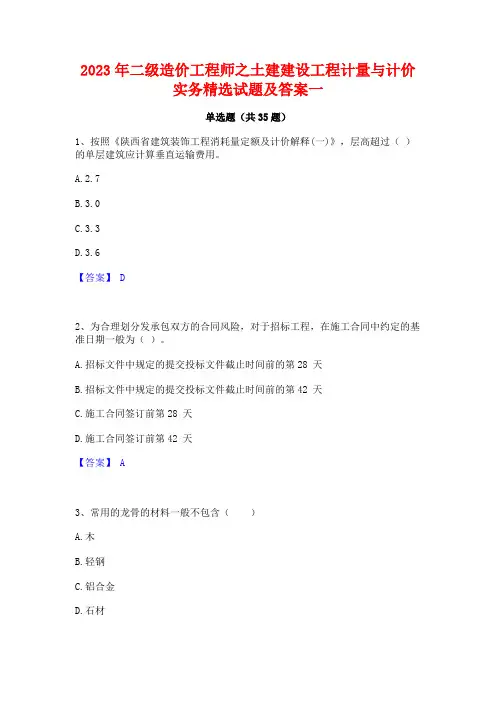

2023年二级造价工程师之土建建设工程计量与计价实务精选试题及答案一单选题(共35题)1、按照《陕西省建筑装饰工程消耗量定额及计价解释(一)》,层高超过()的单层建筑应计算垂直运输费用。
A.2.7B.3.0C.3.3D.3.6【答案】 D2、为合理划分发承包双方的合同风险,对于招标工程,在施工合同中约定的基准日期一般为()。
A.招标文件中规定的提交投标文件截止时间前的第28 天B.招标文件中规定的提交投标文件截止时间前的第42 天C.施工合同签订前第28 天D.施工合同签订前第42 天【答案】 A3、常用的龙骨的材料一般不包含()A.木B.轻钢C.铝合金D.石材【答案】 D4、由发承包双方确认增加的工程变更价款,若合同中未约定追加合同价款的支付方式,则应()。
A.在最终的工程结算中支付B.最近一期进度款中支付C.按比例阶段性支付D.按工程完成节点支付【答案】 B5、关于建筑安装工程费用中建筑业增值税的计算,下列说法中正确的是( )。
A.当事人可以自主选择一般计税法或简易计税法计税B.一般计税法、简易计税法中的建筑业增值税税率均为11%C.采用简易计税法时,税前造价不包含增值税的进项税额D.采用一般计税法时,税前造价不包含增值税的进项税额【答案】 D6、基础与墙身(柱身)的划分,基础与墙身使用不同材料时,位于设计室内地面()mm以内时,以不同材料为分界线。
A.±300B.±450C.±500D.±600【答案】 A7、以幕墙作为围护结构的建筑物,应按()计算建筑面积。
A.建筑物外墙外围水平面积B.幕墙外边线围护面积C.幕墙中心线围护面积D.幕墙内侧国护面积【答案】 B8、下列内容中,属于结构面积的是()。
A.梁所占面积B.墙体所占面积C.阳台面积D.客厅所占面积【答案】 B9、混凝土拌合物的和易性不包括()。
A.可塑性B.流动性C.黏聚性D.保水性【答案】 A10、按照现行国家标准规定,热轧光圆钢筋牌号为()。
建设部关于《建设工程工程量清单计价规范》解释答疑(一)1、总承包服务费具体包括什么费用?答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。
2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。
参阅"宣贯辅导教材"4.0.6条。
3、计价规范中,将模板费用列入措施项目费中。
宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。
答:以《计价规范》的正文为准。
4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。
投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范 4.0.9条工程量变更进行调整。
5、在工程量清单报价中,措施费以项做为计量单位,以元计价。
请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。
如可调,则原先措施报价失去意义,变成了暂定价。
(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。
)如不可调则与实际情况不符。
答:按合同约定。
6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。
若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。

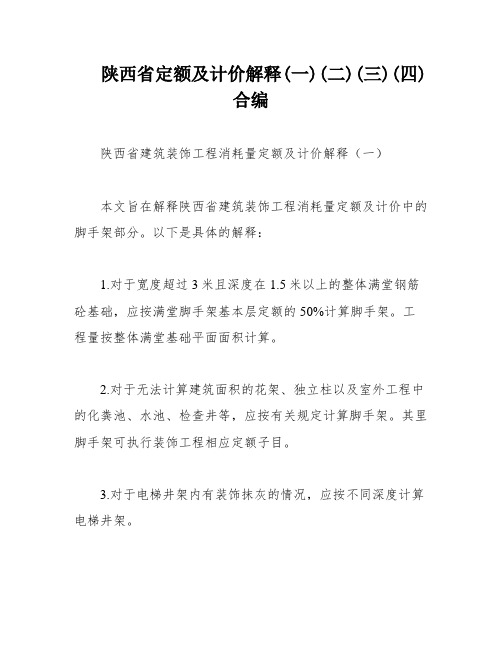

陕西省定额及计价解释(一)(二)(三)(四)合编陕西省建筑装饰工程消耗量定额及计价解释(一)本文旨在解释陕西省建筑装饰工程消耗量定额及计价中的脚手架部分。
以下是具体的解释:1.对于宽度超过3米且深度在1.5米以上的整体满堂钢筋砼基础,应按满堂脚手架基本层定额的50%计算脚手架。
工程量按整体满堂基础平面面积计算。
2.对于无法计算建筑面积的花架、独立柱以及室外工程中的化粪池、水池、检查井等,应按有关规定计算脚手架。
其里脚手架可执行装饰工程相应定额子目。
3.对于电梯井架内有装饰抹灰的情况,应按不同深度计算电梯井架。
4.对于挑沿架子,应执行悬空脚手架(13-12子目)。
特大挑沿、斜屋面等需要搭设并需专家论证的外挑架应按论证的组织方案的实际计算架子费。
5.对于建筑物垂直封闭(13-16、13-17子目)、水平防护架(13-14子目)以及垂直防护架(13-15子目),其内容均体现在安全文明施工措施费内。
因此,在计价时不再另套上述子目。
6.对于吊栏脚手架(13-58、13-59子目),应按使用的次数以平方米计算。
例如,保温、装饰工程、水泥砂浆外墙面,墙面找平时吊拦使用一次,粘贴保温板时吊拦使用一次,做外墙涂料时吊拦使用一次,应计算三次。
7.对于室内天棚装饰面(抹灰或吊顶),距设计室内地坪高度超过3.6米时,应计算满堂脚手架。
对于室内天棚装饰面(抹灰或吊顶)上做油漆或涂料时,应另计算移动架。
8.对于双排脚手架,其套用定额高度应按设计室外地坪至外墙的顶板面或檐口的高度计算(有女儿墙者高度算至女儿墙顶面)。
对于地下室外墙外架,其套用定额高度应按从设计室外地坪算至底板垫层底的高度计算。
工程量应按外墙外边线的凹凸(包括凸出管道井、电缆井)总长度乘以从设计室外地坪至底板垫层底的高度,以面积计算。
9.对于悬挑双排外脚手架,其计算包括双排挑架架体部分与挑架底部支撑之和。
其中,架体是指悬挑双排外脚手架。
底部支撑子目是指悬挑双排外架的底部支撑系统,不包括外架部分。
陕西省建筑装饰工程消耗量定额及计价解释(一)一、脚手架部分1.整体满堂钢筋砼基础,凡其宽度超过3m以上且深度在1.5m以上时(深度指室外地坪到满堂基础垫层底标高之间的高度),应按满堂脚手架基本层定额的50%计算脚手架 (即定额是按满堂脚手架基本层定额的人、材、机消耗数量乘以0.5系数);工程量按整体满堂基础平面面积计算。
2.无法计算建筑面积的的花架、独立柱以及室外工程中化粪池、水池、检查井等符合搭设脚手架规定的,应按有关规定计算脚手架,因无法计算建筑面积,其里脚手架可执行装饰工程相应定额子目。
3.电梯井架内有装饰抹灰时,应计算电梯井架,按其不同深度计算。
4.挑沿架子(不是挑沿模板支撑架)执行悬空脚手架(13-12子目);特大挑沿、斜屋面等搭设并需专家论证的外挑架应按论证的组织方案的实际计算架子费。
5.建筑物垂直封闭(13-16、13-17)子目、水平防护架(13-14)子目、垂直防护架(13-15)子目,其内容均体现在安全文明施工措施费内(在测算安全文明措施费用时已考虑),计价时不再另套上述子目。
6.吊栏脚手架(13-58、13-59 )子目按使用的次数以平方米计算。
例如:保温、装饰工程、水泥砂浆外墙面,墙面找平时吊拦使用一次,粘贴保温板时吊拦使用一次,做外墙涂料时吊拦使用一次,应计算三次。
7.室内天棚装饰面(抺灰或吊顶)距设计室内地坪高度超过3.6m 时,应计算满堂脚手架;室内天棚装饰面(抺灰或吊顶)上做油漆或涂料时另计算移动架。
8.双排脚手架套用定额高度按设计室外地坪至外墙的顶板面或檐口的高度计算(有女儿墙者高度算至女儿墙顶面)。
地下室外墙外架套用定额高度按从设计室外地坪算至底板垫层底的高度计算;工程量按按外墙外边线的凹凸(包括凸出管道井、电缆井)总长度乘以从设计室外地坪至底板垫层底的高度,以面积计算。
9.《陕西省建设工程消耗量定额(2004)补充定额》说明3. “挑架底部支撑没有考虑挑架架体费用, 架体费用执行相应消耗量定额子目”。
四川省2000计价定额解释(一)安装工程共性问题1.《估价表》总说明有什么作用?答:总说明是《2000估价表》的总纲,讲的是贯穿《2000估价表》的带共性的问题,所以,使用《2000估价表》时,首先应正确理解弄懂总说明各册、各章说明的内容,把它们联系起来使用。
2.如何理解执行本估价表,按“以主代次”的原则,并统一规定按主体册系数计算?答:这一条有二层含义:其一,执行本估价表,是指安装工程估价表各册的范围之内执行“以主代次”的原则,不能外延引伸至土建、市政或装饰计价定额。
其二,为简化计算,估价表统一规定综合按主体册系数计算,主体册是指施工图所示分部、分项安装工程所执行的册,而不是以工程量直接费的数值比例来划分主体册。
3.根据川建厅价发[2000]0130号文规定:凡2000年七月一日以后开工的单位工程一律执行《2000估价表》,土建的开工日期,是否也是安装的开工日期?答:单位安装工程的开工时间,以安装开工报告确定的开工日期为准,配合土建施工时的工作不算单位安装工程的开工,土建工程开工日期不等于安装工程开工日期。
4.《2000估价表》是怎样划分工程类别的?答:《2000估价表》工程类别的划分是根据安装工程的实际情况,按安装工程的技术复杂和难易程度;以及施工企业新的资质管理规定来确定的。
5.如何计取高层建筑增加费?答:(1)包含内容:高层建筑增加费是指高层建筑施工人工降效及材料垂直运输增加的费用。
(2)计取条件:凡檐口高度(指设计室外地坪至滴水的垂直距离)在20m以上的工业与民用建筑,均可计取。
(3)计算基础:计算高层建筑增加费,包括20米以下(含地下室)全部定额人工费为计算基础。
(4)选用费率的标准:计算高层建筑物高度时,不包括地下室高度,也不包括屋顶水箱间、电梯间、屋顶平台出入口等建筑物高度。
(5)高层建筑增加费全部为定额人工费。
(6)在高层建筑物施工中,同时又符合超高施工条件的,可同时计算高层建筑增加费和超高增加费。
建筑工程计价建筑工程计价是指对建筑工程进行价值评估和估算,以确定其合理的造价和预算。
它是建筑工程项目管理中的重要环节,对于确保建筑工程进展顺利、控制成本、保证质量具有重要意义。
本文将从建筑工程计价的概念、计价方法、计价要点以及计价影响因素等几个方面进行论述。
概念建筑工程计价是指根据建筑工程项目的设计方案、施工方案以及相关技术标准,通过一定的计价方法,对建筑工程的材料、设备、劳动和管理成本进行评估和估算,从而确定建筑工程的合理造价和预算。
计价的目的是将建筑工程的各项成本进行合理划分和控制,以便为项目的投资决策、设计决策、施工组织和合同谈判提供科学依据。
计价方法建筑工程计价是一个系统工程,涉及多个方面的计算和评估。
目前常用的计价方法主要包括概算法、细算法和综合算法。
1. 概算法概算法是指通过对建筑工程项目的功能、规模、材料、设备等进行整体估算,从而得出建筑工程的大致造价。
它通常是在项目投资决策阶段和初步设计阶段进行,具有估算速度快、实用性强的特点。
2. 细算法细算法是指在建筑工程项目的施工方案确定后,对各项分部工程、单价工程进行详细的计算和估算,以获取建筑工程的详细造价。
细算法通常在建筑施工前期的设计、投标和合同谈判阶段使用,具有准确度高的特点。
3. 综合算法综合算法是指将概算法和细算法相结合,综合考虑建筑工程不同阶段的特点和需求,进行全面计价。
综合算法在实际工程计价中应用广泛,能够更好地满足项目的实际需求。
计价要点在进行建筑工程计价时,需注意以下几个要点:1. 材料成本评估:对建筑工程中使用的各种材料进行准确评估,包括材料的种类、数量、质量和价格等。
2. 设备成本评估:对施工所需的各种设备进行评估,包括设备种类、数量、使用时间和租赁费用等。
3. 劳动力成本评估:根据施工方案确定工程所需的人工数量和工时,结合当地劳动力市场情况,计算劳动力成本。
4. 管理成本评估:对建筑工程中的管理费用进行评估,包括项目管理、质量控制和安全管理等方面的费用。
2011年《山西省建设工程计价依据》解释(一)建筑工程1。
问:当建筑物层高超过3。
3m时应如何执行脚手架子目?答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。
相关定额子目中已经包括的脚手架费用亦不扣除。
2.问:细石混凝土地面的工程量计算规则是什么?答:细石混凝土地面按主墙间的净空面积以平方米计算。
应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。
3.问:预算定额中垂直运输及超高费的计费基数如何计算?答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。
装饰工程1。
问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解?答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5。
3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。
2.问:装饰工程中当层高超过3.3m时,脚手架费用应如何计算?答:层高超过3。
3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条).安装工程1.问:第二册《电气设备安装工程》中,电缆保护钢管、塑料管埋地敷设项目在什么情况下使用?答:该项目适用于较长距离电缆穿钢管、塑料管埋地敷设,不适用电缆穿建筑物、电缆穿越道路的保护管敷设。
2.问:第八册《给排水、采暖、燃气工程》中,塑料管安装项目是否包括管卡安装?答:塑料管安装项目不包括管卡安装,需要另套管卡安装项目。
最⾼院《民法典》建设⼯程合同司法解释(⼀)“七⼤问题”解读(附解释全⽂)最⾼⼈民法院《民法典》建设⼯程合同司法解释(⼀)“七⼤问题”解读2020年5⽉28⽇,我国正式颁布了《民法典》,⾃2021年1⽉1⽇实施。
与此相配套,2020年12⽉29⽇,最⾼⼈民法院废除了部分司法解释,颁布了⼀系列关于《民法典》的新的司法解释。
就《民法典》建设⼯程合同部分来讲,废⽌了原来的“两解释⼀批复”,即《最⾼⼈民法院关于审理建设⼯程施⼯合同纠纷案件适⽤法律问题的解释》(法释[2004]14号)、《最⾼⼈民法院关于审理建设⼯程施⼯合同纠纷案件适⽤法律问题的解释(⼆)》(法释〔2018〕20号)与《最⾼⼈民法院关于建设⼯程价款优先受偿权问题的批复》(法释〔2002〕16号),⽽代之以2020年12⽉29⽇颁布的《最⾼⼈民法院关于审理建设⼯程施⼯合同纠纷案件适⽤法律问题的解释(⼀)》(简称“民法典建设⼯程合同司法解释(⼀)”)。
民法典建设⼯程合同司法解释(⼀)共45条,全⽂约5000字。
该司法解释将原来的“两解释⼀批复”整合在⼀起,与原来规定相⽐,内容修改整体不⼤。
新⼯程合同司法解释的主要变化有如下三点,最重要的修改是第三点:1、在司法解释第1条增加了“违法分包和转包合同⽆效”的规定。
当然,禁⽌转包和违法分包的规定在其他法律法规中早已有相关的规定。
2、在司法解释第25条和第26条将垫资与⽋付⼯程款的利息计算中的“同期同类贷款利率”改为“同期同类贷款利率或者同期贷款市场报价”。
3、在司法解释第41条将承包⼈⾏使“建设⼯程价款优先受偿权的最长期限”由原来的6个⽉修改为18个⽉。
民法典建设⼯程合同司法解释(⼀)的主要内容可以归纳为7个⽅⾯:民法典建设⼯程合同司法解释(⼀)主要内容分类序号主要内容对应的条款1合同效⼒问题第1-7条2⼯期问题第8-11条3⼯程质量问题第12-18条4⼯程计价结算、垫资和⽋付⼯程第19-27条款问题5⼯程鉴定问题第28-34条6⼯程款优先受偿权问题第35-42条7实际施⼯⼈及其他问题第43-45条⼀、合同效⼒问题民法典建设⼯程合同司法解释(⼀)关于“合同效⼒问题”的规定包括第1-7条。

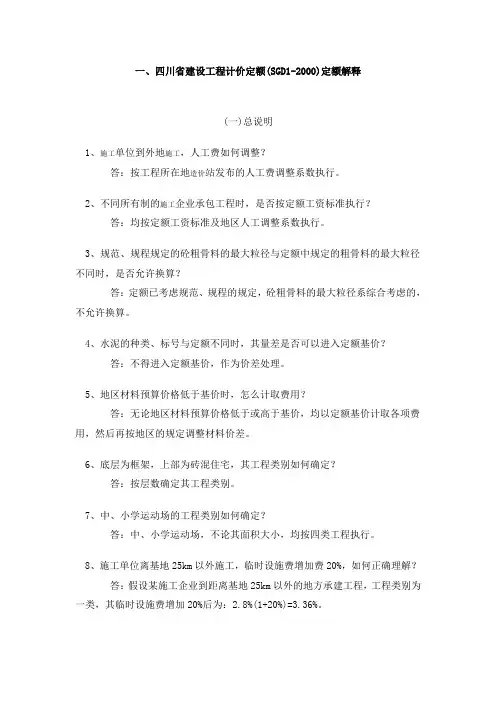

一、四川省建设工程计价定额(SGD1-2000)定额解释(一)总说明1、施工单位到外地施工,人工费如何调整?答:按工程所在地造价站发布的人工费调整系数执行。
2、不同所有制的施工企业承包工程时,是否按定额工资标准执行?答:均按定额工资标准及地区人工调整系数执行。
3、规范、规程规定的砼粗骨料的最大粒径与定额中规定的粗骨料的最大粒径不同时,是否允许换算?答:定额已考虑规范、规程的规定,砼粗骨料的最大粒径系综合考虑的,不允许换算。
4、水泥的种类、标号与定额不同时,其量差是否可以进入定额基价?答:不得进入定额基价,作为价差处理。
5、地区材料预算价格低于基价时,怎么计取费用?答:无论地区材料预算价格低于或高于基价,均以定额基价计取各项费用,然后再按地区的规定调整材料价差。
6、底层为框架,上部为砖混住宅,其工程类别如何确定?答:按层数确定其工程类别。
7、中、小学运动场的工程类别如何确定?答:中、小学运动场,不论其面积大小,均按四类工程执行。
8、施工单位离基地25km以外施工,临时设施费增加费20%,如何正确理解?答:假设某施工企业到距离基地25km以外的地方承建工程,工程类别为一类,其临时设施费增加20%后为:2.8%(1+20%)=3.36%。
9、单独的地下停车场的工程类别如何确定?答:按公共建筑确定工程类别。
10、多层仓库工程类别如何确定?答:按多层工业厂房确定工程类别。
11、其它直接费内是否包括白天施工照明费?答:不包括,发生时按签证另行计算。
12、建筑材料、成品、半成品的过桥费、过路费应如何计算?答:建筑材料、成品、半成品的过桥费、过路费,由各地造价站在编制材料预算价格时考虑。
13、夜间施工增加费中是否包括噪声干扰费?答:夜间施工增加费中不包括噪声干扰费,发生时按实计算,不计费用。
14、检验试验费不包括对新结构、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件进行破坏性试验及其它特殊要求的费用,发生时如何计取?答:⑴对新结构、新材料的实验费按实计算,不计费用。
计价解释(一)
1、措施费中的检验试验费包不包括管桩的抗弯检测的桩材费用?
答:不包括。
2、有一公开招投标项目,合同为固定单价合同。
投标文件已按分部分项为基数计取夜间施工措施费,审计时扣除夜间施工措施费,这种做法是否合理?
答:请按合同约定结算,如仍有争议,请双方到当地造价管理部门咨询。
3、土方外运3.3km,执行定额(1-241)5km之内还是执行定额(1-240*1.1)3km*1.1系数?谢谢。
答:执行定额(1-241)5km以内。
4、一政府项目标底及限价中都没有考虑专家认证费(深基坑、高大模板等)招标文件也没有提及此项费用,请问实际发生此费用应由哪方承担?有无具体的文件依据执行?
答:由聘请方承担。
5、框架结构中1、平砖墙面的砼框架梁柱连梁粉刷套用砖墙面还是砼墙面定额?2、平砖墙面的砼圈梁过梁构造柱粉刷套用砖墙面还是砼墙面定额?
答:按设计做法套用相应墙面定额。
6、尊敬的领导你好,现在大多地下室室内墙、顶梁板均有要求
采用防霉涂料饰面,省04计价表防霉涂料子目16-360,而该子目中未有在粉刷基层或直接砼顶棚基层需批白水泥或防水腻子的工作内容,也没有该部分材料和人工。
请问防霉涂料施工(含批腻子及涂刷防霉涂料)是否套用16-360子目时并套用相应基层部位品种的腻子子目?如:省补16-1,苏补16-1等。
请答复,谢谢!
答:省04计价表防霉涂料子目16-360为在做好的基层上涂刷防霉涂料。
7、现大部分现浇板底设计不抹灰,直接批腻子涂料基层,问可否套取计价表模板分部898页第19备注?如施工方已套取了模板19备注后,此批腻子(或)白水泥分项是按砼面批腻子项目套苏补16-1子目(材料不同调整)还是按抹灰面腻子相应子目套取?
答:套苏补16-1子目,模板缝贴胶带纸费用按规定另行计取。
8、09费用定额中,对桩基础工程中的预制砼(钢板)桩的划分为:≥30m为一类,≥20m为二类,<20m为三类,一个工程如果桩长在两个或三个类别中都有,请问如何划分?
答:高类别桩的根数占总根数30%以上的,整个工程按高类别套。
9、单独围墙是否需要计算平整场地?如不计,挖土前肯定要有简单的放线等工作,如计,是否外墙外边每边+2M?
答:围墙不计算平整场地费用。
10、请问苏建价便(2008)12号市政工程钢板桩使用费6.8元/吨.天含钢板桩运费及装卸费吗?
答:我市发布的市政工程钢板桩使用费为6.8元/吨·天(详见苏
建价便(2008)12号文),文中单价已包含了送至施工现场和运回仓库的运费及相应的装卸费。
11、请问苏州排水通用图90*90盖板安装是套用6-861定额,还是套用6-780定额。
井室盖板是指井的什么部位?
答:定额子目(6-861)与(6-780)是指检查井的两个不同的构件安装,请认真学习一下砖砌检查井的构造及相关构件名称。
12、工程量清单的“项目编码--030904001、项目名称--通风工程检测、调试项目特征--系统”,是否就是指空调系统的系统调试费?清单包含的工作内容应为哪些?清单的综合单价中是否应包含调试所用的电费?在标底中应按什么标准计取此费用且该标准中是否已考虑了调试所用的电费?
答:系统调试的内容包括:管道漏风、漏光试验、风量及风压测定,空调工程温度、湿度测定,各项调节阀、风口、排气罩的风量、风压调试等全部调试过程;调试费包括调试人工、仪器、仪表使用折旧、消耗材料等费用;费用计取以本册定额中所有项目的人工费合计作为计算基础,不包括使用其他册定额子目的人工费用。
13、请问在景观工程中计价表的套用是仍按苏工价〔2010〕11号第12条规定执行还是按根据苏工价〔2013〕16号第六条的说明优先选择仿古园林定额?
答:两者不矛盾。
