隧道三台阶七步开挖法
- 格式:doc
- 大小:346.66 KB
- 文档页数:1


隧道三台阶七步开挖法施工技术总结吴源隧道、下历窠隧道是由我公司在京福客专闽赣V标承建的两座隧道,隧道的进口及出口岩性主要为粉质黏土和全风化石英云母片岩,围岩级别属于V级围岩,施工难度大。
经过方案的比选分析最后决定采用三台阶七步开挖法施工。
一、三台阶七步开挖法施工特点三台阶七步开挖法是以弧形导坑开挖预留核心土为基本模式,分为上中下三个台阶七个开挖面,各部位的开挖与支护采用沿隧道纵向错开,平行推进的隧道施工的方法,它具有如下几个特点:(1)、施工空间大,方便机械化施工,可以多作业面平行作业。
部分软弱围岩及土质地段可以采用挖掘机直接开挖,工作效率较高。
(2)、在地质条件发生变法时,便于灵活、及时地转换施工工序,调整施工工法。
(3)、适应不同跨度和多种断面形式,初期支护工序操作便捷。
(4)、在台阶法开挖的基础上,预留核心土左右错开开挖,利于开挖工作面的稳定。
(5)、当围岩变形较大或者突变时,在保证安全和满足净空要求的前提下,可以尽快的调整封闭成环时间。

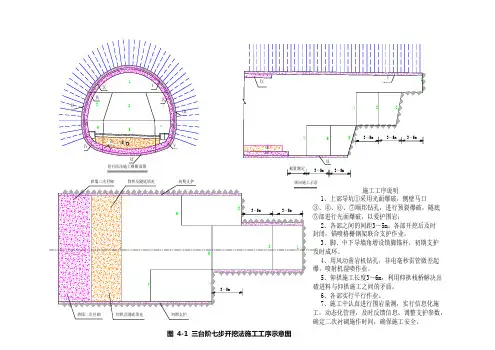

二、三台阶七步开挖法施工作业工序(1)、第1步,上部弧形导坑开挖,在拱部超前支护后进行,环向开挖上部弧形导坑,预留核心土,核心土长度宜为3—5m,宽度宜为隧道开挖宽度的1/1—1/2。
开挖循环进尺应根据围岩级别确定,最大不得超过2.0m,开挖后立即喷4cm混凝土。
上台阶开挖矢跨比用大于0.3,开挖后应及时进行并及时进行钢架架立、钢筋网挂设、复喷混凝土至设计厚度、打设系统锚杆并注浆,完成初期支护。
开挖采用人工配合挖掘机工配备10名作业人员,开挖人员8名(风镐手4名),挖掘机司机1名,工班长1名;配备挖掘机1台,风镐4台。
(2)、第2、3步,分左、右侧开挖中台阶:开挖进尺应根据围岩级别确定(V、Ⅵ级围岩开挖进尺1榀钢架间距,Ⅳ级围岩不得超过2榀钢架间距),开挖高度一般为3—3.5m,左右侧台阶错开2—3m,开挖后立即初喷4cm混凝土,并及时进行钢架架立、钢筋网挂设、复喷混凝土至设计厚度、打设系统锚杆并注浆,完成初期支护。

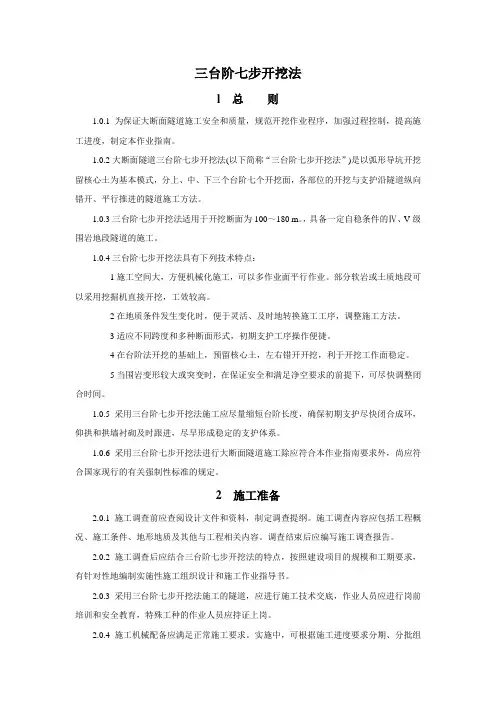

三台阶七步开挖法l 总则1.0.1 为保证大断面隧道施工安全和质量,规范开挖作业程序,加强过程控制,提高施工进度,制定本作业指南。
1.0.2大断面隧道三台阶七步开挖法(以下简称“三台阶七步开挖法”)是以弧形导坑开挖留核心土为基本模式,分上、中、下三个台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开、平行推进的隧道施工方法。
1.0.3三台阶七步开挖法适用于开挖断面为100~180 m。
,具备一定自稳条件的Ⅳ、V级围岩地段隧道的施工。
1.0.4三台阶七步开挖法具有下列技术特点:1施工空间大,方便机械化施工,可以多作业面平行作业。
部分软岩或土质地段可以采用挖掘机直接开挖,工效较高。
2在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法。
3适应不同跨度和多种断面形式,初期支护工序操作便捷。
4在台阶法开挖的基础上,预留核心土,左右错开开挖,利于开挖工作面稳定。
5当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间。
1.0.5采用三台阶七步开挖法施工应尽量缩短台阶长度,确保初期支护尽快闭合成环,仰拱和拱墙衬砌及时跟进,尽早形成稳定的支护体系。
1.0.6采用三台阶七步开挖法进行大断面隧道施工除应符合本作业指南要求外,尚应符合国家现行的有关强制性标准的规定。
2 施工准备2.0.1施工调查前应查阅设计文件和资料,制定调查提纲。
施工调查内容应包括工程概况、施工条件、地形地质及其他与工程相关内容。
调查结束后应编写施工调查报告。
2.0.2施工调查后应结合三台阶七步开挖法的特点,按照建设项目的规模和工期要求,有针对性地编制实施性施工组织设计和施工作业指导书。
2.0.3 采用三台阶七步开挖法施工的隧道,应进行施工技术交底,作业人员应进行岗前培训和安全教育,特殊工种的作业人员应持证上岗。
2.0.4施工机械配备应满足正常施工要求。
实施中,可根据施工进度要求分期、分批组织上场。
2.0.5 隧道施工机械配套应针对隧道大断面的特点,以实现机械化均衡生产为目标,配套的生产能力应为均衡施工能力的1.2~1.5倍。
三台阶七步开挖法在浅埋软弱围岩大断面隧道中的应用隧道工程是一项综合性很强的工作,需要综合考虑地质、地形、水文、气象等因素,制订合理的开挖方案,以保证施工安全和工期进度。
在浅埋软弱围岩大断面隧道中,由于地质条件的限制,隧道的开挖难度较大,因此需要采用相应的开挖方法。
本文将介绍一个在该类隧道中应用广泛的开挖方法——三台阶七步开挖法。
一、三台阶七步开挖法的原理和特点三台阶七步开挖法是指在隧道的侧壁分别开挖三个阶梯,每个阶梯分成七层,每层开挖一定的长度,以此逐步降低隧道的横截面积,控制隧道的变形量。
该方法可使隧道在开挖过程中保持稳定,减少因地质条件不良而导致的隧道塌方、滑动等事故发生,提高施工质量和效率。
该方法的特点如下:1. 逐层开挖,分阶段降低横截面积,控制变形量。
2. 降低隧道开挖的风险和安全隐患。
3. 适用于浅埋软弱岩体,使开挖过程中的应力得到充分释放。
1. 前期准备工作。
选择开挖面和断面,绘制隧道的平面图和纵断面图,确定三个阶梯的高度和宽度,确定每层的开挖长度。
同时还需要实施洞口支护、排水、通风等前期准备工作。
2. 开挖第一阶梯。
先在侧壁上开挖从底部到高度为第一阶梯高度的区域,再从该区域开挖第一阶梯的底部,依次向上逐层开挖,每层长度为设计值。
开挖顺序应遵循从高到低,从中间到两端的原则。
3. 开挖第二阶梯。
隧道的第一阶梯开挖完成后,再向上开挖第二阶梯的底部,按照同样的方式逐层开挖,每层长度为设计值。
5. 排水和通风。
在隧道开挖过程中,要及时排除积水和井水,保证施工场地干燥,尽可能提高施工效率。
同时,还要实施通风措施,保障施工人员的健康和安全。
6. 支护加固。
在开挖每个阶段的过程中,要随时观察围岩的变形情况,根据需要进行支护和加固,保障隧道的安全和稳定。
7. 完工验收。
当隧道开挖完成后,进行整体的检查和验收,确保工程质量达到设计要求,符合相关要求和标准。
优点:1. 这种开挖方法对围岩的变形和稳定性要求较高,相对来说较为安全,可以减少塌方和地面沉降的风险。
