奥特莱斯商业综合体项目施工组织安排为推进北国之春梦幻城全天候施工,加快项目建设速度,奥特莱斯商业综合体项目分部分项工程施工组织安排如下:一、桩基础工程桩基础工程实行全天候施工,压桩机24小时不间断打桩,每天完成打桩1500米,7月20日前完成三栋高层、三栋小高层和地下车库桩基础施工。
督促设计单位尽快完成在、商业中心和三栋公寓桩基础施工图。
商业中心和公寓力争在7月上旬进行桩基础施工,在8月底前完成桩基础施工。
二、地下基础工程7月20日施工图设计完成后,现场组织进驻施工人员1000人以上,施工时间为早4点50至晚20时。
三栋高层和三栋小高层9月15日完成地下基础施工,达到正负零。
商业中心和公寓9月初进行基础开挖。
三、地上工程实行各专业交叉作业,进行全天候施工白天施工模板和钢筋绑扎,晚上进行混凝土浇筑,每5天完成一层,11月15日前,三栋高层完成主体10层,小高层封顶,商业中心完成地下室(35000平方米)建设,三栋公寓完成地上5层。
11月下旬进行越冬维护。
以上施工安排设计单位必须保证按时出图。
水上凡尔赛宫项目施工组织安排为推进北国之春梦幻城全天候施工,加快项目建设速度,水上凡尔赛宫项目分部分项工程施工组织安排如下:一、桩基础工程10栋会所中已完成7栋会所桩基础施工,2号、5号、10号会所因净园公路未封闭,待八号路通车后,计划在7月10日开始桩基础施工,桩基础工程实行全天候施工,压桩机24小时不间断打桩,每天压桩1000米.计划7月22日完成,每天完成打桩1500米。
水上皇宫酒店刚刚完成试桩,桩基础施工图没有完成。
争取7月上旬完成水上皇宫桩基础施工图设计,7月开始桩基础施工,力争在8月初完成桩基础施工。
二、地下基础工程7月22日前10栋会所桩基础完成后,现场组织进驻施工人员300人左右,施工时间为早4点50至晚20时,10栋会所地下基础工程8月5日完成,达到正负零。
水上皇宫工程地下两侧、地上6层,地下室施工较为复杂,具体施工方案和施工措施正在研究和细化中。

商业综合体施工方案一、项目背景与概述随着城市化进程的加快,商业综合体已成为现代城市发展的重要组成部分。
本项目旨在建设一座集购物、餐饮、娱乐、办公等多功能于一体的商业综合体,以满足市民日益增长的消费需求,促进区域经济发展。
项目总建筑面积预计达到XX万平方米,涵盖地下X层至地上XX层,涉及建筑结构、机电安装、室内外装修等多个专业领域。
二、施工组织与管理本项目的施工组织将实行项目经理负责制,下设技术、质量、安全、进度、成本等多个管理部门,确保施工过程中的各项工作协调有序。
项目部将制定详细的施工计划,并定期召开协调会议,及时解决施工中出现的问题。
三、方案设计与规划在设计方面,我们将聘请国内外知名建筑设计团队,结合项目所在地的人文环境、商业氛围等因素,打造独具特色的商业综合体。
规划方面,我们将充分考虑交通流线、人流组织、功能分区等因素,确保商业综合体的使用便利性和舒适性。
四、材料采购与供应材料采购将遵循公开、公平、公正的原则,选择有资质、信誉良好的供应商。
我们将建立严格的材料检验制度,确保所有进场的材料质量合格,符合设计要求。
同时,我们将加强材料库存管理,确保施工过程中的材料供应及时、充足。
五、施工队伍与设备我们将选择经验丰富、技术熟练的施工队伍承担本项目的施工任务。
在施工过程中,我们将投入先进的施工设备,如高空作业车、混凝土泵车等,以提高施工效率和质量。
六、施工工艺与流程施工工艺将遵循国家和地方的相关规范标准,确保施工质量符合要求。
我们将制定详细的施工流程,明确各道工序的施工标准和要求,确保施工过程中的各项工作有序进行。
七、质量管理与安全质量管理方面,我们将建立完善的质量管理体系,实施全过程的质量控制,确保施工质量达到设计要求。
安全管理方面,我们将严格遵守国家和地方的安全生产法规,制定详细的安全生产措施和应急预案,确保施工过程中的安全生产。
八、完工验收与交付项目完工后,我们将组织专业团队进行严格的验收工作,确保各项指标达到设计要求。
完整版商业综合体项目工程专项施工方案一、项目背景商业综合体项目是指将各种商业、服务业与娱乐设施有机结合的综合性建筑群,旨在提供综合化的商业服务和消费场所。
本项目位于城市中心区域,占地面积为XX平方米,拟建设一座商业综合体建筑,总建筑面积约为XX平方米。
二、施工组织1.组织人员根据项目规模、施工周期和施工工程量的特点,我们将组建合适的施工班组,配备专业的建筑工人和施工管理人员。
施工管理人员包括项目经理、工程师、安全员等。
2.施工机械设备根据工程需求,我们将使用吊塔、混凝土搅拌车、起重机、挖掘机、打桩机等适当的施工机械设备,以提高施工效率和质量。
3.施工队伍组织将根据工程进度计划,合理组织施工队伍的分工与合作,确保施工过程的高效顺利进行。
在施工过程中,将加强施工人员的技术培训和安全意识教育,提高项目的施工质量和安全性。
三、施工工艺1.地基处理根据现场勘察结果和设计要求,采用适当的地基处理方法,包括土方开挖、地基平整、土石方回填、固结预应力锚固等工艺,以确保地基的稳定性和可靠性。
2.结构施工根据结构设计图纸和相关规范,采用适当的施工工艺,包括模板搭设、钢筋绑扎、混凝土浇筑等,以确保结构的强度和安全性。
3.给排水工程根据设计要求,采用适当的工艺和设备进行给排水工程的施工,包括下水道、排水管道、排污设备等,以确保项目的给排水系统的正常运行。
4.室内装饰工程根据设计要求,采用适当的工艺和材料进行室内装饰工程,包括墙面、地面、天花板装饰等,以提高项目的舒适度和美观度。
四、施工安全1.施工工作组织根据各项技术要求和安全规范,合理组织施工作业流程,明确责任和权限,确保施工过程的安全。
2.安全培训在施工前,对施工人员进行安全培训,提高他们的安全意识和技能,严格按照施工规范进行操作。
3.安全设施配置适当的安全设施,包括安全网、安全帽、防护眼镜、防护手套等,以确保施工人员的人身安全。
4.安全监测与巡查建立健全的安全监测和巡查制度,对施工现场进行定期巡查和监测,及时发现和解决安全隐患。
商业综合体施工组织设计程序1. 引言商业综合体是一个集商业、娱乐、办公于一体的综合性建筑项目,其施工组织设计程序对于项目的顺利实施和工程质量的保证至关重要。
本文将从施工组织设计的角度探讨商业综合体项目的程序和流程。
2. 前期准备阶段2.1 项目概况分析在商业综合体施工组织设计的前期准备阶段,必须对项目概况进行详细分析,包括项目地理位置、用地规模、功能需求等,以便为后续的具体设计提供依据。
2.2 技术经济分析商业综合体项目的施工组织设计还需要进行技术经济分析,包括投资规模、建设周期、施工工艺、材料选用等方面的考量,以确保项目的经济效益和工期安排的合理性。
3. 施工方案设计阶段3.1 施工方法选择根据项目的特点和要求,施工组织设计需要选择合适的施工方法和工艺流程,确保施工过程的顺利进行。
例如,可以采用分段施工的方式,先进行地基工程,再进行主体结构施工,最后进行室内装修等。
3.2 施工流程安排在商业综合体施工组织设计过程中,还需要合理地安排施工流程。
这包括施工顺序、工序之间的衔接、各个工序的施工时间预估等。
通过合理的施工流程安排,可以提高施工效率,减少资源浪费。
4. 施工组织设计阶段4.1 施工组织机构设计商业综合体施工组织设计需要详细规划施工组织机构,明确各个施工单位的职责和任务,确保施工过程中的协调和配合。
例如,可以设立项目部、质量检测部、安全监督部等不同职能的组织部门。
4.2 施工人员配备在商业综合体项目的施工组织设计中,还需要确定所需的施工人员数量和职位要求,并合理组织人员配备。
这包括工地经理、监理工程师、施工队长等不同级别和职责的施工人员。
5. 施工过程管理阶段5.1 质量管理商业综合体施工组织设计需要注重质量管理,保证工程施工的质量和安全。
可以通过制定质量检查标准、加强施工现场巡查等方式来进行质量管理。
5.2 安全管理在商业综合体项目施工过程中,安全管理至关重要。
施工组织设计需要制定详细的安全管理措施,确保施工过程中的人身安全和工程安全。

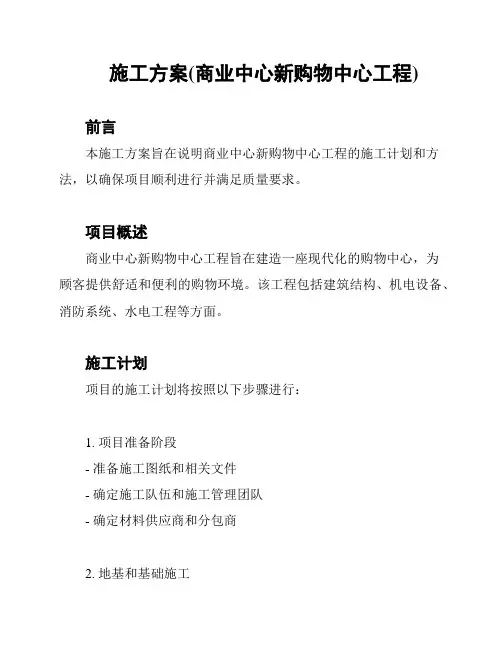

施工方案(商业中心新购物中心工程)前言本施工方案旨在说明商业中心新购物中心工程的施工计划和方法,以确保项目顺利进行并满足质量要求。
项目概述商业中心新购物中心工程旨在建造一座现代化的购物中心,为顾客提供舒适和便利的购物环境。
该工程包括建筑结构、机电设备、消防系统、水电工程等方面。
施工计划项目的施工计划将按照以下步骤进行:1. 项目准备阶段- 准备施工图纸和相关文件- 确定施工队伍和施工管理团队- 确定材料供应商和分包商2. 地基和基础施工- 进行土壤勘探和地质调查- 制定地基处理方案- 进行地基和基础工程施工3. 主体结构施工- 进行钢筋混凝土构件浇筑- 安装钢结构和预制构件- 进行建筑物的整体施工4. 机电设备安装- 确定机电设备布置方案- 进行机电设备的安装和调试5. 装修和装饰- 完成内外墙装饰- 进行室内装修和地面铺设- 安装门窗和玻璃幕墙6. 设备调试和试运行- 对机电设备进行调试和测试- 进行施工质量检查和整改7. 完工和交付- 完成施工工程的全部内容- 进行综合验收和交付手续施工方法在施工过程中,我们将采取以下方法来保证工程质量和进度:- 严格按照设计图纸和规范要求进行施工- 安排专业人员进行质量检查和控制- 建立施工现场安全管理制度,确保工人和设备的安全- 加强施工进度管理,及时解决施工中的问题- 与业主和设计单位保持密切沟通和协作,确保项目顺利进行结论本施工方案详细介绍了商业中心新购物中心工程的施工计划和方法。
我们将以高效和质量为目标,确保工程按时完工并满足业主的要求。
商场购物中心施工组织设计首先,商场购物中心是一个复杂的工程项目,其特点主要有以下几个方面:1.复杂的建筑结构:商场购物中心通常由多个楼层构成,包括商铺、停车场、物流区等功能区域,因此在施工组织设计时需要针对不同的区域和楼层进行统筹安排。
2.大规模的土方开挖:商场购物中心通常需要进行大规模的土方开挖工程,包括基坑开挖、地下室施工等,因此需要有足够的机械设备和人力资源进行施工。
3.复杂的建筑设备系统:商场购物中心通常配备有多种建筑设备系统,包括空调、水电、照明等,这些设备的施工需要与建筑结构的施工同时进行,因此需要有专门的协调设计和组织安排。
在施工过程中,我们可以按照以下步骤进行组织设计:1.前期准备:包括项目立项、土地规划、建设许可等手续办理,以及项目的可行性研究和风险评估等工作。
同时还需要进行项目的设计和施工方案编制,包括建筑结构、设备布置等。
2.施工准备:包括施工场地搭建、施工人员招聘、材料和设备的采购和运输等准备工作。
同时还需要进行施工组织设计,包括施工队伍的划分和协调、施工工期的安排、施工用房和生活设施的搭建等。
3.土方开挖:根据项目的土方开挖设计方案,进行基坑开挖和地下室施工等土方开挖工程。
这项工程需要根据实际情况决定使用何种机械设备进行开挖,如挖掘机、铲车等,同时要注意土方开挖的安全和环保性。
4.结构施工:根据建筑设计方案进行结构施工,包括地基基础施工、框架结构搭建、楼板施工等。
在施工过程中,需要严格按照施工图纸和相关要求进行施工,保证质量和安全。
5.建筑设备安装:根据设备供应商提供的安装图纸和施工方案,进行建筑设备的安装工作。
包括空调管道敷设、水电线路布置、照明设备安装等。
6.室内装修:根据室内设计方案进行室内装修工作,包括地面铺装、墙面装修、吊顶安装、装修质检等。
在进行室内装修时,需要充分考虑商场购物中心的功能和风格,提供舒适和美观的环境。
在施工过程中,需要充分利用人力资源、材料资源和机械设备等资源,保证施工的顺利进行。

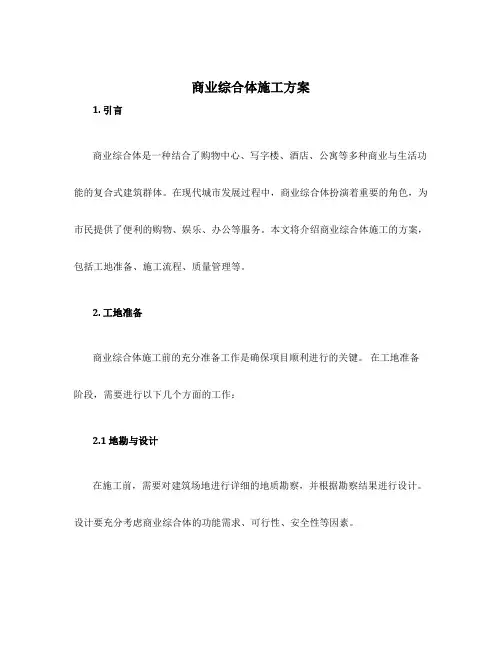

商业综合体施工方案1. 引言商业综合体是一种结合了购物中心、写字楼、酒店、公寓等多种商业与生活功能的复合式建筑群体。
在现代城市发展过程中,商业综合体扮演着重要的角色,为市民提供了便利的购物、娱乐、办公等服务。
本文将介绍商业综合体施工的方案,包括工地准备、施工流程、质量管理等。
2. 工地准备商业综合体施工前的充分准备工作是确保项目顺利进行的关键。
在工地准备阶段,需要进行以下几个方面的工作:2.1 地勘与设计在施工前,需要对建筑场地进行详细的地质勘察,并根据勘察结果进行设计。
设计要充分考虑商业综合体的功能需求、可行性、安全性等因素。
2.2 材料采购与供应商选择商业综合体涉及多种材料的采购,包括钢材、混凝土、玻璃等。
在工地准备阶段,应该确定材料的规格和质量要求,并与供应商进行合作洽谈。
2.3 劳动力准备商业综合体施工需要大量的劳动力,包括建筑工人、电工、水暖工等。
在工地准备阶段,需要招募人员并进行培训,确保他们具备相关技能。
2.4 施工设备准备商业综合体施工需要使用一系列的工程设备,例如起重机、混凝土搅拌机等。
在工地准备阶段,需要确定设备的数量和型号,并进行采购或租赁。
3. 施工流程商业综合体的施工流程是一个复杂而具体的过程,需要合理安排各项任务的先后顺序。
下面是商业综合体施工的基本流程:3.1 基础施工商业综合体施工首先要进行地基基础的施工,包括地面整平、地下管道敷设等。
地基基础施工的质量对整个项目的稳定性和安全性有着重要影响。
3.2 框架结构施工商业综合体的框架结构施工通常采用钢结构或混凝土结构。
首先进行的是主体结构的施工,包括柱子、梁、墙体等。
3.3 室内装修商业综合体的室内装修是整个工程的重点,涉及到内墙装修、地板铺设、天花板装饰等。
在内部装修过程中,应注意安全和美观。
3.4 外部装饰商业综合体的外部装饰是给建筑物增添美观的重要元素,例如玻璃幕墙、外墙涂料等。
外部装饰过程中,需要注意施工质量,确保装饰效果和耐久性。
商业综合体施工方案一、引言商业综合体是当今社会发展的产物,它既包含了购物中心、商场、办公楼等商业设施,也包括了娱乐、餐饮、住宅等生活服务设施。
本文将介绍商业综合体的施工方案,包括施工前准备、施工过程和施工后验收等内容。
二、施工前准备商业综合体施工前的准备工作至关重要,它直接影响着后续施工的顺利进行。
以下是商业综合体施工前准备的几个关键步骤:1. 现场勘察:施工前,需要对场地进行详细的勘察和测量,了解地形地貌、土壤条件、地下管线等情况,为施工方案的制定提供准确的数据支持。
2. 方案设计:根据商业综合体的规划和需求,制定详细的施工方案。
方案设计应考虑到建筑结构、给排水系统、电气系统、消防安全等各个方面的因素,确保施工后的商业综合体符合相关标准和要求。
3. 选材购买:根据方案设计,合理选择建筑材料,并进行购买。
材料的选择应考虑到品质、供货时间和价格等因素,确保施工质量和进度。
4. 施工队伍组建:根据项目需求,组建专业的施工队伍。
施工队伍应包括具备相关经验和技能的工程师、技术人员和熟练的施工工人,确保施工的高效进行。
5. 安全管理:商业综合体施工涉及到高空作业、重物运输等安全风险,因此安全管理是施工前的重要准备工作。
应制定详细的安全管理方案,加强对施工现场的安全监管,确保施工的安全进行。
三、施工过程商业综合体的施工过程包括了具体的施工作业流程和施工质量控制。
以下是商业综合体施工过程的几个重要环节:1. 基础施工:商业综合体的施工首先要进行基础工程的施工。
包括土方开挖、地基处理、基础浇筑等工序。
基础施工的质量对整个商业综合体的稳定性至关重要,施工过程中应加强监管和控制。
2. 主体施工:主体施工是商业综合体施工过程的核心环节。
它包括了结构施工、给排水系统安装、电气系统安装、消防系统安装等多个工序。
施工过程中应加强质量控制,确保施工质量符合标准。
3. 室内装修:商业综合体的室内装修对于吸引消费者和提升用户体验至关重要。
商业综合体施工方案一、项目概述商业综合体施工方案是指为商业综合体项目进行详细规划和实施的建设方案。
商业综合体作为一种集商业、办公、住宅和娱乐等多功能于一体的综合性建筑群,其施工方案的制定至关重要。
本文将围绕商业综合体的特点和要求,提供一个完整而可行的施工方案。
二、项目目标商业综合体施工的目标是以高质量、高效率、高安全性作为基础,确保项目顺利实施。
以下几个方面是本项目的关注重点:1. 技术要求:确保达到设计要求,并采用先进的建筑技术和设备;2. 工期要求:严格按照施工计划和合同约定的时间完成;3. 质量要求:确保施工过程中的施工质量符合国家标准和规范;4. 安全要求:保障工程施工过程的安全,预防和控制各类事故的发生。
三、施工流程1. 前期准备阶段在开始施工前,需要完成以下几项准备工作:1.1. 建立项目组织架构和施工组织计划;1.2. 准备项目施工所需的材料、设备和人力资源;1.3. 制定详细的施工方案,包括施工方法、工序安排、施工技术要求等;1.4. 完成施工现场的基础设施建设和安全防护工作。
2. 主体施工阶段2.1. 土建施工:按照设计图纸和施工方案进行地基处理、基础施工和主体结构施工;2.2. 安装工程:包括机电设备安装、给排水系统安装、消防系统安装等;2.3. 室内装修:根据商业综合体的功能需求,进行室内的装修和布置;2.4. 外部工程:包括景观绿化、道路建设、停车场建设等。
3. 竣工验收阶段3.1. 完成整体施工后,对项目进行验收和检测,确保达到相关规范和标准要求;3.2. 对施工过程中出现的问题进行整理和记录,制定解决方案;3.3. 办理竣工手续,包括施工图纸和验收资料的归档。
四、质量控制为确保商业综合体施工质量,需要进行以下几个方面的质量控制:1. 设计质量控制:在施工前,对设计图纸和技术要求进行评审和审核,确保设计方案的合理性和可行性;2. 材料质量控制:对所采购的建材进行质量检验,确保材料符合国家标准和项目要求;3. 施工工艺质量控制:严格按照施工方案和工程技术规范进行施工,确保每个施工工序的质量;4. 现场质量控制:设立质量监督岗位,对施工现场进行日常巡查和抽样检验,及时发现和处理质量问题。
商业综合体项目工程专项施工方案1.前期准备阶段在商业综合体项目工程专项施工方案的前期准备阶段,首先需成立项目团队,并确定项目经理、技术负责人及各工种相关负责人。
然后,根据项目设计文件,制定详细的施工计划、工程进度计划、质量控制计划以及安全生产措施等。
2.施工准备阶段在施工准备阶段,项目团队需要对工程现场进行详细的勘察和测量,并根据实际情况进行踏勘、制定施工组织设计。
同时,还需要编制施工方案,确定施工方法、工期和人力资源等。
在施工准备期间,还需进行材料采购、设备购置以及施工人员的培训和调配等。
3.基础施工阶段基础施工阶段是商业综合体项目工程的重要环节,主要包括地基处理、基坑开挖、地下管道敷设、地下室施工等。
在基础施工阶段,需要根据设计文件和相关要求进行深基坑的暖孔处理、地下室防水施工、地下室桩基施工以及地下综合通道的建设等。
4.主体施工阶段主体施工阶段是商业综合体项目工程的关键环节,主要包括主体结构的施工、分区装修以及装修施工等。
在主体施工阶段,需按照施工方案进行梁柱混凝土浇筑、楼板浇筑、梯间装修、墙体砌筑、屋面施工等一系列工作。
同时,还需进行装修材料的采购、招标等,确保施工质量。
5.室内装修阶段室内装修阶段是商业综合体项目工程的最后一个重要环节,主要包括墙面装修、地面装修、天花板装修、门窗安装等。
在室内装修阶段,需按照设计图纸和相关要求进行室内装修施工,包括各种室内装饰材料的安装、照明设备的安装、电器设备的调试等。
6.安全保障阶段商业综合体项目工程的安全保障阶段是施工过程中非常重要的一环。
需要制定安全管理措施,对施工过程中的各项安全风险进行评估和控制,并配备安全管理人员,负责监督和指导施工现场的安全工作。
同时,还需进行施工现场的巡查和检查,确保施工现场的安全规范。
7.竣工验收阶段商业综合体项目工程的竣工验收阶段是项目最后的环节。
在这个阶段,需要按照相关要求进行竣工验收,包括施工图纸的复核、工程质量的检查、工程测量和验收以及相关手续的办理等。
商业综合体项目施工临建布置方案一、项目概况二、施工临建准备工作1.项目部建立:成立项目部,并设立施工临建组织协调机构,明确各部门、岗位职责,确保施工临建管理顺利进行。
2.项目规划:制定详细的施工计划和进度安排,包括施工序列、工时安排等。
3.施工区划:根据项目需求,将施工区域划分为不同的功能区域,如材料堆放区、机械设备区、工人休息区等。
4.安全措施:制定施工临建安全管理制度,明确各项安全措施,包括防火、防盗、防坠落等。
三、临时办公区域2.会议室设置:设立临时会议室,用于项目组内部会议和与外部单位的协调会议,配备投影仪、音响设备等。
3.设备支持:为办公室提供必要的设备支持,如复印机、打印机、传真机等。
4.网络和通讯:提供稳定的网络和通讯设施,确保项目组各成员之间的信息交流畅通。
四、施工现场设施1.材料堆放区:划定合适的区域用于材料的集中堆放,确保材料的安全和便捷。
2.机械设备区:设置专用区域存放施工所需的机械设备,确保机械设备的安全可靠使用。
3.施工工棚:搭建施工工棚,用于施工人员的休息和生活,提供基本的生活设施如床位、卫生间、淋浴等。
4.安全防护:设置必要的安全防护设施,如围挡、警示标志、安全帽、安全带等,确保施工期间的安全。
5.施工道路:规划合理的施工道路,确保机械设备和人力运输的顺畅。
五、环保措施1.噪音控制:采用隔音设施隔离施工噪音,避免对周边环境产生干扰。
2.粉尘防控:采取湿法施工、设置喷淋设备等措施,控制施工过程中的粉尘扬尘。
3.废弃物处理:规划合理的废弃物收集点,并及时清理和妥善处理废弃物,确保项目周边环境整洁。
六、临时供水供电1.供水系统:设置临时供水系统,保证施工现场的供水需求。
2.供电系统:建立可靠的临时供电系统,满足施工现场的电力需求,包括临时配电箱、电缆敷设等。
七、卫生设施1.厕所/洗手间:设置临时卫生间和洗手间,保证施工人员的基本卫生需求。
2.垃圾处理:设置垃圾桶和垃圾袋,定期清理施工现场产生的垃圾,确保环境卫生。
施工组织设计--购物中心改建工程概述本文档旨在提供购物中心改建工程的施工组织设计。
施工组织设计是确保施工工作有序进行的重要步骤,包括施工组织架构、施工计划、资源调配等内容。
施工组织架构项目管理团队1. 项目经理:负责整体项目管理,协调各个施工阶段的工作。
2. 建筑工程师:负责施工技术支持和工程质量控制。
3. 安全专员:负责施工现场安全管理和协调施工方和监管机构的沟通。
4. 财务专员:负责施工预算控制和成本核算。
施工班组1. 土建班组:负责基础设施建设、土方工程、混凝土结构等施工工作。
2. 电气班组:负责电气设备安装和配电系统施工。
3. 水暖班组:负责水暖设备安装和给排水系统施工。
4. 装饰班组:负责室内装修和装饰工程施工。
施工计划施工计划是合理安排施工进度和资源的重要工具。
以下是购物中心改建工程的施工计划:1. 准备阶段:包括勘测、设计审批、施工准备等工作。
2. 基础建设:包括地基处理、基础设施建设等工作。
3. 主体施工:包括主体结构建设、防水、抹灰等工作。
4. 装饰装修:包括室内外装修、设备安装等工作。
5. 竣工验收:包括工程质量检查和验收过程。
资源调配合理的资源调配对施工工作的质量和进度都至关重要。
以下是购物中心改建工程中的主要资源调配:1. 人力资源:根据施工进度合理安排班组人员,并提供必要的培训和指导。
2. 施工设备:根据不同施工阶段的需要,提供必要的工程机械和设备。
3. 施工材料:确保施工材料的供应充足,并按照质量要求进行检验和使用。
安全管理安全是购物中心改建工程中最重要的关注点之一。
以下是保障施工安全的措施:1. 制定施工现场安全管理规章制度,并向施工人员进行培训。
2. 定期组织安全演练和事故应急演练,提高施工人员的安全意识和应对能力。
3. 监控施工现场,确保施工过程中的安全措施得到落实。
4. 与监管机构保持紧密合作,及时报告施工安全状况并接受监督。
总结本文档提供了购物中心改建工程的施工组织设计,包括施工组织架构、施工计划、资源调配和安全管理等内容。
某商业综合体建设项目工程施工组织设计项目概述本项目是某商业综合体的建设项目,包括商业综合体主体建筑、停车场、环保设施等内容。
施工组织设计原则和目标本施工组织设计的原则和目标是,按照相关法律法规的要求,确保项目建设的安全、顺利进行,有效控制工程质量、工期、成本。
总体施工组织设计本项目总体施工组织分为以下几个阶段:前期准备阶段前期准备阶段主要包括土地准备、规划设计、环评审批、招投标等工作。
施工单位应在开工前完成前期准备工作,以确保正式施工的顺利开展。
基础施工阶段基础施工阶段主要包括地基处理、地下管线敷设等工作。
施工单位应根据地质勘探报告和土壤试验结果合理安排基础施工的具体方案。
主体建筑施工阶段主体建筑施工阶段是本项目的重点阶段,涉及到钢筋混凝土结构施工、屋面防水、幕墙等内容。
施工单位应在保证施工质量的前提下,按照施工进度合理安排施工计划。
室内装修阶段室内装修阶段主要包括门窗安装、油漆刷涂、地面铺装等工作。
施工单位应结合室内装修设计图纸,科学安排施工工序和工期。
安全措施在本项目施工过程中,施工单位应坚持“安全第一”的原则,合理确定安全防护措施,确保施工安全、用户安全和周边环境安全。
环保措施在本项目施工过程中,施工单位应根据环评审批要求,采取适当的措施减少建设对环境产生的影响,确保环境保护的目标得到实现。
总结本施工组织设计结合本项目的实际情况,科学安排施工计划和工序,制定安全措施和环保措施,符合相关法律法规的要求,能够有效保证项目的质量、进度和成本控制,实现项目建设的顺利进行,具有一定的参考意义。
【第一章】编制说明第一节编制依据本施工组织设计作为指导施工的依据,编制时对项目管理机构设置、劳动力组织,施工进度计划控,机械设备及周转材料配备,主要分部分项工程施工方法,工程质量控制措施,安全生产保证措施,文明施工及环境保护措施,降低成本措施等诸多因素尽可能充分考虑,突出科学及可行性。
是确保优质,低耗,安全,文明,高速完成全部施工任务的重要经济技术文件。
本施工组织设计依据以下几项编制;一、奥莱国际广场工程招标文件二、奥莱国际广场工程施工总平面图,施工图纸。
三、奥莱国际广场工程工地现场实际情况。
四、奥莱国际广场工程施工合同。
五、铜陵圣天实业有限公司企业技术标准六、铜陵圣天实业有限公司ISO9001:2000版质量体系文件(质量手册,程序文件,作业指导书)。
七、现行国家有关规范,标准,图籍和规程。
1、《建筑地基基础施工质量验收规范》(GB50202-2011)2、《混凝土结构工程施工质量验收规范》(GB50204-2010)3、《建筑安装工程质量检验评定统一标准》(GBJ300-2001)4、《混凝土质量控制标准》(GB50164-2011)5、《砌体工程施工质量验收规范》(GB50203-2011)6、《屋面工程质量验收规范》(GB50207-2012)7、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)8、《建筑电气工程施工质量验收规范》(GB50303-2011)9、《建筑地面工程质量验收规范》(GB50209-2010)10、中华人民共和国行业标准《体育建筑施工规范》11、体育场地施工的有关标准及相关的规12、《塑钢门窗安装及验收规程》(JGJ103-2008)13、《钢筋焊接及验收规程》;(JGJ18-2003)14、《建筑机械使用安全技术规范》;((JGJ33-2001)15、《施工现场临时电安全技术规范》;(JGJ46-2005)16、《建筑机械使用安全技术规程》(JGJ5144-2006)17、《建筑工程冬期施工规程》(JGJ104-2011)18、《建筑施工安全检查标准》19、《建筑工程质量检验评定标准》(JB/T50375-2006))20、《工程建设标准强制性条文》21、其他现行的有关规范和法律、法规制度。
商业中心施工组织设计一、设计背景商业中心作为一个综合性建筑项目,需要精心的施工组织设计来确保其顺利建设和高质量的完成。
本文档旨在提供商业中心施工组织设计的基本原则和策略。
二、施工组织设计原则1. 分工协作:根据商业中心的规模和复杂程度,合理划分工程任务,明确各个施工单位的职责,并建立有效的协作机制,确保施工进度和质量的控制。
2. 工期管理:制定详细的工期计划,合理安排施工工序和时间,避免施工过程中的冲突和延误,确保整个工程按时完成。
3. 资源配置:合理配置施工所需的人力、物力和财力资源,保证工程的顺利进行。
4. 安全管理:制定全面的安全管理计划,确保施工过程中的安全,包括施工人员的培训和安全设施的安装。
5. 质量控制:建立完善的质量管理体系,包括施工过程中的质量检查和验收,确保工程质量符合设计要求和相关标准。
三、施工组织设计策略1. 施工流程优化:根据商业中心的特点,合理安排施工工序,减少工序间的等待时间,提高施工效率。
2. 施工单元划分:将商业中心划分为多个施工单元,分别进行施工,降低施工风险和协调难度。
3. 前期准备工作:在施工前期,进行详细的勘测和测量工作,确保施工的准确性和合理性。
4. 供应链管理:建立合理的供应链管理体系,确保施工所需的材料供应及时且符合要求。
5. 风险评估与控制:对施工中可能出现的风险进行评估和控制,采取相应的预防措施,确保施工过程的安全性和顺利性。
四、总结商业中心施工组织设计涉及到诸多方面,需要在工期管理、资源配置、安全管理和质量控制等方面做出合理的安排和决策。
通过施工流程优化、施工单元划分、前期准备工作、供应链管理和风险评估与控制等策略的运用,可以提高施工效率和质量,确保商业中心项目的成功完成。
商业综合体建设施工方案一、概述商业综合体(Commercial Complex)是一个集购物、娱乐、餐饮、办公、住宅等多功能于一体的综合性商业项目,针对城市人群的日常需求提供全方位的服务。
本施工方案旨在为商业综合体的建设提供详细的指导和实施计划。
二、施工计划1. 前期准备阶段在施工前,需进行项目详细规划和设计,包括相关申请审批、土地选择、施工图纸等准备工作。
详细规划包括:商业区、娱乐区、住宅区、办公区的面积分配、设施布局等。
土地选择需充分考虑交通便利性、人流量、市场需求等因素。
2. 施工队伍组建组建骨干施工队伍,包括施工经理、建筑师、工程师、技术员等,以确保施工过程的顺利进行。
施工队伍需具备丰富的建筑施工经验和专业知识,能够高效协调各个施工细节。
3. 建设方案制定根据规划设计要求,制定综合体建设方案,包括建筑结构、材料选用、装修方案等,以确保项目的环境友好、经济可行和人性化。
建设方案应充分考虑商业综合体的功能需求、节能减排、安全稳定等要素。
4. 施工流程(1)地基和基础构筑:包括场地平整、地基处理、基础建设等,确保商业综合体建筑稳固。
(2)主体结构施工:包括钢结构和混凝土结构的建设,确保建筑整体强度和稳定性。
(3)室内及外装修:按照设计要求进行室内外装修,包括电路布线、空调系统、水暖设施等,以及外立面装饰、景观绿化等。
(4)设备安装和调试:包括电梯、消防设备、安防系统、灯光音响设备等的安装和调试,确保各项设备正常运行。
5. 管理与监督严格管理施工过程,确保施工进度、质量和安全的全面控制。
设立专业的监督团队,对施工现场进行监督和检查,及时解决问题和隐患。
6. 完工验收项目竣工后,进行整体验收,确保各项设备和施工工程符合相关标准和规范。
风险评估和安全评估报告也需在此阶段完成。
三、安全保障1. 安全计划在施工前制定安全计划,包括事故预防、应急处理、消防安全等方面。
严格遵守相关法律法规,确保施工过程中的安全。
奥特莱斯商业综合体项目施工组织安排
为推进北国之春梦幻城全天候施工,加快项目建设速度,奥特莱斯商业综合体项目分部分项工程施工组织安排如下:
一、桩基础工程
桩基础工程实行全天候施工,压桩机24小时不间断打桩,每天完成打桩1500米,7月20日前完成三栋高层、三栋小高层和地下车库桩基础施工。
督促设计单位尽快完成在、商业中心和三栋公寓桩基础施工图。
商业中心和公寓力争在7月上旬进行桩基础施工,在8月底前完成桩基础施工。
二、地下基础工程
7月20日施工图设计完成后,现场组织进驻施工人员1000人以上,施工时间为早4点50至晚20时。
三栋高层和三栋小高层9月15日完成地下基础施工,达到正负零。
商业中心和公寓9月初进行基础开挖。
三、地上工程
实行各专业交叉作业,进行全天候施工白天施工模板和钢筋绑扎,晚上进行混凝土浇筑,每5天完成一层,11月15日前,三栋高层完成主体10层,小高层封顶,商业中心完成地下室(35000平方米)建设,三栋公寓完成地上5层。
11月下旬进行越冬维护。
以上施工安排设计单位必须保证按
时出图。
水上凡尔赛宫项目施工组织安排
为推进北国之春梦幻城全天候施工,加快项目建设速度,水上凡尔赛宫项目分部分项工程施工组织安排如下:
一、桩基础工程
10栋会所中已完成7栋会所桩基础施工,2号、5号、10号会所因净园公路未封闭,待八号路通车后,计划在7月10日开始桩基础施工,桩基础工程实行全天候施工,压桩机24小时不间断打桩,每天压桩1000米.计划7月22日完成,每天完成打桩1500米。
水上皇宫酒店刚刚完成试桩,桩基础施工图没有完成。
争取7月上旬完成水上皇宫桩基础施工图设计,7月开始桩基础施工,力争在8月初完成桩基础施工。
二、地下基础工程
7月22日前10栋会所桩基础完成后,现场组织进驻施工人员300人左右,施工时间为早4点50至晚20时,10栋会所地下基础工程8月5日完成,达到正负零。
水上皇宫工程地下两侧、地上6层,地下室施工较为复杂,具体施工方案和施工措施正在研究和细化中。
三、地上工程
10栋会所地上工程实行各专业交叉作业,进行全天候施
工,白天施工模板和钢筋绑扎,晚上进行混凝土浇筑,每10天完成一层,9月上旬完成主体建设,10月30日前完成抹灰和内部水电施工。
