水泥土搅拌桩施工记录表工程名称:新中诚花园小区- 4#车库基坑工程水泥外加剂直径桩长总用水泥品种日期用量桩号(m) 量及等级(m)( kg)( kg)0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /0.6 PC32.5R /GD2301028□□第页号机总施施工工喷浆备注记录时间时间页码空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m空桩m记录:专业工长(施工员):项目专业质量检查员:监理 (建设 )单位见证员 :水泥土搅拌桩施工记录表工程名称: 中山龙山华府小区基坑支护工程水泥 外加剂直径 桩长 总用 日期桩号水泥品种(m)(m)量 用量及等级( kg )( kg )09 年 06/20 A2A3-2-256 0.6 11 700 32.5R 09 年 06/20 A2A3-1-256 0.6 11 700 32.5R 09 年 06/20 A2A3-1-257 0.6 11 700 32.5R 09 年 06/20 A2A3-2-257 0.6 11 700 32.5R 09 年 06/20 A2A3-2-258 0.6 11 700 32.5R 09 年 06/20 A2A3-1-258 0.6 11 700 32.5R 09 年 06/20 A2A3-1-259 0.6 11 700 32.5R 09 年 06/20 A2A3-2-259 0.6 11 700 32.5R 09 年 06/20 A2A3-2-260 0.6 11 700 32.5R 09 年 06/20 A2A3-1-260 0.6 11 700 32.5R 09 年 06/20 A2A3-1-261 0.6 11 700 32.5R 09 年 06/20 A2A3-2-261 0.6 11 700 32.5R 09 年 06/20 A2A3-2-262 0.6 11 700 32.5R 09 年 06/20 A2A3-1-262 0.6 11 700 32.5R 09 年 06/20 A2A3-1-263 0.6 11 700 32.5R 09 年 06/20 A2A3-2-263 0.6 11 700 32.5R 09 年 06/20 A2A3-2-264 0.6 11 700 32.5R 09 年 06/20 A2A3-1-264 0.6 11 700 32.5R 09 年 06/20 A2A3-1-265 0.6 11 700 32.5R 09 年 06/20 A2A3-2-265 0.6 11 700 32.5R 09 年 06/20 A2A3-2-266 0.6 11 700 32.5R 09 年 06/20 A2A3-1-266 0.6 11 700 32.5R 09 年 06/20 A2A3-1-267 0.6 11 700 32.5R 09 年 06/20 A2A3-2-267 0.6 11 700 32.5R 09 年 06/20 A2A3-2-268 0.6 11 700 32.5R 09 年 06/20 A2A3-1-268 0.6 11 700 32.5R 09 年 06/20 A2A3-1-269 0.6 11 700 32.5R 09 年 06/20A2A3-2-2690.61170032.5RGD2301028□□第 93 页共页总施 喷浆 施工工 记录 备注时间时间 页码29 27空桩 1M28 26空桩 1M27 25空桩 1M28 26空桩 1M28 26空桩 1M29 27空桩 1M30 28空桩 1M28 26空桩 1M30 28空桩 1M28 26空桩 1M29 27空桩 1M28 26空桩 1M27 25空桩 1M28 26空桩 1M28 26空桩 1M29 27空桩 1M30 28空桩 1M28 26空桩 1M30 28 空桩 1M 28 26空桩 1M29 27空桩 1M28 26空桩 1M27 25 空桩 1M 28 26空桩 1M28 26空桩 1M29 27空桩 1M30 28空桩 1M2826空桩 1M资料员:专业工长(施工员):项目专业质量检查员:监理 (建设 )单位见证员 :。
水泥搅拌桩软基处理施工技术交底承包单位:****有限责任公司合同段:
根据设计文件要求,水泥土搅拌桩主要控制要求如下:
水泥土搅拌桩按正三角形布置,桩径0.5米,桩间距1.2~1.5米,由密到疏进行渐变。
其中路基处理段与非处理段采用 2.0m间距进行过渡。
水泥采用42.5普通硅酸盐水泥,水泥掺入量一般为加固土体质量的15%(每米桩长水泥掺入量不小于58kg),水灰比0.5。
水泥搅拌桩软弱地基处理桩位布置分为:一般软弱地基桩位布置及涵洞等构造物下软弱地基桩位布置,具体参见图2.1~2.2。
图2.1 一般软弱地基桩位布置(桩间间距均为d=150cm)
最外侧构造物下侧
最外侧构造物下侧最外侧
5.1施工工艺流程
5.2 施工过程
水泥土搅拌桩软基处理开始时宜熟悉图纸,了解软基处理位置的地质情况,以及对施工影响较大的不良的地质情况,做好施工前技术准备工作。
施工要点如下:
1.施工准备
(1)水泥采用42.5普通硅酸盐水泥,水泥进场时必须有质量合格证书,出厂试验报告;在使用前按规范要求取样,检测结果合格报监理确认后方可使用,水泥现场堆放应注意防水防潮。
(2)依据工程地质勘察资料,结合设计要求,选择水泥掺入比15%,水灰比0.5,确定搅拌工艺参数。
(3)依据设计图纸,做好现场平面布置,安排好水泥搅拌桩施工用水。
布。

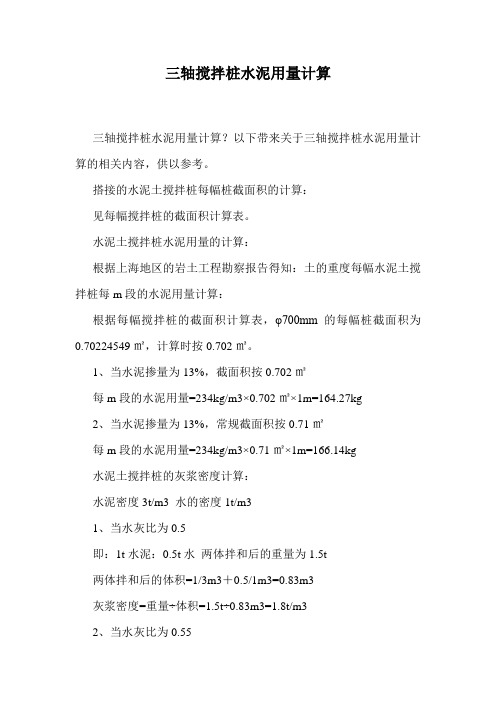

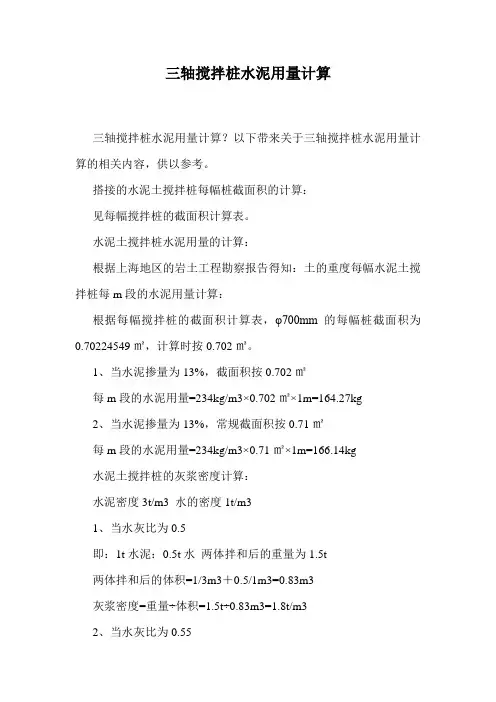

三轴搅拌桩水泥用量计算三轴搅拌桩水泥用量计算?以下带来关于三轴搅拌桩水泥用量计算的相关内容,供以参考。
搭接的水泥土搅拌桩每幅桩截面积的计算:见每幅搅拌桩的截面积计算表。
水泥土搅拌桩水泥用量的计算:根据上海地区的岩土工程勘察报告得知:土的重度每幅水泥土搅拌桩每m段的水泥用量计算:根据每幅搅拌桩的截面积计算表,φ700mm的每幅桩截面积为0.70224549㎡,计算时按0.702㎡。
1、当水泥掺量为13%,截面积按0.702㎡每m段的水泥用量=234kg/m3×0.702㎡×1m=164.27kg2、当水泥掺量为13%,常规截面积按0.71㎡每m段的水泥用量=234kg/m3×0.71㎡×1m=166.14kg水泥土搅拌桩的灰浆密度计算:水泥密度3t/m3 水的密度1t/m31、当水灰比为0.5即:1t水泥:0.5t水两体拌和后的重量为1.5t两体拌和后的体积=1/3m3+0.5/1m3=0.83m3灰浆密度=重量÷体积=1.5t÷0.83m3=1.8t/m32、当水灰比为0.55即:1t水泥:0.55t水两体拌和后的重量为1.55t两体拌和后的体积=1/3m3+0.55/1m3=0.883m3灰浆密度=重量÷体积=1.55t÷0.883m3=1.755t/m3每幅水泥土搅拌桩每m段的浆量计算:根据上述和可得知1、当水灰比0.5,水泥掺量13%,每幅桩截面积按0.702㎡时,每m段的水泥用量为164.27kg。
1t水泥可拌制灰浆0.83m3即:1kg水泥可拌制灰浆0.83L则:每m段浆量=0.83L×164.27=136.89L2、当水灰比0.5,水泥掺量13%,每幅桩截面积按0.71㎡时,每m段的水泥用量为166.14kg。
则:每m段浆量=0.83L×166.14=138.45L3、当水灰比0.55,水泥掺量13%,每幅桩截面积按0.71㎡时,每m段的水泥用量为166.14kg。
南水北调中线一期工程总干渠陶岔渠首〜沙河南段鲁山南2段施工标(合同编号:ZXJ∕SG∕LSN-OO2)杲道需境方妥全加固措施水泥土攪拌桩防冰墙施工方耒批准:审核:编制:中国水利水电第二工程局有限公司南水北调中线工程鲁山南2段项目经理部1、 ................................................. 工程概况3 2、................................................. 编制依据4 3、 ................................................. 工期安排4 4、 ................................................. 施工布置4 4.1、施工道路布置 (4)4.2、施工用水、电布置 (5)4.3、施工资源配置 (5)5、 ................................. 水泥土搅拌桩施工技术措施6 5.1、主要施工技术要求 (6)5.2水泥土搅拌桩施工技术参数 (6)5.3、水泥土搅拌桩施工 (7)5.3、成墙质量检查 (9)5.4、注意事项 (9)6、 ............................................. 安全文明施工101、工程概况1. 1工程概况鲁山南2段工程为南水北调中线工程总干渠陶岔至沙河南段工程的一部分, 位于陶岔至沙河南段最末标段,桩号范围TS229÷262-TS239+042,总干渠线路总长9. 78kιn,其中渠道长9. 066kιn,建筑物长0.714km。
挖方渠道长3263m,填方渠道全长5803mo根据渠道安全加固设计图纸,为保证渠道后期运行安全,在部分髙填方段增设水泥土搅拌桩防渗墙。
水泥土搅拌桩施工采用PH-5B型深层搅拌钻机。
根据相关技术要求,我部已经完成水泥土搅拌桩的试桩试验,并通过试验确定了施工参数。
长沙先导区洋湖垸片区联丰路K0+740-K0+880、K1+130-K1+510段软基处理水泥搅拌桩工程(二标)施工方案编制人:曹富军一、工程概况1、工程概述1.1工程概况联丰路东临湘江、南抵三环线、西至长潭西线、北至南二环线,规划结构为“一心两轴三片”。
道路全长1782.865米。
联丰路位于“三片”中的西部教育科研组团及配套居住区范围内,是片区内横贯东西的重要交通通道。
1.2联丰路道路路基水泥搅拌桩施工工程;施工桩号分别是K0+740-K0+880段路基,K1+130-K1+510段路基。
1.2.1、工程名称:联丰路二标段(K0+740-K1+782.865)场内水泥搅拌桩施工工程1.2.2、建设单位:长沙先导城市建设投资有限责任公司1.2.3、建设地点:长沙大河西先导区洋湖片区白赛湖1.2.4、设计单位:长沙市规划设计院1.2.5、监理单位:长沙工程建设监理有限责任公司1.2.6、施工单位:湖南省北山建筑工程有限公司1.2场地岩土工程地质条件根据勘探资料得知,场地内埋藏的地层主要有人工填土土层、植物层、第四系全新统冲积层、第四系上更新统坡洪积层。
工程地质特征自上而下分述如下:1.2.1人工填土:褐黄、褐灰色,杂填土为主,由粘性土含30%角砾、碎石、砖砼块及生活垃圾组成,局部以生活垃圾和建筑垃圾为主,因是多次堆填,成分复杂、无规律,未经分层压实,堆填时间最长的超过10年,部分为新近堆填。
稍湿,呈松散~稍密状态。
层厚1.80~6.80m。
1.2.2填筑土:褐黄、褐灰色,素填土为主,由粘性土含25%角砾、碎石组成,经分成压实。
稍湿,呈稍密~密实状态。
主要分布在靳江河现河堤和现有道路处。
层厚3.20~13.70m。
1.2.3植物层:褐黑、灰黑色,主要由粘性土组成,含少量植物根茎,结构松散。
层厚0.50~0.90m。
1.2.4第四系全新冲积层:(1)粉质粘土:褐灰、深灰色,可塑~软塑状态,光泽反应稍有光滑,摇震无反应,韧性中等,干强度中等。
水泥土(喷浆)搅拌桩
一、材料要求
1 水泥:宜用P.032.5或PS32.5水泥。
2 粉煤灰:宜选用I级或n级粉煤灰。
3 外加剂:可根据工程需要和土质条件,选用早强、缓凝、减水等外加剂。
要经过实验室复试合格。
二、主要机具
1搅拌桩机,常用的搅拌桩机如下表所示。
常用搅拌桩机主要技术参数表
型号主要技术参数
2搅拌轴,叶片外径700~800mm,电机功率2×30kW,提升力
SJB-1/2
大于10t,接地压力60kPa, 最大加固深度10m/18m, 总重4.5t
单轴,叶片外径600mm,电机功率2×30kW,提升力大于15t,
GZB-600
接地压力60kPa,最大加固深度10~15m,总重12t
单轴,叶片外径500mm,电机功率48kW,最大加固深度
PH-5A
15~18m,总重8t
单轴,叶片外径500mm,电机功率37kw,转速五个变速
BS-5
16~85rpm,最大加固深度12m,总重12t
2 水泥搅拌机:搅浆筒体积一般不小于0.5 ,宜选用2~3个搅浆筒并联。
3 水泥浆输送泵:要与输浆量相匹配。
4 输浆管、水管:规格要与施工能力相匹配,且不得漏浆、漏水。
1定义及适用范围1.1 水泥土搅拌法分为深层搅拌法(以下简称湿法)和粉体喷搅法(以下简称干法)。
水泥土搅拌法适用于处理正常固结的淤泥与淤泥质土、粉土、饱和黄土、素填土、黏性土以及无流动地下水的饱和松散砂土等地基。
1.2 泥土搅拌桩地基:利用水泥作为固化剂,通过搅拌机械将其与地基土强制搅拌,硬化后构成的地基。
水泥土搅拌法形成的水泥土加固体,可作为竖向承载的复合承载地基;基坑工程围护栏樯、被动区加固、防渗帷幕;大体积水泥稳定土等。
加固体形状可分为柱状、壁状、格栅状或块状等。
1.3 深层搅拌法:使用水泥浆作为固化剂的水泥土搅拌法。
简称湿法。
1.4 粉体搅拌法:使用干水泥粉作为固化剂的水泥搅拌法。
简称干法。
本工艺标准适用于浙江城建建筑工程公司所承建的工业与民用建筑工程水泥土搅拌法加固地基工程。
2材料要求2.1 施工所用水泥,必须经强度试验和安定性试验合格后才能使用。
2.2 水泥采用强度等级为32.5的普通硅酸盐水泥,要求无结块。
2.3 所有砂子必须严格控制含泥量;用中砂或粗砂,含泥量小于5%.2.4 外加剂:塑化剂采用木质素磺酸钙,促凝剂采用硫酸钠,石膏,应有产品出厂合格证,掺量通过试验确定。
3 机具设备深层搅拌机,起重机,灰浆搅拌机,灰浆泵,冷却泵,机动翻斗车,导向架,集料斗,磅称,提速测定仪,电气控制柜,铁锹,手推车等。
常用深层搅拌机主要性能见表3-7。
常用深层搅拌机技术性能表3-74作业条件4.1 施工场地应先整平,清除桩位处地上、地下障碍物,场地低洼处用于黏性土料回填夯实,不得用杂填土回填。
4.2 设备开机前应经检修、调试,检查桩机运行和输料管畅通情况。
4.3 开工前应检查水泥及外加剂的质量、桩位,搅拌机工作性能及各种计量设备完好程度(主要是水泥浆流量计和其他计量装置)。
5操作工艺5.1工艺流程:水泥土搅拌桩的施工程序为:地上(下)清障深层搅拌机定位、调平预搅下沉至设计加固深度配制水泥浆(粉)边喷浆(粉)边搅拌提升至预定的停浆(灰)面重复搅拌下沉至设计加固深度根据设计要求,喷浆(粉)或仅搅拌提升至预定的停浆(灰)面关闭搅拌机、清洗移至下一根桩。
JGJ79-2002建筑地基处理技术规范,水泥搅拌桩工程量=桩径截面积×(设计桩顶标高-设计桩底标高+另加长度)×根数空搅部分工程量=桩径截面积×(自然地坪标高-设计桩顶标高-另加长度)×根数对于单头水泥搅拌桩来说,桩径截面就是一个圆,所以桩径截面积=π r 2 。
注:式中 r 为圆的半径,π为圆周率。
三轴水泥土搅拌桩φ850@600每延米桩体积如何计算。
就是smw工法,想计算下水泥土搅拌桩按20%水泥参量,水灰比1.8:1,每延米桩需要水泥多少,最好详细计算说明下,我学习学习。
再就是三轴搅拌桩钻下去这个桩每延米体积怎么算。
两个圆的面积是怎么算的,搭接面积怎么算的呢,0.567和0.103怎么算出来的呀指点下哟。
还有每延米体积的计算用单幅面积*1米错在哪里,单幅面积*桩长/1.2中1.2怎么来的。
最佳答案第一步:连接两相交圆的相交点,并与其中一圆心汇成一个等腰三角形,根据几何定理,该连线均分两圆心连线。
第二步:圆心与两圆相交点汇成一扇形。
第三步:计算两圆相交部分面积。
具体计算式如下:圆心角α=2×arccos0.3÷0.425=90.168度,两交面积S=2×(0.425×0.425×3.14×90.198÷360-0.301*0.3)=0.1037 M2水泥土搅拌桩桩径850mm,咬合250mm,水泥掺量20%,,桩长17m,土密度1.9g/m3,求每米水泥用量,水灰比取值土密度单位g/cm3最佳答案记住几个字就行!“数不变,单位换,进行算”如:1.9g/cm^3=“数不变”1.9移过来不变,1.9的后面加上乘*号。
“单位换”将g/cm^3换算成要换算到的单位0.001Kg/10^-6M^3,“进行算”将式子化简即可。
具体为:1.9g/cm^3=1.9*0.001Kg/10^-6M^3=1.9*10^3Kg/m^3=1900Kg/m^3=1.9T/m^3其它物理量单位的换算也可用此类似的方法!首套桩每米水泥用量=体积×掺量×土重=(850/2)^2×π×3×1.9×20%=0.646893(T/m)第二套起:水泥用量==(850/2)^2×π×2×1.9×20%=0.431262(T/m)=431Kg/m水灰比:1.5~2.0 查规范(6页、38页)搅拌桩之间有搭接,工程量如何计算呢搅拌桩之间有搭接,工程量如何计算呢,是不是要分空桩和实桩,单位按米编制可以吗?空桩和实桩如何区分?重叠部分在编制清单是否要考虑?答:编制工程量的原则应以计价规范中的计算规则执行。
隐蔽工程验收记录
表C5-1
资料编号01-03-C5-×××
工程名称××办公楼工程
隐检项目水泥土搅拌桩地基隐检日期*年*月*日
隐检部位基础层○1~○6/○A~○G轴线-5.900m标高
隐检依据:施工图图号结施-7、水泥土搅拌桩施工方案、地质勘察报告(编号××),设计变更/洽商(编号∕)及有关国家现行标准等。
主要材料名称及规格/型号:P·O42.5水泥
隐检内容:
1.检查水泥、外掺剂的质量证明或复试报告。
2.清理平整基底。
3.检查水泥用量、桩体强度、地基承载力报告。
4.桩底标高××mm、桩顶标高××mm,桩位偏差<50mm。
5.桩径>0.96D(D为设计桩径);垂直度≤1.5L%(L为桩长),两桩搭接≥200mm。
影像资料部位、数量:
申报人:×××
检查意见:
经检查,隐检项目符合设计要求和《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。
检查结论:√□同意隐蔽□不同意,修改后进行复查
复查结论:
复查人:复查日期:
签
字栏
施工单位××建设集团有限公司
专业技术
负责人
专业质检员专业工长
×××××××××监理(建设)单位××工程建设监理有限公司专业工程师×××。
桩基定位测量验收记录
质控(建)表4.1.2-2 共页第页
试桩记录
质控(建)表4.1.6.3-6 共页第页
水泥土搅拌桩地基施工记录
质控(建)表4.1.6.3-9 共页第页
钻芯法检测芯样综合柱状图
地基承载力试验报告
批准:审核:校核:检测:
水泥土搅拌桩地基工程检验批质量验收记录
说明
010314
主控项目:
1、水泥及外掺剂质量。
按设计要求选用,并按规定进行检测试验。
检查产品合格证及试验报告。
2、水泥用量。
符合设计要求。
检查水灰比及查看流量表。
3、桩体强度。
按设计要求进行检查。
4、地基承载力。
按规定方法检查。
一般项目:
1、机头提升速度:≤0.5m/min。
量机头上升距离及时间。
2、桩底标高:±200mm。
量测机头深度计算。
3、桩顶标高:+100mm,50mm。
水准仪检查(最上部500mm不计入)。
4、桩位偏差:<50mm。
尺量检查,根据设计桩位点位置。
5、桩径:<0.04D。
尺量检查桩的直径。
6、垂直度:≤1.5%。
用经纬仪检查。
7、搭接:>200mm,尺量检查。
施工前检查水泥及外掺剂的质量、桩位、搅拌机工作性能及各种计量设备完好程度。
施工中检查机头提升速度、水泥浆或水泥注入量、搅拌桩的长度及标高。
施工结束后检查桩体强度,桩体直径及地基承载力。
强度检查:承重桩取90天后的试件;支护桩取28天后的试件。
检查后形成施工记录或检验报告。
检查施工记录和检验报告。
