第六节、绿色施工(四节一环保)管理体系与措施一、绿色施工的概念:绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。
二、绿色施工的原则:绿色施工是建筑全寿命周期中的一个重要阶段。
实施绿色施工,应进行总体方案优化。
在规划、设计阶段,应充分考虑绿色施工的总体要求,为绿色施工提供基础条件。
实施绿色施工,应对施工策划、材料采购、现场施工、工程验收等各阶段进行控制,加强对整个施工过程的管理和监督三、绿色施工要点1、绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。
(1)组织管理建立绿色施工管理体系,并制定相应的管理制度与目标。
项目经理为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员。
(2规划管理编制绿色施工方案。
该方案在施工组织设计中独立成章,并按有关规定进行审批后实施。
(3)实施管理绿色施工应对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。
应结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。
定期对职工进行绿色施工知识培训,增强职工绿色施工意识。
(4)评价管理结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自评估。
成立评估小组,对绿色施工方案、实施过程至项目竣工,进行综合评估。
(5)人员安全与健康管理制订施工防尘、防毒、防辐射等职业危害的措施,保障施工人员的长期职业健康。
合理布置施工场地,保护生活及办公区不受施工活动的有害影响。
施工现场建立卫生急救、保健防疫制度,在安全事故和疾病疫情出现时提供及时救助。
提供卫生、健康的工作与生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,明显改善施工人员的生活条件。

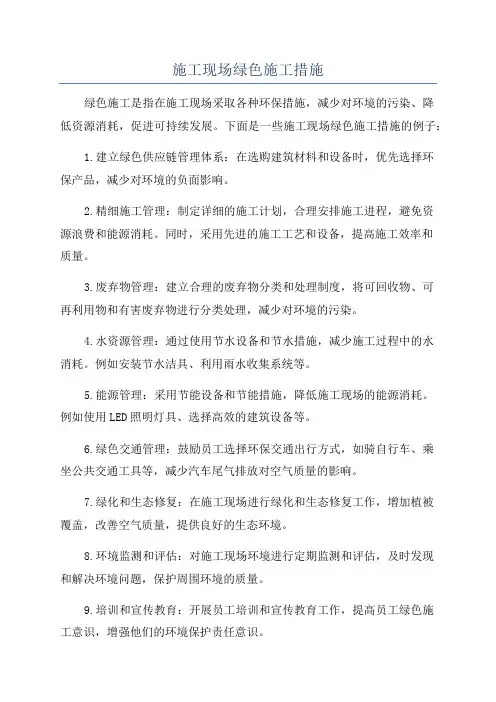

施工现场的绿色施工措施有哪些在当今社会,可持续发展理念深入人心,建筑行业也不例外。
绿色施工成为了建筑施工中的重要课题,它不仅有助于保护环境、节约资源,还能提升建筑企业的社会形象和竞争力。
那么,施工现场的绿色施工措施究竟有哪些呢?一、环境保护措施1、扬尘控制在施工现场,扬尘是一个常见的问题。
为了有效控制扬尘,可以采取以下措施:(1)对施工现场的主要道路进行硬化处理,减少车辆行驶时产生的扬尘。
(2)安排专人定期对施工道路进行清扫和洒水,保持路面湿润,降低扬尘的产生。
(3)在土方作业、拆除作业等容易产生扬尘的施工环节,采用洒水、喷雾等降尘措施。
(4)对于运输建筑材料、土方等的车辆,要求其进行封闭或覆盖,防止物料散落产生扬尘。
2、噪声控制施工过程中的噪声会对周边居民和环境造成影响。
为了降低噪声,可以采取以下方法:(1)合理安排施工时间,避免在居民休息时间进行高噪声作业。
(2)选用低噪声的施工设备和工艺,如采用电动工具代替气动工具。
(3)在施工现场设置隔音屏障,减少噪声的传播。
(4)对施工设备进行定期维护和保养,确保其正常运行,降低噪声排放。
3、水污染控制施工现场产生的污水如果未经处理直接排放,会对周围的水体造成污染。
为了避免水污染,可以采取以下措施:(1)设置污水沉淀池,对施工污水进行沉淀处理,去除其中的悬浮物和泥沙。
(2)对于含有有害物质的污水,如化学浆液、油料等,进行单独收集和处理,严禁直接排放。
(3)在施工现场建立雨水收集系统,将雨水进行收集和利用,减少对市政水资源的依赖。
4、固体废弃物处理施工过程中会产生大量的固体废弃物,如建筑垃圾、生活垃圾等。
为了妥善处理这些废弃物,可以采取以下方法:(1)对固体废弃物进行分类收集,分为可回收物、有害垃圾和其他垃圾等。
(2)设置专门的垃圾堆放场地,并定期进行清理和运输。
(3)对于可回收的废弃物,如钢材、木材等,进行回收利用,减少资源浪费。
(4)对有害垃圾,如废电池、废油漆等,交由有资质的单位进行处理。

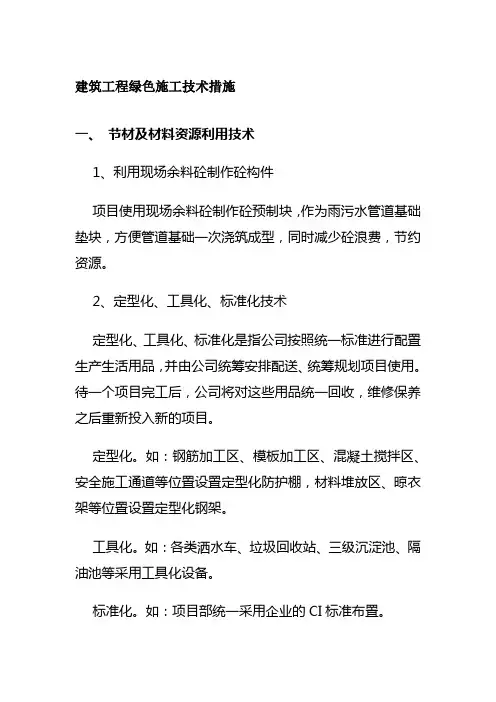

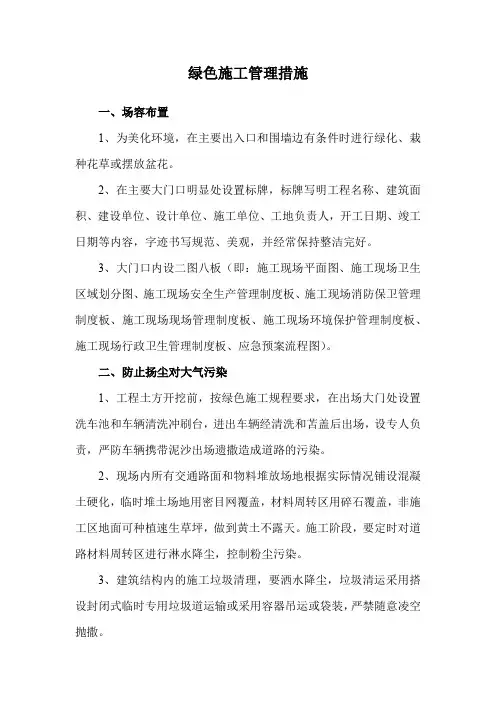

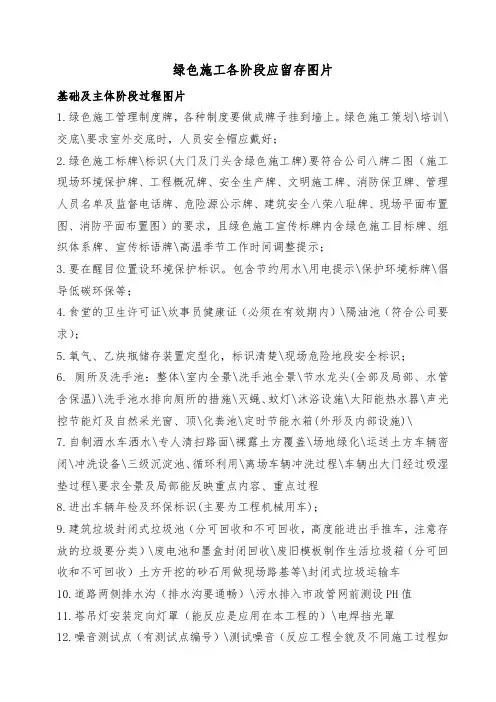

绿色施工各阶段应留存图片基础及主体阶段过程图片1.绿色施工管理制度牌,各种制度要做成牌子挂到墙上。
绿色施工策划\培训\交底\要求室外交底时,人员安全帽应戴好;2.绿色施工标牌\标识(大门及门头含绿色施工牌)要符合公司八牌二图(施工现场环境保护牌、工程概况牌、安全生产牌、文明施工牌、消防保卫牌、管理人员名单及监督电话牌、危险源公示牌、建筑安全八荣八耻牌、现场平面布置图、消防平面布置图)的要求,且绿色施工宣传标牌内含绿色施工目标牌、组织体系牌、宣传标语牌\高温季节工作时间调整提示;3.要在醒目位置设环境保护标识。
包含节约用水\用电提示\保护环境标牌\倡导低碳环保等;4.食堂的卫生许可证\炊事员健康证(必须在有效期内)\隔油池(符合公司要求);5.氧气、乙炔瓶储存装置定型化,标识清楚\现场危险地段安全标识;6.厕所及洗手池:整体\室内全景\洗手池全景\节水龙头(全部及局部、水管含保温)\洗手池水排向厕所的措施\灭蝇、蚊灯\沐浴设施\太阳能热水器\声光控节能灯及自然采光窗、顶\化粪池\定时节能水箱(外形及内部设施)\7.自制洒水车洒水\专人清扫路面\裸露土方覆盖\场地绿化\运送土方车辆密闭\冲洗设备\三级沉淀池、循环利用\离场车辆冲洗过程\车辆出大门经过吸湿垫过程\要求全景及局部能反映重点内容、重点过程8.进出车辆年检及环保标识(主要为工程机械用车);9.建筑垃圾封闭式垃圾池(分可回收和不可回收,高度能进出手推车,注意存放的垃圾要分类)\废电池和墨盒封闭回收\废旧模板制作生活垃圾箱(分可回收和不可回收)土方开挖的砂石用做现场路基等\封闭式垃圾运输车10.道路两侧排水沟(排水沟要通畅)\污水排入市政管网前测设PH值11.塔吊灯安装定向灯罩(能反应是应用在本工程的)\电焊挡光罩12.噪音测试点(有测试点编号)\测试噪音(反应工程全貌及不同施工过程如基础、主体、装饰,含人)\夜间施工噪音测试值(能看清楚噪音测试仪的读数)\机械设备保养\混凝土泵搭设防噪音棚\吊装指挥用对讲机13.现场围挡(有彩板和利用原有围墙)\医务室、急救药箱、药品(带医生图片)\夏季发放防暑降温药品、绿豆汤、直饮水\14.混凝土掺外加剂配合比\钢筋标牌(显示产地)、钢筋存放有序、标识清晰、\通过软件优化钢筋下料\模板刷封边胶\钢筋废料作马蹬\直螺纹连接、电渣压力焊(除搭接外)接头(用于该工程)15.生活、生产用水分设水表\喷雾养护\基坑降水收集存放用于绿化和降尘16.办公室吊顶\窗帘\节能灯\节电标识\节水标识\双面打印及纸张分类堆放\危险品及油漆专用库房\办公室走廊声光控照明灯\办公用房合格证及材质证明或能反映材质的断面图片\监控器及摄像头\空调水收集管线布置及集水器具\试验室自动恒温养护箱外观及内部试块(如采用砖砌等水池时,拍摄整体及水重复利用设施、过程)\利用原有建筑作为办公室、仓库等(含改造)17.太阳能路灯及热水器\楼层临时照明采用正式设计线路\临时用电设定时开关自动控制装置\塔吊照明定时装置\如采用配电柜内集中控制,应显示各台电表的功能标识,反应生产、生活分设电表、塔吊和施工电梯单独设电表\要求拍摄整体及局部图片,且能反映以上内容要求18.商品混凝土运输车进场图片(全景且能证明是本工程的)\泵车用水将泵管内混凝土泵入作业面\洗泵水进入沉淀池、再利用图片19.基坑支护(反应工程全景和支护详图、和开挖深度相对应)\场区道路全景(道路最好环形布置)20.强噪音施工戴耳塞\有毒作业防护主体:1.工具式防护(电梯井等洞口防护\楼层临边防护)\2.建筑垃圾回收利用(建筑垃圾筛分)\垃圾通道(最好用废旧模板制作)3.采用先进机械施工如变频施工电梯(电梯变频器)\楼层照明采用LED灯4.主体施工阶段噪音测试(和工程进度一致)5.方木、模板接长(接长过程和成品)\用短小废料钢筋制作沟盖板、马凳筋\爬升脚手架(全景)\分段悬挑式脚手架全景及立面\模板刷脱模剂6.剩余混凝土余料预制过梁\盖板\砌体斜砌楔形块7.模板接缝位置,采用海绵双面胶贴面,减少混凝土施工中漏浆\竖向构件采用喷雾养护8.分阶段布置施工现场(基础、主体、装饰装修三个阶段)\材料分类堆放(堆放整齐)9.搅拌机棚、砂石料场封闭\水泥罐封闭、出料口设接料管\搅拌机棚内喷雾降尘、水计量装置\10.楼层设移动厕所(可采用废旧模板制作)\楼层降尘采用喷雾装置11.废旧板材(或橡胶、塑料成品)制作护角;12.公司信息管理系统(显示六个模块的页面和显示该工程的页面)13.钢筋加工产生的粉末状废料集中收集,防止污染土地\回收模板脚手架施工时散落的铁钉、扣件、螺栓\回收砌体施工的落地灰14.砌块现场切割集中加工\废旧模(彩)板围护防尘降噪\砌块垃圾回收利用做找平层等\墙体预先排版,且应将排版图贴于与之相符的墙体周围\剩余混凝土所做楔形块在墙顶部的应用\砌块运输采用托板运输、整体包装图片采用牵引工具运输降低劳动强度等图片15.钢结构优化设计(建模图和节点图、料单)\工厂化加工\;加工成品现场堆放整齐16.管件一体化支撑体系的应用图片(包含支设过程、成品及混凝土成品)17.冬季施工中混凝土配合比(加早强剂、防冻剂)\综合蓄热养护装修与安装阶段:1.断桥铝合金窗\门窗洞预留尺寸准确(拍量尺寸的图片)2.机电安装、外墙砖、地砖、吊顶、防水卷材施工前预先排版策划(有排版图和安装后成品)3.幕墙及各类预埋件与结构同步预埋4.装饰成品保护(包括门窗、玻璃运输保护(运输贴膜)、喷涂施工前对已完成的成品保护)\抹灰落地灰收集\建筑材料包装回收5.现场存放的油漆、涂料、粘结剂等用相应容量盛放在专门的危险品库房6.对粉末状材料封闭存放、运输(设置封闭水泥库)\屋面基层施工前洒水防扬尘7.采用低耗能设备,包括安装工程采用机械设备8.机电预埋预留与结构施工同步\安装材料分类堆放整齐\边角料按规格堆放,物尽其用\打压、冲洗、试验用水排放的收集再利用(分层试压,层层利用)\ 9.运用BIM技术进行管道防碰撞分析的模型及现场最终图片\或用CAD等软件分配综合支架技术节点图及实际效果图片10.外墙、外窗提前封闭降低噪声措施\优化施工工序的方案及实际施工顺序图片\成品、半成品保护措施图片11.装饰装修(吊顶骨架、门窗五金件)采用标准件,边角料回收;12.地面、墙面养护用喷洒方式,节约用水;13.块材集中切割防尘;14.控制抹灰厚度(灰饼);15.内粉刮糙、挂网两遍成活,防止裂缝;以上图片内容不足之处,还要参考《建筑工程绿色施工规范》及《绿色施工实施指南》进行补充。

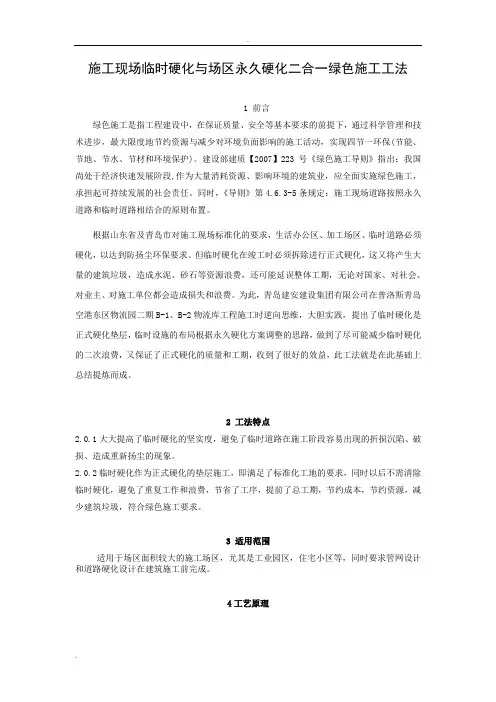

施工现场临时硬化与场区永久硬化二合一绿色施工工法1 前言绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。
建设部建质【2007】223号《绿色施工导则》指出:我国尚处于经济快速发展阶段,作为大量消耗资源、影响环境的建筑业,应全面实施绿色施工,承担起可持续发展的社会责任。
同时,《导则》第4.6.3-5条规定:施工现场道路按照永久道路和临时道路相结合的原则布置。
根据山东省及青岛市对施工现场标准化的要求,生活办公区、加工场区、临时道路必须硬化,以达到防扬尘环保要求。
但临时硬化在竣工时必须拆除进行正式硬化,这又将产生大量的建筑垃圾,造成水泥、砂石等资源浪费,还可能延误整体工期,无论对国家、对社会、对业主、对施工单位都会造成损失和浪费。
为此,青岛建安建设集团有限公司在普洛斯青岛空港东区物流园二期B-1、B-2物流库工程施工时逆向思维,大胆实践,提出了临时硬化是正式硬化垫层,临时设施的布局根据永久硬化方案调整的思路,做到了尽可能减少临时硬化的二次浪费,又保证了正式硬化的质量和工期,收到了很好的效益,此工法就是在此基础上总结提炼而成。
2 工法特点2.0.1大大提高了临时硬化的坚实度,避免了临时道路在施工阶段容易出现的折损沉陷、破损、造成重新扬尘的现象。
2.0.2临时硬化作为正式硬化的垫层施工,即满足了标准化工地的要求,同时以后不需清除临时硬化,避免了重复工作和浪费,节省了工序,提前了总工期,节约成本,节约资源,减少建筑垃圾,符合绿色施工要求。
3 适用范围适用于场区面积较大的施工场区,尤其是工业园区,住宅小区等,同时要求管网设计和道路硬化设计在建筑施工前完成。
4工艺原理4.0.1改进原设计构造做法。
研究对比正式硬化设计做法和标准化工地的临时硬化的做法,通过改变正式硬化底基层(基层)部分做法,使临时硬化成为正式硬化的底基层(基层)。
