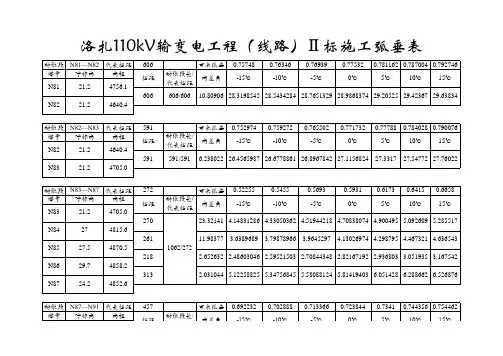

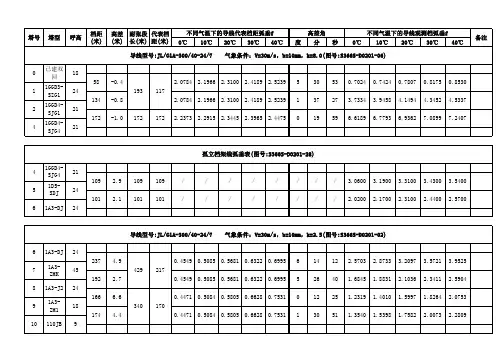

架空电力线路导线弧垂观测记录表
- 格式:doc
- 大小:161.00 KB
- 文档页数:6
弧垂施工检查及评级记线路名称:10kV经六线耐张段桩号01号至 10号耐张段塔号号至号观测档02号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号11号至28号耐张段塔号号至号观测档14号至15线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号29号至41号耐张段塔号号至号观测档33号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号01号至12号耐张段塔号号至号观测档06号至07线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号13号至26号耐张段塔号号至号观测档20号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号27号至29号耐张段塔号号至号观测档28号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号30号至41号耐张段塔号号至号观测档36号至37号线类相别气温标准弧垂观测弧垂弧垂值钢左(上)左3540355右355芯铝绞线中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号42号至58号耐张段塔号号至号观测档50号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号00号至08号耐张段塔号号至号观测档05号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记线路名称:10kV科技大道西线耐张段桩号09号至20号耐张段塔号号至号观测档17号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号01号至 10号耐张段塔号号至号观测档02号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号11号至28号耐张段塔号号至号观测档14号至15线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号29号至41号耐张段塔号号至号观测档33号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张耐张段桩号01号至12号段塔号号至号观测档06号至07线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号13号至26号耐张段塔号号至号观测档20号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误10kV:200mm;35-110kV及以上:200mm差一般通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号27号至29号耐张段塔号号至号观测档28号至线类相别气温标准弧垂观测弧垂弧垂值左左3540355钢芯铝绞线(上)右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号30号至41号耐张段塔号号至号观测档36号至37号线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号42号至58号耐张段塔号号至号观测档50号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右左3540373(下)右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号00号至08号耐张段塔号号至号观测档05号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号09号至20号耐张段塔号号至号观测档17号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号01号至 10号耐张段塔号号至号观测档02号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号11号至28号耐张段塔号号至号观测档14号至15线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张33号至耐张段桩号29号至41号段塔号号至号观测档线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号01号至12号耐张段塔号号至号观测档06号至07线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号13号至26号耐张段塔号号至号观测档20号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号27号至29号耐张段塔号号至号观测档28号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号30号至41号耐张段塔号号至号观测档36号至37号线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞左(上)左3540355右355中左3540 38 2 右382线右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员:施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号42号至58号耐张段塔号号至号观测档50号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号00号至08号耐张段塔号号至号观测档05号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号09号至20号耐张段塔号号至号观测档17号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号01号至 10号耐张段塔号号至号观测档02号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号11号至28号耐张段塔号号至号观测档14号至15线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV经六线耐张段桩号29号至41号耐张段塔号号至号观测档33号至线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号01号至12号耐张段塔号号至号观测档06号至07线类相别气温标准弧垂观测弧垂弧垂误值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于1米4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm备注每个观测档填写一份现场技术负责人: 质检员: 施工负责人: 检查人:弧垂施工检查及评级记录线路名称:10kV科技大道西线耐张段桩号13号至26号耐张段塔号号至号观测档20号至线类相别气温标准弧垂观测弧垂弧垂值钢芯铝绞线左(上)左3540355右355中左3540 38 2 右382右(下)左3540373右373地线左 右 检查项目性质质量标准1、对交叉物及对地距离关键必须满足设计要求2、连接金具关键必须满足设计要求3、导、地线弧垂一般10kV:±5% 35-110kV及以上:±5%;通航河流的大-2.5%;跨越:±1%,并不大于4、导、地线相间弧垂误差一般10kV:200mm;35-110kV及以上:200mm通航河流大跨越最大允许偏差:500mm。
[架线]导地线各种弧垂的含义及计算方法(附计算表格),彻底弄懂弧垂01-导地线各种弧垂的含义弧垂,又叫弛度,行业外叫“挠度”。
一般定义为:导线悬挂曲线上任意一点到两侧悬挂点连线之间的垂直距离(即任意点弧垂)。
在工程设计、施工、运行中,涉及到观测弧垂、竣工弧垂、平视弧垂(分小平视弧垂和大平视弧垂)、任意点弧垂、最大弧垂、中点弧垂和百米弧垂等诸多术语。
我们施工平时常用的弧垂,有观测弧垂、竣工弧垂、百米弧垂。
为方便初学者使用,将各种弧垂的含义逐一解释如下。
1)观测弧垂,就是某一温度下,现场观测时需要达到的弧垂。
高差不大的情况下,观测弧垂=竣工弧垂,只有连续倾斜地形工况下,才需要区分观测弧垂和竣工弧垂。
施工时,需要根据设计图纸要求,先计算竣工弧垂,然后根据计算出来的竣工弧垂,进一步计算出观测弧垂和线夹安装位置调整值(俗称“爬山值”)。
当导地线弧垂稳定达到观测弧垂时,停止紧线,开始进行附件安装,直线塔附件安装时,需要对线夹安装位置进行调整,也就是说线夹安装的位置不一定是导线与滑车的中心,正常线夹安装完毕,悬垂串应呈竖直状态,各档的弧垂由观测弧垂值变成竣工弧垂值。
观测弧垂、紧线弧垂、施工弧垂,基本上都是同一个意思。
孤立档的观测弧垂,在以前,孤立档或构架档紧线,是一端挂好耐张瓷瓶串,然后在另一端不带瓷瓶串紧线,弧垂紧到设计所规定的紧线弧垂时,再将耐张瓷瓶串挂到导线上,由于瓷瓶串自重比载往往比导线重很多,弧垂会发生变化。
紧线完毕挂耐张串前的弧垂,称之为观测弧垂、紧线弧垂或施工弧垂,两侧瓷瓶串均安装完毕后的弧垂,叫竣工弧垂。
如今的紧线施工工艺,是两端均带瓷瓶串紧线,其中一端事先压接完毕,另一端通过卡线器、钢丝绳短套临时与瓷瓶串金具连接,紧线完毕画印、断线压接,然后过牵引挂到金具上,弧垂直接定型,直接达到竣工弧垂。
2)竣工弧垂,附件安装完毕之后的弧垂值,是与观测弧垂、紧线弧垂、施工弧垂相对而言的。
通过上面观测弧垂的阐述,相信大家已经有了初步的理解。
GB50173-2014-电气装置安装工程-66kV及以下架空电力线路施工及验收规范-D类表格表D.0.1 路径复测记录表工程名称:线记1桩号杆塔型式档距(m)线路转角塔位高程(m)桩位移(m)被跨越物(或地形凸起点)备注设计值实测值偏差值设计值实测值设计值实测值方向位移值名称高程m与邻杆塔最近距离塔号桩号距离m备注 1.请注明直线转角2.仪器名称:仪器编号:检验证书号:现场技术负责人专职质检员施工负责人监理工程师表D.0.2普通(掏挖)基础和拉线基础分坑及开挖检查记录表工程名称:线记2设计桩号杆塔型基础型施工日期年月日呼称高施工基面检查日期年月日序号检查项目允许偏差检查结果备注1 转角杆塔角度设计值:1′30″允许偏差:1′30″2 直线杆塔桩(mm)横线路:503基础根开及对角线尺寸mm设计值AB BC CD AB BCAC DA BD CD DA±2‰AC BD4 基础坑深/mm设计值: A B C D+100 , -505基础坑底板断面尺寸设计值: A B C D-1%6 拉线基础坑设计值: A B C D位置(mm)±1%LE F G L7 拉线基础坑坑深(mm)设计值:A B C D+100E F G L8 拉线坑马道坡度及方向符合实际要求备注1.L为拉线基础坑中心至拉线固定点水平距离。
2.仪器名称:仪器编号:检验证书号:3.掏挖基础尺寸不允许有负偏差现场技术负责人专职质检员总包专业工程师监理工程师表D.0.3地基基坑(槽)检查记录表工程名称:线塔3设计桩号杆塔型基础型施工日期年月日呼称高施工基面检查日期年月日序号检查(检验)项目性质质量标准(允许偏差)检查结果检查结论1基坑(槽)底土质类别关键符合设计要求ABCD2地质基坑草图:施工单位代表:年月日3总包核查意见:设计核查意见:监理鉴定意见:总包代表:年月日设计代表:年月日监理代表:年月日备注设计有验槽要求的基础填写本表表D.0.5铁塔基础浇筑检查记录表工程名称:线基2设计桩号杆塔型施工基面施工日期年月日基础型检查日期年月日序号检查(检验)项目性质质量标准检查结果A B C D1 地脚螺栓(锚杆)规格数量关键设计值:符合设计要求2 主钢筋规格数量关键设计值:符合设计要求3 底层(角钢插入)断面尺寸(mm)重要-1%4 基础(锚杆)埋深(mm)重要+100,-505 钢筋保护层厚度(mm)重要-5备注掏挖、岩石基础的尺寸不允许有负偏差检查结论现场技术负责人专职质检员总包专业工程师监理工程师表D.0.6铁塔基础成型检查记录表工程名称:线基3设计桩号杆塔型施工基面施工日期年月日基础型检查日期年月日序号检查(检验)项目性质质量标准检查结果A B C D1 混凝土强度关键设计值:试块强度: MPa 不小于设计值实验报告编号:2 立柱断面尺寸重要-1%(mm)3 整基基础中心位移顺线路重要30横线路304 整基基础扭转(´)重要105 回填土重要符合规范第5.0.5条~第5.0.11条规定6 同组地脚螺栓中心与立柱中心偏移(mm)一般107 基础顶面高差(mm)一般 58 基础(插入式角钢顶棱)根开及对角线尺寸(mm)设计值一般AB: BC: CD: AB BC CD DADA: AC: BD:允许偏差插入式:±1%螺栓式:±2%AC BD9 混凝土表面质量外观外观质量无缺陷及表面平整光滑备注L为拉线环中心至拉线固定点的水平距离检查结论现场技术负责人专职质检员总包专业工程师监理工程师表D.0.7混凝土电杆基础检查记录表工程名称:线基4设计桩号杆塔型施工基面施工日期年月日基础型检查日期年月日序号检查(检验)项目性质质量标准检查结果1 预制件规格、数量关键符合设计要求2 预制件强度关键设计值:试块强度: Mpa实验报告编号:符合设计要求3 拉环、拉棒规格数量关键符合设计要求4 底盘埋深(mm)关键设计值:左右+100,-505 拉盘埋深(mm)关键设计值: A B C D E F G L+1006 底盘高差关键±20 左右7 整基基础中心位移顺线路关键50横线路508 回填土关键符合本规范第5.0.5条~第5.0.11条规定9 跟开尺寸(mm)一般设计值:±2010 迈步一般3011 拉盘中心位移一般延拉线方向,其左右:1%L 延拉线方向。

驰度观测表说明1. 驰度表说明:本驰度表中所给弧垂均为在对应温度下档距中央的弧垂;让线值(线夹移动量)的“+”和“-”号分别表示为:“+”表示是线向大号侧移动(即线夹向小号侧移动,“-”表示是线向小号侧移动(即线夹向大号侧移动)。
2. 驰度观测:a ) 等长法:由于驰度表中弧垂是档距中央弧垂,因此在驰度观测时应尽量采用等长法(平行四边形法)进行弧垂观测,即a=b=f (f 为档距中央弧垂)。
h —悬点高差,θ—悬挂点高差角;L —档距;a —目击视线A ′B ′对悬点A 下垂线的垂直距离(m ); b--目击视线A ′B ′对悬点B 下垂线的垂直距离(m );Δa —温度变化后目击侧悬点A 下垂线垂直截距a 的微调量(m ); Δa =2×Δf ,Δf —为温度变化后档距中央弧垂的变化量。
b ) 异长法:此处的各参数含义同上,但Δa =2×f a /Δfc ) 角度法:1) 档端角度法:θ=tg -1(a-b±h)/L=]}/)2[({])44[(211L a f tg tg L h f af tg -⨯-=±---β 2))((4/14/}{θβθtg tg L a h tg L a a f -⨯+⨯=±⨯-+=注:档端经纬仪视线对架空线的切点范围:a/f=0.408~1.853f -档距中央的弧垂,L -观测档档距 α-仪器横轴至悬挂点的距离(如图示) θ-弧垂观测角β-仪器横轴和观测档另一端悬挂点的连线与水平面的夹角h=L ×tg β-a ,观测档两端的悬点高差,当观测档的另一端悬挂点高于仪器所在塔位的悬挂点时(即悬点A 低于悬点B )取“+”,低于仪器所在塔位的悬挂点时(即悬点A 高于悬点B )取“-”2)22)])(([4/1])([4/1θβθθθtg tg l l tg l a h tg l l a tg l a f -'-+'+=±'--+'+⨯=}/])16168()84()84{[(222221l l h f af hf f l lf hl f l lf hl tg ⨯--+±+'+-±+'+-±=-θ注:f -档距中央的弧垂,L -观测档档距,L ′-仪器与观测档两塔位中较近一基塔位的距离α-仪器横轴至悬挂点的距离(如图示) θ-弧垂观测角β-仪器横轴和观测档另一端悬挂点的连线与水平面的夹角h=(L-L ′)×tg β-a ,观测档两端的悬点高差,当观测档的另一端悬挂点高于仪器所在塔位的悬挂点时(即悬点A 低于悬点B )取“+”,低于仪器所在塔位的悬挂点时(即悬点A 高于悬点B )取“-”3) 档外角度法:22]))(([4/1])([4/1θβθθθtg tg l l tg l a h tg l l a tg l a f -'++'-=±'+-+'-⨯=}/])16168()84()84{[(222221l l h f af hf f l lf hl f l lf hl tg ⨯--+±+'--±+'--±=-θ说明: f -档距中央的弧垂α-仪器横轴至悬挂点的距离(如图示) θ-弧垂观测角,β-仪器横轴和观测档另一端悬挂点的连线与水平面的夹角 h=(L +L ′)×tg β-a ,观测档两端的悬点高差,当观测档的另一端悬挂点高于仪器所在塔位的悬挂点时(即悬点A 低于悬点B )取“+”,低于仪器所在塔位的悬挂点时(即悬点A 高于悬点B )取“-” 3.导、地线悬垂串长度及挂滑车的长度4. 各塔型导地线挂点的高度差(单位为:mm )。
