面板堆石坝碾压试验方案
- 格式:doc
- 大小:71.32 KB
- 文档页数:11
水利工程面板堆石坝碾压技术发布时间:2021-01-11T06:28:56.765Z 来源:《防护工程》2020年28期作者:杨斌葛[导读] 那么就会严重影响到整个工程顺利的实施所以,研究这项技术在当今时代有着非常重要的价值和意义。
黔西南州望谟县水务局 552300摘要:无论在哪一个国家或者是哪一个朝代,对于水利工程都非常重视,其建设更是一个非常重要的问题,那么,在现代社会,在利用水利堆石碾压技术,具可以很大程度上提高水利大坝在施工过程中的整体质量,因此。
相关的工作人员就要重视这项技术的应用,在选用的过程中,也要加强重视。
本篇文章就是根据当前我国水利工程碾压技术的应用进行深入的研究和讨论,在结合当前的经验提出科学合理的运用此项技术的策略,希望可以为我国水利工程事业的发展提供动力。
关键词:水利工程;面板堆石坝;碾压技术引言:伴随着我国水利工程事业的不断发展和进步,对于其研发的技术也越加的重视,那么在水利工程里面比较重要的就是面板堆技术,这项技术的应用为我国水利事业的发展起到了推进作用,因此在实际建设和水利工程中越来越被广泛的运用,但是,这项技术还存在着很多的不足。
而且在施工过程中,如果相关的工作人员没有选择适当科学的碾压技术,那么就会严重影响到整个工程顺利的实施所以,研究这项技术在当今时代有着非常重要的价值和意义。
1.水利工程面板堆石坝的概念及其特点1.1概念混凝土面板堆石坝是近期发展起来的一种新坝型,它具有工程量小、工期短、投资省、施工简便、运行安全等优点。
近30年来,由于设计理论和施工机械、施工方法的发展,更显出面板堆石坝在各类坝型中的竞争优势。
面板堆石坝上游面有薄层防渗面板,面板可以是刚性钢筋混凝土的,也可以是柔性沥青混凝土的。
坝身主要是堆石结构,良好的堆石材料,可以减少堆石体的变形,为面板正常工作创造条件,是坝体安全运行的基础。
1.2特点与其他坝型相比,面板堆石坝具有如下主要特点:(1)剖面小,工程量小,工期短,造价低,在石多土少的地区筑坝,尤为经济。
水库工程(大坝工程)大坝碾压试验专项方案水库工程一标项目部目录1.工程概况.......................................................错误!未定义书签。
2.坝体填筑碾压试验的依据、目的和内容............................................................错误!未定义书签。
2.1试验的依据..................................................错误!未定义书签。
2.2试验的目的 (1)2.3试验的容 (1)2.4 复核试验参考碾压数 (1)3. 试验场地及场次安排 (2)3.1试验场地和石料来源 (2)3.2试验场次安排 (2)4.碾压试验的机械组合及碾压机械的技术指标 (4)5.碾压试验人员组织............................................... 错误!未定义书签。
6.试验步骤及方法 (5)1.工程概况水库工程大坝为混凝土面板堆石坝,大坝坝顶宽6.0m,坝顶长度220m;河床趾板建基面高程667.01m,最大坝高60.41m,最大坝底宽295m;坝顶设4.43m 高U型钢筋混凝土防浪墙,墙底高程763.19m高于正常蓄水位760.00m;上游坝坡1∶1.3;下游坝坡1∶1.3,设2级马道,马道宽2m,高程分别为743.19m、723.19m;下游坝脚设排水棱体,采用超径石回填,平台高程703.19m,平台宽度2m,边坡1∶1.5。
大坝上游坝脚设粉土铺盖和石碴盖重,粉土铺盖顶高程为716.97m,顶宽5m,边坡为1∶2;石碴盖重顶高程717.97m,顶宽8m,边坡1∶2.5。
坝体填料从上游至下游依次分为上游粉土铺盖、混凝土面板、垫层区、过渡区、主堆石区、次堆石区、堆石棱体区及下游护坡等8个区。
根据合同工程量清单,大坝填筑主要工程量为:坝体垫层料、过渡料、特殊垫层料约36818m3,坝体堆石料填筑约386060m3。
XX省XX市黑麋峰抽水蓄能电站主体土建Ⅱ标面板堆石坝填筑碾压试验方案合同编号:HMF200502010编制:审核:批准:中国葛洲坝水利水电工程XX公司黑麋峰电站施工项目部二○○五年八月三日目录1、概述2、试验目的3、试验依据4、碾压试验人员配备及责任分工5、压实设备6、试验填料7、试验场地布置8、试验9、试验项目及工作量10、人员及设备11、试验成果报告12、试验进度计划13、结语1、概述黑麋峰抽水蓄能电站位于XX省XX县桥驿镇境内,上水库位于黑麋峰森林公园内,下水库位于杨桥东侧湖溪冲冲沟内,工程枢纽主要由上水库、输水发电系统和下水库三大建筑物组成,主要建筑物包括主坝1、主坝2、副坝1、副坝2及上水库进出水口,其中主坝1、主坝2、副坝2均为混凝土面板堆石坝,副坝1为埋石混凝土重力坝,下水库枢纽建筑物主要包括钢筋混凝土面板堆石坝和左岸泄洪洞。
面板堆石坝坝体自上游至下游依次分为垫层区(ⅡA区)、过渡区(ⅢA)、主堆石区(ⅢB)、次堆石区(ⅢC),周边缝下设特殊垫层区(ⅡB)。
根据黑麋峰抽水蓄能电站主体土建Ⅱ标招标文件(上、下水库工程)(HMF/C15)第二卷8.3条的要求,“坝体填筑施工前,承包人应根据施工图纸所示的坝体堆石范围和监理人的指示,选取有代表性的料物,提出现场生产性试验计划递交给监理人。
并在监理人的参与下进行现场生产性试验,以确定满足有关设计技术指标、各种施工参数的施工方法和有关质量控制技术要求。
”根据上述要求,特拟现场碾压试验方案。
主坝填筑料碾压实验包括垫层区(ⅡA区)、过渡区(ⅢA)、主堆石区(ⅢB)、次堆石区(ⅢC),其它石料不做试验。
考虑到上下库大坝填筑所用石料性质相同,故将上、下库坝体填筑碾压试验合并一起做。
2、试验目的核实坝料设计填筑标准的合理性,确定达到设计填筑标准的压实方法,研究填筑工艺,通过试验达到以下目的:⑴加水量对碾压效果的影响;⑵确定碾压遍数与铺层厚度的关系;⑶确定碾压遍数与干密度、孔隙率的关系;⑷确定碾压遍数与沉降量的关系;⑸在碾压机械功率一定的情况下,压实前后颗粒级配的变化情况;⑹确定合理的碾压参数(包括碾压机具的选择)及施工工艺。
面板堆石坝碾压试验大纲杂木河神树电站首部枢纽工程合同编号:ZSSPJ-CI批准:审核:校核:编写:中国水利水电第三工程局有限公司神树项目部2013年8月1. 概述神树蓄能电站枢纽挡水大坝为砼面板堆石坝,钢筋砼面板堆石坝防浪墙顶高程为EL2666.0m,坝顶高程为EL2664.8m,高趾墙建基面高程为EL2576.0m,最大坝高为88.8m,坝顶宽度8.0m,坝顶长217.39m,上游坝坡1:1.45,防浪墙断面为“L”型重力式挡墙型式,墙顶高程为EL2666.0m,高出坝顶1.2m。
上游河床段趾板采用砼高趾墙结构形式,高趾墙为重力式,最大高度为11.5m,在其底部进行帷幕灌浆,同左右岸趾板防渗帷幕连接,形成封闭的垂直防渗体系。
下游坝坡采用1:1.45。
在坝后坡设置“之”字型上坝道路,路宽5.0m。
后坝坡“之”字路以上采用浆砌块石护坡,其余后坝坡采用砼格栅网格浆砌石护坡代替一般的干砌石护坡。
坝体上游侧设水平宽度为3.0m的垫层料(2A)和水平宽度为3.0m过渡料(3A)。
其后为主堆石区(3B)和次堆石区(3D)。
坝前砼面板采用C30砼(F),面板底部最大厚度为55cm,顶部最大厚度为30cm;在面板上游侧2617.0m 高程以下设置上游铺盖。
后坝坡采用干砌块石护坡(3D)。
坝体底部最大宽度为243.26.m。
表1 坝体填筑工程量2. 试验依据2.1 、神树电站首部枢纽工程面板堆石料填筑标准参数,依据砼面板堆石坝坝体填中国水利水电第三工程局有限公司神树项目部2.2、神树水电站面板堆石坝坝料填筑级配特性,见表3;2.3、《混凝土面板堆石坝施工规范》DL/T5128-2009;2.4、依据《甘肃省武威市杂木河神树蓄能电站大坝枢纽工程砼面板堆石坝坝体填筑施工技术要求》。
中国水利水电第三工程局有限公司神树项目部表2 面板堆石料填筑标准参数表中国水利水电第三工程局有限公司神树项目部表3 面板堆石坝坝料填筑级配特性表中国水利水电第三工程局有限公司神树项目部中国水利水电第三工程局有限公司神树项目部3.1试验目的:(1)通过碾压试验,提供合理的碾压参数,以达到设计压实密度和孔隙率的目的。
从江县龙塘水库大坝枢纽工程混凝土面板堆石坝碾压试验方案试验单位:贵州弘波质量检测有限公司施工单位:湖南源源生态工程集团有限公司监理单位:贵州新中水工程有限公司业主单位:黔东南州水利投资有限公司二〇一七年七月目录一工程概况............................................................................................................................................ - 0 -二试验目的............................................................................................................................................ - 1 -三试验标准、设计要求、试验内容和方法、程序............................................................................ - 1 -(一)试验标准.................................................................................................................................. - 1 -(二)设计技术要求.......................................................................................................................... - 2 -(三)试验内容.................................................................................................................................. - 2 -(四)试验检测方法.......................................................................................................................... - 3 -(五)试验程序.................................................................................................................................... - 4 -四碾压试验所需机具............................................................................................................................ - 5 -五试验时间............................................................................................................................................ - 5 -六碾压试验成果整理............................................................................................................................ - 6 -七碾压试验小组机械设置及人员配置................................................................................................ - 6 -一工程概况龙塘水库工程位于贵州省黔东南州从江县宰便镇宰送村境内,坝址位置位于宰便镇西南侧约左右,宰便镇距离从江县,地处黔桂交界九万大山北端的月亮山区腹地。

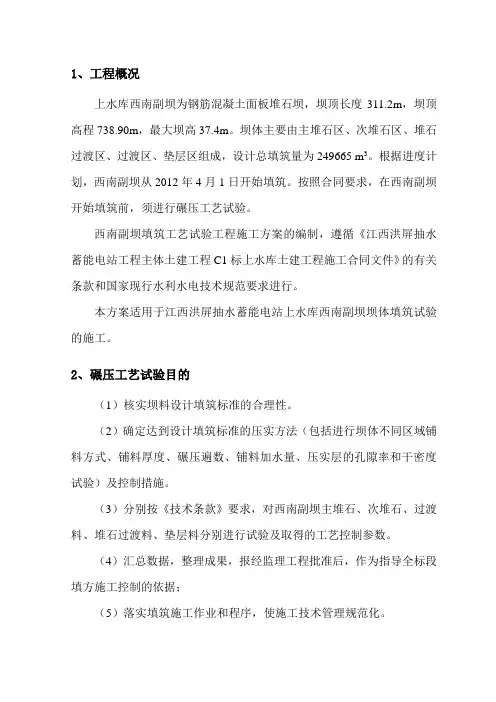

1、工程概况上水库西南副坝为钢筋混凝土面板堆石坝,坝顶长度311.2m,坝顶高程738.90m,最大坝高37.4m。
坝体主要由主堆石区、次堆石区、堆石过渡区、过渡区、垫层区组成,设计总填筑量为249665 m3。
根据进度计划,西南副坝从2012年4月1日开始填筑。
按照合同要求,在西南副坝开始填筑前,须进行碾压工艺试验。
西南副坝填筑工艺试验工程施工方案的编制,遵循《江西洪屏抽水蓄能电站工程主体土建工程C1标上水库土建工程施工合同文件》的有关条款和国家现行水利水电技术规范要求进行。
本方案适用于江西洪屏抽水蓄能电站上水库西南副坝坝体填筑试验的施工。
2、碾压工艺试验目的(1)核实坝料设计填筑标准的合理性。
(2)确定达到设计填筑标准的压实方法(包括进行坝体不同区域铺料方式、铺料厚度、碾压遍数、铺料加水量、压实层的孔隙率和干密度试验)及控制措施。
(3)分别按《技术条款》要求,对西南副坝主堆石、次堆石、过渡料、堆石过渡料、垫层料分别进行试验及取得的工艺控制参数。
(4)汇总数据,整理成果,报经监理工程批准后,作为指导全标段填方施工控制的依据;(5)落实填筑施工作业和程序,使施工技术管理规范化。
3、试验要求为工艺试验尽可能模拟西南副坝填筑施工工况,采用的原材料与西南副坝填筑施工相同的材料(堆石料、过渡层料、垫层料),采用自卸汽车运输,仓面施工(平仓、碾压)设备与计划用于西南副坝填筑施工设备相同。
4、碾压试验主要内容垫层料压实层厚按40cm控制,选定加水量分别为5%,8%,10%,15%,进行碾压遍数n=2碾压试验,测试其压实沉降值,及碾压遍数n=4、6、8、10碾压试验,测试其渗透系数、干容重、孔隙率、压实沉降值、颗粒级配、计算压缩模量,以确定最佳加水量及碾压遍数。
过渡料压实层厚按40cm控制,选定加水量分别为8%,10%,15%,20%;堆石料压实层厚按80cm控制,选定加水量分别为10%,15%,20%,分别进行碾进行碾压遍数n=2碾压试验,测试其压实沉降值,及碾压遍数n=4、6、8、10碾压试验,测试其干容重、孔隙率、压实沉降值、颗粒级配、计算压缩模量,以确定最佳加水量及碾压遍数。

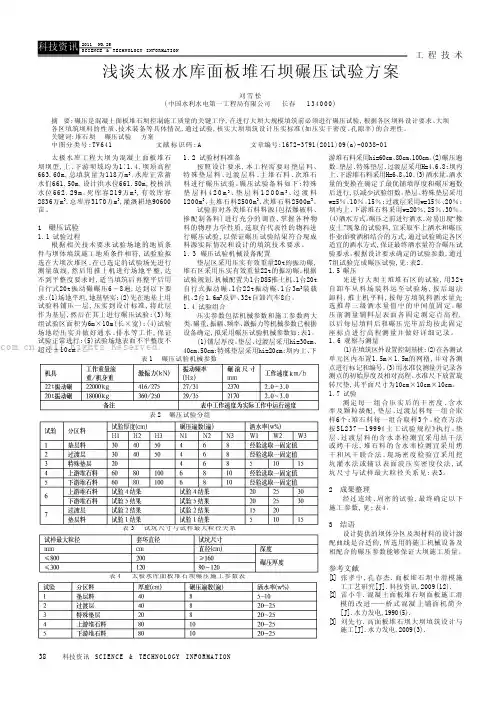

38科技资讯 SC I EN C E & TE C HN O LO G Y I NF O R MA T IO N 工 程 技 术太极水库工程大坝为混凝土面板堆石坝坝型,上、下游坝坡均为1∶1.4,坝顶高程663.60m,总填筑量为118万m 3。
水库正常蓄水们661.50m,设计洪水位661.50m,校核洪水位662.29m。
死库容219万m 3,有效库容2836万m 3,总库容3170万m 3,灌溉耕地90600亩。
1 碾压试验1.1试验过程根据相关技术要求试验场地的地质条件与坝体填筑施工地质条件相符,试验验拟选在大坝次堆区。
在已选定的试验场先进行测量放线,然后用推土机进行场地平整,达不到平整度要求时,适当填筑后再整平后用自行式20t振动碾碾压6~8遍,达到以下要求:(1)场地平坦,地基坚实;(2)先在地基上用试验料铺压一层,压实到设计标准,将此层作为基层,然后在其上进行碾压试验;(3)每组试验区面积为6m×10m(长×宽);(4)试验场地经压实并做好通水、排水等工作,保证试验正常进行;(5)试验场地表面不平整度不超过±10cm。
1.2试验材料准备按照设计要求,本工程需要对垫层料、特殊垫层料、过渡层料、主堆石料、次堆石料进行碾压试验。
碾压试验备料如下:特殊垫层料420m 3、垫层料1200m 3、过渡料1200m 3、主堆石料2500m 3、次堆石料2500m 3。
试验前对各类堆石料料源(包括爆破料、掺配制备料)进行充分的调查,掌握各种物料的物理力学性质,选取有代表性的物料进行碾压试验,以保证碾压试验结果符合现成料源实际情况和设计的填筑技术要求。
1.3碾压试验机械设备配置垫层区采用压实有效重量20t的振动碾,堆石区采用压实有效重量22t的振动碾。
根据试验规划,机械配置为1台D85推土机、1台20t自行式振动碾、1台22t振动碾、1台3m 3装载机、2台1.6m 3反铲、32t自卸汽车8台。
三门峡市山口水库复建工程坝体堆石料填筑碾压试验方案批准:审核:编制:河南省水利第二工程局第五工程处二O一O年十二月三十日三门峡市山口水库复建工程坝体堆石料填筑碾压试验方案1.工程概况工程枢纽由大坝、岸边溢洪道、输水建筑物等组成。
溢洪道位于大坝左岸,输水建筑物位于大坝右岸。
大坝坝型为土质防渗体分区坝,分为土质防渗区和堆石区,两区间为反滤层和过渡层,最大坝高42.50m,坝顶高程662.50m,坝顶宽6m,坝顶长153m,上游坝坡自上而下为1:2.5、2.75,下游坝坡为1:2,土质防渗体下游坡为1:0.45,大坝上游护坡为现浇砼块护坡,下游坝坡626m高程以下为干砌石护坡,以上为浆砌石条带内植草皮护坡,坝基及坝肩防渗为截水槽和帷幕灌浆。
2.坝体填筑设计指标堆石区坝体设计填筑标准为:最大粒径≤600mm,5mm以上粒径应大于80%,小于0.075mm的粒径不得高于5%,同时要求颗粒级配连续,级配曲线光滑顺畅,设计干密度不小于2.2g/cm3。
3.试验目的根据工地具体条件,对设计提出的压实标准进行复核,选择合适的施工机械和确定合理的施工参数(碾压机械、铺料厚度、碾压遍数等),并提供完善的施工工艺和措施。
4.试验依据﹙1﹚《碾压式土石坝施工规范》DL/T5129-2001。
﹙2﹚设计施工详图及相关技术要求。
﹙3﹚招标文件中的技术条款。
﹙4﹚监理工程师、业主、设计等下达的指令等。
5.机械机械配置碾压试验拟投入选用自卸汽车(15T)运料,SD16推土机推平,20t平板振动碾(分层压实)。
6.碾压试验6.1试验场地本次碾压试验选在大坝下游处,因现场施工条件限制,依定在坝体堆石填筑区试验,试验合格的堆石料作为坝体填筑部分。
并在基层两层反滤料及3m 厚的过渡料填筑合格后进行。
首先用平板振动碾将试验场地的基层碾压密实整平。
再沿平行坝轴方向分为两段八个区域,每区域10m ×6m 。
铺料厚度如图6.2试验组合每段为一个碾压试验区,每个试验区为10m ×6m ,对应不同的碾压遍数(共4种:N4 、N6、N8、N10)、不同的铺石厚度(70cm ,80cm ),不洒水的试验组作为一个试验组合。
目录1. 工程概况 (1)2. 碾压试验技术依据 (1)3. 试验目的与内容 (3)4. 试验场地规划与资源配置 (4)4.1试验场地规划 (4)4.2试验资源配置 (5)5. 坝体填筑碾压试验技术参数 (7)6. 碾压试验工艺和步骤 (7)6.1试验工艺 (7)6.2试验步骤 (7)7. 碾压单元分项试验 (10)7.1碾压试验单元划分 (10)7.2试验测点和取样部位 (10)7.3分项试验 (11)7.4试验检测方法 (11)7.5碾压试验质量控制 (12)7.6碾压试验安全保证措施 (13)7.7碾压试验环境保护措施 (13)8. 试验成果及资料提交 (13)8.1现场描述 (13)8.2碾压试验成果整理及分析报审 (13)1. 工程概况胜土水库坝址以上流域集水面积17.33km2(其中:明流区集雨面积1.79km2,闭流区15.54km2),坝址以上主河道河长8.83km,平均坡降36.2‰。
水库校核洪水位1145.32m,总库容515万m3;正常蓄水位1143.00m,相应库容为442万m3;死水位1113.00m,相应库容为19.3万m3,兴利库容422.7 万m3。
根据《防洪标准》(GB 50201-2014)、《水利水电工程等级划分及洪水标准》(SL 252-2000)及《水工混凝土结构设计规范》(SL/T191-2008)的有关规定,本工程挡水建筑物、泄水建筑物为4 级建筑物,次要建筑物为5 级建筑物,临时建筑物为5 级。
枢纽布置为:混凝土面板堆石坝+右岸开敞式溢洪道+左岸取水兼放空洞+供水管线。
坝顶高程1145.50m,坝基最低高程1110.00m,最大坝高45.5m,坝顶宽度6m,坝顶长214m。
取水钢管直径1.0m,取水口进口底板高程为1111.00m。
溢洪1道净宽15m,堰顶高程1143.00m,进口底板高程为1141.00m。
2. 碾压试验技术依据(1)胜土水库设计岩石物理力学性质胜土水库填筑料主要是石料场开采毛料,岩性中厚层至厚层以灰岩为主,根据《瓮安县胜土水库工程初步设计报告》,本工程中厚层至厚层以灰岩,吸水率、干密度均较大,表明这类岩石受风化影响明显,抗压强度高,岩体完整性好,局部岩体破碎,裂隙发育。
从江县龙塘水库大坝枢纽工程混凝土面板堆石坝碾压试验方案试验单位:贵州弘波质量检测有限公司施工单位:湖南源源生态工程集团有限公司监理单位:贵州新中水工程有限公司业主单位:黔东南州水利投资有限公司二〇一七年七月目录一工程概况........................................................ - 1 - 二试验目的........................................................ - 2 - 三试验标准、设计要求、试验内容和方法、程序......................... - 2 - (一)试验标准 ................................................... - 2 - (二)设计技术要求 ............................................... - 3 - (三)试验内容 ................................................... - 3 - (四)试验检测方法 ............................................... - 5 - (五)试验程序 .................................................... - 6 - 四碾压试验所需机具................................................ - 7 - 五试验时间........................................................ - 7 - 六碾压试验成果整理................................................ - 8 - 七碾压试验小组机械设置及人员配置 .................................. - 8 -一工程概况龙塘水库工程位于贵州省黔东南州从江县宰便镇宰送村境内,坝址位置位于宰便镇西南侧约6.5km左右,宰便镇距离从江县97.7km,地处黔桂交界九万大山北端的月亮山区腹地。
坝址所在河流污奶河为珠江流域柳江水系都柳江三级支流,一级支流为孙览河,二级支流为宰便河,河流流向自西南向东北方向。
坝址距从江县城约105km,从江县至宰送村有公路连接,宰送村有小路至坝址位置,对外交通较差。
随着乡镇的发展、当地人民生活水平日益提高,用水问题日益明显,尤其近几年贵州发生特大干旱灾害,宰便镇境内的灾害程度尤为严重。
宰便镇内雨量丰富,但年内分配不均,属于工程性缺水地区。
为了解决当地人民的需水要求,缓解春旱灾害,同时促使当地经济又好又快的发展,国务院计划在贵州省内投资新建一批新的水源工程,专门解决贵州省内在特殊年份应急抗旱问题。
龙塘水库进入了该计划《全国抗旱规划实施方案(2014-2016年)贵州省81座小型水库名单》。
该工程的建设大大的解决了宰便镇内用水紧张问题,人口用水得到保障,为当地经济及农业发展奠定了坚实的基础。
龙塘水库工程的兴建主要任务是解决宰便镇及周边村寨饮水问题,多余水量用于下游灌面用水。
通过兴利调节计算,龙塘水库校核洪水位549.92m,总库容302.80万m3;水库的正常蓄水位确定为546.00m,死水位505.00m;死库容为8.84万m3,兴利库容为239.16万m3;总供水量为667.1万m3,不含生态用水166万m3。
根据《水利水电工程等级划分及洪水标准》(SL252-2000)、《防洪标准》(GB 50201-2014)、《灌溉与排水工程设计规范》(GB50288-99)的有关规定,本工程总库容在0. 1~0.01亿m3之间,首部枢纽等别为Ⅳ等,工程规模属小(1)型。
灌区规模小于0.5万亩,供水对象重要性一般,供水工程等别为IV等,工程规模属小(1)型。
业主单位:黔东南州水利投资有限公司设计单位:贵州新中水工程有限公司监理单位:贵州新中水工程有限公司施工单位:湖南源源生态工程集团有限公司试验单位:贵州弘波质量检测有限公司二试验目的1. 通过现场试验,为施工推荐经济合理的碾压参数(包括选碾压设备类型、机械参数、碾压遍数、铺筑厚度等施工参数)。
2. 分析坝料碾压前后颗粒级配的变化。
3. 复核坝料设计填筑参数的合理性。
三试验标准、设计要求、试验内容和方法、程序(一)试验标准1. 《混凝土面板堆石坝施工规范》SL49-2015。
2. 《碾压式土石坝施工规范》DL/T5129-2013。
3. 《土工试验规程》SL237—1999。
4. 《土石筑坝材料碾压试验规程》NB/T35016-2013。
5. 《水电水利工程注水试验规程》SL345-2007。
6. 《工程测量规范》GB50026-2007。
7.《混凝土面板堆石坝设计规范》SL228-2013依据设计施工详图及相关技术要求,结合现场条件进行。
(二)设计技术要求本次试验坝体填筑料主要针对盖重石渣料、上游铺盖低黏性料、特殊垫层料、过渡料、主堆石区、次堆石区。
各分区坝料性质及设计要求如下页表1~2。
(三)试验内容试验内容包括:特殊垫层区、垫层区、过渡区、主堆石区、次堆石区的级配、密度、渗透、沉降,碾压后的孔隙率、碾压的遍数等。
1. 测定填筑料比重,计算碾压后的空隙率。
2. 测定压实前后填筑料的颗粒级配,计算碾压后孔隙率。
3. 测定干容重:绘制起始测定遍数至最终遍数过程中遍数与干容重之间的对应关系图。
推荐填筑料铺层厚度下相应的最优压实遍数。
4. 渗透系数:当干容重和孔隙率满足设计要求后进行渗透试验。
表1 填筑堆石料的技术要求表2 填筑料试验安排以上参数,可根据试验实际情况进行调整。
应特别注意试验开始时,及时分析总结,及时调整试验。
(四)试验检测方法1. 级配级配检测采用筛析法。
各种填筑料在振动碾压前均进行颗粒级配分析各3组。
在碾压过程中,静碾2+动碾4、6、8遍时分别对各种填筑料单元进行3个级配筛分。
2. 比重比重试验分别按照粒径>5mm颗粒及粒径<5mm颗粒进行相应的试验。
其中,粒径<5mm颗粒比重试验用比重瓶法测定,粒径>5mm颗粒比重试验用虹吸筒法测定,最终用加权平均法计算全料比重。
每个单元分区检测一组,共检测3个。
3. 密度密度试验采用挖坑灌水法进行,堆石体料采用直径2.0m圆形套环,过渡料及垫层料采用直径1.0m圆形套环。
在上料前,先对试验基底进行密度检测合格后。
各分区填筑料静碾2+动碾4、6、8遍时分别进行4个密度试验。
4. 渗透渗透试验采用现场试坑渗水法。
各单元分区(堆石料、过渡料、垫层料)检测3个,当干容重和孔隙率满足设计要求后进行。
5. 沉降沉降采用全站测量仪观测方格网点高程,沉降方格网布置,方格网规格为2.0m×2.0m。
6. 碾压的遍数根据碾压遍数与干容重之间的关系, 推荐填筑料铺层厚度下相应的最优压实遍数。
(五)试验程序1. 场地布置及准备试验场地选择在坝基上进行(依现场情况选定),场地有足够宽阔面积,地形平坦,地基坚实。
试验场地平整:首先将基础平整,用振动碾先碾压10遍,再铺30~50cm厚的碎石料,找平后均匀洒水,再碾压10遍以上,在有效试验区域范围内进行沉降方格网布置,方格网规格为2.0m×2.0m,方格网完成后即进行方格网高程测量,其高程相差控制在10cm以内。
本次试验各分区(垫层料、过渡料、堆石料)全部为洒水单元区,不再设表面浸润区。
试验场地有效面积为20m×40m,场地两端应留出斜坡道,坡度小于1:5,以便试验机械行驶。
2. 铺料堆石料采用进占法,即运料汽车在新填料层上逐步向前卸料,推土机向进料方向行驶,汽车始终行驶在堆好的料面上。
垫层料、过渡料采用后退法,即汽车在已压实的层面上后退卸料,然后用推土机整平。
碾压前铺料厚度:垫层料层厚50cm,过渡料层厚50cm,堆石料层厚为100cm。
3. 洒水按设计要求进行洒水。
4. 压实方式垫层料:采用静碾2遍+ 2遍+ 2遍+ 2遍+ 2遍进行碾压。
过渡料和堆石料:采用静碾2遍+动碾2遍+动碾2遍+动碾2遍+动碾2遍方式进行碾压。
振碾行车速度按1~2km/h,根据各碾压遍数的检测指标寻优选用。
5. 测量在铺好的料面上按2m×2m的网格布置沉降测量点,所布点应距场地边缘1m。
铺料前、后,测量各点相应高程,以确定铺料层厚度,再进行碾压。
每次碾压完成后进行测量,并计算测点相对高程的沉降值。
四碾压试验所需机具由施工单位自备:1. 装料:卡特挖掘机(CAT320)至少1台。
2. 运料:25t自卸车至少4台。
3. 铺料:推土机(ST220)至少1台。
4. 测量:华测KTS-442RLC全站仪1台,DS3水准仪一台。
5. 碾压机具:XS26ZJ型自行式振动碾(26t)1台,夯实机五试验时间7月1日~7月31日,31天,备料。
7月27日~7月31日,5天,试验场地平整工作。
8月1日~8月2日,2天, 颗粒级配筛分试验。
8月3日~8月7日,5天,垫层料、过渡料碾压试验。
8月8日~11月17日,10天,堆石料碾压试验。
8月17日~8月24日,7天,资料整理及试验碾压试验报告编写。
场内碾压现场试验用时共计15天。
六碾压试验成果整理试验结束后,将试验资料进行系统整理分析,绘制成果图表,推荐填筑料施工碾压参数及压实方法,推荐最优施工工艺与控制参数,并编制试验报告。
七碾压试验小组机械设置及人员配置填筑碾压试验由监理单位牵头组织,贵州弘波质量检测有限公司负责现场技术实施,施工单位提供施工机械、测量人原及辅助工种监理人员全过程参与实施并进行旁站监理,业主及项目管理承包(PMC)项目部派员参加。
碾压试验现场小组由贵州弘波质量检测有限公司人员、施工单位技术负责人、项目设计负责人、施工方质检人员以及业主、监理、PMC项目部等参建各方派员参加组成。
现场试验小组组长:李勇(项目经理/高工)现场试验小组副组长:徐斌(总工/高工)现场试验小组副组长:付春雨(PMC副经理/高工)现场试验小组副组长:肖庆(副总监/高工)现场试验小组成员:史明焕施工单位:曹双其刘波王铁强刘守周监理单位:荣作武吴银波荣江刘勇设计单位:徐显业主单位:谢思德吴学金吴江沿- 9 -。
