桥梁桩基施工技术交底(旋挖钻)
- 格式:doc
- 大小:82.50 KB
- 文档页数:13
桥梁旋挖钻施工安全技术交底随着现代交通建设的不断发展,桥梁的建设也成为城市发展的重要组成部分。
桥梁作为地面上的重要交通运输通道,其施工质量和安全性至关重要。
在桥梁旋挖钻施工过程中,安全问题是非常重要的。
本文将对桥梁旋挖钻施工安全技术进行详细的交底。
第一节:施工现场安全管理桥梁旋挖钻施工现场是一个高风险的工作环境,因此施工现场的安全管理至关重要。
在施工现场,必须严格遵守安全生产法律法规,并制定详细的施工安全管理制度。
施工方应组织专业人员进行安全教育培训,确保施工人员具备足够的安全意识和技能。
第二节:旋挖钻机安全操作规范桥梁旋挖钻施工中,旋挖钻机的安全操作是关键。
在使用旋挖钻机之前,必须对其进行检查和维护,确保设备处于良好的工作状态。
在操作过程中,操作人员必须严格按照操作规范进行操作,并保持专注和警觉。
同时,必须正确使用个人防护装备,如安全帽、耳塞、眼镜等,以确保人员的安全。
第三节:防止桥梁倒塌的安全措施在桥梁旋挖钻施工过程中,防止桥梁倒塌是至关重要的。
施工方必须制定详细的桥梁护支方案,确保桥梁在施工过程中得到充分的支撑和保护。
同时,必须监测桥梁的变形和位移情况,及时采取应急措施,避免桥梁倒塌事故的发生。
第四节:电气安全管理桥梁旋挖钻施工中,电气安全管理也是一项重要的工作。
施工现场必须按照电气安全规范进行布线和安装,确保电气设备的正常运行。
同时,施工方必须对电气设备进行定期检查和维护,及时消除安全隐患。
在进行电气工作时,必须使用绝缘工具和配备合适的个人防护设备。
第五节:施工人员安全培训为了提高桥梁旋挖钻施工的安全性,施工方必须对施工人员进行安全培训。
培训内容包括安全规范、紧急应急措施以及操作技巧等。
通过安全培训,施工人员将更加熟悉和了解工作中的安全要求,提高其安全意识和技能水平。
第六节:桥梁旋挖钻施工的紧急应急措施在桥梁旋挖钻施工中,紧急应急措施非常重要。
施工方必须制定详细的应急预案,包括火灾、事故、自然灾害等各种紧急情况的处理措施。

一级技术交底记录表记录中应反映出泥浆的变化情况;钻至设计高程时,由现场监理工程师与施工单位相关人员共同测定孔深,并做好记录,以此作为终孔标高的依据和后续施工沉淀判定标准。
(6)成孔验收钻孔桩成孔后,应及时进行验孔;验孔主要检查:孔深、孔径、倾斜度、沉淀厚度、泥浆比重等;成孔质量标准如下表:成孔质量标准序号项目允许偏差检测方法1 孔的中心位置(mm)群桩:100;单排桩:50 全站仪:每桩检查2 孔径(mm)不小于设计桩径探孔器:每桩检查3 倾斜度(%)钻孔:<1;挖孔:<0.5 钻杆垂线法:每桩检查4 孔深(m)摩擦桩:不小于设计规定支承桩:不设计深度超深不小于0.05测绳量:每桩检查5 沉淀厚度(mm)摩擦桩:符合设计要求,当设计无要求时,对于直径≤1.5m的桩,≤200;对桩径>1.5m或桩长>40m或土质较差的桩,≤300;支承桩:不大于设计规定,设计未规定时≤50。
沉淀盒或标准测锤:每桩检查6 清孔后泥浆指标相对密度:1.03-1.1;黏度:17-20Pa•s;含砂率:<2%;胶体率:>98%。
泥浆四件套:每桩检查(7)清孔现场孔桩清孔采用旋挖钻机进行清孔,达到设计标高后,及时检查孔深、孔径等是否满足成孔质量,满足要求方能开始清孔;在吊入钢筋骨架后,灌注水下混凝土之前,应再次检查孔内泥浆性能指标和孔底沉淀厚度,如超过规定,应进行第二次清孔,符合要求后,方可灌注水下混凝土。
二次清孔(如下图所示)通过导管连接注水管至孔底进行增压清孔,具体方法:导管伸入到距离孔底20-30cm,在导管顶部安装连接阀,连接注水管,形成循环系统,导管内持续注水增压,以达到把孔底沉淀冲起来的效果,使孔底沉淀处于悬浮状态,从而保证混凝土浇筑过程中,孔底沉淀满足要求。
清孔示意图(8)下钢筋笼1)钢筋笼验收:首先由工程质量管理部对钢筋笼进行现场验收,设计图纸要求的钢筋笼直径和长度,主筋规格和数量、间距,箍筋的规格和间距,加劲箍的规格、间距,定位筋的规格、尺寸和数量等均应严格按照设。
桩基施工技术交底一、施工准备1、钻孔前要认真符合设计图纸,设计桩基直径、桩基类型、设计桩基顶标高、桩基底标高,钢筋笼的设计长度、钢筋笼的直径。
2、依据设计图纸测量粗放出桩基平面位置,根据现场实际情况修建施工工作平台,修建好通往平台的施工便道,以保证成孔后钢筋笼、砼的运输。
3、平台修建完成后测量精确放出桩基孔位中心点,并由孔位中心点引出四个护桩点,护桩点引致不影响钻机、及操作人员正常施工,护桩要采取有效固定,防止护桩位移。
四点护桩用线绳交叉连接,交叉点垂直于孔位中心点,再后续施工中随时检测孔位、钢筋笼偏位。
4、测量放样完成后埋设钢护筒,护筒壁厚应根据桩径大小选用,一般不小于桩径1/160,控制在1/140较合适。
钢护筒根据地质、现场情况确定埋深,一般护筒外露地面控制在30cm左右。
护筒埋设后复核护筒中心位置,测量出护筒顶标高,护筒四周地面标高,并详细做好测量数据。
5、开工前,桩基施工所需的导管、料斗等设备必须就位。
二、施工工艺1钻机就位钻机安放前,先将桩孔周边垫平,使地面平整,确保钻机安放到位后的底座和顶端平稳,在钻进中不应产生位移或沉陷。
钻机就位时应确保钻杆中心和桩位中心在同一铅垂线上,其对中误差不得大于10mm,钻机就位后,测量钻机平台或护筒标高来控制钻孔深度,避免超钻或少钻,同时填写报验单,经监理工程师对钻机的对中、平台水平、钻杆垂直度检查验收同意后,方可开始钻孔。
钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。
针对不同地质层选用不同的钻头、钻进压力、钻进速度。
正式钻孔前,钻机要先进行运转试验,检查钻机的稳定和机况,确保后面成施工连续进行。
钻孔作业应分班连续进行,填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。
应经常对钻孔泥浆及钻机对位进行检测,不符合要求时,应及时改正。
应经常注意地层变化,在地层变化处应捞取样渣保存。
钻孔过程中应观察主机所在地面和支脚支承地面处的变化情况,发现沉降现象及时停机处理。
旋挖桩施工技术交底在今天的施工现场,我们要聊聊旋挖桩施工技术。
这个技术可谓是现代建筑的一颗明珠,使用得当,可以让我们的工程质量大大提升。
大家可能会问,旋挖桩到底是什么?它是通过一种特殊的钻头,在地面下旋转挖掘,形成桩基。
这种方法不仅效率高,而且对于地质条件的适应性也很强,简直是施工界的一剂良药。
接下来,我们先从基本概念入手,聊聊旋挖桩的工作原理。
它的核心其实就是一个旋转的钻头,像个巨大的螺丝刀,深入地面,伴随着强劲的动力,将土壤逐层挖出。
这种方式相比传统的桩基施工,噪音小、振动小,周围环境也不容易受到影响。
大家都知道,施工现场如果噪音大,邻居可就要“上诉”了。
所以,旋挖桩技术恰恰解决了这个难题,堪称施工中的“隐形守护者”。
当然,了解原理之后,我们还得关注一下施工过程中的关键环节。
首先,施工前的准备工作是重中之重。
地质勘察、桩位放样这些环节马虎不得。
大家一定要清楚,只有了解了地下的真实情况,才能制定出合理的施工方案。
否则,施工过程中可能就会遇到意想不到的麻烦,后果可想而知。
1.1 地质勘察,这是整个施工的“基石”。
通过专业设备,我们可以准确判断土壤的类型、密实程度以及地下水位。
这些信息不仅可以帮助我们选择合适的钻头,还能决定旋挖桩的深度和数量。
大家可千万别小看这一步骤,忽视了它,后期的施工就会如同“无米之炊”,事倍功半。
1.2 然后就是桩位放样,这一步就像是给我们的旋挖桩画地图。
使用精确的仪器,确定每一个桩的位置,确保每一根桩都能在预定的地方扎根。
这一环节的准确性直接关系到后续施工的顺利进行,所以绝不能马虎。
进入实际施工阶段,旋挖桩的施工过程充满了技术细节和挑战。
2.1 首先,机器的调试必不可少。
旋挖机的动力系统、旋转速度和进给速度都要进行细致的调整,确保能够适应现场的各种情况。
每一步都得小心翼翼,像是在为一场表演做准备。
2.2 随后,钻头开始进入土层,随着旋转的深入,土壤一层一层被挖出。
这个过程就像是在剥洋葱,越往里走,越能感受到地下土壤的复杂性。

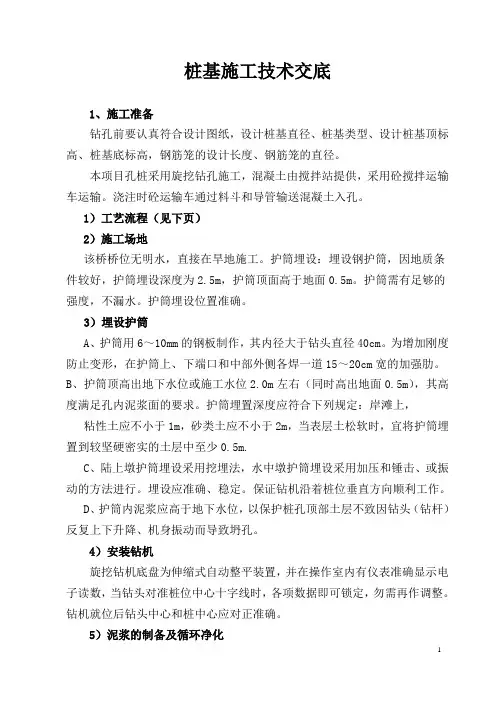

桩基施工技术交底1、施工准备钻孔前要认真符合设计图纸,设计桩基直径、桩基类型、设计桩基顶标高、桩基底标高,钢筋笼的设计长度、钢筋笼的直径。
本项目孔桩采用旋挖钻孔施工,混凝土由搅拌站提供,采用砼搅拌运输车运输。
浇注时砼运输车通过料斗和导管输送混凝土入孔。
1)工艺流程(见下页)2)施工场地该桥桥位无明水,直接在旱地施工。
护筒埋设:埋设钢护筒,因地质条件较好,护筒埋设深度为2.5m,护筒顶面高于地面0.5m。
护筒需有足够的强度,不漏水。
护筒埋设位置准确。
3)埋设护筒A、护筒用6~10mm的钢板制作,其内径大于钻头直径40cm。
为增加刚度防止变形,在护筒上、下端口和中部外侧各焊一道15~20cm宽的加强肋。
B、护筒顶高出地下水位或施工水位2.0m左右(同时高出地面0.5m),其高度满足孔内泥浆面的要求。
护筒埋置深度应符合下列规定:岸滩上,粘性土应不小于1m,砂类土应不小于2m,当表层土松软时,宜将护筒埋置到较坚硬密实的土层中至少0.5m.C、陆上墩护筒埋设采用挖埋法,水中墩护筒埋设采用加压和锤击、或振动的方法进行。
埋设应准确、稳定。
保证钻机沿着桩位垂直方向顺利工作。
D、护筒内泥浆应高于地下水位,以保护桩孔顶部土层不致因钻头(钻杆)反复上下升降、机身振动而导致坍孔。
4)安装钻机旋挖钻机底盘为伸缩式自动整平装置,并在操作室内有仪表准确显示电子读数,当钻头对准桩位中心十字线时,各项数据即可锁定,勿需再作调整。
钻机就位后钻头中心和桩中心应对正准确。
5)泥浆的制备及循环净化调制化学泥浆:化学泥浆调制的好坏是钻孔桩施工是否顺利的一个关键性指标,经过反复实验,采用泥浆采用优质膨润土、烧碱、纤维素制成,其各组成成分性能和用量如下:膨润土:主要成分为蒙脱石,分钙土和钠土,使用时加入纯碱改造成钠土用于配浆。
它具有相对密度低、失水量少、泥皮薄、稳定性强、固壁能力高、钻具回转阻力小、造浆能力大等优点。
烧碱(na2co3):调整泥浆的ph值,使其保证在8—10的偏碱性范围内,以保证水化膜的厚度,提高泥浆的胶体率(稳定率)和稳定性,降低失水量,同时避免了因ph值过小而引起钻头锈蚀和粘土颗粒难于分解而降低粘度,也避免了ph值过大而引起粘土颗粒凝聚力减弱而造成裂解使孔壁坍塌。
一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 施工单位:[填写施工单位名称]4. 监理单位:[填写监理单位名称]5. 设计单位:[填写设计单位名称]二、施工方案概述1. 施工方法:旋挖钻孔桩施工2. 施工部位:[填写具体施工部位]3. 施工工期:[填写预计施工工期]三、安全技术交底1. 人员要求- 所有施工人员必须经过专业培训,并取得相应的操作资格证书。
- 特种作业人员必须持证上岗,操作证过期未年审不准进行施工作业。
2. 施工前的准备工作- 施工前,应对施工现场进行安全检查,确保场地平整、排水畅通。
- 施工机械和设备必须进行试运行,确保其处于良好的工作状态。
- 施工材料必须符合设计要求,并经过质量检验。
3. 施工过程中的安全注意事项- 防坍孔事故:严格控制钻孔速度,避免超负荷施工;加强泥浆管理,确保泥浆性能稳定。
- 防触电、电击事故:施工现场必须设置可靠的接地装置;所有电气设备应定期检查、维护,确保绝缘良好。
- 防机械伤害事故:操作人员必须熟悉机械性能,严格按照操作规程进行操作;加强机械维护保养,确保机械安全运行。
- 防交通事故:施工现场应设置明显的警示标志,加强交通疏导;施工车辆必须遵守交通规则,确保行车安全。
- 防高空坠落事故:高处作业必须佩戴安全带,并采取防坠落措施;高处作业平台必须牢固可靠。
4. 施工后的安全措施- 施工结束后,应对施工现场进行清理,确保无安全隐患。
- 钻孔桩施工过程中产生的废弃物应按照规定进行处理,避免环境污染。
四、应急措施1. 坍孔事故:立即停止钻孔,采取泥浆置换、桩孔注浆等措施进行抢修。
2. 触电、电击事故:立即切断电源,采取急救措施,并报告相关部门。
3. 机械伤害事故:立即停止机械运行,采取急救措施,并报告相关部门。
4. 高空坠落事故:立即停止高处作业,采取急救措施,并报告相关部门。
五、总结本安全技术交底旨在确保桥梁旋挖桩施工过程中的安全,施工人员必须严格遵守各项安全规定,确保施工安全顺利进行。
旋挖钻(钻孔灌注桩)施工技术交底1、施工准备(1)开工前应具备场地工程的地质资料和必要的水文地质资料,桩基工程施工图及图纸会审纪要。
(2)由于旋挖钻机回转半径大,钻杆高,自重大,在钻机就位前要设计要求合理布置施工场地,先平整场地、清除杂物、换除软土、夯打密实。
以保证施工安全。
(3)规划行车路线时,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定;钻机的安置应考虑钻孔施工中孔口出土清运的方便。
2、施工工艺(1)桩位放样用全站仪首先确定钻孔灌注桩位置,并十字交叉设置混凝土护桩。
(2)钢护筒埋设护筒长根据地质情况,埋深为2~4m。
埋设护筒时用水平尺检查垂直度,护筒顶一般高于原地面0.3m,以便钻头定位及保护桩孔。
钢护筒直径比桩径大20~40cm,采用壁厚3~5mm的A3钢板卷制。
在护筒的顶部开设1~2个溢浆口,埋设护筒同时要用十字交叉线控制钢护筒埋设位置,使其准确定位,护筒中心与桩位中心的偏差不得大于50mm,护筒与坑壁之间要用无杂质的粘土填实,以保证护筒的稳定。
(3)钻机就位钻机座应置于坚实的地面上,以免产生不均匀沉陷。
钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷。
为保持钻机的垂直度,通过控制器使钻杆保持垂直并严格使钻杆轴心与桩位放样点对中(允许偏差≤10mm)。
就位完毕,施工队对钻机就位自检。
再由技术人员校正转盘中心与护筒中心偏差,校正转盘是否水平,防止钻孔偏斜。
(4)泥浆制备与使用建立泥浆循环系统,泥浆循环系统由泥浆池、沉淀池、输送管、泥浆沟、排污储备池和泥浆泵等组成。
在钻机开钻之前必须先制备护壁泥浆,建立泥浆循环系统。
根据规范要求,泥浆采用粘度Ip≥17的粘土配制,土料要先浸水再搅拌。
泥浆池设临时防雨棚,避免雨水稀释泥浆,保持现场清洁。
泥浆制备好后就可进行钻进,在钻进过程中要保持孔内泥浆和泥浆池的泥浆正常循环,泥浆用泥浆泵送至钻孔内,确保泥浆顶高度不低于护筒底高度。
施工期间应经常测定泥浆比重,并定期测定粘度、含沙率、粘度。
桩基旋挖钻施工安全技术交底一、工作场所危险因素分析1、钻机和小型机具造成的机械伤害;2、现场临时用电,易发生触电事故伤害;3、施工过程中现场空洞、基坑造成的坠落事故;4、施工过程中造成的物体打击和车辆伤害安全隐患;5、起重吊装过程中造成的起重伤害;5、焊接过程中造成的灼伤等。
二、机械作业安全操作规程旋挖钻机安全操规程1、施工场地要合理布置,平整场地,清除杂物。
2、在操作前或操作期间,操作手禁止饮酒、服药或吃任何可能消弱操作能力的食物。
3、钻机开始钻进前,操作手勿必观察了解工作区域地层断面图4、工作中,所有钻机工作人员必须带安全帽、穿工作服和工作鞋。
5、启动前,操作手必须完成本班例保的相应内容。
6、启动时,应先让发动机怠速运转2分钟、冬季5分钟、检查仪器各仪表、指示灯是否正常,如无异常,方可正常钻进。
7、操作中,禁止盲目加压,提升压力应控制在300帕左右,旋转压力控制在100帕左右。
8、经常注意钢丝绳在主卷扬筒上是否排列有序,若有错乱,应重新绕排。
9、经常注意活接头的工作情况,如发现钢丝绳有扭转现象,应检查活接头,必要时,应更换。
10、经常注意钻杆工作情况,如有收不回或放不出的现象时或有其他异常情况时,应立即报告当班领导,切忌盲目处理。
11、工作中,任何红灯(指示灯不正常亮时)均应停机检查,查明原因,修好后方可继续工作。
12、在使用甩土马达时,应先按住手柄上的电控按钮,待系统压力升至15帕后,再缓慢操作手柄至最大位置;停止时,应先慢退回手柄,再松开按钮。
严禁在手柄还没有回位的情况下,突然松开电控按钮。
13、工程完工后,必须对钻机进行清洗,尤其注意清洗钻杆内部的沉渣。
14、在雨季作业,工作现场必须有排水措施。
15、遇有六级以上大风或雷雨天气时,应放倒桅杆、关闭电源、停止任何作业。
汽车吊司机安全操作规程1、起重设备司机必须经过专业训练,并经有关部门考核批准后,发给合格证件,方准单独操作。
严禁无证人员动用起重设备。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
编制单位:中铁十一局集团有限公司大冶湖滨湖大桥项目经理部编号:
编制:复核:交底人:接收人:年月日注:“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
