基础底板垫层技术交底(正式)
- 格式:doc
- 大小:18.50 KB
- 文档页数:5

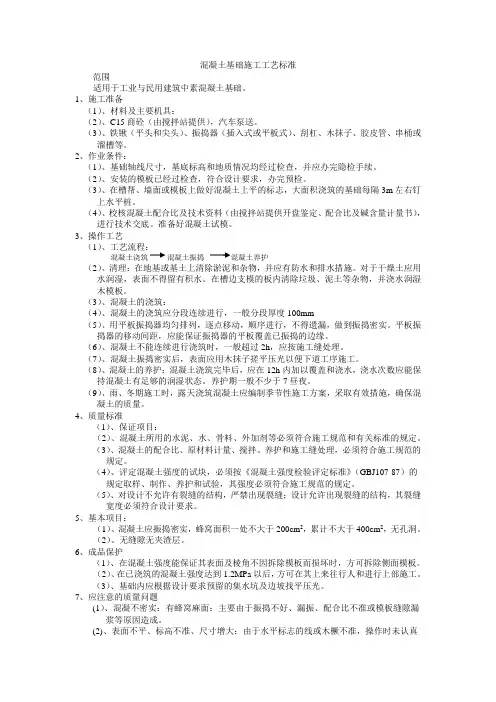

混凝土基础施工工艺标准范围适用于工业与民用建筑中素混凝土基础。
1、施工准备(1)、材料及主要机具:(2)、C15商砼(由搅拌站提供),汽车泵送。
(3)、铁锹(平头和尖头)、振捣器(插入式或平板式)、刮杠、木抹子、胶皮管、串桶或溜槽等。
2、作业条件:(1)、基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。
(2)、安装的模板已经过检查,符合设计要求,办完预检。
(3)、在槽帮、墙面或模板上做好混凝土上平的标志,大面积浇筑的基础每隔3m左右钉上水平桩。
(4)、校核混凝土配合比及技术资料(由搅拌站提供开盘鉴定、配合比及碱含量计量书),进行技术交底。
准备好混凝土试模。
3、操作工艺(1)、工艺流程:混凝土浇筑混凝土振捣混凝土养护(2)、清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。
对于干燥土应用水润湿,表面不得留有积水。
在槽边支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板。
(3)、混凝土的浇筑:(4)、混凝土的浇筑应分段连续进行,一般分段厚度100mm(5)、用平板振捣器均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。
平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。
(6)、混凝土不能连续进行浇筑时,一般超过2h,应按施工缝处理。
(7)、混凝土振捣密实后,表面应用木抹子搓平压光以便下道工序施工。
(8)、混凝土的养护:混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。
养护期一般不少于7昼夜。
(9)、雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效措施,确保混凝土的质量。
4、质量标准(1)、保证项目:(2)、混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定。
(3)、混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的规定。
(4)、评定混凝土强度的试块,必须按《混凝土强度检验评定标准》(GBJ107-87)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。
基础垫层技术交底1、施工准备1.1垫层强度等级为100cm厚C15混凝土。
1.2、铁锹(平头和尖头),铝合金刮杆、木抹子、铁抹子、平板振动器等。
1.3基础底土层已经验收合格并同意隐蔽。
2、作业条件2.1基础底土层经过各方检查验收,并已作隐检手续。
2.2已作好标高控制桩(线)。
3、施工工艺工艺流程:测量划线→定标高控制桩→清理→冲饼→砼浇筑→砼振捣→砼养护3.1据现场实际情况,基础垫层施工须一次完成。
3.2标高用水准仪找平、用钢筋棍抄平作为标高控制,在施工前及施工过程中不得破坏。
3.3清理:在浇筑前,对地面基层清干净杂物、垃圾。
3.4砼的浇筑3.4.1由于本工程垫层砼强度等级C15,可以采用一次成型,砼振捣后用铝合金大杆括平,木抹子搓压找平,铁抹子随后压光,面要光滑平整,保证后期防水施工。
3.4.2砼的浇捣要连续进行,间隙时间要控制在4小时,当砼初凝后,必须设置施工缝。
3.4.3砼振捣采用平板振动器,不用振捣棒振捣,振捣必须一行压半行,每处至少振捣两次。
边角振捣不到处,可用人工搓压、拍打密实。
3.4.4砼振捣密实后,表面应用木抹子搓平,鉄抹子压光。
3.4.5砼的养护:在混凝土浇筑12小时后开始洒水养护。
4、质量要求4.1施工中砼必须振捣密实。
4.2施工中的偏差项目应符合下列规定:标高≤10mm表面平整度<8mm5、成品保护在已浇筑的砼表面踩踏上去不变形,且经技术员同意后,才能在上面来往或进行下道工序的施工。
6、应注意的质量问题6.1砼不密实,有蜂窝麻面:振捣不好、漏振等原因造成。
6.2表面不平、标高不准、尺寸不准:由于钢筋标志位移,操作时未找平等原因造成。
6.3不规则裂缝:面积过大、养护不好等原因造成,要加强成形抹压和养护措施。
7、安全注意事项7.1 振捣手操作时,应戴绝缘手套,防止漏电伤人。
7.2 晚间施工时,应有足够的照明,不准碘钨灯取暧。
7.3 施工时应做到活完脚手清,禁止遗撒砼和水泥。
交底内容:(一)材料规定1、混凝土:按设计规定C20。
(二)重要机具汽车泵、振捣器、铁滚筒、铁锹、刮杠、木抹子、铁抹子、抹光机、三级电箱、线缆、10米卷尺、LED照灯。
作业条件1、基础轴线尺寸、基底标高和地基压实度通过检查,办完隐检手续。
2、检查模板并清理模板内残留杂物,办完预检手续。
3、砼上口旳标志已完毕,在基础范围每隔2.5m设一种水平桩。
4、汽车泵、振捣器等机械设备应经检查、维修,保证浇筑过程顺利进行。
5、检查电源、线路,并做好照明准备工作。
6、配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。
7、人员行走旳马道须支设牢固,并经安所有门验收。
浇筑前清整现场道路,保证混凝土运送畅通。
8、现场提前半天洒水湿润。
(四)操作工艺1、混凝土采用罐车运送,塌落度符合混凝土申请单,现场砼旳塌落度控制在±20mm,运送到现场时不产生明显离析现象,不得有水泥砂浆流失。
2、混凝土基本掏平后,使用振捣器振捣,通过观测(砼表面泛出浆、不再明显下沉、不再出现气泡)来确定振捣时间;振捣后,采用铁滚筒拖1—2遍。
3、浇筑砼旳过程中应派专人看护模板,发现模板有变形、位移时立即停止浇筑,并在已浇筑旳混凝土终凝前修整完好,再继续浇筑。
振捣时须保证砼填满、填实。
4、砼振捣密实后,根据水平桩,用3m刮杠四面刮平,用抹子搓平并压光。
在收面完毕后2—3小时,采用抹光机提浆收面。
5、混凝土终凝后来进行浇水养护7天。
质量原则1、基本项目:砼应振捣密实,不得有蜂窝、孔洞、麻面、缝隙、夹渣层等缺陷。
2、容许偏差表:(mm)(六)成品保护1、侧面模板应在砼强度能保证其表面及棱角不因拆模板而受损伤时方可拆模,一般为一天左右。
2、已浇筑砼要加以保护,必须在砼到达1.2Mpa后来,方准在上面施工及来往行人,在砼表面不得出现脚印。
建筑项目基础垫层施工技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称基础垫层施工技术交底交底提要垫层施工标高以及平整度技术交底交底内容:一.材料准备垫层混凝土采用强度等级为C15的普通混凝土,有开盘鉴定及各种材料合格证齐全,坍落度180±20。
二.机具准备铁锹、铁抹子、木抹子、水平刮杠、水平尺、三.作业条件1、槽底标高及混凝土垫层边线由测量人员放好线并经过相关专业检验,并报甲方及监理验收。
2、清槽完毕,做好各项隐检记录。
3、按图纸设计要求确定集水坑位置及放坡。
4、施工场地内一切杂物清理干净。
5、在浇筑垫层混凝土前2小时均匀洒水,使基底表面密实,面层湿润且无积水。
四.操作工艺放线——抄平——浇注——收面——养护1、垫层浇筑厚度为100mm。
施工过程中应严格控制垫层完成面标高。
2、基础垫层每边超出基础100mm,严格按照图纸设计施工。
3、按图纸要求,放出垫层边线和承台上口线,用50 100mm的方木沿垫层边线梁边线放好,其外侧用钢筋棍打入地下固定,方木应顺直,阳角部位需保证阳角垂直。
4、垫层混凝土浇注前,测量工先核对标高与定位轴线尺寸和垫层边线。
然后每隔一段距离作出20cm控制点,用来控制标高,控制点标高用水准仪控制。
浇注前注意严格控制槽底及集水坑底部碎石垫层标高。
5、垫层砼应连续进行浇筑,浇筑顺序为沿长边方向由远端向近端浇筑,工人必须严格控制混凝土的下落点,为保证砼浇筑时不产生离析,砼由高处自由倾落,落距必须小于1.5M,同时根据收面工人数量严格控制砼的浇筑速度,严禁超速浇筑,使砼在收光前初凝。
6、砼随打随抹,一次性压出光面,在垫层砼初凝后,要用铁抹子赶压两遍,以防产生裂缝,压光人员沿着砼浇筑方向边压边退。
浇筑过程中严格控制标高,拉线找平。
7、砼浇筑完毕后,要及时进行养护,方法为表面随打随抹光,初凝后及时洒水养护,并覆盖薄膜。
若浇筑混凝土时遇下雨天气,收面后应及时用塑料薄膜覆盖养护。
基础底板垫层技术交底(正式)技术交底记录编号 01,C2- 002 表C2-1住邦2000住宅二期3,、4,、5,工程名称交底日期 2004年2月16日住宅楼施工单位城建一公司住邦2000工程项目部分部工程名称基础垫层交底摘要基础底板混凝土垫层技术交底交底内容:一、材料要求商品混凝土、10×10cm方木、草帘等。
二、主要工具1(机械设备:振捣棒、平板式振动器等。
2(主要工具:大小平锹、木抹子、铁抹子、大杠尺、手推胶轮车等。
三、作业条件。
1(基土土质、标高尺寸经过检查符合设计要求,并办理隐、预检手续2(施工前区分好变化的各截面,明确不同部分的的坡度变化。
3(设置分割缝:基础底板混凝土垫层宜设置纵向、横向分割缝。
4(大面积地面垫层,采取分段施工时,应在分缝处钉上水平桩。
5(对操作人员进行技术交底,准备好混凝土试模。
6(模板安装完毕后,再次核查各部分的标高尺寸。
7(根据现场实际情况及施工需要,设置马道运送混凝土。
四、施工工艺1(施工工艺流程:清理基底 ? 标高测设 ? 混凝土浇筑 ? 振捣 ? 找平? 养护 2(浇注垫层前,基底清理干净,平整到位,标高测设准确并做出标志,经验收合格后方可进行施工。
3(将垫层周围支好模,模板采用10×10cm方木,方木外侧用钢管和钢筋短棍支撑牢固。
做好4×4M范围标高控制桩,拉水平线控制垫层标高。
4(基础底板采用商品混凝土,其强度等级C15,垫层厚度为100mm。
5(3、4,楼深基础底板垫层顶面标高为 -14.700 m ;5,楼深基础底板垫层顶面标高为 -16.850m;除3,、4,、5,楼主楼外,其它基础底板垫层标高为,13.800m ;3、4,楼电梯井承台垫层顶面标高为- 16.400 m ;5,电梯井承台垫层顶面标高为-18.350m。
6(表面处理:?电梯井、积水坑坡面,1800与900变换的坡面处7(混凝土浇筑:当泵车输送管达不到浇筑地点时,使用手推车或机动翻斗车运至浇筑地点。
一、材料要求:1、底板垫层采用商品混凝土,采用粗砂。
砂、石经试验室试验合格。
2、控制石子、砂子的含泥量不超过1%和3%,且不得含有其他杂质。
3、坍落度要求为:混凝土坍落度控制在160-180mm之间,混凝土坍落度的允许偏差值控制在±20mm范围之内。
4、水泥具有出厂合格证,并经试验合格。
5、施工期间,要根据天气及材料等实际情况,及时调整施工配比,并且避免在雨天施工。
二、施工准备:1、指派专人提前收听天气预报,尽量避免雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作。
2、各种施工机具落实到位,对各种机具进行检修检验,避免施工中出现机器故障,造成不必要的停工。
3、砼采用商品混凝土,提前一天向混凝土搅拌站报砼的供应时间、数量、强度等级、供应速度等相关信息。
4、保证水、电、照明不中断,保证夜间照明系统的正常。
5、作好班前技术交底,使操作工人明白技术要求。
在浇筑混凝土前与土建队确定工人分工,人员配置合理,每次值班人员含电工一名,岗位人员落实到位,责任到人,针对混凝土浇筑采取必要的安全措施,避免发生意外,影响施工。
6、配合质量检查员及监理工程师等检查人员对基坑进行验槽检查,验收合格后方可施工。
7、浇筑混凝土前的项目部确定主要管理人,负责现场施工、砼供应等工作;项目部主要领导要在现场值班。
三、机具设备:采用汽车泵进行砼浇筑,同时配备手推车、铁锹、铁抹子、木方、木抹子、平板振捣器等。
四、施工工艺:1、基底处理:基坑开挖至设计标高,表面平整、将浮土清除干净,如有超挖部位用级配砂石填平。
经由监理、设计及质检站人员验收合格后,方准施工垫层砼。
2、放线:对基础垫层位置进行测量放线,明确砼浇筑位置。
3、浇筑:用汽车泵进行浇筑,100mm厚C15混凝土振实采用平板振捣器及人工用抹子振捣密实,施工人员由测量人员配合用水准仪进行找平及核实标高,找平后在砼初凝前底层用木抹子搓平压实。
基础底板垫层技术交底(正式)
技术交底记录编号 01,C2- 002 表C2-1
住邦2000住宅二期3,、4,、5,工程名称交底日期 2004年2月16日住宅楼施工单位城建一公司住邦2000工程项目部分部工程名称基础垫层交底摘要基础底板混凝土垫层技术交底
交底内容:
一、材料要求
商品混凝土、10×10cm方木、草帘等。
二、主要工具
1(机械设备:振捣棒、平板式振动器等。
2(主要工具:大小平锹、木抹子、铁抹子、大杠尺、手推胶轮车等。
三、作业条件。
1(基土土质、标高尺寸经过检查符合设计要求,并办理隐、预检手续2(施工前区分好变化的各截面,明确不同部分的的坡度变化。
3(设置分割缝:基础底板混凝土垫层宜设置纵向、横向分割缝。
4(大面积地面垫层,采取分段施工时,应在分缝处钉上水平桩。
5(对操作人员进行技术交底,准备好混凝土试模。
6(模板安装完毕后,再次核查各部分的标高尺寸。
7(根据现场实际情况及施工需要,设置马道运送混凝土。
四、施工工艺
1(施工工艺流程:
清理基底 ? 标高测设 ? 混凝土浇筑 ? 振捣 ? 找平? 养护 2(浇注垫层前,基底清理干净,平整到位,标高测设准确并做出标志,经验收合格后方可进行施工。
3(将垫层周围支好模,模板采用10×10cm方木,方木外侧用钢管和钢筋短棍支撑牢
固。
做好4×4M范围标高控制桩,拉水平线控制垫层标高。
4(基础底板采用商品混凝土,其强度等级C15,垫层厚度为100mm。
5(3、4,楼深基础底板垫层顶面标高为 -14.700 m ;5,楼深基础底板垫层顶面标高为 -16.850m;除3,、4,、5,楼主楼外,其它基础底板垫层标高为,13.800m ;
3、4,楼电梯井承台垫层顶面标高为- 16.400 m ;5,电梯井承台垫层顶面标高为
-18.350m。
6(表面处理:?电梯井、积水坑坡面,1800与900变换的坡面处
7(混凝土浇筑:当泵车输送管达不到浇筑地点时,使用手推车或机动翻斗车运至浇筑
地点。
运送过程中搭设脚手架,上面铺设木板,严禁在混凝土面上行走,。
运送时
防止离析或水泥浆流失。
如有离析,应进行二次拌和。
下灰从里往外退着进行,采
用平板式振捣器振捣,振捣至表面泛出灰浆并不再自行沉落、不再出现气泡为准。
混凝土应按分块(间)一次连续浇驻完成,如有间歇,应按规定留置施工缝。
混凝
土浇驻时间一般不应超过2h。
审核人交底人接受交底人
- 1 -
技术交底记录编号 01,C2- 002 表C2-1
住邦2000住宅二期3,、4,、5,工程名称交底日期 2004年2月16日住宅楼施工单位城建一公司住邦2000工程项目部分部工程名称基础垫层交底摘要基础底板混凝土垫层技术交底
8(振捣密实后,表面用2m长铝合金刮杠刮平,随打随压,一次成活,垫层表面拉毛;
阴阳角、转角处抹成八字角并压实,底板砖模与垫层相交处抹300mm宽,通常压
光带。
9(如浇筑过程中出现雨天、雪天妨碍施工时,留置企口斜槎,浇筑完的砼用塑料布覆
盖,在雨、冬期施工,应制定有效的防雨、防冻措施,以保垫层质量。
10( 垫层浇筑后,应立即用薄膜覆盖,上面盖两层草帘保温,保温时间不少于3天。
五、质量要求
(一)保证项目
1(商品混凝土必须符合施工规范和有关标准的规定。
2(按《混凝土强度检验评定标准》(GBJ107,87)的规定取样、制作、养护和试验试
块,并评定混凝土强度等级应符合设计要求和评定标准的规定。
3(带有坡度的垫层、散水,坡度应正确,无倒坡、积水现象。
(二)基本项目
1(混凝土应振捣密实,无蜂窝、孔洞等现象。
2(混凝土垫层厚薄均匀,无厚薄不均,凹凸不平、下陷断裂等现象。
(三)允许偏差项目
表面平整度控制在5mm之内(用2M水平尺量测),标高控制在?5mm之内(用
水准仪检查)。
六、成品保护
1(浇筑后,应立即保温覆盖。
2(已浇驻的垫层,派专人看护,混凝土强度在未达到5.0MPa时,严禁上人。
(浇筑垫层过程中运输混凝土的通道用竹编板加上草帘铺垫,防止破坏基底土层。
3
七、安全注意事项
1(施工现场,所有人员必须按照规定佩带防护用品,一般人员必须佩带安全帽。
特
殊工种,如:焊工、电工等还须佩带绝缘手套、绝缘靴或防滑靴等相应防护用品。
2(施工队伍进场前,必须按规定进行现场安全教育和培训,考试合格后方可进场施
工。
3(施工队伍必须按照相关规定配专职安全员,随时巡逻检查,发现问题及时解决、
及时汇报;并对施工安全负责。
4(特殊工种必须经过专业技术培训,并通过国家相关部门的技能考试,取得专业技
术技能证书,必须持证上岗;无证人员不得上岗作业。
5(每班作业前,各工种班组长须根据本工种和现场实际情况,进行有针对性安全技
术交底,并在施工过程中随时监督、检查。
审核人交底人接受交底人
- 2 -
技术交底记录编号 01,C2- 002 表C2-1
住邦2000住宅二期3,、4,、5,工程名称交底日期 2004年2月16日住宅楼施工单位城建一公司住邦2000工程项目部分部工程名称基础垫层交底摘要基础底板混凝土垫层技术交底
6(遇雷雨、大雪、大风(6级以上含6级)等恶劣天气,严禁施工作业。
7(操作人员必须遵守操作规程,听从安全员指挥,消除隐患,防止事故发生。
8( 应有手套等必要的劳动保护用品,使用振捣器人员必须戴绝缘手套和防滑绝缘胶鞋,振捣器等电缆不可拖地使用,设专人拿线。
9( 使用电动工具应设触电保护器,每机应单独设置,不得共用,以保用电安全。
10(在使用前先检查电缆,漏电保护器安装是否安全,验收合格后方可使用。
11(夜间施工必须保证充足的照明。
审核人交底人接受交底人
- 3 -。
