第三中学教学楼建筑节能方案
- 格式:doc
- 大小:177.50 KB
- 文档页数:43
中学校园节能环保方案一、课堂节能学生们在课堂上度过了大部分时间,因此课堂节能是中学校园节能的重要方面之一。
首先,学校可以通过更换节能灯具来减少能源消耗。
使用LED灯是个不错的选择,因为它相比传统荧光灯更加节能,寿命更长。
其次,中学可以为每间教室安装自动光线调节器。
这样,当光线充足时灯光可以适应自动关闭,避免浪费电能。
此外,教室中还可以配备感应器,当教室没有人的时候,灯光也可以自动关闭,避免能源浪费。
另外,采用智能教室管理系统也能有效降低能源消耗。
该系统可以实现电源自动关闭、空调自动调节温度等功能,为学校及时发现并解决用能隐患,提高能源利用效率。
二、餐厅节能中学校园中的餐厅是每天供应大量食物的地方,因此在餐厅节能方面也有很大的潜力。
首先,学校可以选择使用高效节能的厨房设备,如大功率锅炉和节能型蒸煮设备,以减少能源的消耗。
此外,餐厅还可以设置太阳能热水器,利用太阳能来加热洗涤器具所需的热水,减少用电量。
其次,提倡餐厅进行垃圾分类和回收利用。
通过垃圾分类,可以减少无用的自然资源的浪费,并为学校创造可回收垃圾的经济价值。
三、植物绿化植物对于改善空气质量具有重要作用,中学应充分利用校园内的空地进行植物绿化。
首先,学校可以在校园中种植多种植物,各类植物能够吸收CO2并释放氧气,为校园提供清新的空气。
其次,校园中的草坪和花坛要合理利用水资源,选择适应本地气候的植物,降低浇水频率,在维护校园绿化的同时也节约资源。
同时,学校应提倡学生积极参与园艺活动,增加对植物的认识和保护意识,共同维护好校园的绿化环境。
四、节水方案水是生命之源,中学校园应该采取相应措施来节约用水。
首先,学校可以在教学楼和宿舍楼安装混合水龙头和节水厕所来降低用水量。
具备回收水功能的水龙头和节水厕所可以减少用水,保护地下水资源。
其次,学校可以开展水资源节约宣传教育工作,引导师生养成节约用水的良好习惯。
例如,教育学生洗手时要及时关水,不浪费等。
五、减少塑料浪费塑料是一种难以降解的垃圾,对环境造成了严重的污染。
版学生公寓外墙保温及涂料工程施工方案1.工程概述学生公寓外墙保温及涂料工程包括外墙保温和外墙涂料两个主要部分。
外墙保温采用外墙外保温系统,利用保温材料对建筑外墙进行隔热,提高建筑的节能效果;外墙涂料则用于加强建筑的防水、耐久性和装饰效果。
2.施工流程步骤一:材料准备准备外墙保温系统所需的保温板、胶粘剂等材料;准备外墙涂料所需的涂料、底漆等材料。
步骤二:基层处理检查外墙基层是否平整、干燥,如有损坏或渗水情况,需进行修复和防水处理。
步骤三:保温板安装将保温板用胶粘剂粘贴在外墙基层上,保温板的安装要求平整、牢固,并注意保证保温板与地面之间留有垂直缝隙。
步骤四:网格布及加固层施工在保温板上铺设网格布,并使用胶粘剂固定,确保网格布牢固、无皱褶。
随后,在网格布上涂抹加固层,加固层需保证平整、一致。
步骤五:批刮腻子对加固层进行腻子处理,填补网格布间的缝隙和不平整处,使表面光滑。
步骤六:底漆涂刷在外墙保温层上涂刷底漆,底漆需选择质量好、具有良好附着力的产品,涂刷均匀,保持一致的色彩。
步骤七:涂料涂刷在底漆干燥后,涂刷外墙涂料,根据设计要求选择颜色,涂刷时需均匀、连续,确保涂层厚度符合要求。
步骤八:完工验收工程完工后,进行整体验收,检查保温层和涂料的质量,并与设计要求进行对比,确保工程质量。
3.施工注意事项(1)施工前需对基层进行检查,确保基层干燥、平整,如有损坏或渗水情况,需进行修复和防水处理。
(2)保温板的安装要求平整、牢固,并注意保证保温板与地面之间留有垂直缝隙。
(3)网格布的铺设要注意牢固固定,确保网格布无皱褶。
(4)对加固层进行腻子处理时,要填补网格布间的缝隙和不平整处,使表面光滑。
(5)底漆的选择要注意质量,具有良好附着力;涂刷时需均匀、连续,保持一致的色彩。
(6)涂料的选择要符合设计要求,涂刷时需均匀、连续,确保涂层厚度符合要求。
4.安全措施(1)工人在施工过程中需佩戴安全帽、防护手套、安全鞋等个人防护用品。

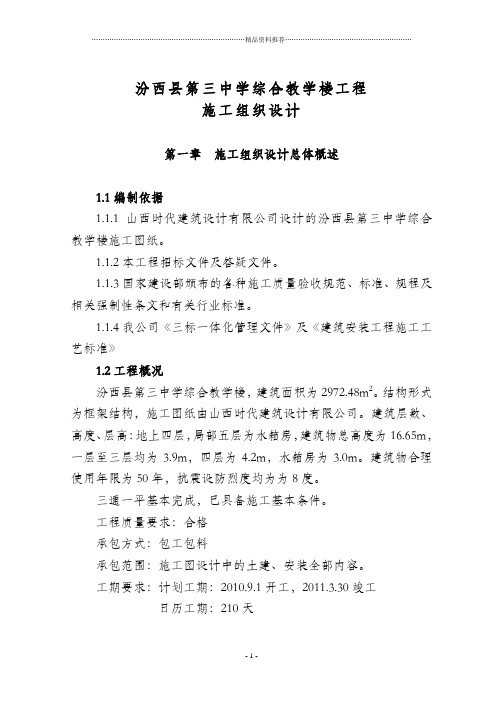

汾西县第三中学综合教学楼工程施工组织设计第一章施工组织设计总体概述1.1编制依据1.1.1山西时代建筑设计有限公司设计的汾西县第三中学综合教学楼施工图纸。
1.1.2本工程招标文件及答疑文件。
1.1.3国家建设部颁布的各种施工质量验收规范、标准、规程及相关强制性条文和有关行业标准。
1.1.4我公司《三标一体化管理文件》及《建筑安装工程施工工艺标准》1.2工程概况汾西县第三中学综合教学楼,建筑面积为2972.48m2。
结构形式为框架结构,施工图纸由山西时代建筑设计有限公司。
建筑层数、高度、层高:地上四层,局部五层为水箱房,建筑物总高度为16.65m,一层至三层均为3.9m,四层为4.2m,水箱房为3.0m。
建筑物合理使用年限为50年,抗震设防烈度均为为8度。
三通一平基本完成,已具备施工基本条件。
工程质量要求:合格承包方式:包工包料承包范围:施工图设计中的土建、安装全部内容。
工期要求:计划工期:2010.9.1开工,2011.3.30竣工日历工期:210天1.2.1建筑工程建筑墙体:±0.000以下外墙采用370及240厚粘土实心砖,±0.000以上外墙采用300厚加气混凝土砌块墙,内墙为200厚加气混凝土砌块。
顶棚:与卫生间相邻有防潮要求的房间墙体,顶棚均应采用水泥砂浆抹面,其它房间为混合砂浆顶棚。
屋面工程:本工程的屋面防水等级为3级,防水层合理使用年限为10年,采用一道4厚SBS卷材防水(带铝箔)。
雨篷:板上抹20厚(最薄处)1:2.5水泥砂浆面层(加水泥重量3%防水粉),并向出水口找坡1%,板下抹灰同室内卫生间顶棚作法。
1.2.2建筑保温及节能屋面:不上人屋面采用55厚挤塑聚苯板保温层,其传热系数0.45W/(m2.K),小于限制0.55 W/(m2.K)。
外墙:采用15厚挤塑聚苯板外保温,其传热系数0.49 W/(m2.K),小于限制0.6 W/(m2.K)。
门窗:外窗采用80系列中空玻璃钢推拉窗,空气层厚度6mm,气密性等级为4级,其传热系数3.0 W/(m2.K),小于限制3.0 W/(m2.K)。
三中节能工作实施办法范本为了提高能源利用效率、减少能源消耗、降低环境污染,三中决定加强节能工作,特制定如下实施办法。
一、加强能源管理1. 设立能源管理专岗,负责能源使用情况的监测、记录和分析,制定出相应的能源计划,并负责实施和监督执行。
2. 对能源使用情况进行全面的调查和分析,制定出具体的节能目标,并进行定期评估和检查,及时调整管理措施。
3. 加强能源设备的维护和管理,定期检查设备的运行情况,排除能源设备的故障和隐患,保证设备的正常运行和节能效果的实现。
4. 建立能源管理的奖惩制度,对于能源使用合理、效果显著的单位进行奖励,对于浪费能源、造成能源损失的单位进行处罚。
二、推广节能技术1. 加强对于节能技术的研究和开发,推动科学家和技术人员在节能领域的创新和突破,提高节能技术水平。
2. 开展节能技术的宣传和培训,提高全员的节能意识和能力,使每个人都能够参与到节能行动中来。
3. 鼓励企业和单位在生产过程中采用先进的节能设备和技术,提高能源利用效率,降低能源消耗。
4. 建立节能技术的推广和应用平台,为企业和单位提供节能技术的咨询、指导和支持。
三、加强节能监管1. 加强能源使用的监管和审核,严格实施能源法规和标准,对于能源浪费和违规行为进行惩处。
2. 建立能源使用信息公开制度,公布单位的能源使用情况和节能效果,实现社会监督和舆论监督。
3. 加强对于能源市场的监管,防止能源价格的垄断和虚报,并促进能源市场的竞争,推动能源价格的合理化。
4. 建立单位节能目标的考核和评价制度,对于节能工作成效好的单位给予奖励和表彰。
四、加强能源管理培训1. 开设能源管理培训班,提高相关管理人员的能力和水平,传授能源管理的理论知识和实践经验。
2. 鼓励相关人员参加能源管理的培训和学习,提升能源管理的专业技能和综合素质。
3. 建立能源管理人员的专业队伍,对于能源管理人员进行分类管理和考核,提出相应的能力要求和岗位职责。
五、加强能源合作交流1. 积极参与国际能源合作和交流,借鉴国际先进的节能经验和技术,促进能源领域的创新和发展。
某某中学节能改造实施方案
随着社会的发展和科技的进步,节能环保已经成为了当前社会发展的重要方向。
为了推动学校节能工作,提高能源利用效率,降低能源消耗,某某中学制定了节能改造实施方案。
首先,学校将对校园内的照明设施进行改造。
现有的照明设备大多能耗较高,
为了降低能源消耗,学校将逐步更换为LED节能灯具。
LED灯具不仅能够降低能
源消耗,还能够提高照明效果,为师生创造更好的学习和生活环境。
其次,学校将对教学楼和宿舍楼进行节能改造。
在保证舒适度的前提下,学校
将加强建筑保温和隔热措施,减少能源的消耗。
同时,学校还将安装智能节能设备,对空调、供暖等设备进行智能控制,合理调节室内温度,降低能源的浪费。
另外,学校还将推广节水措施。
通过更换节水设备、加强水资源管理等措施,
学校将有效降低用水量,减少水资源的浪费。
除此之外,学校还将加强宣传教育工作,提高师生对节能环保的意识。
通过开
展节能宣传周、举办节能知识讲座等活动,增强全校师生的节能环保意识,营造浓厚的节能环保氛围。
最后,学校将建立节能改造的长效机制。
制定节能管理制度,建立节能改造的
长效监管机制,定期对节能设施进行检查和维护,确保节能设施的正常运行。
通过以上的节能改造实施方案,某某中学将有效降低能源消耗,提高能源利用
效率,为学校节能环保工作奠定坚实的基础,为师生创造更好的学习和生活环境。
希望全校师生积极参与,共同推动学校节能环保工作的开展。
建筑节能专项施工方案一、项目背景和目标随着工业化、城市化的不断推进,建筑业的能源消耗逐年增加,对环境造成了严重的影响。
因此,开展建筑节能专项施工成为迫切需要解决的问题。
本施工方案的目标是通过科学合理的施工措施,减少建筑能源消耗,降低环境污染,提高建筑能效。
二、施工措施1.外墙保温通过对建筑外墙进行保温处理,减少热量传递和能量损失。
选用热传导系数低、保温效果好的保温材料,如聚苯板、岩棉板等。
确保保温层无缝隙、均匀贴合,避免冷热桥的出现。
同时,在施工中要注意材料的节能环保性能,降低对环境的损害。
2.屋面隔热对建筑屋面进行隔热处理,减少热量流失。
选用具有隔热性能的材料,如聚氨酯泡沫等。
在施工中要确保隔热材料与屋面结构之间无缝隙,防止热量传递。
3.窗户玻璃选用隔热性能好的窗户玻璃,如中空玻璃、夹层玻璃等。
通过玻璃的真空层或空气层,减少热量传递。
在施工中要注意窗户与墙体之间的密封性,防止冷热桥的产生。
4.采光设计合理设计建筑的采光系统,充分利用自然光,减少人工照明的使用。
在施工中要注意选择高效节能的照明设备,如LED灯具,控制照明的亮度和开启时间,实现自动化调光。
5.空调系统采用高效节能的空调设备,如变频空调、能效比高的空调机组等。
在施工中要注意空调设备的选材和安装,避免能量损失和漏气现象的出现。
合理设置空调温度和时间,减少能源消耗。
同时,要定期清洗和维护空调设备,保证其正常运行。
6.水电装修选择低能耗的水电设备和管材,如节水龙头、节能水泵等。
在施工中要合理规划电气布线和水管布局,减少线路损耗和水管漏水的风险。
7.太阳能利用在建筑施工中合理利用太阳能资源,如安装太阳能发电系统、太阳能热水器等。
通过太阳能发电系统,将太阳能转化为电能,减少对传统电网的依赖。
太阳能热水器则用太阳能加热水,减少热能损失和用电量。
8.建筑采暖与通风合理设计建筑的采暖与通风系统,减少能量消耗。
采用地源热泵、空气能热泵等高效节能的采暖设备,通过回收废热或余热提供供热服务。
一、项目背景随着全球气候变化和环境污染问题的日益严重,我国政府高度重视低碳经济发展,大力推进节能减排工作。
教育行业作为国家战略性、基础性产业,肩负着培养高素质人才、推动社会进步的重要使命。
因此,设计低碳教学楼,对于推动我国教育行业绿色发展具有重要意义。
二、设计理念1. 节能环保:充分利用可再生能源,降低能源消耗,减少碳排放。
2. 绿色生态:注重校园生态环境建设,提高校园绿化率,营造优美舒适的学习环境。
3. 舒适健康:以人为本,关注师生身心健康,提高教学质量和学习效果。
4. 智能化管理:运用现代信息技术,实现教学、管理、服务等智能化,提高校园管理效率。
三、设计方案1. 建筑设计(1)采用节能型建筑结构,如装配式建筑、轻钢结构等,提高建筑保温隔热性能。
(2)采用可再生能源,如太阳能、风能等,满足教学楼日常能源需求。
(3)优化建筑布局,提高空间利用率,减少建筑能耗。
2. 采光设计(1)采用大面积玻璃幕墙,充分利用自然采光,降低照明能耗。
(2)设置遮阳设施,有效阻挡夏季太阳直射,降低空调能耗。
3. 通风设计(1)采用自然通风,提高室内空气质量,降低空调能耗。
(2)设置通风井,加强室内外空气交换,保持室内温度舒适。
4. 建筑材料(1)选用环保、低碳、可循环利用的建筑材料,如竹纤维板、再生混凝土等。
(2)减少建筑垃圾,提高材料利用率。
5. 低碳设施(1)安装节能灯具,如LED灯具,降低照明能耗。
(2)设置雨水收集系统,用于绿化浇灌、冲厕等。
(3)采用节水型器具,如节水龙头、节水马桶等。
6. 智能化管理系统(1)安装智能监控系统,实时监测能源消耗情况,实现节能减排。
(2)运用大数据技术,分析校园能源消耗数据,优化能源管理策略。
(3)实现教学、管理、服务等智能化,提高校园管理效率。
四、实施步骤1. 前期调研:了解校园现状、能源消耗情况、师生需求等。
2. 设计方案制定:根据前期调研结果,制定低碳教学楼设计方案。
3. 项目审批:向相关部门提交设计方案,争取项目审批。
三中节能工作实施办法
为了进一步推动节能工作的落实和实施,在三中学校制定了以下的节能工作实施办法:
1. 建立节能工作领导小组,明确各成员的责任和职责,制定切实可行的节能工作计划和目标。
2. 加强节能宣传教育,通过组织宣讲活动、发放宣传资料等方式,提高学生和员工对节能意识的认识和理解。
3. 完善节能设施和装备,对学校建筑进行能源消耗评估,采取相关的节能改造措施,例如使用LED节能灯具、安装太阳能热水器等。
4. 加强能源管理,制定能源使用计划,明确各部门和个人的能源消耗目标,加强对能源使用情况的监测和统计,及时发现和解决能源浪费问题。
5. 建立节能管理制度,制定节能管理规章制度,加强对能源使用情况的监督检查,落实节能措施。
6. 提高员工和学生的节能意识,开展节能知识培训,提供节能技巧指导,鼓励大家在日常生活中节约用电、用水和用能。
7. 加强与社会单位的合作,倡导与学校共同推进节能工作,开展联合宣传和示范,共同推动节能技术的应用和推广。
以上是三中学校节能工作实施办法的一些主要内容,通过以上措施的落实,旨在提高学校的节能意识和能源利用效率,为建设资源节约型学校做出贡献。
第 1 页共 1 页。
编制依据1、《绿色建筑评价标准》(GB/T 50378-2006)2、《公共建筑节能设计标准》(GB 50189-2005)3、《广西公共建筑节能设计规范》(DBJ45/003-2012)4、《夏热冬暖地区居住建筑节能设计标准》(JGJ75-2012)5、《民用建筑节水设计标准》(GB50555-2010)6、《建筑与小区雨水利用工程技术规范》(GB 50400-2006)7、《民用建筑隔声设计规范》(GB 50118-2010)8、《建筑采光设计标准》(GB50033-2013)9、《民用建筑供暖通风与空气调节设计规范》(GB 50736-2012)10、《民用建筑绿色设计规范》(JGJ/T229-2010)11、《民用建筑供暖通风与空气调节设计规范》(GB 50736-2012)12、《多联式空调(热泵)机组能效限定值及能源效率等级》(GB 21454-2008)13、《建筑照明设计标准》(GB 50034-2004)14、《房间空气调节器能效限定值及能效等级》(GB 12021.3-2010)场地生态保护指标要求:场地建设不破坏当地文物、自然水系、湿地、基本农田、森林和其他保护区。
技术措施:本项目建设场地为五象新区那兴路与良玉大道交叉口的西南边。
现场勘查发现,项目评价范围内无自然保护区、地质公园、文物古迹和文化遗产地等,同时也没有河流、沟渠等大型地表水体,营运期本项目雨水排入规划楞良渠。
项目所在区域地表植被幕墙已基本被清除,已经完全处于人类开发活动范围内,无原生植被和珍稀野生植物分布,区域生态系统敏感程度较低,无特殊生态敏感区和重要生态敏感区分布。
拟建场地属低山丘陵地貌,建筑开挖较多,在设计阶段将依照原有场地的地形地貌进行,尽量减少土方量,建设场地平整的投资。
场地安全指标要求:建筑场地选址无洪灾、泥石流及含氡土壤的威胁,建筑场地安全范围内无电磁辐射危害和火、爆、有毒物质等危险源。
技术措施:根据区域地质资料,拟建项目内及附近无全新活动断裂构造带通过。
教学楼节能减排方案设计一、引言随着环境保护意识的增强和能源消耗问题的日益突出,节能减排已经成为当前教育机构建筑设计中不可忽视的重要方面。
教学楼是学生学习活动的主要场所,其能源消耗量相对较高,因此,设计一个科学合理的节能减排方案,对于提高建筑能源利用效率,减少对环境的负面影响具有重要意义。
二、能源利用现状分析教学楼能源消耗主要集中在供暖、通风、照明和电器设备等方面。
目前,大多数教学楼的供暖系统采用传统的锅炉供热方式,存在能源利用效率低、热量损失大的问题。
通风系统也存在能源浪费和不足的情况,照明系统则普遍存在能源浪费和光污染等问题。
三、节能减排方案设计1. 优化供暖系统a. 设计合理的建筑保温层,减少能量损失。
b. 选择高效节能的供热方式,如地源热泵、太阳能供热等。
c. 安装智能控制设备,实现室内温度的智能调节和节能管理。
2. 改进通风系统a. 优化通风系统的设计,增加新风量,提高室内空气质量。
b. 采用智能控制设备,根据室内人员密度和二氧化碳浓度等参数调节通风量。
c. 安装高效节能的通风设备,如能效比高的风机和风机盘管等。
3. 提升照明能效a. 采用LED照明技术,替代传统荧光灯和卤素灯等高能耗的照明设备。
b. 安装光感应器和人体感应器,实现智能调节和自动开关灯。
c. 合理设计室内照明布局,充分利用自然采光,降低使用人工照明的频率。
4. 电器设备管理a. 选购能效等级高的电器设备,并定期进行能源消耗的监测和管理。
b. 安装电能监测仪表,对教学楼的电能消耗进行实时监测和分析,及时发现和解决能源浪费问题。
c. 鼓励师生员工养成良好的用电习惯,避免不必要的用电浪费。
四、效益分析实施上述节能减排方案,将带来多重效益:1. 减少能源消耗,降低运营成本。
通过优化供暖、通风、照明和电器设备管理等措施,有效降低教学楼的能源消耗,减少能源支出,降低运营成本。
2. 改善室内环境质量,提高学习效果。
优化供暖和通风系统,并合理设计室内光照布局,提高室内环境的舒适性,有利于学生的学习和教师的教学。
建筑节能施工方案1.编制依据:1.1 施工图纸兵团第三中学教学楼施工图纸。
1.2 主要规范、规程序号名称编号1. 建筑工程施工质量统一验收标准GB50300-20012. 外墙外保温工程技术规程JGJ144-20043. 建筑节能工程施工技术规程J10521-20054. 建筑节能工程施工质量验收规范GB50411-20075. 塑钢门窗安装及验收规程JGJ-1036. 公共建筑节能构造06J908-1 2.工程概况:2.1 总体简介:2.2 设计概况:3.施工部署:3.1 建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。
我项目经理部成立了以项目经理为组长;项目生产副经理、项目主任工程师为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:赵鸿刚(项目经理)——负责组织协调工作副组长:龚骞(生产副经理)——负责现场施工指挥、质量监督工作马金顶(主任工程师)——技术总部署、方案编制及交底组员:鲁良铭——现场施工管理高原——现场施工质量及细部施工做法管理3.2 质量保证体系我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。
在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。
为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:(1)分包单位的选择:建筑节能工程的分包单位,选择有工程施工经验的队伍,并对正在施工工程(或已完工的工程)进行考察。
(2)建筑节能材料的检验A. 建筑节能材料须有集团公司的材料准用证,检验报告及出厂合格证。
B.材料使用前必须经复试合格后方能使用。
对特殊材料须进行放射性物质及有害气体的环保检验。
(3)制定相应技术措施,作好工序过程控制。
A.施工前应做好图纸审查工作,将技术关口前移。
施工前认真编好作业指导书,做好技术交底。
B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。
C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。
D.对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行控制。
E.做好各专业接口及预留预埋的专业检查。
3.3 本工程采用的建筑节能工程措施主要有:○1外墙采用240厚轻质砼砌块墙外贴70厚聚苯板(EPS)保温层;(06J108图集A1体系)○2门窗节能工程外窗采用中空玻璃、塑钢型材;外门采用钢化玻璃、铝合金断桥隔热保温、隔音型材。
○3屋面节能工程屋面采用100厚挤塑型聚苯板(XPS)保温层;○4采暖节能工程:(GXJ-600型钢制散热器)。
○5配电与照明节能工程工程电气系统分为照明系统、弱电系统及接地系统4.施工计划4.1劳动力计划本工程的建筑节能工程。
其中,外墙聚苯板(EPS)保温、屋面聚苯板(EPS)保温,各组织两个施工队伍分别进行施工。
断桥隔热门、塑钢门窗组织一个施工队伍进行施工。
4.2材料计划5.主要施工方法5.1聚苯乙烯泡沫板外保温墙面(EPS)5.1.1 工程概况:本工程外墙采用聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰的外墙保温系统。
5.1.2材料组成(1)聚苯乙烯泡沫板规格为1200mm×600mm×80mm,平头式,阻燃型,表观密度20kg/m3,尺寸收缩率小于1.5%,吸水率小于1.5%。
(2)专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。
(3)固定件采用自攻螺栓配合工程塑料膨胀钉固定聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。
(4)耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm,每卷长度100m。
(5)聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4 倍选用。
5.1.3 施工要求及条件(1)经业主、监理、施工单位、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
(2)雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但结砂浆或面层聚合物砂浆尚未初凝的墙面。
(3)施工现场环境温度及找平层表面温度在施工中及施工后24h内均不得低于5℃,风力不大于5 级。
5.1.4 施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其他抹灰专用工具。
5.1.5 工艺流程基层清理→刷专用界面剂→配专用聚合物粘结砂浆→抹底层聚合物砂浆→预粘板边翻包网格布→粘贴聚苯板→钻孔安装固定件→聚苯板打磨、找平、清洁→中间验收→拌制面层聚合物砂浆→刷一遍专用界面剂→抹底层聚合物砂浆→粘贴网格布→抹面层聚合物抗裂砂浆→分格缝内填塞内衬、封密封胶→验收(1)基层清理① 清理外墙面上残留的浮灰、脱模剂油污等杂物。
② 剔除外墙接槎处劈裂的混凝土块、夹杂物等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
③ 要求粘贴聚苯板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补(需找补厚度超过6mm 时用1∶2.5水泥砂浆抹灰,需找补厚度小于6mm 时由保温施工单位用聚合物粘结砂浆实施找补);以确保整个墙面的平整度在4mm内,阴阳角方正、上下通顺。
(2)配制砂浆① 施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。
② 施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。
③ 砂浆调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆应在1h内用完。
(3)刷专用界面剂一道为增强聚苯板与粘结砂浆的结合力,在粘贴聚苯板前,在聚苯板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。
(4)预粘板端翻包网格布在挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于220mm 宽的网格布中的80mm宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2mm),后期粘贴聚苯板时再将剩余网格布翻包过来。
(5)粘贴聚苯板① 施工前,根据整个外墙立面的设计尺寸编制聚苯板的排板图,以达到节约材料、加快施工速度的目的。
聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2板长,局部最小错缝不得小于200mm。
② 施工单位指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工。
聚苯板的粘贴应从细部节点(如阳台、挑檐)及阴、阳角部位开始向中间进行。
施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度(注:保温施工时控制阴阳角的顺直度而非垂直度),并要求事先用墨斗弹好底边水平线及100mm控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。
③ 粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。
当板间缝隙大于2mm时,须用聚苯板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
④ 按照事先排好的尺寸(见下图)切割聚苯板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。
外墙聚苯板排列示意图⑤ 用抹子在每块聚苯板周边涂50mm宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm。
然后再在聚苯板上抹3个厚10mmφ100、6个厚10mmφ80的圆形聚合物粘结砂浆灰饼,如下图所示。
聚苯板条点粘接法⑥ 用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
当采用如图所示条点发涂抹聚合物粘结砂浆时,粘贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
⑦ 聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因聚苯板切割不直形成缝隙,要用木锉锉直后再张贴。
⑧ 聚苯板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的30%~50%,以保证聚苯板与墙体粘结牢固。
⑨ 网格布翻包:从拐角处开始粘贴大块聚苯板后,遇到阳台、窗洞口、挑檐等部位需进行耐碱玻纤网格布翻包;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于80mm,且翻包网格布本身不得出现搭接(目的是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网)。
见下图。
门窗洞口附加网络布示意图⑩ 在门窗洞口部位的聚苯板,不允许用碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平整、尺寸方正,其他接缝距洞口四边应大于200mm。
见下图。
聚苯板洞口处切割及接缝距离要求示意图11 为防止外窗漏水,要求窗洞口四周侧壁聚苯板与窗副框间留通槽,在外窗主框安装完成并验收后由外窗施工单位在槽内打发泡剂、塞聚乙烯泡沫塑料棒及打耐侯密封胶。
64 系列窗通槽尺寸为22.2mm,53 系列窗为10mm。
为防止保温面层施工时槽内挤入面层聚合物砂浆,要求在槽内放置与槽相同宽度的聚苯板条,槽内打胶时再行取出;同时应注意聚苯板表面与钢副框边线平行及槽宽均匀一致。
12 在窗洞口位置的板块之间搭接留缝要考虑防水问题,在窗台部位要求水平粘贴板压立面板,避免迎水面出现竖缝;但在窗户上口,要求立面板压住横板。
13 在遇到脚手架连墙件等突出墙面且以后拆除的部位,按照整幅板预留,最后随拆除随进行收尾施工。
(6)安装固定件① 聚苯板粘结牢固后,应在8~24h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内50mm(有抹灰层时,不包括抹灰层厚度)。
② 固定件个数按照下图要求放置(横向位置居中、竖向位置均分),任何面积大于0.1m2的单块板必须加固定件,且每块板添加数量不小于4 个。
③ 操作时,自攻螺栓需拧紧,使用根部带切割刀片的冲击钻,切割刀片的大小、切入深度与钉帽相一致,将工程塑料膨胀钉的钉帽比聚苯板边表面略拧紧一些;以保证聚苯板表面平整,利于面层施工;同时方可确保膨胀钉尾部膨胀部分因受力回拧膨胀使之与基体充分挤紧。
