人行道砖铺砌施工工艺
- 格式:doc
- 大小:20.50 KB
- 文档页数:1
市政道路工程人行道砖盲道砖铺设施工工艺及施工方法一、人行道砖的铺设工艺和方法:1.准备工作:根据设计要求和现场实际情况,确定人行道砖的类型、规格和颜色等。
在人行道线路周边进行车辆禁行和临时交通安全措施的设置。
2.基础处理:清除原有路面杂物和坑洼,确保路面平整。
对于较为严重的路面损坏,需要进行修补或更换。
然后,在路面上进行浇筑混凝土基础,保证其稳固耐久。
3.砖块铺设:根据设计要求和施工图纸,对路面进行划线,确定铺砖的位置和布局。
首先将砖块按照规格和颜色分类垛放,然后逐块铺设。
铺设时要注意砖与砖之间的缝隙应保持一致,一般为2-5毫米。
采用砂浆粘贴的方法将砖块固定在混凝土基础上。
4.砂浆填缝:待人行道砖铺设完毕后,将混凝土基础与砖缝之间的缝隙填满砂浆。
填缝时应确保砂浆充实,无空鼓。
填缝材料一般采用沙子和水泥的混合物。
5.启动期养护:在人行道砖铺设完毕后,需对其进行启动期养护。
养护期间要保持路面湿润,以防止砂浆过早干燥和开裂。
二、盲道砖的铺设工艺和方法:1.准备工作:根据设计要求和现场实际情况,确定盲道砖的类型、规格和颜色等。
同样需要在盲道线路周边进行车辆禁行和临时交通安全措施的设置。
2.基础处理:清理原有路面杂物,并确保路面平整。
盲道砖需要与人行道砖相隔一定距离,所以在盲道砖与人行道砖交界处需要进行基础的加固处理。
3.盲道砖铺设:根据设计要求和施工图纸,确定盲道砖的位置和布局。
先确定盲道标线的位置,然后按照盲道砖的规格和颜色分类垛放,逐块铺设。
盲道砖的铺设要注意砖与砖之间的缝隙应保持一致,一般为2-5毫米。
在盲道砖与人行道砖交界处,采用盲道砖与人行道砖相互交错的方式铺设。
4.盲道砖固定:盲道砖采用螺栓或混凝土粘贴的方式固定在基础上。
螺栓固定时,需提前在砖上钻孔,并用力锤将螺栓镶嵌。
5.养护处理:盲道砖铺设完毕后,同样需要进行养护处理。
养护期间要保持路面湿润,以防止橡胶盲道砖过早干燥和开裂。
综上所述,市政道路工程人行道砖和盲道砖的铺设工艺和方法包括准备工作、基础处理、砖块铺设、砂浆填缝以及启动期养护等。
深圳市XXXX股份有限公司1.12 人行道铺砌面层(含盲道砖)施工工艺标准1 总则1.1 适用范围本工艺适用于城镇新建和改建道路的料石面砖、预制混凝土砌块面砖人行道面层或沥青混合料、水泥混凝土铺筑人行道面层的施工。
1.2 编制依据1《城镇道路工程设计规范》CJJ 37-902《市政道路工程质量检验评定标准》CJJ 1-903《城市道路路基工程施工及验收规范》CJJ 44-914 《固化类路面基层和底层技术规程》CJJ/T 80-905 《城市道路和建筑物无障碍设计规范》JGJ50~20012 术语2.1 料石面砖应表面平整、粗糙,色泽、规格、尺寸应符合设计要求,其抗压强度不宜小于80Mpa。
2.2沥青混合料面层沥青混合料是由矿料与沥青结合料拌和而成的混合料的总称。
按材料组成及结构分为连续级配、间断级配混合料。
3 施工准备3.1 技术准备1施工方案必须经过审批,上报监理同意后方可施工;施工中必须严格执行施工方案,不得擅自更改。
2进行详细的工程技术交底。
技术交底分三级:一级是公司技术部门向项目部交底;二级是技术员向施工员交底;三级是施工员向班组交底。
3加强施工测量控制管理工作,对建设单位移交的基准线、点进行认真的复核。
根据施工需要,合理布置现场测量控制网,并按规范要求进行闭合测量,严格控制测量精度。
4加强工序质量控制。
各工序施工过程中,严格按照设计图纸和规范要求施工。
各工序隐蔽前必须经过项目部质检人员和监理工程师签字认可后,方可进行下一道工序施工。
5及时对已完成工序的检查验收。
现场质检员在每道工序完成后,须进行外观和实测实量检查。
对达不到要求的,提出纠正和预防措施进行改正。
3.2 机具准备1 机械:强制式搅拌机、碾压机、板材切割机、平板振动器。
2 仪器设备:全站仪、经纬仪、水准仪等。
3工具:手推车、铁锹、靠尺、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙绳、橡胶锤、铁水平尺、砂轮锯、扫帚、弯角方尺。
3.3 材料、设备准备1料石:(1)料石石材的物理性能和外观质量应符合表3.3-1的规定。
人行道砖铺设工法人行道砖铺设工法是指在城市的道路边缘或街道上,使用人行道砖进行铺设的一种施工方式。
本文将介绍人行道砖铺设的步骤、注意事项以及相关的维护保养知识。
一、人行道砖铺设步骤1. 准备工作:在开始铺设人行道砖之前,需要对铺设区域进行清理和准备。
首先,清除地表的垃圾、石块和杂草。
然后,根据需要调整地面的高度和坡度,确保铺设后的人行道砖平整。
2. 布置参考线:使用绳子或标线工具,标出人行道砖的铺设范围和线路。
根据设计需求,确保参考线的位置准确无误。
3. 捣实基底:在铺设区域上,铺设一层水泥砂浆作为基底。
使用捣实器或平整工具,将基底捣实并确保其平整度。
4. 铺设人行道砖:将人行道砖按照设计图样依次铺设在基底上。
注意保持砖与砖之间的间距均匀,并使用水平仪来检查砖面是否平整。
5. 固定砖块:使用锤子或橡胶锤轻轻敲打砖块,使其与基底紧密贴合。
确保砖块的固定程度和位置精确。
6. 砂浆填缝:等待铺设完成后,使用砂浆填充砖缝。
将砂浆均匀地涂抹在缝隙中,并使用刮板将砂浆刮平。
7. 清洁和养护:等待砂浆干燥后,使用清水清洗人行道砖面,并清除多余的砂浆。
在铺设完成后的几天内,避免人行道上的机械作业和重负荷,以保护刚铺设的人行道砖免受损坏。
二、人行道砖铺设注意事项1. 基底工艺:在选择人行道砖铺设基底的材料时,需要考虑地面的承载力和排水性能。
如果地面的承载力较低,可以使用加固材料来增加其稳定性。
此外,确保基底的排水能力良好,以避免积水导致砖块松动。
2. 砖块选择:根据铺设区域的用途和环境要求,选择合适的人行道砖。
人行道砖可以根据不同的材质(如水泥砖、石材砖等)和纹理(如平整面、防滑面等)进行选择。
3. 砖与砖之间的间距:在铺设人行道砖时,要注意保持砖与砖之间的间距均匀。
合理的间距设计可以提供良好的排水性能,并减少砖块受压时的受力。
4. 砂浆填缝材料:选择高质量的砂浆材料来填充砖缝。
砂浆应具有良好的耐候性和抗冲击性能,以确保填缝效果持久耐用。
人行步道砖铺贴砌筑施工方案及工艺方法一、施工前准备工作:1.组织施工人员,明确每个施工人员的任务和职责。
2.准备好所需的材料和工具,包括人行步道砖、河沙、水泥、水泥砂浆、砂浆涂刷工具等。
3.平整好施工现场,清理垃圾和杂物。
4.检查施工现场的地基情况,确保地基平整、稳固。
二、施工工艺方法:1.根据设计要求和步道的使用功能,确定人行步道图案和颜色。
2.根据图纸要求,在人行步道的边缘固定导向线,以保证砖的整齐排列。
3.将砖铺贴在导向线的两侧,按照要求留置接缝,保证人行步道的排水性能。
4.在固定导向线的另一侧,利用水平仪进行检测,确保人行步道的平整。
5.用水泥砂浆将人行步道砖背面均匀涂抹,然后放置在预先铺设的地基上。
6.使用橡胶锤轻轻敲击砖,使其与地基充分接触,确保砖与地基之间的粘结牢固。
7.用铺砖专用刀将砂浆涂刷到砖缝中,填平砖缝,使整个步道看上去光滑一致。
8.混合水泥和河沙制作砂浆,用浮子将砂浆涂抹在人行步道表面,使其充分填平砖缝。
9.等待砂浆干燥后,用水泥刷子将表面的砂浆残留物清理干净。
10.做好施工现场清理工作,确保步道周围环境整洁。
三、验收与保养:1.施工完工后,进行整体验收,检查人行步道是否符合设计要求和规范要求。
2.检查砖与地基之间是否牢固粘结,步道表面是否平整光滑。
3.检查步道表面颜色是否与设计要求相符。
4.完工后进行保养工作,避免在砖桥表面堆放重物和磨损物。
5.定期检查步道的砖缝,如有破损或松动的砖缝,及时进行修补。
6.保持步道周围的环境整洁,防止杂物、积水等对步道的影响,定期清理步道表面。
以上是人行步道砖铺贴砌筑施工方案及工艺方法的基本步骤。
在具体施工过程中,需严格按照图纸要求和规范要求进行操作,以确保施工质量和使用效果。
人行道铺砖施工方案一、人行道铺砖施工程序1、施工工艺流程:施工放样→基层拆除及清理→素土夯实→200厚戈壁垫层→100厚C20砼结构层→浆砌人行道砖(围树砖、路缘石) →勾缝→养护。
2.人行道铺砖施工方法(1)人行道土方、戈壁石回填、平整、碾压同路基填筑。
(2)C20砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求。
(3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。
人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。
(4)人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。
轻轻卸以免损坏。
卸车前先确定卸车地点和数量,尽量减少小搬运。
(5)铺筑砂浆:基层清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7.5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为3cm,按虚高用刮板找平。
铺砂砂浆应随砌块同时进行。
(6)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。
(7)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。
若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。
(8)在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换。
(9)每日班后,将分散各处的物料堆放一起,保持工地整洁。
(10)铺块铺砌注意以下几点:①要求铺块达到设计强度标准,运输过程中防止缺棱掉角。
②要根据道路的线型和设计宽度,事先作出铺砌方案;作好技术交底,做好测量放线;为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。
③单位工程的全段铺砌要按统一方案施工。
人行道砖铺设工艺人行道作为城市道路的重要组成部分,承担着行人交通、美观环境等功能。
而人行道砖铺设工艺则是人行道建设的核心环节之一。
本文将介绍人行道砖铺设的步骤、注意事项及常用的砖块材质,旨在帮助读者了解人行道砖铺设工艺。
一、砖铺设步骤人行道砖铺设一般分为准备工作、基础处理、砖块铺设、填缝处理四个步骤。
下面将详细介绍每个步骤的具体操作。
1. 准备工作在开始人行道砖铺设前,需要准备好所需的工具和材料。
一般需要准备水泥、石子、沙子、龙骨、水平仪、橡胶锤等工具。
同时,还需要根据设计图纸确定砖块的颜色、形状和尺寸等要求。
2. 基础处理首先,需要清理人行道的基础,将基础上的杂物清理干净。
然后进行基础处理,包括挖掘、填土、压实等工作。
确保基础平整、坚实,能够承受人行道的使用负荷。
3. 砖块铺设在基础处理完成后,可以开始进行砖块的铺设。
按照设计图纸要求,先从人行道的一侧开始,将砖块按照一定的方式和方向依次铺设。
使用水平仪保证砖块的水平度和平整度。
4. 填缝处理砖块铺设完成后,需要进行填缝处理。
可以使用专业的填缝材料,如聚合物砂浆等。
将填缝材料均匀地填充到砖块之间的缝隙中,并使用橡胶锤轻敲使填缝材料完全填满。
二、注意事项在进行人行道砖铺设时,需要注意以下几个方面的问题。
1. 设计规划在进行砖铺设前,需要根据实际情况进行规划和设计。
考虑人行道的使用功能、周边环境等因素,合理确定砖块的颜色、形状和尺寸等设计要求。
2. 施工质量人行道砖块铺设的质量直接影响到其使用寿命和美观度。
在施工过程中,应确保基础的平整、坚实,并用水平仪、尺等工具进行检测,保证砖块的平整度和水平度。
3. 砖缝处理填缝处理是砖铺设的最后一个环节,填缝材料的选择和填缝的质量都至关重要。
填缝材料应具有耐久性和耐候性,能够有效防止砖缝中的杂草生长和水浸渗透。
4. 安全问题人行道是供行人通行的路面,因此在砖铺设过程中,应注意施工现场的安全。
设置警示标志,防止行人误入施工区域,同时注意施工人员的安全防护。

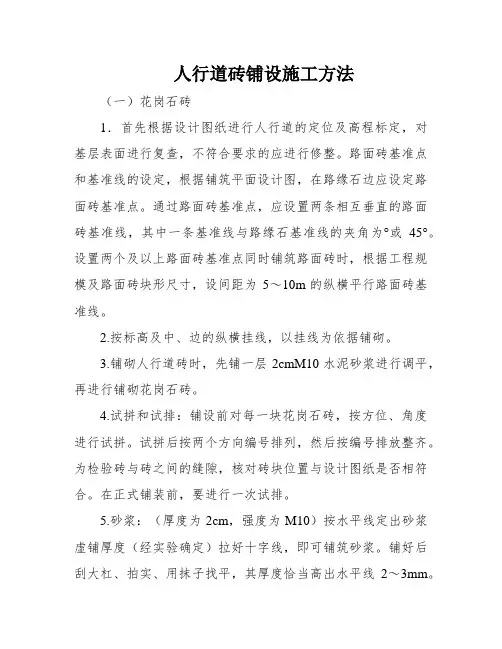

人行道砖铺设施工方法(一)花岗石砖1.首先根据设计图纸进行人行道的定位及高程标定,对基层表面进行复查,不符合要求的应进行修整。
路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定路面砖基准点。
通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角为°或45°。
设置两个及以上路面砖基准点同时铺筑路面砖时,根据工程规模及路面砖块形尺寸,设间距为5~10m的纵横平行路面砖基准线。
2.按标高及中、边的纵横挂线,以挂线为依据铺砌。
3.铺砌人行道砖时,先铺一层2cmM10水泥砂浆进行调平,再进行铺砌花岗石砖。
4.试拼和试排:铺设前对每一块花岗石砖,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验砖与砖之间的缝隙,核对砖块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
5.砂浆:(厚度为2cm,强度为M10)按水平线定出砂浆虚铺厚度(经实验确定)拉好十字线,即可铺筑砂浆。
铺好后刮大杠、拍实、用抹子找平,其厚度恰当高出水平线2~3mm。
6.在花岗石砖试铺时,放在铺贴位置上的砖块对好纵横缝后用胶制锤悄悄敲击板块中间,使砂浆振密实,锤到铺贴高度。
砖块试铺及格后,打开砖块,搜检砂浆结合层是否平整、密实。
增补砂浆,然后将板块悄悄地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和撤退退却方向顺序铺贴。
铺装时随时搜检,如发现有空地空闲,应将花岗石砖掀起用砂浆补实后再进行铺设。
(二)、盲道砖(1)、行进盲道砌块与提示盲道砌块不得混用。
(2)、盲道尽量避开树池、检查井、杆线等障碍物。
(3)、路口处盲道铺设为无障碍形式(即三面坡流向于路面)。
人行道铺装必须设置安全警示牌标志,施工人员必须使用安全防护用具、佩戴安全帽,确保安全施工。
人行道砖铺设施工工艺人行道砖作为城市建设的重要组成部分,不仅提供了便捷的行人通行条件,还对城市美观度起到了重要的作用。
而在整个人行道砖铺设过程中,施工工艺的合理性和规范性,直接关系到砖路的质量和使用寿命。
本文将详细介绍人行道砖铺设施工的具体工艺,以及注意事项。
一、前期准备工作在进行人行道砖铺设之前,首先需要进行前期准备工作,包括以下几个方面:1.清理地面:确保地面平整、无积水、无垃圾等杂物,以便于砖块的安装。
2.制定铺设方案:根据实际情况制定最佳的人行道砖铺设方案,考虑到行人通行、排水、美观等因素。
3.准备材料和工具:准备好所需的人行道砖、沙子、水泥等材料,并备齐相应的铺设工具。
二、人行道砖铺设工艺1.测量定位:根据既定方案,使用测量工具进行地面的测量和定位,确定好砖块的规格和摆放位置。
2.打底:在确定的位置上进行打底,即在地面上铺设一层沙子,并进行均匀压实,确保整个地面平整稳固。
3.砖块摆放:根据测量结果和设计方案,将人行道砖按照规定的位置和方式进行摆放。
一般情况下,采用交错式摆放,即每块砖的缝隙与相邻四块砖形成一个交叉点。
4.固定砖块:在砖块摆放完毕后,使用橡胶锤轻轻敲击砖块,保证其平整稳固,并通过精确测量进行微调。
5.填充缝隙:砖块固定后,使用细砂或特制的填缝剂填充砖块之间的缝隙,确保缝隙平整、美观,并有一定的弹性,以应对地面的伸缩变化。
6.压实:砖块摆放和缝隙填充完成后,使用振动器等工具对整个人行道砖面进行压实,以提高地面的耐久性和稳定性。
7.清理:最后,对整个人行道砖面进行清理,清除表面的浮灰和污垢,保持砖面的清洁和美观。
三、注意事项在进行人行道砖铺设工艺的过程中,需要注意以下几点:1.施工队伍:选择经验丰富的施工队伍负责砖铺工程,确保施工过程的质量和进度。
2.材料选择:选用符合标准规范的人行道砖,并确保材料的质量和性能符合要求。
3.施工期间防护:在施工过程中,应设置相应的隔离栏杆,确保行人和施工人员的安全。

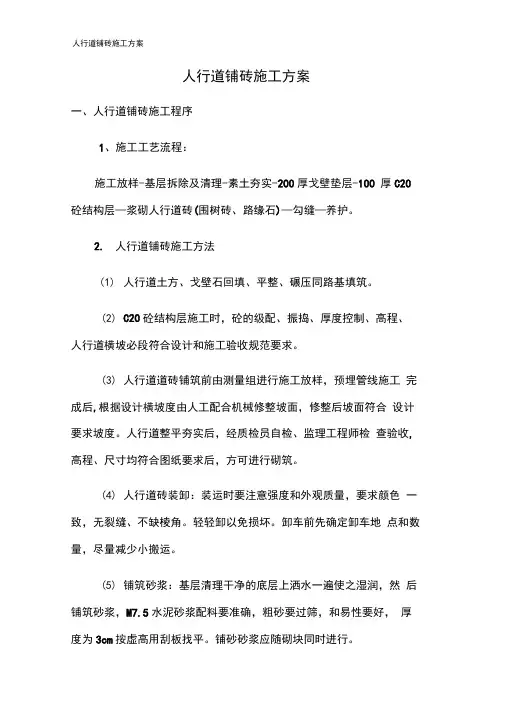

人行道地砖铺设施工工艺流程一、人行道铺砖施工程序1、施工工艺流程:施工放样→基层拆除及清理→素土夯实→200厚戈壁垫层→100厚C20结构层→浆砌人行道砖(围树砖、路缘石)→勾缝→养护。
2、人行道铺砖施工方法(1)人行道土方、戈壁石回填、平整、碾压同路基填筑。
(2)C20砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求。
(3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。
人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。
(4)人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。
轻轻卸以免损坏。
卸车前先确定卸车地点和数量,尽量减少小搬运。
(5)铺筑砂浆:基层清理干净的底层上酒水一遍使之湿润,然后铺筑砂浆,M7.5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为3cm,按虚高用刮板找平。
铺砂砂浆应随砌块同时进行。
(6)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。
(7)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。
若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。
(8)在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块及时进行更换。
(9)每日班后,将分散各处的物料堆放一起,保持工地整洁。
(10)铺块铺砌注意以下几点:①要求铺块达到设计强度标准,运输过程中防止缺棱掉角。
②要根据道路的线型和设计宽度,事先作出铺砌方案:作好技术交底,做好测量放线:为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。
③单位工程的全段铺砌要按统一方案施工。

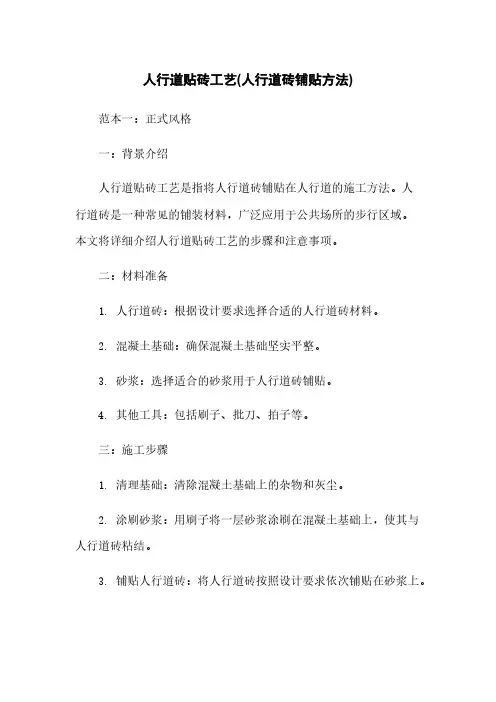

人行道贴砖工艺(人行道砖铺贴方法)范本一:正式风格一:背景介绍人行道贴砖工艺是指将人行道砖铺贴在人行道的施工方法。
人行道砖是一种常见的铺装材料,广泛应用于公共场所的步行区域。
本文将详细介绍人行道贴砖工艺的步骤和注意事项。
二:材料准备1. 人行道砖:根据设计要求选择合适的人行道砖材料。
2. 混凝土基础:确保混凝土基础坚实平整。
3. 砂浆:选择适合的砂浆用于人行道砖铺贴。
4. 其他工具:包括刷子、批刀、拍子等。
三:施工步骤1. 清理基础:清除混凝土基础上的杂物和灰尘。
2. 涂刷砂浆:用刷子将一层砂浆涂刷在混凝土基础上,使其与人行道砖粘结。
3. 铺贴人行道砖:将人行道砖按照设计要求依次铺贴在砂浆上。
4. 整平:使用拍子和水平仪对铺贴好的人行道砖进行整平和水平校正。
5. 砂浆填缝:将砂浆填充到人行道砖之间的缝隙中,使其更加牢固。
6. 清理和养护:清理施工现场,保持人行道砖的整洁,并进行必要的养护。
四:注意事项1. 施工前务必对场地进行充分的勘察和设计。
2. 确保混凝土基础的坚实平整,避免出现不平整和开裂。
3. 选择适合的砂浆,与人行道砖具有良好的粘结力。
4. 严格按照设计要求铺贴人行道砖,保持规整和美观。
5. 细心检查每个环节的施工质量,避免砖块松动或开裂。
附件:工程设计图纸、施工现场照片法律名词及注释:1. 混凝土基础:指作为人行道砖铺贴的基础,通常用混凝土材料制成,能够提供稳定和均匀的支撑。
2. 砂浆:用于人行道砖铺贴的粘结材料,通常由水泥、砂子和其他添加剂组成。
3. 环节:指施工过程中的每个步骤或阶段,如清理基础、铺贴人行道砖等。
范本二:轻松风格一:背景介绍想要制作一条漂亮的人行道,人行道贴砖工艺是不可忽视的一部分。
该工艺可以我们将人行道砖铺贴在地面上,从而打造一个舒适而美丽的步行区域。
本文将为您详细介绍人行道贴砖工艺的步骤和注意事项。
二:材料准备1. 人行道砖:根据您的喜好和需要选择合适的人行道砖样式和颜色。
人行道砖铺砌施工工艺
(1)在铺砌人行道块前,按前述方法铺设水泥碎石垫层,然后清除基层面上垃圾、烂泥,然后大致整平,再用粗砂调平并夯实,在压实基层时,须严格保证侧石边人行道及检查井边基层的密实度,以防止人行道在投入使用时出现下沉而造成积水的现象。
(2)测量放线后,按水平及边线(或中线)纵横挂线,然后每隔3~5m先铺一块作为控制点,以后跟线在中间铺砌,铺砌时,应轻轻平放,用木棰或橡胶棰轻敲压平,在用水平尺检查相邻砖块的平整度,若发现砖块松动或高低不平时,重新铺砌:取起砖块,将粗砂挖除或碎石重新夯实整平,然后再铺回砖块,不许向砖块底塞垫碎石砖块。
(3)在铺砌铺砌交叉口人行道时,严格按照图纸设计的要求进行施工。
先将直线段的人行道块铺砌到人行道的起弯点,然后将人行道弯道平均分段,铺砌成内窄外宽的放射状。
(4)用电锯机按实际所需人行道块的尺寸,将砖块切割成型,填充在不规则的部位和弯道较大的横缝。
(5)人行道铺砌完毕并经检查合格后,及时用水泥沙浆填灌砖缝,并用灰匙捣插砖缝直至饱满为止,严禁在方砖面上涂抹砂浆。
所需砂浆用砂浆搅拌机按设计配合比拌制。
当天拌制剩余的砂浆不能留至明天用。
人行道块的养护
人行道快铺砌完毕后,洒水养护三天后,方许通行。
不允许车辆在人行道上行驶。
质量控制
(1)铺砌必须平整稳定,灌缝饱满,不得有翘动现象。
(2)人行道面层与其它构筑物应接顺,不得有积水现象。
