关于三级验收H、w和质检点
- 格式:doc
- 大小:21.50 KB
- 文档页数:2

设备三级质量验收管理标准1、范围本标准规定了设备三级质量验收的管理职能、管理内容与要求、标准的实施。
本标准适用于济宁东郊热电厂设备三级质量验收的管理工作。
2、验收人员:检修队班长(技术员)、检修队技术员(主任)、运行部技术员、生产技术部专工、生产副厂长(总工)。
3、术语(H点、W点、零星、分段、整体)<H>点:停工待检点,是指必须由生技部专工,检修公司技术员按工艺要求前来检查认可签字后,才能进行的质量控制点。
<W>点:见证点,是指检修公司通知生技部专工,专工可选择参加,如专工不参加经检修公司认可后,检修工作可继续往下进行的质检点。
见证点的零部件不准随便更换,由检修队技术员、生技部专工决定处理意见。
零星验收:指较简单项目,由班组组织验收。
分段验收:指一般的项目,由检修队组织验收。
整体验收:重大技术项目、技术监督项目、主机、主炉、发电机、主变、大(小)修后验收,,由生产副厂长(总工)或指定的生产技术部专工组织验收。
4、验收的准备4.1检修队在发动班组讨论并充分听取运行技术员意见后,定出检修计划检修公司平衡后,报生技部专工审核,经生产副厂长(总工)批准后,由生技部专工根据技术状况,标示出见证点(W点),停工待检点(H点)及厂级验收项目。
并将检修计划送至检修公司各队。
重大技术项目、试验项目,检修队应写出安全、技术、组织措施报生技部、总工批准。
4.2验收前由设备主人在设备前向验收人员介绍检修情况,更换零部件情况及测量数据,然后组织验收。
4.3主要辅助设备以上有关的备品配件,在入库前,由生技部专工会同供应部、检修公司、检修队对备品进行验收。
5、管理职能5.1、生产副厂长(总工)5.1.1负责大小修三级验收项目及三级验收组织措施的审批。
5.1.2对重大特殊项目、指定的重要项目进行组织验收。
5.1.3负责组织机组冷态验收、热态验收。
并进行总体评价。
5.1.4对三级验收中出现的重大质量问题负责组织分析、协调解决。

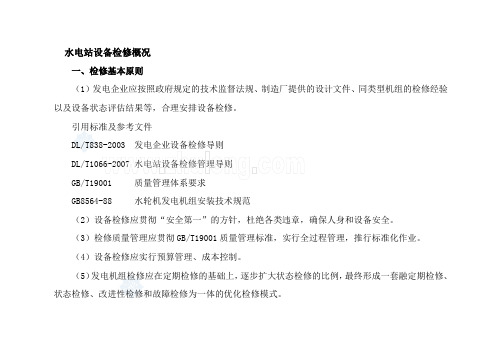

水电站设备检修概况一、检修基本原则(1)发电企业应按照政府规定的技术监督法规、制造厂提供的设计文件、同类型机组的检修经验以及设备状态评估结果等,合理安排设备检修。
引用标准及参考文件DL/T838-2003 发电企业设备检修导则DL/T1066-2007 水电站设备检修管理导则GB/T19001 质量管理体系要求GB8564-88 水轮机发电机组安装技术规范(2)设备检修应贯彻“安全第一”的方针,杜绝各类违章,确保人身和设备安全。
(3)检修质量管理应贯彻GB/T19001质量管理标准,实行全过程管理,推行标准化作业。
(4)设备检修应实行预算管理、成本控制。
(5)发电机组检修应在定期检修的基础上,逐步扩大状态检修的比例,最终形成一套融定期检修、状态检修、改进性检修和故障检修为一体的优化检修模式。
二、检修方式:发电设备的检修方式分为定期检修、状态检修、改进性检修和故障检修四类。
(1) 定期检修是一种以时间为基础的预防性检修,根据设备磨损和老化的统计规律,事先确定检修等级、检修间隔、检修项目、需用备件及材料等的检修方式。
(2) 状态检修是指根据状态监测和诊断技术提供的设备状态信息,评估设备的状况,在故障发生前进行检修的方式。
(3) 改进性检修是指对设备先天性缺陷或频发故障,按照当前设备技术水平和发展趋势进行改造,从根本上消除设备缺陷,以提高设备的技术性能和可用率,并结合检修过程实施的检修方式。
(4) 故障检修是指设备在发生故障或其它失效时进行的非计划检修。
三、检修等级:是以机组检修规模和停用时间为原则,将发电机组的检修分为A、B、C、D四个等级。
(1)A级检修是指对发电机组进行全面的解体检查和修理,以保持、恢复或提高设备性能。
A级检修标准项目的主要内容:①全面解体、更换或修理和调整过水、发电机定、转子定期检查;②定期监测、试验、校验和鉴定;④更换已到期的需要定期更换的零部件;⑤各项技术监督规定的检查项目;⑥消除设备和系统的缺陷和隐患。
发电机组检修质量的过程控制管理办法一、检修质量控制过程简述发电企业机组检修通常可以分为修前准备、检修实施、修后调试三个主要阶段,发电机组检修的质量控制也相应的分为修前准备阶段质量控制、检修实施阶段质量控制、修后调试阶段质量控制三个主要过程。
(一)修前准备阶段质量控制1.修前准备阶段质量控制内容修前准备阶段质量控制工作是整个检修过程质量控制工作的基础和前提,是保证检修质量的关键环节,要进行必要的计划、操作性文件、物资、工器具、组织与人员、外包队伍、检修管理文件等准备工作。
检修管理文件准备主要是编制适时的检修管理文件,明确检修的质量目标,汇集必要的控制程序以规范检修管理,保证检修质量。
具体的说,就是要做好以下工作:⑴机组检修的计划准备是检修准备的重要环节,完善的计划是指导机组检修规范化管理的重要依据。
因此,检修准备时应编制详细、完备的计划,明确大修工作内容,指导检修工作协调、有序的进行;⑵操作性文件主要包括定置图、设备变更异动、设备安全隔离操作措施和检修作业文件包(含质量标准、检验验收项目、安全技术组织措施等)、检修工艺纪律等,是机组检修重要支持性文件,发电企业应在检修准备阶段予以高度重视;⑶检修物资是指检修过程中所需要的物质资料的总和,一般包括设备、备品、配件、材料等。
充分的检修物资准备是机组检修工作顺利进行的重要基础,物资质量好坏是机组检修能否成功关键要素;⑷检修工器具是指在检修工作过程中用以协助检修人员达到某种目的的物件。
工器具是机组检修必备的辅助手段,其可用性高低对提高检修效率、保证检修质量发挥着重要作用。
机组检修前工器具的准备工作包括工器具的清点、落实、补充、维修及检验、试验;⑸机组检修是一项跨部门、跨专业的复杂系统工程,需要各部门、专业之间协同配合才能按计划有条不紊地顺利展开,因此要成立检修指挥部负责检修工作组织协调,并配备相应的管理人员,各司其职。
同时机组检修涉及到设备、系统较多,工作种类繁杂,工作量大,完成这些工作需要足够的专业检修人员。

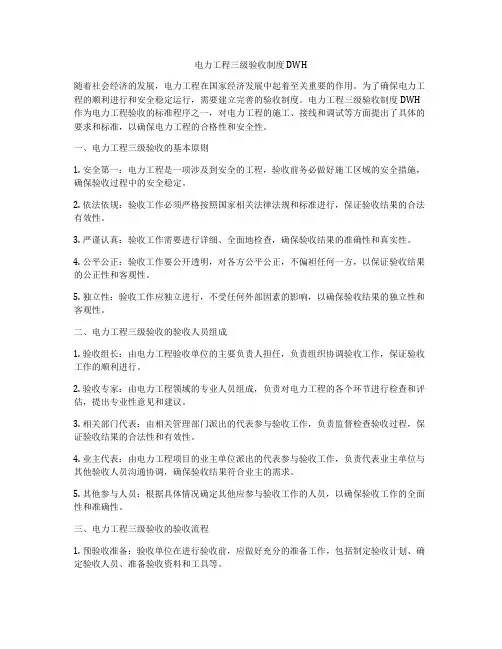

电力工程三级验收制度DWH随着社会经济的发展,电力工程在国家经济发展中起着至关重要的作用。
为了确保电力工程的顺利进行和安全稳定运行,需要建立完善的验收制度。
电力工程三级验收制度DWH 作为电力工程验收的标准程序之一,对电力工程的施工、接线和调试等方面提出了具体的要求和标准,以确保电力工程的合格性和安全性。
一、电力工程三级验收的基本原则1. 安全第一:电力工程是一项涉及到安全的工程,验收前务必做好施工区域的安全措施,确保验收过程中的安全稳定。
2. 依法依规:验收工作必须严格按照国家相关法律法规和标准进行,保证验收结果的合法有效性。
3. 严谨认真:验收工作需要进行详细、全面地检查,确保验收结果的准确性和真实性。
4. 公平公正:验收工作要公开透明,对各方公平公正,不偏袒任何一方,以保证验收结果的公正性和客观性。
5. 独立性:验收工作应独立进行,不受任何外部因素的影响,以确保验收结果的独立性和客观性。
二、电力工程三级验收的验收人员组成1. 验收组长:由电力工程验收单位的主要负责人担任,负责组织协调验收工作,保证验收工作的顺利进行。
2. 验收专家:由电力工程领域的专业人员组成,负责对电力工程的各个环节进行检查和评估,提出专业性意见和建议。
3. 相关部门代表:由相关管理部门派出的代表参与验收工作,负责监督检查验收过程,保证验收结果的合法性和有效性。
4. 业主代表:由电力工程项目的业主单位派出的代表参与验收工作,负责代表业主单位与其他验收人员沟通协调,确保验收结果符合业主的需求。
5. 其他参与人员:根据具体情况确定其他应参与验收工作的人员,以确保验收工作的全面性和准确性。
三、电力工程三级验收的验收流程1. 预验收准备:验收单位在进行验收前,应做好充分的准备工作,包括制定验收计划、确定验收人员、准备验收资料和工具等。
2. 现场检查:验收组对电力工程施工现场进行详细检查,包括检查施工进度、质量、安全等情况,提出不合格问题并要求整改。
建筑工程三级检验制度有哪些一、建筑工程三级检验的定义建筑工程三级检验是指建设单位、监理单位、承包单位、设计单位按照国家法律法规和工程建设质量管理的有关要求,对建筑工程质量进行全过程监督和检验,确保建筑工程按照国家规定标准进行施工,保证建筑工程质量符合合同规定。
二、建筑工程三级检验的内容1.现场巡查检验现场巡查检验是建筑工程三级检验的重要环节,监理单位、承包单位等相关责任人员要定期进行现场巡查检验,对施工现场的安全生产、施工质量、质量管理人员的配备等情况进行检查,及时发现和解决存在的问题,确保建筑工程施工符合国家法律法规和施工规范要求。
2.质量检验质量检验是建筑工程三级检验的重要内容之一,建设单位、监理单位要依据相关规范和合同要求进行质量检验,对建筑工程施工过程中的主要节点和质量关键点进行抽查,确保施工质量符合国家规定标准。
3.质量验收质量验收是建筑工程三级检验的关键环节,建设单位、监理单位要依据相关规范和合同要求进行质量验收,对建筑工程竣工后的质量进行全面检查和验收,确保建筑工程质量达到国家规定标准,保证建筑物的安全性、可靠性和耐久性。
4.质量监督质量监督是建筑工程三级检验的重要手段,建设单位、监理单位要加强对建筑工程施工过程中的关键环节和质量控制进行监督,及时发现和解决存在的问题,推动建筑工程质量的持续改进。
三、建筑工程三级检验的原则1.法律依据原则建筑工程三级检验要严格依据国家相关法律法规和质量管理体系的要求进行,确保建筑工程质量符合国家规定标准。
2.全程监管原则建筑工程三级检验要实行全程监管,由建设单位、监理单位、承包单位等相关责任人员共同监督和检验建筑工程的施工过程,确保建筑工程质量安全。
3.结果导向原则建筑工程三级检验要以实际质量成果为导向,以建筑工程质量达到国家规定标准为目标,推动建筑工程质量的持续改进。
四、建筑工程三级检验的管理机制1.责任分工建筑工程三级检验要明确建设单位、监理单位、承包单位等各方责任分工,确定监督和检验的具体内容和要求,确保各方按照要求履行责任。
Q/CDT 中国大唐集团公司企业标准水力发电机组A级检修管理导则(试行)前言为提高集团公司水力发电机组A级检修管理水平,规范A级检修的管理行为和作业行为,提高A级检修质量,确保集团公司水力发电机组A级检修后设备的性能保持或超过设计水平,在广泛调研,充分酝酿讨论,深入研究的基础上,结合集团公司的实际情况,制定本标准。
本标准用于指导集团公司水电机组A级检修管理。
本标准的附录B、C、D、I、J、K、L、M、N、O、P、U为规范性附录。
本标准的附录A、E、G、H、Q、R、S、T为资料性附录。
本标准由中国大唐集团公司标准化委员会提出。
本标准由集团公司安全生产部归口。
本标准起草单位:大唐广西分公司。
本标准主要起草人:郭杰、毛文创、唐忠、方显能、徐维友、庞理声、黄佐流、秦柳松本标准主要审定人:高智溥、王海晨、张健、孙维本、陈德忠、钟雄、吴武本标准批准人:金耀华本标准由集团公司安全生产部负责解释。
目录前言 (II)1.范围 (4)2.规范性引用文件 (4)3.术语和定义 (4)4.基本原则 (8)5.检修全过程管理基本要求 (8)6.各级责任主体管理职责 (8)7.修前策划与准备管理 (10)8.检修施工阶段组织和管理 (19)9.检修验收及复役 (27)10.评价总结与改进 (29)11.技术资料归档 (30)12.检修管理全过程检查 (30)附录 A(资料性附录)水力发电机组A级检修全过程管理程序框图 (31)附录 B(规范性附录)三年(年——年)检修工程滚动规划表 (32)附录 C(规范性附录)检修计划表 (34)附录 D(资料性附录)A级检修组织机构职责(样本) (36)附录 E(资料性附录)A级检修标准项目表 (38)附录 F(资料性附录)修前设备状况分析报告 (45)附录 G(资料性附录)A级检修项目格式表(样本) (46)附录 H(规范性附录)A级检修修前策划与准备管理流程图 (47)附录 I(规范性附录)施工阶段组织和管理示意图 (48)附录 J(规范性附录)施工阶段组织过程流程图 (49)附录 K(规范性附录)施工阶段组织管理工艺流程图 (50)附录 L(规范性附录)施工阶段安全控制流程图 (51)附录 M(规范性附录)施工阶段质量控制流程图 (52)附录 N(规范性附录)施工阶段进度控制流程图 (53)附录 O(规范性附录)施工阶段成本控制控制流程图 (55)附录 P(资料性附录)水力发电机组A级检修安全管理规定 (56)附录 Q(资料性附录)物资管理规定 (77)附录 R(资料性附录)机组检修期间起重设备使用管理办法 (79)附录 S(资料性附录)质量管理规定 (95)附录 T(规范性附录)水电机组A级检修全过程检查表 (118)1.范围本标准规定了中国大唐集团公司所属水轮发电机组A级检修准备、实施、总结全过程管理的流程、内容及要求等。

工程质量检查验收制度1.目的和适用范围1)工程质量检查验收的目的就是对工程质量活动的过程进行控制,是最终保证工程质量的重要手段。
2)本制度适用于火电工程,按照原电力部/国家电力公司颁布的各专业火电施工质量检验及评定标准(以下简称验标)进行检查验收。
2.相关规定1)工程质量检验执行三级检查、四级核查验收、工程质量监督评定制度,监理工程师负责验评标准项目划分表中规定的第四级检查验收项目的验评、核查与核定。
工程开工前监理单位负责审定施工单位呈报的质量检查验收项目划分表,确定w点、h点。
2)分项工程质量检查评定应在班组自检的基础上,由工地、公司专职质检员复查,评定其质量等级,提前____小时向监理单位报送质量报验单,然后由监理工程师进行检查、验收、核查与核定(指需要进行四级验评的项目)。
3)分项工程中检查项目未全部得出检验结果时,不得评定其质量等级。
4)分部工程质量验收应在所含分项工程全部评定合格的基础上,由施工单位技术负责人____有关人员复查技术资料,评定质量等级,需要报监理单位核查与评定的分部工程应经监理工程师核查、核定。
5)单位工程质量等级核查、核定应在所含分部工程全部评定合格的基础上,由施工单位技术负责人____有关人员复查,整理有关技术资料与记录,进行观感质量检查评分、评定质量等级,经监理工程师核查后,由施工单位向建设单位提交工程验收报告。
6)建设单位收到工程验收报告后,应由建设单位负责人____施工、设计、监理单位负责人进行单位工程验收,并核定质量等级。
7)隐蔽工程项目完成后,由班组自检,工地、公司三级检查合格后,填写隐蔽工程质量验证单,报监理工程师检查、验收,确认其质量合格后,才允许加以隐蔽。
8)隐蔽工程项目检查由各专业分别进行。
9)隐蔽工程记录内容,土建按验评表要求认真填写,____工程由施工单位各专业设计隐蔽记录表式,报监理单位____确认后执行。
10)隐蔽工程记录(签证)是国家档案管理规定长期保存的文件,应认真填写,真实、可靠、及时归档。
检修质量验收管理制度第一章总则第一条为了规范检修质量验收管理的程序,明确职责权限,有效地贯彻“修必修好”的原则,把设备检修中的各个质量环节和因素得到严格控制,做到“预防为主、防检结合”,从而达到降低电力生产的安全风险,提高发电设备可用系数,充分发挥设备潜力的目的,依据《神东电力公司检修质量验收管理制度》,特制定本制度。
第二条适用于店塔发电公司的检修质量控制的全过程管理。
第三条检修质量管理基本要求是以检修文件包作为检修质量控制的主要手段,所有项目的检修和质量验收应实行签字责任制和质量追溯制,将质量与责任挂钩,检修中或检修后出现的质量问题应进行追踪考核。
第四条检修人员必须强化“自我控制检修质量为主”的检修意识,在检修过程中严格执行检修技术标准、作业标准和质量标准。
第五条验收人员必须坚持质量标准,把好质量验收关;深入现场,调查研究,随时掌握检修情况,对检修质量进行实时跟踪,全过程监控。
第二章组织与职责第六条生产分管负责人职责(一)对本制度的执行情况进行督促、检查和指导;(二)主持进行主设备、重大检修项目以及机组整套试运行等检修质量验收工作。
第七条生产技术部职责(一)生产技术部是本单位质量验收管理的归部门;(二)生产技术部负责人1.担任本制度负责人2.依据《神东电力公司检修质量验收管理制度》及收集意见对本制度进行修订;3.组织本标准所需的培训工作,确保员工有足够的技能理解和运用这些程序;4.对内外部人员实施检修项目的质量保证体系负责;5.配合分管领导,组织进行主设备、重大检修项目以及机组整套试运行等检修质量验收工作。
(三)生产技术部专业主管1.督促本专业员工严格落实本制度;2.参与重要设备的质量验收工作;3.指导本专业员工对本制度的培训工作;4.收集本制度执行中的意见和建议,定期分析、评估本单位检修质量验收管理的状况,并及时向部门负责人反馈。
第八条设备维护部职责(一)设备维护部负责人1.对本部人员实施检修项目的质量保证体系等全过程负责;2.组织人员严格按照规定程序进行检修质量验收。
关于三级验收和质检点(H、W点)
停工待检点(H):
停工待检点是特定的QC检查点。
当实施一项活动过程时,必须有指定见证人员到场给予放行才允许继续进行该停工待检点以后的工作。
没有书面论证和相关负责人的批准不得超越或取消停工待检点。
见证点(W):
见证点是工作次序中特定的某个步骤,在此要求制定的人员对步骤的作业过程进行见证或检查,目的是验证该步骤的工作是否已按批准的控制程序完成的。
质检点(H点、W点)质检点(H点、W点)是指在工序管理中根据某道工序的重要性和难易程度而设置的关键工序质量控制点,这些控制点不经质量检查签证不得转入下道工序。
其中H点为不可逾越的停工待检点,W点为见证点。
R点是文件见证点
e点是试验点
R点:供方只需提供检查或试验记录或报告的项目,即文件见证。
W点:需方监造代表参加的检验或试验的项目,即现场见证。
H点:供方在进行至该点时必须停工等待需方监造代表参加的检验或试验的项目,即停工待检。
需方接到见证通知后,应及时派代表到供方检验或试验的现场参加现场见证或停工待检。
如果需方代表不能按时参加,W点可自动转为R点,但H点如果没有需方书面通知同意转为R点,供方不得自行转入下道工序,应与需方商定更改见证时间,如果更改后,需方仍不能按时参加,则H点自动转为R点。
