煤矿井巷工程质量验收程序材料检验方法
- 格式:ppt
- 大小:762.00 KB
- 文档页数:98
14 防治水工程14.1 地面预注浆工程Ⅰ主控项目14.1.1注浆材料、外加剂的质量应符合设计要求和现行国家标准《地下工程防水技术规范》GB50108的规定。
检查数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200t为一批,散装不超过500t为一批,每批抽样不少于一次;按同一厂家的水玻璃不超过100m3为一批,每批抽样不少于一次;同一土源的粘土抽样不少于一次;外加剂按进场的批次检查。
检验方法:水泥检查出厂合格证书、出厂检验报告和抽样检测报告;水玻璃检查出厂合格证书、出厂检验报告;粘土检查抽样检测报告;外加剂检查出厂合格证书、出厂检验报告或抽样检测报告。
14.1.2浆液配合比及浓度应符合施工组织设计要求。
检查数量:每注浆段、每次注浆检查。
检验方法:检查浆液配比、计量设施。
14.1.3每一注浆段注浆结束的标准应符合下列规定:1 采用粘土-水泥浆液注浆,当注浆压力达到终压及终量达到200L/min~250L/min时,继续注入时间不应少于20min;2采用水泥浆液注浆,当注浆压力达到设计终压及终量达到50L/min~60L/min时,继续注入时间不应少于20min;3采用水泥-水玻璃浆液注浆,当注入量达到100L/min~120L/min及注浆压力达到终压时,继续注入时间不应少于10min。
检查数量:逐孔逐段注浆结束时检查一次,并做好施工检查记录。
检验方法:检查注浆压力、浆液流量;中间、竣工验收时,抽查施工检查记录。
14.1.4 注浆结束后井筒掘进漏水量不应大于6m3/h。
检查数量:注浆段掘进过程中实测一次(一昼夜实测3次,取平均值)。
检验方法:用容积法测量漏水量。
Ⅱ一般项目14.1.5 注浆孔数量、布孔位置、固管深度、注浆孔深度、方位应符合施工组织设计要求。
注浆钻孔允许偏差和检验方法应符合表14.1.5的规定。
检查数量:逐孔检查。
表14.1.5 注浆钻孔允许偏差和检验方法14.2 工作面预注浆工程Ⅰ主控项目14.2.1注浆材料、外加剂的质量应符合本规范第14.1.1条的规定。
煤矿井巷工程质量验收制度第一章总则第一条为规范煤矿井巷工程建设质量验收管理,提高工程质量,确保矿井生产安全,根据《中华人民共和国建筑法》、《矿井安全规程》、《煤矿安全规定》等相关法律法规及国家标准,制定本制度。
第二条本制度适用于煤矿开拓建设过程中的井巷工程质量验收。
第三条井巷工程质量验收须严格按照煤矿开拓建设的相关规定进行,确保工程质量符合生产安全要求。
第四条煤矿井巷工程质量验收实行阶段验收和竣工验收相结合的原则。
第五条煤矿井巷工程质量验收应当遵循公开、公正、公平的原则,确保验收结果真实可靠。
第二章井巷工程验收的基本要求第六条煤矿井巷工程验收应当严格履行国家规定的相关标准和技术规范,确保工程质量符合要求。
第七条煤矿井巷工程验收应当坚持以质量为中心,注重安全、环保、节能的要求,确保工程质量稳定、可靠。
第八条煤矿井巷工程验收应当坚持科学管理、精细施工的原则,确保各项工程数据真实可靠。
第九条煤矿井巷工程验收应当根据工程不同特点,制定相应的验收方案和验收标准。
第十条煤矿井巷工程验收应当采取综合评价的方法,对工程质量进行综合评价,确保工程符合要求。
第三章井巷工程验收的程序与方法第十一条煤矿井巷工程验收应当依法组建验收组,由专业技术人员组成,确保验收过程公正、公平。
第十二条煤矿井巷工程验收应当按照相关标准和技术规范,对工程质量进行检查,发现问题及时整改。
第十三条煤矿井巷工程验收应当采用现场检查、试验、测量等方法进行,确保验收结果真实可靠。
第十四条煤矿井巷工程验收应当根据验收标准对各项工程数据进行评估,确保工程质量符合要求。
第十五条煤矿井巷工程验收应当在验收组织的指导下,对工程进行综合评价,确定验收结果。
第十六条煤矿井巷工程验收结束后,应当编制验收报告,报请主管部门审核确认。
第四章井巷工程验收的相关责任第十七条煤矿井巷工程验收人员应当具备相关专业知识和技术能力,严格履行验收职责,确保验收过程公正、公平。
第十八条煤矿井巷工程施工单位应当配合验收工作,按照验收要求进行整改,确保工程质量符合规定。

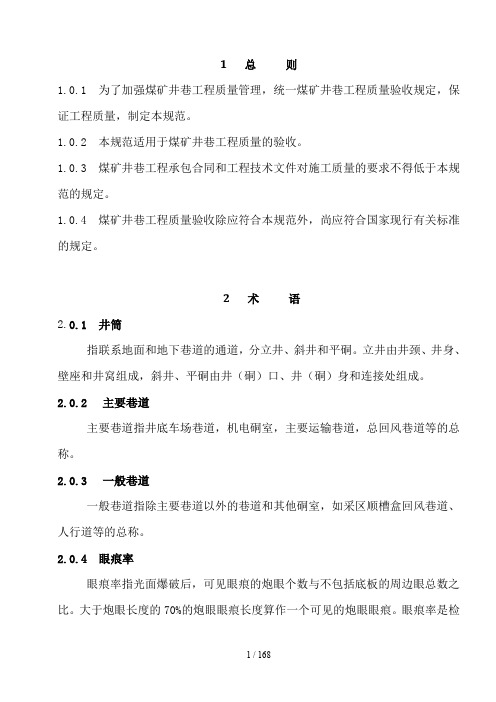

1 总则1.0.1 为了加强煤矿井巷工程质量管理,统一煤矿井巷工程质量验收规定,保证工程质量,制定本规范。
1.0.2 本规范适用于煤矿井巷工程质量的验收。
1.0.3 煤矿井巷工程承包合同和工程技术文件对施工质量的要求不得低于本规范的规定。
1.0.4 煤矿井巷工程质量验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 井筒指联系地面和地下巷道的通道,分立井、斜井和平硐。
立井由井颈、井身、壁座和井窝组成,斜井、平硐由井(硐)口、井(硐)身和连接处组成。
2.0.2主要巷道主要巷道指井底车场巷道,机电硐室,主要运输巷道,总回风巷道等的总称。
2.0.3一般巷道一般巷道指除主要巷道以外的巷道和其他硐室,如采区顺槽盒回风巷道、人行道等的总称。
2.0.4 眼痕率眼痕率指光面爆破后,可见眼痕的炮眼个数与不包括底板的周边眼总数之比。
大于炮眼长度的70%的炮眼眼痕长度算作一个可见的炮眼眼痕。
眼痕率是检验光面爆破质量的主要指标之一。
2.0.5 暗井自下一水平层至上一水平层用作提升、通风、上下人员、运送材料或敷设管线的通道称为暗井。
2.0.6 蜂窝蜂窝指混凝土表面缺少水泥浆、骨料黏结松散,且露出石子深度大于5MM但小于保护层厚度的缺陷。
2.0.7 孔洞孔洞指混凝土表面缺少水泥浆、骨料黏结松散,且深度超过保护层厚度但不超过砌体截面尺寸1/3的缺陷。
2.0.8 锚固力锚固力指锚杆对围岩所产生的约束力。
2.0.9抗拔力(拉拔力)抗拔力指阻止锚杆从岩体中拔出的力。
2.0.10 钢筋混凝土弧板钢筋混凝土弧板是指由4至8块圆弧形状的钢筋混凝土预制构件拼装组成并进行壁后充填和灌浆。
2.0.11 粗料石粗料石指形状规则、表面凸凹深度不大于20MM的六面体料石,其厚度和宽度均不小于200MM,长度不大于厚度的3倍。
2.0.12 细料石细料石指形状规则、表面加工凸凹深度不大于2MM的六面体料石,其厚度和宽度均不小于200MM,长度不大于厚度的3倍。
煤矿井巷质量检验评定标准第一节锚网喷支护一锚杆1、锚杆的杆体及配件的材质、品种、规格、强度、结构必须符合设计要求。
检验方法:检查产品合格证或材料试验报告,并现场实查。
2、水泥卷、树脂卷和砂浆锚固材料的材质、规格、配比、性能必须符合设计要求。
检验方法:检查产品合格证或试验报告。
3、锚杆安装质量应符合以下规定:合格:安装牢固,托板基本密贴壁面,不松动。
优良:安装牢固,托板密贴壁面,未接触部位必须楔紧。
检查数量:班组逐排检查,抽查时按标准1---1执行,检验方法:扳动、观察检查,或抽查施工检查记录。
4、锚杆的抗拔力应符合以下规定:合格:最低值不小于设计90%优良:最低值不小于设计值检查数量:每300根锚杆或300根以下,取样不得少于一组;设计或材料变更,应另取一组。
每组不得少于3根。
检验方法:用锚杆拉力计做抗拔力试验,做好试验记录,检查时抽查试验记录,必要时进行现场实测。
项次项目允许偏差(mm)检查方法1 间距、排距±100 1---12 锚杆孔深度0~+503 锚杆方向和井巷轮廓线(或岩层层理)角度(限值)≦15°4 锚杆外露长度有托板露出托板≦50 1---1无托板≦50爆炸材料库硐室、锚喷巷道二、锚索1、预应力锚索的材质、规格、结构、强度必须符合设计要求检验方法:对照设计检查产品合格证,并检验原材料的质量。
2、锚索的注浆材料、浆液的配比和注浆量必须符合设计要求。
检验方法:检查施工检查记录,并现场实查。
3、锚索钻孔方向应符合以下规定:合格:钻孔轴线和设计轴线的偏差角不应大于3°优良:钻孔轴线和设计轴线的偏差角不应大于2°检查数量:班组逐孔检验;中间、竣工验收时,抽查施工检查记录。
检查方法:插杆用半圆仪测定实际钻孔方位角和设计钻孔方位角之差值。
5、锚索安装深度应符合以下规定:合格:不小于设计深度的95%。
优良:不小于设计深度。
检查数量:班组逐根检验。
检验方法:插杆尺量检查,或抽查施工检查记录。
1 总则1.0.1 为了加强煤矿井巷工程质量管理,统一煤矿井巷工程质量验收规定,保证工程质量,制定本规范。
1.0.2 本规范适用于煤矿井巷工程质量的验收。
1.0.3 煤矿井巷工程承包合同和工程技术文件对施工质量的要求不得低于本规范的规定。
1.0.4 煤矿井巷工程质量验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 井筒指联系地面和地下巷道的通道,分立井、斜井和平硐。
立井由井颈、井身、壁座和井窝组成,斜井、平硐由井(硐)口、井(硐)身和连接处组成。
2.0.2主要巷道主要巷道指井底车场巷道,机电硐室,主要运输巷道,总回风巷道等的总称。
2.0.3一般巷道一般巷道指除主要巷道以外的巷道和其他硐室,如采区顺槽盒回风巷道、人行道等的总称。
2.0.4 眼痕率眼痕率指光面爆破后,可见眼痕的炮眼个数与不包括底板的周边眼总数之比。
大于炮眼长度的70%的炮眼眼痕长度算作一个可见的炮眼眼痕。
眼痕率是检验光面爆破质量的主要指标之一。
2.0.5 暗井自下一水平层至上一水平层用作提升、通风、上下人员、运送材料或敷设管线的通道称为暗井。
2.0.6 蜂窝蜂窝指混凝土表面缺少水泥浆、骨料黏结松散,且露出石子深度大于5MM 但小于保护层厚度的缺陷。
2.0.7 孔洞孔洞指混凝土表面缺少水泥浆、骨料黏结松散,且深度超过保护层厚度但不超过砌体截面尺寸1/3的缺陷。
2.0.8 锚固力锚固力指锚杆对围岩所产生的约束力。
2.0.9抗拔力(拉拔力)抗拔力指阻止锚杆从岩体中拔出的力。
2.0.10 钢筋混凝土弧板钢筋混凝土弧板是指由4至8块圆弧形状的钢筋混凝土预制构件拼装组成并进行壁后充填和灌浆。
2.0.11 粗料石粗料石指形状规则、表面凸凹深度不大于20MM的六面体料石,其厚度和宽度均不小于200MM,长度不大于厚度的3倍。
2.0.12 细料石细料石指形状规则、表面加工凸凹深度不大于2MM的六面体料石,其厚度和宽度均不小于200MM,长度不大于厚度的3倍。
1 总则1.0.1 为了加强煤矿井巷工程质量管理,统一煤矿井巷工程质量验收规定,保证工程质量,制定本规范。
1.0.2 本规范适用于煤矿井巷工程质量的验收。
1.0.3 煤矿井巷工程承包合同和工程技术文件对施工质量的要求不得低于本规范的规定。
1.0.4 煤矿井巷工程质量验收除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 井筒指联系地面和地下巷道的通道,分立井、斜井和平硐。
立井由井颈、井身、壁座和井窝组成,斜井、平硐由井(硐)口、井(硐)身和连接处组成。
2.0.2主要巷道主要巷道指井底车场巷道,机电硐室,主要运输巷道,总回风巷道等的总称。
2.0.3一般巷道一般巷道指除主要巷道以外的巷道和其他硐室,如采区顺槽盒回风巷道、人行道等的总称。
2.0.4 眼痕率眼痕率指光面爆破后,可见眼痕的炮眼个数与不包括底板的周边眼总数之比。
大于炮眼长度的70%的炮眼眼痕长度算作一个可见的炮眼眼痕。
眼痕率是检验光面爆破质量的主要指标之一。
2.0.5 暗井自下一水平层至上一水平层用作提升、通风、上下人员、运送材料或敷设管线的通道称为暗井。
2.0.6 蜂窝蜂窝指混凝土表面缺少水泥浆、骨料黏结松散,且露出石子深度大于5MM 但小于保护层厚度的缺陷。
2.0.7 孔洞孔洞指混凝土表面缺少水泥浆、骨料黏结松散,且深度超过保护层厚度但不超过砌体截面尺寸1/3的缺陷。
2.0.8 锚固力锚固力指锚杆对围岩所产生的约束力。
2.0.9抗拔力(拉拔力)抗拔力指阻止锚杆从岩体中拔出的力。
2.0.10 钢筋混凝土弧板钢筋混凝土弧板是指由4至8块圆弧形状的钢筋混凝土预制构件拼装组成并进行壁后充填和灌浆。
2.0.11 粗料石粗料石指形状规则、表面凸凹深度不大于20MM的六面体料石,其厚度和宽度均不小于200MM,长度不大于厚度的3倍。
2.0.12 细料石细料石指形状规则、表面加工凸凹深度不大于2MM的六面体料石,其厚度和宽度均不小于200MM,长度不大于厚度的3倍。
《煤矿井巷工程质量验收规范》1 总则1.0.1为了加强煤矿井巷工程施工质量管理,统一煤矿井巷工程施工质量验收标准,保证工程质量,制定本规范。
1.0.2本规范适用于井工煤矿的井巷工程施工质量的验收。
露天煤矿的井巷工程施工质量的验收,可参照执行。
1.0.3本规范依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。
1.0.4煤矿井巷工程承包合同和工程技术文件对施工质量的要求不得低于本规范的规定。
1.0.5煤矿井巷工程施工质量的验收除应执行本规范外,还应符合国家现行有关标准的规定。
2 术语2.0.5 主要巷道主要巷道指平硐、有提升运输的斜井和斜巷,井底车场巷道,机电硐室,主要运输大巷,总回风巷道等使用功能重要,服务年限较长的巷道。
2.0.6一般巷道一般巷道指除上述主要巷道以外的,使用功能一般,服务年限不长的巷道和其他硐室,如采区顺槽和回风巷道、人行道等。
2.0.7眼痕率眼痕率指光面爆破后,可见眼痕的炮眼个数与不包括底板的周边眼总数之比。
当炮眼眼痕长度大于炮眼长度的70%时,即算一个可见炮眼的眼痕。
眼痕率是检验光面爆破质量的主要指标之一。
2.0.8 暗井暗井包括天井和溜井。
凡自下一水平层至上一水平层用作提升、溜放矿石、通风、上下人员、运送材料或敷设管线的立井统称为天井。
专为溜放矿石的立井或倾斜巷道,称为溜井。
2.0.9 蜂窝蜂窝指混凝土表面由于缺少水泥浆,骨料粘结松散,露出石子深度大于5mm,但小于保护层厚度的缺陷。
2.0.10孔洞(狗洞)孔洞指混凝土表面由于缺少水泥浆,骨料粘结松散,深度超过保护层厚度,但不超过砌体截面尺寸1/3的缺陷。
2.0.11露筋露筋指钢筋混凝土工程中,钢筋没有被混凝土包裹而外露或有锈蚀痕迹的缺陷。
2.0.12锚固力锚固力指锚杆对围岩所产生的约束力。
2.0.13 抗拔力(拉拔力)抗拔力指阻止锚杆从岩体中拔出的力。
2.0.14钢筋混凝土弧板钢筋混凝土弧板是指圆弧形状的钢筋混凝土预制构件,由4至8块组成一圈,弧板接头处设有垫板,弧板圈架设后,还要进行壁后充填和灌浆,以增强其承载能力。

7 掘进工程7.1 冲积层掘进工程(Ⅰ)主控项目7.1.1冲积层掘进及临时支护必须符合施工组织设计和作业规程的有关规定。
检查数量:按本规范附录B表A.1的规定选检查点检验方法:抽查施工检查记录或现场实查。
7.1.2冲积层掘进规格偏差应符合表7.1.2的规定。
表7.1.3冲积层掘进断面规格的允许偏差检查数量:按本规范附录B的规定选检查点和测点。
检验方法:挂线尺量,或抽查施工检查记录。
(Ⅱ)一般项目7.1.3斜井井口和平硐硐口部分采用明槽开挖时,明槽外形尺寸的允许偏差和检验方法应符合表7.1.3的规定。
表7.1.4 明槽外形尺寸的允许偏差和检验方法7.2 基岩掘进工程(Ⅰ)主控项目7.2.1基岩爆破法掘进必须采用光面爆破,爆破图表齐全,爆破参数选择合理。
光面爆破的施工应符合作业规程的规定。
检查数量:按本规范附录B的规定选检查点和测点。
检验方法:对照规范和作业规程抽查施工记录,或现场实查。
7.2.2基岩掘进的临时支护必须符合作业规程的规定。
检验方法:对照作业规程抽查施工记录或现场实查。
7.2.3基岩掘进规格偏差应符合表7.2.4的规定。
表7.2.3 基岩掘进规格允许偏差检查数量:按本规范附录B的规定选检查点和测点。
检验方法:挂线尺量,或抽查施工检查记录。
7.2.4软岩(含破碎带)掘进规格偏差应不小于设计的巷道宽度、高度。
检查数量:按本规范附录B表规定选检查点和测点。
检验方法:挂线尺量,或抽查或抽查施工检查记录。
7.2.5井巷掘进坡度的偏差不得超过±1‰。
检查数量:按本规范附录B的规定选检查点和测点。
检验方法:尺量相邻两检查点由腰线至轨面(或底板)垂直距离之差与该两检查点距离之比。
(Ⅱ)一般项目7.2.6立井壁座(支撑圈)、巷道水沟(含管线沟槽)、硐室的设备基础掘进规格的允许偏差应符合表7.2.6的规定。
表7.2.6 壁座(支撑圈)、水沟(沟槽)、设备基础掘进规格的允许偏差和检验方法7.3 裸体井巷掘进工程(Ⅰ)主控项目7.3.1当采用钻爆发施工时,裸体井巷掘进工程必须采用光面爆破,爆破图表齐全,爆破参数选择合理。
煤矿井巷工程质量检验评定标准一、煤矿井巷工程质量检验评定均分为“合格”和“优良”两个等级。
检验项目(质量标准化等级评定标准)中包括:基本项目、允许偏差项目及保证项目(保证项目是保证工程质量、安全和使用功能的前提条件,不分合格和优良等级,必须达到规定要求)三部分。
(一)分项工程质量等级应符合以下规定:1、合格(1)、保证项目必须符合相应质量检验评定标准的规定。
(2)、基本项目中每个检验项目的检查点均应符合合格规定;检查点中有75%及其以上的测点符合相应质量检验评定标准的合格规定,其余测点须不影响安全使用,这个检查点为合格。
(3)、允许偏差项目中每个检验项目的测点总数有70%及其以上实测值在相应质量检验评定标准的允许偏差范围内,其余的须不影响安全使用。
2、优良(1)、保证项目必须符合相应质量检验评定标准的规定。
(2)、基本项目中每个检验项目的检查点均应符合合格规定;检查点中有50%及其以上的测点符合相应质量检验评定标准的优良规定,这个检查点为优良。
50%及其以上检查点优良,该检验项目即为优良。
优良项目数应占检验项目总数的50%及其以上。
(3)、允许偏差项目中每个检验项目的测点总数均有90%及其以上实测值在相应质量检验评定标准的允许偏差范围内,其余的须不影响安全使用。
(二)分部工程的质量等级应符合以下规定:1、合格所含分项工程的质量应全部合格。
2、优良所含分项工程的质量应全部合格,其中分项工程的50%及其以上达到优良,指定的分项工程必须优良。
(三)单位工程质量等级应符合以下规定:1、合格(1)所含分部工程的质量应全部合格。
(2)质量保证资料基本齐全。
(3)指定的单位工程要有观感质量评定,其得分率达到70%及其以上为合格。
(注:指定的单位工程指立井井筒、斜井井筒、平硐、井底车场巷道、主要运输巷道、井下主要变电所硐室、主排水泵房硐室及井下铺轨工程)2、优良(1)所含分部工程质量应全部合格,其中分部工程有50%及其以上达到优良,指定的分部工程必须优良。

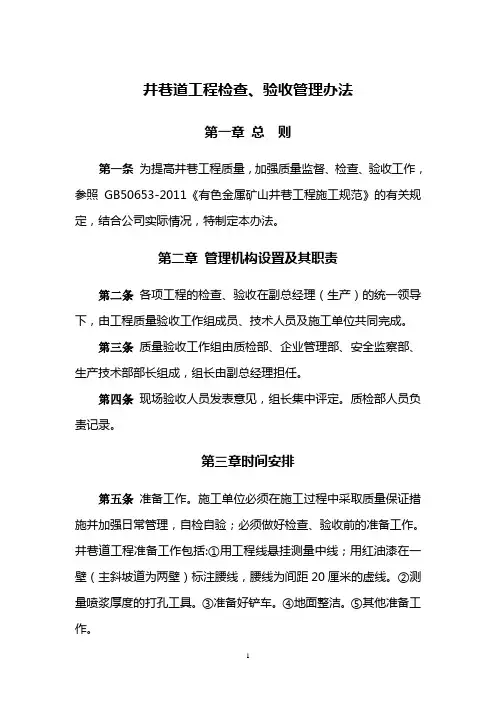

安徽开发矿业有限公司关于印发《井巷工程验收管理办法》的通知公司各单位:为了规范井巷工程验收管理工作,现将公司研究制定的《井巷工程验收管理办法》印发给你们,请认真遵照执行。
二OO九年六月六日安徽开发矿业有限公司井巷工程验收管理办法为进一步加强井巷工程质量管理,提高井巷工程施工质量,确保井巷工程施工优质、低耗、安全,特制定本办法。
一井巷工程验收标准一、立井验收标准1. 井筒竣工后,应检查下列内容:1.1 井筒中心坐标、井口标高、井筒的深度以及与井筒连接的各水平或倾斜的巷道口的标高和方位;1.2 井壁的质量和井筒的总漏水量,一昼夜应测漏水量3次以上,取其平均值;1.3 井筒的断面和井壁的垂直程度;1.4 隐蔽工程记录、材料和试块的试验报告。
2. 井筒竣工后验收时,应提供下列资料:2.1 实测井筒的平面布置图,应标明井筒的中心坐标、井口标高,与十字线方位,与设计图有偏差时应注明造成的原因;2.2 实测井筒的纵、横断面图(每隔5~10m测一个横断面,全井筒沿十字线方向测两个纵断面);2.3 井筒的实际水文资料及地质柱状图;2.4 测量记录;2.5 设计变更文件、隐蔽工程验收记录、工程材料和试块试验报告等;2.6 重大质量事故的处理记录。
3. 建成的井筒规格,应符合下列规定:3.1 井筒中心座标、井口标高,必须符合设计要求,允许偏差应符合国家现行有关测量规范、规程的规定;3.2 与井筒相连的各运输水平巷道和主要硐室的标高,应符合设计规定,其允许偏差应为±100mm;3.3 井筒的最终深度,应符合设计规定;3.4 井筒内半径的允许偏差:3.4.1 当采用混凝土或砌块支护时,有提升装备的应为+50mm,无提升装备的应为±50mm;3.4.2当采用锚喷支护时,有提升装备的应为+150mm,无提升装备的应为±150mm。
4. 砌块、混凝土的井壁质量,应符合下列规定:4.1 井壁厚度应符合设计规定,局部厚度的偏差不得小于设计厚度50mm,其周长不应超过井筒周长的1/10,纵向高度不应超过1.5m;4.2 井壁的每平方米面积内表面不平整度,料石砌体不得大于25mm,混凝土砌块不得大于15mm,浇筑混凝土不得大于10mm,接茬部位不得大于30m;4.3 井壁表面不得有露筋、裂缝和蜂窝;4.4 砌体的规格,应符合下列要求:4.4.1 每层砌体的水平偏差,混凝土块不应大于20mm,料石不应大于50mm;4.4.2砌体竖向无重缝,压茬长度不应少于砌体长度的1/4;4.4.3灰缝应饱满、无重缝。
