一、工程概况本工程位于某城市某住宅小区,建筑物为多层住宅楼,结构形式为钢筋混凝土框架结构。
由于建筑物的使用年限较长,部分楼板出现裂缝,为确保建筑物的安全使用,需要进行粘钢板加固处理。
二、加固目的1. 提高楼板的整体刚度,限制裂缝开展;2. 改善楼板的受力状态,提高承载能力;3. 保证建筑物的安全使用。
三、加固方法本工程采用粘钢板加固法,利用环氧树脂系列粘接剂将钢板粘贴在楼板裂缝两侧,形成整体,提高楼板的承载能力和刚度。
四、施工工艺流程1. 施工准备(1)材料准备:粘钢胶、钢板、切割机、打磨机、电钻、水平尺、线锤、钢卷尺等;(2)人员准备:施工人员、技术人员、质检人员等;(3)设备准备:切割机、打磨机、电钻、水平尺、线锤、钢卷尺等。
2. 施工步骤(1)表面处理:对楼板裂缝两侧进行打磨,清除裂缝处的松动混凝土、油污、灰尘等,确保钢板粘贴面干净、平整;(2)定位划线:根据设计图纸,在楼板裂缝两侧画出钢板粘贴位置,并用钢卷尺进行测量;(3)钻孔:在钢板粘贴位置上,用电钻钻孔,孔径略大于锚栓直径;(4)锚栓安装:将锚栓插入孔内,并用扳手拧紧;(5)钢板切割:根据设计图纸要求,用切割机将钢板切割成所需尺寸;(6)钢板粘贴:将切割好的钢板涂抹粘钢胶,然后粘贴在楼板裂缝两侧,并用钢卷尺检查钢板粘贴位置是否准确;(7)固定:用水平尺检查钢板是否平整,如需调整,用钢卷尺进行调整,然后使用电钻在钢板与锚栓之间钻孔,将锚栓拧紧;(8)养护:粘贴完成后,对粘接剂进行养护,确保粘接强度达到设计要求。
五、质量控制1. 施工过程中,严格控制材料质量,确保粘接剂、钢板等材料符合设计要求;2. 施工过程中,严格控制施工工艺,确保施工质量;3. 施工完成后,对粘接剂进行养护,确保粘接强度达到设计要求;4. 施工过程中,对施工质量进行定期检查,发现问题及时整改。
六、安全措施1. 施工过程中,严格遵守操作规程,确保施工安全;2. 施工现场设置安全警示标志,提醒施工人员注意安全;3. 施工过程中,加强施工人员的安全教育培训,提高安全意识;4. 施工完成后,对施工现场进行清理,确保安全。

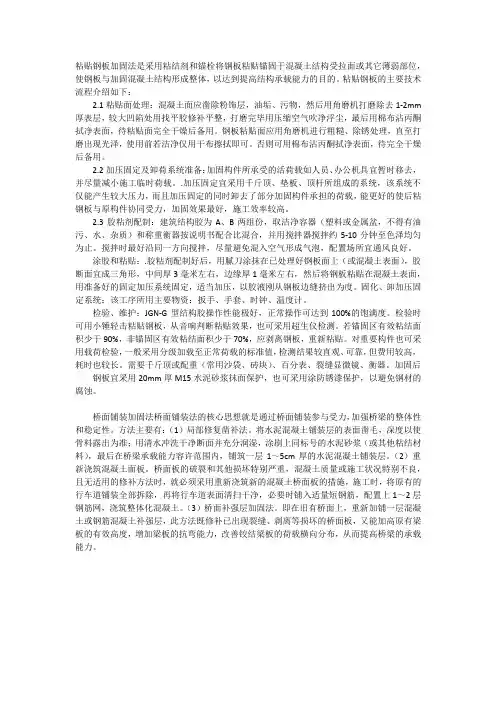

粘贴钢板加固法是采用粘结剂和锚栓将钢板粘贴锚固于混凝土结构受拉面或其它薄弱部位,使钢板与加固混凝土结构形成整体,以达到提高结构承载能力的目的。
粘贴钢板的主要技术流程介绍如下:2.1粘贴面处理:混凝土面应凿除粉饰层,油垢、污物,然后用角磨机打磨除去1-2mm 厚表层,较大凹陷处用找平胶修补平整,打磨完毕用压缩空气吹净浮尘,最后用棉布沾丙酮拭净表面,待粘贴面完全干燥后备用。
钢板粘贴面应用角磨机进行粗糙、除锈处理,直至打磨出现光泽,使用前若洁净仅用干布擦拭即可。
否则可用棉布沾丙酮拭净表面,待完全干燥后备用。
2.2加压固定及卸荷系统准备:加固构件所承受的活荷载如人员、办公机具宜暂时移去,并尽量减小施工临时荷载。
.加压固定宜采用千斤顶、垫板、顶杆所组成的系统,该系统不仅能产生较大压力,而且加压固定的同时卸去了部分加固构件承担的荷载,能更好的使后粘钢板与原构件协同受力,加固效果最好,施工效率较高。
2.3胶粘剂配制:建筑结构胶为A、B两组份,取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按说明书配合比混合,并用搅拌器搅拌约5-10分钟至色泽均匀为止。
搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡,配置场所宜通风良好。
涂胶和粘贴:.胶粘剂配制好后,用腻刀涂抹在已处理好钢板面上(或混凝土表面),胶断面宜成三角形,中间厚3毫米左右,边缘厚1毫米左右,然后将钢板粘贴在混凝土表面,用准备好的固定加压系统固定,适当加压,以胶液刚从钢板边缝挤出为度。
固化、卸加压固定系统:该工序所用主要物资:扳手、手套、时钟、温度计。
检验、维护:JGN-G型结构胶操作性能极好,正常操作可达到100%的饱满度。
检验时可用小锤轻击粘贴钢板,从音响判断粘贴效果,也可采用超生仪检测。
若锚固区有效粘结面积少于90%,非锚固区有效粘结面积少于70%,应剥离钢板,重新粘贴。
对重要构件也可采用载荷检验,一般采用分级加载至正常荷载的标准值,检测结果较直观、可靠,但费用较高,耗时也较长。
第1篇一、工程概况本工程位于我国某城市,为既有建筑结构加固工程。
该建筑为多层住宅楼,始建于上世纪八十年代,结构形式为钢筋混凝土框架结构。
由于年代久远,部分构件存在老化、损伤等问题,影响了建筑的使用功能和安全性。
为提高建筑的安全性,延长其使用寿命,决定对该建筑进行粘贴钢板加固处理。
二、加固目的1. 提高建筑结构的承载能力,确保结构安全。
2. 改善建筑的使用功能,消除安全隐患。
3. 延长建筑的使用寿命。
三、加固范围1. 框架梁、柱、剪力墙等主要承重构件。
2. 楼板、屋面等次要承重构件。
四、加固方法采用粘贴钢板加固法,即在结构构件表面粘贴一层或多层钢板,通过粘结剂将钢板与构件粘结在一起,形成一个新的复合构件,从而提高其承载能力。
五、施工准备1. 施工图纸及技术资料:包括结构设计图纸、加固设计图纸、施工图纸、施工方案等。
2. 施工材料:钢板、粘结剂、切割机、打磨机、喷漆设备等。
3. 施工设备:升降机、吊车、电焊机、水平仪、垂直仪等。
4. 人员配备:施工队伍、技术管理人员、质量检验人员等。
六、施工步骤1. 施工现场准备(1)清理施工面:对加固构件表面进行清理,去除污垢、油渍、锈蚀等。
(2)放线定位:根据设计图纸,确定加固部位的位置和尺寸。
(3)搭设脚手架:根据施工高度和宽度,搭设脚手架,确保施工安全。
2. 钢板加工(1)根据设计图纸,切割出所需尺寸的钢板。
(2)对钢板进行打磨,去除毛刺、锈蚀等。
(3)对钢板进行喷漆,防止锈蚀。
3. 粘结剂施工(1)对构件表面进行打磨,确保表面平整。
(2)按照粘结剂说明书,配制粘结剂。
(3)将粘结剂均匀涂抹在构件表面。
(4)将钢板贴附在构件表面,并用橡胶锤轻轻敲打,确保钢板与构件粘结牢固。
4. 固化养护(1)根据粘结剂说明书,控制固化时间。
(2)固化期间,注意保持施工环境温度和湿度。
(3)固化后,对加固部位进行检查,确保粘结质量。
5. 后续处理(1)对加固部位进行打磨,确保表面平整。
粘贴钢板工程施工方案一、工程概况1、施工单位:XXXX建筑施工有限公司2、工程名称:XXX建筑项目粘贴钢板工程3、工程地点:XXXXX4、施工范围:对建筑外墙进行粘贴钢板,包括设计、材料采购、施工和验收等工作。
二、工程准备1、技术准备:组织施工人员进行相关技术培训,提高技术水平和施工质量。
2、材料准备:购买符合国家标准的粘贴钢板材料,并进行验收。
3、设备准备:准备施工所需的机械设备和工具。
4、施工计划:制定粘贴钢板工程施工详细计划,确定施工进度和质量要求。
三、施工方案1、工程测量:进行建筑外墙尺寸测量,确定粘贴钢板的尺寸规格。
2、基层处理:清除建筑外墙表面的污垢和松散物质,修补表面缺陷。
3、粘贴钢板布置:按照设计要求,确定钢板的布置方式和铺贴顺序。
4、粘贴钢板安装:依据设计图纸和相关标准,进行粘贴钢板的固定和连接。
5、收尾工作:进行粘贴钢板的表面清洁和检查,确保施工质量。
四、施工过程及方法1、基层处理(1)清除表面污垢:使用清洁剂和高压水枪,清洁外墙表面。
(2)修补基层缺陷:对表面破损、开裂等缺陷进行修补,保证基层平整。
2、粘贴钢板布置(1)确定钢板布置方式:根据设计要求和外墙形状,确定钢板的布置方式。
(2)铺贴规划:按照设计图纸,制定钢板的铺贴规划方案。
3、粘贴钢板安装(1)准备工作:将粘贴钢板放置在施工现场,并进行验收。
(2)粘贴工艺:使用专用胶水或胶粘剂,将钢板粘贴到基层表面,并进行固定。
4、收尾工作(1)表面清洁:清洁完工后的墙面,确保钢板表面光滑、干净。
(2)验收工作:对粘贴钢板的质量进行验收,确保符合相关标准和规范。
五、安全技术措施1、施工人员需要接受安全培训,并严格执行安全操作规程。
2、使用工具和设备时,必须戴好安全防护装备,避免意外伤害。
3、严格按照相关规定进行现场施工,保证工人安全。
六、质量控制1、对材料进行验收,确保满足相关标准要求。
2、施工过程中,严格按照设计要求和施工规范进行操作。
桥梁粘贴钢板施工方案早上九点的阳光透过办公室的窗户,洒在我的桌子上,我开始构思这个桥梁粘贴钢板的施工方案。
这可是个技术活儿,得细心,得专业,不能有半点马虎。
一、项目背景及施工目的这座桥梁已经有些年头了,经过多次检测,发现桥梁的主体结构出现了轻微的裂缝,这对桥梁的承载能力是个不小的考验。
为了确保桥梁的安全运行,我们决定采用粘贴钢板的方法来加固桥梁。
二、施工材料粘贴钢板,我们选择的是高强度、耐腐蚀的钢板,厚度为6mm。
粘贴胶,必须是专门用于桥梁加固的环氧树脂胶,强度高、粘接力强。
三、施工准备1.施工队伍:挑选一支经验丰富、技术过硬的施工队伍,进行岗前培训,确保每位施工人员都熟悉施工流程和操作方法。
2.施工设备:准备一台专业的粘贴钢板施工设备,包括钢板切割机、打磨机、喷灯等。
3.施工材料:提前采购足够的钢板和环氧树脂胶,确保施工过程中材料充足。
四、施工流程1.表面处理:对桥梁表面进行打磨,去除污垢和锈迹,保证钢板粘贴面的平整度。
2.划线定位:根据桥梁的裂缝位置,划线定位,确定钢板粘贴的具体位置。
3.钢板切割:根据定位线,使用切割机将钢板切割成合适的尺寸。
5.固化养护:粘贴完成后,用喷灯对钢板进行加热,加速环氧树脂胶的固化,确保粘贴牢固。
6.检查验收:粘贴完成后,对粘贴质量进行检查,确保粘贴牢固、无空鼓现象。
五、施工注意事项1.施工过程中,必须保证施工人员的安全,佩戴好安全帽、防护眼镜等防护用品。
2.钢板粘贴过程中,要确保环氧树脂胶涂抹均匀,避免出现漏涂现象。
3.粘贴完成后,要及时对钢板进行加热固化,防止钢板移位。
4.施工过程中,要密切关注天气变化,避免在雨雪天气进行施工。
六、施工周期整个施工周期预计为15天,其中包括表面处理、划线定位、钢板切割、粘贴钢板、固化养护等环节。
七、施工成本施工成本主要包括材料费、人工费、设备租赁费等,预计总费用为50万元。
八、施工效果粘贴钢板后,桥梁的承载能力将得到显著提高,裂缝得到有效控制,确保桥梁的安全运行。
粘贴钢板加固施工方案第1篇粘贴钢板加固施工方案一、工程概况1.1 工程背景针对现有建筑物结构存在的安全隐患,根据相关规范要求,为确保建筑物安全可靠,延长使用寿命,提高结构承载能力,经研究决定采用粘贴钢板加固方法对建筑物进行加固处理。
1.2 加固目标本次加固工程的主要目标是提高建筑物的结构安全性、可靠性和耐久性,满足现行规范要求,确保在正常使用条件下无安全隐患。
二、加固材料及施工工艺2.1 加固材料采用高性能粘钢胶作为粘结材料,钢板材质应符合国家相关标准规定,且具有出厂合格证及检测报告。
2.2 施工工艺施工工艺主要包括:基层处理、钢板下料、粘结面处理、粘贴钢板、固定及养护。
三、施工步骤及要求3.1 基层处理1. 清除基层表面的油污、浮尘、松动混凝土等杂物,并对基层进行打磨、清理;2. 检查基层是否存在裂缝、缺陷等问题,应进行修补处理;3. 基层处理完毕后,应保持干燥、清洁。
3.2 钢板下料根据设计图纸,对钢板进行下料,确保钢板的尺寸、形状符合要求。
3.3 粘结面处理1. 对钢板粘结面进行打磨、除锈、清洗干净;2. 对基层进行打毛处理,增加粘结面积;3. 按照粘钢胶使用说明书进行配胶,均匀涂抹在钢板和基层上。
3.4 粘贴钢板1. 将钢板粘贴到基层上,采用专用工具进行压实,确保粘结紧密;2. 钢板粘贴过程中,应保证粘结胶层厚度均匀;3. 钢板粘贴完成后,应及时进行固定。
3.5 固定及养护1. 采用临时支撑或紧固件对粘贴的钢板进行固定;2. 按照粘钢胶的养护要求,进行养护,确保粘结强度达到设计要求;3. 养护期间,应避免外力冲击和振动。
四、质量保证措施1. 严格把控原材料质量,确保原材料符合国家标准;2. 施工过程中,应严格按照设计要求和施工规范进行操作;3. 加强施工过程质量控制,对关键工序进行监督检查;4. 施工完成后,应进行质量验收,确保加固效果达到设计要求。
五、安全文明施工1. 施工现场应设立安全警示标志,加强现场安全防护;2. 施工人员应穿戴齐全的安全防护用品,严格遵守安全操作规程;3. 加强现场环境保护,控制施工噪音、粉尘等污染;4. 做好施工材料、工具的归档、保管工作。
第二节编制依据及原则1.编制依据《混凝土结构加固设计规范》GB50367-2006《混凝土结构加固工程施工及验收规程》DBJ50-049-2006《建筑施工高处作业安全技术规范》(JGJ8O-91)2. 编制原则采用成熟、可靠、先进、针对性强的施工方法、方案及施工组织形式。
紧紧围绕施工合同的有关目标及特殊要求,突出解决施工合同明示或暗示的工程特点。
强调科学的组织管理,特别是施工组织设计以及施工部署要结合现场的实际情况,充分考虑本工程所涉及的各方面的有利及不利的影响因素。
坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。
在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。
坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工现场规划布置。
尽量压缩施工临时占地,严格组织、精心管理、文明施工,创标准化施工现场。
严格执行设计及施工验收规范。
坚持“以人为本”建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。
实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭等级火灾事故,确保施工区域通行行人及车辆安全和施工范围内综合管网正常运行及安全迁移,创安全生产文明施工的标准化工地,确保地上建筑(构筑物)及地下管线的安全”的目标。
坚持施工与环境协调的原则,严格控制施工过程中的噪音、粉尘、污水、废物对周围的影响。
第三节施工计划1.工序施工顺序安排2.施工工期进度计划:根据我公司的技术、装备能力及多年的施工经验,总工期控制在天。
3.材料、设备计划见下表主要材料、机具设备表统计4.劳动力安排计划:第四节主要施工方法灌注法粘贴钢板施工方法粘钢采用“灌注粘贴法”施工,钢板粘结胶拟选用日本SHO-BOND建设株式会社产品GROUT结构胶,该胶能够满足设计图和业主规定的A级胶的性能要求,具有强度高、弹性模量小、稳定性好、热膨胀系数与混凝土、钢材的相近。
钢结构粘贴钢板加固施工方法粘贴钢板加固是一种常用的钢结构施工方法,能够有效提升建筑物的强度和稳定性。
本文将介绍粘贴钢板加固的施工原理、步骤以及注意事项。
一、施工原理粘贴钢板加固的原理是通过将钢板粘贴在建筑结构的表面,利用钢材的高强度和刚性来增加结构的承载能力。
钢板与结构表面之间的粘结层能够将受力传递到钢板上,从而实现结构的加固效果。
二、施工步骤1. 准备工作:首先需要对建筑结构进行全面的检查和评估,确定需要加固的部位和加固方案。
同时,准备好所需的材料和工具,包括钢板、粘结剂、清洁工具等。
2. 表面处理:对需要加固的结构表面进行清洁处理,去除油污、尘土等杂物,确保表面光洁。
可以使用刷子、水洗等方式进行清洁。
3. 粘结剂涂布:将粘结剂涂布在结构表面和钢板背面,确保涂布均匀。
粘结剂的选择应根据具体情况,常见的粘结剂有环氧树脂、聚酯树脂等。
4. 钢板粘贴:将涂有粘结剂的钢板粘贴在结构表面上,根据设计要求确定位置和方向。
粘贴时要确保钢板与结构表面之间没有气泡和空隙,可使用辊筒或锤子进行压实。
5. 固化和养护:粘贴完成后,等待粘结剂固化。
固化时间根据粘结剂的性质和环境温度而定,一般需要数小时至数天。
在固化期间,应保持施工区域的温度和湿度稳定,避免外力干扰。
三、注意事项1. 施工前需进行充分的结构检测和评估,确定加固方案的合理性和可行性。
2. 粘结剂的选择应根据结构的特点和施工环境来确定,确保粘结效果和持久性。
3. 施工过程中要注意安全,使用个人防护装备,避免粘结剂溅到皮肤或眼睛。
4. 施工时要注意钢板的位置和方向,确保粘贴的准确性和一致性。
5. 施工完成后,应对加固部位进行检查,确保粘贴钢板的质量和效果。
6. 需要注意的是,粘贴钢板加固不能解决结构缺陷或严重损伤的问题,对于这类情况,应采取其他合适的加固方法。
总结:粘贴钢板加固是一种简便有效的钢结构施工方法,能够提升建筑物的强度和稳定性。
施工过程中需要注意施工步骤的顺序和细节,确保施工质量。
粘贴钢板施工技术指南一、总则1、粘贴钢板简介粘贴钢板加固法是采用结构胶黏剂粘贴钢板型钢)以提高承载力的方法,适用于钢筋混凝土受弯受拉和受压构件的加固。
图1粘贴钢板施工照片2、粘贴钢板的作用(1)增强了桥梁构件的抗弯承载力和刚度;(2增强了桥梁构件的抗拉强度;(3)增强了桥梁构件的抗压承载力;;(4)大幅提高桥梁的使用寿命和降低维护成本。
3、粘贴钢板的应用范围和时机粘贴钢板是一种化学年粘贴剂从结构外部粘贴补强材料的加固方法,采用结构胶黏剂粘贴钢板型钢)以提高承载力的方法,适用于钢筋混凝土受弯受拉和受压构件的加固。
主要用于梁体裂缝病害较为严重,具有典型的受力特征且裂缝宽度超限,桥跨结构承载力能满足原设计要求,但裂缝病害对结构耐久性造成严重的不利影响的桥梁。
二、应用情况随着我国高速公路预防性养护施工的发展,粘贴钢板技术作为高速公路预防性养护最经济有效的方法,近年已受到越来越多的重视。
山东高速集团2012年在济青北线南胶莱河桥、青兰高速胶南立交、胶州湾高速K 8 + 0等多座桥梁采用了粘贴钢板技术。
三、材料要求1、钢材所用钢板、型钢、扁钢应采用Q 235、Q34 5、Q 3 90.2、锚固件锚固件使用钢螺杆时,应采用全螺纹非焊接螺杆,钢材等级应为Q2 3 5、Q345级。
锚固件为锚栓时,其钢材的性质指标必须符合表1中的规定。
d表示螺栓的公称直径。
3、胶黏剂(1)根据所加固的结构的重要程度,胶黏剂分为A级胶与B级胶。
其中A级胶用于重要结构或构件的加固,B级胶用于一般结构或构件的加固。
(2)粘钢胶必须采用专门配置的改性环氧树脂胶粘剂,其安全性能指标必须符合GB 5 0 3 6 7 -2 0 06表4.5.5的规定;(3)粘钢胶严禁使用乙二胺作改性环氧树脂固化剂;(4)粘钢胶必须经耐湿热老化性能检验合格;必须通过抗老化、化学稳定性测试,质保年限不小于3 0年;(5)寒冷地区加固混凝土结构使用的胶粘剂,必须具有耐冻融性能试验合格的证书;(6)用于承重结构加固及机械设备固定用胶粘剂,必须通过TB/T 2 4 9 1-94标准的抗疲劳检测;(7)粘钢胶必须满足防火、耐焊接的国家权威部门检测要求;(8 )粘钢胶必须通过毒性检验;严禁掺加挥发性有害溶剂和非反应性稀释剂;对完全固化的胶粘剂,必须符合实际无毒卫生等级的要求;(9)粘钢胶在有明水或潮湿的环境下施工时,必须提供国家权威部门检验合格的证明;四、施工准备1、钢板的选用与制作粘贴钢板加固法一般采用3号钢或1 6号锰钢的钢板。
简述粘贴钢板加固法的施工工艺流程
粘贴钢板加固法是一种常用的混凝土结构加固方法之一,下面简述其施工工艺流程:
1. 表面处理:对待修补或者加固的结构表面进行打磨,清理杂
物和灰尘,并且确保表面粗糙度符合要求。
2. 粘贴钢板定位:测量出需要加固的部位长、宽、高等尺寸数据,制定好粘贴钢板实际位置的方案并进行确定。
3. 钢板预处理:将钢板按照设计要求剪裁成适当的大小,并进
行喷砂或者酸洗处理,以保证钢板表面的光洁度和附着力。
4. 喷涂底胶:在结构表面涂刷底胶,一般选用环氧树脂、聚氨
酯等常见的底胶,以提高钢板的附着力。
5. 粘贴钢板:将处理好的钢板粘贴到已经涂刷好底胶的结构表
面上,同时使用橡皮锤等工具将钢板贴紧表面,并确保不留空隙和泡水。
6. 粘贴中间层:为了提高粘贴钢板的牢固度和防止缝隙出现,
需要在钢板和基底表面之间加入中间层,例如使用玻璃纤维布、碳纤维布等材料。
7. 涂刷防腐漆:在钢板上涂刷一层防腐漆或者防水涂料,以保
护钢板不被氧化或者生锈。
8. 粘贴钢板定型:等待粘贴完成后,需要对钢板进行固化处理,一般采用拉紧法和压紧法等方法进行定型,使其达到更好的固定效果。
9. 安装附属件:根据具体的设计要求,安装构建支撑、辅助连
接件、补强板等附属部件。
以上是粘贴钢板加固法的施工工艺流程。
需要注意的是,在进行施工前,应该做好充分的准备工作,并按照设计方案认真执行施工操作,以确保加固效果符合要求并能够提高结构的承载力。
粘贴钢板施工方法一、引言粘贴钢板是一种常见的施工方法,用于加固和改善建筑结构的稳定性和承载能力。
本文将介绍粘贴钢板的基本原理、施工步骤以及注意事项,希望能够帮助读者了解和掌握这一常用的施工技术。
二、粘贴钢板的原理粘贴钢板是利用钢材的高强度和刚性特性,通过黏结剂将钢板粘贴在构件表面,从而达到加固和改善结构的目的。
在施工过程中,选用适当的黏结剂和合理的施工技术,可以有效提高钢板与构件之间的粘结强度,增加结构的承载能力。
三、施工步骤1. 准备工作:在进行粘贴钢板施工之前,需要对施工现场进行准备工作。
首先,清理构件表面的杂物和污垢,确保表面干净平整。
其次,对构件进行检查,发现有缺陷或损坏的部位,需要提前修复。
2. 钢板准备:选择适合的钢板材料,根据实际需要进行裁剪。
裁剪好的钢板需要进行打磨和除锈处理,以提高钢板与构件之间的粘结强度。
3. 黏结剂涂布:在施工现场保持适当的温度和湿度,选择适合的黏结剂。
根据施工要求,将黏结剂均匀涂布在钢板和构件表面,注意避免出现气泡和空隙。
4. 钢板粘贴:粘贴钢板时需要注意以下几点。
首先,将预先涂布好黏结剂的钢板贴附在构件表面,进行初步定位。
然后,使用专业工具和设备进行调整,确保钢板与构件之间的粘结紧密可靠。
最后,使用压接设备对钢板进行压实,进一步提高粘结强度。
5. 施工质量检查:在施工完成后,对粘贴钢板的质量进行检查。
检查包括粘结强度、钢板与构件之间的粘结面无空隙和气泡等。
对于不达标的部分,及时修复或更换。
四、注意事项1. 操作人员必须熟悉施工工艺和使用的材料,严格按照规范进行施工。
2. 施工现场必须保持清洁,避免灰尘、水汽等对粘结质量的影响。
3. 黏结剂和钢板的质量要符合相关标准,确保施工质量和效果。
4. 钢板的粘结表面要进行充分的打磨和除锈处理,以提高粘结强度。
5. 施工完成后,要进行质量检查,确保粘贴钢板的质量和可靠性。
五、总结粘贴钢板是一种常用的施工方法,能够有效加固和改善结构的承载能力。
桥梁粘贴钢板施工方案一、项目背景及施工要求1.工程名称:桥梁粘贴钢板施工2.工程地点:桥梁破损部位3.工程规模:钢板长度100m,宽度5m,厚度20mm4.施工要求:确保钢板在桥梁上牢固粘贴,达到结构加固效果二、施工准备1.施工组织:成立施工组织小组,负责施工组织与协调工作2.施工人员:按照工程需要配备经验丰富的施工人员,包括工程师和技术人员3.施工机械:提供起重设备和粘贴工具,确保施工顺利进行4.施工材料:准备粘贴钢板所需的胶水和钢板三、施工过程1.材料准备:检查胶水质量是否符合要求,并按照工程需要采购合适数量的钢板2.起重设备:安装稳定的起重设备,确保能够安全且顺利地吊装钢板3.钢板清洁:清理桥梁破损部位,确保表面干净平整以便于粘贴钢板4.胶水涂布:在钢板上均匀涂布胶水,确保胶水涂覆面积均匀、厚度适宜5.钢板粘贴:将涂有胶水的钢板小心地吊装到桥梁上,保持水平,并用适当的压力将其粘贴到桥梁上6.压实处理:使用合适的工具对钢板进行适度的压实处理,确保其与桥梁结合紧密7.定位固定:在钢板的四个角上打孔,用螺栓固定,确保钢板不会移动和脱落8.质量检查:对已粘贴的钢板进行质量检查,确保其牢固程度和结构加固效果四、施工注意事项1.施工期间需严格按照施工方案进行操作,遵循安全施工措施2.施工人员需穿戴符合安全要求的工作服和个人防护用品3.施工期间,保持施工现场整洁,确保施工材料和设备的安全和有序4.在施工前,对钢板进行全面检查,确保材料质量合格5.施工过程中,及时对施工进度进行监控与评估,及时解决问题和调整计划6.施工后,进行验收,确保施工质量符合要求并做好相应记录五、安全措施1.施工人员必须按要求佩戴安全帽、防滑鞋等个人防护装备,严禁喧哗、抽烟或携带易燃易爆物品进入施工现场。
2.严格遵守施工现场的安全规定和操作规程,禁止违章指挥、乱搭乱堆、闲散聚集或私拉乱接电线。
3.施工现场应标明施工区域,设置警示标志,确保施工期间的人员、车辆安全。
第二节编制依据及原则1.编制依据《混凝土结构加固设计规范》GB50367-2006《混凝土结构加固工程施工及验收规程》DBJ50-049-2006《建筑施工高处作业安全技术规范》(JGJ8O-91)2. 编制原则2.1采用成熟、可靠、先进、针对性强的施工方法、方案及施工组织形式。
2.2紧紧围绕施工合同的有关目标及特殊要求,突出解决施工合同明示或暗示的工程特点。
2.3强调科学的组织管理,特别是施工组织设计以及施工部署要结合现场的实际情况,充分考虑本工程所涉及的各方面的有利及不利的影响因素。
2.4坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。
在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。
2.5坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工现场规划布置。
尽量压缩施工临时占地,严格组织、精心管理、文明施工,创标准化施工现场。
2.6严格执行设计及施工验收规范。
2.7坚持“以人为本”建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。
实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭等级火灾事故,确保施工区域通行行人及车辆安全和施工范围内综合管网正常运行及安全迁移,创安全生产文明施工的标准化工地,确保地上建筑(构筑物)及地下管线的安全”的目标。
2.8坚持施工与环境协调的原则,严格控制施工过程中的噪音、粉尘、污水、废物对周围的影响。
第三节施工计划1.工序施工顺序安排2.施工工期进度计划:根据我公司的技术、装备能力及多年的施工经验,总工期控制在天。
3.材料、设备计划见下表主要材料、机具设备表统计4.劳动力安排计划:第四节主要施工方法灌注法粘贴钢板施工方法粘钢采用“灌注粘贴法”施工,钢板粘结胶拟选用日本SHO-BOND建设株式会社产品GROUT结构胶,该胶能够满足设计图和业主规定的A级胶的性能要求,具有强度高、弹性模量小、稳定性好、热膨胀系数与混凝土、钢材的相近。
1.粘贴钢板加固施工工艺粘贴钢板加固是采用粘结剂将钢板粘贴在钢筋混凝土结构物的受拉边缘或薄弱部位,使之与结构物形成整体,从而提高梁的承载能力的一种加固方法。
钢板固定于受拉混凝土表面可以增加混凝土结构抗弯刚度,使结构挠度减小,限制了裂缝的发展,且受力均匀,不会在混凝土中产生应力集中现象,除此以外,该方法还具有施工简便,快速,不影响结构外形,加固费用低,不减小桥梁净空以及增加荷载不多等优点。
不足之处是粘结剂的质量及耐久性是影响加固效果的主要因素。
(1)粘钢胶加固施工基本流程:处理粘贴面→配置粘钢胶→涂抹胶水→贴上钢板→加压固定→检验→维护。
根据施工图纸上要求的钢板尺寸和分布间距,在需要加固的地方放出定位线。
1、粘接面处理:混凝土表面用角磨机打磨直至露出新面,并将灰尘清除干净;钢板用角磨机打磨粗化。
2、固定构件的制备:根据加工工艺要求和不同部位的粘贴情况,选择不同的固定方法。
3、调胶:首先将A、B组份分别搅拌均匀,然后再把A、B两组份按重量比4:1倒入容器,用电动搅拌器或其它棒材进行匀速搅拌,直到呈色一致为止,一般一次调胶以6-10kg为宜。
4、粘接:把搅拌均匀的胶,涂刮到被粘物表面,一般胶层厚2mm,中间厚两边薄,然后进行粘接并加压,使胶从四周溢出。
24小时后,可卸出加压和固定设施。
5、对被粘物及施工质量进行检查,进行表面防腐处理和其它的修饰处理。
(2)粘贴钢板加固施工工艺:1、粘贴面混凝土清理钢板粘贴须在梁体裂缝处治、混凝土修复完成后进行。
首先根据施工图纸现场定位并标识出钢板位置大样,然后凿除粘钢区域混凝土表面2~8mm厚的表面砂浆,使坚硬的混凝土石外露,并形成平整的粗糙面,表面不平处应用尖凿轻凿整平。
再用钢丝轮清除表面浮浆,剔除表面疏松物,最后用压缩空气吹净表面粉尘,并用工业丙酮清洗表面。
2、钻孔植埋锚栓(植筋)通过植筋工艺,钻孔植埋锚栓,然后依据现场凿毛及埋植的螺杆间距,放样切割钢板并钻孔,然后对钢板粘贴面用磨光砂轮机进行除锈和粗糙处理,打磨完成后用工业丙酮进行清洗。
粘贴钢板加固施工方法
在建筑物的使用过程中,由于各种原因,可能会出现结构受损的情况,这时需要进行加固处理。
其中一种常用的加固方法就是粘贴钢板加固。
下面介绍一下具体的施工方法。
1. 准备工作
在进行粘贴钢板加固之前,需要先进行准备工作。
首先要对受损结构进行检查,确定加固的位置和范围。
然后要对加固区域进行清理,去除松散的杂物和灰尘,确保表面干净、平整。
最后要准备好所需的材料和工具,包括钢板、胶水、刷子、滚筒等。
2. 粘贴钢板
将准备好的钢板按照加固位置和范围进行切割,使其大小和形状与加固区域相匹配。
然后将胶水均匀地涂在钢板的背面和加固区域的表面上。
注意要将胶水涂抹均匀,避免出现空隙和气泡。
接着将钢板贴在加固区域上,用滚筒将其压平,使其与原结构紧密贴合。
在粘贴过程中要注意控制胶水的用量,避免过多或过少。
同时要注意钢板的位置和方向,确保其与原结构的力线方向一致。
3. 后续处理
在粘贴钢板完成后,需要进行后续处理。
首先要等待胶水干燥,一
般需要等待24小时左右。
然后要对加固区域进行涂漆处理,使其与原结构颜色和质感一致。
最后要对加固效果进行检查,确保其符合设计要求和安全标准。
粘贴钢板加固是一种简单、有效的加固方法,可以在不拆除原结构的情况下提高其承载能力和稳定性。
在进行施工时要注意掌握好每个环节,确保加固效果和施工质量。
粘贴钢板施工方法钢板在建筑和工程领域中是一种常见的材料,常用于加强结构、增加强度和稳定性。
粘贴钢板是一种常见的施工方法,可以实现钢板与基础材料的牢固连接,提供额外的强度和稳定性。
下面将介绍粘贴钢板的施工方法。
1.材料准备:在进行粘贴钢板施工之前,需要准备一些必要的材料工具。
主要包括钢板、粘合剂、刷子、铁钉、钢丝刷和毛刷。
确保购买的钢板符合要求,并检查粘合剂的质量。
2.基底表面准备:将待粘贴的基底表面清洁干净,并确保表面平整。
去除所有的油污、尘土和杂物。
如果表面有颗粒物,可以用钢丝刷清除。
确保基底表面没有松散和破损的部分。
3.钢板处理:将钢板进行处理,以提高粘合质量。
将钢板表面打磨,去除锈迹和污垢。
如果表面有涂漆,可以使用钢丝刷或砂纸进行打磨。
确保钢板表面光滑,没有凹凸不平的部分。
4.粘合剂应用:选择适合的粘合剂,涂抹在基底表面上。
使用毛刷将粘合剂均匀涂抹在整个基底表面上,确保覆盖到所有需要粘贴的区域。
使用适量的粘合剂,以确保钢板与基底之间有足够的黏合力。
5.钢板粘贴:将处理好的钢板放置在涂有粘合剂的基底表面上。
确保钢板与基底之间有均匀的接触面。
使用木槌轻轻敲打钢板,以确保其与粘合剂充分接触。
确保钢板的位置和方向正确。
较大的钢板可以使用铁钉固定住,以保持稳定。
6.干燥和固化:等待粘合剂干燥和固化。
遵循粘合剂制造商的说明,通常需要等待24到48小时。
在这段时间内,避免任何外力对钢板施加压力或震动。
确保粘合剂充分固化后,再进行下一步操作。
第二节编制依据及原则
1.编制依据
《混凝土结构加固设计规范》GB50367-2006
《混凝土结构加固工程施工及验收规程》DBJ50-049-2006
《建筑施工高处作业安全技术规范》(JGJ8O-91)
2. 编制原则
2.1采用成熟、可靠、先进、针对性强的施工方法、方案及施工组织形式。
2.2紧紧围绕施工合同的有关目标及特殊要求,突出解决施工合同明示或暗示的工程特点。
2.3强调科学的组织管理,特别是施工组织设计以及施工部署要结合现场的实际情况,充分考虑本工程所涉及的各方面的有利及不利的影响因素。
2.4坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。
在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。
2.5坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工现场规划布置。
尽量压缩施工临时占地,严格组织、精心管理、文明施工,创标准化施工现场。
2.6严格执行设计及施工验收规范。
2.7坚持“以人为本”建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。
实现“消灭重伤以上人身伤亡事故,
成平整的粗糙面,表面不平处应用尖凿轻凿整平。
再用钢丝轮清除表面浮浆,剔除表层疏松物,最后用压缩空气吹净表面粉尘,并用甲苯或工业丙酮擦拭表面。
对较大面积的劣质层,剔除后应用聚合物水泥砂浆修复平整。
粘贴前用丙酮擦洗干净。
(2)化学锚栓
准备:检查混凝土表面是否完好,用钢筋探仪探测查明钢筋分布,核对标记锚栓部位;
钻孔:在根据螺杆直径按照技术参数表中资料要求,根据直径对应深度打孔,检查孔径及孔深满足设计要求;
清孔:利用压缩空气清孔,用毛刷刷三遍,吹三遍,确保孔壁无尘。
必要时可用干净棉布沾少量丙酮或酒精擦净孔壁。
确认锚固包无外观破损、药剂凝固等异常现象,将其放入锚固孔并推至孔底。
使用电锤或电钻及专用安装夹具,将螺杆强力旋转插入直至孔底,以达到击碎玻璃管并强力混合锚固药剂的目的。
电锤或电钻的转速应调至慢速档,且不应采用冲击方式。
当旋至孔底或螺栓上标志位置时,立刻停止旋转,取下安装夹具,凝胶后至完全固化前避免扰动。
超时旋转将导致胶液流失,影响锚固力。
外观检查固化是否正常。
重要部位的螺栓需进行现场抗拔试验,检验其锚固力是否满足设计要求,合格后方可进行下一道工序的施工。
(3)安装、焊接钢板:
依据现场混凝土上的实际放样进行钢板下料(采用工厂自动或半自动切割方法加工,)并编号,并依据现场植埋的螺杆,对钢板进行配套打孔(含φ8注胶孔,间距以设计文件要求为准),然后将钢板的粘贴面用磨光砂轮机或钢丝刷磨机进行除锈和粗糙处理,打磨粗糙度越大越好,打磨纹路应与钢板受力方向垂直;达到Sa2.5级,钢板内表面粗糙度为40~80μm。
用脱脂棉沾丙酮将钢板表面擦拭干净。
将钢板固定在螺栓上,并保证钢板与混凝土表面的间隙在1~3mm(可用小铁丝或垫圈)左右,以确保灌注胶层的厚度;焊接钢板接缝,完成钢板安装。
(4)封边:将注入座粘结在钢板的注入孔上,在钢板边缘插入排气管,排气管出口应高于该灌注段的钢板位置;在螺栓头上涂抹封闭胶并罩上盖碗,然后用钢板封边胶封闭钢板边缘,完成封边。
(5)成品结构胶配制: 按照供应商提供的产品说明书要求的比例配制结构胶,将结构胶用低速搅拌器,搅拌均匀,在适用期内用完。
粘钢灌注胶应在封边完成,且钢板封边胶达到完全固化有足够的强度后再进行配制和使用。
(6)灌注:用泵将粘钢灌注胶从注入嘴灌注到钢板和混凝土的空隙中,灌注工作持续到所有排气管均有胶液流出。
在灌注过程中,用橡皮锤敲打钢板以确认是否灌注密实。
要求灌浆之前先通气试压,以0.2~0.4MPa的压力。
