框架结构外墙抹灰技术交底记录
- 格式:docx
- 大小:19.97 KB
- 文档页数:5
技术交底记录外墙粉刷日期:XXXX年XX月XX日地点:XX工地项目:外墙粉刷参与人员:项目经理、施工队长、工人一、工程概况1.工程名称:外墙粉刷2.工程地点:项目地址3.粉刷范围:整个建筑的外墙4.工程面积:根据实际测量计算,共计XXX平方米5.主要材料:外墙涂料、滚筒刷、刷子、梯子、防护材料等二、施工要求1.安全要求1.1施工现场必须设置警示标志,并做好围挡,防止行人和车辆进入施工区域。
1.2梯子要稳固,必要时使用脚手架,保证施工人员的安全。
1.3工人必须经过相关培训,了解使用安全设备的方法和注意事项。
2.施工质量要求2.1表面净化:墙面必须清理干净,去除油污、灰尘和其它杂质;墙面上的突起部分,如浮腻子和凸起砖缝等必须先刮平或处理妥当。
2.2配方比例:根据涂料厂家提供的说明书,按照正确比例调配涂料,确保涂料质量符合标准要求。
2.3喷涂厚度:根据设计要求和涂料使用说明,控制好每层涂料的厚度,不得过厚或不足。
三、施工工序1.施工准备1.1工人着装:工人必须穿戴好安全帽、工作服、手套、防护眼镜等必要的个人防护用品。
1.2工具准备:确保所有必要的施工工具和材料已经准备齐全,例如滚筒刷、刷子、梯子等。
1.3现场清理:清理施工现场,将杂物、灰尘等清除干净。
2.涂料调配2.1根据涂料厂家提供的说明书,准确计算所需涂料的数量,并根据比例将颜料和稀释剂混合。
2.2搅拌:使用搅拌机将涂料充分搅拌均匀,避免出现颜色不均匀或粘稠度不一致的情况。
3.施工工艺3.1基层处理:对墙面进行清理、修补和处理,确保墙面的平整度和光滑度符合要求。
3.2底漆涂刷:使用滚筒刷或刷子将底漆均匀涂刷在墙面上,确保底漆层厚度均匀。
3.3涂料涂刷:根据设计要求和涂料的使用说明,分层涂刷涂料,并保持每层涂料的厚度一致。
3.4涂料调整:根据施工的实际情况,适当调整涂料的粘稠度和颜色,以保证施工效果。
3.5防护措施:对已经完成粉刷的墙面进行及时的保护,防止被踩踏或划伤。

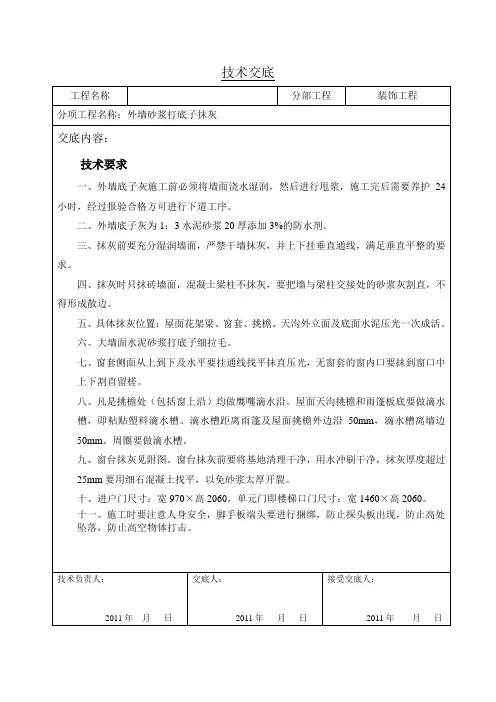

技术交底
工程名称分部工程装饰工程
分项工程名称:外墙砂浆打底子抹灰
交底内容:
技术要求
一、外墙底子灰施工前必须将墙面浇水湿润,然后进行甩浆,施工完后需要养护24小时,经过报验合格方可进行下道工序。
二、外墙底子灰为1:3水泥砂浆20厚添加3%的防水剂。
三、抹灰前要充分湿润墙面,严禁干墙抹灰,并上下挂垂直通线,满足垂直平整的要求。
四、抹灰时只抹砖墙面,混凝土梁柱不抹灰,要把墙与梁柱交接处的砂浆灰割直,不得形成散边。
五、具体抹灰位置:屋面花架梁、窗套、挑檐、天沟外立面及底面水泥压光一次成活。
六、大墙面水泥砂浆打底子细拉毛。
七、窗套侧面从上到下及水平要挂通线找平抹直压光,无窗套的窗内口要抹到窗口中
上下割直留槎。
八、凡是挑檐处(包括窗上沿)均做鹰嘴滴水沿。
屋面天沟挑檐和雨篷板底要做滴水
槽,即粘贴塑料滴水槽。
滴水槽距离雨篷及屋面挑檐外边沿50mm,滴水槽离墙边50mm。
周圈要做滴水槽。
九、窗台抹灰见附图。
窗台抹灰前要将基地清理干净,用水冲刷干净,抹灰厚度超过
25mm要用细石混凝土找平,以免砂浆太厚开裂。
十、进户门尺寸:宽970×高2060,单元门即楼梯口门尺寸:宽1460×高2060。
十一、施工时要注意人身安全,脚手板端头要进行捆绑,防止探头板出现,防止高处坠落,防止高空物体打击。
技术负责人:
2011年月日交底人:
2011年月日
接受交底人:
2011年月日。
技术交底记录工程名称滁州御湖华庭项目施工单位江苏南通二建集团有限公司交底部位1#、2#、3#楼工序名称外墙抹灰交底提要:技术与工艺要求、质量标准、安全措施。
交底内容:外墙做法:涂料部位做法1). 界面砂浆打底2).无机保温砂浆保温层3).真石漆面层(我司仅施工外墙界面砂浆)一. 施工准备:主要工具:手推车、铁板、拖线板、木抹子、阴阳角抹子、靠尺板、水平尺.等等作业条件:1、结构验收合格后,并弹好水平控制线。
2、抹灰前检查门窗洞口位置是否准确.3、穿墙洞和预留管洞安放套管已放好,并用1:3水泥砂浆(加膨胀剂)直径大于3CM的用细石砼填塞密实。
面涂刷聚氨酯。
4、全面检查外架子,作业层脚手板满铺,架子离开墙面及墙角200~250mm,以利于操作。
5、将基层表面凸出部分剔平,对蜂窝、麻面、露筋等按规范要求修补,把外露的钢筋头和铅丝头等事先清理掉。
6、抹灰前用钢丝刷将基面清理干净,如有油泽,用10%火碱水刷洗。
清水冲洗干净。
7、阴阳角交接处及不同材料交接处增加一道钢丝网片,每边不少于150mm。
二.施工操作:1、工艺流程:基层处理→贴灰饼→弹线、套方、找规矩→抹底灰→弹线分格→抹罩面灰→起条、勾缝→养护2、基层处理:对砼墙面,首先将凸出的砼剔平,对基层表面很光滑的墙面,予以凿毛处理,并用钢丝刷满刷一遍,再浇水湿润。
对一般砼墙面采取如下“毛化处理”办法,即先将表面灰尘、污垢清扫干净,用10%火碱水将表面的油污刷掉,随之用清水将碱液冲洗、凉干。
然后用1:1水泥细砂浆(内掺用水量20%的901胶水)用扫帚甩到顶上,其甩点要均匀,终凝后用滚刷刷水养护,直至水泥砂浆疙瘩全部粘满砼光面,并提前拉线贴灰饼。

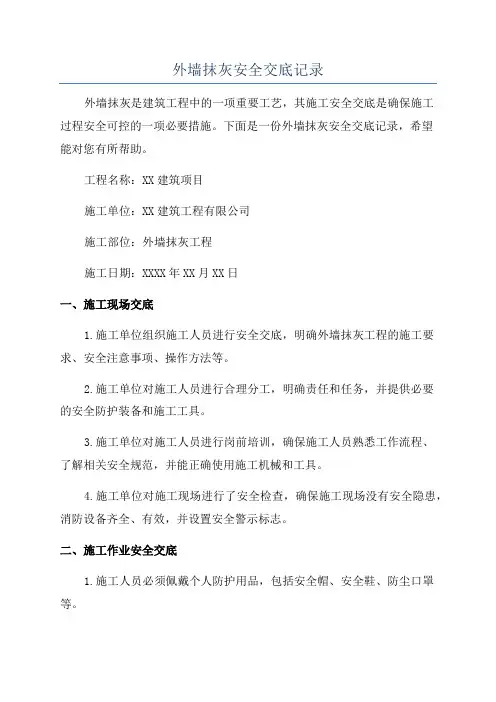

外墙抹灰安全交底记录外墙抹灰是建筑工程中的一项重要工艺,其施工安全交底是确保施工过程安全可控的一项必要措施。
下面是一份外墙抹灰安全交底记录,希望能对您有所帮助。
工程名称:XX建筑项目施工单位:XX建筑工程有限公司施工部位:外墙抹灰工程施工日期:XXXX年XX月XX日一、施工现场交底1.施工单位组织施工人员进行安全交底,明确外墙抹灰工程的施工要求、安全注意事项、操作方法等。
2.施工单位对施工人员进行合理分工,明确责任和任务,并提供必要的安全防护装备和施工工具。
3.施工单位对施工人员进行岗前培训,确保施工人员熟悉工作流程、了解相关安全规范,并能正确使用施工机械和工具。
4.施工单位对施工现场进行了安全检查,确保施工现场没有安全隐患,消防设备齐全、有效,并设置安全警示标志。
二、施工作业安全交底1.施工人员必须佩戴个人防护用品,包括安全帽、安全鞋、防尘口罩等。
2.施工人员必须熟悉墙体结构,避免在墙体结构不完整或不稳定的情况下进行抹灰作业。
3.施工人员在进行高空作业时,必须系好安全带,并严禁单脚踩踏、站在不稳固的悬挑平台上进行作业。
4.施工人员在进行施工前,必须检查施工区域的电缆、管道等设施,确保不会对施工人员造成危险。
5.施工人员在进行抹灰作业时,必须做好防尘措施,采取有效的通风换气措施,减少粉尘对施工人员的危害。
6.施工人员在使用施工机械和工具时,必须熟练掌握使用方法,遵守操作规程,确保使用安全。
三、施工现场安全交底1.施工现场的通道必须保持畅通,防止堆放杂物,确保施工人员的疏散通道畅通。
2.施工现场必须设置警示标志和安全警示线,确保游客、其他工作人员等无关人员不进入施工现场。
3.施工现场必须配备足够数量和规格的灭火器材,施工人员必须知晓使用方法,确保能第一时间进行火灾扑救。
4.施工现场必须进行周边安全隐患排查,确保没有可能导致坍塌、滑坡、坠落等危险发生的情况。
四、安全责任及安全培训交底1.施工单位明确施工现场的安全责任和管理体系,并组织相关人员进行安全培训。
框架结构外墙抹灰技术交底记录技术交底记录9 月20 日鲁JJ-005-029—清理墙面--墙面淋水--贴灰饼 -- 墙面冲筋 -- 抹底灰 -- 抹面灰—抹滴水线 -- 窗台板—细部修整—成品保护。
2注意事项(1)在各个阳角、纵墙面挂垂直线,横墙面挂水平线。
用镀锌铁丝在各个阳角、纵墙面吊垂直通线,横墙面挂水平线并结合抹灰层厚度、主体结构垂直度确定各大角及立面抹灰厚度,再套方找规矩,并拉水平通线确定大面抹灰的厚度。
(2)墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
(3)贴灰饼根据抹灰的基准线用 1:2.5 水泥砂浆做 5cm 见方的灰饼,抹灰质量要求按普通抹灰等级。
(4)墙面冲筋用与抹灰层相同的砂浆冲筋,冲筋的根数应根据现场实际情况而定,筋宽约为 50mm 左右的灰浆带,可做水平灰浆带冲筋,也能够做垂直灰浆带冲筋。
待灰浆带冲筋干后方能进行墙面底层抹灰作业。
(5)抹底灰在墙体湿润情况下进行抹底灰。
一般需冲完筋 8h 左右就能够抹底灰,底灰厚度8mm,抹时先薄薄抹一层,不得漏抹,要用力压使砂浆挤入细小缝隙内,接着分层装档压实抹平至与标筋一致,再用大木杠或靠尺板垂直水平刮找一遍,并用木抹子搓毛。
然后全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁,管道后部与阴角交接处、墙顶板交接处是否光滑平整,并用 2 M 长标尺板检查墙面垂直和平整情况,墙的阴角用阴角器上下抽动扯平。
抹灰时要求所有窗边线、飘窗线、分户墙、阳台外轮廓线在水平、垂直方向上应拉通线对正,做到上下对正、左右对正。
(6)抹面灰当底子灰六七成干时,即可开始抹面灰(如底灰过干应用水润湿)。
罩面灰应二遍成活,厚度约7 mm,抹灰面不需压光,但要过塑料板抹平。
抹灰层与基层之间及各抹灰层之间必须粘结牢固。
三、质量标准1、主控项目(1)、抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
(2)、所有外墙面阳角及立面须按照要求挂垂直线及水平线。
抹灰工程技术交底记录1. 项目名称:xxx工程2. 工程位置:xxx地区3. 抹灰工程施工单位:xxx公司4. 技术交底时间:xxxx年xx月xx日一、抹灰工程概述1.抹灰工程是指在建筑物内外墙面进行梳理、打底、抹灰的过程。
2.抹灰施工分为预处理、打底、抹灰和修整等工序。
二、工程要求1.抹灰厚度:根据设计图纸和工程要求进行施工。
2.抹灰材料:采用符合国家标准的水泥和石膏。
3.粘结剂:沙浆采用石膏、水泥和混凝土拌合物。
4.防水层:在需要的区域要按照要求进行防水处理。
三、施工流程与方法1.预处理:根据需要清理墙体表面,除去灰尘、油污等。
2.打底:在墙面上涂刷一层石膏或水泥砂浆,使墙面平整均匀。
3.抹灰:在打底干透后,将水泥和石灰按照一定比例拌合成沙浆,均匀抹在墙面上。
4.修整:对抹灰后的墙面进行修整,修补出现的裂缝、鼓包等问题。
5.防水处理:根据需要在抹灰表面进行防水层的处理,确保墙体防水性能。
6.平整度验收:按照国家标准进行墙面平整度检测和验收。
四、施工注意事项1.抹灰施工时要避免雨天和高温天气,以免影响抹灰质量。
2.抹灰材料要保持干燥,避免受潮。
3.施工过程中要注意施工温度和环境湿度,确保施工质量。
4.施工现场要保持整洁,及时清理施工垃圾和杂物。
5.墙面抹灰要均匀、一次完成,避免出现颜色差异。
6.施工人员要做好安全防护措施,避免发生意外伤害。
五、施工质量验收1.使用专业工具进行墙面平整度检测。
2.检测结果不应超过国家标准规定的偏差范围。
3.如出现质量问题,及时进行整改和修补,确保工程质量符合要求。
六、技术交底签字施工单位签字:___________日期:___________技术交底人员签字:___________日期:___________。
外墙抹灰施工安全技术交底记录一、工程概况本次施工是对建筑的外墙进行抹灰处理,主要涉及到的工序有脚手架搭设、材料准备、底漆处理、抹灰、修补等。
施工中需要注意的是安全问题,包括脚手架的搭设稳固、操作人员的安全培训等。
二、施工前准备1.脚手架搭设(1)脚手架搭设前,需要进行场地勘察,确认地基承受力,确保脚手架的稳固性。
(2)搭设脚手架应按照设计要求,严格遵循搭设要求,保证安全稳固。
(3)搭设脚手架时,要进行检查和试验,确保脚手架的结构和连接牢固可靠。
2.材料准备(1)检查材料的质量,确认符合施工要求,有合格证明。
(2)准备好所需的工具和机械设备,确保操作人员的安全使用。
3.操作人员安全培训(1)对参与施工的操作人员进行必要的安全教育和培训。
(2)提醒操作人员要严格按照操作规程进行施工,遵循安全操作规定。
三、施工过程1.底漆处理(1)在墙体表面进行除水泥浆处理,将墙面进行平整处理。
(2)使用底漆进行涂刷,保证墙面的粘结牢固。
2.抹灰(1)抹灰前,查验脚手架和材料的牢固性,确认无安全隐患。
(2)将墙面分段进行抹灰,每段抹灰完毕后进行质检,确保质量符合要求。
(3)抹灰要均匀、一致,去除空鼓、裂缝等缺陷。
四、施工中安全要点1.脚手架安全(1)搭设前要进行检查和试验,确保脚手架的结构和连接牢固可靠。
(2)使用脚手架时要佩戴安全帽和安全绳,避免高空坠落。
2.材料安全(1)使用质量合格的材料,避免出现质量问题导致施工事故。
(2)搬运材料时要注意人员的安全,避免伤害。
3.作业人员安全(1)操作人员必须穿戴符合安全标准的劳动防护用品,如安全帽、防滑鞋等。
(2)禁止操作人员在高处玩耍、打闹,以免发生意外。
4.施工现场安全(1)施工现场要设置明显的安全警示标志,提醒人员注意安全。
(2)保持施工现场的整洁,及时清理垃圾,避免杂物堆积成隐患。
五、施工结束处理1.施工完毕后,及时清理施工现场,保持周边环境整洁。
2.进行施工质量检查,确保抹灰质量符合要求。
抹灰工程安全技术交底记录一、工程概况本次抹灰工程是对建筑物外墙进行重新抹灰,面积约为XXX平方米。
抹灰工作将由专业施工队伍进行,施工期间需注意安全,保证工程顺利进行。
二、工程安全交底内容1.抹灰施工特点及工艺流程抹灰施工工艺包括以下几个步骤:-墙面处理:清除墙面上的灰尘、油污等杂质,确保墙面干净;-铺贴网格布:在墙面上铺贴网格布,增加抹灰层的黏结力;-粘贴砂浆:用锤子将砂浆敲打在墙面上,形成砂浆垫层;- 抹灰层施工:将抹灰砂浆均匀地抹在墙面上,厚度控制在5-10mm 之间;-抹灰层养护:保持抹灰层湿润,防止开裂。
2.施工现场安全-建立安全管理责任体系:明确各部门、岗位的安全管理职责,确保责任到人;-设置安全警示标识:将施工现场的危险区域、安全通道等设置清晰明显的标识,提醒施工人员注意安全;-维护施工现场秩序:保持施工现场清洁整齐,防止杂物、染料等物品堆放混乱,减少安全隐患;-安排合理的施工作业区域:根据施工进度和工艺要求,合理划分作业区域,确保施工人员之间的安全距离;-配备必要的防护设备:包括头盔、工作服、工作手套、口罩等,确保施工人员的人身安全。
3.特殊施工环节安全-网格布铺贴:在铺贴网格布时,要确保网格与墙面紧密粘贴,避免出现松动、起泡等问题;- 砂浆抹灰:要求抹灰层均匀、平整,厚度控制在5-10mm之间,避免出现厚薄不一原因造成的开裂和渗水问题;-抹灰养护:抹灰层施工完成后,要及时进行养护,保持湿润,防止开裂。
4.特殊情况应急处理-施工现场火灾:在施工过程中,要注意防止火源和明火,禁止在施工现场吸烟,确保施工现场的消防设施完好,防止火灾发生。
三、施工人员签字我已经充分了解了本次抹灰工程的安全注意事项和施工工艺流程,并愿意遵守相关规定,确保施工期间的安全。
同时,我也将积极遵守相关的安全制度和规章制度,切实履行我的安全职责。
施工人员签字:日期:。
抹灰技术交底记录抹灰是建筑施工过程中非常重要的一项技术工作,它不仅能够保护墙体不受外界环境的侵蚀,还能够美化建筑外观。
本文将对抹灰技术进行详细的交底记录,包括施工流程、操作要点、注意事项等内容。
一、施工流程:1.墙体准备:在进行抹灰工程之前,首先要确保墙体表面干净、平整且无杂物。
如有墙面不平整之处,需进行找平处理。
2.安装抹灰石膏板:在墙体表面按照施工要求安装石膏板,利用螺丝将其固定在墙体上。
3.石膏胶固定:使用石膏胶将石膏板与墙体牢固地粘接在一起,以提高整体的稳定性。
4.涂抹石膏砂浆:使用抹刀将石膏砂浆均匀地涂抹在墙体表面,厚度一般为5-10毫米。
5.抹面砂浆施工:在石膏砂浆未完全干燥之前,进行抹面砂浆施工。
将抹面砂浆均匀涂抹在墙体表面,厚度一般为3-5毫米。
6.抹面处理:用木梳将墙面表面进行处理,使其表面更加平整细腻。
7.打磨处理:对抹面处理干燥后的墙面,使用砂纸或砂布进行打磨,以排除表面的毛刺和不平整。
二、操作要点:1.搅拌石膏砂浆:在搅拌石膏砂浆时,需根据实际情况添加适量的水,搅拌均匀至砂浆具备一定流动性。
2.施工方法:将砂浆均匀地涂抹在墙体表面上,利用抹刀进行刮平,以保证墙面的平整度。
3.施工厚度:抹灰的厚度应根据实际情况进行调整,一般不超过10毫米,厚度过大会导致墙体不平整。
4.抹面处理:用木梳对墙面进行处理时,需要注意力度的掌握,过重的力度会使墙面产生划痕,过轻的力度则无法将墙面处理到位。
三、注意事项:1.材料验收:在进行抹灰施工前,要对施工材料进行验收,确保其质量符合标准要求。
2.环境控制:施工过程中需控制好室内环境的温度和湿度,以避免石膏砂浆的干燥时间过长或过短,影响施工质量。
3.工具使用:使用抹刀、木梳等工具时,要保证其清洁无杂质,以免对墙面造成污染。
4.施工顺序:在进行抹面处理时,需按照先上墙再下墙的顺序进行操作,以确保墙面的整体效果一致。
5.施工质量:施工过程中要认真把握施工质量,确保墙面平整流畅、无划痕和脱层现象。
外墙抹灰技术交底记录外墙抹灰技术交底记录工程名称:___大名都三期交底日期:未知分项工程名:外墙抹灰工程施工单位:___外墙抹灰工程交底内容:1.施工准备主要材料本工程所有砂浆一律采用预拌干粉砂浆,并配备相应的干粉砂浆罐。
现场只允许在使用时加水搅拌干粉砂浆,不得擅自加入其他拌和料及配料,且现场不得自拌砂浆。
2.作业条件:1)结构工程全部完成,并经有关部门验收,达到合格标准。
2)抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固,检查连接处缝隙应用专业发泡嵌塞密实(此项工作由门窗厂家施工)。
墙体线盒及预留口施工完毕,墙体脚手架孔洞等封堵完毕。
3)砖墙、混凝土墙壁、加气砼墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
4)结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙壁面的砼剔平,凹处提前刷净,用水洇透后,再用1:3水泥砂浆分层补衬平;砼穿墙管发泡完成。
砼墙面甩浆拉毛完成。
5)外墙面抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。
6)施工时使用的吊篮应提前准备好,离开墙面及墙角250mm~300mm,以利抹灰及后期保温操作。
7)抹灰前检查基体表面的平整,以决定其抹灰厚度。
抹灰前应在大角的两面、阳台、窗台两侧弹出抹灰层的控制线,以作为打底的依据。
8)专业班组负责人每天需检查现场干粉砂浆罐的储存量情况,及时与项目部主管栋号长沟通并保证材料供应需求。
重点:干粉罐每使用半罐时,及时通知项目部栋号长或其他管理人员通知供货厂家,将管内干粉砂浆重新鼓动均匀,使得干粉配比的材料均匀,以保证抹灰质量。
3.操作工艺1)工艺流程:门窗框四周发泡、穿墙眼、脚手眼等孔洞封堵→ 墙面清理→ 甩浆拉毛→ 浇水润湿→ 吊阴阳角垂直线、套方、抹灰饼、冲筋→ 弹灰层控制线→ 基层处理→ 抹找平层砂浆→ 养护2)基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。
技术交底记录2017年 9 月20 日鲁JJ-005-029以便操作。
若使用吊篮,项目部将另行下发安全技术交底。
三、操作工艺1、工艺流程:外墙纵立面及阳角挂垂直线—外墙横立面挂水平线-清理墙面-—墙面淋水--贴灰饼 -- 墙面冲筋—- 抹底灰 -—抹面灰-抹滴水线 -—窗台板—细部修整—成品保护。
2注意事项(1)在各个阳角、纵墙面挂垂直线,横墙面挂水平线。
用镀锌铁丝在各个阳角、纵墙面吊垂直通线,横墙面挂水平线并结合抹灰层厚度、主体结构垂直度确定各大角及立面抹灰厚度,再套方找规矩,并拉水平通线确定大面抹灰的厚度。
(2)墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
(3)贴灰饼根据抹灰的基准线用 1:2。
5 水泥砂浆做 5cm 见方的灰饼, 抹灰质量要求按普通抹灰等级。
(4)墙面冲筋用与抹灰层相同的砂浆冲筋,冲筋的根数应根据现场实际情况而定,筋宽约为 50mm 左右的灰浆带,可做水平灰浆带冲筋,也可以做垂直灰浆带冲筋。
待灰浆带冲筋干后方能进行墙面底层抹灰作业.(5)抹底灰在墙体湿润情况下进行抹底灰。
一般需冲完筋 8h 左右就可以抹底灰,底灰厚度8mm,抹时先薄薄抹一层,不得漏抹,要用力压使砂浆挤入细小缝隙内,接着分层装档压实抹平至与标筋一致,再用大木杠或靠尺板垂直水平刮找一遍,并用木抹子搓毛。
然后全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁,管道后部与阴角交接处、墙顶板交接处是否光滑平整,并用 2 M 长标尺板检查墙面垂直和平整情况,墙的阴角用阴角器上下抽动扯平。
抹灰时要求所有窗边线、飘窗线、注:本记录一式两份,一份交底单位存,一份接受交底单位存.山东省建设工程质量监督总站监制。
技术交底记录
2017年 9 月20 日鲁JJ-005-029
1、工艺流程:外墙纵立面及阳角挂垂直线—外墙横立面挂水平线—清理墙面--墙面淋水--贴灰饼 -- 墙面冲筋 -- 抹底灰 -- 抹面灰—抹滴水线 -- 窗台板—细部修整—成品保护。
2注意事项(1)在各个阳角、纵墙面挂垂直线,横墙面挂水平线。
用镀锌铁丝在各个阳角、纵墙面吊垂直通线,横墙面挂水平线并结合抹灰层厚度、主体结构垂直度确定各大角及立面抹灰厚度,再套方找规矩,并拉水平通线确定大面抹灰的厚度。
(2)墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
(3)贴灰饼根据抹灰的基准线用 1:2.5 水泥砂浆做 5cm 见方的灰饼,抹灰质量要求按普通抹灰等级。
(4)墙面冲筋用与抹灰层相同的砂浆冲筋,冲筋的根数应根据现场实际情况而定,筋宽约为 50mm 左右的灰浆带,可做水平灰浆带冲筋,也可以做垂直灰浆带冲筋。
待灰浆带冲筋干后方能进行墙面底层抹灰作业。
(5)抹底灰在墙体湿润情况下进行抹底灰。
一般需冲完筋 8h 左右就可以抹底灰,底灰厚度8mm,抹时先薄薄抹一层,不得漏抹,要用力压使砂浆挤入细小缝隙内,接着分层装档压实抹平至与标筋一致,再用大木杠或靠尺板垂直水平刮找一遍,并用木抹子搓毛。
然后全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁,管道后部与阴角交接处、墙顶板交接处是否光滑平整,并用 2 M 长标尺板检查墙面垂直和平整情况,墙的阴角用阴角器上下抽动扯平。
抹灰时要求所有窗边线、飘窗线、分户墙、阳台外轮廓线在水平、垂直方向上应拉通线对正,做到上下对正、左右对正。
(6)抹面灰当底子灰六七成干时,即可开始抹面灰(如底灰过干应用水润湿)。
罩面灰应二遍成活,厚度约7 mm,抹灰面不需
四、安全措施
1、进入施工现场必须戴好安全帽,高处临边作业佩戴好安全带;严禁穿拖鞋上班。
2、墙抹灰施工时,外脚手架的连墙件、安全网不得随意拆除,需要拆除时,须与安全项目安全管理人员和项目经理商定处理。
3、施工作业时,应随时避开上下垂直作业,下层作业时,上层必须做好全封闭硬质防护,不遗留防护死角。
不可随意向下抛物。
4、施工中发现安全隐患,应及时报告班组长、安全员、施工员或生产经理,待安全隐患消除后方可继续施工。
5、施工中应注意文明施工。
当日的砂浆当日用完,注意节约。
落地灰应及时清走。
严禁将砂浆直接倒在地板上。
做到工完场清。
五、注意事项
1、外墙框柱和框梁原则上不抹灰。
如果梁柱存在结构缺陷、胀模、鼓模的情况,处理后要进行局部抹灰。
2、先检查窗口位置是否正确,检查外墙的垂直度和平整度如有偏差太大及时向项目部反应。
3、外墙洞口抹灰后,比洞口尺寸小2-3cm(见七或八),要保证窗洞口抹灰窗膀垂直度【0,2】。
4、外窗台要有20mm泛水坡度,窗台抹灰按照“一高两低”的做法。
窗台高度要根据现场50线进行确定,严禁从窗顶圈梁下返确定。
5、有排水要求的部位应做滴水线(槽),滴水线槽距离外边30mm,线条应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
