一、交底目的为确保内外墙粉刷工程的安全顺利进行,防止发生安全事故,保障施工人员的人身安全及工程顺利进行,特进行安全技术交底。
二、交底时间[填写具体日期]三、交底内容1. 施工人员安全教育- 所有参与内外墙粉刷工程的施工人员必须接受安全教育,了解施工过程中的安全操作规程和安全生产纪律。
- 施工人员应熟悉本工程的安全技术交底内容,并签字确认。
2. 施工前准备工作- 施工前应对施工现场进行全面检查,确保施工环境安全,包括施工区域、材料堆放、电源线路等。
- 检查所有施工工具和设备,确保其完好无损,特别是脚手架、安全带、防护网等安全设施。
3. 内外墙粉刷作业安全注意事项- 高处作业安全:- 高处作业时,必须佩戴安全帽、安全带,并正确使用安全绳。
- 高处作业区域下方应设置安全防护网,防止物体坠落。
- 作业前应检查脚手架是否牢固,连墙点是否可靠,防止脚手架倾倒。
- 脚手板搭设应平整、牢固,宽度不小于1米,间距不超过2米。
- 严禁在未采取安全措施的情况下进行高空作业。
- 材料运输安全:- 材料运输应使用专用车辆,并确保车辆安全性能良好。
- 运输过程中应遵守交通规则,注意安全驾驶。
- 材料堆放应整齐、稳固,不得超高、超宽。
- 工具使用安全:- 所有施工工具应保持完好,如有损坏应及时更换。
- 使用电动工具时,必须穿戴绝缘手套和绝缘鞋,并确保电源线路安全。
- 严禁使用破损的工具进行作业。
- 电气安全:- 施工现场电气线路应规范布置,并定期检查。
- 使用电气设备时,必须确保设备完好,并遵守操作规程。
- 严禁私拉乱接电线。
4. 应急处理措施- 发生安全事故时,应立即停止作业,并迅速组织人员进行救援。
- 报告事故情况,并按照应急预案进行处理。
四、交底人[填写交底人姓名及职务]五、接受交底人[填写接受交底人姓名及职务]六、签字确认[填写签字日期]七、附件- 施工现场平面布置图- 脚手架搭设及拆除方案- 电气线路布置图八、备注- 本安全技术交底范本仅供参考,具体施工过程中应根据实际情况进行调整。

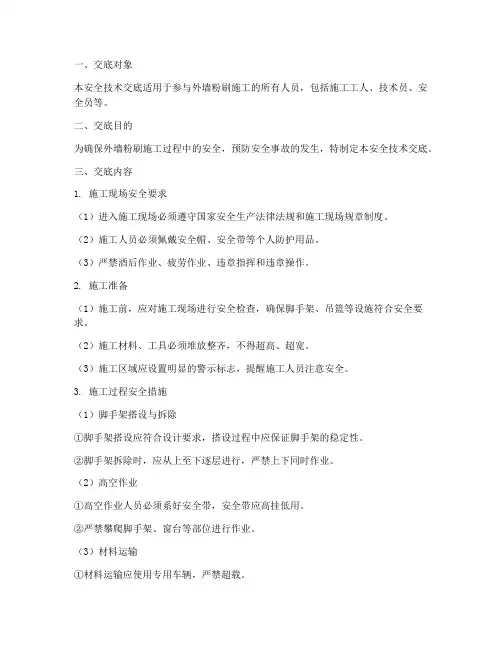

一、交底对象本安全技术交底适用于参与外墙粉刷施工的所有人员,包括施工工人、技术员、安全员等。
二、交底目的为确保外墙粉刷施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
三、交底内容1. 施工现场安全要求(1)进入施工现场必须遵守国家安全生产法律法规和施工现场规章制度。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后作业、疲劳作业、违章指挥和违章操作。
2. 施工准备(1)施工前,应对施工现场进行安全检查,确保脚手架、吊篮等设施符合安全要求。
(2)施工材料、工具必须堆放整齐,不得超高、超宽。
(3)施工区域应设置明显的警示标志,提醒施工人员注意安全。
3. 施工过程安全措施(1)脚手架搭设与拆除①脚手架搭设应符合设计要求,搭设过程中应保证脚手架的稳定性。
②脚手架拆除时,应从上至下逐层进行,严禁上下同时作业。
(2)高空作业①高空作业人员必须系好安全带,安全带应高挂低用。
②严禁攀爬脚手架、窗台等部位进行作业。
(3)材料运输①材料运输应使用专用车辆,严禁超载。
②材料上下运输时,应使用安全绳索,确保材料稳固。
(4)施工用电①施工现场用电必须符合国家规定,严禁私拉乱接。
②施工现场应设置临时配电箱,并配备漏电保护器。
(5)施工垃圾清理①施工垃圾应分类存放,不得随意抛掷。
②清理施工垃圾时,应使用安全绳索,防止垃圾坠落。
4. 应急措施(1)发生安全事故时,应立即停止施工,启动应急预案。
(2)施工人员应掌握急救知识,能进行初步自救。
(3)施工现场应配备急救箱、灭火器等应急设施。
四、交底要求1. 施工单位应组织施工人员认真学习本安全技术交底内容,确保每位施工人员掌握。
2. 施工人员应严格遵守安全技术交底要求,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 施工现场应设立安全监督员,负责监督施工现场的安全管理工作。
五、附则1. 本安全技术交底自发布之日起实施。

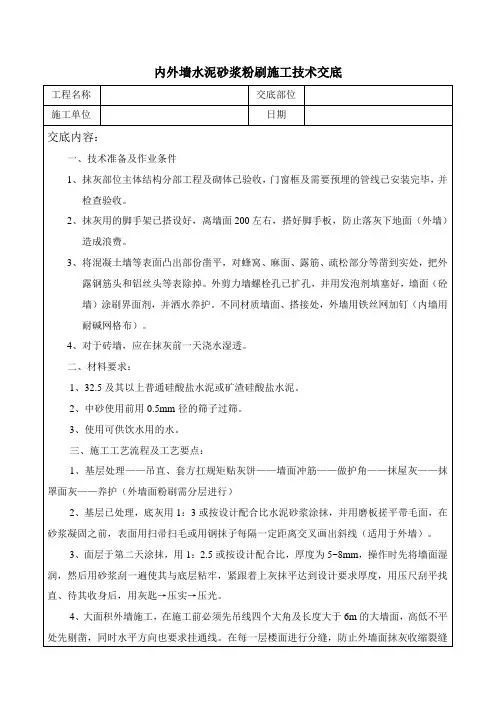

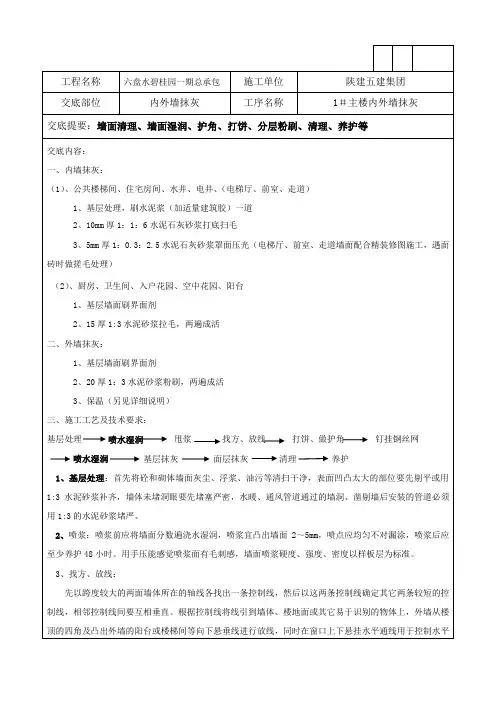

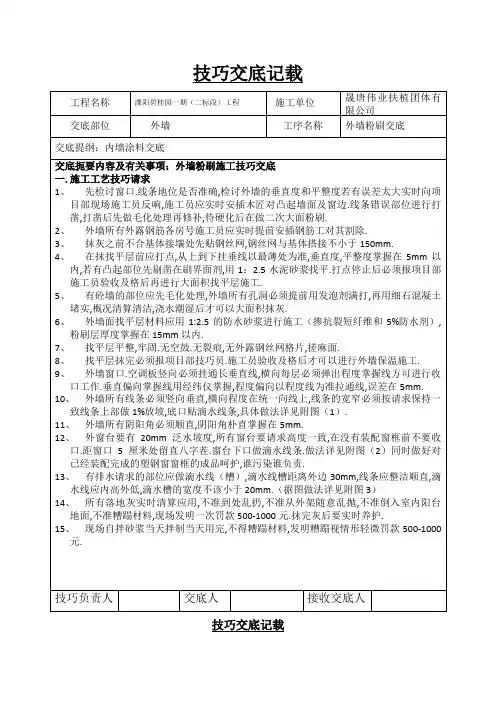

工程名称六盘水碧桂园一期总承包施工单位陕建五建集团交底部位内外墙抹灰工序名称1#主楼内外墙抹灰交底提要:墙面清理、墙面湿润、护角、打饼、分层粉刷、清理、养护等交底内容:一、内墙抹灰:(1)、公共楼梯间、住宅房间、水井、电井、(电梯厅、前室、走道)1、基层处理,刷水泥浆(加适量建筑胶)一道2、10mm厚1:1:6水泥石灰砂浆打底扫毛3、5mm厚1:0.3:2.5水泥石灰砂浆罩面压光(电梯厅、前室、走道墙面配合精装修图施工,遇面砖时做搓毛处理)(2)、厨房、卫生间、入户花园、空中花园、阳台1、基层墙面刷界面剂2、15厚1:3水泥砂浆拉毛,两遍成活二、外墙抹灰:1、基层墙面刷界面剂2、20厚1:3水泥砂浆粉刷,两遍成活3、保温(另见详细说明)三、施工工艺及技术要求:基层处理喷水湿润甩浆找方、放线打饼、做护角钉挂钢丝网喷水湿润基层抹灰面层抹灰清理养护1、基层处理:首先将砼和砌体墙面灰尘、浮浆、油污等清扫干净,表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,墙体未堵洞眼要先堵塞严密,水暖、通风管道通过的墙洞、凿剔墙后安装的管道必须用1:3的水泥砂浆堵严。
2、喷浆:喷浆前应将墙面分数遍浇水湿润,喷浆宜凸出墙面2~5mm,喷点应均匀不对漏涂,喷浆后应至少养护48小时。
用手压能感觉喷浆面有毛刺感,墙面喷浆硬度、强度、密度以样板层为标准。
3、找方、放线:先以跨度较大的两面墙体所在的轴线各找出一条控制线,然后以这两条控制线确定其它两条较短的控制线,相邻控制线间要互相垂直。
根据控制线将线引到墙体、楼地面或其它易于识别的物体上,外墙从楼顶的四角及凸出外墙的阳台或楼梯间等向下悬垂线进行放线,同时在窗口上下悬挂水平通线用于控制水平工程名称六盘水碧桂园一期总承包施工单位陕建五建集团交底部位内外墙抹灰工序名称1#主楼内外墙抹灰交底提要:墙面清理、墙面湿润、护角、打饼、分层粉刷、清理、养护等方向抹灰。
4、打饼做护角:根据所放垂线和水平线,确定抹灰厚度,在每一面墙上抹灰饼,抹灰饼的砂浆材料配合比同基层抹灰的砂浆材料配合比。

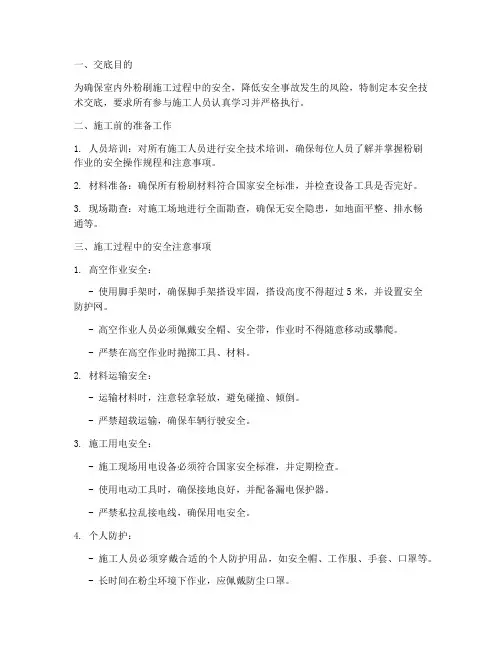

一、交底目的为确保室内外粉刷施工过程中的安全,降低安全事故发生的风险,特制定本安全技术交底,要求所有参与施工人员认真学习并严格执行。
二、施工前的准备工作1. 人员培训:对所有施工人员进行安全技术培训,确保每位人员了解并掌握粉刷作业的安全操作规程和注意事项。
2. 材料准备:确保所有粉刷材料符合国家安全标准,并检查设备工具是否完好。
3. 现场勘查:对施工场地进行全面勘查,确保无安全隐患,如地面平整、排水畅通等。
三、施工过程中的安全注意事项1. 高空作业安全:- 使用脚手架时,确保脚手架搭设牢固,搭设高度不得超过5米,并设置安全防护网。
- 高空作业人员必须佩戴安全帽、安全带,作业时不得随意移动或攀爬。
- 严禁在高空作业时抛掷工具、材料。
2. 材料运输安全:- 运输材料时,注意轻拿轻放,避免碰撞、倾倒。
- 严禁超载运输,确保车辆行驶安全。
3. 施工用电安全:- 施工现场用电设备必须符合国家安全标准,并定期检查。
- 使用电动工具时,确保接地良好,并配备漏电保护器。
- 严禁私拉乱接电线,确保用电安全。
4. 个人防护:- 施工人员必须穿戴合适的个人防护用品,如安全帽、工作服、手套、口罩等。
- 长时间在粉尘环境下作业,应佩戴防尘口罩。
5. 环境安全:- 施工现场应保持通风良好,确保空气质量。
- 施工过程中产生的废弃物应按规定进行处理。
四、特殊作业安全1. 吊篮作业:- 吊篮设备必须具备相关证书,并经过专业人员操作培训。
- 作业人员必须穿戴安全带,并确保吊篮运行平稳。
- 严禁超载使用吊篮,并及时清理遗洒的杂物。
2. 室内作业:- 室内抹灰时,脚手板宽度不得少于两块(50cm),间距不得大于2m。
- 移动高凳时,上面不得站人,作业人员最多不得超过2人。
- 高度超过2m时,应由架子工搭设脚手架。
3. 夜间作业:- 夜间或阴暗处作业,应使用36V以下安全电压照明。
五、应急处理1. 施工过程中如发生安全事故,立即停止作业,并及时上报。
一、交底人: [安全员姓名]二、交底时间: [年]年[月]月[日]三、接受交底人: [施工班组名称及负责人姓名]四、作业部位: [具体作业部位,如:建筑物A楼内外墙]五、作业班组: [班组名称]一、安全注意事项1. 入场教育:所有参与粉刷作业的员工必须经过入场安全教育,了解并掌握粉刷作业的安全操作规程,经考核合格后方可上岗。
2. 个人防护:作业人员必须佩戴安全帽、防护眼镜、防尘口罩,穿着工作服和防滑鞋。
高空作业人员必须系好安全带,安全带应挂于结实可靠的固定点。
3. 工具检查:作业前必须检查所有工具和设备,如脚手架、梯子、涂料桶等,确保其完好无损,无松动、断裂等安全隐患。
4. 作业环境:作业现场应保持整洁,及时清理施工垃圾,防止滑倒事故。
现场应有足够的照明,夜间作业时使用安全电压的照明设备。
二、具体操作规程1. 脚手架搭设:脚手架应按照国家标准搭设,并经过安全部门验收合格。
脚手架应稳固可靠,不得有倾斜、摇晃现象。
作业层下方应设置安全网。
2. 高空作业:登高作业时,必须使用安全带,并确保安全带挂扣牢固。
禁止在脚手架上站立、跳跃或行走。
3. 涂料准备:涂料应放置在干燥通风的地方,避免受潮或污染。
使用涂料时,应搅拌均匀,防止涂料沉淀。
4. 粉刷作业:- 内墙粉刷:作业人员应站在脚手架上,用刷子或滚筒均匀涂抹涂料,避免涂料堆积。
- 外墙粉刷:作业人员应站在安全可靠的脚手架上,用高压喷枪或滚筒均匀喷涂涂料,注意涂料厚度均匀。
5. 施工顺序:按照先上后下、先左后右的顺序进行粉刷,确保施工质量。
三、紧急情况处理1. 高处坠落:若发生高处坠落事故,应立即启动应急预案,将伤者送往医院救治,并报告相关部门。
2. 火灾事故:若发生火灾,应立即报警,并使用灭火器进行初期灭火。
同时,组织人员疏散至安全地带。
四、其他注意事项1. 严禁酒后作业、吸烟、追逐打闹等不安全行为。
2. 严格遵守施工现场的规章制度,听从现场管理人员指挥。
完整版)内外墙粉刷安全技术交底内外墙粉刷安全技术交底交底人:交底时间:接受交底人(带班人)签字:作业部位:作业班组一、上班前的准备工作:在开始工作前,必须进行以下准备工作:1.检查工具,如手柄等是否松动、断裂或不牢靠。
如果有问题,必须修复后方可使用。
2.确认个人防护用品是否带好,如安全帽、安全带、手套等。
3.检查作业环境,排除不安全因素。
例如,脚手板是否有空隙、探头板、栏杆、踢脚板是否符合要求。
4.如果使用照明灯,应检查漏电保护是否灵敏可靠。
其高度应在人手接触不到的范围。
拉接照明灯必须由专业电工进行。
二、作业中的安全要求:在作业过程中,必须遵守以下安全要求:1.作业高度在2米及以上时,必须设置安全防护设施。
当安全防护设施不到位时,不得登高作业。
2.操作人员必须走人行梯道,严禁利用脚手架攀登上下。
3.在架子上作业时,工具和材料要放置妥当,不准随便乱扔。
材料在脚手架上不得堆放过多和集中堆放,必须严格控制脚手架施工荷载。
4.施工中不得随意拆除、斩断脚手架软硬拉结。
不准随意拆除脚手架上的安全设施。
如果妨碍施工,必须经项目施工负责人批准后,方能拆除妨碍部位。
5.在外装修为多工种立体交叉作业时,必须设置可靠的安全防护隔离层。
6.在悬挑部位作业时,严禁踩踏脚手架的防护栏杆、临时护栏进行操作。
三、作业中需要注意的事项:在作业过程中,必须注意以下事项:1.危险作业不得单独操作,要二人同时操作。
必要时派人监护。
2.高处作业时,应将不使用的工具随手放入工具筒内。
3.注意防止灰浆溅入眼内。
4.作业时如需休息,不得坐、靠在脚手架防护栏杆上。
应下脚手架在下面休息或进入室内休息。
一、交底目的为确保内外墙粉刷工程的安全施工,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 作业人员安全要求(1)所有参与内外墙粉刷作业的人员必须经过专业培训,取得相关操作资格证书。
(2)作业人员进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(3)作业人员必须熟悉本工程的安全操作规程和安全生产纪律。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,提醒作业人员注意安全。
(2)施工现场应配备必要的安全防护设施,如防护栏杆、挡脚板、安全网等。
(3)施工现场应保持良好的通风条件,避免有毒有害气体积聚。
3. 作业前准备工作(1)检查施工工具、设备是否完好,如有损坏应及时更换。
(2)检查脚手架、吊篮等高空作业设备是否牢固可靠。
(3)检查施工现场的电源线路是否安全,避免发生触电事故。
4. 高空作业安全注意事项(1)高空作业人员必须佩戴安全带,并高挂低用。
(2)高空作业时,严禁攀爬外脚手架或防护栏杆。
(3)高空作业过程中,严禁酒后作业、疲劳作业。
(4)高空作业时,严禁抛掷工具、材料等物品。
5. 脚手架搭设与拆除安全(1)脚手架搭设前,应进行安全检查,确保脚手架结构稳定、牢固。
(2)脚手架搭设过程中,严禁超负荷使用。
(3)脚手架拆除时,应按顺序进行,确保拆除过程中安全。
6. 电动工具使用安全(1)电动工具必须符合国家标准,并经过定期检查。
(2)使用电动工具时,必须佩戴绝缘手套、绝缘鞋等防护用品。
(3)电动工具使用完毕后,应及时切断电源,并存放在干燥、通风的地方。
三、安全责任(1)项目经理对本工程的安全施工负总责。
(2)施工负责人对本施工区域的安全施工负直接责任。
(3)作业人员对本人的安全施工负直接责任。
四、应急处置(1)发生安全事故时,应立即停止作业,及时上报。
(2)按照事故应急预案,采取有效措施进行应急处置。
(3)对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、总结本安全技术交底旨在提高内外墙粉刷工程的安全施工水平,预防安全事故的发生。
内外墙粉刷技术交底内外墙粉刷技术交底1. 前期准备工作:1.1 清洁表面:墙面在粉刷前应清洁干净,去除灰尘,浮灰等杂质。
1.2 掉漆表面:墙面上如果有掉漆现象,应使用刷子或铲子等工具将掉漆的部位刮掉,并用砂纸打磨平滑。
1.3 修补表面:在墙面上存在裂缝、凹陷等缺陷时,应先用沙子、水泥等材料进行修补,抹平。
1.4 防护措施:在粉刷前应对周边环境进行防护措施,以避免粉刷材料污染环境,如用塑料布覆盖地面等。
2. 粉刷前的涂料选择:2.1 内墙涂料选择:内墙涂料应选用环保无异味、易清洗、防污染、色彩鲜艳的涂料,建议使用水性涂料,如乳胶漆等。
2.2 外墙涂料选择:外墙涂料应选用防水、防腐、耐候、耐撞击、色彩稳定的涂料,建议使用耐候性乳胶漆、氟碳漆、硅藻酸涂料等。
3. 粉刷技巧:3.1 内墙粉刷技巧:3.1.1 手法:从上到下依次进行,先涂天花板,再涂墙壁,最后刷底部。
3.1.2 涂抹:应采用均匀涂抹的手法,每次涂抹应大致对称、均匀,不留空隙、不滴漏。
3.1.3 涂料厚度:每次涂料的厚度不宜过厚,不宜连续涂刷过多次数。
3.2 外墙粉刷技巧:3.2.1 手法:从上到下依次进行,先涂栋梁、窗帘、翘角,再涂立面墙和顶面,最后涂底面。
3.2.2 涂抹:应采用渐进式涂抹的手法,从一侧到另一侧逐渐上升,不能重叠涂刷。
3.2.3 涂料厚度:每次涂料的厚度不宜过厚,不宜连续涂刷过多次数。
4. 粉刷后的处理:4.1 粉刷结束后要及时清理工具,以免沉淀在工具上的油漆影响工具的使用。
4.2 涂料干燥后,应检查是否存在漏刷、未涂面等问题,及时补涂。
4.3 在涂刷过程中,如发现粉刷不均匀,应及时处理整理,以保持内外墙整洁美观。
总结:内外墙粉刷技术交底是装修工程中不可少的一个环节,正确的粉刷技术可以提高工程的品质和效果。
作为装修工的我们应该熟悉内外墙涂料选择的原则、掌握粉刷技巧及后处理措施,不断提高自己的技术水平,才能保证施工质量和客户的满意度。
