常见项目管理模式(IPMT、PMT、PMC、EPC)简介
- 格式:docx
- 大小:25.66 KB
- 文档页数:10
国际上流行的几种工程项目管理模式目前国际上流行的几种工程项目管理模式及其管理方法目前,国际上主要流行的几种工程项目管理模式大致如下:1) PM传统项目管理模式,即业主方的项目管理,指项目管理咨询公司受业主方的委托,采用科学的管理思想、组织、方法和手段,对项目投资成本、项目工期进度和项目质量三大目标实施控制,并向业主提供合同管理、信息管理和组织协调等服务。
这是目前国际上通用的一种工程项目管理模式,世行、亚行贷款项目和采用国际咨询工程师联合会合同条件的项目均采用这种模式。
2) CM建筑工程管理模式,又称阶段发包模式或快速轨道方式,这是近年来在国外比较流行的一种工程项目管理模式,其根本出发点是缩短项目周期。
3) 设计-建造与交钥匙工程管理模式,这是一种较为简练的项目管理模式,基于采用国际咨询工程师联合会合同条件的项目均采用这种模式。
4) 设计-管理工程管理模式,这是一种同一实体向业主提供设计和施工管理服务的工程管理方式。
5) BOT建造-运营-移交项目管理模式,这种模式是80年代在国外兴起的一种依靠国外私人资本进行基础设施建设的一种融资和建造的项目管理方式,或者说是基础设施国有项目民营化。
在国际工程中,具体的工程建设项目选用何种项目管理模式,由专业的工程管理咨询公司根据实际情况做项目评估和分析后提供项目建议书给业主投资方,由项目业主综合衡量工程建设项目各方面的因素后决定。
国际惯例的项目业主制威力在于它将风险暂时转移给承包商以及一系列担保机制。
国际惯例的项目业主制实施有两个根本前提:一是存在一支精通设计、招标、施工、管理、商务、法律与外语且具良好声誉的工程咨询管理专家队伍;二是对工程咨询服务的内容、方式、深度及从业人员的职业道德有极其具体而严格的规范。
招标投标制与工程咨询管理制度是国际业主制中对施工承包商选择与监理互为条件、不可分割的两个面与过程。
就重要性而言,显然工程咨询管理制度更突出。
国际工程业主至少要签订三个合同:两个咨询服务合同,一个施工承包合同。
国内工程项目管理模式一、设计-招标-建造模式(DBB)设计-招标-建造模式(DBB)是国内工程项目管理中最常用的模式之一。
该模式将工程项目的实施过程划分为设计、招标和建造三个阶段。
二、建造-运营-移交模式(BOT)建造-运营-移交模式(BOT)是一种以项目融资为基础,由项目发起人承担建设项目的全部费用,在项目建设完成后的一段时期内运营该项目,并在此期间还清贷款,最后将项目移交给政府或其它投资人的一种模式。
三、项目管理承包模式(PMC)项目管理承包模式(PMC)是指项目管理承包商代表业主进行项目管理,负责工程的设计、采购、施工等全部或部分工作,并承担相应的责任。
四、合作模式(Partnering)合作模式(Partnering)是一种基于合作伙伴关系的工程项目管理模式。
在该模式下,业主、承包商、设计单位等各方在平等互利的基础上,通过签订合作协议,共同约定工程项目的质量、工期、成本等目标,并共同参与工程项目的实施。
五、EPC(设计-采购-建造)模式EPC(设计-采购-建造)模式是指工程项目的实施过程由一个总承包商负责,包括工程的设计、采购和施工等全部工作。
这种模式的优点是可以减少业主的管理负担,实现设计、采购和施工的—体化。
六、快速轨道工程管理模式(Fast Track)快速轨道工程管理模式(Fast Track)是一种加快工程进度的方法。
该模式通过并行作业的方式,缩短工程项目的建设周期。
七、集成—体化管理模式(lntegrated Project Delivery,简称IPD)集成一体化管理模式(Integrated Project Delivery,简称IPD)是一种将工程项目的设计、采购、施工等各个阶段进行—体化管理的模式。
该模式的优点是可以提高工程项目的效率和质量,减少浪费和冲突。
八、质量管理模式(QPM)质量管理模式(QPM)是一种以质量为核心的工程项目管理模式。
该模式注重工程项目的质量管理和控制,确保工程项目的质量和安全性。
一、设计-招标-建造(DBB)模式DBB模式是最传统的工程项目管理模式,其特点是按照设计-招标-建造的顺序进行。
业主委托设计单位完成设计工作,然后通过招标选择施工单位进行施工。
在DBB模式中,业主、设计单位和施工单位三方共同参与项目实施。
这种模式的优点是通用性强,各方均熟悉使用标准的合同文本,有利于合同管理、风险管理和减少投资。
但缺点是项目周期长,业主管理费用较高,变更时容易引起较多索赔。
二、建设-管理(CM)模式CM模式又称阶段发包方式,是在采用快速路径法进行施工时,从开始阶段就雇用具有施工经验的CM单位参与到建设工程实施过程中来。
CM单位负责提供施工方面的建议,并随后负责管理施工过程。
这种模式打破了传统的设计-招标-建造顺序,采取分阶段发包,由业主、CM单位和设计单位组成一个联合小组,共同负责组织和管理工程的规划、设计和施工。
三、工程总承包(EPC)模式EPC模式是指业主将整个工程项目的管理工作以合同形式委托出去,由项目管理公司(咨询公司)派出项目经理作为业主的代理人,管理设计单位、施工单位等,承担工程项目的计划、招标、实施准备和施工控制等工作。
EPC模式的特点是业主参与工程管理工作很少,承包商承担了工程建设的大部分风险。
这种模式适用于业主对项目实施过程管理要求不高,希望简化自身管理工作的项目。
四、项目管理(PM)服务模式PM服务模式是指业主聘请专业的工程项目管理企业或咨询公司,代表业主在项目实施全过程或若干阶段进行项目管理。
项目管理服务包括项目策划、设计、招标、施工、验收等环节。
这种模式适用于业主自身管理能力有限,需要专业机构提供全方位服务的情况。
五、项目管理承包(PMC)模式PMC模式是指业主通过招标方式聘请项目管理承包商,作为业主代表或业主的延伸,对项目全过程进行集成化管理。
PMC模式的特点是项目管理承包商在项目实施过程中承担更大的责任,对项目的质量、成本、进度等方面进行全面控制。
综上所述,工程项目管理模式有多种,业主可根据项目特点、自身需求和管理能力选择合适的管理模式。

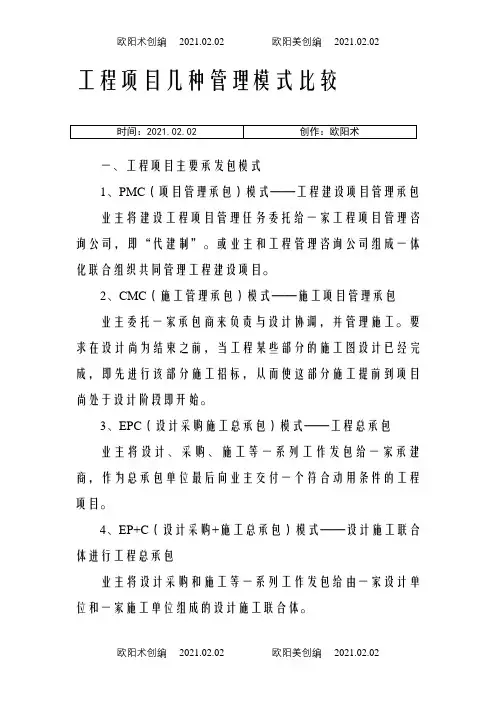

工程项目几种管理模式比较一、工程项目主要承发包模式1、PMC(项目管理承包)模式——工程建设项目管理承包业主将建设工程项目管理任务委托给一家工程项目管理咨询公司,即“代建制”。
或业主和工程管理咨询公司组成一体化联合组织共同管理工程建设项目。
2、CMC(施工管理承包)模式——施工项目管理承包业主委托一家承包商来负责与设计协调,并管理施工。
要求在设计尚为结束之前,当工程某些部分的施工图设计已经完成,即先进行该部分施工招标,从而使这部分施工提前到项目尚处于设计阶段即开始。
3、EPC(设计采购施工总承包)模式——工程总承包业主将设计、采购、施工等一系列工作发包给一家承建商,作为总承包单位最后向业主交付一个符合动用条件的工程项目。
4、EP+C(设计采购+施工总承包)模式——设计施工联合体进行工程总承包业主将设计采购和施工等一系列工作发包给由一家设计单位和一家施工单位组成的设计施工联合体。
5、CGC(施工总承包)模式——施工项目施工总承包业主将施工任务集中发包给一家施工总包单位,总包单位可以将其中一部分分包给其他承建单位。
二、工程项目主要承发包模式的优缺点1、PMC模式:优点:可以充分利用工程项目管理咨询公司的人员、技术、管理经验优势,避免设置庞大的机构,解决了工程完成后人员安置难题,可以提高项目净现值。
缺点:项目管理承包商择优性差,合同价较高。
2、CMC模式:优点:设计、招标、施工三者充分搭接,施工可以在尽可能早的时间开始,大大缩短了整个项目的建设周期。
缺点:施工总造价很难在工程开始前确定或得到保证。
3、EPC模式:优点:有利于合同管理、组织协调、缩短工期和投资控制。
缺点:承建商择优性差,业主参与程度低,合同价一般较高。
4、EP+C模式:优点:实用性较广,合同数量少,选择承建商的择优性较强,可以发挥联合体各家所长。
缺点:联合体内部协调工作量大,业主受约束程度大。
5、CGC 模式:优点:有利于项目的组织管理。

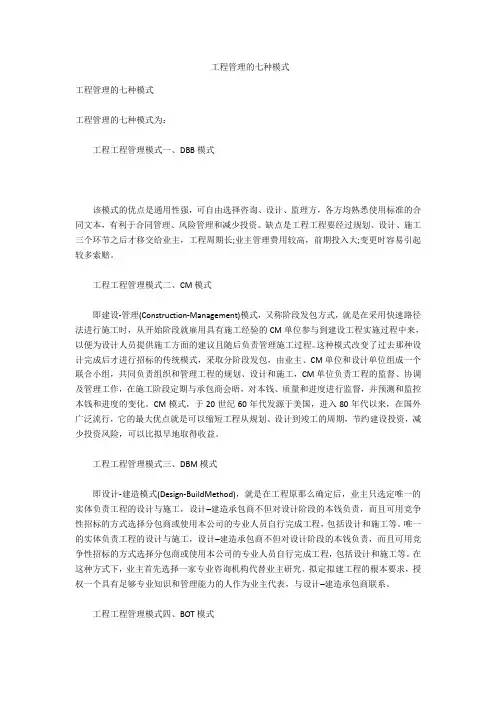

工程管理的七种模式工程管理的七种模式工程管理的七种模式为:工程工程管理模式一、DBB模式该模式的优点是通用性强,可自由选择咨询、设计、监理方,各方均熟悉使用标准的合同文本,有利于合同管理、风险管理和减少投资。
缺点是工程工程要经过规划、设计、施工三个环节之后才移交给业主,工程周期长;业主管理费用较高,前期投入大;变更时容易引起较多索赔。
工程工程管理模式二、CM模式即建设-管理(Construction-Management)模式,又称阶段发包方式,就是在采用快速路径法进行施工时,从开始阶段就雇用具有施工经验的CM单位参与到建设工程实施过程中来,以便为设计人员提供施工方面的建议且随后负责管理施工过程。
这种模式改变了过去那种设计完成后才进行招标的传统模式,采取分阶段发包,由业主、CM单位和设计单位组成一个联合小组,共同负责组织和管理工程的规划、设计和施工,CM单位负责工程的监督、协调及管理工作,在施工阶段定期与承包商会晤,对本钱、质量和进度进行监督,并预测和监控本钱和进度的变化。
CM模式,于20世纪60年代发源于美国,进入80年代以来,在国外广泛流行,它的最大优点就是可以缩短工程从规划、设计到竣工的周期,节约建设投资,减少投资风险,可以比拟早地取得收益。
工程工程管理模式三、DBM模式即设计-建造模式(Design-BuildMethod),就是在工程原那么确定后,业主只选定唯一的实体负责工程的设计与施工,设计─建造承包商不但对设计阶段的本钱负责,而且可用竞争性招标的方式选择分包商或使用本公司的专业人员自行完成工程,包括设计和施工等。
唯一的实体负责工程的设计与施工,设计─建造承包商不但对设计阶段的本钱负责,而且可用竞争性招标的方式选择分包商或使用本公司的专业人员自行完成工程,包括设计和施工等。
在这种方式下,业主首先选择一家专业咨询机构代替业主研究、拟定拟建工程的根本要求,授权一个具有足够专业知识和管理能力的人作为业主代表,与设计─建造承包商联系。
常见项目管理模式(IPMT、PMT、PMC、EPC)简介工程建设的项目管理是一种有意识地按照其建设的特殊性和规律,对项目进行组织管理和实践的活动。
根据项目的客观规律,通常一个建设项目划分为四个阶段:①项目概念阶段,即项目的投资机会研究、可行性研究、评估、决策、核准阶段。
②项目定义阶段,即从项目实施策划、初步设计至签订承包合同的阶段。
③项目执行阶段,即执行承包合同到项目建成交付使用的阶段。
④收尾阶段,即项目的完善和终结阶段。
各个项目阶段的工作内容和重点不同,但对于投资方来说,建设项目是短期、暂时的,并非其核心业务。
因此,出于工程项目建设的特殊性,投资方对于工程项目管理始终有着如下需求:①建设全过程的投资及成本控制需求;②专业的建设合同及风险控制需求;③体系化的工程质量安全控制需求;④及时准确获取项目决策数据的需求。
要满足这些需求,投资方出于业务专业化的原则,需要采用合作、委托、招标等方式获得外部资源的支持。
由于工程建设项目是一个系统工程,有它合理的项目寿命周期,有客观需要的项目阶段及项目专业。
工程设计、采购、施工、竣工验收是一个整体,这就产生了对设计、采购、施工全过程进行系统化、正规化和整体化管理的要求。
而随着社会经济和科学技术的发展,现代建设项目规模越来越大,工程内容、功能复杂程度越来越高,系统性越来越强,技术要求越来越专,对工程建设的专业化、科学化、市场化管理的要求愈加迫切。
工程项目管理的组织实施方式即项目管理模式的要求也越来越高、越来越多样。
同时投资方为全力保障其核心业务的运行及发展,追求非核心业务外包服务。
因此专营工程建设及项目管理、具有丰富经验、专业配置齐全、技术实力强,具有先进软件、程序及体系的工程项目管理公司己成为项目管理的主要力量。
根据介入项目阶段的不同和各个项目业主自身能力的差异,项目管理公司参与建设项目管理的程度和服务内容、身份也不相同。
以下,本篇简单介绍IPMT,PMT,PMC和EPC四种常用项目管理模式。
一、业主方管理模式1. 业主自行管理模式:业主方主要依靠自身力量进行工程项目管理,在项目策划及实施过程中,也经常聘用投资咨询公司、监理公司等协助进行部分管理,但主要工作由业主方自行完成。

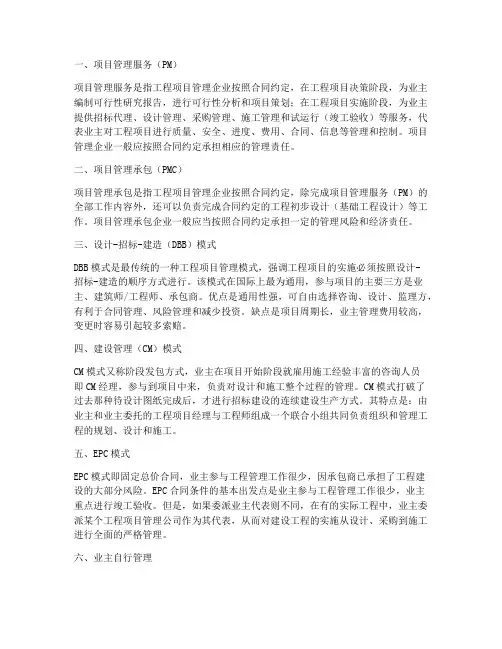

2. 业主委托管理模式:(1)项目管理(PM)服务模式:从事工程项目管理的企业受业主委托,按照合同约定,代表业主对工程项目的组织实施进行全过程或若干阶段的管理和服务。
(2)项目管理承包(PMC)模式:业主通过招标方式聘请项目管理承包商,作为业主代表或业主的延伸,对项目全过程进行集成化管理。
(3)CM模式:业主委托的CM方式项目负责人(简称CM经理)与设计单位、咨询工程师组成一个联合小组,共同负责组织和管理工程的规划、设计和施工。
二、承发包管理模式1. 工程总承包(EPC)模式:公司受业主委托,按照合同约定对工程建设项目的设计、采购、施工、试运行等实行全过程或若干阶段的承包。
EPC总承包模式具有以下三个方面基本优势:(1)强调和充分发挥设计在整个工程建设过程中的主导作用。
(2)有效克服设计、采购、施工相互制约和相互脱节的矛盾。
(3)有利于工程项目建设整体方案的不断优化。
2. 工程施工总承包(PC)模式:与EPC模式类似,PC模式主要区别在于试运行阶段的工作由业主自行完成。
三、其他工程项目管理模式1. 设计-招标-建造(DBB)模式:这是最传统的一种工程项目管理模式,强调工程项目的实施必须按照设计-招标-建造的顺序方式进行。
该模式的优点是通用性强,可自由选择咨询、设计、监理方,各方均熟悉使用标准的合同文本,有利于合同管理、风险管理和减少投资。
2. 建设-管理(CM)模式:又称阶段发包方式,就是在采用快速路径法进行施工时,从开始阶段就雇用具有施工经验的CM单位参与到建设工程实施过程中来,以便为设计人员提供施工方面的建议且随后负责管理施工过程。
总之,目前工程项目管理模式呈现多样化、专业化、集成化的特点。
在实际工程项目建设中,业主和承包商应根据项目特点、自身需求和风险承受能力,选择合适的工程项目管理模式,以确保项目顺利进行。
什么是EPC,EPCM,EP,EC,PM,PMC管理模式EPC,是Engineering,Procurement,Construction三个英文字母的缩写,也就是设计+采购+建设,就是我们常说的总承包。
EPCM加上了一个Management,意思是你雇一个EPCM管理公司来替你管理以上3项内容。
EPCM模式,即设计采购与施工管理(EPCM——Engineering Procurement Construction Management)是指,承包商全权负责工程项目的设计和采购,并负责施工阶段的管理,这是一种目前在国际建筑业界通行的项目交付模式。
同时,EPCM管理方还需要对项目的其他方面进行管理,如:设计、采购和施工阶段的进度,与相关部门的沟通,准备成本规划、成本估算和文件控制等。
由于它对工程承办企业的总包能力、综合能力,以及技术和管理水平的要求较高,而国内大多数施工企业在项目管理、技术创新、信息化建设上与国际水平还有一定的差距,因此EPCM模式在国内尚未得到普及和推广。
EPCM模式的特点分析在EPCM模式下,业主提出投资的意图和要求后,把项目的可行性研究、勘察、设计、材料、设备采购以及全部工程的施工,都交给所选中的一家管理公司(EPCM管理方)负责实施;由EPCM管理方根据业主的要求,为业主选择、推荐最适合的分包商来协助完成项目,但其本身与分包商之间不存在合同关系,也无需承担合同与财政风险。
PMC是Project Management Control TeamPMC就是项目管理公司,一般是由国际上比较知名的工程公司来承担,比如Fost wheeler,Fluro等,主要做项目前期的策划和评估,然后和业主一起组织对项目进行EPC或EPCM模式的发包,并代表业主负责对项目执行过程中进行全面管理。
工程(gōngchéng)一体化项目管理模式(IPMT)基本建设的项目管理是一种有意识地按照其建设的特殊性和规律(guīlǜ),对项目进行组织管理和实践的活动。
目前,项目管理有不同的组织实施方式即项目管理模式,按照实施主体划分主要包括:业主管理、项目管理、承包商管理等。
由于工程建设项目是一个系统工程,有它合理的项目寿命周期,有客观需要的项目阶段及项目专业。
工程设计、采购、施工、竣工验收是一个整体,这就产生了对设计、采购、施工全过程进行系统化、正规化和整体化管理的需求,同时业主及投资商为全力保障其核心业务的运行及发展,追求(zhuīqiú)核心业务外包服务,因此专营工程建设项目管理、具有丰富经验、专业配置齐全、财务实力强,具有先进软件、程序及体系的工程项目管理公司在欧美国家己成为项目管理的主要力量。
它能为业主提供从项目研究到建成运行的全过程服务。
随着杜会经济和技术的发展,现代工程及建设项目规模越来越大,工程内容、功能越来越复杂,技术要求越来越高,越来越专。
工程项目的组织实施方式即模式的要求也越来越高、越来越多样,因此体现资源优化配置的一体化项目管理模式在这种情况(qíngkuàng)下应运而生,并在大型工程建设中广泛使用。
一体化项目管理(IPMT)模式己成为国外对大型复杂项目基本建设管理的一种先进模式。
1、“一体化”项目管理的定义(dìngyì)“一体化”是业主与项目管理承包商(英文简称PMC)组织结构的一体化,项目程序体系的一体化,设计、采购、施工的一体化以及参与项目管理各方的目标及价值观的-体化。
“一体化”首先应考虑各参与方包括业主及项目管理公司文化的兼容性并使得它们各自核心价值观统一及兼容,形成“一体化”的项目管理组的核心价值观及统一的项目目标。
共同的核心价值观及目标使每一个参与人员都发挥主人翁精神并把使项目成功所需要的知识、经验及技能带入项目。
常见项目管理模式(IPMT、PMT、PMC、EPC)简介工程建设的项目管理是一种有意识地按照其建设的特殊性和规律,对项目进行组织管理和实践的活动。
根据项目的客观规律,通常一个建设项目划分为四个阶段:①项目概念阶段,即项目的投资机会研究、可行性研究、评估、决策、核准阶段。
②项目定义阶段,即从项目实施策划、初步设计至签订承包合同的阶段。
③项目执行阶段,即执行承包合同到项目建成交付使用的阶段。
④收尾阶段,即项目的完善和终结阶段。
各个项目阶段的工作内容和重点不同,但对于投资方来说,建设项目是短期、暂时的,并非其核心业务。
因此,出于工程项目建设的特殊性,投资方对于工程项目管理始终有着如下需求:①建设全过程的投资及成本控制需求;②专业的建设合同及风险控制需求;③体系化的工程质量安全控制需求;④及时准确获取项目决策数据的需求。
要满足这些需求,投资方出于业务专业化的原则,需要采用合作、委托、招标等方式获得外部资源的支持。
由于工程建设项目是一个系统工程,有它合理的项目寿命周期,有客观需要的项目阶段及项目专业。
工程设计、采购、施工、竣工验收是一个整体,这就产生了对设计、采购、施工全过程进行系统化、正规化和整体化管理的要求。
而随着社会经济和科学技术的发展,现代建设项目规模越来越大,工程内容、功能复杂程度越来越高,系统性越来越强,技术要求越来越专,对工程建设的专业化、科学化、市场化管理的要求愈加迫切。
工程项目管理的组织实施方式即项目管理模式的要求也越来越高、越来越多样。
同时投资方为全力保障其核心业务的运行及发展,追求非核心业务外包服务。
因此专营工程建设及项目管理、具有丰富经验、专业配置齐全、技术实力强,具有先进软件、程序及体系的工程项目管理公司己成为项目管理的主要力量。
根据介入项目阶段的不同和各个项目业主自身能力的差异,项目管理公司参与建设项目管理的程度和服务内容、身份也不相同。
以下,本篇简单介绍IPMT,PMT,PMC和EPC四种常用项目管理模式。
一、 IPMT(一体化项目管理团队)模式1. IPMT组织介绍IPMT即Integrated Project Management Team,指“一体化项目管理团队”。
“一体化项目管理”是指投资方与工程项目管理咨询公司按照合作协议,共同组建一体化项目部,并受投资方委托实施工程项目全过程管理的项目管理模式。
“一体化”即组织机构和人员配置的一体化、项目程序体系的一体化、工程各个阶段和环节的一体化、以及管理目标的一体化。
一体化项目管理以提高工程项目管理专业化水平和效率,降低管理成本为核心,运用先进的管理理论和技术,结合每个项目的特点,实现管理公司与投资方在各方面资源优化配置,从而保证项目目标的实现,同时最大可能地实现项目的增值与项目费用的节省。
项目管理公司通过一些项目合同谈判、费用审核、方案优化、过程控制等专业化管理手段为投资方带来的直接成本节约和通过管理水平和效率的提高(如质量、工期等)创造的间接成本等非常明显。
一体化项目管理实施基础是投资方与项目管理公司之间的合同。
通常合同概要了项目各种的交付成果及来自投资方的期望及要求。
它包括了很多按照项目管理公司绩效和项目实际成果对其进行激励和奖惩标准。
合同的商务基础是实报实销(按实)支付并按计费工时(采用全包固定费率)计算。
2. IPMT主要工作内容IPMT主要工作内容受投资方授权委托范围的限制,根据成立时机和投资方已完成工作的不同,IPMT工作内容相应删减。
IPMT涵盖项目四个阶段的主要工作内容是:项目投资机会研究组织完成可行性研究组织完成项目评估与专项评价为项目的决策、核准开展工作策划项目建设实施方案完成政府部门对项目的核准确定技术定义及设计基础资源评价(技术、人力、资金、材料)风险分析并制定管理策略选择专利技术审查专利商提供的工艺包设计文件项目总体设计组织完成项目初步设计,施工图设计等审查设备、材料供货厂商名单完成业主采购制定项目统一遵循的标准、规范和规定项目融资合同策划承包商招标(包括设计、采购、施工及辅助承包商)投标商资格预审完成招投标和评标合同谈判与签约制定工程统一规定对承包商进行全面管理生产准备试运投产,组织验收组织验收接收项目全部文件资料处理遗留问题以终结项目项目后评价3. IPMT工作界面IPMT可以由一个或一个以上项目管理公司或工程公司与业主联合组成一体化项目管理团队,IPMT负责完成基础设计、项目定义,策划合同设计与招标,管理承包商,控制项目执行等职责。
通常业主代表任项目经理,项目管理承包商代表任项目执行副经理。
项目经理对整个项目负责并向投资方报告,项目执行副经理对一体化项目管理组的工作负责。
一体化项目部其他成员根据最优化资源配置原则可能来源于业主,也可能来源于项目管理承包商。
一体化项目组是业主功能的延伸,是业主机构的组成部分,它是一个大业主的概念。
在一体化项目部内部,业主与管理公司的参与人员之间只有职责之分,没有业主与管理公司身份之分,实现人员、专业配置、管理工具、检查工具、办公设施、通讯设施等资源的最优配置。
通常在一体化项目部内,项目管理公司提供管理体系和工具,业主代表具有监督指导作用,管理承包商派出的项目副经理负责日常的项目管理工作,整个团队通力合作,实现项目目标。
4. IPMT模式优点1) 一体化管理可以确保大型项目总体质量系统和程序;确保设计的标准化、优化及整体性;确保工程采购、施工的一致性;2) 业主和项目管理承包商通过有效组合达到资源及特长的最优化配置;3) IPMT可直接管理承包商,项目管理的层次更少,信息沟通更方便,项目合同更简练;4) 业主可以直接利用项目管理承包商人员及其管理经验,同时又不失去对项目的决策权或参与决策;5) 业主把项目管理的日常工作交给专于此道的项目管理承包商,自身可以把主要精力放在项目专有技术、功能确定、资金筹措、市场开发及自身核心业务上;6) 利用项目管理承包商的经验及体系,业主可以达到项目定义、设计、采购、施工的最优效果;7) 业主可以直接使用管理承包商先进的项目管理工具、设施。
业主参与人员可以从项目管理承包商得到项目管理体系化知识;8) 业主仅投入少量人员就可保证对项目的控制,不必考虑项目完成后多余人员的安置与分流问题。
二、 PMT(业主方项目管理团队)模式1. PMT组织介绍PMT即Project Management Team,通常指业主方项目管理团队。
即投资方依据项目规模按照矩阵体制组建一个项目经理负责制的”项目经理部”。
其管理层中的绝大部分职员(尤其是重要岗位)均属于来自投资方的长期雇员,其次要岗位(如一般工作人员等)都是临时借聘或招聘,代表投资方承担组织项目建设的责任,全权负责建设项目的组织和实施,业务上向投资方报告并受投资方的领导,行政关系上作为投资方下属的一个临时职能机构。
由于业主方项目管理内容较多,任务分散,PMT模式通常需要外部资源的配合。
比如监理单位、设计单位、设计审查承包商或PMC承包商等等。
因此,PMT模式下需要协调的各方比较多,协调工作量较大。
2. PMT主要工作内容项目四个阶段中PMT的主要工作内容与IPMT一致,但实施深度不同。
PMT的工作深度根据PMT自身工作能力和经验的限制而降低。
PMT通常只进行项目的宏观管理,将部分工作完全委托给一个或一个以上项目管理承包商完成;或由PMT指导和控制,由项目管理承包商实施具体管理工作内容。
3. PMT工作界面1) 依据投资方授权委托工作范围,组织项目实施。
2) 依据合同约定划分界面,管理和控制承包商或项目管理承包商各项工作内容的实施。
4. PMT模式优点1) 投资方成立PMT实施项目组织,投资方主要精力仍然放在核心业务上,避免分散精力;2) PMT作为投资方相对固定的临时机构,可通过项目实施积累建设经验和反复利用;有利于投资方项目建设资源的优化配置;3) PMT与PMC模式共同使用,既能满足项目组织和管理的需要,又能避免投资方在项目结束后出现大量人员无法安置的局面;4) PMT作为投资方项目唯一机构,利于项目管理流程的简化,便于加强对项目各方的监督、管理和协调力度。
三、 PMC(项目管理咨询)模式1. PMC组织介绍PMC即Project Management Consultant,即项目管理咨询承包。
通常指投资方不直接管理项目建设,而是通过委托、合作或招标方式选择项目管理咨询公司对几个项目阶段的工作进行项目管理咨询(PMC),再由PMC承包商协助或代表业主通过招投标,择优选定一个或几个承包商对项目的第三、第四阶段的工作(设计、采购、施工、试运等)进行建设,建设过程中,由PMC承包商协助实施项目管理。
管道建设行业的项目管理需要提供战略及执行层次上不同管理应用,包括项目投资效应决策、设计管理、采购招投标、合同管理以及施工计划等应用。
同时还需提供基于行业标准的建设项目规范内容,包括成本控制、进度控制、质量及安全控制、施工要素管理、现场管理、信息管理以组织协调等规范应用。
同时,由于管道建设项目投资涉及金额巨大、周期长,风险贯穿于整个项目周期内。
例如:在执行项目前,必须非常严肃认真地审核图纸、技术规范、工程量清单和合同条款,真正透彻、全面地了解工程的特点和难点,并相应地配置各种项目管理人力和物力资源。
在施工期间,必须尽量的实时收集信息和决策,否则,就难以保证工程项目的顺利执行,从而造成投资浪费。
因此,对管道建设项目而言,由于项目组织比较复杂,技术、管理难度比较大,需要整体协调的工作比较多,投资方选择PMC承包商协助项目管理比较有利。
PMC承包商代表业主对工程项目进行全过程、全方位的项目管理,是业主代表的延伸。
PMC承包商从项目概念阶段到收尾阶段全过程的项目管理对投资方负责,与投资方的目标和利益保持一致,包括进行工程的整体规划、项目定义、工程招标、选择E、P、C承包商、并对设计、采购、施工过程进行全面管理等等。
PMC一般不直接参与项目的设计、采购、施工和试运行等具体工作。
PMC承包商的费用一般按”工时费用+利润+奖励”的方式计取。
作为PMC承包商,一般更注重根据自身经验,以系统与组织运作的手段,对项目进行多方面的计划管理。
比如,有效地完成项目前期的准备工作;对技术来源方进行管理,对设计技术进行统一和整合;对参与项目的众多承包商和供应商进行管理(尤其是界面协调和管理),确保各工程包之间的一致性和互动性,力求项目整个生命周期内的总成本最低。
投资方可单独选择PMC承包商,完全委托PMC承包商代理业主管理,投资方仅派遣少量人员对PMC承包商的工作进行监督。
也可以由投资方成立PMT,由PMT和PMC承包商联合实施项目组织和管理。
PMC承包商与投资方是合同关系,与PMT是管理与被管理关系。
