轮滑场施工方案
- 格式:doc
- 大小:36.00 KB
- 文档页数:7

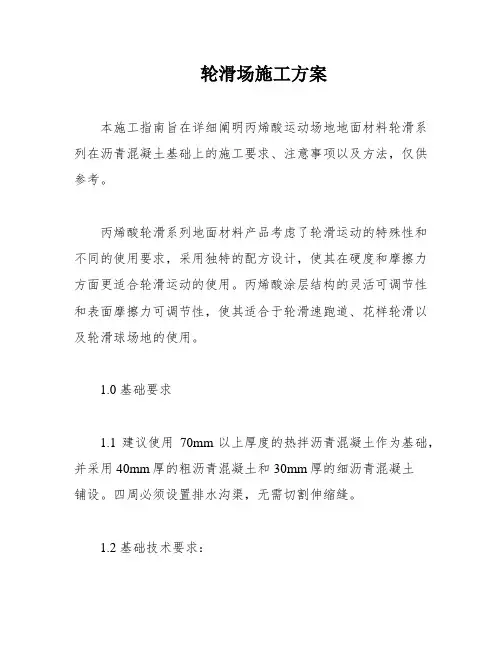

轮滑场施工方案本施工指南旨在详细阐明丙烯酸运动场地地面材料轮滑系列在沥青混凝土基础上的施工要求、注意事项以及方法,仅供参考。
丙烯酸轮滑系列地面材料产品考虑了轮滑运动的特殊性和不同的使用要求,采用独特的配方设计,使其在硬度和摩擦力方面更适合轮滑运动的使用。
丙烯酸涂层结构的灵活可调节性和表面摩擦力可调节性,使其适合于轮滑速跑道、花样轮滑以及轮滑球场地的使用。
1.0 基础要求1.1 建议使用70mm以上厚度的热拌沥青混凝土作为基础,并采用40mm厚的粗沥青混凝土和30mm厚的细沥青混凝土铺设。
四周必须设置排水沟渠,无需切割伸缩缝。
1.2 基础技术要求:1)平整度:四米直尺高差不超过四毫米。
2)坡度:根据具体运动项目来确定坡度,例如平面速跑道的横向坡度为5‰~10‰,纵向坡度不大于1‰;坡面速跑道的横向坡度为5‰~150‰,纵向坡度不大于1‰;轮滑球场建议使用单面坡,横向坡度为5‰~8‰。
3)粗沥青混凝土以AC20,细沥青混凝土以AC10比较适合。
4)为防止出现轮辙,沥青混凝土完工后应养护至少30天,待表面达到一定硬度后方可施工。
1.3 施工前基础处理:1)全面检查基础质量,清理油污、铲草除根、切割松动和空壳的部位、处理压痕拥包等问题,确保整个场地呈现出密实、平整和坚硬的表面。
2)处理压痕拥包和突兀处,可用铁锤敲平或水磨机打磨,以保证场地的积水在规范要求的范围内。
3)清洗沥青混凝土基础,采用高压水枪进行逐步冲洗,确保空隙中的杂物被清理。
料完全混合均匀,没有明显的颗粒状物质。
搅拌时间一般在5-10分钟左右,具体时间根据材料和环境温度而定。
3.4施工方法底涂层施工前,必须将基础表面清洗干净,确保无杂质和污物。
然后,将底涂层材料均匀涂抹在基础表面上,厚度一般在3-5mm左右。
施工时,应采用刮板或滚筒进行均匀压实,使其与基础表面紧密贴合。
注意,施工时要避免产生气泡和空鼓,同时防止底涂层过厚或不均匀。
施工完毕后,应等待底涂层充分干燥,一般需要24小时以上的时间。

丙烯酸轮滑系列+沥青基础运动地面材料轮滑系列轮滑系列+沥青混凝土基础施工指南总述本施工指南阐明了丙烯酸运动场地面材料轮滑系列在沥青混凝土基础上施工的总的要求,注意要点和方法,本指南仅供参考.丙烯酸轮滑系列地面材料产品充分考虑到轮滑运动的特殊性和其与网球篮球场地不同的使用要求,设计了独特产品配方,使其在硬度和摩擦力方面更加适合轮滑运动的使用.丙烯酸涂层结构的灵活可调节性及表面摩擦力可调节性,使其适合于轮滑速跑道,花样轮滑以及轮滑球场地的使用。
1。
0 基础要求1.1沥青混凝土基础一般建议铺压热拌沥青混凝土,厚度不低于70mm,其中40mm厚粗沥青混凝土,30mm厚细沥青混凝土,四周必须有排水沟渠,无须切割伸缩缝.1。
2 基础技术要求.1。
平整度:四米直尺高差不超过四毫米。
2。
坡度:坡度以具体运动项目来定:●平面速跑道:横向坡度5‰~10‰,纵向坡度不大于1‰;●坡面速跑道:横向坡度5‰~150‰,纵向坡度不大于1‰;●轮滑球场:建议使用单面坡,坡度横向坡度5‰~8‰。
3.粗沥青混凝土以AC20,细沥青混凝土以AC10比较适合.4.沥青混凝土完工后原则上为防止出现轮辙须养护六个月天才能施工。
实际中至少要养护30天,待沥青混凝土表面达到一定的硬度才可施工。
1.3 施工前基础处理1。
3。
1基础质量的全面检查:施工前的基础,不能有油污,不能有压路机碾压时的压痕、拥包,不能有松动、空壳的部位,不能有草根或其它可能影响粘接力的异物存在。
一旦发现有上述现象存在,必须予以处理.清理油污,铲草除根,松动和空壳的部位要切割,压痕拥包要处理,直至整个场地呈现出密实、平整和坚硬的表面来。
1。
3。
2压痕拥包和突兀处的处理:由于摊铺技术或压路机碾压环节的问题,沥青混凝土基础时常会出现高低不平的压痕、拥包或局部突兀导致平整度不达标。
压痕拥包的问题一般可用铁锤敲平,突兀之处实在敲不平,可用水磨机打磨,以保证场地的积水在规范要求的范围内。

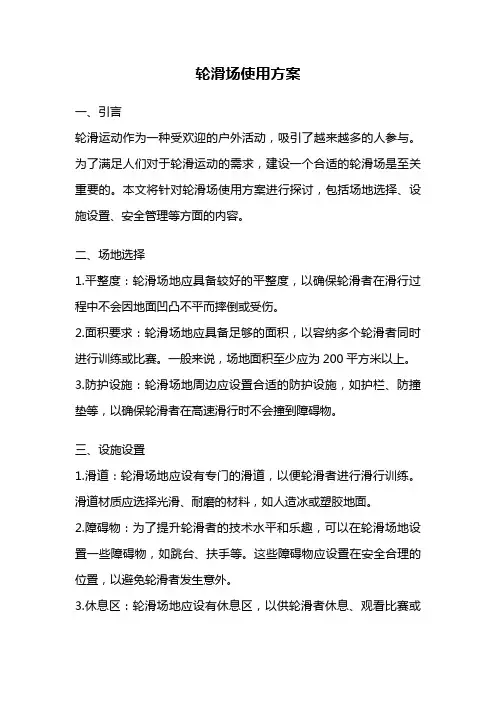

轮滑场使用方案一、引言轮滑运动作为一种受欢迎的户外活动,吸引了越来越多的人参与。
为了满足人们对于轮滑运动的需求,建设一个合适的轮滑场是至关重要的。
本文将针对轮滑场使用方案进行探讨,包括场地选择、设施设置、安全管理等方面的内容。
二、场地选择1.平整度:轮滑场地应具备较好的平整度,以确保轮滑者在滑行过程中不会因地面凹凸不平而摔倒或受伤。
2.面积要求:轮滑场地应具备足够的面积,以容纳多个轮滑者同时进行训练或比赛。
一般来说,场地面积至少应为200平方米以上。
3.防护设施:轮滑场地周边应设置合适的防护设施,如护栏、防撞垫等,以确保轮滑者在高速滑行时不会撞到障碍物。
三、设施设置1.滑道:轮滑场地应设有专门的滑道,以便轮滑者进行滑行训练。
滑道材质应选择光滑、耐磨的材料,如人造冰或塑胶地面。
2.障碍物:为了提升轮滑者的技术水平和乐趣,可以在轮滑场地设置一些障碍物,如跳台、扶手等。
这些障碍物应设置在安全合理的位置,以避免轮滑者发生意外。
3.休息区:轮滑场地应设有休息区,以供轮滑者休息、观看比赛或进行技巧展示。
休息区可以配备座椅、遮阳伞等设施,提供舒适的休息环境。
四、安全管理1.人员管理:轮滑场地应设置专门的工作人员进行管理,包括场地巡查、秩序维护等。
工作人员应具备相关的轮滑知识和急救技能,以应对突发情况。
2.安全警示:轮滑场地应设置明显的安全警示标识,包括滑道使用规则、禁止事项等,提醒轮滑者遵守规则,确保安全。
3.安全设施:轮滑场地应配备必要的安全设施,如急救箱、消防设备等,以应对突发情况。
4.紧急预案:轮滑场地应制定紧急预案,明确各类突发情况的处理方法和责任分工,确保能够及时有效地应对意外事件。
五、活动组织1.培训课程:轮滑场地可以组织轮滑培训课程,提供专业的教练指导,帮助初学者掌握基本的轮滑技巧。
2.比赛活动:轮滑场地可以定期组织比赛活动,吸引更多的轮滑爱好者参与。
比赛可分为不同级别和项目,以满足不同水平的轮滑者的需求。

轮滑场聚合物陶砂面层施工方案一、技术参数基础采用沥青混凝土基础或水泥混凝土基础。
技术要求:组成:以聚合物陶砂作为基料,配以耐磨填料及耐候色料组成聚合物陶砂面层。
特点:1、耐候性优异,色泽鲜艳。
<2、耐磨,防滑。
3、可达到比赛用标准速度,场地速度均匀。
4、用途:应用于室内外专业轮滑场地面。
聚合物陶砂面层效果:1、聚合物陶砂面层具有优良的韧性,并可以遮盖因基础产生的细小裂缝;2、具有极佳的减震性能,减轻轮滑运动员脚部和腿部受到的震荡3、具有极强的抗紫外线性能,室内、室外场地均可使用;4、适于各种气候条件,使用寿命长;(5、可提供多种弹性等级供选择;5、维护保养便利;6、颜色多样,色泽纯正,持久不褪;使用效果:造价适中、球速适中、透气性高、有优异的耐热、耐寒、耐老化、耐腐蚀抗紫外线性能,弹性一般。
色彩表现:颜色鲜艳、丰富以红、黄、橙、兰为主色。
维护管理:无需经常保养。
环保性:经国家检验,环保性高聚合物陶砂涂料,完全不含石棉、铅或水银等化合物,符合环保原则。
高度抗紫外光性能,颜色持久深入,不褪色、不脱落,保养容易,维修费用低。
在任何气候条件下都坚固耐用。
多种颜色可供选择,使用寿命长,一般在6年以上,如基础质量优异其使用寿命还可延长。
面层有效舒缓冲力,降低对运动员的伤害及疲劳。
能真正做到运动地面不开裂、不起泡、运动保护性好、观感佳、寿命长等。
该产品已使用于多项赛事的场地,获得业内及相关人士的认可。
]二、基础要求:1 水泥混凝土基础,标号不低于C25,厚度不低于150mm,混凝土表面不能抹光,普通纹理面最为理想。
根据场地建设的实际情况浇铸素混凝土或钢筋混凝土,并应在适量位置切割伸缩缝。
2 如水泥基础结构中没有防潮层,且确认基础不存在反水现象的话,可对基础适当处理后也可以施工聚合物陶砂。
3高寒地区则应考虑在基础结构层中加入保暖层以抵抗冬日的严冻。
4 基础技术要求:.平整度:四米直尺高差不超过四毫米。
.坡度:控制在5‰到8‰之间。

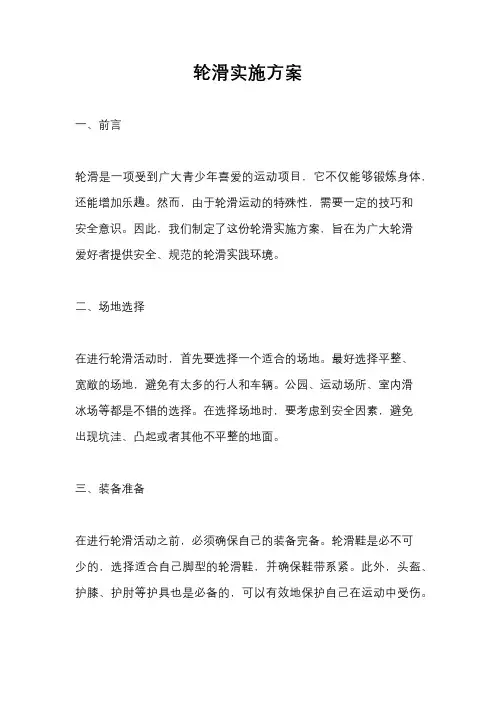

轮滑实施方案一、前言轮滑是一项受到广大青少年喜爱的运动项目,它不仅能够锻炼身体,还能增加乐趣。
然而,由于轮滑运动的特殊性,需要一定的技巧和安全意识。
因此,我们制定了这份轮滑实施方案,旨在为广大轮滑爱好者提供安全、规范的轮滑实践环境。
二、场地选择在进行轮滑活动时,首先要选择一个适合的场地。
最好选择平整、宽敞的场地,避免有太多的行人和车辆。
公园、运动场所、室内滑冰场等都是不错的选择。
在选择场地时,要考虑到安全因素,避免出现坑洼、凸起或者其他不平整的地面。
三、装备准备在进行轮滑活动之前,必须确保自己的装备完备。
轮滑鞋是必不可少的,选择适合自己脚型的轮滑鞋,并确保鞋带系紧。
此外,头盔、护膝、护肘等护具也是必备的,可以有效地保护自己在运动中受伤。
四、技巧培训对于初学者来说,掌握正确的轮滑技巧非常重要。
可以寻找专业的轮滑教练进行培训,学习正确的滑行、刹车、转弯等基本技巧。
在学习过程中,一定要保持耐心和毅力,不断练习,直到掌握基本技能。
五、安全意识在进行轮滑活动时,安全意识是至关重要的。
首先要注意周围环境,避免与行人、车辆发生碰撞。
其次要遵守交通规则,不在车辆通行道上滑行,避免发生交通事故。
另外,不要在人流密集的地方滑行,以免伤到他人或自己。
六、应急措施即使做好了充分的准备和防范,也难以避免意外的发生。
因此,进行轮滑活动时,一定要做好应急措施。
如果发生摔倒,要及时站起来,检查自己是否受伤,必要时寻求医疗救助。
同时,要学会正确的摔倒姿势,减少受伤的可能性。
七、结语轮滑是一项充满乐趣的运动项目,但也需要我们做好充分的准备和防范措施。
希望广大轮滑爱好者能够在享受运动乐趣的同时,注重安全意识,做到安全第一。
通过本实施方案的指导,相信大家可以在轮滑活动中更加放心、愉快地享受运动的乐趣。
以上就是轮滑实施方案的全部内容,希望对大家有所帮助,祝大家轮滑愉快!。

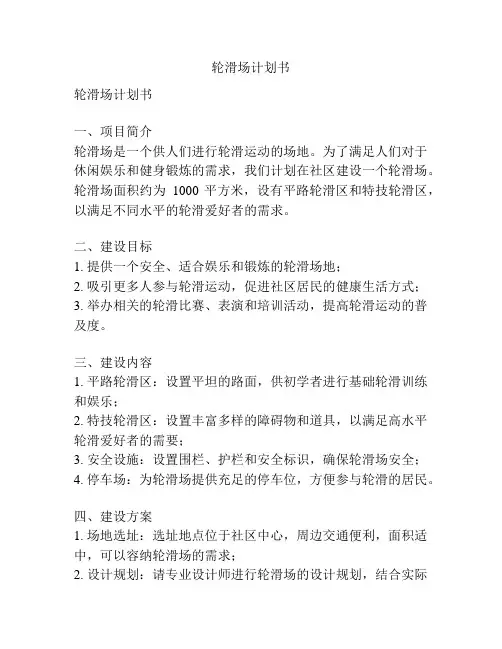

轮滑场计划书轮滑场计划书一、项目简介轮滑场是一个供人们进行轮滑运动的场地。
为了满足人们对于休闲娱乐和健身锻炼的需求,我们计划在社区建设一个轮滑场。
轮滑场面积约为1000平方米,设有平路轮滑区和特技轮滑区,以满足不同水平的轮滑爱好者的需求。
二、建设目标1. 提供一个安全、适合娱乐和锻炼的轮滑场地;2. 吸引更多人参与轮滑运动,促进社区居民的健康生活方式;3. 举办相关的轮滑比赛、表演和培训活动,提高轮滑运动的普及度。
三、建设内容1. 平路轮滑区:设置平坦的路面,供初学者进行基础轮滑训练和娱乐;2. 特技轮滑区:设置丰富多样的障碍物和道具,以满足高水平轮滑爱好者的需要;3. 安全设施:设置围栏、护栏和安全标识,确保轮滑场安全;4. 停车场:为轮滑场提供充足的停车位,方便参与轮滑的居民。
四、建设方案1. 场地选址:选址地点位于社区中心,周边交通便利,面积适中,可以容纳轮滑场的需求;2. 设计规划:请专业设计师进行轮滑场的设计规划,结合实际情况确定平路轮滑区和特技轮滑区的面积和布局;3. 建设施工:招标选取有资质的建设公司进行施工,按照设计规划进行建设;4. 质量监督:设立专门的监督小组进行监督,确保建设质量达到标准;5. 完善配套设施:购买轮滑道具、障碍物、护具等相关设备,为使用者提供便利和安全保障。
五、预算及资金来源1. 建设预算:预计轮滑场建设预算约为100万元,其中包括选址费用、设计费用、施工费用、设备购买费用等;2. 资金来源:通过社区公共设施建设资金、社区居民捐款、赞助商合作等多种途径筹集资金。
六、宣传推广1. 社区内宣传:通过社区公告栏、小区广播、社区网站等渠道宣传轮滑场的建设进展和使用规定,吸引居民参与;2. 媒体宣传:与当地媒体合作,发布建设轮滑场的新闻稿件,提高轮滑场的知名度和影响力;3. 活动推广:组织轮滑比赛、表演和培训活动,吸引更多的人参与轮滑运动。
七、实施和管理1. 建设实施:按照建设方案和规划进行建设,确保工期和质量;2. 运营管理:成立专门的轮滑场管理团队,负责场地的维护和管理,制定使用规定,定期检查设施安全状况,并组织相关活动;3. 用户服务:提供定期免费的轮滑培训和指导,解答用户的疑问和需求,并收集用户的建议和意见,不断改进和完善轮滑场的服务。
一、编制说明1.1 编制依据本施工方案依据《建筑工程施工质量验收统一标准》、《体育场地设施工程施工及验收规范》等相关国家和行业标准,结合溜冰场工程实际情况编制。
1.2 编制人员本方案由溜冰场工程项目经理、技术负责人、施工员、质量员、安全员等共同编制。
1.3 发放范围本方案适用于溜冰场地面工程的施工,包括施工准备、施工工艺、质量控制、安全管理等方面。
二、工程概况2.1 工程概况溜冰场地面工程占地面积XXX平方米,建筑面积XXX平方米,预计工期为XXX天。
2.2 地面构造溜冰场地面采用细石混凝土浇筑,厚度为XXX毫米,表面平整度要求为XXX毫米。
三、施工部署3.1 组织机构成立以项目经理为核心的管理层,负责工程的组织、协调和管理工作。
3.2 施工准备(1)技术准备:组织相关人员学习施工图纸和相关规范,明确施工工艺和质量要求。
(2)现场准备:清理施工现场,确保施工环境整洁、安全。
四、施工计划4.1 施工进度计划(1)基础处理:在浇筑细石混凝土前,对基础进行平整、清理,确保基础表面无松散、起砂现象。
(2)细石混凝土浇筑:按照施工图纸要求,分阶段进行浇筑,确保混凝土的均匀性和密实度。
(3)养护:浇筑完成后,对细石混凝土进行养护,保持湿润,防止开裂。
4.2 资源配置计划根据工程进度,合理安排人员、设备、材料等资源配置,确保施工顺利进行。
五、施工工艺技术5.1 施工工艺流程(1)基础处理;(2)细石混凝土浇筑;(3)养护;(4)表面处理;(5)验收。
5.2 施工方法(1)基础处理:采用人工或机械方式进行平整、清理,确保基础表面平整、坚实。
(2)细石混凝土浇筑:采用分层浇筑、振捣密实的方法,保证混凝土的均匀性和密实度。
(3)养护:采用洒水或覆盖湿布等方法,保持混凝土湿润,防止开裂。
六、验收要求6.1 验收人员及程序验收人员由项目经理、技术负责人、质量员、安全员等组成,按照相关规范进行验收。
6.2 验收标准(1)基础处理:基础表面平整、坚实,无松散、起砂现象;(2)细石混凝土浇筑:混凝土均匀、密实,无裂缝、蜂窝、麻面等缺陷;(3)表面处理:表面平整、光滑,无明显瑕疵。

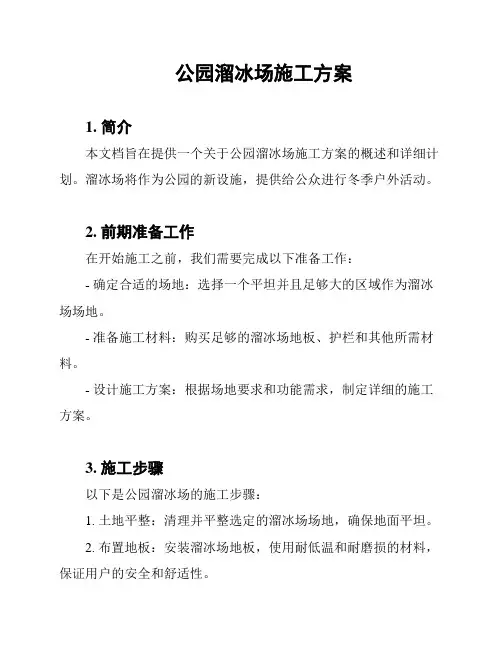

公园溜冰场施工方案1. 简介本文档旨在提供一个关于公园溜冰场施工方案的概述和详细计划。
溜冰场将作为公园的新设施,提供给公众进行冬季户外活动。
2. 前期准备工作在开始施工之前,我们需要完成以下准备工作:- 确定合适的场地:选择一个平坦并且足够大的区域作为溜冰场场地。
- 准备施工材料:购买足够的溜冰场地板、护栏和其他所需材料。
- 设计施工方案:根据场地要求和功能需求,制定详细的施工方案。
3. 施工步骤以下是公园溜冰场的施工步骤:1. 土地平整:清理并平整选定的溜冰场场地,确保地面平坦。
2. 布置地板:安装溜冰场地板,使用耐低温和耐磨损的材料,保证用户的安全和舒适性。
3. 安装护栏:在溜冰场周围安装坚固的护栏,以确保使用者的安全,并为他们提供一个可靠的边界。
4. 设施设置:放置座椅、休息区和其他必要的设施,以提供用户的便利和舒适性。
5. 安全检查:在正式开放之前,进行严格的安全检查,确保所有设施符合安全标准。
4. 管理和维护公园溜冰场的管理和维护是确保其正常运作和用户满意度的关键因素:- 日常管理:定期检查地板和护栏的状况,清理场地,保持整洁。
- 定期维护:定期修复地板上的损坏和磨损,以保持良好状态。
- 安全巡逻:安排专业人员巡视溜冰场,确保使用者的安全,并迅速应对任何紧急情况。
5. 风险管理在施工和运营过程中,我们要注意以下潜在风险,并采取相应的预防措施:- 温度和天气:掌握天气情况,根据温度和降雪情况调整场地使用,确保安全。
- 装备和指导:提供适当的装备和指导,确保使用者了解正确的溜冰姿势和安全知识。
- 突发事件:建立紧急预案,培训员工应对突发事件,如受伤和紧急疏散。
以上就是本次公园溜冰场施工方案的概述和详细计划。
通过认真实施施工步骤和有效的管理维护,我们相信公园溜冰场将成为一个受欢迎的冬季娱乐场所,为公众提供乐趣和休闲活动的机会。

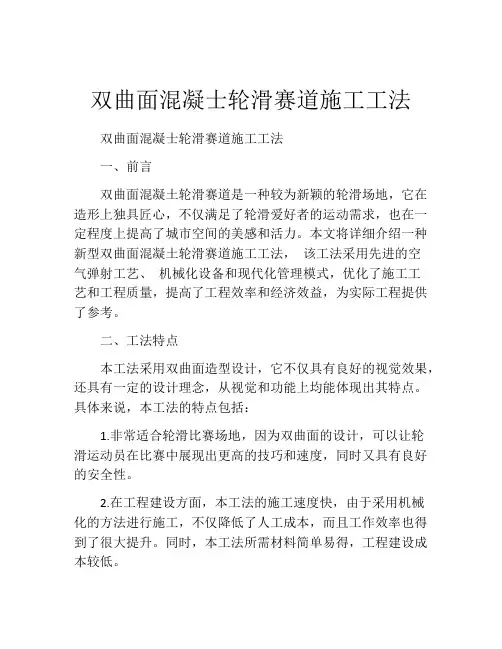

双曲面混凝士轮滑赛道施工工法双曲面混凝士轮滑赛道施工工法一、前言双曲面混凝土轮滑赛道是一种较为新颖的轮滑场地,它在造形上独具匠心,不仅满足了轮滑爱好者的运动需求,也在一定程度上提高了城市空间的美感和活力。
本文将详细介绍一种新型双曲面混凝土轮滑赛道施工工法,该工法采用先进的空气弹射工艺、机械化设备和现代化管理模式,优化了施工工艺和工程质量,提高了工程效率和经济效益,为实际工程提供了参考。
二、工法特点本工法采用双曲面造型设计,它不仅具有良好的视觉效果,还具有一定的设计理念,从视觉和功能上均能体现出其特点。
具体来说,本工法的特点包括:1.非常适合轮滑比赛场地,因为双曲面的设计,可以让轮滑运动员在比赛中展现出更高的技巧和速度,同时又具有良好的安全性。
2.在工程建设方面,本工法的施工速度快,由于采用机械化的方法进行施工,不仅降低了人工成本,而且工作效率也得到了很大提升。
同时,本工法所需材料简单易得,工程建设成本较低。
3.本工法采用可持续发展理念,采用环保材料,具有一定的环保性,同时施工过程中还注意节约资源和避免二次污染。
三、适应范围本工法适用于轮滑场地,可以满足各种平面及高低悬点设计,以及在不同地形和环境中进行施工和应用。
可以针对不同项目类型选择不同的双曲面造型,以适应场地特点和轮滑运动的技巧需求。
四、工艺原理本工法的施工工法与实际工程之间有着密切的关系。
在进行施工时,需要采取先进的施工技术和科学的工艺原理,以确保工程施工的成功。
施工工法的大致流程:土方开挖和地基处理–尺寸和轮廓标记–铺设轮廓竖直挡板–铺设防水层–铺设反射和加强层–铺设混凝土层–打磨和抛光–修补表面缺陷–防水处理–表面处理。
施工过程中,为了确保施工效率和质量,需要采取以下的技术措施。
1.结构设计:需要按照双曲线的要求设计结构,以及考虑场地的坡度、地形等条件,以确保场地的实际效果与设计效果一致。
2.材料选择:需要根据场地环境的特点和设计要求,选择合适的建筑材料,以及保证其质量和环保性,防止材料污染等问题。

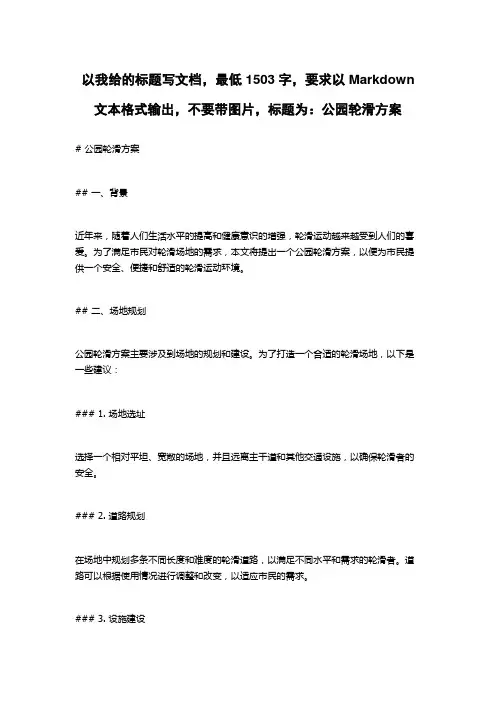

以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:公园轮滑方案# 公园轮滑方案## 一、背景近年来,随着人们生活水平的提高和健康意识的增强,轮滑运动越来越受到人们的喜爱。
为了满足市民对轮滑场地的需求,本文将提出一个公园轮滑方案,以便为市民提供一个安全、便捷和舒适的轮滑运动环境。
## 二、场地规划公园轮滑方案主要涉及到场地的规划和建设。
为了打造一个合适的轮滑场地,以下是一些建议:### 1. 场地选址选择一个相对平坦、宽敞的场地,并且远离主干道和其他交通设施,以确保轮滑者的安全。
### 2. 道路规划在场地中规划多条不同长度和难度的轮滑道路,以满足不同水平和需求的轮滑者。
道路可以根据使用情况进行调整和改变,以适应市民的需求。
### 3. 设施建设- 设置防护设施:在轮滑场地的周边设置合适的防护栏杆或围栏,以确保轮滑者的安全。
同时,根据道路的难度和高度设置合适的护栏,以防止意外事故发生。
- 道路标识和标志:在轮滑道路的关键位置设立标识和标志,如转弯处、斜坡、危险区域等,以提醒轮滑者注意安全。
- 休息区和设施:在场地周围设置休息区和设施,如长椅、遮阳棚、饮水处等,以提供便利和舒适的环境给轮滑者。
## 三、安全措施为了确保轮滑场地的安全和轮滑者的安全,以下是一些安全措施的建议:### 1. 安全守则和规定制定并发布轮滑场地的安全守则和规定,明确轮滑者的行为准则和注意事项,以保障轮滑场地的秩序和安全。
### 2. 安全设备鼓励并提醒轮滑者佩戴安全装备,如头盔、手肘垫、膝盖垫等,以降低受伤风险。
### 3. 安全巡查和维护定期进行场地巡查,并及时修复任何损坏或危险的设施。
同时,建立健全的维护系统,确保轮滑场地的良好状态。
## 四、宣传推广为了提高公众对轮滑场地的认知和使用率,宣传推广工作也非常重要。
以下是一些建议:### 1. 社交媒体宣传通过社交媒体平台,如微博、微信公众号等,宣传公园轮滑场地的建设和运营情况。
轮滑场地施工方案概述轮滑运动作为一项受欢迎的户外运动,在城市中越来越受到年轻人的喜爱。
为了满足轮滑爱好者的需求,需要建立专门的轮滑场地。
本文将介绍一种常见的轮滑场地施工方案,旨在提供一个安全、舒适和满足各种技能水平的场地。
场地选择选择一个合适的场地是轮滑场地施工的第一步。
这里提供几个重要的考虑因素:1. 场地尺寸轮滑场地的尺寸需要根据使用人数和预期活动类型来确定。
一般来说,轮滑场地至少应有以下几个区域:•主赛道:提供足够的空间用于比赛和训练,长度通常不少于100米,宽度不少于10米,并且要保证足够的弯道面积。
•练习区:供初学者和其他玩家练习使用,大小一般可根据实际需求来确定。
•休息区:提供观众休息的场地,可以设置座椅和遮阳设施。
2. 场地地形场地地形的选择应考虑轮滑运动的类型和难度级别。
平坦、光滑的表面是轮滑场地的基本要求,但可以考虑增加一些障碍物和斜面等挑战性元素,以满足不同轮滑技能水平的爱好者。
3. 场地访问性选择一个交通便利、易于到达的场地可以吸引更多的轮滑爱好者。
考虑到附近的交通设施、停车场和公共交通的可用性。
场地设计1. 平整和硬度轮滑场地的地面应该是平整的,不允许有明显的凹凸或野花。
地面硬度需要适中,既不能太硬导致滑倒,也不能太软影响滑行速度。
2. 表面涂层为了提供光滑的滑行表面,常用的涂层材料是聚氨酯或丙烯酸树脂。
这些涂层具有良好的耐磨性和抗滑性,同时还能减少表面水分积聚的可能性。
3. 安全设施为了确保轮滑场地的安全性,需要考虑以下一些安全设施:•集中排水系统:确保场地在雨天或冬天不会积水。
•遮阳设施:在场地周围设置遮阳棚或树荫,以保护轮滑爱好者免受阳光照射。
•安全围栏:场地周围设置合适的安全围栏,以避免轮滑者离开场地或与其他非轮滑活动干扰。
施工步骤下面是轮滑场地的施工步骤:1.确定场地位置和尺寸。
2.准备施工材料和设备。
3.打扫和清理场地,确保地面平整和清洁。
4.在地面上标记出主赛道、练习区和休息区的位置。
室内轮滑场地施工方案室内轮滑场地施工方案一、总体布局设计1.场地尺寸:室内轮滑场地的尺寸应根据场地可用空间进行设计。
一般来说,一个标准的室内轮滑场地应具备50米以上的直线空间和至少20米的弯曲区域。
2.场地材料选择:为了确保运动安全和减轻滑冰损耗,场地地板选用防滑木材地板或橡胶地垫,并进行防水处理。
3.安全措施:在场地的四周应设置软质护栏,以避免滑倒后撞击到硬物导致受伤。
此外,还可以在场地边缘安装护垫,以增加碰撞的缓冲。
二、构造工程1.地面处理:首先,确认场地的地面平整无障碍物。
然后,铺设防滑木材地板或橡胶地垫,保证地面平整、防滑。
2.护栏安装:在场地的四周围安装软质护栏,包括直道和弯道部分。
护栏高度应合适,以确保安全,并且具备足够的韧性,能够在碰撞时缓冲冲击力。
3.护垫设置:在场地边缘设置护垫,以增加碰撞的缓冲,减少受伤风险。
三、设备安装1.照明设备:为了确保室内轮滑场地有足够的光线,需安装照明设备。
根据场地尺寸和布局,选择适合的照明灯具,确保场地各个角落都能得到充分照明。
2.空调系统:室内轮滑场地需要提供适宜的温度和空气流通,因此需要安装空调系统。
根据场地面积和保持恒温的需求,选择适当的空调设备进行安装。
3.音响设备:室内轮滑场地适合设置音乐氛围,以增加运动的乐趣。
因此,需安装音响设备,确保音质良好,声音能够覆盖整个场地。
四、后期维护1.清洁保养:定期进行场地的清洁工作,包括清扫地面、清理护栏和护垫。
确保场地的干净整洁,避免滑行中的不必要摩擦和伤害。
2.检查维修:定期检查场地的设备和设施,如护栏、护垫、照明设备等,确保其正常运行。
对于出现损坏的设备,及时维修或更换。
3.安全检查:定期进行安全检查,检查场地是否存在危险隐患,及时采取措施加以解决。
以上是室内轮滑场地的施工方案。
通过合理的布局、安全的设备和科学的维护,可为运动爱好者提供一个安全舒适的滑冰环境。
同时,为了确保施工顺利进行和施工质量,建议在施工前与专业团队进行沟通和咨询,确保项目能够顺利进行并达到预期效果。
一、编制说明本方案针对滑轮吊装作业,旨在确保施工过程的安全、高效和规范。
本方案依据国家相关施工规范、标准及施工现场实际情况编制,适用于本工程中滑轮吊装作业的指导。
二、工程概况1. 项目名称:[项目名称]2. 工程地点:[工程地点]3. 设备类型:[设备类型]4. 设备重量:[设备重量]吨5. 吊装高度:[吊装高度]米三、编制依据1. 《建筑施工起重吊装工程安全技术规范》(GB 50755-2012)2. 《起重机械安全技术监察规程》(TSGQ 001-2016)3. 《建筑起重机械安全规程》(JGJ 33-2012)4. 施工现场实际情况四、施工准备1. 人员准备:组织具备相关资质的起重工、电工、信号工、司索工等特种作业人员,并明确各自职责。
2. 设备准备:检查滑轮、钢丝绳、吊钩、吊索具等设备,确保其安全可靠。
3. 场地准备:清理吊装区域,确保地面平整,承载力满足吊装要求。
4. 安全防护:设置警戒线,设置安全警示标志,确保非操作人员远离施工现场。
五、施工方法及步骤1. 设备安装:将滑轮安装在吊装设备上,确保滑轮与设备连接牢固。
2. 吊索具准备:根据设备重量和吊装高度,选择合适的钢丝绳、吊钩、吊索具等。
3. 吊装作业:a. 吊装前,对起重机械、吊索具等进行全面检查,确保其安全可靠。
b. 吊装过程中,操作人员应密切配合,确保吊装平稳、安全。
c. 吊装过程中,严禁人员站在吊装设备下方,确保人员安全。
4. 设备就位:将吊装设备缓慢降至预定位置,确保设备就位准确。
六、质量控制1. 设备检查:对滑轮、钢丝绳、吊钩、吊索具等设备进行检查,确保其符合安全要求。
2. 吊装过程:监控吊装过程,确保吊装平稳、安全。
3. 设备就位:检查设备就位是否准确,确保设备就位平稳。
七、安全措施1. 人员安全:操作人员必须持证上岗,佩戴安全帽、安全带等防护用品。
2. 机械安全:检查起重机械、吊索具等设备,确保其安全可靠。
3. 场地安全:设置警戒线,设置安全警示标志,确保非操作人员远离施工现场。
轮滑运动场施工方案1. 引言轮滑运动场是专门用来进行轮滑运动的场地。
随着轮滑运动的流行和普及,越来越多的人开始参与其中。
为了满足轮滑爱好者的需求,建设一个安全、合适的轮滑运动场非常重要。
本文将给出轮滑运动场施工方案,包括选址、场地设计、道路铺设等方面的内容。
2. 选址选址是轮滑运动场施工的第一步。
以下是选址的几个重要考虑因素:2.1 地理位置轮滑运动场的地理位置应方便轮滑爱好者到达。
优选在市区或者人流量较大的地方建设,一方面方便运动者,另一方面也能增加场地的曝光度。
2.2 地块面积轮滑运动场需要具备一定的面积,以容纳多人同时进行轮滑运动。
建议选取面积不小于1000平方米的地块,以确保场地的舒适度和使用体验。
2.3 周边环境选址时需要考虑轮滑运动场周边环境的安全因素,尽量避开交通繁忙的地段,选择安静、无障碍物干扰的区域。
3. 场地设计良好的场地设计能够提升轮滑运动场的功能和吸引力。
以下是一些建议的场地设计:3.1 平整地面轮滑运动场需要有足够平整的地面,避免存在起伏或凹凸不平的情况。
地面可以选择柏油或水泥材质,以提供较好的摩擦力和滑行感。
3.2 道路布局可以设计多条不同难度的道路,以满足不同水平的轮滑爱好者的需求。
道路之间需要设立合适的缓冲区,防止不同道路之间的碰撞。
3.3 安全设施在场地周围设置护栏和警示标志,以确保使用者的安全。
同时可以在场地内设置紧急停车区域,以应对可能的意外情况。
4. 道路铺设轮滑运动场道路的铺设是施工的重要环节。
以下是道路铺设的几个关键步骤:4.1 基础处理首先需要对选址地块进行基础处理,包括清除杂物、铺设防水层等。
确保地基结实平整,以提供良好的基础条件。
4.2 材料选择道路铺设材料可以选择柏油或水泥。
柏油道路具有较好的弹性和缓冲性能,水泥道路则更为坚固耐用。
根据实际情况和预算选择合适的材料。
4.3 铺设过程将选定的道路材料铺设在基础处理好的地面上,确保道路表面平整。
在铺设过程中严格控制材料的厚度和平整度,以确保道路质量。
电动滑轮工程施工方案一、施工前的准备工作1.1 项目概况本项目是为了解决特定地点搬运工作的需要,通过设置电动滑轮来提高工作效率,减小劳动力和人力成本。
1.2 施工单位本项目由XXX公司负责施工,施工单位需对项目进行综合规划和技术支持。
1.3 施工人员本工程需要一定数量的施工人员,包括项目经理、施工队长、电气工程师、机械工程师、安全员等。
确保施工人员的资质和技能满足相关要求。
1.4 施工设备为了保障施工进度以及施工质量,需要准备一些特定的工具和设备,例如起重机、电动滑轮、电缆、保护设备等。
1.5 施工资料为方便施工和管理,需要准备好项目的相关图纸、规范、施工指南等资料,确保施工过程中的准确性和顺利性。
1.6 施工设备检查在开始施工前,对所有施工设备进行检查,确保设备完好无损,满足施工要求,并对设备进行必要的维护和保养。
1.7 安全生产教育培训对所有的施工人员进行安全生产教育培训,确保他们了解相关的安全规定,提高工作安全意识。
二、施工方案2.1 施工场地选择根据实际需要,选择合适的场地进行施工,保证场地宽敞、平整、通风,并且有必要的安全防护措施。
2.2 施工流程(1)准备工作从施工单位开始,将所需的设备和工具搬运到施工现场,进行设备检查和组装工作。
(2)安装电动滑轮首先,按照电动滑轮的使用说明进行安装,并对其进行调试,确认其正常使用。
(3)布置工作区域根据工程图纸或者现场实际情况,进行工作区域的布置,确保施工作业的顺利进行。
(4)设备连接将电动滑轮与电源进行连接,确保电动滑轮能够正常运转。
(5)试运行进行电动滑轮的试运行,确认其转动方向和速度,以及是否存在异常情况。
2.3 安全保障在施工过程中,要严格遵守相关安全生产规定,确保施工现场的安全。
同时,要对施工现场进行安全排查,消除潜在危险因素。
2.4 施工质量控制在进行施工过程中,要根据相关的要求对施工质量进行控制,确保工程的质量达标。
2.5 施工进度管理严格按照施工计划进行施工,合理安排施工人员和设备,保障施工进度。
轮滑场施工方案轮滑场施工方案专业的,环保的,时尚的,只要努力,都可拥有.一、产品介绍二、施工工艺三、温馨提示一、产品介绍轮滑场地是一个比较特殊的比赛场地,它要求有良好的防滑和耐磨的运动性能,而且又不能影响运动员的比赛速度,因此对使用运动材料有很高的技术要求,抗冲击化合物耐磨材料聚丙涂料系统就能很好的满足轮滑运动的要求,轮滑场地专用抗冲击化合物耐磨聚丙系统可铺设于沥青或水泥混凝土地基础上,令传统场地呈现全天候新颖华丽面貌,广泛用于竞技比赛,所采用的物质及设计,足以令运动表面排列异常紧密,从而减轻磨损程度,确保其耐用性,让每个人都能在上面感受到安全舒适。
1、上海宜邦丽轮滑场地系列采用高性能水性聚氨酯乳液,精选优质颜料和进口色浆,精心配方和生产,施工时辅以精制石英砂,可营造出满足轮滑类各项运动所要求的场地地面系统。
2、本产品用于速度轮滑场和花样轮滑场时,建议不用施工“轮滑场地罩面层”,罩面层会减小表面的粗糙程度,降低表面的摩擦系数。
如果一定要追求表面的细腻效果,建议最多只能施工一层“轮滑场地罩面层”。
二、施工工艺(一)、施工条件要求和工具1、施工条件温度:常温不低于10℃,不高于35℃;湿度:空气相对湿度不超过85%;坡度:四周设计合理排水沟,不低于3‰,不大于8‰;平整度:3米直尺允许误差≤3mm,无裂缝、脱层、返砂现象;水泥强度:水泥基础强度必须达到C25以上;沥青密实度:沥青基础要达到95%以上;养护时间:新浇水泥不少于28天,新浇沥青不少于15天。
2、施工工具a、搅拌机一台、搅拌容器、刮板。
b、馒刀、小灰刀、手提打磨机或220V三头打磨机。
c、卷尺、帆布线、羊毛刷、美纹纸等划线用工具。
d、扫把、地拖把、水管等清洁工具。
3、施工要求平整(3M直尺误差3mm)、结实牢固、无松浮物、干净清洁(二)、轮滑聚氨酯在水泥地面施工(注意事项)1、施工方法(1)、基面必须要用打磨或水洗的方法去尘、去污、去油;如果基础表面污垢严重时,可用5%稀盐酸进行酸洗,再用清水清洗干净。
丙烯酸轮滑系列+沥青基础运动地面材料轮滑系列轮滑系列+沥青混凝土基础施工指南总述本施工指南阐明了丙烯酸运动场地面材料轮滑系列在沥青混凝土基础上施工的总的要求,注意要点和方法,本指南仅供参考。
丙烯酸轮滑系列地面材料产品充分考虑到轮滑运动的特殊性和其与网球篮球场地不同的使用要求,设计了独特产品配方,使其在硬度和摩擦力方面更加适合轮滑运动的使用。
丙烯酸涂层结构的灵活可调节性及表面摩擦力可调节性,使其适合于轮滑速跑道,花样轮滑以及轮滑球场地的使用。
1.0 基础要求1.1沥青混凝土基础一般建议铺压热拌沥青混凝土,厚度不低于70mm,其中40mm厚粗沥青混凝土,30mm厚细沥青混凝土,四周必须有排水沟渠,无须切割伸缩缝。
1.2 基础技术要求。
1.平整度:四米直尺高差不超过四毫米。
2.坡度:坡度以具体运动项目来定:●平面速跑道:横向坡度5‰~10‰,纵向坡度不大于1‰;●坡面速跑道:横向坡度5‰~150‰,纵向坡度不大于1‰;●轮滑球场:建议使用单面坡,坡度横向坡度5‰~8‰。
3.粗沥青混凝土以AC20,细沥青混凝土以AC10比较适合。
4.沥青混凝土完工后原则上为防止出现轮辙须养护六个月天才能施工。
实际中至少要养护30天,待沥青混凝土表面达到一定的硬度才可施工。
1.3 施工前基础处理1.3.1基础质量的全面检查:施工前的基础,不能有油污,不能有压路机碾压时的压痕、拥包,不能有松动、空壳的部位,不能有草根或其它可能影响粘接力的异物存在。
一旦发现有上述现象存在,必须予以处理。
清理油污,铲草除根,松动和空壳的部位要切割,压痕拥包要处理,直至整个场地呈现出密实、平整和坚硬的表面来。
1.3.2压痕拥包和突兀处的处理:由于摊铺技术或压路机碾压环节的问题,沥青混凝土基础时常会出现高低不平的压痕、拥包或局部突兀导致平整度不达标。
压痕拥包的问题一般可用铁锤敲平,突兀之处实在敲不平,可用水磨机打磨,以保证场地的积水在规范要求的范围内。
1.3.3 沥青混凝土基础的清洗:清洗是净化基础的重要步骤。
沥青基础表面孔隙率高,空隙里面含有大量灰尘、泥土甚至鸟粪等会影响丙烯酸涂层和沥青基础粘结的杂物。
因此必须全部彻底清除干净。
有可能的话,使用高压水枪进行整场逐步冲洗,确保空隙中的杂物被清理。
务必注意:场地必须彻底清洗干净,否则,日后会出现丙烯酸涂层和沥青基础之间局部粘结强度减弱,会产生起泡、起鼓分层等质量问题。
1.4 施工时的天气要求。
丙烯酸轮滑系列+沥青基础1.4.1施工时必须天气晴朗,阴雨天请勿施工。
1.4.2温度低于10℃,高于35℃时,不适合施工。
1.4.3大气相对湿度大于85%,最好也不要施工。
1.4.4基础养护时间不够或基础表面有明水时也不应施工。
1.4.5基础未清洗干净不能施工。
1.4.6 刮风的天气也最好暂缓施工。
2.0松动空壳处的修补2.1如基础存在松动空壳的问题,其切割铲除后出现的大的凹陷是必须要补平的。
如凹陷深度超过10mm,丙烯酸修补乳胶”(SP-001A),进行如下修补:将丙烯酸修补乳胶(SP-001A)、硅酸盐水泥和石英砂及清水按如下比例混合后:SP-001A :水泥:石英砂:清水 = 10 kg :5~10kg:20~30 kg :适量充分搅拌均匀后,摊铺在凹陷处,用铝合金杆趟平,之后用刮扒拍刮匀刮平。
注意:●石英砂要使用较粗粒径的。
一般最大可使用石英砂粒径相当于修补深度的一半。
●为保证能里外彻底干透,一次补平厚度最好不要超过10mm,超过的话,最好分次分层进行修补。
修补厚度越深,固化的时间越长。
●轮滑鞋将会对地面产生非常大的压强,故修补材料不同于球场,一定要具有相当的刚度、硬度,垂直形变系数一定要非常小,降低轮滑鞋的滑动阻力矩。
3.0丙烯酸轮滑底超固底涂层的施工3.1底涂层的作用凹陷修补完工后,即可施工底涂层。
底涂层是整个轮滑系列丙烯酸结构的基石和支撑层,它不仅是沥青基础真正的贴身粘结层,彻底将沥青基础密封覆盖起来,同时其含有的石英砂具有一定的厚度,对沥青基础的大量空隙具有补平功能,对细微的不平整具有一定的平整作用。
3.2 材料配比底涂层所用的材料是由丙烯酸轮滑底涂(SP-002),40~70目石英砂和清水组成的混物,其材料配置如下:SP-002 :石英砂:清水 = 10加仑:50 kg :10加仑沥青基础的孔隙率可能因为使用石子大小和级配的不同而有较大差异,故在选择石英砂时应根据沥青面的粗糙程度来定。
过粗,则应选用目数小、粒径大的石英砂,反之,应选用目数大、粒径小的石英砂。
3.3 搅拌说明材料依比例配置好之后,充分搅拌是必不可少的。
使用机械搅拌器搅拌,直至各材料组分完全分散均匀。
施工期间提料时也需不断搅拌确保混合均匀,保证混合料的流平性便于施工。
3.4 施工丙烯酸轮滑系列+沥青基础将上述混合料沿着球场的长度或宽度方向自一端开始倒成长形堆料,用胶扒刮平刮匀。
不要形成由沙粒堆积组成的“沙痕线”。
由于沥青基础孔隙率较大,第一层底涂层吃料比较多,为保证空隙被充分填平填实,刮扒走动时,步速要适当放缓,持扒力度适当加大。
第二层底涂层施工时刮扒走动时不快不慢,匀步前进,持扒力度适当较小。
底涂层干燥后,若发现有沙痕,必须用铲刀铲平。
底涂层施工层数为3层,根据沥青基础的粗细状况不同而定.建议采用正交方向施工。
3.5 干燥固化时间底涂层一般需要4个小时以上才能干燥,低温高湿的情况下干燥时间会延长。
未干燥前,不得踏入。
3.6 注意事项●底涂层在施工时,可根据施工时的基础和天气状况,对砂和水的添加量适当调整,地面粗糙时可适当多加点石英砂;温度高时可适量多加一些清水。
●沥青基础过于粗糙时应使用较大粒径的石英砂。
4.0 轮滑场地试水及积水补平4.1 说明沥青混凝土基础平整度不符合要求时,即存在或多会少,或大或小的积水范围。
达不到“四米直尺高差不超过四毫米”的平整度的要求,一般需要补平。
注:一般建议在完成第一层底涂层后开始场地积水的测试和修补。
积水修补完成后再进行后续的两层底涂层的施工,这样便于用后两层的底涂层遮盖修补的部分。
4.2 试水在确定第一层底涂层彻底干燥后,可用水喉将场地浇满清水。
静置二十分钟后,查看场地的积水情况,并用色笔将积水超标的区域圈划起来。
之后,清除积水,准备修补。
4.3 材料配比材料使用材料和修补方法和“2.0松动空壳处的修补”基本一致。
4.4搅拌说明材料依比例配置好之后,充分搅拌是必不可少的。
使用机械搅拌器搅拌,直至各材料完全分散均匀。
施工期间提料时也需不断搅拌确保分散均匀,保证混合料的流平性便于施工。
4.5 施工将上述混合料置于需修补的位置,用铝合金杆、镘刀或胶扒刮平刮匀。
低于10mm 的可一次补平,超过10mm的建议分次分层进行积水修补。
4.6 干燥固化时间修补层一般需要4个小时以上才能干燥,修补越厚,固化时间越长,低温高湿的情况下干燥时间会延长。
未干燥前,不得踩踏。
4.7 注意事项●如果积水深度过深,请使用较大粒径的石英砂,确保修补后的强度,避免出现补平后硬度和强度不够而在使用过程中出现滑轮轮辙,最终导致面层材料开裂的现象。
●再次提醒:积水修补一般在完成第一层底涂层后进行。
修补完成后,再放水试水检验修补效果。
若不理想,还需再次修补,直至达到要求的效果为止。
之后,再施工后续的底涂层。
5.0 丙烯酸轮滑耐磨层施工丙烯酸轮滑系列+沥青基础5.1 丙烯酸轮滑耐磨层的作用丙烯酸轮滑耐磨层是含石英砂的彩色涂层,它既是底涂层的覆盖保护层,又是整个丙烯酸轮滑地面的耐磨层和滑行速度调节层,可以根据客户的要求对耐磨层的表面粗糙程度的调节从而达到调整耐磨层的表面摩擦系数以满足客户对场地完成面的个性化的要求。
丙烯酸耐磨层是整个丙烯酸轮滑场地的核心和关键。
5.2 材料配比耐磨层所用的材料是由“丙烯酸轮滑耐磨面涂”(SP-003),60~80目(和80~100目)石英砂和清水组成的混合物,其材料配置如下:SP-003 :石英砂:清水 = 10 加仑:30~50kg :5~10加仑5.3 搅拌说明耐磨层材料是由彩色丙烯酸轮滑耐磨面涂(SP-003),精制石英砂和清水组成的混合物,可使用机械搅拌器搅拌,直至各组份充分分散均匀后才能刮涂。
刮涂期间,混合料静置一小段时间后,再去提料时也需搅拌以保证混合料的均匀性和流平性,便于施工。
5.4 施工将混合均匀的耐磨层混合料沿场地长度或宽度倒成长线性堆料,用胶扒刮平刮匀,刮扒走动时步伐一致,忌快慢不一,持扒力度均匀,确保涂层厚度均匀,同时,尽量不要形成由沙粒堆成的沙痕线。
耐磨层干燥前禁止入内。
干燥后要全面检查一下,有沙痕线的地方要用铲刀铲除,飘落场内的树叶等其它杂物也要一并清除。
丙烯酸耐磨层一般施工三层才能表现出场地优良的耐磨性能。
各层耐磨层可以以正交方式施工刮涂。
5.5 固化干燥时间耐磨层施工后一般需4个小时固化干燥,低温高湿天气则更长。
5.6 注意事项●建议第一、二层耐磨层使用60~80目石英砂,第三层耐磨层使用80~100目石英砂。
●耐磨层施工时更要精细,尽可能不要出现沙痕线,减少铲除这道工序,要形成一个完整平整无色差的表面。
●“宝力威”丙烯酸轮滑耐磨面涂(SP-003)有多种颜色供选择。
●气温稍高时,可适量多加一些清水。
6.0 丙烯酸轮滑终饰罩面层施工(关注6.6条款)6.1 丙烯酸终饰罩面层的作用丙烯酸耐磨面涂层是含砂量较高的哑光涂层,涂层具有一定的孔隙率。
丙烯酸终饰罩面层可以对丙烯酸耐磨层的色泽和表面有装饰作用,从而使丙烯酸轮滑场地的最终完成面颜色更均匀,表面纹理粗细更一致,同时能适当提高耐污性能。
6.2材料配比丙烯酸终饰罩面层所用的材料是由丙烯酸轮滑耐磨面涂(SP-003)和清水组成的混合物,其材料配置如下:丙烯酸轮滑系列+沥青基础SP-003 :清水 = 10 加仑:7~10加仑6.3 搅拌说明丙烯酸终饰罩面层是由彩色丙烯酸轮滑耐磨面涂(SP-003)和清水的混合物,使用机械搅拌器搅拌,直至丙烯酸材料和清水充分分散均匀。
刮涂期间,混合料静置一小会后再去取料时也需适量搅拌以保证混合料的均匀性,避免材料不均匀造成的面层材料出现色差,气温稍高时,可适量多加一些清水。
6.4 施工将混合均匀的罩面层材料沿场地长度或宽度倒成长线性堆料,用胶刮扒将之扒平扒匀,刮扒走动时步伐一致,忌时快时慢,持扒力度和角度不要太大变化,保证厚薄均匀。
切记刮涂千万不能形成线性堆料痕。
罩面层完成后是不能再做任何处理的了,否则场地色泽的均匀一致性会受到破坏。
6.5固化干燥时间罩面层施工后需4个小时固化。
低温高湿情况下,固化时间会长一点。
在确认干燥之前,绝对不能踏入。
6.6 注意事项●丙烯酸罩面面层是整个丙烯酸涂层的脸面,确保色彩鲜艳,颜色一致。
温度太高时切勿施工,刮风天气也请暂缓施工以防止场外杂物借风力刮入场内,从而对丙烯酸罩面层的表面美观造成破坏。
