施工图会审记录(一)
- 格式:docx
- 大小:17.23 KB
- 文档页数:2
图纸会审会议纪要范本会议纪要XXX2017年2月24日安庆经开区两区共建和平东路道路及地下综合管廊工程图纸会审及设计交底会时间:2017年2月24日地点:XXX会议室参会单位:XXXXXXXXXXXX(参会人员见:会议签到表)会议主持人:XXX会议议程:1、设计单位进行施工图设计交底2、施工、监理单位对施工图纸会审发现的问题进行提问3、设计单位对施工图纸中存在的遗漏或问题进行答复4、建设单位对项目开工准备工作提出要求第一议程:设计单位进行设计交底:1、介绍安庆市和平东路(站前路-皖江大道)道路及公开综合管廊工程的设计意图;2、本工程施工的重点是路基处理和地下综合管廊,难点是地下综合管廊的防水。
(具体内容见:设计交底文件);3、施工过程中要求注意的事项:(1)、对超过一定规模的危险性较大的分部分项工程安全施工专项课件方案,必须经专家论证,如本工程的综合管廊深基坑等;(2)、供电报装、消防部门备案、验收;(3)、管廊结构工程覆土前必须进行测量,测量资料经业主、监理、设计认可后方可回填;(4)、支架、电机等专项设备的采购提前做好准备,材料供应商需建设、监理、施工及上会协定;(5)、综合管廊的防水工程是本项目的重点,防水材料的使用及保障措施,必须严格把关。
(6)、针对施工现场的地质现状,发起施工单元尽量接纳4%灰土进行回填;第二议程:施工、监理单元对施工图纸会审发现的问题及设计单元答复课件设计图纸会审记录工程称号建设单位和平东路管廊(土建及道路)XXXXXXXXXXXX团体工程地址日期地址会审单位设计单元监理单位施工单位参加人员解决方案提出问题1、女儿墙详图只有配筋没有尺寸及混凝土标号说明。
2、立面图两包尺寸为8.7米,一层平面图是7.5米,结构图又是7.9米。
3、窗户未给出具体材质。
1、注明中管廊主体钢筋混凝土保护层为40mm与设计总说明中7.5结构统一规定不符。
10、管廊内集水坑无大洋图11、第一册:和平东路道路横断面图人行道两侧高差与其坡率及宽度不符课件设计单位签字(章)年月日建设单位签字(章)年月日监理单位签字(章)年月日施工单位签字(章)年月日设计图纸会审记录工程名称建设单位和平管廊安装工程答疑XXXXXXXXX建设工程办理XXX工程地址日期地址会审单位1,照明部分2,支架安装部分设计单元监理单元施工单元参加人员解决方案提出问题1、防火门按钮盒图纸未见;SG-DQ-232、风机夹层按钮盒图纸未见;SG-DQ-233、逃生出口按钮盒图纸未见;SG-DQ-234区间照明按钮盒图纸未见;SG-DQ-235、管廊照明控制回路分段未明确;SG-DQ-236、管廊照明灯具线路敷设不明了;SG-DQ-237、照明、监控、消防管道无图纸,是否放置接线盒;SG-DQ-238、疏散指示灯安装位置不明确,两舱廊有明显遮挡物是否抬高距地尺寸SG-DQ-239、温感光纤分层敷设还是置顶敷设;SG-JK-131、管廊内支架槽钢预埋铁件瞄杆大样不明白,是不是改为弯钩瞄杆;SG-GL-2L-12、导轨无大样图纸;SG-GL-2T-33、管廊吊支架安装图纸大样未见;SG-GL-2T-9课件3,给水安装部分1、给水管分支到闸阀井和消防栓,管廊出口高度不明白:SG-GL-2T-212,给水管未见分段阀;SG-GL-2T-21设计单元签字(章)年月日建设单位签字(章)年月日监理单位签字(章)年月日施工单元签字(章)年月日设计图纸会审记录工程名称建设单元和平东路管廊(土建及道路)XXXXXXXXXXXX工程地址日期地点会审单位设计单位监理单元施工单元参加人员解决方案提出问题1、施工图设计申明7.5第1条:在任一搭接截面(焊接为35d,冷驳45d,且不小于500mm)范围内只答应最大50%钢筋接驳;随后又说:接驳长度:单面焊10d,双面焊5d。
图纸会审记录表1. 会审信息
会审日期会审地点参与人员记录人
2021年10月
15日公司会议
室A
张三、李四、王五、赵
六、钱七
小明
2. 会审内容
本次会审主要针对项目A的图纸设计进行讨论和审查。
3. 会审记录
序
号问题描述责任
人解决方案
1图纸中缺少标注尺寸张三补充标注尺寸
2设计图纸中未满足项目需
李四与设计师沟通修改求
3图纸中存在不合理的布局王五重新调整布局
4缺少必要的工序图示赵六补充缺失的工序图
示
5图纸中标注错误的材料钱七更正标注的材料名
称
4. 会审结论
经过讨论和审查,与相关人员进行了沟通,得出以下结论:
1.需要补充标注尺寸,以确保施工过程中的精确度。
2.设计图纸需要进一步修改以满足项目的具体需求。
3.图纸中的布局需要重新调整,以提高效率和操作性。
4.需要补充缺失的工序图示,以便施工人员了解工序
顺序。
5.图纸中的材料标注有错误,需要进行更正。
5. 下一步行动
每位责任人应根据自己所负责的问题,按照解决方案进行
相应的修改和调整。
设计师应与项目团队进行沟通,了解项目需求并进行及时修改。
记录人要及时跟进每个问题的解决情况,并记录相应的修改结果。
6. 附件
无
以上为图纸会审记录表,用于记录图纸会审过程中的问题
和解决方案。
通过会审记录,可以确保项目图纸的准确性和可行性,避免在施工阶段出现问题。
以上记录可作为项目资料的一部分,并用于追踪和验证问题的解决情况。
昌都市农村公路整体承包项目八宿县郭庆乡那塔自然村通达工程(K0+000-K8+444)图纸会审昌都市农村公路整体总承包项目施工第一标段龙建路桥股份有限公司2017年8月30日图纸会审记录时间:2017年8月20日地点:第六项目部会议室主持人:孟庆鑫记录:崔斌参加人员:见参加图纸会审人员签到薄项目总工孟庆鑫:今天把大家组织在一起,主要对我项目部承建的昌都市农村公路整体总承包项目施工第一标段郭庆乡那塔自然村通达工程的施工图进行审核。
为我项目部编制施工组织设计和以后按施工图施工做好准备,如发现图纸有问题以便及时与业主沟通,防止按施工图施工时出现错误。
为把图纸审核好,做如下分工:1、施工图第一篇《总体设计》由孟庆鑫负责审核。
2、施工图第二篇《路线》由崔斌负责审核。
3、施工图第三篇《路基路面》由杨春宇负责审核。
4、施工图第四篇《桥梁、涵洞》由姜晓龙负责审核。
项目经理马明安:对参加图纸会审的工程技术人员提出以下几点要求:1、无论审核那一册图纸,首先应对施工图中《总说明书、路线、环境保护、其他工程、筑路材料、施工组织设计》进行阅读,然后再审自己负责审核的图纸,在审核图纸时应与自己审核的图纸有联系的图纸也进行审核。
2、参加图纸审核的工程技术人员对图纸的审核一定要在思想上高度重视,审核图纸要认真仔细,对图纸的说明、设计要求、备注、注、图形尺寸、结构形式、工程量等不要有遗漏。
3、审核图纸的时间为8月20日至8月30日,8月30日早8点参加图纸会审的人员在会议室对图纸会审的情况进行汇报。
在审核期间由孟庆鑫负责复核工作。
参加图纸会审人员签到薄图纸会审记录时间:2017年8月30日地点:第六项目部会议室主持人:孟庆鑫记录:崔斌参加人员:见参加图纸会审人员签到薄项目总工孟庆鑫:今天把大家组织在一起,主要是各个技术员把各自图纸会审的情况作个汇报。
汇报的顺序按着图纸的册的顺序。
孟庆鑫:经过10天对施工图第一篇《总体设计》的审核,没有发现该册图纸有问题。

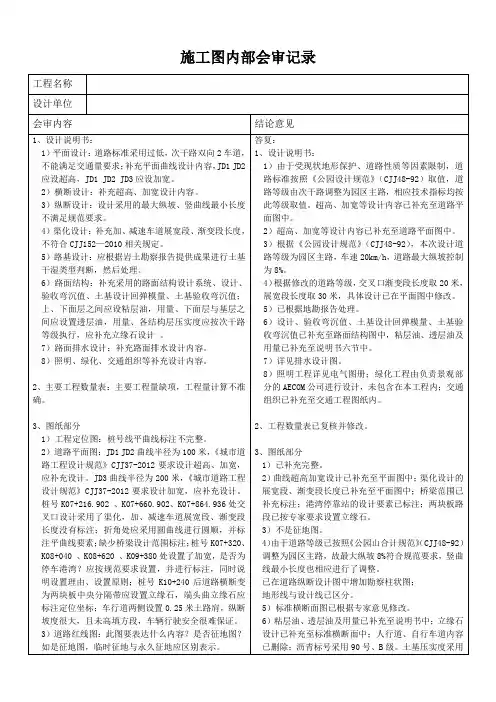

施工图内部会审记录工程名称设计单位会审内容结论意见1、设计说明书:1)平面设计:道路标准采用过低,次干路双向2车道,不能满足交通量要求;补充平面曲线设计内容,JD1 JD2应设超高,JD1 JD2 JD3应设加宽。
2)横断设计:补充超高、加宽设计内容。
3)纵断设计:设计采用的最大纵坡、竖曲线最小长度不满足规范要求。
4)渠化设计:补充加、减速车道展宽段、渐变段长度,不符合CJJ152—2010相关规定。
5)路基设计:应根据岩土勘察报告提供成果进行土基干湿类型判断,然后处理。
6)路面结构:补充采用的路面结构设计系统、设计、验收弯沉值、土基设计回弹模量、土基验收弯沉值;上、下面层之间应设粘层油,用量、下面层与基层之间应设置透层油,用量、各结构层压实度应按次干路等级执行,应补充立缘石设计。
7)路面排水设计:补充路面排水设计内容。
8)照明、绿化、交通组织等补充设计内容。
2、主要工程数量表:主要工程量缺项,工程量计算不准确。
3、图纸部分1)工程定位图:桩号线平曲线标注不完整。
2)道路平面图:JD1 JD2曲线半径为100米,《城市道路工程设计规范》CJJ37-2012要求设计超高、加宽,应补充设计。
JD3曲线半径为200米,《城市道路工程设计规范》CJJ37-2012要求设计加宽,应补充设计。
桩号K07+216.902 、K07+660.902、K07+864.936处交叉口设计采用了渠化,加、减速车道展宽段、渐变段长度没有标注;折角处应采用圆曲线进行圆顺,并标注平曲线要素;缺少桥梁设计范围标注;桩号K07+320、K08+040 、K08+620 、K09+380处设置了加宽,是否为停车港湾?应按规范要求设置,并进行标注,同时说明设置理由、设置原则;桩号K10+240后道路横断变为两块板中央分隔带应设置立缘石,端头曲立缘石应标注定位坐标;车行道两侧设置0.25米土路肩,纵断坡度很大,且未高填方段,车辆行驶安全很难保证。
图纸会审记录某某小区项目某期建设单位:某某建设有限公司设计单位:某建筑设计有限公司监理单位:某集团有限责任施工单位:某某建设有限公司会审日期:202x年3月24日图纸会审记录12 某栋楼JG-09bJZ-06a标准层建筑平面图与标准层结构平面图,有很多墙柱长度不一致,墙柱是否均按结构墙柱图施工,请确认。
墙柱按结构图施工否13 JG-02b通结构02b通节点大样图中,节点21没有显示梁顶标高,请确认H面在哪,请确认。
梁底平飘窗底,具体详建筑立面图否14某栋楼JG-19bJG-02b通4-A轴交4-10~4-14轴位置阳台梁,梁平法施工图显示结构梁高为650,但是节点24显示梁从结构H往下仅为640,对不上,请确认按哪个图施工。
(4-A5轴交4-AF~4-AH轴同问)按650否15某栋楼JG-19bJG-02b通所有飘窗位置,结构连梁为650高,但是飘窗节点显示梁底为640,对不上,请确认按哪个图施工。
如修改大样,请提供最新大样按650,降大样图中的640改为650即可否16某栋楼JG-02b通JZ-194-A轴交4-10~4-14轴位置阳台反坎,本楼栋装饰层厚度为60,反坎结构大样与建筑大样对不上,请确认按哪个大样。
按建筑图施工否17某栋楼JG-02b通JZ-03通a结构节点大样14,显示窗台高度结构高为900,装饰层厚度为60,这样建筑窗台高仅剩840,是否符合安全标准,并且与建筑节点大样对不上,此窗台结构大样窗台是否改为960,请确认。
改为960否18某栋楼JG-02b通JZ-04通a4-C轴交4-7轴位置空调板大样7,结构大样显示700宽,与建筑大样对不上,请确认按哪个施工。
此处应与某栋楼统一否19 JZ-06a中凹廊和抄表平台没有建筑大样索引,请确认按哪个大样施工。
与某栋楼统一否20某栋楼JG-02b通JZ-03通a4-14轴交4-E轴位置铁艺栏杆大样,结构大样与建筑大样反坎对不上,请确认按哪个大样施工。
施工图设计文件会审记录(一
)
施工图设计文件会审记录(二)
序号会审提出的问题(疑问、意见和建议等
) 设计单位答复或会审确定的意见
1 2 3
地下室底板、外墙混凝土材料使用抗渗混凝土,未给
出抗渗等级。
地下室底板与外墙板施工缝是否按大样图1/12做法。
外墙插筋锚固太长放不下,是否可将原锚固长度
600mm改为500mm。
抗渗等级为P8。
按大样图1/12做法,在墙板距底板300mm处加通长钢板
止水带。
可改为500mm。
设计人员签名:
手签
(盖章)
20××年×月×日
施工单位项目负责人签名:
手签
(盖章)
20××年×月×日
总监理工程师签名:
手签
(盖章)
20××年×月×日
建设单位项目负责人签名:
手签
(盖章)
20××年×月×日
手签
20××年×月×日
记录整理人:
整理完成日期:
××建设集团有限公司
记录整理单位:。
填写说明:
1、每个问题描述前需说明问题所在图纸图号。
2、当问题描述需配图时,配图需保证打印成纸质版时清晰可见,CAD图纸配图建议使
用BWF进行复制粘贴,保证清晰可见,字体使用宋体10号,插图环绕文字格式建议设置为四周型;严禁黑底配图。
且该空间布置有用作钢筋支架的型钢,是否
可行。
3、同一个问题不允许跨页描述,当页末位置不够时,另起一页对该问题进行描述。
4、表“施工图设计文件会审记录(二)”中每页须有签名栏,如下图:
GD-C1-322/1
GD-C1-322/1
GD-C1-322/2
记录整理单位:
记录整理人: 整理完成日期: 年 月 日
GD-C1-322/2
GD-C1-322/2
记录整理单位:
记录整理人: 整理完成日期: 年 月 日
GD-C1-322/2。
