浅谈高支模的施工方法及安全保证措施
- 格式:doc
- 大小:82.90 KB
- 文档页数:14

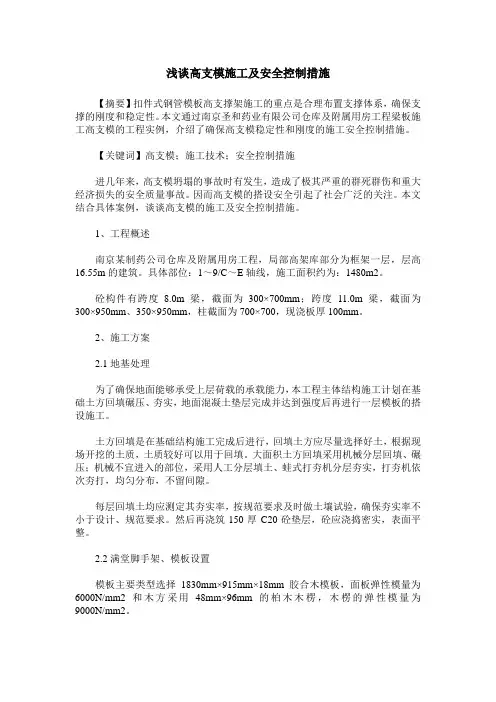

浅谈高支模施工及安全控制措施【摘要】扣件式钢管模板高支撑架施工的重点是合理布置支撑体系,确保支撑的刚度和稳定性。
本文通过南京圣和药业有限公司仓库及附属用房工程梁板施工高支模的工程实例,介绍了确保高支模稳定性和刚度的施工安全控制措施。
【关键词】高支模;施工技术;安全控制措施进几年来,高支模坍塌的事故时有发生,造成了极其严重的群死群伤和重大经济损失的安全质量事故。
因而高支模的搭设安全引起了社会广泛的关注。
本文结合具体案例,谈谈高支模的施工及安全控制措施。
1、工程概述南京某制药公司仓库及附属用房工程,局部高架库部分为框架一层,层高16.55m的建筑。
具体部位:1~9/C~E轴线,施工面积约为:1480m2。
砼构件有跨度8.0m梁,截面为300×700mm;跨度11.0m梁,截面为300×950mm、350×950mm,柱截面为700×700,现浇板厚100mm。
2、施工方案2.1地基处理为了确保地面能够承受上层荷载的承载能力,本工程主体结构施工计划在基础土方回填碾压、夯实,地面混凝土垫层完成并达到强度后再进行一层模板的搭设施工。
土方回填是在基础结构施工完成后进行,回填土方应尽量选择好土,根据现场开挖的土质,土质较好可以用于回填。
大面积土方回填采用机械分层回填、碾压;机械不宜进入的部位,采用人工分层填土、蛙式打夯机分层夯实,打夯机依次夯打,均匀分布,不留间隙。
每层回填土均应测定其夯实率,按规范要求及时做土壤试验,确保夯实率不小于设计、规范要求。
然后再浇筑150厚C20砼垫层,砼应浇捣密实,表面平整。
2.2满堂脚手架、模板设置模板主要类型选择1830mm×915mm×18mm胶合木模板,面板弹性模量为6000N/mm2和木方采用48mm×96mm的柏木木楞,木楞的弹性模量为9000N/mm2。
梁侧主楞为φ48mm×3.2mm的钢管,间距按600mm设置,次楞采用48mm×96mm的木楞,按板下梁侧高度水平设置平均放置4根。

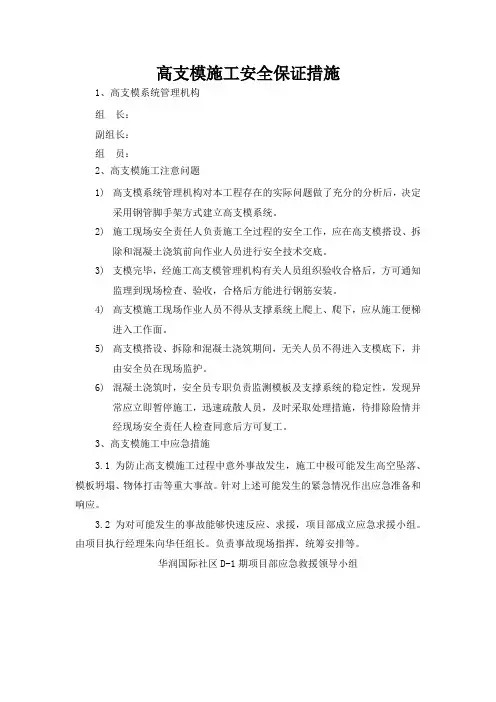

高支模施工安全保证措施1、高支模系统管理机构组长:副组长:组员:2、高支模施工注意问题1)高支模系统管理机构对本工程存在的实际问题做了充分的分析后,决定采用钢管脚手架方式建立高支模系统。
2)施工现场安全责任人负责施工全过程的安全工作,应在高支模搭设、拆除和混凝土浇筑前向作业人员进行安全技术交底。
3)支模完毕,经施工高支模管理机构有关人员组织验收合格后,方可通知监理到现场检查、验收,合格后方能进行钢筋安装。
4)高支模施工现场作业人员不得从支撑系统上爬上、爬下,应从施工便梯进入工作面。
5)高支模搭设、拆除和混凝土浇筑期间,无关人员不得进入支模底下,并由安全员在现场监护。
6)混凝土浇筑时,安全员专职负责监测模板及支撑系统的稳定性,发现异常应立即暂停施工,迅速疏散人员,及时采取处理措施,待排除险情并经现场安全责任人检查同意后方可复工。
3、高支模施工中应急措施3.1为防止高支模施工过程中意外事故发生,施工中极可能发生高空坠落、模板坍塌、物体打击等重大事故。
针对上述可能发生的紧急情况作出应急准备和响应。
3.2为对可能发生的事故能够快速反应、求援,项目部成立应急求援小组。
由项目执行经理朱向华任组长。
负责事故现场指挥,统筹安排等。
华润国际社区D-1期项目部应急救援领导小组组长:副组长:副组长:3.3、机构职责:⑴、负责制定事故预防工作相关部门人员的应急救援工作职责。
⑵、负责突发事故的预防措施和各类应急救实施的准备工作,统一对人员,材料物资等资源的调配。
⑶、进行有针对性的应急救援应变演习,有计划区分任务,明确责任。
⑷、当发生紧急情况时,立即报告公司应急救援领导小组并及时采取救援工作,尽快控制险情蔓延,必要时,报告当地部门,取得政府及相关部门的帮助。
⑸、由应急救援领导小组,组织项目部全体员工投入事故应急救援抢险工作中去,尽快控制险情蔓延,并配合、协助事故的处理调查工作。
⑹、事故发生时,组长或其他成员不在现场时,由在现场的其他组员作为临时现场救援负责人负责现场的救援指挥安排。
高支模施工安全保证措施-组织保障1.安全生产保证体系(项目部安全监督保证体系框图)工艺冷却水(1)以项目经理为首的分级负责的安全生产保证体系。
项目经理是安全生产的第一责任人,统筹协调、指挥、全面负责安全管理。
(2)施工负责人是安全生产管理的第一直接责任人,代表项目经理部行使安全管理的权力,负责本工程安全标准的规定,执行情况的监督与检查。
(3)技术负责人时安全技术的第一责任者, 负责安全技术措施的审核批准。
(4)工长、专职安全负责安全技术、措施的执行,领导劳务作业班组作业队伍开展安全建设,是安全生产有力保证层。
2.环境保护体系3.领导带班制度为进一步加强项目部安全质量管理工作,遵循“全面兼顾,重点防范,带班在现场,解决在现场”的原则,及时发现和制止违规作业行为,将风险因素始终处于可控状态,确保施工安全有序可控,结合项目部实际,特制定本制度。
3.1 带班安排环境监督法规指导︑教育 制定制度 '监督 教 育 -≡- 贝 彻⅛行 自我控制︑落实措施环保法规学习上级单位年评奖罚经理部月评奖罚 工程队自评奖罚管理手段管理层次环保教育 奖罚制度统一思想︑提高认识市环卫部门奖罚(1)项目经理是工程项目安全质量管理的第一责任人,应对工程项目落实带班制度负责,现场带班人员由项目经理、副经理、技术负责人、主施工员、专职安全员、质量员等人组成,项目部要制定以上人员轮流带班时间表,遇到因公出差、开会等情况带班人员无法到位时,按顺序由下一人带班。
(2)项目负责人每月带班生产时间不得少于本月施工时间的80%,因其他事务需离开现场时,应向分公司负责人请假,经批准后方可离开,离开期间应委托项目相关负责人负责其外出时的日常工作。
3.2带班人员职责(1)掌握项目本日主要施工内容、施工进度要求、专项施工方案和安全技术措施、安全技术交底的落实情况、危险源和安全重点监控环节。
根据专项施工方案,检查工程施工是否符合方案要求,特别对深基坑开挖与监测、承重支模架、脚手架搭设、建筑起重机械设备安拆、顶升,使用,起重吊装、高处作业吊篮、电动升模等是否按方案作业。
钢筋混凝土结构高支模施工技术以及安全控制措施钢筋混凝土结构是建筑工程中常见的结构形式,而高支模施工技术是在建设过程中常见的一种施工方式。
高支模是指在施工过程中,使用支模设备进行支撑和模板安装,以便于施工人员进行混凝土浇筑和养护的一种技术手段。
在高支模施工过程中,施工单位需严格遵守相关的施工规范和安全标准,以确保施工过程的安全和质量。
本文将就钢筋混凝土结构高支模施工技术以及安全控制措施进行详细介绍。
一、高支模施工技术1.支模设备选择:在进行高支模施工之前,首先需要选择适合的支模设备。
支模设备的选择应根据施工现场的情况、所需施工工艺以及施工要求来确定。
一般常见的支模设备包括钢托模、钢管支模、悬臂支模等。
根据具体的工程要求和现场条件,选择合适的支模设备可以提高施工效率,确保施工安全。
2.支模搭设:支模搭设是高支模施工的第一步,也是非常关键的一步。
在搭设支模时,需要根据设计要求进行精确的定位和调整,确保支模的垂直度和水平度。
还要加强支模的连接和固定,确保支模的整体稳定性。
支模搭设完成后,需要进行验收和测量,确保支模的质量和准确度。
3.混凝土浇筑:在支模搭设完成后,就可以进行混凝土的浇筑工作了。
在浇筑工作时,需要确保混凝土的均匀性和密实性,避免出现空鼓和裂缝。
还需要注意控制混凝土的温度和养护,以保证混凝土的强度和耐久性。
4.支模拆除:混凝土浇筑完成后,需要等待一定的养护期,然后进行支模的拆除工作。
在拆除支模时,需要根据设计要求和拆模顺序进行操作,确保拆模的安全和顺利。
还需要对拆除后的支模进行清理和整理,为下一次施工做好准备。
二、安全控制措施1.施工现场管理:在高支模施工过程中,需要严格控制施工现场的安全管理。
施工单位要建立健全的安全管理体系,加强对施工人员的安全培训和教育,确保施工人员遵守施工规范和安全标准。
还需要加强施工现场的巡查和监督,及时发现和排除安全隐患。
2.支模设备检查:在进行高支模施工时,需要对支模设备进行定期检查和维护。
高支模施工安全保证措施第一节组织保障1、安全保证体系2、环境保护体系第二节技术措施1、准备工作(1)、模板拼装模板组装要严格按照模板图尺寸拼装成整体,并控制模板的偏差在规范允许的范围内,拼装好模板后要求逐块检查其背楞是否符合模板设计,模板的编号与所用的部位是否一致。
(2)、模板的基准定位工作:1)、首先引测建筑的边柱或者墙轴线,并以该轴线为起点,引出每条轴线,并根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前5线必须到位,以便于模板的安装和校正;2)、标高测量,利用水准仪将建筑物水平标高根据实际要求,直接引测到模板的安装位置;3)、竖向模板的支设应根据模板支设图;4)、已经破损或者不符合模板设计图的零配件以及面板不得投入使用;5)、支模前对前一道工序的标高、尺寸预留孔等位置按设计图纸做好技术复核工作。
2、模板支设(1)、基础及地下工程模板:1)、地面以下支模应先检查土壁的稳定情况,当有裂纹及塌方迹象时,应采取安全防范措施后,方可下人作业。
当深度超过2m时,操作人员应扶梯上下;2)、距基槽(坑)上口边缘1m内不得堆放模板。
向基槽(坑)内运料应使用起重机、溜槽或绳索;运下的模板严禁立放在基槽(坑)土壁上;3)、斜支撑与侧模的夹角不应小于45°,支在土壁上的斜支撑应加设垫板,底部的对角楔木应与斜支撑连牢。
高大长脖基础若采用分层支模时,其上下模板应经就位校正并支撑稳固后,方可进行上一层模板的安装;4)、在有斜支撑的位置,应在两侧模间采用水平撑连成整体。
(2)、楼梯模板1)、梯模施工前,根据实际斜度放样,先安平台梁及基础模板,然后安梯外帮侧板。
外帮板先在其内侧弹楼梯底板厚度线,划出踏步侧板位置线,钉好固定踏步侧板的档木,在现场装钉侧板,梯高度要均匀一致,特别注意最下一步及最上一步的高度,必须考虑楼地面面层的粉刷厚度;2)、楼梯模板支撑用钢管架支设牢固;3)、模板搭设后应组织验收工作,认真填写验收单,内容要数量化,验收合格后方可进入下道工序,并做好验收记录存档工作。
建筑工程中高大支模施工技术与安全措施高大支模施工是一种常用的建筑施工技术,它主要用于大型建筑物的施工。
在进行高大支模施工时,需要考虑到施工过程中的安全问题,采取相应的安全措施来保障工人的安全。
本文将详细介绍高大支模施工技术和相应的安全措施。
一、高大支模施工技术1. 整体施工方案设计:在进行高大支模施工时,首先要根据建筑物的结构特点和要求,设计出整体施工方案。
这个方案要考虑到模板支撑、拆模、运输等各个环节,确保施工过程的顺利进行。
2. 支模材料的选择:在高大支模施工中,需要选择合适的支模材料。
常用的支模材料有钢模板和木模板,根据具体情况和要求选择合适的材料,并加强材料的防腐处理,延长使用寿命。
3. 梁板的布置:在高大支模施工中,需要合理布置梁板,确保梁板的稳定性和承重能力。
梁板的布置要符合设计要求,同时要注意梁板的连接方式和支撑方式,防止出现安全隐患。
4. 支模的安装:支模的安装是高大支模施工的关键环节。
支模的安装要按照设计要求进行,确保支模的稳定性和承重能力。
要加强支模的连接和固定,防止支模的位移和倾斜。
5. 拆模的控制:在高大支模施工完成后,需要进行模板的拆除。
拆模时要根据设计要求进行,合理控制拆模的顺序和速度,防止因过早或过快拆模导致结构损坏。
1. 安全培训:在高大支模施工前,需要对参与施工的人员进行安全培训。
培训内容包括支模的搭建、拆模的注意事项、施工区域的安全控制等,确保施工人员具备必要的安全意识和操作技能。
2. 施工现场管理:在高大支模施工中,需要建立完善的施工现场管理制度。
包括施工区域的划定、施工区域的封闭和标识、施工人员的通行和作业指导等,确保施工现场的安全和秩序。
3. 安全设施设置:在进行高大支模施工时,需要设置相应的安全设施。
包括施工现场的围护栏、防护网、安全标识等,防止人员误入施工区域和物体掉落伤人。
4. 监测和检测:在高大支模施工过程中,需要进行监测和检测。
包括对支模的稳定性和承载能力进行监测,确保支模的安全;对施工现场进行安全巡查和检测,及时发现和处理潜在的安全隐患。
超高支模安全保证措施一、钢管扣件架搭设工程安全技术措施1、搭设钢管扣件双排脚手架,必须严格按国家《建筑安装安全技术规程》以及施工组织设计的要求进行设计和搭设。
2、搭设前应严格进行钢管的筛选,凡严重锈蚀、薄壁。
严重弯曲及裂变的杆件不宜采用。
3、严重锈蚀、变形、,螺栓螺纹已损坏的扣件不宜采用。
4、建筑金属的拉杆,不宜采用铅丝攀拉,必须使用埋件形式的钢性材料。
5、不宜采用承插式钢管做底步立杆交错之用。
6、所有扣件紧固力矩,应达到4~5kg·m。
7、同一立面的小横杆,应对等交错设置,同时立杆上下对直。
8、斜杆接长,不宜采用对接扣件。
应采用叠交方式,二只回转扣件接长,搭接距离视二只扣件间隔不少于0.4m。
二、模板工程安全技术措施1、进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。
安全带应高挂低用。
2、经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3、工作前应先检查使用的工具是否牢固,板手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人,工作时要思想集中,防止钉子扎脚和空中滑落。
4、安装与拆除模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。
5、高空,复杂结构模板的安装与拆除,事先应有切实的安全措施。
6、遇六级以上的大风时,应暂停室外的高空作业。
雨后应先清扫施工现场,略干不滑时再进行工作。
7、二人抬运模板时要互相配合,协同工作。
传递模板、工具应用运输工具或绳子系牢后升降,不得乱抛。
组合钢模板装拆时,上下应有人接应。
钢模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。
并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往。
8、不得在脚手架上堆放大批模板等材料。
9、支撑、牵杠等不得搭在门窗框和脚手架上。
通路中间的斜撑、拉杆等应设在1.8m高以上。
10、支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。
建筑工程中高大支模施工技术与安全措施高大支模施工是指在建筑工程中,在高大结构物施工过程中,为了支撑混凝土浇筑而搭设的支模。
支模施工是建筑工程中非常重要的一项工作,不仅影响着工程的质量和进度,更关系到施工安全和工程成本。
对支模施工技术和安全措施的重视和研究显得尤为重要。
一、高大支模施工技术1. 支模方案的设计在进行高大支模施工前,首先需要进行支模方案的设计。
支模的设计需要考虑多种因素,如支模的承重能力、结构稳定性、出模要求等,必须根据具体的工程情况进行合理的设计。
支模设计要满足工程结构和质量要求,且考虑到将来支模的拆除问题。
2. 材料的选择支模施工需要使用大量的材料,如钢管、钢材、板材等。
在选择材料时,必须根据工程的需要、材料的强度、耐用性和施工条件等做出合理选择。
对于大型的支模构件更要加强材料的质量控制,确保其达到规定的标准。
3. 施工工艺及现场操作支模施工需要遵循严格的工艺程序,对每一个施工环节都要进行认真的规划和设计。
尤其是在大型结构物的支模中,对支模的搭设、固定和连接等环节都要经过认真的计划和检查,确保施工过程中不出现安全隐患。
4. 质量监控支模施工中的质量监控是非常重要的一环,对支模的质量和连接强度等要进行严格的监控和检测。
只有确保了支模的质量,才能保证工程施工的安全和顺利进行。
1. 安全教育在进行高大支模施工前,必须对施工人员进行安全教育和培训,使每一个参与施工的人员都了解高大支模的安全风险和施工规程,做到心中有数,严格遵守现场管理规定。
2. 安全防护装备在高大支模施工现场,必须配备好相应的安全防护装备,如安全帽、安全带、防护眼镜等。
确保施工人员在作业过程中的安全。
3. 安全风险评估在进行支模施工前,必须对施工现场进行安全风险评估,识别出可能存在的安全隐患,并采取相应的措施加以预防和控制。
及时清除现场危险因素,确保施工现场的安全。
4. 安全监督对高大支模施工的安全工作,必须进行严格的监督和检查。

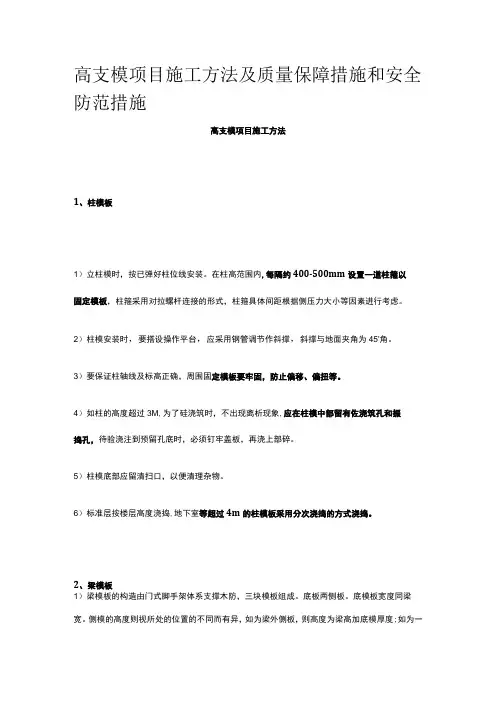

高支模项目施工方法及质量保障措施和安全防范措施高支模项目施工方法1、柱模板1)立柱模时,按已弹好柱位线安装。
在柱高范围内,每隔约400-500mm设置一道柱箍以固定模板,柱箍采用对拉螺杆连接的形式,柱箍具体间距根据侧压力大小等因素进行考虑。
2)柱模安装时,要搭设操作平台,应采用钢管调节作斜撑,斜撑与地面夹角为45'角。
3)要保证柱轴线及标高正确,周围固定模板要牢固,防止偏移、偏扭等。
4)如柱的高度超过3M,为了硅浇筑时,不出现离析现象,应在柱模中部留有佐浇筑孔和振捣孔,待验浇注到预留孔底时,必须钉牢盖板,再浇上部碎。
5)柱模底部应留清扫口,以便清理杂物。
6)标准层按楼层高度浇捣,地下室等超过4m的柱模板采用分次浇捣的方式浇捣。
2、梁模板1)梁模板的构造由门式脚手架体系支撑木防,三块模板组成。
底板两侧板。
底模板宽度同梁宽。
侧模的高度则视所处的位置的不同而有异,如为梁外侧板,则高度为梁高加底模厚度;如为一般梁侧模板,则高度为梁高减去碎模板厚度。
2)梁模板的安装首先安装标准门式脚手架支撑体系,间距一般为600-900m为宜,搭设高度按层高而设置,再用U型可调顶托,在顶托上面支两条80X80的木材纵向设置。
然后在木防上面设置80X80mm间距300横向木材根据水平标高的要求在U型顶托中调节。
再订梁底模板。
安装时要将梁底模板两端搁置的柱模板顶端梁的缺口处,底板安装要垂直。
跨度大于或等于4M的梁底模板要起拱,以抵消部分受荷后下垂的挠度,起拱高度为跨长的l%0-3%,其次安装梁侧模板,安装时要将梁侧模板紧靠梁底模板放在支柱顶的横方木上,为防止产生外移应用夹板将侧模板钉牢,在支柱顶的横木上。
梁侧模板安装要垂直,边梁夕M则模板上边用立杆及斜撑固定,一般梁侧模板的上口用楼板的模板顶紧。
梁侧模板之间应临时撑木撑紧。
撑木长度与梁相同,浇筑后拆去,若梁的高度较大时,为抵抗碎的侧压力,还要安设对拉螺栓加强。
3、楼板模板1)楼板的模板由门式脚手架体系支撑、木彷,若干拼版组成。
钢筋混凝土结构高支模施工技术以及安全控制措施引言钢筋混凝土结构是目前建筑领域中广泛应用的一种结构形式,而高支模是钢筋混凝土结构施工中的一项重要工艺。
高支模施工技术的质量和安全控制措施的完善,直接关系到工程的质量和施工过程中的安全,因此对于高支模的施工技术和安全控制措施的重要性不言而喻。
本文将对钢筋混凝土结构高支模施工技术以及安全控制措施做一份详细的介绍。
一、高支模施工技术1. 支模的选择在进行高支模施工之前,需要根据工程的具体情况选择合适的支模系统。
在选择支模系统时,需要考虑到施工的安全性、经济性以及施工速度。
通常情况下,可以选择钢管支撑模板系统或者钢管脚手架模板系统,根据具体的工程要求和施工条件来选择合适的支模系统。
2. 模板搭设模板的搭设是高支模施工中非常关键的一步。
在进行模板搭设之前,需要根据设计要求做好模板的施工方案,并严格按照方案进行施工。
在进行模板搭设过程中,需要注意模板的水平度和垂直度,确保模板的稳固性和平整度,以保证后续混凝土浇筑的质量。
3. 钢筋的加工和安装在进行高支模施工之前,需要对钢筋进行加工和安装。
在钢筋加工和安装过程中,需要严格按照设计图纸要求进行操作,确保钢筋的规格、数量和位置符合要求。
在进行钢筋连接时,需要采用焊接或者绑扎的方式,确保钢筋的连接牢固。
4. 混凝土浇筑混凝土浇筑是高支模施工中最关键的一步。
在进行混凝土浇筑之前,需要对混凝土的配合比进行调试,并根据配合比要求进行搅拌。
在进行混凝土浇筑过程中,需要采用合适的浇筑方式和工艺,确保混凝土的均匀性和密实性,以保证混凝土的强度和耐久性。
5. 模板拆除在进行模板拆除之前,需要对混凝土进行初步的养护,在保证混凝土强度符合要求的前提下,可以进行模板拆除。
在进行模板拆除过程中,需要采用逐步拆除的方式,确保混凝土的整体性和安全性,同时需要注意模板拆除过程中的安全防护措施,确保施工人员的安全。
二、安全控制措施1. 施工方案设计在进行高支模施工之前,需要根据工程的具体情况进行施工方案的设计,并严格按照设计方案进行施工。
高支模技术保证措施
高支模技术是一种用于建筑工程中的模板支撑技术,为了保证施工过程中的安全和质量,需要采取以下保证措施:
1. 建立规范:制定高支模技术的操作规范和安全操作流程,包括施工前的准备、搭建过程中的验收和监测、拆除时的安全措施等。
2. 培训人员:对施工人员进行高支模技术的培训,使其掌握正确的操作方法和安全操作技巧,提高操作技能和意识。
3. 设计优化:对高支模技术的设计进行优化,确保其承载力和稳定性满足施工需要,并考虑抗震和抗风的设计要求。
4. 材料选择:选择高质量的高支模材料,包括模板板材、连接件等,确保其强度和稳定性,减少因材料质量问题引起的安全隐患。
5. 监测检测:采用非破坏性检测和实时监测技术对施工过程中的高支模进行监测,及时发现和处理问题,确保施工安全。
6. 安全防护:为施工人员提供必要的安全防护设施,包括安全帽、安全绳索等,以防止人员因操作失误或其他意外导致伤害。
7. 定期检查维护:对使用过的高支模进行定期检查和维护,确保其良好的工作状态和安全性能,及时更换损坏或老化的部件。
8. 加强沟通协调:与施工方、设计方、监理方等各方沟通协调,共同解决高支模技术施工中的技术和安全问题,确保施工的顺利进行。
通过以上保证措施的采取,可以有效地提高高支模技术施工的安全性和质量,确保建筑工程的顺利进行。
高支模施工安全质量管理措施随着高层建筑的兴起,高支模施工在建筑行业中扮演着重要的角色。
然而,高支模施工的同时也带来了一系列的安全和质量隐患。
为了确保施工过程中的安全和质量,采取有效的管理措施势在必行。
本文将介绍高支模施工安全质量管理的措施,以确保施工过程的顺利进行。
1. 制定详细的施工方案在进行高支模施工之前,应制定详细的施工方案。
该方案应包括施工方法、工艺流程、人员分工、材料选择、施工计划等。
通过制定细致的施工方案,可以有效地避免施工过程中的一些问题,并为安全质量管理奠定基础。
2. 加强施工现场管理为了确保高支模施工的安全,施工现场的管理至关重要。
首先,应严格执行平台搭设要求,确保搭设牢固、平稳,并进行定期检查和维护。
其次,施工现场应设置明显的安全警示标志,明确施工区域和非施工区域的界限,确保人员安全。
同时,加强对施工人员的培训和安全意识教育,提高他们的安全责任意识。
3. 使用合格的支模材料高支模施工中,支模材料的质量直接关系到施工的安全性和稳定性。
因此,在进行施工之前,应严格按照规定采购合格的支模材料。
对于已经使用过的支模材料,应进行检查和试验,确保其质量符合要求。
4. 定期检查和维护支模设备支模设备是高支模施工中必不可少的工具,因此定期检查和维护支模设备是保证施工安全的关键之一。
定期检查支模设备的螺栓连接、焊缝和倒挂角等,确保其在使用过程中的稳定性和安全性。
5. 强化质量检查和验收为了保证施工质量,应建立完善的质量管理体系。
在施工过程中,定期进行质量检查,及时发现和解决施工中存在的问题。
在施工结束后,进行全面的质量验收,确保施工质量符合相关标准和规定。
6. 加强施工人员培训高支模施工对施工人员的要求较高,因此需要对施工人员进行相关培训。
培训内容涵盖施工方法、安全操作规程、质量控制要求等。
通过培训,提高施工人员的技能水平和责任意识,降低施工事故发生的风险。
7. 建立应急预案在高支模施工中,意外事故难以避免。

建筑工程中高大支模施工技术与安全措施
高大支模是指建筑工程中高度大于3米、横跨宽度大于6米的支模系统,其施工技术和安全措施对于保障工人安全、保证工程质量至关重要。
一、施工技术
1.预制支模杆:采用现浇法钢筋混凝土支模,应预制好符合设计要求的支模杆,并进行质量检验,以保证其承载能力和稳定性。
2.支模梁:采用工厂生产的箱型钢管,每段长度不超过12米,按现场尺寸进行拼装。
3.支撑柱:采用钢支撑柱,其杆径应达到设计要求,钢板厚度应符合施工牢固的要求。
4.安装方法:先组装好支架,再逐层递进地建立支架,基础的选择应根据地面现状和负荷情况进行。
5.加强连接:支架与支架之间的连接应加强处理,如采用对接接头,应加配螺栓连接。
6.精细施工:支模系统完工后,应做好整体调整和填缝处理,充分保证施工精度,避免施工中产生错误,导致工程质量瑕疵。
二、安全措施
1.组织人员:在进行高大支模施工时,必须组织专业技术人员进行监督和指导,规范作业流程。
2.材料选取:采购支模杆、梁、支撑柱等材料时,应选择符合标准的制品,并经过质量检验。
3.作业区域固定:在进行支模施工时,需要固定作业现场范围,封闭施工区域,禁止闲人靠近。
4.安全防护:工人应戴好安全帽、安全带,配备个人防护用品,阻止发生事故。
5.设备检查:机械设备在使用前,应检查设备状况,确保设备安全运转。
6.交通安全:当施工现场靠近道路时,必须保证施工区域内交通有序,并设置明确的警示标识,避免交通事故的发生。
总之,在建筑工程中的高大支模施工中,应注重施工技术的规范,加强管理,严格执行安全措施,以确保工作人员的安全和工程的质量。
钢筋混凝土结构高支模施工技术以及安全控制措施钢筋混凝土结构高支模施工是一种广泛应用的建筑施工技术,该技术具有施工速度快、精度高、结构稳定等优点,特别适用于高层建筑和大型桥梁的施工。
本文将介绍钢筋混凝土结构高支模施工技术以及安全控制措施,希望能给读者带来帮助。
1、支模设计高支模的设计必须考虑结构的安全性、施工的可行性以及施工的效率。
支模设计要满足下列要求:(1)、结构安全:保证支模在施工期间能够承受施工荷载,并保证施工过程中结构的稳定性和安全性。
(2)、施工可行性:支模的设计必须考虑施工的顺序,以保证施工进度和质量。
2、支模制作和安装支模制作和安装是高支模施工的基础。
制作支模时必须严格按照设计要求进行,以保证支模的质量和安全性。
安装支模时必须注意以下事项:(1)、支模的横向和纵向定位,以保证支模的稳定和垂直度。
(2)、支模的刚性连接,以保证支模在施工期间不会发生松动。
(3)、支模的稳定性,必须具备足够的稳定性,以保证施工的安全性。
3、钢筋安装钢筋安装必须按照设计要求进行,钢筋的空间位置和覆盖层必须符合规定要求。
同时,钢筋的连接必须采用正确的连接方法,并进行足够的检测和确认。
4、砼浇筑砼浇筑是高支模施工的最后一道工序。
砼浇筑时必须注意以下事项:(1)、砼的配制必须符合设计要求,砼的浇注必须按照设计的顺序进行。
(2)、砼浇筑过程中必须对砼的温度、湿度、坍落度进行监测和控制,以保证砼的质量。
(3)、砼浇筑完成后必须及时对支模进行拆除,以节约时间。
二、安全控制措施高支模施工是一种高危作业,需要采取相应的安全控制措施,以保障工人的安全。
安全控制措施主要包括以下几个方面:1、支模强度和稳定性的检查支模的强度和稳定性是保障施工安全的重要保证,必须在制作和安装后进行检查和测试。
检查内容包括支模的标高、直线度、垂直度、稳定性、支承方式、支模刚度、钢筋连接等。
2、支模及钢模板的拆除支模及钢模板在浇筑砼完成后必须及时拆除,拆除时必须按照支模拆除顺序进行,避免支模的偏移和摆动。
钢筋混凝土结构高支模施工技术以及安全控制措施钢筋混凝土结构是现代建筑中常见的一种结构形式,它具有优良的承载性能和耐久性,因此在高层建筑和大型桥梁等工程中得到广泛应用。
在钢筋混凝土结构的施工过程中,高支模施工技术是一个重要的环节,而安全控制措施则是保障施工人员和工程设施安全的关键。
本文将就钢筋混凝土结构高支模施工技术以及安全控制措施进行详细介绍。
一、高支模施工技术1. 高支模的概念及作用高支模是指在建筑结构混凝土浇筑过程中,为了支撑和固定混凝土模板而设置的支撑结构。
在大型混凝土结构中,由于混凝土浇筑过程中的自重和固定力的作用,需要使用高支模来支撑模板,以保证混凝土结构的施工精度和质量。
2. 高支模的种类目前常见的高支模有悬挑式高支模、支模、双桁架式高支模等。
悬挑式高支模适用于大跨梁和大跨板的施工,支模适用于小跨梁和小跨板的施工,双桁架式高支模适用于大跨度平板的施工。
根据具体工程的要求和条件选择合适的高支模种类很重要。
3. 高支模的施工步骤(1)搭设高支模前的准备工作在搭设高支模之前,需要进行地基的处理和土建工程的施工,确保施工场地的平整和稳定;在确定搭设高支模的位置后,还需进行必要的土方和平整工作,确保支模基础的稳固。
在高支模的搭设过程中,首先需要设置支模基础,并根据设计要求进行支模立柱和横梁的设置,然后安装支撑杆和连接装置,最后进行支模的调整和固定,确保支模的稳定和坚固。
(3)高支模的使用和维护在混凝土浇筑过程中,需要根据浇筑的高度和类型进行支模的使用和调整,以确保混凝土模板的平整和稳定;还需要对支模进行定期的检查和维护,及时发现并处理支模的损坏和变形,确保施工安全和质量。
二、安全控制措施1. 施工现场安全防护在高支模施工现场,需要设置工作区域和通道,确保施工人员的安全和方便;设置安全防护设施,如防护网、护栏等,避免高空坠落事故的发生;使用标志和警示牌,明确施工现场的危险区域和安全位置,提醒施工人员注意安全。
浅析建筑工程高支模的施工技术与安全管理措施摘要:主要针对高支模的安全技术要求及专项方案的编制,现场施工的安全管理、通病治理措施进行了全面的阐述。
关键词:建筑工程;高支模;安全管理1、前言目前,在公共建筑、商业综合体、高层建筑和施工中,高大支模体系的应用已经十分普遍,超限、超重、高净空、大跨度模板支撑系统层出不穷,建筑工程大多采用扣件式钢管组成的模板支撑体系。
高大支模架属于超过一定规模的危险性较大的分部分项工程范围,是施工安全风险控制的重点环节。
由于施工单位过程管理不到位,造成支架搭设构造不规范,模板支撑系统计算错误或考虑不周,施工人员安全意识淡薄等原因,导致高大支模架失稳坍塌事故时有发生,造成多人死伤的严重安全事故。
为了保证高支模施工的安全,必须做好施工技术与安全管理的措施,充分发挥技术管理在高支模施工全过程中的服务、指导和支撑作用。
2、高支模专项方案的编制要求和编制要点由于目前还没有专门针对高支模方面的规范标准,对高支模施工的检查和验收要按照国家现行标准规范《建筑施工模板安全技术规范》(JGJ 162-2008)执行,高支模专项方案的编制和评审要按按照住建部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文件)的要求进行。
为避免使用作废的标准规范,施工单位项目部技术主管部门应及时将国家现行标准规范下发到项目相关管理人员(专职安全员、专职质检员、专业工程师等),以便其了解和熟悉国家现行标准规范的内容,同时按照现行标准规范要求对高支模施工进行检查和验收。
2.1方案编制要求(1)方案针对性:编制前,应针对现场施工条件与操作队伍协商,统一意见后再进行编制和受力验算,避免出现方案与现场施工脱节的现象,应将标准规范中通用作法修改为本方案的针对性要求,将一些范围或可选择性的表述方法确定为唯一性的要求;同时,尽量采用图表的方式表达方案,以提高方案的可操作性,使操作者明了易懂。
(2)方案编制评审程序:①方案编制完成后,应由施工单位部门组织本单位施工技术、安全、质量等部门有经验的专业工程师进行会审,对专项方案中存在的问题进行修改和完善,以达到方案优化的目的。
高支模工程安全文明施工措施一、安全保证措施1.进入施工现场必须佩戴好相应的劳动防护用品,安全帽扣好帽带,穿好防滑鞋,施工现场不得吸烟、打闹,酒后严禁进行脚手架搭设施工。
2.满堂脚手架的搭设、拆除作业,均在2m以上的高处作业,应设置作业人员登高措施,佩戴好安全带,作业面设置相应的安全防护设施。
3.脚手架搭设上岗人员定期体检,凡患有高血压、贫血病、心脏病及其他不适于高空作业者,一律不得进行脚手架搭设操作。
4.夜间施工,现场应有足够的照明。
施工临时用电应做到“一机、一闸、一漏、一箱”。
5.当遇6级以上大风和大雨、大雾天气时,应停止脚手架搭设工作。
满堂脚手架搭设时,作业范围内严禁非作业人员入内。
6.施工人员严禁凌空投掷杆、扣件等其他物品。
对拆下的大块胶合板要有人接应拿稳,应妥善传递放至地面,严禁抛掷。
7.拆下的模板应及时拨钉,按规格堆放整齐,工程完成(模板工程)应用塔吊吊运至(严禁模料从高处抛掷)指定地点堆放。
8.拆除跨度较大的梁下支柱时,应先从跨中开始分别向两端拆除。
9.对活动部件必须一次拆除,拆完后方可停歇,如中途停止,必须将动部分固定牢靠,以免发生事故。
10.搭设或拆除作业在高度2.0m以上的脚手架,应设置作业人员登高措施,佩戴好安全带,作业面设置相应的安全防护设施。
二、文明施工措施1.现场钢管、扣件、模板等材料应分类堆码整齐,建立相应的管理台账。
2.拆除的钢管、扣件、模板等材料应及时清理倒运。
对废旧模板,木方予以处理,拆除的模板、木方上的铁钉应及时拔除。
3.对施工现场主要道路、作业面每天定人定时进行清扫,保证清洁。
4.进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,严禁穿硬底鞋或拖鞋上架。
5.进入施工现场的施工人员要爱护场内的各种绿化设施和标志牌,不得践踏草坪、损坏花草树木、随意拆除和移动标志牌。
6.严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。
7.上架子作业人员上下均应走人行梯道,不准攀爬架子。
_目录一、前言 (1)二、工程概况 (1)三、施工工艺技术 (1)3.1屋面层室内高支模系统施工工艺技术 (1)3.2室外悬挑高空模板支撑系统施工工艺技术 (3)3.3模板拆除方法和注意事项 (6)四、施工安全保证措施 (7)4.1 安全组织管理措施 (7)4.2技术措施 (8)五、结语 (12)六、附图 (12)附图1:屋面层室内区高支模平面、剖面图附图2:屋面层室外悬挑区高支模平面、剖面、大样图附图3:屋面层室外悬挑区高支模剖面、大样图附图4:屋面层高支模监测平面布置示意图浅谈高支模的施工方法及安全保证措施摘要:本文以武警柳州市支队机关指挥中心工程高支模的施工为例,介绍了高支模的施工方法及安全保证措施关键词:屋面层室内高支模系统、室外悬挑高空模板支撑系统一、前言高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
我公司承建的武警柳州市支队机关指挥中心工程中,屋面层结构属于高支模,室内采用高支模系统的钢管支撑体系,外悬挑结构采用悬挑钢梁斜拉支撑、钢管支撑体系。
本文结合该工程的施工实践,谈一谈高大模板的施工方法及质量控制要点。
二、工程概况从第11层(标高为37.5)至屋面(标高为47.5Om),层高为10m。
屋面层的梁规格主要350×1200、跨度最大为13.7m(轴线距离);梁300×800,跨度最大13.7m;梁350×800、跨度最大为8m;梁200×600、跨度8m,屋面楼板厚度主要130mm、120mm。
屋檐造型外挑结构为钢筋砼梁板结构(反梁),南、北(长边)边外挑出主梁边宽度为2.4m,悬挑梁为350×1200,封口梁等效截面为460×800,板厚度为120mm;东、西边外挑出山墙边宽度为1.6m,悬挑梁段截面为400×(750~600),封口梁截面为200×600,板厚度为120mm。
支模高度为10m符合建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号文)高大模板范围,该楼层模板施工方案按高支模要求编制。
因此屋面层结构的模板支模区域分室内区和悬挑区,支模区域见附图1。
三、施工工艺技术3.1屋面层室内高支模系统施工工艺技术3.1.1屋面层梁模板支撑系统设计技术参数屋面层的梁规格主要为350×1200、跨度最大为13.7m(轴线距离);梁300×800,跨度最大13.7m;梁350×800、跨度最大为8m;梁200×600、跨度8m,屋面楼板厚度主要130mm、120mm 。
根据以上梁截面情况及实际施工需要,以及偏于绝对可靠、安全计算考虑的设计理念,本工程主要选取:350×1200,楼层高10m;350×800,楼层高10m进行设计计算考虑,经过计算,此高支模设计均满足安全要求,支模参数见下面内容。
(1)梁截面350×1200的梁支模:采用梁板立杆共用的¢48×3.5钢管支撑系统,梁底模板采用1830×915×18模板,支撑方木为50×80方木间距@200,方木支撑在纵向受力水平杆上,受力水平杆节点用双扣连接。
梁底支撑体系为¢48×3.5钢管,纵向(跨度长向)间距为1200,横向立杆间距900,水平杆的步距为1500mm,受力支撑杆用双扣件连接,并在梁底增加二道双钢管加固支顶,立杆间距同梁纵向设置与各水平钢连接。
梁侧面设置二道M12对拉螺杆间距600,螺栓距离梁底的距离为300、700mm,主龙骨为2¢48×3.5钢管,竖向次楞为50×80方木@200mm,上端固定连接下端用“步步紧”固定连接间距@400。
另按规范要求:(1)每根立杆底部应设置底座及垫板,本工程采用模板作为垫板,垫板厚度不小于50mm;(2)在立杆距离地面200mm高处,沿纵横水平方向按纵下横上的程序设置扫地杆。
立杆顶端的可调支托底部也应沿纵横向设置一道水平拉杆,所有水平拉杆的端部均应与四周建筑物顶紧顶牢;(3)在支撑系统外侧周围应设由下至上的竖向连续式剪刀撑,中间为4-6m,并在剪刀撑部位的顶部、往下每4.5m设置一道水平剪刀撑、扫地杆处设置水平剪刀撑,剪刀撑杆件的底端与地面顶紧,夹角宜为45度至60度,具体见附图1。
在梁高大等于1.2m的两侧设置垂直剪刀撑,见附图1图示。
(2)梁截面350×800的梁支模:采用梁板立杆共用的¢48×3.5钢管支撑系统,梁底模板采用1830×915×18模板,支撑方木为50×80方木间距@200,方木支撑在纵向受力水平杆上,受力水平杆节点用双扣件连接。
梁底支撑体系为¢48×3.5钢管,纵向(跨度长向)间距为1200,横向立杆间距900,水平杆的步距为1500mm,受力支撑杆用双扣件连接。
梁侧模板为面1830×915×18模板,上端直接与楼板模板固接,侧模板下端用“步步紧”固定连接间距@400。
支模详见附图1。
剪刀撑的设置、抱柱装置做法详见附图1图示。
3.1.2屋面层板模板支撑系统设计参数(1)楼板厚度为130mm厚楼板及120mm厚楼板的模板支撑系统:采用Ф48×3.5钢管,模板为木胶合板1830×915×18,支撑方木为50×80,间距@200,承重支顶为顶托构件,承重托梁为2Ф48×3.5钢管;搭设尺寸为:立杆的纵距1.2米,立杆的横距1.1米,水平杆的步距h=1.50米。
具体高支模板系统详见附图1:高支模室内区高支模平面布置图、剖面图。
3.1.3 梁板模板施工流程及施工方法3.1.3.1梁模板安装施工方法:1)模板安装顺序:搭设和调平模板(包括安装水平拉杆和剪刀撑)→按标高铺梁底模板→拉线找直→绑扎梁钢筋→安装垫块→梁侧模板→调整模板。
2)技术要点:按设计要求起拱(跨度大于4m 时,起拱2‰=2cm),并注意梁的侧模包住底模,下面龙骨包住侧模。
3.1.3.2楼板模板安装施工方法:1) 安装顺序:搭设立杆、水平杆及水平向、竖向剪刀撑→主龙骨→次龙骨→柱头模板龙骨→柱头模板、顶板模板→拼装→模板调整验收→进行下道工序。
2) 技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与梁模板连接,然后向中央铺设。
按设计要求起拱(跨度大于4m 时,起拱2‰=2cm),起拱部位为中间起拱,四周不起拱。
3.1.3.3 梁模与板模的制作及安装1)梁模的底板采用18mm木胶合板;梁跨度大于4m时,梁底板中部应起拱,按设计规定,起拱高度按跨度的2‰。
楼板模板铺设时,只要在两端及接头处钉牢,中间尽量少钉或不钉以利拆模。
挑檐模板必须撑牢拉紧,防止向外倾覆,确保安全。
2)板模采用1830×915×18mm的木胶合板,不规则处采用木板补足。
3.2室外悬挑高空模板支撑系统施工工艺技术3.2.1室外悬挑高空模板支撑系统技术参数屋面层悬挑结构为梁板结构(反梁),悬挑梁为350×1200,悬挑长度为2.4m;封口梁为460×800、200×600,悬挑结构楼板厚度为120mm。
通过设计计算悬挑梁350×1200、封口梁为460×800、200×600及120mm厚楼板的模板支撑系统参数和共用的外脚手架荷载参数,并得出钢管立杆的受力参数,进而设计计算支撑悬挑工字钢梁受力构件的参数。
经过计算,此高支模设计均满足安全要求,支模参数见下面内容。
(1)挑梁350×1200的梁支模:采用梁板立杆共用的¢48×3.5钢管支撑系统,梁底模板采用1830×915×18模板,支撑方木为50×80方木间距@200,方木支撑在纵向受力水平杆上,受力水平杆节点用双扣件连接。
梁底支撑体系为¢48×3.5钢管,纵向(跨度长向)间距为800,横向立杆间距900,水平杆的步距为1500mm。
(2)封口梁460×800的梁支模:采用梁板立杆共用的¢48×3.5钢管支撑系统,梁底模板采用1830×915×18模板,支撑方木为50×80方木间距@200,方木支撑在纵向受力水平杆上,受力水平杆节点用双扣件连接。
梁底支撑体系为¢48×3.5钢管,纵向(跨度长向)间距为1100,横向立杆间距800,水平杆的步距为1500mm。
(3)封口梁200×600的梁支模:采用梁板立杆共用的¢48×3.2钢管支撑系统,梁纵向(跨度长向)间距为1200,横向立杆间距800,水平杆的步距为1500mm。
(4)悬挑120mm檐板支模:采用Ф48×3.5钢管,模板为木胶合板1830×915×18,支撑方木为50×80,间距@250,承重支顶为顶托构件,承重托梁为2Ф48×3.5钢管;搭设尺寸为:立杆的纵距1.1米,立杆的横距0.8米,水平杆的步距h=1.50米。
(5)十层以上共用的外脚手架:外脚手架通过设置第三排外立杆与悬挑高支模钢管立杆共同搭设底坐落在悬挑工字钢受力构件上,计算参数按双排脚手架设计计算。
脚手架搭设参数为:立杆纵距1.1米,立杆横距0.8米,步距为1.50米。
连墙件采用二步三跨设与楼层钢性连接、局部高度处(没楼面的位置)采用抱柱子连接,竖向间距3.60米、水平间距3.3米,脚手板选用50厚200宽竹质脚手板,其它外脚手架的防护搭设按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的要求搭设。
(6)悬挑结构梁板模板的钢管支撑架的受力支撑构件:采用18号悬挑工字钢加刚性斜拉杆的支撑体系。
分2阶段进行设计计算,第一阶段通过纯悬挑三排钢管架搭设高度为5.2m的受力体系,按外脚手架对应的荷载计算出悬挑工字钢梁的预埋件及工字钢的规格。
第二阶段按整体模板受力体系加刚性斜拉杆共同受力的支撑体系进行设计验算。
(1)第一阶段纯悬挑三排钢管架搭悬挑结构系统:以外脚手架搭设高度5.2m(计算总高度16.8m)比例取荷载进行验算,计算结果为:A、按南、北面悬挑长度3.5m,采用18#工字钢,长度为6m,间距为1100mm,工字钢直接平铺于楼板面上,设置3道“几”型φ18圆钢压环。
B、按东、西面悬挑长度2.8m,采用18#工字钢,长度为6m,间距为1200mm,工字钢直接平铺于楼板面上,设置3道“几”型φ18圆钢压环。
