外脚手架施工技术交底一、工程概况本项目为某高层建筑外脚手架施工工程,位于城市中心区域,总占地面积约为20000平方米,建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共计30层。
本工程外脚手架施工范围包括建筑物的四周立面,涉及脚手架搭设面积约为5000平方米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习本工程外脚手架施工方案,了解施工工艺及质量、安全要求。
2. 对脚手架施工人员进行技术培训,确保掌握相关操作技能。
3. 编制脚手架施工详图,明确脚手架搭设的平面布置、立杆、横杆、扫地杆、剪刀撑等构造要求。
4. 制定脚手架施工进度计划,确保施工进度与整体工程进度相协调。
5. 组织专家对施工方案进行评审,完善施工方案,确保施工安全、质量。
(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:- 钢管:约30吨;- 扣件:约5万个;- 脚手板:约5000平方米;- 安全网:约5000平方米;- 钢丝绳:约1吨;- 连接件:约0.5吨。
2. 提前与材料供应商沟通,确保材料供应及时、质量可靠。
3. 对进场材料进行验收,检查产品质量合格证、检验报告等资料,确保材料符合国家标准。
4. 妥善保管材料,避免受潮、生锈、变形等影响材料性能。
5. 根据施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程外脚手架施工应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工扣件式钢管脚手架安全技术规范》等规定。
2. 脚手架施工前必须编制详细的施工方案,并经审批合格后方可施工。
3. 脚手架施工应遵循安全第一、预防为主的原则,确保施工过程中的人身安全和工程质量。
4. 脚手架施工前应进行安全技术交底,确保所有施工人员了解施工方案、工艺流程、安全措施等。
5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架结构安全可靠。
6. 脚手架搭设和拆除作业必须由具有相应资质的专业队伍进行,严禁无资质或非专业人员操作。
哈尔滨会展城上城二期工程7#-11#楼及地库地下室外墙脚手架施工方案编制人:程坤审核人:李国祥审批人:编制时间:2013年10月11日中建一局(集团)有限公司哈尔滨会展城上城工程项目经理部目录附:地下室外墙脚手架计算书1.编制依据....................... 错误!未指定书签。
2.工程概况.................................................. 错误!未指定书签。
2.1工程概况................................................................................................................. 错误!未指定书签。
2.2建筑设计概况......................................................................................................... 错误!未指定书签。
2.3脚手架设计概况..................................................................................................... 错误!未指定书签。
3.施工准备.................................................. 错误!未指定书签。
3.1材料准备................................................................................................................. 错误!未指定书签。
3.2人员准备................................................................................................................. 错误!未指定书签。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改外脚手架施工安全技术交底(通用版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.外脚手架施工安全技术交底(通用版)一、安全要求1、脚手架必须配合施工进度搭设,一次搭设高度不超过相邻连墙件以上两步。
2、立杆搭设应符合下列规定:(1)立杆间距1.5m,距建筑物0.20m,水平间距1.8m;立杆底下垫木脚手板。
(2)脚手架必须设置扫地杆。
扫地杆应采用直角扣件固定在距底座上200mm处的立杆上。
(3)立杆与框架柱用钢管连接,竖向每层抱两道,立杆与每层楼板拉接一道。
立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开距离为500mm;各接头中心在主节点的距离为步距的1/3;搭接长度为1m,采用3个旋转扣件固定。
3、水平杆搭设应符合下列规定:水平杆间距1.8m,水平杆设置在立杆内侧,纵向水平杆与立杆用直角扣件扣紧,不得隔步设置或遗漏。
4、连墙件、剪刀撑、横向斜撑等的搭设应符合下列规定:外脚手架的两端转角处以及中间每隔7.5m设一组剪刀撑,剪刀撑与地面角度:53o,剪刀撑钢管采用搭接(三个扣件),搭接长度1.0m,旋转扣件中心线至主节点的距离150mm。
剪刀撑与大横杆、立杆的交叉点应全部绑扎。
铺设要求:里外立杆之间应满铺脚手板,铺稳,用铅丝与脚手架绑扎牢固,设挡脚板。
脚手架工程技术交底一、工程概况本项目为脚手架工程技术交底,工程地点位于XXX市XXX区,为一栋地上20层、地下2层的商业综合体。
建筑高度为80米,总建筑面积约为50000平方米。
本工程脚手架搭设主要用于主体结构施工、装饰装修施工及安全防护等。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸及施工方案,明确脚手架搭设的位置、高度、类型等要求。
2. 参照相关规范和标准,编制脚手架施工方案及安全措施。
3. 对施工人员进行安全技术交底,确保施工人员掌握脚手架搭设的基本技能和安全操作规程。
4. 对脚手架施工过程中可能出现的质量问题、安全隐患等进行预测,并提出相应的预防措施。
(二)、物资准备工作1. 脚手架材料:根据工程量计算,预计需用量如下:(1)钢管:约100吨;(2)扣件:约10万个;(3)脚手板:约10000平方米;(4)安全网:约1000平方米;(5)其他辅料:如膨胀螺栓、钢丝绳、防锈漆等。
2. 脚手架搭设工具:包括扳手、螺丝刀、电焊机、切割机、梯子等。
3. 安全防护用品:安全帽、安全带、防滑鞋、手套、口罩等。
4. 材料验收:对进场的脚手架材料进行验收,确保材料质量符合规范要求。
5. 材料存放:合理规划材料存放场地,确保材料分类存放、整齐有序。
6. 材料运输:提前规划材料运输路线,确保材料及时、安全地运输至施工现场。
三、一般规定1. 本工程施工应严格遵守国家和地方的相关法律法规,以及行业标准和企业内部管理制度。
2. 施工前必须对所有施工人员进行安全技术交底,确保每位施工人员了解工程概况、施工方案、安全措施及紧急预案。
3. 脚手架搭设应按照批准的施工方案进行,严禁擅自更改设计方案和施工工艺。
4. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改,确保脚手架的使用安全。
5. 脚手架上不得超载使用,不得堆放与施工无关的物品,保持脚手架整洁、通道畅通。
6. 脚手架搭设应考虑施工过程中的荷载变化,确保脚手架结构稳定,满足施工需求。
技术交底记录连墙件→安装剪刀撑→扎色带及张挂安全网→作业层铺脚手板和挡脚板。
3、落地式脚手架搭设的基本要求:1)单排脚手架搭设高度不应超过24m;双排脚手架搭设高度不宜超过50m,高度超过50m的双排脚手架,应采用分段搭设等措施。
2)场地平整:应清除搭设场地杂物,平整搭设场地,并应使排水畅通(图1)。
图1场地平整,并设排水沟图2放线定位3)脚手架基础经验收合格后,应按按房屋的平面形状放线定位(图2)。
4)铺设垫板:立杆垫板或底座底面标高宜高于自然地坪50mm~100mm,垫板应采用长度不少于2 跨、厚度不小于50mm、宽度不小200mm的木垫板(或垫板采用50×100mm的方木)(图3)。
图3垫板及底座图4设置纵、横向扫地杆5)脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm 处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上(图4)。
6)脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm(图5)图5基础有高低差时架体搭设要求4、悬挑式脚手架搭设的基本要求:1)一次悬挑脚手架高度不宜超过20m。
2)型钢悬挑梁宜采用双轴对称截面的型钢。
悬挑钢梁型号及锚固件应按设计确定,钢梁截面高度不应小于160mm。
悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径不宜小于16mm(图6)。
图6 型钢悬挑脚手架构造1——钢丝绳或钢拉杆3)用于锚固的U型钢筋拉环或螺栓应采用冷弯成型。
U型钢筋拉环、锚固螺栓与型钢间隙应用钢楔或硬木楔楔紧。
4)每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结。
钢丝绳、钢拉杆不参与悬挑钢梁受力计算;钢丝绳与建筑结构拉结的吊环应使用HPB235级钢筋,其直径不宜小于20mm,吊环预埋锚固长度应符合现行国家标准《混凝土结构设计规范》GB50010中钢筋锚固的规定(图6)。
外脚手架安全技术交底6篇【第1篇】门型钢管外脚手架安全技术交底1.进入施工现场必须遵守安全操作规程和现场安全管理规定。
2.操作人员必须经培训考核合格持证上岗,戴安全帽、穿工作鞋,高处作业要系扣安全带。
3.严格按照产品说明书的要求和搭拆作业方案进行架设或拆除。
4.作业前,应检查地基夯实平整,架体和构配件是否齐全,脱焊、裂缝、变形、锈蚀严重的不准使用,不配套的门架与配件不得混合使用于同一脚手架。
作业现场与高压线的安全距离是否足够,作业范围下方10m以内是否已设置警戒,禁止行人通过或站立,有无醒目安全标志。
5.搭设顺序:基础--钢板垫块、底座--门架扫地杆--斜撑--平行架--脚手板--接驳管--上一节门架--臂扣(逐层搭高)--与二楼梁边拉结(层层拉结,水平间距不得大于7m),无平行架的场合,应每层架体外侧四周加设一度50mm钢管围蔽的加强杆。
6.架体内侧离墙不大于20cm,如大于20cm,应每隔一层楼设一道架体内侧与墙体之间的水平安全网,架体外侧应密挂安全立网。
7.每次架设必须高于结构施工作业面1.2m,并进行分段验收。
8.架体垂直偏差不大于总高度的1/1000,绝对值不大于10mm。
9.高层建筑外脚手架应每隔五层楼高增设一道卸荷措施,多风地区或台风或高度超过100m存在负风压时,应增设防风拔起的抗拔措施。
10.悬挂架设外脚手架时,底托宜采用工钢字架,焊成三角形,顶拉构件并与建筑结构预埋件焊接牢固可靠,必要时,对建筑结构还要采取补强措施。
11.在脚手架的转角处、不闭合脚手架的两端应增设连墙件,其竖向间距不应大于4m。
12.脚手架与架空输电线路的安全距离、工地临时用电线路架设及脚手架接地避雷措施等应按现行行业标准《施工现场临时用电安全技术规范》的有关规定执行。
13.脚手架外侧应每6根立柱设一钢管大斜撑(十字盖),与地面夹角不小于45°,不大于65°,并用旋转扣与架体连结拧紧螺栓。

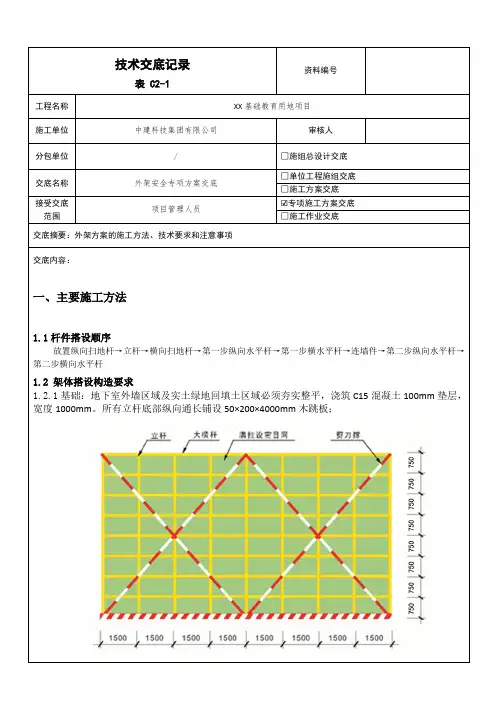

交底内容:一、主要施工方法1.1杆件搭设顺序放置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第一步横水平杆→连墙件→第二步纵向水平杆→第二步横向水平杆1.2 架体搭设构造要求1.2.1基础:地下室外墙区域及实土绿地回填土区域必须夯实整平,浇筑C15混凝土100mm垫层,宽度1000mm。
所有立杆底部纵向通长铺设50×200×4000mm木跳板;1.2.2立杆:立杆纵距1500mm,横距750mm。
立杆接头用对接扣件,内立杆与墙柱外边的间距为400mm。
当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500 ㎜;各接头中心至主节点的距离不宜大于步距的1/3。
立杆的垂直偏差不得大于架总高体的1/300,并同时控制其绝对偏差值不大于50mm。
凡是立杆与大横杆交接处均加之直角扣件,不得减少或隔步设置,以免立杆长度超过计算长度而失稳;脚手架是配合施工进度搭设的,但一次搭设高度不应超过其作业面的两步以上。
脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
1.2.3大横杆:大横杆应设置在立杆内侧,单根杆长度不应小于3跨;步距1500mm,接头连接采用对接扣件,与立杆用直角扣件连接。
拦腰杆:为确保施工安全,在外侧大横杆之间、立杆内侧搭设通长拦腰杆1道,间距750mm,钢管连接采用对接扣件。
两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。
1——立杆;2——大横杆;3——小横杆1.2.4小横杆:每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,贴近立杆布置,搭于大横杆之上并用直角扣件扣紧且严禁拆除。
脚手架施工方案交底标题:脚手架施工方案交底引言概述:脚手架施工是建筑工程中非常重要的一环,正确的施工方案交底对于确保施工质量和安全至关重要。
本文将详细介绍脚手架施工方案交底的内容和要点。
一、施工人员及责任分工1.1 施工队伍组成:明确施工队伍的人员构成,包括搭设人员、监理人员、安全员等。
1.2 责任分工:明确每位施工人员的具体责任和任务,确保每个人明确自己的职责。
1.3 安全意识培训:对施工人员进行安全意识培训,确保他们了解脚手架施工的风险和安全措施。
二、脚手架搭设方案2.1 设计方案审核:确保脚手架搭设方案符合规范要求,经过专业人员审核。
2.2 材料准备:明确所需脚手架材料的数量和规格,确保材料质量符合要求。
2.3 搭设流程:详细描述脚手架搭设的具体流程和步骤,包括搭设顺序、固定方法等。
三、安全措施及应急预案3.1 安全防护设施:明确脚手架搭设过程中需要采取的安全防护措施,如扶手、防护网等。
3.2 安全检查标准:设立安全检查标准,定期对脚手架进行安全检查,确保施工安全。
3.3 应急预案:制定脚手架施工过程中可能出现的突发情况的应急预案,确保能够及时有效地处理。
四、监理与验收4.1 监理人员职责:明确监理人员的职责和权限,监督脚手架施工过程。
4.2 验收标准:设立脚手架搭设的验收标准,确保脚手架符合规范要求。
4.3 验收记录:对脚手架搭设过程进行记录和归档,以备日后查阅。
五、施工结束及总结5.1 施工结束标准:明确脚手架搭设结束的标准和条件,确保施工质量。
5.2 整改措施:如有不符合要求的地方,制定整改措施并及时执行。
5.3 经验总结:对脚手架施工过程进行经验总结,为今后类似项目提供参考。
结语:脚手架施工方案交底是确保施工质量和安全的重要环节,只有做到全面、细致的交底,才能有效地保障施工的顺利进行。
希望本文的内容能对相关人员在脚手架施工方案交底过程中提供一定的参考和帮助。
法上下通行,故该部位人员通行时,在内外立杆之间设置爬梯,内撑梁处由于内立杆与内撑梁之间的间距很小,人员无法通行,故内立杆与外墙间的间距需适当加大,设定为400mm。
由于东南边内撑梁有锚杆,所以内撑梁处爬梯分两种情况处理,详见附图。
五、防护
外架水平防护按下图所示搭设。
外墙施工时可将横杆延伸至墙边搭设操作平台,横杆上铺钢脚手板,并搭设两道0.6m的防护栏杆。
外墙防水施工时拆掉平台。
六、脚手架拆除
拆除作业应按确定的程序进行拆除:安全网→挡脚板及脚手板→防护栏杆→剪刀撑→斜撑杆→小横杆→大横杆→立杆。
拆架程序应遵守“由上而下,先搭后拆”的原则,并按“一步一清”原则依次进行。
严禁上下同时进行拆架作业。
不准分立面拆除或在上下两步同时拆除,做到一步一清,一杆一清。
拆立杆时,要先抱住立杆再拆开最后两个扣件。
拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣件。
所有连墙杆必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
4、质量保证措施:
操作人员作业必须进行岗前技术培训与安全教育。
钢管有严重锈蚀、弯曲、压扁或有裂缝的不得使用,扣件发现有脆裂、变形滑脱、滑丝的严禁使用。
专业技术负责人:交底人:接受交底人:。
