1富地·蓝泊湾2#楼筏板模板支护施工方案审批:审核:编制:河南六建建筑集团有限公司二○一一年八月一日筏板基础模板支护施工方案一、工程概况一、工程概况:富地·蓝泊湾工程位于洛阳高新开发区滨河路与芳泽路交叉口东200m,地下一层地上三十四层,由四栋高层住宅和一个地下车库组成。
基础采用筏板基础,上部结构形式为剪力墙结构。
总建筑面积约14万平方米,层高:地下室为 m、上部住宅 m,建筑总高度 m。
本工程筏板基础高度是1.6m,土方已经挖至140.900标高周围车库的土方已经挖至141.600,利用主楼车库周围的土方作为模板的支撑点已经不可能,经项目部研究论证采用砖模支护方案《高层建筑混凝土结构技术规程》、《施工手册》《砌体结构设计》、《建筑结构荷载规范》、三、施工前准备工作1、技术准备a)、在施工过程中所有施工管理人员均应认真熟悉图纸,相关规范标准,等相关技术资料,并对施工方案进行理论证b)、熟悉砌体、混凝土施工工艺标准,对操作人员进行交底。
2、人员准备(1)相关人员职责a、项目经理:对工程的质量、环境职业健康安全、进度等负全部责任,协调施工过程中各方面问题。
b、技术负责人:编制筏板基础大体积砼施工方案,对施工员、试验、安全员、环境监督员做二级交底。
协助项目经理解决施工过程中的技术问题。
c、施工员:按施工图纸、施工规范标准、施工组织设计、施工方案等组织施工,对工序的工程质量负直接责任。
施工本工序前,对施工班组进行技术、安全交底,组织施工班组的自检,检查中发现的问题及时纠正、整改,及时办理隐蔽工程的验收,做好各工序的监控记录。
d、质量员:严格按设计要求,规范规定,对原材料、成品、半成品进行质量检查、监督。
做好检验批的质量核定工作,组织报验。
及时纠正施工质量通病及违规操作,质量员具有奖罚权和工程质量一票否决权。
e、机械管理员:负责机械管理,保证操作人员持证上岗,督促机械修理人员对机械维护和保养,保证机械的正常运转。
第1篇一、工程概况本工程位于我国某城市,占地面积约为20000平方米。
筏板基础是本工程的主要基础形式,主要用于承载主体结构荷载,并保证结构的稳定性。
筏板基础施工质量直接影响到整个工程的稳定性和安全性。
本方案旨在为筏板基础施工提供详细的施工步骤和质量控制措施。
二、施工准备1. 施工图纸及技术资料施工前,应仔细审查施工图纸,确保施工方案与设计要求相符。
同时,收集相关技术资料,如地质勘察报告、施工规范、材料性能等。
2. 施工人员组织具备相关资质的施工人员,对施工人员进行技术培训和安全教育,确保施工人员掌握筏板基础施工技术及安全操作规程。
3. 施工机械根据施工需求,配备挖掘机、推土机、混凝土搅拌站、混凝土泵车、平板振动器、平板振动器、钢筋加工机械、吊车等施工机械。
4. 施工材料确保施工材料符合设计要求,包括混凝土、钢筋、水泥、砂石、外加剂等。
对进场材料进行严格检验,确保材料质量。
5. 施工现场施工现场应平整、开阔,具备排水设施,确保施工顺利进行。
三、施工工艺1. 施工测量根据设计图纸,进行施工放样,确定筏板基础的位置、尺寸和标高。
使用全站仪进行精确测量,确保施工精度。
2. 土方开挖根据设计图纸和地质勘察报告,进行土方开挖。
采用挖掘机进行开挖,确保开挖深度、宽度和边坡坡度符合设计要求。
开挖过程中,注意保护地下管线和构筑物。
3. 钢筋绑扎(1)钢筋加工:按照设计要求,对钢筋进行下料、弯曲、焊接等加工。
(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、保护层厚度符合规范要求。
4. 混凝土浇筑(1)混凝土搅拌:按照设计要求,选用合适的混凝土配合比,使用混凝土搅拌站进行搅拌。
(2)混凝土运输:采用混凝土泵车将混凝土运输至施工现场。
(3)混凝土浇筑:按照施工顺序,从一端开始浇筑混凝土,采用分层浇筑、分段施工的方法,确保混凝土密实、均匀。
5. 混凝土养护混凝土浇筑完成后,及时进行养护。
采用喷淋、覆盖、浇水等方法,确保混凝土强度达到设计要求。
模板工程专项施工方案本工程为梁板式底平式梁板筏板基础,板厚500,基础梁截面分别为500×1200、500×1500、800×1500.一、施工准备1. 材料采用多层胶合板,厚12mm,木方 40×80m/m,穿墙(梁)螺栓Ф14(用套管pvcФ16)周转使用,架子钢管、长具、脱模具、铁丝等.2. 备用工具设备,电锯、手锯、电钻、锤子、扳手、钳子等。
3.周围筏板500高采用胶合板木方支撑,底用电钻在混凝土垫层上钻孔,用钢筋固定牢靠。
4. 放好各轴线,梁边线及控制好标高线.5。
钢筋板扎完已至验收合格,并改完隐蔽验收手法。
二、施工要求及模板支撑1. 先支护筏板外边500高模板,底部与垫层上钢筋固定,上部用木方支撑在坑坡上,在松软地段加模板支护木方。
2。
电梯井模板,采用高层胶合板及40×80木方,组成井内模型成筒状,并互相支护.基础梁模板进行组装编号,塔吊初步安装. 3. 就位,然后根据位置线加水平,斜向支撑及螺栓进行加固,并调整模板位置,使模板的垂直度,平整度,刚度截面尺寸满足设计要求. 4。
高出筏板的基础梁部分,用螺栓及梁内水泥砂浆块支撑牢固,并将梁邦吊离基础板上层钢筋40。
5。
基础筏板及基梁模板加固后,应拉通线检查板面的顺直标高及梁截面的尺寸,不符合要求处进行调整。
6. 在浇筑混凝土过程中,派技工专人进行看护,维修。
三、质量要求1. 模板按线不得漏浆,在浇筑混凝土前模板应浇水湿润,但模板内不得积水.2。
模板内,梁内杂物应清理干净,并涂刷隔离剂。
3。
固定在模板上预埋件位置准确,且安装牢固.4 允许偏差:板基础梁轴线位置 5m/m -5截面尺寸±10mm 2表的平整度 4mm 5四、模板拆除及成品保护1。
混凝土达到一定程度时,模板可拆除,保证混凝土表面及棱角不受损伤.2。
对拆除模板进行分类清理,维修堆放,并将施工现场清理干净。
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。
完整版)筏板基础施工方案宜春德和沁园三期工程施工方案第一章一、编制说明本方案是为了指导宜春德和沁园三期工程的施工而编制的。
本方案的编制依据为相关的法律法规和标准。
二、编制依据本方案的编制依据包括《建筑工程施工安全管理条例》、《建筑施工组织设计规范》等相关法律法规和标准。
第二章工程概况宜春德和沁园三期工程位于宜春市区,占地面积约100亩,总建筑面积约10万平方米。
该工程包括住宅楼、商业楼和公共设施等建筑。
第三章施工准备一、施工现场准备工作在施工现场,需要进行土方开挖、基础处理、场地平整等工作。
同时,还需要进行安全防护措施的设置。
二、技术准备施工过程中需要使用到的技术包括基础施工技术、墙体施工技术、屋面施工技术等。
三、施工材料、机具的准备施工材料包括水泥、砂、石等,机具包括挖掘机、起重机、混凝土搅拌机等。
第四章钢筋施工钢筋施工是整个工程中非常重要的一部分,需要严格按照相关标准进行操作。
在施工过程中,需要注意钢筋的数量、规格、质量等问题。
第五章混凝土施工混凝土施工是整个工程中另一个重要的部分。
在施工过程中,需要注意混凝土的配合比、搅拌时间等问题。
第六章安全防护在施工过程中,需要设置安全防护措施,包括安全帽、安全绳、安全网等。
同时,还需要进行现场巡查和安全教育。
第七章环境保护在施工过程中,需要注意环境保护问题,包括噪音污染、粉尘污染等。
同时,还需要按照相关标准进行垃圾分类和处理。
第八章质量控制在施工过程中,需要进行质量控制,包括材料质量、工艺质量等。
同时,还需要进行现场检查和验收。
第九章施工进度控制在施工过程中,需要进行施工进度控制,包括制定施工计划、监督施工进度等。
第十章施工组织管理在施工过程中,需要进行施工组织管理,包括人员管理、机具管理等。
同时,还需要进行现场协调和沟通。
第十一章工程竣工验收在工程竣工时,需要进行竣工验收,包括质量验收、安全验收等。
同时,还需要进行相关手续的办理。
第十二章工程质量保修在工程竣工后,需要进行工程质量保修。
宜春德和沁园三期工程筏板基础施工方案福建省第五建筑工程公司2015年3月目录第一章编制说明 (3)一、编制依据 (3)二、编制目的及说明 (3)第二章工程概况 (3)第三章施工准备 (5)一、施工现场准备工作 (5)二、技术准备 (6)三、施工材料、机具的准备 (7)第四章钢筋施工 (8)第五章基础砖胎膜施工 (12)第六章混凝土施工、施工区段的划分及温差监控措施 (12)一、区域划分 (13)二、混凝土施工 (13)三、混凝土温差监控 (14)第七章混凝土施工注意事项 (16)第八章成品保护 (17)第九章混凝土施工主要管理措施: (18)第十章基础施工质量控制及保证措施: (18)第十一章基础混凝土施工时应急措施: (19)第十二章保证安全生产措施: (20)第十三章文明环保要求 (22)第十四章其它保证措施 (22)第十五章保温法温度控制计算书 (23)第十六章浇筑前裂缝控制计算书 (24)第十七章浇筑后裂缝控制计算书 (25)第十八章自约束裂缝控制计算书 (29)第一章编制说明一、编制依据1、宜春市德和沁园三期12#楼、14#楼项目施工图纸2、《钢筋混凝土结构施工及验收规范》(GBJ50204—2002)3、《混凝土泵送施工技术规程》(JGJ/T10—2011)4、《商品混凝土质量管理规程》(DBJ 01—6—90)5、《建筑安装工程质量检验统一评定标准》 (GB50300-2001)6、《建筑工程施工质量验收统一标准》(GB50300-2013)7、《混凝土结构设计规范》(GB50010—2010)二、编制目的及说明(1)、本工程12#楼、14#楼基础为筏板基础,本方案为筏板基础施工方案。
(2)、编制目的:统一基础施工操作程序、施工作法、质量验收标准.在编制本专项方案时注意方案的广度、深度和合理性、适用性,增强了对筏板基础质量的预控能力,落实施工方法的指导文书。
(3)、编制说明:根据“宜春市德和沁园三期12#楼、14#楼"施工的实际情况及施工现场的要求,结合筏板基础设计图,本施工方案把筏板基础工程的施工部署、施工准备、施工进度计划、主要施工方案、质量安全生产保证措施、文明施工保证措施、一体化管理在本施工方案中作为重点阐述。
筏板基础模板施工方案筏板基础是一种常见的基础形式,适用于软土地区或需要分散荷载的场地。
它由水泥、碎石、沙和水混合而成,在地基上浇筑而成。
本文将介绍筏板基础施工方案,包括施工准备、施工方法、验收标准等内容。
一、施工准备1. 材料准备•水泥:按照设计要求选用符合标准的水泥。
•砂、石料:选用符合标准的砂、石料。
•水源:保证施工期间有足够的水源供应。
•钢筋:根据设计要求准备好所需的钢筋。
•木模板:预先制作好所需的木模板。
2. 设备准备•搅拌设备:保证搅拌均匀。
•泵车:用于输送混凝土。
•振捣器:在浇筏板过程中使用。
3. 施工人员•技术人员:负责指导现场施工。
•搅拌工:负责搅拌混凝土。
•泵车操作员:负责操作泵输送混凝土。
•工人:负责具体施工操作。
二、施工方法1. 地基处理1.清理地表杂物,确保地基平整。
2.如有软土,可进行加固或处理,以提高承载能力。
2. 模板安装1.根据设计要求,安装木模板。
2.固定木模板,确保模板不会因混凝土冲击而移动。
3. 混凝土浇筑1.将预先准备好的混凝土由泵车输送至模板内。
2.混凝土浇筑应均匀,避免空鼓和积水现象。
3.在浇筑过程中使用振捣器,以排除混凝土中的气泡。
4. 养护1.混凝土初凝后,覆盖保湿膜,保持养护湿度。
2.根据设计要求,进行适当的养护时间。
三、验收标准1. 表面平整度•表面不得出现凸凹不平、裂缝等缺陷。
2. 材料质量•混凝土应符合强度、密实度等要求。
•木模板应完好无损。
3. 尺寸要求•筏板的厚度、宽度应符合设计要求。
四、施工注意事项1.施工过程中,应注意安全第一,严格遵守安全操作规程。
2.搅拌混凝土应均匀,保证混凝土质量。
3.施工现场应保持整洁,定期清理杂物。
五、总结通过本文的介绍,我们了解了筏板基础的施工方案,包括施工准备、施工方法、验收标准等内容。
在实际施工中,需严格按照设计要求进行操作,确保施工质量和安全。
希望本文对您有所帮助,谢谢阅读!。
筏板基础专项施工方案1. 引言本文档旨在提供筏板基础施工的详细方案,以确保施工过程顺利进行,保证施工质量。
筏板基础是一种常用的地基处理方式,特别适用于软弱土层。
本方案将涵盖施工前准备工作、施工过程、质量控制以及安全等方面的内容。
2. 施工前准备工作2.1 工程准备在开始施工前,需要根据设计要求准备所需的材料与设备。
通常包括下列内容:•钢筋、混凝土等材料;•塑料膜、防渗材料;•强力混凝土搅拌机、钢筋切割机等设备。
2.2 施工区域准备在施工区域准备工作中,需要进行下列步骤:1.清理施工区域:清除杂物和碎石,确保施工区域干净;2.土层处理:如果施工区域存在软弱土层,需要进行土层加固处理;3.测量定位:根据设计要求进行测量定位,确保筏板基础的位置准确。
3. 施工过程3.1 构建模板在施工现场,首先需要搭建模板,以确保混凝土浇筑后的形状和尺寸符合设计要求。
搭建模板时需要注意以下事项:•模板要使用优质木材,确保结构稳固;•模板的表面需要涂刷防粘剂,以便拆模时混凝土不粘附于模板上;•模板的安装位置需要根据设计要求进行调整,确保施工后的筏板基础位置准确。
3.2 钢筋制作与安装在混凝土浇筑前,需要制作和安装钢筋网,以加强筏板基础的耐久性。
钢筋制作与安装的步骤如下:1.切割钢筋:根据设计要求,使用钢筋切割机将钢筋切割为需要的长度;2.组织钢筋网:根据设计图纸的要求,将钢筋通过焊接或绑扎方式组成钢筋网;3.安装钢筋网:将钢筋网放置在模板上,并通过支撑物使其与模板保持一定的距离。
3.3 浇筑混凝土在钢筋安装完成后,需要进行混凝土的浇筑工作。
具体步骤如下:1.搅拌混凝土:使用强力混凝土搅拌机将水泥、砂和骨料充分搅拌,确保混凝土质地均匀;2.倒入模板:将搅拌好的混凝土倒入模板内,注意控制混凝土的流动性,以避免气泡和振实不均的情况发生;3.振实混凝土:通过振动器振实混凝土,确保混凝土充实模板,并排除气泡;4.平整表面:使用抹光板等工具对混凝土表面进行平整处理。
筏板基础的施工方案1. 引言筏板基础是一种常用的基础工程施工方案,用于承载建筑物或其他重型结构。
本文档将介绍筏板基础施工方案的详细步骤和注意事项。
2. 施工材料准备在进行筏板基础施工之前,需要准备以下材料和工具:•混凝土:按照设计要求准备合适强度的混凝土原材料。
•钢筋:根据设计规范准备所需直径和长度的钢筋。
•预应力钢束:如果设计要求使用预应力筏板基础,则需要准备预应力钢束。
•剥离剂:用于防止混凝土与地基之间的黏结。
•抗渗剂:用于提高筏板基础的防水性能。
•基础施工设备:如混凝土搅拌机、振动器、测量工具等。
3. 筏板基础施工步骤3.1 地基准备在进行筏板基础施工前,首先需要对地基进行准备。
具体步骤如下:1.清理地表:将地表上的杂物、碎石等清理干净,保证基础施工的平整度。
2.基础标高标定:根据设计要求,在地基上标定筏板基础的标高位置。
3.2 基础定位和布线在地基准备完毕后,需要进行基础的定位和布线工作。
具体步骤如下:1.根据施工图纸和设计要求,将筏板基础的外缘定位于地基上。
2.使用墨线和测量工具进行精确的基础布线。
3.3 钢筋和预应力钢束的安装完成基础定位和布线后,需要进行钢筋和预应力钢束的安装。
具体步骤如下:1.根据设计要求,在筏板基础的预留孔和槽中放置钢筋和预应力钢束。
2.使用扎钢丝和钢筋连接件将钢筋和预应力钢束固定在位,确保其符合设计要求。
3.4 筏板模板的安装在完成钢筋和预应力钢束的安装后,需要进行筏板模板的安装工作。
具体步骤如下:1.根据施工图纸和设计要求,制作合适尺寸的模板木板。
2.将模板木板安放在钢筋和预应力钢束上,并使用钉子或螺栓将其固定。
3.5 浇筑混凝土完成筏板模板的安装后,可以进行混凝土的浇筑工作。
具体步骤如下:1.使用混凝土搅拌机将预先准备好的混凝土原料搅拌成均匀的混凝土。
2.将混凝土从模板的一侧倒入,并使用振动器进行混凝土的均匀浇筑和振实。
3.6 养护和后续处理完成混凝土的浇筑后,需要进行养护和后续处理工作。
新疆克拉玛依市世纪大厦A 座筏板模板施工方案编制:审核:批准:新疆永升建设发展有限公司世纪大厦A座项目部二00四年五月十二日基础筏板模板施工方案一、工程概况本工程办公主楼地下一层,地上十一层,附楼地下一层,地上两层。
工程总建筑面积㎡,其中地上部分建筑面积39100㎡,地下部分建筑面积㎡,工程占地面积㎡。
主楼地下一层为五级人防地下室,平时为地下车库,战时为一等人员掩蔽场所和物资库。
一~十一层为办公室和小型会议用房。
附楼地下一层为设备用房,一~二层为大型会议室。
主楼及会议室均使用筏板基础,车道使用条形及独立基础。
主楼基础筏板高度为1500㎜,除与会议室连接处的筏板外,外墙外侧部分筏板厚为1525㎜。
二、施工准备1、测量放线:根据基础平面图,在垫层上放出筏板控制轴线,依据施工图尺寸弹出筏板外边线。
防水保护层(C20细石)施工完后,使用全站仪、经纬仪根据基础平面图及其他相关图纸,引测出地下室墙、柱的轴线及边线,并用红油漆标出轴线及边线位置,在筏板钢筋绑扎完后,把所有墙、柱的位置线均引测至钢筋上,并在钢筋上作出硬印标志,在边线一侧设置控制线,均应作出硬印标志。
以便模板安装和校准。
2、使用材料:筏板侧模使用240砖墙,电梯井加深处及外墙均使用复合木模板。
为保证工程质量,进场的各种模板必须是新材料,并严格把好质量关,模板质量不合格的坚决不允许进入施工现场。
各种架设工具进场前,必须经过油漆刷新处理,以达到文明整洁的要求。
模板材料按施工总平面布置图和规范要求进行堆放,堆放区应避开消防通道及其他道路。
三、模板施工方案1、筏板模板:根据筏板边线,在线外留足抹灰层及防水层所需的厚度,用水泥砂浆砌筑红砖240墙,高度为1568㎜, 内侧用砂浆抹灰,抹灰面垂直平整度均应符合模板规范的要求,砌筑用红砖应浇水湿润,砂浆饱满。
胎模外侧的排水沟内用40~60mm粒径的卵石填满,回填土按规定要求分层夯实。
与会议室连接部分的筏板模板使用钢模板钢管支撑,用1500mm钢模竖向排列,上下两道钢管横楞用12#铁丝与钢模连接,再用钢管支撑固定。

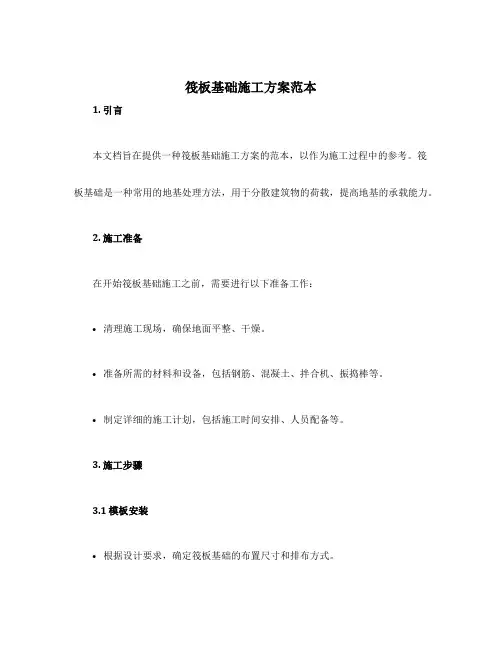

筏板基础施工方案范本1. 引言本文档旨在提供一种筏板基础施工方案的范本,以作为施工过程中的参考。
筏板基础是一种常用的地基处理方法,用于分散建筑物的荷载,提高地基的承载能力。
2. 施工准备在开始筏板基础施工之前,需要进行以下准备工作:•清理施工现场,确保地面平整、干燥。
•准备所需的材料和设备,包括钢筋、混凝土、拌合机、振捣棒等。
•制定详细的施工计划,包括施工时间安排、人员配备等。
3. 施工步骤3.1 模板安装•根据设计要求,确定筏板基础的布置尺寸和排布方式。
•根据布置尺寸制作模板,并进行精确的定位和固定。
•涂抹模板表面防粘剂,以防止混凝土粘在模板上。
3.2 钢筋布置•根据设计要求,制作钢筋网格,并进行加固和连接处理。
•将钢筋网格安装在模板内,确保与模板的距离和位置符合设计要求。
•钢筋施工过程中,需要保持适当的间距和交叉层间连接。
3.3 混凝土浇筑•在钢筋布置完成后,进行混凝土的配制。
根据设计要求和环境温度,确定混凝土的配合比和浇筑时间。
•使用拌合机将混凝土充分搅拌,确保混凝土的均匀性和流动性。
•从一个角落开始,将混凝土倒入模板内。
根据需要使用振捣棒进行振捣,使混凝土充分密实。
•持续浇筑至模板顶部,并使用铲子或抹光板进行表面平整处理。
•浇筑完成后,进行养护,覆盖保湿布并保持湿润的环境,以确保混凝土的充分硬化。
3.4 模板拆除•经过适当的养护时间后,混凝土达到足够的强度后,可以进行模板的拆除。
•从模板的一角开始,逐渐松动并移除模板。
•在拆除模板的过程中,需要小心避免对基础造成不良影响。
如有必要,可以使用适当的工具和技术辅助拆除。
4. 安全注意事项在筏板基础施工过程中,需要注意以下安全事项:•使用个人防护装备,如安全帽、手套、安全鞋等。
•遵守相关施工规范和操作规程,确保施工过程的安全性。
•注意混凝土浇筑过程中的坍落物和坍塌风险,保持安全距离。
•在操作振捣棒或其他工具时,要注意周围的人员,并避免发生意外伤害。
久泰能源科技有限公司50万吨/年甲醇项目
贮煤仓工程
筏
板
基
础
模
板
专
项
方
案
编辑人:
审核人:
济南建工总承包有限公司
2013年10月4日
一、材料要求:
本工程采用模板、方木、钢管组合形式。
模板具有幅面大,拼缝少,面平整光滑,容易拆模,强度大,韧性好,耐水性好,制作轻,安装方面的优点。
组合模板的材料要求:
1、采用胶合板建筑模板的规格920mm×1830mm×14mm、用方木
50mm×100mm钢钉拼制成型。
2、螺杆采用Φ12、支撑工具,钢管顶撑、钢管斜撑、方木等。
3、钢管采用Φ48*2.75脚手架加固。
二、主要机具设备:
1、机械设备:手电钻、圆锯机、电焊设备等、
2、主要工具:钉锤、铁水平尺、钢尺、扳手、铁桶、撬杠、起
子、经纬仪、水平仪、塔尺、刷子、线坠等。
三、作业条件:
确定模板平面位置,钢管方木规格,排列组装形式,支撑系统的形成、间距和布置,验算方木和支撑系统的强度、刚度和稳定性。
1、备齐模板连接件及支撑工具,运进现场进行整修,按区段编
号,分规格整齐堆放。
2、放好轴线和模板边线及控制线,定好水平控制标高。
3、检查钢筋绑扎完毕,并办完检验手续。
(一)基础筏板模板安装:
@600
1、铺设模板尽量减少拼缝,如果有不足一块模板尺寸的,但拼缝要严密。
2、模板铺完后,应用卷尺测量模板标高进行校正。
同时应检查支柱是否牢固,模板之间拼缝是否严密,如有,应及时纠正。
3、标高校正完后,应及时清理基础内的杂物。
(二)基础后浇带:后浇带两侧用2层铁丝网Φ5@30*30、10*10网支设,用立筋Φ20@500,拉撑Φ16@150、水平筋Φ16@200做辅助加固。
(三)沉降缝:1#-2#筒仓筏板沉降缝处采用模板支设钢管加固、支撑,浇筑3#-4#筒仓时沉降缝处采用泡沫板,泡沫板尺寸满足图纸要求。
1、基础筏板模板的拆除必须待混凝土达到要求的脱模强度。
拆模应保证混凝土表面及棱角不受损坏。
2、拆模程序一般是先支的后拆,后支的先拆;先拆非承重部位;后拆承重部位。
六、质量强制要求:
一、模板安装
(一)主控项目:
侧模安装应保证支撑体系的牢固性。
(二)一般项目:
1、模板安装的一般要求,观察检查。
(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,模板内无积水;
(2)模板与混凝土的接触面应清理干净;
(3)浇筑混凝土前,模板内的杂物应清理干净;
2、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差符合规定,尺量检查。
4、现浇结构模板安装的偏差符合规定。
经纬仪、水准仪、2m靠尺和塞尺、拉线和尺量检查。
二、模板拆除
(一)主控项目:
后浇带模板的拆除和支顶应按施工技术方案执行。
对照技术方案观
察检查。
(二)一般项目:
1、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤,观察检查。
2、拆除的模板和支架宜分散堆放并及时清运。
按拆模方案观察检查。
七、成品保护
1、模板安装应轻起轻放,不得碰撞已完结构件,以防模板变形和损坏结构。
2、模板安装时不得随意开孔洞;穿墙螺栓通过模板时,应在板缝中加设木条穿过。
3、在模板进行钢筋等焊接工作时,必须用石棉板或薄钢板隔离。
4、拆模时,不得用大锤硬砸或用杠硬撬,或用力过猛,以免损伤结构和模板。
5、拆下的模板要及时清除粘结的灰浆;拆下的零星配件应用箱或袋收集。
