网络计划六个参数记忆口诀口诀一:早开早完顺向算,迟开迟完逆向求同学们咱们来记网络计划的参数。
这早开呢,就是最早开始时间,就像早上起床上学,能最早开始的那个时刻。
早完就是最早完成时间,顺着事情发展的顺序去计算就好了,就像我们从早上开始做事情,一直做到完成。
而迟开,也就是最迟开始时间,迟完就是最迟完成时间,这个就得反过来想啦,就好比我们要倒着推算什么时候必须开始、什么时候必须完成,这样才能保证整个计划不出错呢。
比如说我们要参加学校的演出,得先知道最早能开始排练的时间,算出最早能完成排练的时间;再从演出的最终时间倒着算最迟什么时候必须开始排练,最迟什么时候得完成排练,这样就不会耽误演出啦。
口诀二:总差零则自差零,关键路线无机动嘿,小朋友们。
这个口诀很重要哦。
总差呢,就是总时差,如果总时差是零的话,那自由时差也是零。
这就好比一群小伙伴一起走路,如果总的休息时间都没有,那每个人单独能休息的时间肯定也没有啦。
关键路线就像是一条不能拐弯的小路,这条路上没有可以灵活变动的地方,就像火车在铁轨上跑,关键路线上的任务都得按照规定来,没有多余的时间可以浪费,因为只要一个环节慢了,整个事情就会被耽搁,就像火车晚点一样,后面的行程都会受影响。
口诀三:早完早开不延误,迟完迟开别超前小朋友们啊,咱们想象一下搭积木的过程。
早完就是最早完成时间,早开就是最早开始时间。
如果我们想顺利地把积木搭好,那就得按照最早的计划,最早开始搭,这样就能最早完成,中间可不能拖延。
而迟完和迟开呢,就像我们在规定的最后时间内完成任务,不能还没到时间就着急提前做下一个步骤。
就像搭积木,每一层都有它合适的时间,太早或者太晚都会影响整个积木城堡的搭建,所以要遵守这个规则,这样才能让我们的任务又快又好地完成。
口诀四:早开紧前早完始,迟完紧后迟开初听好喽,小朋友们。
早开就是一个活动最早能开始的时间,这个时间取决于前面紧挨着它的那些活动什么时候完成呢,就像接力比赛,前面的人交接棒早,后面的人就能早点开始跑。
管理学网络计划时间参数计算方法下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!管理学网络计划时间参数计算方法引言管理学中的网络计划是一种重要的工具,用于规划、安排和控制项目的进度。

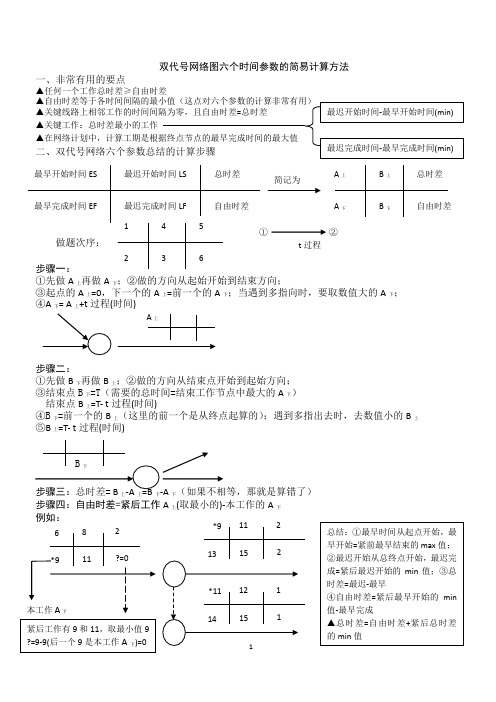

双代号网络图六个时间参数的简易计算方法
一、非常有用的要点
▲任何一个工作总时差≥自由时差
▲关键工作:总时差最小的工作
①先做A 上再做A 下;②做的方向从起始开始到结束方向;
③起点的A 上=0,下一个的A 上=前一个的A 下;当遇到多指向时,要取数值大的A 下; ④A 下= A 上+t 过程(时间
步骤二:
①先做B 下再做B 上;②做的方向从结束点开始到起始方向; ③结束点B 下=T (需要的总时间=结束工作节点中最大的A 下) 结束点B 上=T- t 过程(时间)
④B 下=前一个的B 上(这里的前一个是从终点起算的);遇到多指出去时,去数值小的B 上 ⑤B 上=T- t 过程(时间) 上上下下(如果不相等,那就是算错了) 步骤四:自由时差=紧后工作A 上(取最小的)-本工作的A 下。
管理学网络计划时间参数计算方法下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!在项目管理中,网络计划是一种常用的时间管理工具,用于确定项目各项任务的先后关系和时间节点。
二、网络计划时间参数的计算二、网络计划时间参数的计算网络中的时间参数工作持续时间在双代号网络计划中,工作i—j的持续时间用Di—j表示;在单代号网络计划中,工作i的持续时间用Di表示。
工期1)计算工期,用Tc表示。
2)要求工期是任务委托人所提出的指令性工期,用Tr表示。
3)计划工期,用Tp表示。
当已规定了要求工期时,计划工期不应超过要求工期,即:Tp≤Tr当未规定要求工期时,可令计划工期等于计算工期,即:Tp=Tc工作的六个时间参数最早开始时间ES 最早完成时间EF最迟开始时间LS, 最迟完成时间LF工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。
工作的总时差用TF表示。
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
自由时差用FF表示。
从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。
当工作的总时差为零时,其自由时差必然为零。
在网络计划的执行过程中,工作的自由时差是该工作可以自由使用的时间。
但是,如果利用某项工作的总时差,则有可能使该工作后续工作的总时差减小。
节点时间节点最早时间是指在双代号网络计划中,以该节点为开始节点的各项工作的最早开始时间。
节点i的最早时间用ETi表示。
节点最迟时间是指在双代号网络计划中,以该节点为完成节点的各项工作的最迟完成时间。
节点j的最迟时间用LTj表示。
相邻两项工作之间的时间间隔相邻两项工作之间的时间间隔是指本工作的最早完成时间与其紧后工作最早开始时间之间可能存在的差值。
工作i与工作j之间的时间间隔用LAGi,j表示。
双代号网络计划参数计算(工作计算法)(1)计算工作的最早开始时间和最早完成时间。
1)以网络计划起点节点为开始节点的工作,当未规定其最早开始时间时,其最早开始时间为零。
2)EFi—j=ESi—j+Di—j3)ESi—j=Max{EFh—i}=Max{ESh—i+Dh—i}4)Tc=Max{EFi—n}=Max{ESi—n+Di—n} (2)确定网络计划的计划工期。
网络计划时间参数计算在项目管理中,网络计划是一种用于规划和控制项目进度的方法。
在网络计划中,时间参数的计算是非常重要的,它直接影响着项目的进度和完成时间。
本文将介绍网络计划时间参数的计算方法,帮助读者更好地理解和应用网络计划。
首先,我们需要了解网络计划中的几个重要概念,最早开始时间(ES)、最晚开始时间(LS)、最早完成时间(EF)、最晚完成时间(LF)以及浮动时间。
最早开始时间是指活动可以开始的最早时间,最晚开始时间是指活动必须开始的最晚时间,最早完成时间是指活动可以完成的最早时间,最晚完成时间是指活动必须完成的最晚时间,浮动时间是指活动可以延迟的时间,而不影响整个项目的进度。
其次,我们需要了解如何计算这些时间参数。
在网络计划中,通常使用关键路径法来计算时间参数。
关键路径是指项目中不能延误的活动序列,它决定了整个项目的完成时间。
计算最早开始时间和最早完成时间的方法是通过逆推法,从起点开始,依次计算每个活动的最早开始时间和最早完成时间;计算最晚开始时间和最晚完成时间的方法是通过正推法,从终点开始,依次计算每个活动的最晚开始时间和最晚完成时间。
最后,通过计算最早开始时间和最晚开始时间的差值,可以得到活动的总浮动时间。
在实际应用中,网络计划时间参数的计算可以通过项目管理软件来完成。
这些软件通常提供了直观、快捷的方式来绘制网络计划图,并自动计算时间参数。
但是,作为项目管理人员,我们也需要了解手工计算的方法,以便更好地理解和分析项目进度。
总之,网络计划时间参数的计算是项目管理中的重要内容,它直接关系到项目的进度和完成时间。
通过本文的介绍,相信读者对网络计划时间参数的计算有了更深入的了解,希望能够在实际项目管理中加以应用,提高项目的进度控制能力。
网络计划的计算总结与归纳第一篇:网络计划的计算总结与归纳网络计划的计算总结与归纳一、双代号网络计划时间参数的计算步骤1、按工作计算法(1)计算工作的最早开始时间和最早完成时间(2)确定网络计划的计划工期(3)计算工作的最迟完成时间和最迟开始时间(4)计算工作的总时差(5)计算工作的自由时差(6)确定关键工作和关键线路2、按节点计算法(1)计算节点的最早时间和最迟时间(2)根据节点的最早时间和最迟时间判定工作的6个时间参数(3)确定关键线路和关键工作(4)关键节点的特性3、标号法(1)网络计划起点节点的标号值为0(2)其他节点的标号值应根据相关公式按节点编号从小到大的顺序逐个进行计算(3)关键线路应从网络计划的终点节点开始,逆着箭线方向按源节点确定(4)网络计划的计算工期就是网络计划终点节点的标号值二、单代号网络计划时间参数的计算步骤(1)计算工作的最早开始时间和最早完成时间(2)计算相邻两项工作之间的时间间隔(3)确定网络计划的计划工期(4)计算工作的总时差(5)计算工作的自由时差(6)计算工作的最迟完成时间和最迟开始时间(7)确定网络计划的关键线路三、双代号网络计划与单代号网络计划时间参数计算的相同点(1)除单代号的相邻两项工作之间的时间间隔以外,它们计算的内容是一样的。
(2)计算工作的最早开始时间和最早完成时间都是从左向右进行的,取大值。
计算其他时间参数如自由时差和总时差、最迟完成时间和最迟开始时间都是从右向左进行的,取小值。
四、关键线路和关键工作的确定方法(1)关键工作指的是网络计划中总时差最小的工作。
当计划工期等于计算工期时,总时差为0的工作就是关键工作。
(2)关键线路是自始至终全部由关键工作组成的线路或线路上总的工作持续时间最长的线路。
(3)关键线路在网络计划中可能不只有一条,有时存在两条或两条以上。
(4)关键线路以外的工作称非关键工作。
如果使用了总时差,就转化为关键工作。
(5)如果非关键线路延长的时间超过它的总时差,非关键线路就变成关键线路第二篇:网络推广总结与计划以心为本发展共赢2013年总结二零一三年五月份来到公司,当时才接触畜牧行业,虽然对网络推广比较熟悉,但是专业技术却很缺乏,因此五月份到七月份都是一个学习过程,在学习的过程中逐渐加深了对畜牧行业以及对公司的了解,我也从简单的推广走向了自己总结拓展关键词,发布外链,同时也对羊饲料、羊的饲养管理方面有了一定的了解。
一级建造师考试资料之建筑工程网络计划参数计算一级建造师考试当中,涉及到计算的题目时许多考生比较头疼的地方。
对于我们考生来说,计算方法并不算困难,但是难就难在计算内容是否齐全这一方面。
建筑工程中有一项关于网络计划参数的计算内容,笔者根据103网校的课程记录为大家进行全面总结。
一、网络计划参数计算口诀二、建筑面积规范记忆方法面积计算总结心中有间房,计算不会忘;平顶和坡顶,要点要分清;有顶有围护,面积参照房;有顶无围护,顶盖减半做。
1、平顶坡顶单层房单层房:外墙勒角上,结构外围水平面;平顶房:2米2及以上计全,以下就折半;坡顶房:净空1米2,颠倒过来2米1折半,以下不算,以上算全。
2、橱窗门斗和三廊(挑廊、檐廊和走廊)、还有架空走廊本部分设定了隐藏,您已回复过了,以下是隐藏的内容(隐含有盖)有围护,按围护,水平面积照房算。
有盖无围护,结构底板水平面折半算。
3、有盖无围护,两棚三站台,顶盖水平投影面折半。
同样算法还有场馆看台,室外楼梯顶层不要算。
4、阳台很特殊,不讲顶盖、底板和围护,只讲水平投影面折半。
5、门厅、大厅的回廊,舞台控制房,计算基数按底板,面积照房算。
类似还有围护结构倾斜房,计算基数按底板,面积照房算。
6、楼顶有围护,两间一机房,面积照房算。
7、楼内梯间、五井、垃圾囱,另加有结构三库,面积计算按层数。
8、吊脚楼、深基础,设计利用是条件,有围护照房算,无围护按其利用算一半。
类似多层坡顶和看台,空间不用就不算。
9、地下室不要漏了有顶盖的出入囗,外墙上囗外边线,不含井层墙所围水平面。
10、单层内楼房,有围护按围护,没有围护按底部。
网络计划参数计算作为一项常考内容,其难度和考察方式大家在一级建造师历年真题当中应该能够窥得一二。
希望我的这些总结能够帮助大家系统对这一部分内容进行学习。
同时预祝大家一建考试顺利进行。
