水利水电工程中土石坝施工技术
- 格式:doc
- 大小:26.00 KB
- 文档页数:6
水利水电工程混凝土面板堆石坝技术要点摘要:为了满足国家经济发展的需求,国内不断展开各类型的水利水电工程项目建设,其中水利水电工程混凝土面板堆石坝技术在水利水电项目中起到了至关重要的作用。
混凝土面板堆石坝技术在工程中展现出了整体性好、稳定性强以及操作简单的优势,有利于保证水利水电工程施工安全。
为此,本文通过明确混凝土面板堆石坝技术要求,阐述施工关键技术要点,仅供参考。
关键词:水利水电工程;混凝土面板;堆石坝技术目前,我国在水利水电工程施工中常采用混凝土面板堆石坝技术,在提高施工效率以及改善施工效果方面有重要作用。
但水利水电工程施工受到多种因素影响,容易出现质量隐患,在混凝土面板堆石坝施工中,必须深入分析各施工环节,加强混凝土面板施工质量控制,提高水利水电工程质量水平,更好的发展水利水电工程。
1水利水电混凝土面板堆石坝在施工方面的要求混凝土面板堆石坝技术为水利水电项目建设中比较常用的技术,水利水电大坝的主体结构包含了堆石体和混凝土面板结构,其中堆石体材料多为砂石,其颗粒较大,尽管施工中进行了压实操作,一定程度上增强了结构的密实度,但是随着时间的延长,仍可能会出现变形、结构疏松等问题。
除此之外,石体外部混凝土面板及堆石体本身存在一些物理性缺陷,也可能导致石坝发生安全隐患。
针对上述问题的处理,在开展混凝土石坝施工时,操作人员必须对堆石体整体密实度及变形模量问题引起重视,并进行集中化的技术处理。
例如掌握混凝土面板变形模量,确保其与堆石体之间的协调性,减少或避免物料差异所致的损失和隐患[1]。
2混凝土面板堆石坝在施工方面需要注意的问题在混凝土施工方面需要注意几个问题。
第一,混凝土面板堆石坝施工质量是否符合施工要求;第二,所需的技术设施、施工原料以及专业的技术人员是否配备好;第三,对于施工过程中可能存在风险,是否制定有效的防护方案,降低施工风险的影响。
所以,在开展施工作业前,施工部门需要制定详细的施工方案来保证混凝土面板堆石坝质量符合施工要求,并由经验丰富的技术专家进行指导。
水利工程土石坝施工技术要点及质量控制措施摘要:土石坝以其就地取材、施工工艺相对简单等优点,在水利工程中得到了广泛的应用。
其施工质量将直接影响水利工程的整体质量,造成水利工程后期使用中的安全隐患,影响人民群众的生命财产安全。
因此,施工单位应对土石坝施工技术进行深入的研究和分析,并运用有效的手段对土石坝施工质量进行控制和管理,进而为水利工程的整体质量提供保障。
本文结合石板沟水库建设,对土石坝施工技术要点及质量控制措施进行分析。
关键词:水利工程;土石坝技术;施工要点;质量控制引言土石坝是以土石为原料,经抛填、碾压、堆垛而成。
当土石比达到一定比例时,称为土石混合坝。
土石坝的优点是可就近获取建筑材料,且工程场地水文地质条件低,工程结构简单,现场施工方便性强,便于进行大型机械作业。
现对水利工程土石坝施工技术进行探讨分析,通过改进填筑技术,达到减少人工费、缩短工期、大幅减少工程造价的目的。
1.土石坝应用现状土石坝主要用于水库、堤防和建筑的导流截流,起到保水、治水的作用,产生多种效益。
土石坝施工的典型问题有:前期勘察不充分或施工过程中发现不良地质问题,导致地基承载力不足,导致变更索赔频繁;施工管理不及时跟进,原材料指标不达标,压实程度不符合设计要求,工作面开发不充分,造成工期延误。
同时,土石坝多布局于自然环境严苛地区,受干湿变化、水力荷载、风雨侵蚀、动植物侵害、人为侵占、不合理开挖等因素干扰,致使大部分工程出现不同程度病害,带病运行使其自身作用无法充分发挥,且易引发滑坡、坍塌事故,存在安全隐患,加之国内原有土石坝多为上世纪50-70年代建设,存有一些先天缺陷,至今已开始出现各种问题,必须采取技术手段,对原有土石坝实施修缮、加固、改建或重建[1]。
2.石坝填筑施工技术的特点土石坝填筑施工技术的主要特点集中在以下几个方面:一是筑坝所用的土石料可以就地取材,经过相对简单的处理后可以使用多种开挖材料。
由于土石坝的填筑材料很少使用钢铁、水泥和木材,与其他水利工程相比,土石坝可以大大减少外部运输的工作量。
水利工程土石坝坝体施工技术要点摘要:土石坝作为具备挡水功能的构筑物,是水利工程中的一项关键技术。
在现代水利工程中,传统土石坝施工技术存在诸多工艺缺陷有待解决,难以满足实际施工需求。
为突破传统土石坝施工技术的局限性,提高工程质量与技术水平,促进我国水利事业的健康快速发展,施工单位及相关人员需要深入研究土石坝技术,掌握标准的施工要点,逐渐探索新技术手段,以保障水利工程土石坝施工活动的顺利开展。
关键词:水利工程;土石坝;坝体;施工技术1土石坝施工技术在水利施工中的应用要点1.1合理规划料场位置在案例工程土石坝施工中需要用到大量回填料,需要有专门的堆放场地,料场位置规划是否科学合理,直接关系到土石坝施工的进度和质量。
因此,在土石坝施工前必须结合水利工程现场情况,加强选址和规划。
为保证施工质量和进度,从时间、空间、质量3个方面入手来规划料场位置。
(1)在时间规划上,充分考虑料场和土石坝施工强度以及坝体填筑部位变化之间的相互影响,保证原材料的供给能够满足施工要求。
(2)在空间规划上,合理确定料场的位置和高程,并进行科学合理的布置。
(3)在质量规划上,对施工现场的地质条件、埋深、回填料储量等指标进行综合分析和试验,保证料场的总储量和质量满足土石坝施工的要求。
不同施工阶段,对施工强度的要求不同。
在质量规划上做到了料尽其用,提升永久性和临时性建筑物基础碴料的利用率。
1.2土石料加工技术在正式施工前,应用土石料加工技术,对所挖取土石料开展一系列处理操作:1)做好土石料筛选工作,筛除土石料中混杂的腐殖土、淤泥质土等杂质,并将土石料经过筛分进行粗细分离,如使用圆形振动筛设备,根据施工需要设定筛网层数和目数,土石料自上至下经过多层筛网,分离成不同粒径的颗粒,清除夹杂的超径石。
2)检测土石料含水率,对含水率超限的土石料采取翻晒、烘干、洒水保湿等处理手段,将土石料含水率偏差控制在允许范围内。
3)从土石料开采加工角度来看,可选择采取陆地开采或是水下开采方式,如运用洞室爆破技术来完成土石料陆地开采任务,从土层中挖取土料与石料,在爆破作用力下将土石破碎形成适当粒径的颗粒物,以此来简化土石料的破损筛分工艺,提高取料加工效率。

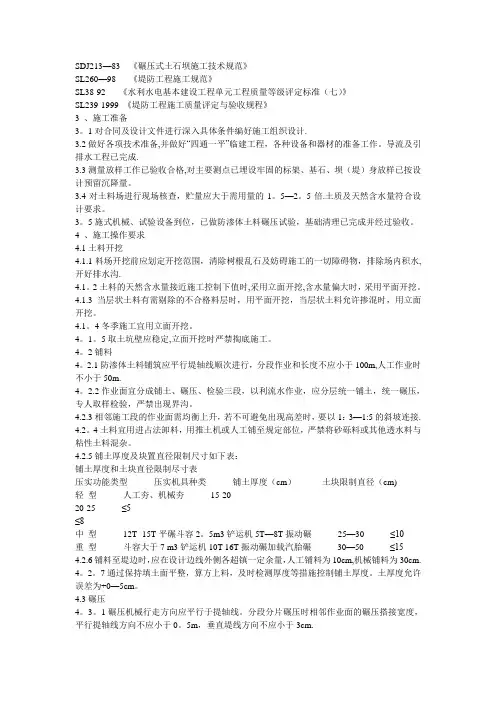

SDJ213—83 《碾压式土石坝施工技术规范》SL260—98 《堤防工程施工规范》SL38-92 《水利水电基本建设工程单元工程质量等级评定标准(七)》SL239-1999 《堤防工程施工质量评定与验收规程》3 、施工准备3。
1对合同及设计文件进行深入具体条件编好施工组织设计.3.2做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作。
导流及引排水工程已完成.3.3测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量。
3.4对土料场进行现场核查,贮量应大于需用量的1。
5—2。
5倍.土质及天然含水量符合设计要求。
3。
5施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收。
4 、施工操作要求4.1土料开挖4.1.1料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好排水沟.4.1。
2土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。
4.1.3当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。
4.1。
4冬季施工宜用立面开挖。
4。
1。
5取土坑壁应稳定,立面开挖时严禁掏底施工。
4。
2铺料4。
2.1防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m,人工作业时不小于50m.4。
2.2作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样检验,严禁出现界沟。
4.2.3相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1:3—1:5的斜坡连接.4.2。
4土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与粘性土料混杂。
4.2.5铺土厚度及块置直径限制尺寸如下表:铺土厚度和土块直径限制尽寸表压实功能类型压实机具种类铺土厚度(cm)土块限制直径(cm)轻型人工夯、机械夯15-2020-25 ≤5≤8中型12T--15T平碾斗容2。
第1篇一、水利工程施工技术概述水利工程施工技术是指在水利工程建设过程中,采用的一系列施工方法、施工工艺和施工设备。
主要包括以下几个方面:1. 施工准备技术:包括工程设计、施工组织设计、施工方案编制、施工资源配置、施工人员培训等。
2. 施工工艺技术:包括土方工程、混凝土工程、钢筋工程、金属结构工程、地基处理、防渗工程、护岸工程、渡槽工程等。
3. 施工设备技术:包括挖掘机、推土机、装载机、混凝土搅拌站、钢筋加工设备、起重设备等。
4. 施工质量控制技术:包括原材料质量控制、施工过程质量控制、工程质量验收等。
二、水利工程施工关键技术1. 土方工程施工技术:土方工程施工是水利工程中最基本的施工内容,主要包括挖方、填方、平整、压实等。
关键技术有:挖掘机、推土机、装载机等大型机械设备的合理配置与使用;土方填筑质量控制;压实度检测等。
2. 混凝土工程施工技术:混凝土工程是水利工程的主体结构,关键技术有:混凝土配合比设计;混凝土搅拌、运输、浇筑、振捣、养护等工艺;模板设计及施工;钢筋加工与安装等。
3. 钢筋工程施工技术:钢筋工程是混凝土结构的重要组成部分,关键技术有:钢筋加工、绑扎、焊接、安装等。
4. 地基处理技术:地基处理是保证水利工程安全稳定的基础,关键技术有:地基勘察、地基加固、地基沉降观测等。
5. 防渗工程施工技术:防渗工程是防止地下水、地表水渗透,确保工程安全的关键,关键技术有:防渗材料选择;防渗层施工;防渗效果检测等。
6. 护岸工程施工技术:护岸工程是防止河道冲刷,保障河道稳定的关键,关键技术有:护岸结构设计;护岸材料选择;护岸施工等。
7. 渡槽工程施工技术:渡槽工程是水利工程中的一种交叉型建筑物,关键技术有:渡槽结构设计;渡槽施工组织;渡槽质量控制等。
三、水利工程施工技术发展趋势1. 绿色施工:在水利工程施工过程中,注重环境保护,采用环保材料、环保工艺和环保设备。
2. 智能化施工:利用现代信息技术,实现水利工程施工过程的智能化管理,提高施工效率和质量。
水利工程中土石坝的质量控制技术要点一、碾压式土石坝1、施工质量控制要点(1)施工单位在土石坝施工中积极推行全面质量管理,并加强人员培训,建立程、检验结果等均应如实记录,并逐班、逐日填写质量报表,分送有关部门和负责人。
质检资料必须妥善保存,防止丢失,严禁自行销毁。
(6)施工单位质量检查部门应在有业主、监理单位代表参加的验收小组领导下,参加施工期的分部验收工作,特别是隐蔽工程,应详细记录工程质量情况。
(7)在施工过程中,施工单位对每班出现的质量问题、处理经过及遗留问题,在现场交接班记录本上详细写明,并由值班负责人签字。
(8)质量检验的仪器及操作方法,应按照规范进行。
(9)试验及仪器使用应建立责任制,仪器应定期检查与校正。
(10)在质量分析时,宜应用数理统计方法,定出质量指标,用质量管理图进行质量管理,以提高质量管理水平。
23用4、坝体填筑质量控制要点(1)坝体填筑质量应重点检查的项目。
(2)施工前应检查碾压机具的规格、重量。
施工期间对碾重应每半年检查一次;气胎碾的气胎压力每周检查1~2次。
(3)施工单位对碾压、平土操作人员进行培训,统一施工操作方法,经考试合格后,方可操作。
(4)防渗体压实控制指标采用干容重、含水量;反滤层、过渡层、砂砾料、堆石等的压实控制指标应用干容重,必要时应进行相对密度校核。
(5)坝体压实检查项目及取样试验次数符合规范要求(6)防渗体压实质量控制除在每个压实段有代表性地点取样检查外,尚必须在查。
合格干容重不得低于设计干容重的98%。
(12)应根据坝址地形、地质及坝体填筑土料性质、施工条件,对防渗体选定若干个固定取样断面,沿坝高每5~10m取代表性试样进行室内物理力学性能试验,作为核对设计及工程管理之依据。
(13)雨季施工,应检查施工措施落实情况。
雨前应检查坝面松土表层是否已适当压实和平整;雨后复工前应检查填筑面上土料是否合格。
(14)负温下施工应增加检查项目,同时每班应对气温、土温、风速等进行观测并作记录。
水利工程中的堤坝设计与施工技术在水利工程中,堤坝是一种用于控制水流和防止洪水泛滥的重要结构。
堤坝的设计与施工技术对于水利工程的安全性和效益具有至关重要的作用。
本文将介绍水利工程中堤坝设计与施工技术的相关内容。
1. 堤坝设计1.1 堤坝类型水利工程中的堤坝主要有重力坝、土石坝和拱坝等类型。
重力坝是指以自重为主要稳定力的坝体,适用于坝址地基良好、地质稳定的情况下。
土石坝是指以土石材料为主要构成的坝体,适用于地质条件较差的地区。
拱坝是指通过弧形结构将水压力传递至坝两端的坝体,适用于峡谷地形等特殊情况。
1.2 堤坝参数在堤坝设计中,需要考虑的主要参数包括坝高、坝顶宽度、坝体坡度、坝顶高程等。
坝高是指从坝顶到坝底的垂直距离,决定了堤坝的防洪能力。
坝顶宽度决定了堤坝的通行能力和抗震能力。
坝体坡度是指坝面与水平线之间的夹角,对于坝体的稳定性和抗滑性起着重要作用。
坝顶高程决定了水库的蓄水量和灌溉效果。
2. 堤坝施工技术2.1 地基处理堤坝施工前,需要对坝址地基进行处理,以提高地基的承载力和稳定性。
常用的地基处理方法包括清除松软地层、填土加固、地基加固等。
通过对地基进行处理,可以提高堤坝的稳定性和耐久性。
2.2 坝体施工堤坝的坝体施工是整个工程中的关键环节。
常用的坝体施工方法包括挖土法、填土法和砌石法等。
挖土法是指通过挖掘坝体的方式进行施工,适用于土石坝和重力坝的施工。
填土法是指通过填充土石材料来建造坝体,适用于土石坝和拱坝的施工。
砌石法是指通过砌筑石块来建造坝体,适用于砌石坝和部分重力坝的施工。
2.3 防渗措施在堤坝施工中,需要采取一系列措施来防止水的渗透。
常用的防渗措施包括选择合适的坝基底土、设置防渗帷幕和施工堤坝防渗处理等。
通过采取防渗措施,可以保证堤坝的稳定性和耐久性。
3. 堤坝安全控制在水利工程中,堤坝的安全控制至关重要。
主要包括以下几个方面:3.1 监测系统为了及时掌握堤坝的安全情况,需要建立完善的监测系统。
土石坝在水利工程中的应用范围广泛、历史悠久,施工材料多是就地取材。
它充分利用各种土石方,节约了木材、钢材、水泥等材料,接下来一起来学习下土石坝施工技术。
1、料场的规划布置。
水利工程土石坝施工期间需要根据坝体建设质量、工期、成本等方面的要求对料场进行合理规划,避免土石坝施工对周边生态及社会环境产生不利影响。
考虑空间、时间等多种因素对施工料场进行科学规划布置。
对于料场规划中的空间因素来说,需要恰当选择料场位置、高程,并对其内部空间进行合理布置;对于时间因素来说,要考虑土石坝现场施工强度及后续施工变化情况。
在土石坝料场选址前要对实际水文地质条件、物理参数、力学性能进行掌握,现场布置要能满足施工储量、坝体需求,在施工过程中要确保材料能够物尽其用,利用好现场建筑基础开挖过程中产生的渣料。
2、土石料的加工方式。
土料加工需要先清除表层不合格的土壤,然后才能将其填筑到坝体当中。
但是,要注意的是黏土颗粒小,具有良好的亲水性能,在土料加工、使用过程中需要考虑水分对现场工程建设的不利影响。
在对土石坝进行填筑压实时,要合理控制土料的最优含水率。
因此,应合理控制土料含水率,采取有效措施控制水分占比,确保填筑压实过程中含水率处于最优范围。
对于土料含水率可以通过蒸发、翻晒、烘烤、掺料等方式进行处理,降低土料中的含水率,或采用加水的方式提高其含水率。
对于含超径石较少的土料,多使用装耙的堆土机清除掉超径石,在实际的坝体施工过程中再进行深化清理;若超径石含量较多,可以使用料斗加蓖条筛等方式进行筛除,或采用高坡下料的方式,强迫粗细分离进而清除超径石。
对于过渡料,可以采取爆破技术在现场进行开采;对于反滤料、垫层料,可以在现场通过破碎、筛分、掺和等工艺进行加工。
砂砾石料根据开采位置的差异分为陆地和水下开采2种情况,对于块石料,可以在石料场进行开采,对于需要现场开采的材料,可以通过流水作业的形式进行处理。
开采过程中使用深孔梯段爆破、洞室爆破的方式,若需要使用超径块石料,可以采用浅孔爆破或机械破碎的方式进行获取。
浅论水利水电工程中土石坝施工技术摘要:水利水电工程中土石坝的施工技术高低,直接关系到土石坝的工程质量和后期功效的正常发挥。
我们必须充分认识到土石坝在水利水电工程中的重要地位,切实重视水利水电工程中土石坝的施工,不断探究其施工技术。
本文简单介绍了水利水电工程中土石坝的特点及分类,并对土石坝施工技术展开论述。
以便更好的为国家的水利水电建设服务。
关键词:土石坝;施工技术;填筑材料
中图分类号:tu74 文献标识码:a 文章编号: 1、水利水电工程中土石坝的优点及其缺点分析土石坝的优点在于施工材料是就地获得,节省施工材料的同时能够减少运输的开销,有效的节省人力物力。
如果不是采取土石坝,而采用以钢筋水泥为主要填筑材料的坝型,就会有比较大的材料消耗,并且耗费较多的人力物力来运输这些材料。
再次,比较其他类型的挡水坝型,土石坝的结构相对是比较简单的,比较容易进行扩建或者维修。
土石坝散粒体的坝身结构使其具有良好的适应变形的特点。
由此,土石坝对坝基的要求是比较低的。
土石坝的施工工艺比较简单,易于施工。
土石坝也具有一些缺点,例如:土石坝需要专门的设置溢洪通道,因为土石坝的坝顶不能进行溢洪的工作;相比较浆砌石或者硂坝,土石坝的施工导流比较复杂;如果土石坝的土料为粘性土料,那么土石坝比较容易受到气候的不利影响。
土石坝的最大的缺陷在于有较大的沉陷或者不均匀的沉降。
2、土石坝的分类土石坝通常是指将土料、石料或混合料, 经过抛填、辗压等工艺处理堆筑成的挡水坝。
以土和砂砾为坝体填筑材料的水坝称为土坝;将石渣、卵石、爆破石料做为填筑材料的水坝,称堆石坝;如果这两类填筑材料比例相同时,称为土石混合坝。
依据施工时的填筑方法可以分为水力充填坝、碾压式土石坝、定向爆破堆石坝、水中填土坝等。
其中应用最广泛的是碾压式土石坝。
按照土料在坝身内的配置和防渗体所用的材料种类,碾压式土石坝可分为以下几种主要类型:均质坝、土质心墙坝、土质斜墙坝、多种土质坝、人工材料心墙坝、人工材料面板坝。
根据土石坝坝高的不同,土石坝可分为:低坝、中坝和高坝。
低坝高度小于30m,中坝高度在30-70m之间,高坝高度大于70m。
3、水利水电工程中土石坝施工工艺技术3.1材料的布置土石坝的施工质量及施工进度受到填筑材料布置的影响。
在布置材料的位置的时候,必须考虑到材料场所在的位置的交通状况是否良好,是否能够比较容易的得到足量的填筑材料,且填筑材料是否有较好的质量等。
材料是否得到合理的规划关系着整个水利水电工程建设是否能够顺利进行。
在施工前应当从时间、空间等方面对填筑材料的布局进行合理的规划。
在时间的安排上,要注意坝体的建筑部位与施工的强度是否会有变化,在空间上要对高程和填筑材料的位置要有合理的规划。
务必使填筑材料的总量能够满足整个坝体工程的需求,并且保证在整个施工过程中有可靠的工程质量保证。
无论是永久性的填筑材料还是临时性的填筑材料都应当被充分的利用。
此外,要对施工的地点进行
严密的测验检查,包括施工地点现状和成因等。
还要掌握施工当地的水文气象信息和地质条件信息,控制好气候对工程施工的影响。
气候对土石坝的影响是比较大的,汛期河道中的水量较大,就会对坝体填筑产生不良的影响,需要有针对性的施工方案减小汛期的影响。
北方的河流在冬季会有结冰期,也需要有针对性的施工方案来指导冻土层的挖掘和灌浆工作。
3.2土石料加工
第一,土料加工。
清除表层及不合格料后的上山料场的土料均可上坝填筑,但由于粘土颗粒小,比表面积大,亲水性强,水对土料
工程性能影响大,填筑压实有最佳状态的最优含水率问题,鉴于有
此特点,要求对土料的含水率进行控制,必要时按规范进行水份调
节处理,保证在填筑压实时含水率在最优含水率±2%左右为合格料。
调整土料含水量有两种方法:一是将自然蒸发、烘烤、掺料、翻晒等方法运用到挖装运卸中,来降低土料含水量。
二是通过在料场加水,料堆加水,在开挖、装料、运输过程中加水的方法来提高土料含水量。
一般在超径石含量不多的砾质土中,常用装耙的堆土机先在料场中初步清除,然后在坝体填筑面上进行填筑平整时再作进一步清除;当超径石的含量较多时,可用料斗加设蓖条筛(格筛)或其他简单筛分装置加以筛除,还可采用从高坡下料,造成粗细分离
的方法清除粗粒径。
粗粒径较大的过渡料宜直接采用控制爆破技术开采,对于较细的、质量要求高的反滤料,垫层料则可用破碎、筛分、掺和工艺加工。
第二,砂砾石料和堆石料开采。
砂砾石料开采因开采位置的不同分为陆上开采和水下开采两种方法。
块石料开采:结
合建筑物开挖或由石料场开采,开采的布置要形成多工作面流水作业方式。
开采方法一般采用深孔梯段爆破,特定目的使用洞室爆破。
超径处理: 超径块石料的处理方法主要有浅孔爆破法和机械破碎
法两种。
第三,土石料开挖运输。
运用相互配套的的工程机械完成了从料场的开挖、运输,到坝面的平料和压实等土石坝施工的各项工序。
这种一站式的施工工艺流程被称之为综合机械化施工。
在大中型土石坝,尤其在高土石坝中,实现综合机械化施工,对提高施工技术和机械化水平,加快上石坝工程建设速度,具有十分重要的意义。
土石坝施工中开挖运输方案主要有以下几种:①正向铲开挖,自卸汽车运输上坝。
②正向铲开挖、胶带机运输。
③斗轮式挖掘机开挖,胶带机运输,转自卸汽车上坝。
④采砂船开挖,有轨机车运输,转胶带机上坝。
在多种坝料开挖运输方案的选择上要充分结合工程施工的具体条件,使机械利用率充分发挥,减少坝料的转运次数,各种坝料铺筑方法及设备应尽量一致,减少辅助设施,充分利用地形条件,统筹规划和布置。
3.3 土石坝填筑施工的技术分析土石坝的坝面施工包括铺料、洒水和压实和质检等施工程序,多种施工程序就会需要不同的工种和大量的机械设备。
然而,坝面的工作面是比较狭窄的。
因此,如果要保证施工的正常有序的进行,必须在施工前做好周密的组织计划工作。
通常情况下采取流水作业的形式,因为流水作业不会产生施工人员相互干扰而影响施工进度的状况。
土石坝的施工通常采用的是平起填筑施工的方法。
平起填筑施工是保证填筑质量的有效方法,因为采用这种方法时有效的减少了削坡或
者接缝的施工工序。
其次,平起填筑就会使施工过程中总会有较大的填筑面,使得大型机械的工作能够顺利的进行。
同时还能减少相邻的填筑材料的跨缝碾压。
在土石坝进行分层强夯填筑的时候,对每层填筑材料的厚度进行严格的控制,一般情况下每层的厚度为10米到20米之间。
为提高填筑材料的密度有效的减少变形的情况出现,可以采用大型的夯机对土石材料进行预压处理。
在每层的填筑材料夯实之后再填充新的材料再夯实,逐步达到土石坝设计的高度为止。
结合部位施工是土石坝施工的重压环节,因为土石坝的坝体中的防渗材料会与岸坡或者周围的地基接触,而且分层填筑施工时会设置的横向的接缝和接坡,坝体的整体质量会受这些结合处的影响。
坝体结合处的施工难度较大,需要采取有效的技术措施进行施工,加强对这些结合处施工的质量监管和控制,这样才能保证整个土石坝的工程质量。
反滤层的填筑方法大体上分为三类:沙松坡接触平起法、挡板法和削坡体。
其中沙松坡接触平起法的填筑强度最高,符合机械化施工的要求,能够达到反滤料和防渗体、反滤料和坝壳料平起的填筑的目的。
填筑方法有两种:先砂后土或者先土后沙。
两种方法在砂和土之间都会有犬牙交错的情况。
反滤层的厚度不能够在犬牙的厚度之内,而且不能使防渗体的有效的断面大幅度减小。
结语:土石坝的相对简单的施工工艺以及就地取材的优点,使其成为坝工建设中应用广泛、发展较快的拦水坝类型。
在土石坝施工中,需要采取有针对性的施工技术来保证土石坝的质量。
参考文献:[1]李辉.水利水电工程中土石坝施工技术探讨[j].陕西水
