最新5楼砂浆拉毛地面技术交底记录汇总
- 格式:doc
- 大小:24.50 KB
- 文档页数:6
地面水泥砂浆技术交底3篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!地面水泥砂浆技术交底3篇【第1篇】地面水泥砂浆面层-质量技术交底记录地面水泥砂浆面层质量技术交底记录建设单位名称:交底人:工程项目名称:接受交底班组长:施工单位名称:X省建筑工程公司记录人:交底日期:20XX年XX月XX日分部分项名称:地面水泥砂浆面层交底内容:1、位于地面垫层下部的沟槽、暗管等应先施工,待完成后方可进行地面垫层及水泥砂浆的施工。
地面水泥砂浆找平层质量技术交底记录1. 背景介绍为了保证地面铺设材料的粘贴性和平整度,需要对地面进行水泥砂浆找平层处理。
本文档将详细记录地面水泥砂浆找平层质量技术交底的内容。
2. 找平层施工工艺地面水泥砂浆找平层是在施工中对地面进行修整的重要工艺。
其施工步骤如下:2.1 地面清洁首先,需要对地面进行彻底清洁,去除地面上的尘土、杂物等。
2.2 基层处理对于基层存在明显的凹凸不平、开裂或碎裂等情况,需要进行适当的修补和处理。
确保基层牢固、平整、无明显裂缝。
2.3 预浇混凝土砂浆底层在找平层之前,需要进行预浇混凝土砂浆底层处理。
预浇混凝土砂浆底层可提高整体强度和稳定性。
2.4 水泥砂浆调配和施工通过按设计配方精确配制水泥砂浆,并进行搅拌均匀,保证砂浆的品质。
然后将水泥砂浆倒在预浇混凝土砂浆底层上,用专用工具均匀推平。
2.5 找平层厚度和坡度控制在施工过程中,需要根据设计要求严格控制找平层的厚度和坡度。
通常,找平层的厚度为3-5mm,坡度为1:40。
2.6 平整性检查在找平层施工完成后,需要对整个施工面进行平整性检查。
使用专业工具,检查平整度和水平度,确保施工质量符合要求。
3. 找平层施工质量要求为了保证找平层的质量,需要满足以下要求:3.1 平整度要求找平层表面应平整,不得有明显的起伏和凹凸。
使用直尺和水平仪进行测量,平整度偏差不得大于规定值。
3.2 厚度要求找平层的厚度应符合设计要求。
在施工过程中,需要根据情况进行适当调整,确保整体厚度均匀。
3.3 坡度要求根据设计要求,找平层应具有一定的坡度。
坡度应平稳、均匀,不得有明显的高低差。
3.4 强度要求找平层应具有足够的强度,能够承受正常使用和负荷带来的压力。
强度测试结果应符合相关规范和标准。
4. 施工注意事项在进行地面水泥砂浆找平层施工时,需要注意以下事项:4.1 环境要求施工环境应保持通风良好,温度和湿度适宜,避免施工过程中的极端温度和湿度变化对施工质量产生不利影响。
一、交底目的为确保地面拉毛机施工过程中的安全,预防事故发生,特进行安全技术交底,使所有参与施工人员充分了解和掌握地面拉毛机的操作规程和安全注意事项。
二、交底内容1. 设备概况地面拉毛机是一种用于建筑地面施工的机械设备,通过高速旋转的拉毛辊,将地面表面拉出粗糙面,提高地面的附着力,适用于各种类型的地面施工。
2. 操作人员要求(1)操作人员必须经过专业培训,熟悉地面拉毛机的操作规程和安全操作要点。
(2)操作人员应身体健康,无高血压、心脏病等疾病。
(3)操作人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
3. 安全操作规程(1)开机前检查- 检查设备各部件是否完好,紧固件是否牢固。
- 检查电源线路是否完好,接地是否可靠。
- 检查拉毛辊转速是否符合要求。
- 检查地面是否平整,有无障碍物。
(2)操作过程中- 操作人员应站在设备侧面,避免直接面对旋转的拉毛辊。
- 操作过程中,严禁触碰旋转部件,如拉毛辊、电机等。
- 如遇紧急情况,应立即切断电源,确保安全。
- 操作过程中,应随时观察地面施工情况,避免拉毛过度或不足。
(3)停机后- 关闭电源,确保设备处于停止状态。
- 清理设备周围的垃圾和杂物。
- 检查设备各部件是否有损坏,如有损坏,应及时报修。
4. 安全注意事项(1)严禁酒后操作地面拉毛机。
(2)严禁在操作过程中嬉戏打闹。
(3)严禁将手或脚伸入设备工作区域。
(4)严禁未穿戴个人防护用品进行操作。
(5)严禁在施工现场吸烟、使用明火。
5. 应急处理(1)如遇设备故障,应立即停止操作,切断电源,防止事故扩大。
(2)如遇操作人员受伤,应立即进行现场急救,并及时拨打急救电话。
三、总结地面拉毛机施工过程中,安全操作至关重要。
所有参与施工人员必须严格遵守安全操作规程,提高安全意识,确保施工安全。
如有违反,将严肃处理。
四、签字确认(以下为签字确认部分)施工负责人:____________________项目监理:____________________操作人员:____________________日期:____________________。

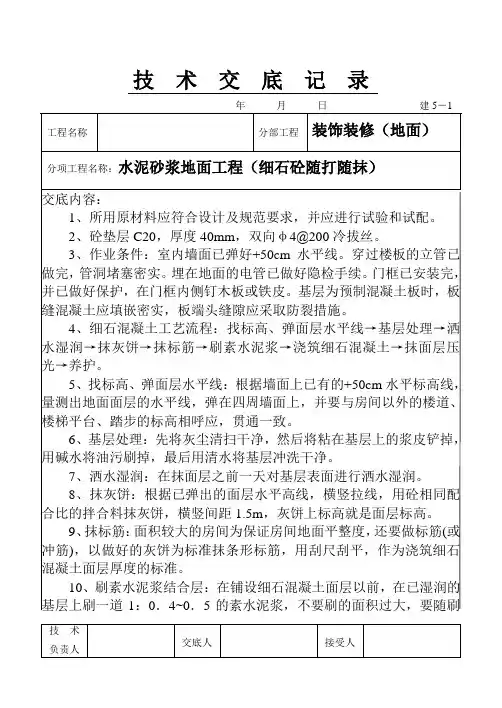

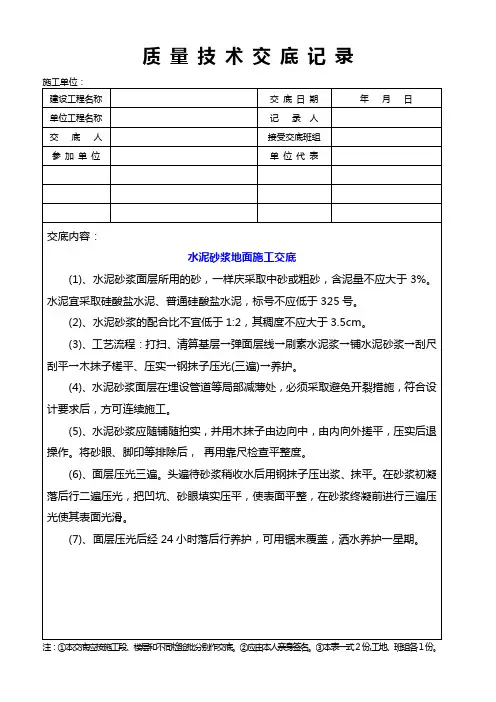

水泥砂浆地面施交底记录水泥砂浆地面施工是一项需要严格执行工艺流程和质量管理的工程,因此在施工前,施工单位需要制定完善的交底记录,以保证施工中准确无误的按照规范进行。
一、施工前的准备工作在开始施工之前,施工单位需要确认以下内容:1、已经获得了相关建设部门的批准文件;2、已经清理出了施工路线,并进行了准确的测量;3、已经确认好水泥砂浆的配比和砂、石材料的性质和质量,并依据在施工中需要使用的材料量的具体情况进行了计算;4、已经制定了灰浆施工方案,并制定了施工队伍的组织方案,并记录在交底记录中。
二、施工中的操作规范在施工过程中,应注意以下规范:1、在施工前应两个施工队员一起确认砂浆的配比和均匀程度以及其它需要使用的材料;2、将需要施工的地面清理干净,如果有不平整的地方要进行处理;3、在地面需要铺设的地方,要先进行湿润处理,并确保地面的平整度符合要求;4、在砂浆袋被打开的那一刻,应当确保其份量无误,并立即制泥操作;5、制泥完成之后,砂浆应该进行搅拌,直到其均匀为止;6、开始施工前应先将湿润处理过的地面调整到风干状态;7、在开始铺设砂浆的时候,应确保砂浆能够保持足够的厚度,以便于施工;8、在进行砂浆铺设的时候,应确保铺设成果平整齐整、有序、松散、饱满、均匀和一致。
三、施工后的验收完成砂浆地面施工后,应进行质量验收,检查其是否达到了规定的施工标准。
1、检查铺设地面的平整度、厚度、墙壁与地面的结合是否牢固等等;2、检查地面所使用的材料是否符合质量要求;3、对地面的表面进行检查,确保没有明显不良现象,如起砂、开裂等;4、验收合格后,应立即制作关闭备案,并予以存档。
总之,水泥砂浆地面施工需要严格的质量管理和操作规范,交底记录的制作能够有效的保证施工质量。
交底记录中的每一项内容都是为了保证施工过程中的正确性和流程的完整性,同时交底记录也是对施工过程进行备份和回溯的重要文件。
因此,对该记录的制作和内容的规范化应该引起大家更为重视。

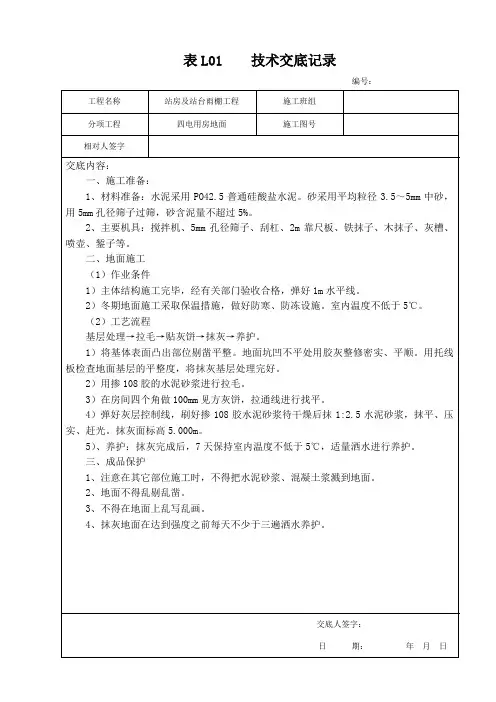

本交底适用于楼地面为水泥砂浆拉毛地面作法,本工程住宅内除厨卫间外的其他房间、阳台(包括下无房间的露台)、底商均为水泥砂浆拉毛地坪,地坪总厚度详各栋图纸设计。
一、施工准备1.材料及主要机具∶1)水泥∶硅酸盐水泥、普通硅酸盐水泥,其标号不该小于425号,并严禁混用不同品种,不同标号的水泥。
2)砂∶应采用中砂或粗砂,过8mm孔径筛子,含泥量不该大于3%。
3)水泥砂浆配制、运输工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等。
4)作业人员利用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、棕刷、滚筒等。
2.作业条件∶1)地面(或楼面)的垫层和预埋在地面内各类管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水,有防水房间应作好防水层并经验收合格。
2)墙面的水平标高线已弹在周围墙上。
3)墙、顶抹灰已做好。
屋面防水做完,腻子基层完成,达到刮面料要求。

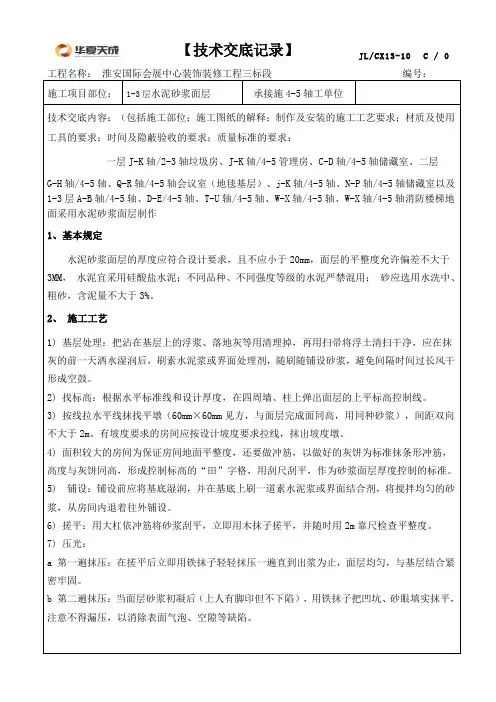

二、操作工艺1.工艺流程∶基层处置→找标高、弹线→抹灰饼和冲筋→洒水湿润→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→找平压实→压光拉毛→养护。
2.施工工艺:1)基层处置∶清除楼面建渣,用地坪清理机清理楼地面基层砼表面粉刷残余砂浆等,清除干净后将基层上的尘埃扫掉,然后浇水湿润,检查基层的残余砂浆等,没有清除干净的用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,如有油污污染的用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净,基层残余砂浆等清理是避免空鼓的重要工作,必需清除干净方可进行下道工序。
2)找标高弹线∶按照原主体施工时的水平控制线,在墙上弹出1米控制水平线,然后在一户内测量楼地面高度,按照层高及地面厚度计算出打巴控制高度,写于墙上便于查询,注意一套房内地坪应控制在一个标高内,同一楼层各户间的地面标高相差不得超过1.5Cm。
3)抹灰饼和冲筋∶按照房间内周围墙上弹的标高水平线及测出的控制高度,拉线在房间的四角(墙角出来50Cm位置)及房间的几何中心位置打巴,打巴应用1:2水泥砂浆抹出灰饼(5cm5cm),然后利用测距仪测量各巴子处楼层净高度,当全数知足要求后再拉线布密,布密后的巴子以横竖间距为1.8~2.50m为宜,灰饼上平面即为地面面层标高,灰饼面应滑腻平整。

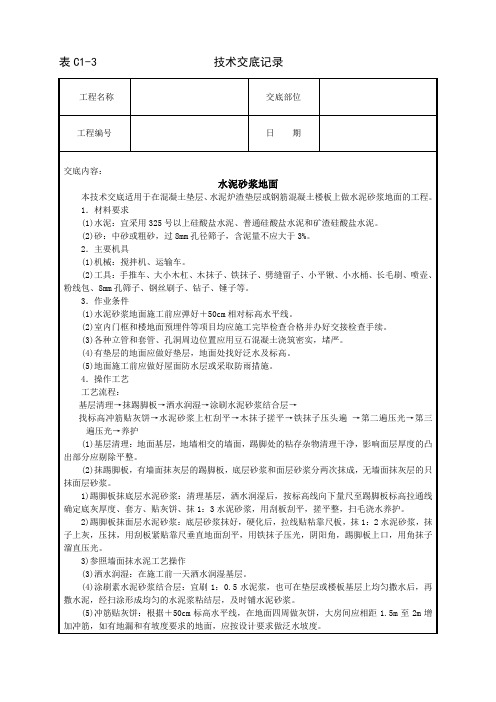

水泥沙浆楼地面技术交底记录一、工程概略1、样板区 1#、22#、41#、60#、79#及 94#楼二、三层全部房间,洗手间、厨房间楼地面一致为20mm厚 1:2 水泥沙浆水光楼地面。
二、施工准备1、资料1)水泥:采纳级一般复合水泥;砂:采纳中粗砂。
2、机具沙浆搅拌机和计量装置、手推车、筛网、 2 米刮尺、平锹、铁抹子、木抹子、扫帚。
3、作业条件1)基层结构已查收、而且清理干净、拉毛。
2)各样管道及地漏等已安装完成,立管和套管穿过面层孔洞已用细石砼灌输密实,并经检查合格。
3)水泥沙浆的配合比已经确认,沙浆搅拌设施和计量装置已经校核。
4)面层标高和排水坡度的基准点和水平基准控制线已设置。
三、施工工艺及方法基层清理→冲筋贴灰饼→水泥沙浆配制→水泥沙浆摊铺→水泥沙浆抹压→保养1、基层清理将基层表面清理干净,松懈砼浮浆消除,采纳专业地面清灰机清理地面,阴阳角部位人工使用刀斧凿毛,而后洒水润湿。
2、贴灰饼灰饼采纳同样配合比水泥沙浆制作,间距。
有地漏时做1%的坡度坡向地漏。

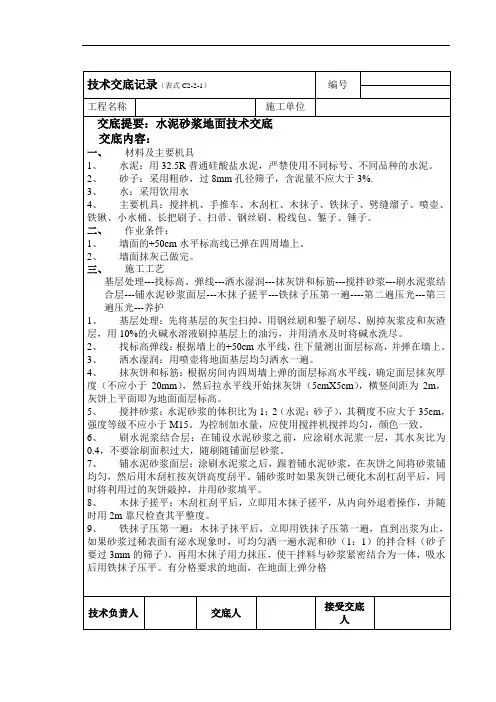

3、配制沙浆水泥沙浆配制比率按1:2 配制要求拌和平均、颜色一致。
4、厨房、洗手间的防水结构做法1)钢筋砼楼板;2)1: 2 水泥沙浆找坡;3)刷基层办理剂、聚氨酯防水涂料、厨房周围沿墙上翻300 高,洗手间周围上翻500 高;4)水泥沙浆保护层。
5、摊铺沙浆铺设面层前,应先刷水泥浆一道(水灰比为~),随刷随铺沙浆,依据灰饼厚度铺设沙浆,面层高度要依据建筑+ 1 米线控制好标高,沙浆摊铺后,随即随用 2 米刮尺按灰饼高度找平,并用木抹子搓揉压实,抹时应使劲平均,并退后着操作,待沙浆用手指按压出现稍微凹坑的时候,开始收面,用铁抹子进行头遍抹压至起浆为止,如局部过干可少许洒水,如局部沙浆过稀,可平均撒一层1:1 干水泥砂灰来吸水,同时用木抹子使劲错平,使相互混淆。
待沙浆收水后,再用铁抹子抹压至出浆为止。
在沙浆初凝后第二遍压光,用铁抹子边抹边压,把凹坑、麻面填实压平,使表面平坦,而后实时用扫帚在表面拉毛,拉毛后一定纹路清楚、雅观。
5楼砂浆拉毛地面技术交底记录
交底内容:
水泥砂浆拉毛地面施工
1 范围
本工艺标准适用于工业与民用建筑的水泥砂浆拉毛地面。
2 施工准备
2.1 材料及主要机具:
2.1.1 水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于425号,并严禁混用不同品种、不同标号的水泥。
2.1.2 砂:应采用中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。
2.1.3 主要机具:搅拌机、手推车、木刮社、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子、地坪清理机,棕毛刷。
2.2 作业条件:
2.2.1 地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
2.2.2 墙面的+50cm水平标高线已弹在四周墙上。
2.2.3 门框已立好,并在框内侧做好保护,防止手推车碰坏。
2.2.4 墙、顶抹灰已做完。
屋面防水做完。
3 操作工艺
3.1 工艺流程:
3.1.1 基层处理:清除楼面垃圾,用地坪清理机清理楼面基层砼表面残余砂浆等,清理干净后将基层上的灰尘扫掉浇水湿润,没有清除掉的砂浆用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。
3.1.2 找标高弹线:本工程楼地面做法为20mm厚水泥砂浆拉毛地面,根据墙上的+100cm水平线、层高及地面厚度计算面层标高厚,往下量测出面层标高,并弹在墙上,一套房内地坪应控制在一个标高内,同一楼层内各户间的地面高差不得超过1.5cm。
如果房间结构地面误差较大,应及时通知作业队管理人员到场处理。
3.1.3 洒水湿润:洒水湿润:用喷壶将地面基层均匀洒水一遍。
3.1.4 抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层砂浆厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5~2.00m,灰饼上平面即为地面面层标高。
如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。
铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。
3.1.5 搅拌砂浆:水泥砂浆的体积比宜为1∶2(水泥∶砂),其调度不应大于35mm,强度等级不应小于M15。
为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。
3.1.6 刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净;再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。
3.1.7 铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。
铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。
3.1.8 木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。
3.1.9 铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1∶1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。
如有分格要求的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。
上述操作均在水泥砂浆初凝之前完成。
3.1.10 第二遍压光拉毛:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光,随后立即用棕毛刷进行拉毛,拉毛时应从一侧向另一侧顺序拉毛,手要稳眼要准,拉出的纹路应清晰顺直,拉一次应清洗一次毛刷,以免残留的水泥浆污染纹路。
同时压光及拉毛应掌握好干硬程度,以使拉出的纹路深浅一致
3.1.11 养护:地面压光完工后24h,铺锯末或其它材料覆盖洒水养护,保持湿润,养护时间不少于7d当抗压强度达5MPa才能上人。
4 质量标准
4.1 保证项目:
4.1.1 水泥、砂的材质必须符合设计要求和施工及验收规范的规定。
4.1.2 砂浆配合比要准确。
4.1.3 地面面层与基层的结合必须牢固无空鼓。
4.2 基本项目:
4.2.1 表面洁净,无裂纹、脱皮、空鼓和起砂等现象。
4.2.2 地漏和有坡度要求的地面,坡度应符合设计要求,不倒泛水,无积水,不渗漏,与地漏结合处严密平顺。
4.3 允许偏差项目,表7-5。
水泥地面的允许偏差表7-5
5 成品保护
5.1 地面操作过程中要注意对其它专业设备的保护,如埋在地面内的管线不得随意移位,地漏内不得堵塞砂浆等。
5.2 面层做完之后养护期内严禁进入。
5.3 在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,油漆、浆活不要污染面层。
5.4 冬期施工的水泥砂浆地面操作环境如低于+5℃时,应采取必要的防寒保暖措施,严格防止发生冻害,尤其是早期受冻,会使面层强度降低,造成起砂、裂缝等质量事故。
5.5 如果先做水泥砂浆地面,后进行墙面抹灰时,要特别注意对面层进行覆盖,并严禁在面层上拌合砂浆和储存砂浆。
