铁路工程项目深挖路堑路基专项工程施工组织设计方案
- 格式:doc
- 大小:257.50 KB
- 文档页数:41
铁路路基工程施工组织方案⑴总体施工顺序:设计供图→施工准备(含技术交底、现场核对)→清表(路堑挖方)和地基处理→路堤挡土墙施工→基床以下路基和基床底层填筑(含预埋管埋设)→堆载预压→基床表层级配碎石填筑→路基相关工程(声屏障基础、接触网立柱基础、电缆沟槽、排水井)施工→轨道施工→整理验收。
⑵确定优开工点:根据全线工期控制目标,在梁场附近的路基工点,特别是软基处理地段,需优先安排施工;同时过渡工程影响新线建设的路基段也需要优先开工;优先安排先架梁区段和站场的路基施工,确保运架梁通道畅通和满足轨道及道岔的施工工期需求。
⑶充分做好施工准备:在开工前做好路基整体规划,合理确定路基土石方的取弃土场、经济运距、运量及配备合理的专业化机械设备。
⑷合理划分施工区段:组织专业化施工队伍,并进行科学的资源配置及网络化施工。
⑸试验先行,指导施工:选取不同土质的路基填料和不同地段软土地基加固作工艺试验,提前取得科学合理的施工参数后再指导全线施工。
⑹快速推进,全面施工:要抓紧特殊处理地基工程及小桥涵洞工程的施工,为大面积路基填筑创造条件。
路基工程各管段根据梁体架设顺序和时间,来配备人员设备和安排施工,确保不影响梁体架设。
⑺过渡段和路基沉降重点控制:本段路基过渡段形式多样且数量较大,为了确保线路的平顺性、稳定性和刚度的均匀性,将过渡段的质量控制和路基沉降控制作为路基施工重点。
施工准备完成后,松软地基处理及高路堤填筑要首先安排施工,争取尽量长的沉降稳定期。
⑻站场与区间路基同步进行:根据站场实际情况可安排独立作业。
首先分段、分块进行地基处理,地基处理完成并检测合格后及时进行土石方填筑,为站后工程施工创造条件。
⑼避免雨季施工:雨季根据路基填料情况安排施工。
⑽路基防护及时跟进:路基土石方开挖或填筑完成后,及时施工路基防护工程,避免路堑外露岩层风化和路堤边坡雨水冲刷,以保证路基的稳定。
路基防护预制构件安排集中预制,提前生产。
深挖路堑安全专项施工方案深挖路堑是土木工程中常见的施工方式,用于修建地下建筑或管线。
由于其施工深度较大、土体较松散,存在一定的安全隐患。
因此,为了确保深挖路堑的安全施工,需要制定专项施工方案。
1.项目背景简要介绍深挖路堑的施工项目,包括施工区域、深度、遇到的地质条件等。
2.项目目标明确深挖路堑的施工目标,包括挖掘精度、进度要求、土工材料使用等。
3.风险分析与评估详细分析深挖路堑施工过程中的潜在风险,包括土体坍塌、地下水涌入、地震、施工设备故障等,对每种风险进行评估。
4.安全防范措施针对每种风险,制定相应的安全防范措施,包括但不限于以下方面:-土体坍塌:在施工现场周围设置围护栏和告示牌,限制人员进入危险区域,采取支护结构进行土体支撑,以防止土体坍塌。
-地下水涌入:进行地下水勘察,及时处理水源,设置排水设施,确保施工现场保持干燥。
-地震:制定地震应急预案,安排人员进行应急疏散演练,并使用抗震设备和建筑材料以提高抗震能力。
-施工设备故障:定期检查施工设备的运行状态,确保设备正常,避免故障给人员和施工现场带来风险。
5.安全培训与教育为工地人员提供必要的安全培训与教育,包括深挖路堑的施工操作安全规范、应急处理措施、个人防护用品的使用等。
6.现场应急预案7.施工现场监督与检查设立专门的监督检查岗位,对施工现场进行定期巡查、检查和记录,确保施工符合安全规定,并及时发现和处理可能存在的安全隐患。
8.安全措施的实施与跟踪严格按照安全方案的要求进行施工,并进行现场记录和跟踪,确保安全措施的有效实施和运行。
9.效果评估与总结完成深挖路堑施工后,对安全方案的实施效果进行评估和总结,总结经验教训,为后续类似项目的施工提供参考。
以上是深挖路堑安全专项施工方案的大致内容,针对具体项目的不同要求,可以进行适当调整和补充。
在实施深挖路堑施工过程中,必须要重视并加强施工安全管理,严格执行安全方案,确保施工安全。

一、编制依据1. 国家铁路工程技术标准及相关法规;2. 铁路路基设计规范;3. 铁路路基施工技术规范;4. 铁路工程质量检验评定标准;5. 铁路路基施工安全技术规程;6. 铁路路基施工组织设计规范。
二、工程概况1. 工程概述:本项目为新建铁路路基工程,路堑长度为XX公里,路基宽度为XX 米,设计时速为XX公里/小时。
2. 自然条件:项目地处XX地区,地形地貌为XX,地质条件为XX。
三、施工准备1. 施工人员:组织一支经验丰富的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工设备:根据工程需求,配备挖掘机、推土机、装载机、压路机、自卸汽车等施工设备。
3. 施工材料:准备水泥、砂、石、钢筋、木材等施工材料。
四、施工方案1. 施工顺序:先进行路堑开挖,然后进行边坡支护,最后进行路基填筑。
2. 路堑开挖:(1)采用全断面开挖法,从路堑一端或两端按断面全宽一次挖到标高,逐渐向纵深挖掘。
(2)挖出的土方采用自卸汽车运输至指定弃土场。
(3)在开挖过程中,密切关注边坡稳定性,确保施工安全。
3. 边坡支护:(1)根据地质条件,选择合适的边坡支护形式,如锚杆支护、喷锚支护、土钉墙等。
(2)边坡支护材料采用钢筋、水泥、砂、石等。
(3)边坡支护施工应遵循以下原则:确保边坡稳定、施工安全、经济合理。
4. 路基填筑:(1)路基填筑采用分层填筑法,分层厚度控制在XX厘米。
(2)填筑材料采用水泥稳定碎石。
(3)填筑过程中,严格控制压实度,确保路基质量。
五、季节施工性施工措施1. 冬季施工:采取保温措施,如铺设保温毯、搭建临时暖棚等,确保施工顺利进行。
2. 雨季施工:做好排水措施,防止路基积水,确保施工安全。
六、质量保证措施1. 建立健全质量保证体系,严格执行各项质量标准。
2. 加强施工过程监控,确保施工质量。
3. 定期进行质量检验,发现问题及时整改。
七、安全生产措施1. 建立健全安全生产管理体系,严格执行各项安全规章制度。
深挖路堑路基施工方案(一)引言概述:深挖路堑施工是道路建设中不可或缺的工程环节,施工方案的科学性和合理性关系着整个工程的质量和安全性。
本文将针对深挖路堑路基施工方案(一)进行详细阐述,包括路堑开挖、支护结构设计、土方回填以及管线布置等关键内容。
正文:1. 路堑开挖- 深入调研地质条件,了解土壤的物理力学性质;- 根据土壤类型和水平地应力的大小,选择合适的开挖方式,如蓝线开挖或削坡开挖;- 根据工程的要求确定路堑的纵向和横断面尺寸,并制定开挖顺序和分段开挖计划;- 进行挖土时,注意保证路堑壁的平整度和坡度,避免坑壁塌方和滑坡的发生;2. 支护结构设计- 根据土质条件和深度确定合适的支护方式,如挡土墙、钢筋混凝土墙或锚杆支护;- 进行支护结构的计算和设计,确保其稳定性和强度满足工程要求;- 考虑到施工的方便性和经济性,选择适合的支护材料和施工方法;- 进行施工前的模拟实验和构造分析,验证支护结构的可行性和有效性;3. 土方回填- 根据工程要求和环境条件,选择合适的土方回填材料;- 进行土方回填前的地基处理,如夯实、平整和湿润等;- 控制土方回填的厚度和层数,保证其均匀和稳定性;- 确保地表的排水和防渗能力,避免地面沉降和滑坡的发生;4. 管线布置- 在施工前,对现有管线进行勘探和标记,避免损坏或干扰;- 根据设计要求,在路堑中预留管线布置空间,并考虑到维修和更换的便利性;- 选用合适的管线材料和连接方式,确保管道的稳定和密封;- 进行管线的安装和固定,避免外力和振动对管道造成损害;5. 施工总结- 对施工过程进行记录和总结,并进行质量和安全评估;- 汇总施工成本和工期数据,进行经济效益分析;- 与相关部门进行交流和沟通,了解工程的可改进之处;- 提出施工进一步优化和改进的建议,并为后续工程提供经验和参考;总结:深挖路堑路基施工方案的制定对于道路建设的质量和安全性具有重要意义。
通过科学的路堑开挖、支护结构设计、土方回填和管线布置,可以有效地保障施工的顺利进行,并确保工程的稳定性和持久性。

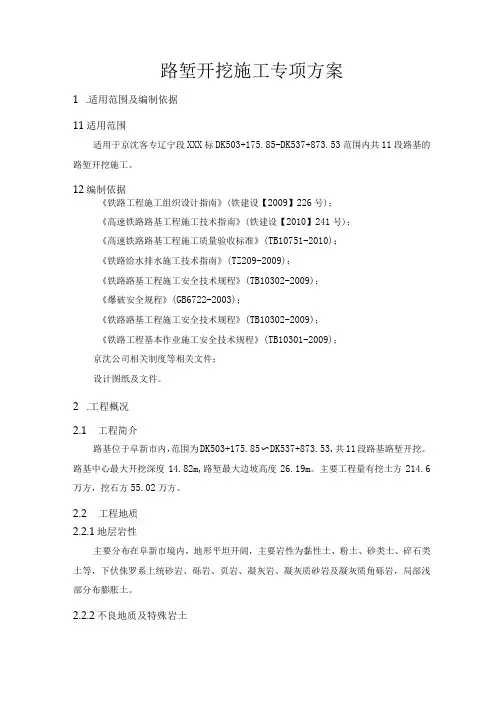

路堑开挖施工专项方案1.适用范围及编制依据11适用范围适用于京沈客专辽宁段XXX标DK503+175.85-DK537+873.53范围内共11段路基的路堑开挖施工。
12编制依据《铁路工程施工组织设计指南》(铁建设【2009】226号);《高速铁路路基工程施工技术指南》(铁建设【2010】241号);《高速铁路路基工程施工质量验收标准》(TB10751-2010);《铁路给水排水施工技术指南》(TZ209-2009);《铁路路基工程施工安全技术规程》(TB10302-2009);《爆破安全规程》(GB6722-2003);《铁路路基工程施工安全技术规程》(TB10302-2009);《铁路工程基本作业施工安全技术规程》(TB10301-2009);京沈公司相关制度等相关文件;设计图纸及文件。
2.工程概况2.1工程简介路基位于阜新市内,范围为DK503+175.85〜DK537+873.53,共11段路基路堑开挖。
路基中心最大开挖深度14.82m,路堑最大边坡高度26.19m。
主要工程量有挖土方214.6万方,挖石方55.02万方。
2.2工程地质2.2.1地层岩性主要分布在阜新市境内,地形平坦开阔,主要岩性为黏性土、粉土、砂类土、碎石类土等,下伏侏罗系上统砂岩、砾岩、页岩、凝灰岩、凝灰质砂岩及凝灰质角砾岩,局部浅部分布膨胀土。
2.2.2不良地质及特殊岩土⑴松软土及软土地基松软土及软土地基段落主要是冲洪积平原及沿线沟谷低洼处表层,大部以透镜体方式存在。
⑵填土城区、村庄附近地表分布有填土,主要类型有填筑土、素填土及杂填土。
⑶季节性冻土按对铁路工程影响的气候分区本区大部分位于寒冷地区内。
部分路段存在较厚的季节冻土层。
季节性冻土深度为1.4m。
⑷膨胀土(岩)沿线零星分布侏罗系凝灰岩,其全风化层多具弱〜中等膨胀性;沿线零星分布的第四系全新世以前各时代的黏土多具弱膨胀性。
2. 2.3水文地质本标段地下水位第四系孔隙潜水及基岩裂隙水,主要由大气降水和地下水径流补给,地下水季节变化幅度为1.0~6.0m。
铁路路基工程施工组织设计方案目录一、编制依据 (1)二、编制范围 (1)三、工程概述及主要工程数量 ............................ 1~2四、总体施工方案及临时工程 ............................ 2~44.1、总体施工方案、工艺及方法 ..................................... 2~34.2、临时工程 ..................................................... 3~4五、主要施工方案..................................... 4~415.1、路堑开挖 ..................................................... 5~6 5.2、地基处理 .................................................... 6~10 5.3、基床以下路堤填筑 ........................................... 13~14 5.4、基床底层填筑施工 ........................................... 20~17 5.5、基床表层级配碎石填筑施工 ................................... 25~22 5.6、过渡段路基填筑 ............................................. 31~28 5.7、路基防护 ................................................... 28~39 5.8、路基排水 ................................................... 43~33 5.9、路基相关及附属工程施工 ..................................... 46~385.10、质量检测 .................................................. 39~41六、总工期及进度计划安排 .............................41~42七、劳动力计划及主要机械设备 (5943)7.1、劳动力计划 (42)7.2、主要机械设备 ............................................... 42~43八、工期保证措施 (43)九、质量保证措施.....................................43~479.1、目标 ....................................................... 43~44 9.2、施工质量保证体系 .. (44)9.3、施工质量保证措施 ........................................... 45~469.4、成品保护的保证措施 ......................................... 46~47十、安全文明保证措施.................................47~4810.1、管理目标 (47)10.2、保证体系 (47)10.3、安全目标: (47)10.4、施工安全组织措施 .......................................... 47~48 十一、环保、水保措施.................................48~52 11.1、环境保护目标 .............................................. 48~49 11.2、环境保护体系 .. (49)11.3、环境保护措施 (49)11.4、噪声、风尘污染控制: ...................................... 49~50 11.5、水环境保护 ................................................ 50~51 11.6、空气环境保护: . (51)11.7、固体废弃物处理 ............................................ 51~52 十二、附表:.. (52)12.1、施工总平面及大临设施布置图 (52)12.2、施工进度图(网络图、横道图、形象进度图) (52)12.3、主要施工机械设备使用计划表 (52)12.4、分年、季度的进度计划 (52)12.5、分年、季度劳动力使用计划表 (52)12.6、分年、季度主要材料、工程设备使用计划表 (52)12.7、分年、季度完成工程数量计划表 (52)12.8、分年、季度资金使用计划表 (52)12.9、土建工程施工安排表 (52)12.10、质量保证、环境保护、水土保持、文物保护的体系、措施保证框图 (52)一、编制依据(1)《墩白客专施工路基图》(2)《高速铁路工程测量规范》(3)《铁路工程结构混凝土强度检测规程》(4)《铁路混凝土工程施工技术指南》(5)《铁路混凝土工程施工质量验收标准》(6)《高速铁路路基工程施工质量验收标准》(7)《客运专线铁路路基工程施工技术指南》(8)《铁路工程土工试验规程》(9)《铁路路基工程施工安全技术规程》(10)《路基标准横断面设计图》(11)《铁路工程桩基无损检测规程》(12)墩白铁路DBSG-3标施工组织设计(13)接触网H型钢柱(14)铁路综合接地系统(15)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
深挖路堑专项施工方案在道路建设过程中,深挖路堑是一项重要的工程。
合理的施工方案能够保障工程的顺利进行,提高工程质量,减少施工成本。
本文将针对深挖路堑专项施工方案进行详细探讨。
1. 背景介绍深挖路堑是指通过将土石方材料割除或挖掘形成坡度较大的路基凹坑,从而为道路的修建提供需要的空间。
深挖路堑的施工需要精心设计方案,以确保工程的安全性和高效性。
2. 施工准备工作在进行深挖路堑施工前,需要进行充分的准备工作。
具体包括:•制定施工方案:根据工程要求,制定合理的施工方案,包括施工工艺、方案设计、材料准备等。
•土质勘察:对施工区域的土质进行勘察,了解地质情况,以便制定合理的施工措施。
•设备准备:准备好必要的施工设备和机械,确保施工的顺利进行。
•人员培训:对施工人员进行培训,提高他们的安全意识和施工技能。
3. 施工步骤3.1 挖掘路堑•根据设计要求,确定路堑的位置和深度。
•使用挖掘机械进行挖掘作业,注意避免对周围环境和设施造成损坏。
•挖掘结束后检查路堑的平整度和坡度,确保符合设计要求。
3.2 支护路堑•根据路堑的深度和土质情况,选择合适的支护措施,如搭设支撑架或设置支挡墙。
•对支护措施进行检查和调整,确保路堑的稳定性和安全性。
3.3 清理和处理土石方材料•将挖掘出来的土石方材料清理整理,以便后续利用或处理。
•对不符合使用标准的土石方材料进行处理,可以进行填埋、回填或运输处理等方式。
4. 安全施工措施在深挖路堑施工过程中,安全是最重要的考虑因素。
一些常见的安全施工措施包括:•设立警示标志和隔离设备,确保施工区域的安全。
•定期检查施工设备的安全性能,确保设备正常运行。
•提高施工人员的安全意识,遵守相关操作规程,避免发生意外事故。
5. 施工质量要求深挖路堑施工结束后,需要进行质量验收。
一般要求包括:•路堑的形状和尺寸符合设计要求。
•路堑的支护设施完好,符合相关标准。
•路堑周围环境不受损坏。
结语深挖路堑专项施工方案是道路建设中不可或缺的一环。
深挖路堑边坡施工方案(一)引言概述:深挖路堑边坡施工是在道路或铁路工程中常见的一项工作。
该施工方案旨在确保边坡的稳定性、施工过程的安全性以及项目的顺利进行。
本文将详细介绍深挖路堑边坡施工方案的五个主要大点,包括:前期准备、边坡设计、土方开挖、支护工程和边坡处理。
希望通过本文的介绍,可以帮助读者更好地了解和实施深挖路堑边坡施工。
正文:一、前期准备1. 现场勘测和测量,并制定详细的施工方案。
2. 确定边坡的地质条件和土质性质,以确定合适的施工方法和支护措施。
3. 检查工地周围的环境条件,确保施工过程中的安全性。
4. 准备必要的施工材料和设备,包括挖掘机、运输车辆、支护材料等。
二、边坡设计1. 根据地质条件和工程要求,确定边坡的坡度和高度。
2. 根据土质性质和边坡高度,选择合适的支护措施,如喷射混凝土支护、钢筋网支护等。
3. 考虑边坡的排水问题,设计合理的排水系统,以防止土体滑坡和液化现象的发生。
4. 考虑边坡的稳定性,进行必要的地质力学计算和边坡稳定性分析。
三、土方开挖1. 根据边坡设计方案,对土方进行开挖,确保边坡的稳定性。
2. 采取适当的开挖方法,如机械挖掘、爆破等,根据土质的硬度和深度进行选择。
3. 在开挖过程中,及时清理开挖面,防止松散土体堆积导致边坡失稳。
4. 在开挖过程中,注意与周围建筑物和地下管线的安全距离,避免对周围环境造成损害。
5. 定期检查开挖面的稳定性,及时采取支护措施,确保边坡的安全性。
四、支护工程1. 根据边坡设计要求,进行喷射混凝土支护、钢筋网支护等工程。
2. 在喷射混凝土支护过程中,确保喷射强度和厚度的一致性,增强边坡的稳定性。
3. 定期检查支护结构的质量和稳定性,进行必要的维护和修复。
4. 对边坡进行墙体加固和挡土墙建设,以进一步增强边坡的稳定性。
五、边坡处理1. 对边坡进行植被覆盖,以减少水土流失和表面侵蚀。
2. 考虑边坡的景观效果,选择适当的植物种类和布置方式。
3. 定期进行边坡的维护和检查,及时采取措施修复和加固。
新建**客运专线*****9标段深路堑开挖专项施工方案复核:审批:****公司**客专工程经理部二〇一一年八月目录1适用范围12工程概况13技术要求24施工程序和工艺流程35施工要求66劳动组织177设备机具配备188质量控制与检测189平安及环保要求20路基路堑开挖专项施工方案1适用范围适用于**客专9标段D1K***+***~D1K***+***段深路堑施工。
2工程概况本标段路基段落多,总工有8段,并且小段路基多,小于100m的路基达3处。
路基与桥梁、路基与隧道过渡段处理质量及小段路基填筑质量控制将成为路基施工的难点。
同时本标段路基还存在岩溶、淤泥、软土及松软地基的高填方路基,这样路基的沉降控制及深路堑段路基防护工程都是本标段的难点工程。
区间深路堑路基土石方开挖采用机械化组织施工,挖掘机取土、自卸车运输。
路堑开挖按照“横向分层、纵向分段,阶梯掘进〞的方式进展施工,采用边开挖边防护的方式进展边坡防护,平行流水作业。
其中路基施工最大边坡达29m,最大开挖深度约27.24m,主要里程位置为D1K***+***~D1K***+***;为满足施工要求,保证施工质量及施工平安,制定本方案。
3技术要求3.1路堑开挖根据地形情况采用挖掘机配合自卸汽车运输或铲运机开挖运输,靠近基床底层外表及边坡辅以人工开挖。
机械开挖时预留50㎝的边坡保护层,该保护层由人工开挖以保证边坡的坡率和平整度。
3.2路堑挖方采用横向台阶分层开挖,深挖路堑采用“横向分层、纵向分段,阶梯掘进〞的方式施工;合理安排运土通道与掘进工作面的位置及施工次序,做到运土、排水、挖掘、防护互不干扰,以确保开挖顺利进展。
3.3按设计边坡自上而下分层逐层开挖方式,开挖面保持不小于4%的排水坡,严禁积水,并且保持边坡平顺。
3.4开挖前对整个挖方段测量放样,并埋设必要的护桩,以后每开挖3m左右重新测量一次,进展收坡,严防超挖和损伤边坡。
每段开挖工作完成后,对边坡进展及时防护,当防护不能紧跟开挖进展,要暂时留一定厚度的保护层,待做护坡时再刷坡。
目录1.1、编制说明 ................ 错误!未定义书签。
1.1.1 编制依据1.1.1.2 编制原则1.1.1.3 采用的主要施工技术规,规程,标准及法规1.1.2、工程概述............... 错误!未定义书签。
1.121 工程围 ............ 错误!未定义书签。
1.122 自然条件 (5)1.1.2.3 地震烈度、1.1.2.4 施工条件及主要技术标准1.1.2.5 主要工程项目及数量(1)路基工程及路基的计算..(2)桥梁工程(3)涵洞工程(4)倒虹吸1.1.3本标段工程特点,重点,难点及对策1.1.3.1 工程特点1.1.3.2工程重点,难点1.1.3.3工程重点,难点的主要对策1.1.3.4 雨季施工保证措施 (26)1.1..4.1 质量保证措施 (27)1.142 质量方针及目标 (27)1.143 质量标准 (27)1.144 质量保证体系 (27)__ .4.5 质量保证措施 (27)1.1.5.1环境保护及水土保持工作 (30)1.1.5.2 建立环境保护管理制度 (31)1.1.5.3 建立环境保护和水土保持管理体系 (31)1.1.5.4 文明施工专项方案 (32)__ .5.5 文明施工的目标 (32)1.1.56 施工现场的文明施工管理方案 (32)1.1.5.7 施工过程中的文明施工管理措施 (32)1.161 文物保护措施 (33)1.1编制说明及工程概况1.1.1编制说明1.1.1.1编制依据(1)新建至铁路DK30+150~DK63+00站前工程(路基,桥梁,隧道)投标施组。
(2)兰渝铁路DK30+150~DK63+00段新建工程施工图。
(3)现行铁路施工规,质量检验与验收标准,200km客货共线施工的有关规定和标准,兰渝线施工的有关规定等。
(4)进场后根据在施工段围的现场实际施工条件及配备的相应施工机械设备情况。
1.1.1.2 编制原则(1)依据投标施工组织设计,贯彻优化施工组织设计,技术先进可行及经济合理的指导原则。
深挖路堑路基施工方案一、施工准备(一)施工测量路基开工之前进行现场测量放样,其内容包括导线、中线及高程的复测,水准点的复查与增设,横断面的测量与绘制等。
如发现与设计不符,应查明原因,核对和补充横断面。
所有的测量及时进行记录并整理资料、数据。
每段测量完成后,测量记录本及成果资料由测量员及其主管技术人员共同签字,送交监理工程师确认,并留有测量记录及资料的副本。
施工测量完成前不得进行施工。
如遇非适用材料,应予挖除。
在挖除之前,对非适用材料的范围应先行测量,经监理工程师批准后方可施工,并在开挖完成后及回填之前重新进行测量。
在监理工程师核准测量成果后,路基施工前,沿线设置标识桩,对路基用地界桩和坡脚、路堑顶、截水沟、边坡、护坡道等的具体位置标识清楚。
标高控制桩间距不宜大于200m,施工过程中,应保护好所有控制桩点,并及时恢复被破坏的桩点。
施工测量放样注意以下几点:(1)中线放样①路基开工前,应进行全段中线放样并固定路线主要控制桩,宜采用坐标法进行测量放样;②中线放样时,应注意路线中线与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,进行处理。
(2)路基放样①路基施工前,应对原地面进行复测,核对或补充横断面,发现问题时,应进行处理。
②每项测量成果必须进行复核,原始记录应存档。
(二)物资及试验(1)物资土工材料、水泥及外加剂等原材料的型号、规格、生产厂家、生产日期、出厂日期、产品合格证等一应俱全,试验检测各项力学、化学性能指标满足设计及相应规范要求,水泥浆液施工配合比报告审批完成。
水泥、外加剂等材料应该规范要求整齐堆放,控制高度不宜过高,与墙壁净距不小于30cm。
(2)试验路基施工前,应对路基基底土进行相关试验。
每公里至少取2个点;土质变化大时,视具体情况增加取样点数。
如需使用来源不同、性质不同的拟作为路堤填料的材料应进行复查和取样试验,试验内容包括天然含水量、液限、塑限、颗粒分析、击实、CBR 等,测试结果报监理工程师审批。
XX 铁路扩改工程XG-2标 深路堑专项施工方案中国路桥XX 铁路扩改工程XG-2标第三项目部20XX 年9月项目经理主管生产副经理 安质部部长 工程部部长 专业编制人监理工程师XX铁路扩改工程XG-2标深路堑专项施工方案论证会议记录会议主持人:会议地点:会议日期:参加会员人员签到:项目经理:项目副经理:项目总工:队长:工程部长:安质部长:施工员:工班长:会议内容:讨论XX铁路扩改工程XG-2标深路堑施工专项方案,包括施工工艺、危险源、事故特点、预防措施、应急措施等。
会议达成意见:深路堑专项施工方案工艺操作性强,预防措施、应急措施可行,同意按此方案施工。
XX线扩改工程XG-2标深路堑专项施工方案一、编制依据:1、《中华人民共和国安全生产法》;2、《建设工程安全生产管理条例》;3、《铁路工程施工安全技术规程》;4、《客运专线铁路路基工程施工技术指南》4、局指挥部、项目部《专线施工方案专家论证制度》;5、路基工程设计图。
二、工程概况:XX铁路XX至XX段扩能改造工程XG-2标段起讫里程为DK213+853.7~ DK284 +940.43,全长71.087公里,位于广西全州和兴安境内。
管段路基全长62.35公里,路基土石方工程数量合计1115万m3,其中区间路基土石方900万m3,站场路基土石方215万m3,路基工程是本标段施工的重点。
深路堑一般是指土质挖方边坡高度超过20m,石质挖方边坡高度超过30m的路堑。
本标段深路堑施工段落较多,为加强边坡整体工程的安全、稳定性,深路堑边坡坡面设计为台阶形,工程防护与植物防护相结合的综合措施进行加固,稳定性差的边坡设置综合支档工程,并采用分层开挖、分层稳定和坡脚预加固技术。
并且设置了完善的边坡地表和地下排水系统,及时引排地表水和地下水。
本标段路基按客运专线200公里预留250公里时速设计。
三、施工方案:1、施工方案:深路堑正式开挖前,及时完善排水系统,作好堑顶截、排水设施,堑顶为土质或有软弱夹层时,及时铺砌天沟并采取其它防渗措施。
2024年深挖路堑边坡施工方案一、工程背景和概述路堑边坡工程是在道路或铁路建设中,为了保持路堑的稳定和安全,采取的挖挖路堑形成路基同时挖掉并支护路堑两侧的边坡的工程。
深挖路堑边坡施工是指路堑边坡挖至较深位置的工程施工工作。
本方案的专业施工单位将根据工程背景和概述,科学合理选择施工方法和技术,确保施工过程的安全、高效和质量,达到设计要求,以保障工程的顺利进行。
二、工程范围和目标1. 工程范围:本次施工涉及的工程范围为深挖路堑边坡,包括路堑挖掘、边坡支护、边坡绿化等工作。
2. 工程目标:保证施工过程安全,确保边坡稳定,提高工程质量,保护环境。
三、施工方法与流程1. 施工方法(1)机械挖掘法:采用适当的挖掘机具和土方运输设备进行路堑的挖掘,根据边坡高度,可以选择多台挖掘机并行作业。
(2)人工爆破法:根据实际需求和项目条件,选择合适的爆破方式和爆破参数,进行路堑挖掘。
在爆破前需提前规划安全距离和采取控制措施,确保施工安全。
2. 施工流程(1)施工准备:制订施工计划和方案,组织人员、设备和材料准备,研究施工现场的地质情况和环境要求。
(2)路堑挖掘:按设计要求进行路堑挖掘,根据实际情况调整挖掘机械类型和数量,确保挖掘面平整、坡度合理。
(3)边坡支护:根据边坡高度和土质情况,选用合适的支护方式,如喷射混凝土、挡土墙或钢筋混凝土护面板等,确保边坡的稳定和安全。
(4)边坡绿化:在边坡施工完成后,进行绿化工作,包括选用适宜的植被种类,进行植栽,并进行养护管理,提高边坡的美观和生态效益。
四、施工安全措施1. 做好施工现场的安全标识,设置警示、限制区域,避免非施工人员进入施工区域。
2. 针对路堑挖掘过程中可能遇到的地质灾害风险,进行安全评估,并制定相应的应急预案。
3. 严格控制挖掘机械的操作负荷,防止超载发生,以免影响施工安全。
4. 定期对施工现场进行消防检查,确保施工现场消防设施健全,并组织消防演练。
五、质量控制与管理1. 严格按照设计要求和合同要求进行施工,确保施工质量达到或超过设计标准。
铁路工程路基施工组织设计一、总体概述1.工程概况:描述工程的地理位置、线路长度、设计标准等基本信息。
2.工期计划:确定施工总工期、年度工期和季节性工期。
3.施工队伍:组织施工队伍的结构和人员配备。
4.施工设备:列出需要使用的施工机械和设备,包括数量、型号、技术参数等。
5.施工材料:列出需要使用的主要施工材料,包括数量、规格、供应渠道等。
二、施工方法1.路基开挖:确定路基开挖的方法、深度和坡度等关键参数,制定施工工序和施工顺序。
2.土方回填:确定土方回填的方法、压实度要求和检测方法等关键参数,制定施工工序和施工顺序。
3.绿化工程:确定绿化工程的方法、植物品种和数量,制定施工工序和施工顺序。
4.排水工程:确定排水工程的类型、管道规格等关键参数,制定施工工序和施工顺序。
5.地基处理:确定地基处理的方法和施工顺序,包括压实和加固等措施。
6.钢筋混凝土结构:确定结构施工的方法和施工顺序,包括基础、墙体和翼墙等部分。
7.施工安全:制定施工现场安全措施和应急预案,确保施工过程中的安全。
三、施工组织1.管理机构:确定项目管理机构的组织结构和职责分工,包括项目经理、施工队长和监理等人员。
2.组织管理:制定施工计划、质量控制计划和安全控制计划,确保施工按计划进行。
3.物资管理:确定物资采购和进场的程序和要求,确保施工所需物资及时供应。
4.劳动力管理:确定劳动力需求和招聘渠道,制定劳动力培训和管理措施。
5.设备管理:制定设备运输、安装和维护的程序和要求,确保施工所需设备正常运转。
6.质量管理:确定质量检测和验收的方法和标准,确保施工质量符合要求。
7.安全管理:制定安全教育、培训和监督制度,确保施工现场安全。
四、施工进度计划1.施工工序计划:确定每个工序的施工周期、工时和时间要求,制定施工的工序计划。
2.里程碑节点:确定重要工程节点和里程碑,制定里程碑节点的施工计划和关键路径。
3.施工进度控制:编制施工进度计划表,每周或每月对施工进度进行跟踪和控制。
铁路路基工程施工组织方案一、工程概况铁路路基工程是铁路建设中的重要部分,主要包括填方、挖方、边坡、排水等工程。
本次施工的铁路路基工程位于XX省,全长XX公里,是XX铁路的一部分。
工程设计标准为XX,分为XX标段,预计施工周期为XX个月。
二、施工条件1. 地理环境:XX省地形复杂,存在山区、丘陵、平原等不同地形,其中有大量的山区和丘陵地形。
2. 土壤类型:本项目土壤类型较多,主要包括粘性土、砂土、砾石等,需要根据不同的土壤类型采取不同的施工措施。
3. 气候条件:该地区气候多变,夏季炎热,冬季寒冷,降雨较多,需要考虑气候对施工的影响。
4. 交通条件:工程所在地区交通较为便利,有多条高速公路、铁路和水路可供选择。
5. 劳动力和材料供应:附近村镇人口众多,劳动力资源较为丰富,同时也有多家供应商能够提供所需的施工材料。
三、施工方案1. 填方工程填方工程是铁路路基工程中的主要施工内容之一,通过填土将地面凸起部分填平,以满足铁路的线路要求。
填方工程包括开挖土方、运输土石方和填筑路基等工序。
由于本项目地形复杂,填方工程需要进行详细的勘测和设计。
2. 挖方工程挖方工程是指将地面上的高出部分挖掉,以满足铁路线路要求。
挖方工程的主要施工内容包括清理地表、挖掘土方和借土方等工序,需要根据设计要求对挖方深度和坡度进行精确控制。
3. 边坡工程边坡工程是为了防止路基发生滑动、塌陷等现象,保证路基的稳定性。
边坡工程主要包括边坡开挖、边坡支护和边坡护坡等工序,需要根据地质条件和设计要求采取相应的支护措施。
4. 排水工程排水工程是为了排除路基内和路基周围的积水,防止路基发生变形和沉降。
排水工程主要包括排水沟、排水管和渗水井等工程,需要根据土壤类型和地形地貌进行合理布置。
四、施工组织1. 组织管理在施工现场设立施工指挥部和办公室,由项目经理负责对施工进度和质量进行管理。
同时根据工程的特点和施工进度,确定相应的施工组织和施工计划。
2. 安全管理建立健全的安全管理体系,严格执行国家和行业的安全生产相关法律法规,确保施工现场的安全生产。
铁路工程项目深挖路堑路基专项施工方案1、工程概况D1K6+000~D1K10+140段为路堑挖方。
其主要工程量为挖土方:631006立方米;挖石方17835立方米;A组填料:16646立方米。
两布一膜:27743.5平方米。
该段挖方高度从0-13.5米不等,其中D1K6+800-D1K7+200段,最大挖方深度13.5米,D1K7+200-D1K7+600段,最大挖方深度11.6米,D1K7+600-D1K7+900段,最大挖方深度11.0米,D1K7+900-D1K9+100段,最大挖方深度7.9米。
2、施工进度工期2.1、进度目标根据今年完成新街西站通车的大目标,该段路基必须于10月底完工。
2.2、具体工期计划DK6+000~DK10+140段挖土方2010年5月18日~2010年8月18日DK6+000~DK10+140段挖石方2010年8月18日~2010年9月25日DK6+000~DK10+140两布一膜铺设2010年9月26日~2010年10月6日DK6+000~DK10+140段A组填料填筑2010年10月7日~2010年10月30日3、施工人员及机械安排3.1 挖土方机械安排依据3.1.1 挖土方根据施工现场到弃土场的距离测算,工地距施工现场5.5公里,大车工地一个来回需要40分钟,一台挖机装满一车需要5分钟。
一台挖机能同时保障8台工程自卸车形成流水作业。
一天工作10个小时。
一台自卸车一次能拉15立方米(压实方)。
以一台挖机,八辆自卸车为一个工作组,则一个工作组一天能完成1200立方米。
平均每500米为一个工作面,开七个工作面能保证按时完成。
3.1.2 挖石方石方开挖比土方开挖挖机用量大大增加,工程车用量减少。
由于有一个月工期,平均每天需完成575立方米。
根据以往相同地质施工经验,以三台挖机为一个工作组,其中一台为挖斗,一台为破碎钩,一台为破碎锤。
一个工作组只需;配一台工程车,平均一个小时能装一车。
新建XX至XX铁路站前工程XX至贺州段XX标深挖路堑施工方案编制:审核:批准:中铁隧道集团XX铁路XX标年月目录1、编制依据 (1)2、编制原则 (1)3、工程概况 (1)4、施工方案 (2)4.1、路堑总体施工方案 (2)4.2、施工方法 (2)4.2.1土质、软质岩及强风化硬质岩层路堑开挖 (3)4.2.2、硬质岩石质路堑 (4)4.2.3、深路堑施工 (6)4.2.4、路堑基床 (6)4.2.5、爆破设计 (7)4.3、深路堑高边坡沉降观测 (12)5、工期安排 (13)6、资源配置情况 (13)7、土石方开挖中的注意事项 (14)8、质量保证措施 (15)9、安全保证措施 (15)10、环保、水保措施 (17)1深挖路堑施工方案1、编制依据(1)、已批复的标段《实施性施工组织设计》。
(2)、新建铁路XX线XX至贺州段施工图,本区间路基设计图。
(3)、《客运专线铁路路基工程施工技术指南》(TZ212-2005);(4)、《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2005]160号;(5)、现场踏勘调查的资料及本单位施工队伍、技术装备能力及施工实践经验。
(6)、公司现有的施工技术水平、施工管理水平和资源配备能力及对本工程施工重、难点的理解。
(7)、XX省水利厅文件《黔水函【2008】12号》。
2、编制原则(1)、优先考虑施工安全、质量、环水保。
精心组织施工,合理安排工序,确保无安全、质量、环境水土事故发生。
(2)、在施工方案中,坚持施工技术先进、施工方案可行、重信誉守合同、施工组织科学合理、按期优质安全高效、不留后患。
3、工程概况新建XX至XX铁路站前工程XX至贺州段XX标XX147+784.29~XX148+809段路基位于XX省XX县境内.XX147+784.29~XX148+809段内分别为XXXX大桥、XXXX大桥、XXXX中桥和1-4米涵洞一座,段内区间路基段内区间路基分别施工里程XX147+784.29~XX147+950.798(166.508米)、XX148+315.885~XX148+399.91(84.025米)、XX148+560.69~XX148+644(83.31米)、XX148+712~XX148+809(97米)全长430.843m。
