水磨石面层工程一、楼地面水磨石工程的特点:楼地面水磨石工程具有施工工序较多,工艺复杂,对工序的质量要求较高,耐久性好等的特点。
楼地面水磨石施工工序是:清基→埋设分格线条→找平(养护)→上石子(养护)→磨光→补水泥浆(养护)→磨光→清洁→上腊。

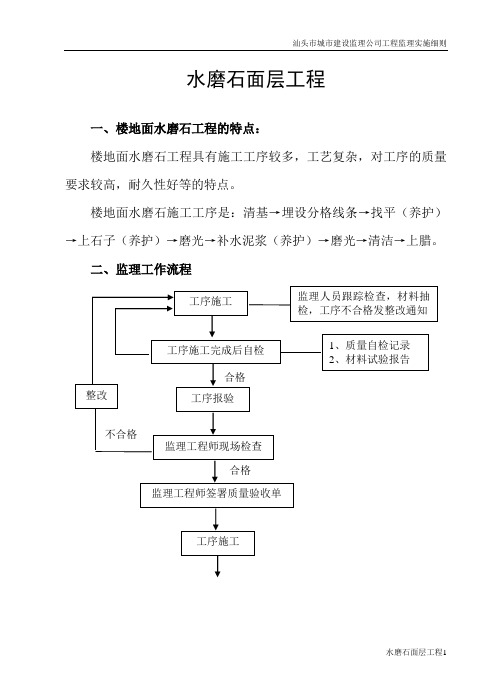

二、监理工作流程三、质量控制要点及目标值(一)质量控制要点(二)目标值水磨石的施工质量符合设计及规范的要求平整度、光洁度,允许偏差等控制在规范的允许偏差范围之内。
1、保证项目:材质、强度(配合比)和密实度必须符合设计要求和规范规定。
面层与基层结合牢固无空鼓,(空鼓面积不大于400cm2,无裂纹可不计)。
2、基本项目:表面光滑、无裂纹、砂眼和磨痕、石粒密实均匀,颜色一致不混色,分格线条牢固顺直清晰,有地漏和排水坡度面层不倒泛水,无渗漏,无积水,与地漏结合严密平顺。
踢脚线高度一致结合牢固,楼梯踏步级差不超过20cm,齿角整齐,防滑条顺直。
3、允许偏差:见下表:水磨石面层允许偏差和检验方法四、质量控制方法及措施(一)材料质量控制1、地面和楼地面各层所用材料拌合料和种类、规格、配合比、标号等,应根据设计要求选用,应符合规范规定,对质量发生怀疑时应进行抽检。
2、石粒应用坚硬可磨的岩石加工成,石粒应洁净无杂物,施工前送样品认可才能采购进货。
3、白色或浅色水磨石面层应采用标号不低于425号白水泥,彩色水磨石可用彩色水泥,也可在白水泥中渗入彩色颜料,水泥中掺入的颜料应用耐光、耐碱的矿物颜料,掺入量不大于水泥重量12%,水泥需经试验合格才能使用。
石粒使用前应用水冲洗掉表面灰粉。
(二)工序的质量控制1、施工前要磨出样品块和样品间,经设计、业主等多方认可后才能全面施工。
2、铺设找平层前,应将基层彻底清理干净并予湿润,找平层厚度超3cm的应用细石砼找平。
找平层施工前用水灰比为0.4~0.5水泥浆一遍,并随刷随铺,若表面光滑还应凿毛,水泥砂浆配比宜为1:3,细石砼不宜低于C20,有排水功能要求的要做出排水坡度。
楼地面工程监理细则概述楼地面工程是建筑工程中十分重要的部分,涉及到建筑结构的稳定性、使用寿命以及居住环境的舒适度。
因此,在楼地面工程建设过程中,必须进行严格的监理管理,以确保工程质量和安全。
工程前期监理1.施工单位资格审查:监理人员应该对施工单位的资质进行审查,确保其具备承担该工程建设任务的能力。
2.施工方案审查:监理人员应该对施工方案进行审查,确认其符合设计要求,并且考虑到实际施工情况的可行性。
3.材料选用审查:监理人员应该对楼地面工程所使用的材料进行审查,确保材料质量符合设计要求,且达到相关标准。
施工阶段监理1.现场施工监督:监理人员应到现场进行现场监督,对施工进程、施工质量、安全等进行监督检查,确保施工进度符合计划,施工质量符合要求,并遵守相关的安全规定。
2.材料试验监督:监理人员应对材料进行质量试验,确保材料符合设计要求,达到相关标准。
3.防水施工监督:监理人员应对楼地面防水层施工过程进行监督,确保防水工程质量符合规范要求。
4.观察试件制作和检测:监理人员应对楼地面施工过程中的试件制作和检测过程进行监督,确保试件符合设计要求和相关标准。
竣工验收阶段监理1.竣工验收资料审核:监理人员应对检测报告、竣工图集、项目资料等进行审核,确保其符合相关要求。
2.现场验收:监理人员应到现场进行验收,对楼地面工程的质量、安全、防水性能、硬度等进行检查,确保符合建设质量标准和相关规范要求。
3.竣工保修期的监理:对楼地面工程竣工后的保修期进行监理,跟踪维修情况。
总结楼地面工程监理是建筑工程管理中的重要组成部分,事关楼房结构稳定性和住户安全。
因此,施工过程中应严格按照监理细则进行监督和管理,确保楼地面工程的质量和安全。
地面工程监理细则1.前言地面工程是建筑工程中重要的一环,对于建筑品质和安全有着至关重要的作用。
为了确保地面工程质量,本文提供一些地面工程监理细则供各位监理人员参考。
2.地面结构2.1 地下室或底层地面在地下室和底层地面施工前,应进行前处理,使地面基础达到规定的要求。
如发现问题,应立即解决,并严格按照相关规定进行施工。
2.2 中间层地面中间层地面,如甲板或结构层,应在施工前进行验收,并做好记录。
施工过程中应注意现浇混凝土的质量,以及钢筋混凝土板厚度和梁的断面尺寸。
2.3 顶层地面顶层地面是人们最常接触的地面,其平整度应达到规定的标准。
同时,应采用合适的地面材料和施工工艺,确保地面质量和平整度。
3.地面防水地面防水是保障建筑质量的重要因素。
在施工前,应对基础进行检查,发现问题应及时解决。
同时,应注意防水材料的选择和施工质量,确保防水效果达到规定的标准。
4.地面装修地面装修是提高建筑品质的重要环节。
在施工前,应进行设计和预算。
施工过程中应注意材料的选择和工艺的控制,确保装修质量达到规定的标准。
5.地面材料地面材料应根据不同地面结构和装修要求进行选择。
在选择过程中,应考虑材料的品质和性能,确保其能够满足工程要求。
6.材料验收在地面工程施工中,应对使用的材料进行严格的验收。
包括检查材料的品质和性能,并进行相应的试验。
只有通过验收的材料才能够被使用。
7.交接验收在地面工程完工后,应进行交接验收。
包括对地面工程的质量、安全和环保进行检查。
如果出现问题,应立即解决。
8.验收报告地面工程完成后,应进行验收报告。
报告应包括地面工程的施工情况、质量情况和安全情况等,以供后续工作的参考。
9.施工进度地面工程施工进度应按照合同约定进行,同时应保证施工质量和安全。
如果遇到节假日或者特殊情况,施工进度应进行相应的调整,并及时通知监理人员。
10.安全生产地面工程施工过程中,应始终将安全生产放在第一位,严格按照相关规定进行操作。
水磨石地面操作要求和监理细则水磨石地面操作要求和监理细则水磨石地面是中国建筑技术的优良传统工艺,具有成本低、耐磨、防尘等特点。
分为普通型、高洁净型和艺术型等,多用于建筑。
其技术要求和工程质量必须符合国家工业与民用建筑楼地面工程施工验收规范和国家建筑工程质量检验评定标准的要求。
普通水磨石地面的技术操作要求和监理细则为:1、原材料①、石粒选用硬度高的方型颗粒,不宜用多片状颗粒;②、石粒进场后须经过筛选、凉干、计量装包;③、选用普通硅酸盐水泥;④、石粒大小、色彩,按设计厚度和色彩施工;⑤、分格条可采用铜条、塑料板或玻璃;2、机具准备①、砂浆搅拌机;②、圆滚筒L=1.2M;Q=150kg;2个;③、磅称;④、水平仪;⑤、回弹仪。
3、地面标高卫生间:-0.06;洗手间:-0.04;走道:-0.02;室内:±0.00,或参照设计施工。
4、施工准备①、冲筋找平:1:2水泥砂浆二次完成,筋上宽20mm,水平高差±2mm;②、清扫楼地面后,用水泥加胶扫浆;③、安装分格缝:分格缝钻孔﹫=400-500,穿铁丝或铜丝,分格缝尺寸按图施工或在梁上,楼面为预制板时,应按板分格安装;④、保护墙面、门框不受污染;⑤、磨石子浆液不得排入下水道。
5、磨石子面层施工①、水泥与石粒搅拌时间不少于3分钟,水灰比0.3-0.4;②、种子是关键工序:种子要散布均匀,用粒量为用量的1/4-1/3;③、用滚筒反复辗压至全部翻浆时为止;④、浇水养护。
6、磨光与闭浆打腊①、面层施工后达到8-12kg/cm2时方可进行粗磨;②、磨光:普通型为3-5次,艺术型或洁净型须增加磨光次数;③、粗磨后须用同品种同颜色水泥浆普通补浆一次,以后可视沙孔补浆;④、达到磨光次数后,清扫地面,表面干燥,用草酸清扫,机械打腊后闭门。
7、质量与检验评定标准工程质量符合国家工业与民用建筑楼地面施工验收规范及质量检验评定标准。
要求达到地面无渍水,无沙眼,不起壳,不裂纹,表面平整,布子均匀,色泽一致,观感舒畅。
防静电地面工程质量管控要点1、防静电地面施工应在顶、墙装饰和水电安装等工程完成后进行。
(防静电地面施工前对地面基层及埋设的管线进行隐蔽验收)2、防静电地面施工时环境温度应符合规定要求(塑料地板不应低于10度,树脂涂料不应低于20度)。
3、活动地板1)木质基复合地板底面应胶贴厚度不小于0.3mm的铝板或不小于0.5mm的镀锌钢板。
2)钢质基地板材质、厚度必须符合设计,地板底面应有符合静电屏蔽材料性能标准的保护层。
3)面板与基板之间应使用导电胶粘合。
4)铺设活动地板前应将地面基层清洗干净,去除表面浮尘,表面应平整、光洁、坚硬、干燥、无油脂及其它杂质,当地板架空层空间作为静压箱时,地板架空高度不应小于300mm。
5)活动地板铺设前,应根据建筑平面和设备布局进行排版,绘制排版图、按图弹线分格。
6)地板支撑构件下部应衬垫绝缘材料,支撑构件应有限制地板块横向移位的可靠措施。
7)活动地板块出现异形地板宽度不应小于100mm,经切割的木质基复合地板周边应用导电腻子(钢质基地板采用导电环氧树脂)封堵。
8)防静电活动地板进行防静电接地连接,接地导线分别与地板支撑和防静电接地铜排可靠连接;接地导线应用≮1.5mm2多股铜芯线。
4、防静电塑料地板1)防静电塑料地板的施工顺序应为基层处理、弹线分格、铺设接地金属网格、割块、铺贴和表面清理,最后把整体与防静电接地系统连接,并应在铺贴完成四个星期之后进行系统检测。
2)铺设接地金属网格应采用铜箔,厚度应不小于0.1mm,宽度应不小于25mm。
铜箔铺设在分格的中间位置,纵横交叉节点处应锡焊或用导电粘结剂粘接。
板块铺贴应待接地金属网格检验合格后进行。
3)地板块和金属网格接触部位应采用导电粘结剂粘合。
板块铺贴完成后表面应采用防静电清洗剂除污,并应做好保护措施。
5、防静电地毯1)铺设防静电地毯应在洁净、干燥的环境中进行,铺设前应先弹线分格和胶铺接地金属网格,接地金属网格应按设计要求和地毯的规格、尺寸布置,纵横交叉节点处应锡焊或用导电粘结剂粘接,并把整体与防静电接地系统连接。
防静电地板施工质量监督与验收检测【正文】防静电地板施工质量监督与验收检测防静电地板是广泛应用于电子、半导体、医药等行业的一种特殊地板材料,其具有电阻稳定、防静电、耐磨损等特点。
为确保防静电地板施工质量达到标准要求,需要进行监督与验收检测工作。
本文将针对防静电地板施工质量的监督与验收检测进行论述,包括施工监督的要点和验收检测的关键要素。
一、施工监督要点1. 工程前期准备在开始施工前,应认真核对施工方案,并为施工队伍进行培训,确保操作人员具备必要的专业技能。
同时,应进行全面检查和评估施工材料的质量和技术指标,确保符合相关标准要求。
2. 地面基础处理防静电地板施工前,应对地面基础进行处理。
包括清洁地面,去除杂物和尘土,并修复或处理地面不平整的部分。
此外,需对地面进行必要的防水和绝缘处理,以确保施工质量。
3. 施工过程监控在施工过程中,应加强对各项关键环节的监控。
包括涂料涂刷的均匀度、漏涂的处理、地板与墙角的连接、地板铺设的粘结剂使用等方面。
必要时,可进行重点部位的质量检测,确保施工质量达标。
4. 完工验收及记录施工完成后,应进行完工验收。
重点检查地板表面的平整度、颜色一致性、防静电性能等指标,确保质量满足要求。
同时,完善施工记录,记录施工过程中的关键环节和质量检测结果,作为日后维护和追责的依据。
二、验收检测关键要素1. 地板表面电阻测试地板的防静电性能是其最基本的特点之一。
通过地板表面电阻测试,可以判断地板的导电性能是否符合标准要求。
测试方法可采用四探针法或二探针法,通过测量地板表面的电阻值,判断防静电地板是否满足规定的电阻范围。
2. 地板耐磨性测试防静电地板一般需要具备一定的耐磨性能,以保证其在使用过程中不易损坏。
通过地板耐磨性测试,可以评估地板的耐用性和使用寿命。
测试方法可采用磨损试验仪等设备,模拟实际使用环境,检测地板在不同条件下的磨损程度。
3. 地板抗化学性能测试防静电地板常常面临各种化学品的侵蚀和溅洒,其抗化学性能对于使用寿命和防静电性能至关重要。
混凝土楼地面工程监理控制措施
混凝土楼地面工程是建筑工程中的重要一环,其质量的好坏直接关系
到整个建筑工程的安全性和使用寿命。
为了保证混凝土楼地面工程的质量,需要制定相应的监理控制措施。
以下是我对混凝土楼地面工程监理控制措
施的一些建议。
1.对混凝土材料的监控:
2.对浇筑过程的监控:
浇筑过程是混凝土楼地面工程中最为重要的环节之一,直接关系到混
凝土的强度和整体质量。
监理人员应对浇筑过程进行全程监控,确保操作
规范。
包括混凝土的搅拌均匀程度、浇注速度、振捣程度等的控制。
3.对混凝土强度的监测:
混凝土的强度是评估混凝土楼地面质量的重要指标之一、监理人员应
对混凝土强度进行定期监测,检测方法可以通过取混凝土试样送实验室进
行试验、或者现场进行无损检测等方式进行。
4.对表面养护的监控:
5.对施工现场环境的监控:
施工现场的环境对混凝土楼地面工程也有一定的影响。
监理人员应对
施工现场的温度、湿度、风速等环境参数进行监控,确保其在合适的范围内,以保证混凝土正常凝固和养护。
6.对施工质量记录的监管:
施工质量记录是对混凝土楼地面工程质量进行监管的依据。
监理人员应对施工单位提供的施工记录进行监管,包括混凝土强度试验记录、养护措施记录等,以便及时发现和纠正问题。
总之,混凝土楼地面工程的监理控制措施是确保工程质量的关键。
以上提到的控制措施是较为基础的监理要点,但具体的措施还可根据实际情况进行细化和补充,以确保混凝土楼地面工程能够达到设计要求,具备良好的使用性能和安全性。
地坪施工工序的监理要点地坪施工是建筑工程中的一个重要环节,对于保证工程质量和项目进度起着至关重要的作用。
而监理作为施工过程中的重要环节之一,承担着监督、检验和指导施工的职责。
本文将从监理的角度出发,总结地坪施工的监理要点,以确保施工工序的顺利进行。
一、施工前期的监理要点1.施工前的准备工作:监理应对施工单位的资质、施工方案等进行审查,并确保施工单位具备合法的资质及必要的技术能力。
2.勘察与设计阶段:监理应对施工图纸和设计方案进行审查,确保其符合相关规范和标准,并提出必要的修改和改进。
3.材料选用:监理应参与并指导施工单位对地坪施工所需的材料进行选用,确保材料的质量和性能符合设计要求,并做好材料的验收工作。
二、施工中期的监理要点1.工程质量控制:监理应在地坪施工过程中,对施工单位的施工方法和工艺进行评估和监控,确保施工质量符合设计要求和相关标准。
2.施工进度控制:监理应对施工进度进行跟踪和监控,及时发现和解决施工延误等问题,确保项目能够按时完成。
3.安全防护:监理应对施工现场进行安全防护检查,确保施工人员的人身安全,并采取必要的安全措施,杜绝施工事故的发生。
4.质量验收:监理应对地坪施工的质量进行验收,包括对施工工艺的验收、材料的验收以及工程的竣工验收。
三、施工后期的监理要点1.质量保修期监督:监理应在质量保修期内对地坪施工的质量进行监督,及时发现并解决质量问题,确保工程质量长久稳定。
2.竣工资料的归档:监理应组织施工单位将施工过程中的相关资料整理归档,包括施工记录、质量检测报告、竣工图纸等,为工程验收和后期维护提供依据。
3.移交和交接工作:监理应协助业主与施工单位进行工程的移交和交接工作,确保工程的顺利移交,并进行必要的交底和培训工作。
总结:地坪施工的监理工作是确保工程质量和项目进度的重要一环,依据上述监理要点进行施工监理,可以有效地保证地坪施工工序的顺利进行。
监理应严格按照相关标准和规范进行工作,做到全程监管、及时发现问题并予以解决,确保地坪施工工序的有序进行,达到预期的工程质量要求。
如皋经济开发区实验小学工程监理实施细则(水磨石施工质量监理细则)内容提要:专业工程特点+监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制水磨石施工质量监理细则一、质量标准:(一)依据标准:GB50209-2002《建筑地面工程施工及验收规范》GB5024-2002《混凝土结构工程施工及验收规范》GB50300-2001《建筑工程施工质量验收统一标准》2、地漏不倒泛水,无渗漏,无积水3、踢脚板高度一致,与墙面结合牢固,局部空鼓长度应小于200mm,且在一个检查范围内不多于2 处4、楼梯、台阶相邻两步的宽度和高差不超过10mm,楞角整齐,防滑条顺直5、地面镶边用料尺寸应符合设计及规范规定,边角整齐光滑,不同颜色相邻处不混色。
6、水磨石面层施工,环境温度应不低于5℃,达不到温度要求,应工艺流程上疏忽均引起磨石地坪的质量,以下是磨石地平应排除的通病:(一)水磨石面层工程施工质量监理细则1.水磨石面层应采用水泥与石粒的拌和铺设。
其厚度由设计确定,宜为12~18mm。
水磨石面层的颜色和图案应符合设计要求。
2.同颜色的面层应采用同一批水泥,同一彩色面层应使用同厂、同批的颜料,颜料掺入量宜为水泥重量的3%~6%或由试验确定。
3.水磨石面层的结合层的水泥砂浆体积比宜为1:3,相应的强度等级不应小于M10,水泥砂浆稠度宜为30~35mm。
4.普通水磨石面层磨光遍数不应少于3遍。
高级水磨石面层的厚度和磨光遍数由设计确定。
5.在水磨石面层磨光后,涂草酸和上蜡前其表面不得污染。
6.水磨石面层的石粒、应采用坚硬可磨白云石、大理石等岩石加工而7∶2.5891011(GB50209—2002)表5.1.7的规定。
(二)楼地面分部工程施工质量监理细则1、空鼓:分格块四角最易出现,主要原因是基层表面及镶条时,条高1/3 以上部位有浮灰,扫浆不匀造成。
2、漏磨:边角、管根等处易漏磨,应注意检查补磨3、磨纹、砂眼:磨光时应按工艺擦二边浆,并注意养护4、倒泛水:施工时应拉线找泛水5、面层石粒不匀:石粒规格不好,铺抹不平,滚压不实6、分格条掀起,显露不清晰:分格条应牢固平整,石粒铺完,滚压71, 2部3道、三道分别用120-180 号和180-240 号细砂轮磨,磨完擦水泥浆,并用油石出光;而后酸洗(可用草酸粉), 晾干后进行打腊二道,致光亮均匀。
现浇防静电水磨石楼地面工程监理控制措施防静电水磨石楼地面工程监理控制措施:1.监理措施1.1.监理人员应熟悉防静电水磨石楼地面工程的相关规范和验收标准,以确保工程质量符合要求。
1.2.监理人员应对施工过程进行全面监控,并及时发现和处理施工中的问题和风险。
1.3.监理人员应对施工进度进行跟踪和监控,确保工程按时完成。
1.4.监理人员应与设计人员和施工单位保持良好的沟通和协作,解决技术难题和工程变更等问题。
2.施工控制措施2.1.施工单位应按照设计要求和相关规范进行施工,确保防静电水磨石楼地面的施工质量。
2.2.施工单位应使用符合标准的防静电材料和设备,确保施工质量符合要求。
2.3.施工单位应制定详细的施工方案和施工步骤,确保施工过程的安全和有序进行。
2.4.施工单位应配备专业技术人员对施工过程进行指导和监督,确保工程质量达到预期要求。
2.5.施工单位应对施工人员进行培训和教育,提高其施工技能和安全意识。
3.质量控制措施3.1.施工单位应确保施工材料的质量符合相关标准和要求,检测防静电材料的功能和性能是否达标。
3.2.施工单位应制定质量检查计划,对施工过程进行全面检查和抽样检测,确保施工质量符合要求。
3.3.施工单位应配备专业的检测设备和检测人员,对施工过程进行实时监测和检测,及时发现并纠正问题。
3.4.施工单位应按照相关规范和验收标准进行验收,确保防静电水磨石楼地面工程的质量符合要求。
4.安全控制措施4.1.施工单位应制定施工安全计划和应急预案,确保施工过程的安全和顺利进行。
4.2.施工单位应采取必要的安全防护措施,保证施工人员的人身安全。
4.3.施工单位应加强施工现场的管理,确保现场秩序井然,减少安全隐患。
4.4.施工单位应开展安全培训和教育,提高施工人员的安全意识和应急处理能力。
以上是针对防静电水磨石楼地面工程的监理控制措施的详细说明,通过合理的监理措施、施工控制措施、质量控制措施和安全控制措施,可以确保工程质量达到预期要求,并保证施工过程的安全性和顺利进行。
现浇防静电水磨石楼地面、防静电全钢活动木地板、混凝土楼地面工程监理要点现浇防静电水磨石楼地面工程一、基本控制原则1、防静电现浇水磨石地面施工内容应包括基层、接地系统、找平层、面层的施工、测试及质量检验。
2、施工现场及环境应符合下列要求(1)楼、地面结构垫层高度和抗压强度符合设计要求,表面清洁、平整(要求在2 m内高差小于10㎜)、湿润但无积水。
(2)按设计要求,需预装的水、暖、电管道及线缆和各种预埋件,均应预先安装完毕。
无用孔、洞、缝隙等均己修补填平。
地面结构钢筋不应裸露。
(3)施工现场环境温度不低于5度。
二、材料、设备与工具要求1、防静电现浇水磨石地面所用材料应符合设计要求。
设计无特殊规定时,应符合以下要求(1)水泥:强度等级不小于42.5的硅酸盐水泥或矿渣水泥。
彩色地面面层的水泥颜色采用白色或彩色。
同一单项工程地面施工,应使用同一出厂批号的水泥。
(2)砂子:洁净,无杂质,细度模数不小于0.7,含泥量不大于3 %。
(3)石子:无风化坚硬石子(白云石、大理石等),大小均匀,色泽基本一致,其粒径规格 4~12㎜。
可将大、中、小粒径的石子按一定比例混合使用。
同一单项工程应采用同批次、同产地、同配比的石子。
颜色、规格不同的石子应分类保管。
(4)分格条:可用玻璃条、铜条或塑料条。
分格条的尺寸规格为宽3~5㎜,高10~15㎜(视石子粒径定),长度按分割块尺寸确定。
1)玻璃条:用普通平板玻璃裁制而成。
2)铜条:采用工字型铜条。
使用前必须调直,铜条表面应作绝缘处理,绝缘材料的电阻值应不小于1.0×1012Ω。
3)塑料条:用聚氯乙烯板材裁制而成。
(5)颜料:采用耐光、耐碱性好的颜料,其掺入量为水泥量的3 % ~6 % ,最高不得超过12%。
(6)导电粉:采用无机材料构成的多组份复合导电粉。
(7)导电地网用钢筋:采用Φ4~6㎜钢筋,使用前必须张拉调直。
(8)草酸:浓度为5%~10% 的水溶液,用于面层处理及去污。
(9)防静电地板蜡:体积电阻在 5.0×104~1.0×109Ω之间的专用防静电地板蜡。
(10)绝缘漆:B级,绝缘电阻值不小于1.0×1012Ω。
2、常用施工设备(含工具)应包括搅拌机、电焊机、磨石机、压辊、无齿锯、清洗抛光机、水平尺、手推车和木抹子等,其规格、性能和技术指标应符合施工工艺要求。
三、施工前的准备工作1、施工前必须熟悉设计施工图并勘察施工现场。
2、应根据设计施工图要求,标出防静电现浇水磨石地面作业层的标高。
3、必须绘制出防静电地面接地系统图、接地端子图和地网布置图。
4、应根据施工工艺要求齐备各种施工用材料、设备、工具,并摆放整齐,对有害和有污染的材料应设专人专室保管。
5、施工现场应配备消防器材,并制定相应的消防措施,应有专人负责现场的消防工作。
6、应指定有经验人员负责导电粉的配比,必须严格按配方比例配料。
7、应根据设计要求,按《地面与楼面工程施工及验收规范》的规定施工样块。
四、施工阶段的控制1、清理基层必须清除地面残留砂浆、结块,然后将面层打毛;基层地面如有空鼓、凹凸等情况应进行修补处理,然后清洁地面。
2、涂覆绝缘漆: 应将露出基层表面的金属(如钥筋、管道)涂绝缘漆两遍后晾干。
3、敷设导电地网应首先将经调直的钢筋彻底除锈,清洁表面,并按图纸尺寸下料。
根据地网布置图将钢筋、接地端子(指安装在地面上的)敷设于已清洁干净的基层上。
钢筋的交叉连接处应焊接牢固,地网与接地端子用焊接或压接法连结牢固。
应根据接地系统图,在地网上焊接接地引下线。
导电地网施工完成后,应对其进行电性能检测。
自身导电性能应良好,且与建筑物其他导体不得有短路现象。
4、当施工接地引下线、地下接地体时,接地引下线的长度应尽量短,接地体的埋设应符合《电气装置安装工程接地装置施工及验收规范》规定。
接地引下线与导电地网和地下接地体的连接应牢固、可靠。
5、防静电现浇水磨石地面宜单独接地,其系统接地电阻值应小于100Ω。
若与其他系统共用接地装置时,必须按有关标准、规范执行,系统接地电阻值应满足其中最小阻值的要求;与防雷接地系统共用时必须加设接地保护装置。
6、施工找平层应在已敷设好导电地网的基层上刷混凝土界面剂或用水湿润基层表面。
宜使用1:3干性水泥砂浆(按水泥重量的配比掺入复合导电粉并搅拌均匀),覆盖于导电地网上。
找平层厚度应在25~30㎜之间。
7、镶嵌分格条采用铜分格条时,应首先检查铜条表面的绝缘层是否良好。
敷设时不得交叉和连接,相邻处应有 3mm间距。
分格条与导电地网及基层地面中的预埋管线间距不应小于10㎜;特殊情况小于10㎜时,应进一步作绝缘处理(采用塑料或玻璃分割条不受此限制)。
当采用玻璃分格条时,施工中应防止其断裂、破碎。
8、抹石子浆应将复合导电粉与颜料按水泥重量配比混合均匀后加入石子浆中,然后搅拌均匀。
石子颜色、品种、粒径及水泥的颜色应符合设计要求。
抹浆厚度宜为15~20㎜。
抹后应用轧辊压实。
9、磨光地面应在石子浆已凝固、表面干燥后研磨地面。
研磨不得少于三遍,两次研磨之间应补浆一遍,应使地面光滑、平整,不应有楞坎和孔、洞、缝隙。
磨光后应进行地面保护。
10、地面保护宜在地面表面上加一层覆盖物,并派专人看管。
如有损坏应按以上施工工艺要求及时修复。
11、细磨出光作业应在整体施工基本完成后进行细磨出光作业。
应首先将5% ~10% 浓度的草酸溶液洒在地面上(或在地面上均匀地撤适量的水及草酸粉),然后用磨石机(金刚砂细度为280~300目)研磨地面,直至地面面层光亮、平整。
细磨后在地面上应再洒一遍草酸溶液。
12、打蜡抛光细磨出光后的地面,经清洁干净后,应在其表面均匀地涂一层防静电地板蜡,并作抛光处理。
13、检测施工过程中,每一道工序结束后,应进行质量检测,并应认真填写工序施工记录。
未达到质量标准的不得进行下道作业。
防静电全钢活动木地板工程xx工程在一层消防、安防值班室及三层301、302等房间采用防静电全钢活动木地板(架空300)。
一、材料要求1、活动地面层承载力应小于7.5Mpa,系统电阻应为105~1010Ω。
板块面应平整、坚实、并具有耐用磨、防潮阻燃、耐污染、耐老化等特点,技术性能应符合现行国家标准。
2、滑石粉、泡沫塑料条、木条、橡胶条、铝型材和角铁等材质要符合要求。
二、主要机具水平仪、铁制水平尺、铁制方尺、2~3m靠尺板、墨斗或粉线包、小线、线坠、扫帚、盒尺、钢尺、钉子、铅丝、红铅笔、油刷子、开刀、吸盘、手推车、铁簸箕、小铁锤、合金钢扁钻子、裁改板面圆盘锯、木工截料锯、刀锯、木工用刨子和斧子、磅秤、钢丝钳子、小木桶、棉丝、小方锹、铁制螺丝扳子、工具袋、泡沫塑料拖鞋等。
三、作业条件1、首先按照设计图纸要求,事先把要铺设活动地板的水泥基层做好,基层表面应平整、光洁、不起尘,含水率不大于8%安装前应清扫干净,必要时在其面上涂刷绝缘脂或油漆,房间平面如是矩形,其相邻墙体必须相互垂直。
2、安装活动地板面层,必须待室内各项工程完工和超过地板面承载力的设备进入房间预定置之后,方可进行,不得交叉施工;也不得在房间内加工。
相邻房间内也应全部完工。
3、架设活动地板面层前,要检查核对地面面层标高,应符合设计要求。
将室内四周的墙划出面层标高控制水平线。
4、大面积架设前,应先放出施工大样,并做样板间,经检查合格方可组织按样板间要求施工。
四、操作工艺1、工艺流程基层处理与清理→找中、套方、分格、定位弹线→安装固定可调支架和引条→铺设活动地板面层→清擦和打蜡。
2、基层处理与清理:活动地板面层的骨架应支承在水泥基层上,基层表面应平整、光洁、不起尘土,含水率不大于8%。
安装前应认真清擦干净,必要时,在其面上涂刷绝缘脂或清漆。
3、找中、套方、分格、定位弹线:根据房间平面尺寸和设备布置等情况,按活动地板模数选择板块铺设方向,具体有以下几种情况:(1)如室内平面无控制柜等设备,平面尺寸又符合板块模时,宜由内向外铺设。
(2)如室内平面尺寸不符合板块模数时,应把室内2个方向平面中心线找出来。
看两面尺寸相差多少,若相差的不明显宜由外向内铺设;如相差较大时,宜进行对称对格,由内向外铺设。
(3)如室内有控制柜等设备要留洞时,其铺设方向和先后顺序应综合考虑。
根据上述选铺方法确定后,就要进行找中、套方、分格、定位弹线工作。
既要把面层分格线划在室内四周墙面上,又要把分格线在基层上面,而且要尺寸正确、上下交圈对口,形成方格网并标明设备预留部位(此时应插入铺设活动地板下的管线要注意避开己弹好标志的支架座)。
4、安装固定可调支架和引条:首先要事先检查复核原室内四周墙上弹划出的标高控制线,按选定的铺设方向和顺序确定基准点,然后按基层已弹好标出位置在方格网交点处安放可调支座,架上横梁转动支座螺杆,先用小线和水平尺调整支座面高度至全室等高,待有钢支柱和横梁构成框架一体后,应用水平仪抄平。
5、铺设活动地板面层:首先检查活动地板面层下铺设的电缆、管线,确保无误后才能铺设活动地面层。
先在横梁上铺放缓冲胶条,并用乳胶液与横梁粘合。
铺设活动地板调整水平高度以保证四角接触平整、严密,不得使用加垫的方法。
铺设活动地板块不符合模数时,不足部分可根据实际尺寸将板面切割后镶补,并配装相应的可调支撑和横梁。
切割边一般应用清漆或环氧树脂胶加滑石粉按设计要求比例调成腻子封边,也可应用防潮腻子封边。
要求高的应用铝型材镶嵌后方可安装。
与墙边的接缝处,应根据缝隙宽窄分别采用活动地板或木条刷高强胶镶嵌,窄缝宜用泡沫塑料镶嵌。
随后应检查调整板块水平度及缝隙。
6、清擦和打蜡:进行清擦地板面层和涂擦地板工作。
五、质量标准1、保证项目(1)活动地板的品种、规格和技术性能必须符合设计要求,符合施工规范和现行国家标准。
(2)活动地板安装完后行走必须无声响,无摆动,牢固性好。
2、基本项目(1)表面清洁,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。
(2)各种面层邻接处的镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。
混凝土楼地面工程监理要点一、基本要求1、混凝土面层所用的材料和拌制运输、浇筑及质量检查,应按国家标准《混凝土工程施工及验收规范》中的有关规定执行。
2、混凝土面层所用的碎石,应级配适当,其粒径不应大于15mm和面层厚度的2/3。
3、混凝土面层浇筑时的坍落度不应大于3cm,振捣必须密实。
4、混凝土面层应在初凝前完成抹平工作,终凝前完成压光工作。
混凝土表面密实光洁,无裂纹、脱皮、麻面和起砂等现象。
5、带有坡度的面层,坡度应符合设计要求。
6、混凝土地面施工时,环境温度不少于5℃。
当低于5℃时,应采取相应的冬期措施,根据国家标准制定切实可行的冬期施工方案进行冬期施工。
7、冬期施工应优先选用硅酸盐和普通硅酸盐水泥。
8、水加热温度不超过80℃,砂石不超过60℃。
