上饶恒大名都工程深基坑支护安全专项施工方案编制人: 职务(岗位):审核人: 职务(岗位):审批人: 职务(岗位):深圳市建设(集团)有限公司编制日期:年月日目录第一章编制依据............................ 错误!未定义书签。
第二章工程概况.. 0第三章重大危险源的识别及预防、控制措施 (2)第四章方案设计选型及确定 (2)第五章基坑支护结构设计 (3)第六章施工部署 (5)第七章施工平面布置及各项目需用计划........ 错误!未定义书签。
第八章主要施工方法及施工顺序 (7)第九章施工进度、安全计划及人员安排 (9)第十章质量保证体系及质量保证措施 (10)第十一章工期保证措施 (12)第十二章安全保证措施 (13)第十三章文明施工和环境保护 (15)第十四章基坑支护监测 (16)第十五章应急预案措施 (18)第十六章计算书 (24)第一章编制依据1.1江西省勘察设计研究院设计的《深基坑支护设计书》1.2岩土工程勘察报告1.3建筑深基坑工程施工安全技术规范(JGJ311-2013)1.4建筑基坑支护技术规程(JGJ120-2012)1.5建筑桩基技术规范(JGJ94-2008)1.6建筑边坡工程技术规范(GB50330-2013)1.7建筑基坑工程监测技术规范(GB52497-2009)1.8混凝土结构施工及验收规范(GB50204-2015)1.9供水水文地质勘察规范(GBJ27-88)1.10建筑地基处理技术规范(JGJ79-2012)1.11锚杆喷射砼支护技术规范(GB50086-2015)1.12《江西省危险性较大的分部分项工程安全管理实施细则》(赣建安[2010]16号)第二章工程概况。
【最新整理,下载后即可编辑】目录1、编制依据 (3)2、工程概况 (4)2.1支护设计概况 (4)2.2场区周边环境 (5)2.3场地工程地质条件 (3)2.4场地水文地质条件 (5)3、工程特点 (5)3.1支护设计具体介绍 (5)3.2工程特点及实施难点 (4)4、施工组织管理 (4)4.1施工组织部署 (4)4.2施工协调管理 (4)4.3组织管理体系 (5)5、施工平面布置及各项目需用计划 (5)5.1总体布置 (5)5.2现场平面布置原则 (6)5.3现场平面布置管理 (6)5.4主要材料物质计划 (6)6、主要施工方法及施工顺序 (7)6.1施工顺序 (7)6.2主要施工方法 (7)6.2.1支护桩施工及检测要求 (7)6.2.2锚杆施工及检测要求 (7)6.2.3 土钉墙施工及检测要求 (8)6.3土方开挖施工 (12)6.4坡顶、坡底排水 (13)6.5上层滞水处理 (13)6.3施工注意事项 (13)7、施工进度计划及人员安排 (14)7.1工期目标 (14)7.2工期保证措施 (14)7.3施工人员安排 (14)8、质量保证体系及质量保证措施 (23)8.1质量方针和质量目标 (23)8.2质量管理组织机构、质量体系及质量职责 (23)8.3质量体系主要要素控制 (25)9、工期保证措施 (25)10、安全保证措施 (17)10.1安全目标 (17)10.2安全保证措施 (17)10.3安全技术保证措施 (27)10.4施工机械安全控制措施 (18)11、文明施工和环境保护 (19)12、基坑监测及应急措施 (17)12.1基坑监测 (20)12.2应急措施 (22)12.2.1应急预案的方针与目标 (22)12.2.2应急预案工作流程图 (23)12.2.3法律法规要求 (26)12.2.5应急响应 (28)12.2.6恢复生产几应急抢救总结 (29)12.2.7预案管理与评审改进 (30)1、编制依据1.1本工程业主提供的有关设计图纸1.2本工程《岩土工程勘察报告》1.3《建筑基坑支护技术规程》(JGJ 120-2012)1.4《建筑边坡工程技术规范》(GB50330-2002)1.5《基坑土钉支护技术规程》(CECS 96:97)1.6《锚杆喷射混凝土支护技术规程》(GB 50086-2001)1.7《钢筋焊接及验收规程》(JGJ18-2012)1.8《建筑基坑工程监测技术规范》(GB 50497-2009)1.9《建筑地基基础工程施工质量验收规范》(GB 50202-2002)1.10《砼结构工程施工质量验收规范》GB50204-2002(2011年修订版)1.11《湿陷性黄土地区建筑基坑工程安全技术规程》(JGJ 167-2009)2、工程概况2.1支护设计概况1、本基坑重要性等级为二级。
目录第一章编制依据1.1建设单位提供的资料:〔1〕该工程总平面图、开挖深度条件;〔2〕该工程其它相关设计文件、资料;〔3〕周边环境(需保卫铁塔)。
1.2该工程岩土工程勘察报告。
1.3现行有关标准、规程和标准:〔1〕中华人民共和国行业标准?建筑基坑支护技术规程?(JGJ120-2021)〔2〕中华人民共和国国家标准?混凝土结构设计标准?(GB50010-2021)〔3〕中华人民共和国国家标准?钢结构设计标准?(GB50017-2003〕〔4〕中华人民共和国行业标准?钢筋焊接及验收规程?(JGJ18-2021〕〔5〕中华人民共和国国家标准?锚杆喷射混凝土支护技术标准?(GB50086-2001)〔6〕中华人民共和国国家标准?建筑地基根底设计标准?(GB50007-2021) 〔7〕中华人民共和国行业标准?建筑桩基技术标准?(JGJ94-2021)〔8〕中华人民共和国国家标准?建筑基坑工程监测技术标准?(GB50497-2021) 〔9〕中华人民共和国国家、行业及南京市其它现行的有效设计标准、标准、规程和标准图集。
第二章工程概况2.1场地工程地质条件拟建场地岩土层可分为五大工程地质层,11个亚层。
开挖范围内土层自上而下分述如下:①-1杂填土:灰褐色,黄褐色,以粉质粘土夹块石、碎石为主,较密实。
局部夹大块石和混凝土块。
局部表层为30cm素混凝土及碎石垫层。
填龄大于10年。
层厚:。
①-2素填土:灰褐色,灰黑色,以粉质粘土为主,软塑,夹较多碎石和植物根茎。
填龄大于10年。
层顶埋深:,层厚:。
②淤泥质粉质粘土:灰色,流塑,局部为软塑状粉质粘土。
夹薄层粉土、粉砂,稍密,高压缩性。
层顶埋深:,层厚。
⑤-2a中风化破裂粉砂岩:灰白色,褐灰色,裂隙发育,锤击声脆,呈块状、碎块状,属破裂较软岩,岩体根实质量等级为Ⅴ级。
层顶埋深:,层厚,仅局局部布于⑤-2层中。
⑤-2中风化粉砂岩:灰白色,块状结构,裂隙稍发育,锤击声脆,岩芯呈长柱、短柱状,属较完整较软岩-较硬岩,岩体根实质量等级为Ⅳ级。
目录第一章编制依据 (1)第二章工程概况 (2)第三章工程地质及水文地质条件 (3)第四章施工方案设计 (4)第五章施工部署 (6)第六章施工准备工作计划 (8)第七章施工工艺及方法 (9)第八章质量保证措施 (12)第九章技术资料管理 (15)第十章雨季施工维护措施 (17)第十一章工程监测及应急预案 (18)第十二章安全、文明施工与环保措施 (22)第十三章计算书 (27)第一章编制依据1.1甲方提供文件1.2现场踏勘我公司工程技术人员对工程现场实际进行了踏勘,对施工现场条件及周边环境有了初步了解。
上部土层为回填土杂填土质,同时又受阴雨天气影响等因素,现场已开挖好的边坡均出现一些塌方现象,另外基坑东北角有变压器,10#楼和11#楼区域基础埋深很深,开挖深度超过9米。
结合现场实际情况需要对该工程东北角基坑和10#楼和11#楼区域基坑做专业支护。
1.3现行国家、地方有关法律、法规1.4现行有关施工规范、规程第二章工程概况本工程位于合肥市包河区龙图路与西递路交口西南角,为信达S1-13地块,其第四纪地貌形态为江淮丘陵地貌单元。
整个场地原为农田,局部为堆土区,且场地内有一水沟通过并另外有一窑址区,场地内多堆积有建筑垃圾、杂填土等,总体高低不平,用地面积约4.5万平米。
场地目前为土方开挖阶段,在北侧围墙处有一变压器可供施工接电,在西侧围墙处有水源接驳点。
我公司工程技术人员对工程现场实际进行了踏勘,对施工现场条件及周边环境有了初步了解。
上部土层为回填土杂填土质,同时又受阴雨天气影响等因素,现场已开挖好的边坡均出现一些塌方现象,另外基坑东北角有变压器,10#楼和11#楼区域基础埋深很深,开挖深度超过9米。
结合现场实际情况需要对该工程东北角基坑和10#楼和11#楼区域基坑做专业支护。
第三章工程地质及水文地质条件(1)地层土质概况根据地址勘察报告显示,本工程的重要性等级为二级,建筑场地和地基的复杂程度等级均为二级,综合判定本次岩土工程勘察等级为乙级。
目录第一章编制依据................................................. 21.1基坑支护设计图纸 ........................................... 21.2地质勘查报告 ............................................... 21.3规范依据 ................................................... 2第二章工程概况.................................................. 22.1基本概况 ................................................... 22.2地基地质概况 ............................................... 22.3水文地质概况 ............................................... 22.4场地周边环境概况 ........................................... 32.5质量及工期要求 ............................................. 3第三章施工方案选择及施工总部署.................................. 3第四章主要施工工艺及技术措施.................................... 7第五章钢支撑的安装........................................... 135.1施工方法 ................................................. 135.2钢支撑的安装 ............................................. 135.3钢支撑的拆除 ............................................. 155.4技术措施 ................................................. 15第六章喷锚支护............................................... 156.1施工工艺 ................................................. 156.2施工方法 ................................................. 156.3排水系统设置 ............................................. 166.4特殊过程控制 ............................................. 16第七章基坑土方开挖............................................ 167.1基坑开挖 ................................................. 167.2坡道设置 ................................................. 177.3土方开挖注意事项 ......................................... 177.4地表水、雨水的排除 ....................................... 177.5土方开挖顺序 ............................................. 18第八章测量与监测.............................................. 18第九章基坑底地面及排水沟...................................... 18第十章重点、难点施工方法和措施................................ 1810.1基坑稳定的控制方法 ...................................... 19第十一章质量保证体系及技术措施.............................. 1911.1质量保证体系 ............................................ 1911.2 质量检查程序............................................ 2011.3 质量控制基本措施........................................ 2111.4测量与监测质量控制措施 .................................. 22第十二章安全生产管理措施..................................... 2212.1 安全目标及安全生产责任制............................... 2212.2 各项安全管理保证措施................................... 2312.3材料安全管理措施 ........................................ 2512.4机械设备安全管理措施 .................................... 2512.5 基坑工程安全措施....................................... 2912.6 施工安全检查工作程序图................................. 30第十三章文明施工管理措施..................................... 3113.1 文明施工组织管理机构.................................... 3113.2文明施工管理措施 ........................................ 31第十四章应急预案............................................. 3314.1 挡土桩倾斜处理措施...................................... 3314.2基坑外地表裂缝、地基下沉、管网下沉处理措施 .............. 3414.3 管涌及流砂处理措施...................................... 3414.4 塌方处理措施............................................ 35XXXXXXXX污水处理项目土方开挖及边坡支护专项施工方案第一章编制依据1.1基坑支护设计图纸XXX有限公司设计的《XXXXXX污水处理项目基坑支护施工图》1.2地质勘查报告XXX地质工程勘察院编制的《XXXXX污水处理项目岩土工程详勘报告》1.3规范依据第二章工程概况2.1基本概况本工程位于XXX,拟建项目为一污水处理站,四周场地空旷。

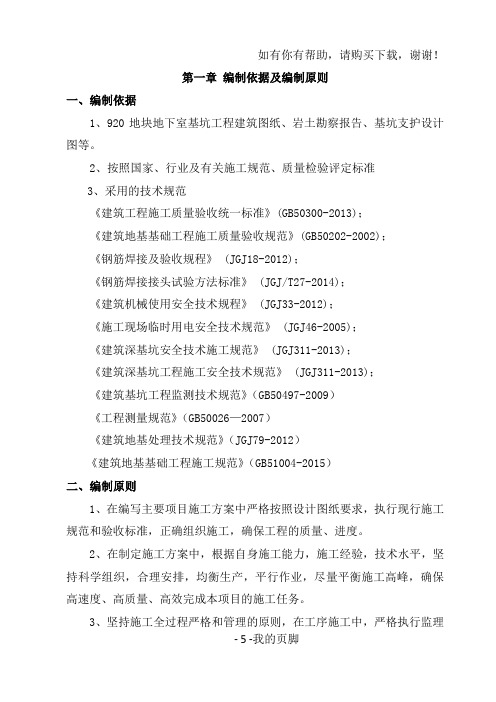

第一章编制依据及编制原则一、编制依据1、920地块地下室基坑工程建筑图纸、岩土勘察报告、基坑支护设计图等。
2、按照国家、行业及有关施工规范、质量检验评定标准3、采用的技术规范《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《钢筋焊接及验收规程》 (JGJ18-2012);《钢筋焊接接头试验方法标准》 (JGJ/T27-2014);《建筑机械使用安全技术规程》 (JGJ33-2012);《施工现场临时用电安全技术规范》 (JGJ46-2005);《建筑深基坑安全技术施工规范》 (JGJ311-2013);《建筑深基坑工程施工安全技术规范》 (JGJ311-2013);《建筑基坑工程监测技术规范》(GB50497-2009)《工程测量规范》(GB50026—2007)《建筑地基处理技术规范》(JGJ79-2012)《建筑地基基础工程施工规范》(GB51004-2015)二、编制原则1、在编写主要项目施工方案中严格按照设计图纸要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
2、在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰,确保高速度、高质量、高效完成本项目的施工任务。
3、坚持施工全过程严格和管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格合理。
4、坚持专业化与综合化管理相结合的原则,在施工组织方面,以专业化作业队为基本作业形式,充分发挥专业人员和专用设备的优势。
5、充分利用计划图,进行计划安排,与总体施工进行对比,资源优化以达到降低资源消耗,均衡资源强度,最终达到降低造价的目的。
第二章工程概况一、建设概况工程名称:920地块地下室基坑工程建设单位:新中置业扬州有限公司;设计单位:扬州大学工程设计研究院;勘探单位:扬州市勘察设计研究院有限公司;监理单位:扬州建厦工程建设监理有限责任公司;工程地点:新长春路与瘦西湖路交叉口工程规模:本工程基坑侧壁安全等级为二级,施工安全等级为一级。
1#文化娱乐楼等9项(大兴区亦庄镇三羊居住区三至五期商业项目)土方开挖、基坑支护施工方案编制人:审核人:审批人:北京中勘岩土工程有限公司2015年3月27日目录第一章编制依据 (1)1.1设计图纸、勘探报告 (1)1.3施工技术规范、规程、标准、办法 (1)第二章工程概况 (3)1、工程简介 (3)2、工程地质情况 (3)3、工程水文情况 (5)第三章设计方案 (6)1-1剖面支护形式 (6)2-2剖面支护形式 (6)3-3剖面支护形式 (6)4-4剖面支护形式 (7)5-5剖面支护形式 (7)6-6剖面支护形式 (8)第四章施工方案 (9)4.1、土方开挖施工方案 (9)4.2、基坑支护方案 (11)第五章基坑监测方案 (20)5.1监测项目与监测点布置 (20)5.2监测实施方法 (20)5.3监测频率 (21)5.4监测精度要求 (22)5.5基坑围护结构变形报警值及预警值 (22)5.6资料整理和分析反馈 (22)5.7建立信息管理平台 (22)第六章施工部署 (23)6.1施工组织管理机构及职责 (23)6.2施工总体目标 (27)6.3施工组织安排 (27)6.4施工现场管理 (28)6.5人员及机械配置计划 (30)6.6水电需求计划 (31)第七章施工总体进度计划及保障措施 (32)7.1主要工序进度指标 (32)7.2施工进度计划横道图 (32)7.3施工进度保证措施 (32)第八章质量保证措施 (35)8.1质量目标 (35)8.2质量保证体系 (35)8.3质量管理组织机构 (35)8.4质量管理体系职能分配 (36)8.5各项施工质量保证措施 (39)第九章安全施工、文明环保措施 (41)9.1安全施工措施 (41)9.2文明施工保证措施和环境保护措施 (45)第十章雨季施工措施 (52)10.1防汛任务 (52)10.2防汛方针 (52)10.3防汛组织机构 (52)10.4防汛抢险应急救援程序 (52)10.5施工准备 (52)10.6雨季施工基本措施 (53)10.7 雨季施工专项措施 (54)10.8防汛施工物资及设备管理 (55)第十一章紧急情况的处理措施、预案以及抵抗风险的措施 (57)11.1应急组织机构 (57)11.2建立风险评价体系 (57)11.3重大事故、风险发生应急预案 (58)11.4应急准备及响应程序 (64)11.5应急演练和应急预案的评价修改 (65)11.6应急事故处理用材料设备 (65)第十二章与相关单位配合和协调 (66)12.1与甲方的配合措施 (66)12.2与监理人员的配合措施 (66)12.3与设计单位的配合措施 (66)12.4对合作单位的管理 (66)12.5竣工收尾阶段的配合和管理措施 (67)附图:附图1:基坑支护平面图附图2:土方开挖平面图附图3:基坑监测布置图附图4:1-1基坑支护剖面图附图5:2-2基坑支护剖面图附图6:3-3基坑支护剖面图附图7:4-4基坑支护剖面图附图8:5-5基坑支护剖面图附图9:6-6基坑支护剖面图附图10:支护节点详图附图11:桩间护壁详图第一章编制依据1.1设计图纸、勘探报告《1#文化娱乐楼等9项(大兴区亦庄镇三羊居住区三至五期商业项目)基坑支护工程设计》2015-YT-000《北京亦庄商业地块岩土工程勘察报告》工程编号:2011技 041.3施工技术规范、规程、标准、办法类别规范、规程、标准及办法名称编号规范规程2.《混凝土结构施工验收规范》GB50204-20023.《基坑土钉支护技术规程》CECS 96:974.《岩土锚杆(索)技术规程》CECS 22:20055.《加筋水泥土桩锚支护技术规程》CECS 147:20046.《北京地区建筑地基基础勘察设计规范》DBJ11-501-20097.《建筑基坑工程监测技术规范》GB50497-20099.《建筑基坑支护技术规程》JGJ120-201210.《建筑基坑支护技术规程》DB11/489-200711.《基坑土钉支护技术规程》CECS96:9712.《建筑地基基础设计规范》GB5007-200213.《建筑地基基础工程施工质量验收规范》GB50202-200214.《建筑桩基技术规范》JGJ94-200815.《北京地区建筑地基基础勘察设计规范》DBJ11-501-200916.《建筑基坑工程监测技术规范》GB50497-200917.《工程测量规范》GBJ50026-200718.《钢筋焊接及验收规范》JGJ18-200320.《混凝土质量控制标准》GB50164-9221.《钢筋焊接网混凝土结构技术规程》JGJ/T114-200322.《钢筋机械连接通用技术规程》JGJ107-201023.《砌体工程施工及验收规范》GB50203-200224.《建筑工程冬期施工规程》JGJ104-201125.《施工现场临时用电安全技术规范》JGJ46-200526.《建筑机械使用安全技术规程》JGJ33-200127.《建筑工程资料管理规程》DB11/T695-200928.《建设工程检测试验管理规程》DB11/T386-2006类别规范、规程、标准及办法名称编号29.《建筑砂浆基本性能试验方法》JGJ70-200930.《建筑桩基检测技术规程》JGJ106-200331.《水泥取样方法》GB/T12573-200832.《砌体工程现场检测技术标准》GB/T50315-200033.《混凝土强度检验评定标准》GB/T50107-201034.《建筑工程施工质量验收统一标准》GB50300-2001第二章工程概况1、工程简介拟建工程位于北京市大兴区亦庄镇,本工程分为八个子项,分别为D1#地下车库、1#文化娱乐楼、2#文化娱乐及商业办公楼、3#文化娱乐及商业办公楼、4#商业办公楼、5#商业办公楼、6#商业办公楼、7#商业办公楼。
拟建建筑物主要数据和特点详见下表:拟建工程概况2、工程地质情况拟建场地所处地貌单元属于永定河冲洪积扇中下部,原为荒地,场地平坦,孔口处地面标高介于30.55m-31.75m之间。
根据地层沉积年代、成因类型将拟建地区地面以下30.0m,深度范围内的地层划分为人工堆积层、新近沉积层及一般第四沉积层三大类,并按地层岩性及其物理力学性质近一步划分为8个大层:(1)人工堆积层①粘质粉土素填土层,黄褐-褐黄色,稍密,湿,以粘质粉土、粉质粘土为主,加①1杂填土薄层,含云母、氧化铁、铁锰结核、白灰渣、砖屑等;该层厚度为0.4-2.7m;层底标高介于26.97-29.89m之间;杂填土①1层,杂色,稍密,湿,含灰渣、水泥块及石子等;该层厚度为0.4-3.4m;层底标高介于27.2-30.99m之间;(2)新近沉积层②砂质粉土-粉质粉土层,褐黄-黄褐色(局部灰褐色),中密,湿,含云母、氧化铁等,夹粉质粘土-重粉质粘土②1薄层;该层厚度为0.4-4.9m,层底标高介于23.57-29.40m之间;粉质粘土-重粉质粘土②1层,黄褐色,湿,可塑;含云母、氧化铁、姜结石等;该层厚度为0.4-2.7m,层底标高介于24.44-29.13m之间;③粉质黏土层,浅灰-褐灰色(局部褐黄色),湿,可塑;含云母、氧化铁、有机质等;夹砂质粉土-粘质粉土③1等薄层,揭露该层层厚度为 1.8-5.3m,层底标高介于20.09-22.39m之间;砂质粉土-粘质粉土③1层,褐灰色,中密,湿,含云母、氧化铁、有机质等,该层厚度为0.6~3.4m,层底标高介于21.19~25.42m之间。
(3)一般第四纪沉积土层④粉质粘土-重粉质粘土层,褐黄色,可塑-硬塑,湿,含云母、氧化铁等,夹杂砂质粉土-粘质粉土④1薄层;局部缺失,揭露该层厚度为0.6~6.5m,层底标高介于14.17~20.66m之间。
砂质粉土-粘质粉土④1层,褐黄色,中密,湿,含云母、氧化铁等,揭露该层厚度为0.5~3.4m,层底标高介于13.88~20.20m之间。
⑤粘质粉土层,褐黄色,密实,湿;主要组成成分为石英、长石,含云母、氧化铁等,颗粒均匀;局部缺失,揭露该层层厚为0.70~1.8m,层底标高介于13.84~17.01m之间。
⑥粘质粉土层,褐黄色,可塑-硬塑,湿;含云母、氧化铁等,夹粉质粘土-重粉质粘土⑥1薄层,揭露该层层厚为0.40~5.2m,层底标高介于9.27~15.61m之间。
粉质粘土-重粉质粘土⑥1层,褐色,湿,可塑-硬塑,含云母、氧化铁、姜结石等,揭露该层层厚为0.50~5.0m,层底标高介于9.65~14.18m之间。
⑦细砂层,褐黄色,密实,湿;主要组成成分为石英、长石,含云母、氧化铁等,夹粉质粘土-重粉质粘土⑦1薄层,揭露该层层厚为1.3~5.2m,层底标高介于1.37~6.77m 之间。
粉质粘土-重粉质粘土⑦1层,褐黄色,可塑-硬塑,湿;含云母、氧化铁等,揭露该层层厚为0.60~3.1m,层底标高介于2.66~5.67m之间。
粉质粘土-重粉质粘土⑧层,褐黄色,可塑-硬塑,湿;含云母、氧化铁等,揭露该层层厚为0.70~2.8m,层底标高介于0.57~1.75m之间。
3、工程水文情况根据“北京市区浅层地下水长期观测网”资料,拟建场区内地下水历年最高水位标高为30.00m左右(1959年)。
进3~5年静止水位标高约为11.0m(不包括上层滞水)。
本次勘察期间,深20米内钻孔见一层地下水(30米钻孔因采用泥浆护壁工艺,无法测得地下水水位),地下水静止水位埋深在4.1~5.5m,静止水位标高介于25.54-26.45m,地下水类型为上层滞水;地下水主要赋存于砂质粉土-粘质粉土②层及夹层中,主要为大气降水、水管渗漏等补给,并以垂直蒸发与地下径流为主要排泄方式。
第三章设计方案本工程基坑开挖深度为4.0~9.35m。
根据不同开挖深度、周边环境和土层情况,围护结构具体参数如下:1-1剖面支护形式4#、5#楼基坑开挖深度4.0m,采用挂网锚喷支护形式,坡面坡度1:0.5,坡面挂菱形钢丝网片,采用U型卡固定,面层喷80mm厚C20混凝土。
2-2剖面支护形式车库北段及6#、7#楼基坑开挖深度按7.7m设计,采用土钉墙支护,坡面坡度1:0.3,竖向设五道土钉,水平间距为1.5m,竖向间距1.5m,土钉成孔直径100mm。
坡面喷100mm 厚C20混凝土,内配ф6.5@250×250钢筋网。
具体设计参数详见如下:支护设计参数基本参数土钉墙放坡坡度为1:0.3m,厚度100mm,喷射混凝土等级为C20。
第一道土钉土钉长度5.8m,角度10度,成孔直径100mm,间距1.5m,设1根18(三级钢)钢筋第二道土钉土钉长度6.8m,角度10度,成孔直径100mm,间距1.5m,设1根18(三级钢)钢筋第三道土钉土钉长度6.8m,角度10度,成孔直径100mm,间距1.5m,设1根18(三级钢)钢筋第四道土钉土钉长度5.8m,角度10度,成孔直径100mm,间距1.5m,设1根18(三级钢)钢筋第五道土钉土钉长度3.8m,角度10度,成孔直径100mm,间距1.5m,设1根18(三级钢)钢筋说明:1、锚杆注浆材料为P.S.A32.5水泥浆,水灰比为0.45~0.5。
