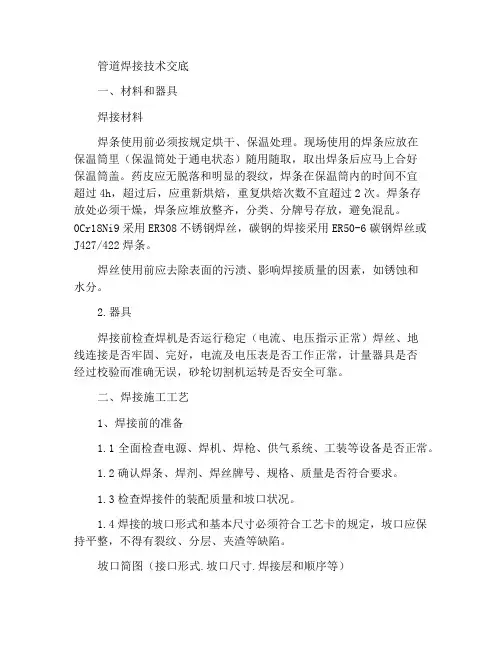

管道焊接技术交底一、材料和器具焊接材料焊条使用前必须按规定烘干、保温处理。
现场使用的焊条应放在保温筒里(保温筒处于通电状态)随用随取,取出焊条后应马上合好保温筒盖。
药皮应无脱落和明显的裂纹,焊条在保温筒内的时间不宜超过4h,超过后,应重新烘焙,重复烘焙次数不宜超过2次。
焊条存放处必须干燥,焊条应堆放整齐,分类、分牌号存放,避免混乱。
0Cr18Ni9采用ER308不锈钢焊丝,碳钢的焊接采用ER50-6碳钢焊丝或J427/422焊条。
焊丝使用前应去除表面的污渍、影响焊接质量的因素,如锈蚀和水分。
2.器具焊接前检查焊机是否运行稳定(电流、电压指示正常)焊丝、地线连接是否牢固、完好,电流及电压表是否工作正常,计量器具是否经过校验而准确无误,砂轮切割机运转是否安全可靠。
二、焊接施工工艺1、焊接前的准备1.1全面检查电源、焊机、焊枪、供气系统、工装等设备是否正常。
1.2确认焊条、焊剂、焊丝牌号、规格、质量是否符合要求。
1.3检查焊接件的装配质量和坡口状况。
1.4焊接的坡口形式和基本尺寸必须符合工艺卡的规定,坡口应保持平整,不得有裂纹、分层、夹渣等缺陷。
坡口简图(接口形式.坡口尺寸.焊接层和顺序等)公司:mm p=0.5-1 b=2.5-3角:α=60±5?1.5焊条的领用制度为:每个焊工每次最多只能拿到证书50根(钢结构80根)焊条,25根焊丝。
第二次领用焊材时,需拿上次领用的焊条头来换。
2、焊接工艺要点2.1管道下料采用机械切割的方法,不锈钢和碳钢不能用同一个研磨机切割,以防渗碳2.2施焊前,应将坡口及其两侧20mm范围内的铁锈、油垢、水迹等清除干净。
坡口两侧和接头部分应是光滑、均匀的、无毛刺、对焊接质量产生不利影响的裂纹和其他杂物2.3管壁厚度大于3mm必须开坡口,按V坡口装配要求,应留有2-3mm对口间隙,以保证焊透。
2.4管道对齐的错位不得超过管壁厚度10%,且不超过2mm。
2.5定位焊缝应无裂纹和其他缺陷,长度为5-15mm(保证有足够的强度支撑工件)焊接材料及方法同正式焊。
管道焊接技术交底⑷管道组装前,应对坡口及其内外外表用手工或机械进行清理,清除管道边缘100mm范围内的泥垢、油、漆、锈、毛剌等,收工前应将正安装的管子两端加临时盲板。
⑹管子对接错边量±2mm,间隙留 2.5~3mm。
五、管道焊接〔1〕所有参加管道焊接的焊工必须持证上岗,施焊范围必须与本人资格考试所取得的资格范围一致,且施焊前要进行专项培训学习,通过试焊检验合格的焊工方可上岗施焊。
〔2〕管道焊接严格按已审批的焊接工艺规程进行施焊。
〔3〕管道焊接采用手工氩弧焊打底,手工电弧焊填充盖面。
〔4〕电焊条药皮应无脱落和显著裂纹,并应在350~400℃烘干处理后,于100~50℃保温下施焊,焊条烘干不得超过二次。
焊丝使用前应清除其外表的油污,金属锈等。
〔6〕为防止焊接出现裂纹及减少内应力,不得强行对口。
〔7〕管道焊接采用多层焊接,施焊时层间溶渣应清除干净,并进行外观检查,合格后方可进行下一层焊接。
①焊缝的焊接层数、焊条直径和电流强度,应根据被焊钢板的厚度、坡口形式和焊口位置确定,可参照表1-20~表1-22选用。
但横、立焊时,焊条直径不应超过5mm;仰焊时,焊条直径不应超过4mm。
②管径大于800mm时,采用双面焊。
当管壁厚18mm时,外三内二共五遍,壁厚20mm时外四内二共(17)定位焊的焊缝长度、厚度及点数应保证焊缝在正式焊接过程中不开裂。
可参照表1-63。
〔18〕雨天或风速超过8m/s的环境,必须采取搭防风雨棚等有效防护措施,否则不得施焊。
六、焊缝质量检查〔1〕管道焊接外表质量应符合以下要求:a焊缝焊完后。
应清除熔渣和氧化层。
焊缝外表不得有裂纹、未熔合,根部未焊透等缺陷。
b咬边深度不得大于0.5mm,在任何一段连续为300mm长焊缝中不得大于50mm。
c焊缝外表不得有局部集气孔,单个气孔和夹渣。
d焊缝余高1~2mm,最大不得大于3mm,仰焊部位不得大于5mm。
e焊后错边量不应大于0.15倍壁厚,局部不得大于2mm,错边量应均匀分布在管子的整个圆周上,根焊道焊接后,不得校正错边量。
焊接钢管安装技术交底
1、焊接钢管≥DN32为焊接≤DN32为丝接,连接前必须清理管
膛,然后找直点焊,校正再焊接,杜绝偏心、错口、咬肉现象,焊波要一致、美观。
钢管排列整齐,间距相等,并与建筑物平
行,焊口处清理掉焊渣后刷防锈漆一道。
偏缩口向下,缩口长
度不小于管径的1.5倍,管道坡度正确,接口焊缝距起弯点,
支托架边缘必须大于150mm。
2、支架制作;用料正确,结构合理,磨边倒棱,严禁用电焊机切
割打孔。
安装牢固,排列整齐,与管道接触紧密,管口拧紧,
外露丝不大于10mm。
3、水平管坡均匀,羊角弯制作合理,立管垂直度符合规范要求,
予留管口、甩口及时封堵,严防杂物落入,水平套管两侧与墙
平齐,垂直套管,下端与现浇板平齐,上端高处室内镶贴面
20mm,且环缝一致。
4、实验压力为0.6Mpa,验收符合规范规定,试压完毕放净管内介
质。
5、立管灌洞前,应将洞湿润,用不低于c20细石混浇灌,吊模铁
丝拧紧,防止跑模。
6、安全生产,文明施工,节财爱料,废料及时清理,认真执行现
场用电管理制度。
焊接钢管技术交底一、引言在现代建筑和制造业中,焊接钢管技术被广泛应用。
焊接钢管是一种将钢板通过焊接工艺连接起来形成的管道。
这种管道具有良好的强度和耐用性,可用于输送液体、气体和固体等物质。
本文将介绍焊接钢管的常见类型、焊接方法和注意事项,以便加深大家对焊接钢管技术的了解。
二、焊接钢管的常见类型1. 焊接钢管按照制造工艺分类•长焊缝焊接钢管:采用长焊缝焊接工艺制造。
此类管道具有较高的生产效率,广泛用于建筑和制造业中。
•螺旋焊接钢管:采用螺旋焊接工艺制造。
此类管道具有较高的强度和稳定性,适用于输送高压气体和液体等。
2. 焊接钢管按照用途分类•石油管:用于输送石油和天然气等油气产品。
•结构管:用于建筑结构、桥梁和其他重型结构的支撑。
•液压支柱管:用于煤矿工程中的液压支柱。
三、焊接钢管的常见焊接方法1. 电弧焊接电弧焊接是一种常用的焊接方法,适用于各种类型的焊接钢管。
电弧焊接可分为手工电弧焊和自动电弧焊两种。
手工电弧焊需要焊工手持焊枪进行焊接操作。
此种方法投入低、灵活性高,适用于小型工程和维修工作。
自动电弧焊利用机械设备进行焊接操作,生产效率高,适用于大规模工程。
2. 熔化焊接熔化焊接是在焊缝中同时加热和熔化母材和填充材料,形成焊缝的方法。
熔化焊接方法包括熔化极气体保护焊(MIG/MAG焊)、熔化极非气体保护焊(TIG焊)等。
MIG/MAG焊是常用的自动化焊接方法,适用于焊接钢管的生产线。
TIG焊适用于对焊缝质量要求较高的工程,如航空航天领域。
四、焊接钢管的注意事项1. 焊接前准备在进行焊接工作之前,需要进行以下准备工作:•清理焊接表面,确保无油脂、氧化物和污物。
•制定合适的焊接工艺规程,包括焊接电流、电压和焊接速度等参数。
•确保焊接设备和保护设备的正常工作。
2. 焊接操作在进行焊接操作时,需要注意以下事项:•保持稳定的焊接电流和电压,以确保焊接质量。
•控制焊接速度,避免过快或过慢导致焊缝质量不良。
•保持适当的焊接温度,避免过热或过冷导致焊缝质量下降。
管道焊接技术交底1)管子加工:根据需要长度进行切短加工。
量准所需长度后用电锯切割,校核长度后划线用氧-乙炔焰切口,加工坡口,并用磨光机打磨干净。
2)管道对口前先将管中的杂物清除干净,停止工作时用堵板封口,以减少管道冲洗工作量。
焊接前应将管口的油污及其它杂物打磨干净,露出金属光泽方可对口。
3)对管采用钢管横担和倒链,从每一个施工段的起点顺序排列逐根安装。
组对后测量管道高程和中心线,逐根调整使每10m管道中心偏移量≯5mm,管中心高程偏差≯10mm,坐标偏差≯25mm。
4)管子连接时,不得用强力对口、加热管子、加偏垫或分层垫等来消除接口端面的空隙、偏差、错口或不同心等缺陷。
5)管道对口时焊缝的要求:a、直管段两环焊缝间距不小于2m。
b、管道纵向焊缝应错开,间距不小于200mm。
4管道焊接1)本工程管道材质为螺旋缝电焊钢管,焊接方式采用手工电弧焊接,焊条采用E43系列,焊机采用BX-500交流电焊机。
2、管道安装⑴钢管切割用乙炔切割,必须将切割表面的热影响区除去,其厚度一般不小于0.5mm。
⑵管子切口质量应符合下列要求:切口表面应平整,不得有裂纹、重皮、毛剌、凹凸、缩口、熔渣、氧化铁、铁屑等应以a清除。
b 切口平面和管子轴线的垂直度不超过管子直径的1%,且不大于2mm。
⑶管线焊接接头位置应符合下列要求:a 相邻两道焊缝间的距离不小于1.5 倍长管道公称直径,且不小于150mm。
管线焊接接头距离支墩净距离不小于50mm,需要热处理的焊缝距离支墩不小于b300mm。
⑷管道组装前,应对坡口及其内外表面用手工或机械进行清理,清除管道边缘100mm范围内的泥垢、油、漆、锈、毛剌等,收工前应将正安装的管子两端加临时盲板。
⑹管子对接错边量±2mm,间隙留2.5~3mm。
五、管道焊接(1)所有参加管道焊接的焊工必须持证上岗,施焊范围必须与本人资格考试所取得的资格范围一致,且施焊前要进行专项培训学习,通过试焊检验合格的焊工方可上岗施焊。
一、交底项目:焊接钢管安装施工二、交底日期:____年__月__日三、施工单位:__________________四、工程名称:__________________五、交底内容:1. 作业现场安全管理:(1)作业现场应划定作业区,并设安全标志,非作业人员不得入内。
(2)现场应配备消防器材,并确保其有效性。
(3)施工期间,严禁吸烟、动火,如需动火作业,必须办理动火作业许可证。
(4)施工人员必须穿戴符合安全要求的防护用品,如安全帽、工作服、手套、眼镜等。
2. 焊接作业安全:(1)焊工应经过专业培训,取得焊接操作证和特种设备作业人员资格证。
(2)焊接作业前,应检查焊接设备、工具、电源等是否完好,确保安全。
(3)焊接作业时,应佩戴防护眼镜,防止弧光伤害。
(4)焊接作业区域应保持通风良好,防止有害气体积聚。
(5)焊接作业后,应清理现场,熄灭火种,待焊、割件余热消除后方可离开现场。
3. 管道安装安全:(1)管道安装前,应检查管道材质、规格、壁厚等是否符合设计要求。
(2)管道安装过程中,应确保管道焊接质量,防止出现裂纹、砂眼、棱刺等缺陷。
(3)管道安装时,应保持水平、垂直,避免出现倾斜、扭曲等现象。
(4)管道安装后,应进行试压、吹扫,确保管道内部无杂物、泄漏。
4. 人员安全:(1)施工人员应熟悉施工图纸、技术规范,掌握焊接钢管安装工艺。
(2)施工人员应具备一定的安全意识,遵守安全操作规程。
(3)施工人员应定期进行安全教育培训,提高安全素质。
(4)施工人员应相互关心、相互监督,共同维护施工安全。
六、检查执行情况:(1)施工负责人应定期检查施工现场的安全状况,发现问题及时整改。
(2)安全员应负责监督施工人员的安全操作,确保安全措施落实到位。
(3)施工人员应自觉遵守安全规定,发现安全隐患及时报告。
七、注意事项:(1)焊接作业时,应注意周围环境,防止触电、火灾等事故发生。
(2)管道安装过程中,应注意个人防护,防止高处坠落、物体打击等事故。
一、交底对象全体参与镀锌钢管焊接作业的施工人员、管理人员及监督人员。
二、交底目的为确保镀锌钢管焊接作业的安全进行,降低事故发生的风险,特进行安全技术交底。
三、交底内容1. 镀锌钢管焊接作业前的准备工作(1)熟悉施工图纸,了解镀锌钢管的规格、尺寸及焊接要求。
(2)检查焊接设备、工具是否完好,确保其安全性能。
(3)了解焊接材料、焊接工艺及焊接环境。
2. 镀锌钢管焊接作业中的安全注意事项(1)穿戴好个人防护用品,如安全帽、防护眼镜、工作服、手套等。
(2)焊接作业现场应保持良好的通风,确保焊接烟尘、气体排出。
(3)禁止在易燃、易爆场所进行焊接作业。
(4)禁止在潮湿、腐蚀性环境中进行焊接作业。
(5)焊接作业前,确保焊接区域无障碍物,便于操作。
(6)焊接过程中,注意观察焊缝质量,发现异常情况立即停止焊接。
3. 镀锌钢管焊接作业中的应急措施(1)发生火灾时,立即切断电源,使用灭火器、消防沙等灭火。
(2)发生触电事故时,立即切断电源,进行现场急救。
(3)发生人员受伤事故时,立即进行现场急救,并拨打急救电话。
4. 镀锌钢管焊接作业后的注意事项(1)焊接作业完成后,清理现场,确保无安全隐患。
(2)检查焊接质量,确认符合设计要求。
(3)对焊接设备、工具进行保养,确保下次使用。
四、交底要求1. 施工人员应认真听取安全技术交底,了解并掌握焊接作业中的安全注意事项。
2. 管理人员应加强对焊接作业的监督,确保安全技术措施得到落实。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。
4. 施工单位应建立健全安全管理制度,确保焊接作业安全进行。
五、总结镀锌钢管焊接作业是一项高风险作业,施工人员应高度重视安全工作,严格遵守安全技术操作规程,确保焊接作业安全、顺利进行。
一、一、交底目的为确保钢管切割、焊接作业过程中的安全,防止事故发生,提高作业人员的安全意识,特制定本安全技术交底。
二、二、适用范围本交底适用于所有涉及钢管切割、焊接的施工项目。
三、三、作业前的准备工作1. 作业人员必须经过专业培训,取得相应的操作资格证书。
2. 作业现场应设置明显的安全警示标志,非作业人员不得入内。
3. 检查切割、焊接设备是否完好,电气线路是否安全可靠。
4. 确保作业环境通风良好,防止有害气体积聚。
四、四、作业安全注意事项1. 切割作业:a. 操作人员应穿戴好防护用品,如防护眼镜、耳塞、防护手套等。
b. 检查切割设备是否正常,确保切割刀片锋利。
c. 作业前应确认切割路径,避免误伤他人或设备。
d. 切割过程中,操作人员应保持专注,不得分心。
2. 焊接作业:a. 焊工应穿戴好防护用品,如防护眼镜、耳塞、防护手套、防火服等。
b. 检查焊接设备是否正常,确保电源线、电缆无破损。
c. 焊接作业前,应清理焊接区域,确保无易燃、易爆物。
d. 焊接过程中,操作人员应保持安全距离,防止弧光辐射和高温伤害。
e. 焊接完成后,应及时清理焊接现场,熄灭火种。
3. 电气安全:a. 电气操作人员必须取得相应的操作资格证书。
b. 电气线路应按规范敷设,确保安全可靠。
c. 严禁非专业人员操作电气设备。
4. 高处作业:a. 高处作业人员必须佩戴安全带,并系好保险钩。
b. 高处作业区域下方应设置安全防护措施,防止坠落物体伤人。
c. 高处作业时,应确保作业平台稳固可靠。
五、五、应急处理措施1. 发生火灾时,应立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2. 发生触电事故时,应立即切断电源,进行现场急救,并迅速拨打急救电话。
3. 发生高处坠落事故时,应立即进行现场急救,并迅速拨打急救电话。
六、六、作业结束后的工作1. 作业完成后,清理现场,确保无安全隐患。
2. 整理工具、设备,归位存放。
3. 检查作业记录,确保各项安全措施落实到位。
一、工程名称及编号工程名称:___________工程编号:___________二、交底目的为确保钢管安装焊接作业的安全,提高施工人员的安全意识,防止事故发生,特制定本安全技术交底。
三、交底内容1. 作业人员要求(1)作业人员必须经过专业培训,取得相应操作资格证。
(2)作业人员应熟悉钢管安装焊接工艺,了解相关安全操作规程。
(3)作业人员应遵守国家有关安全生产的法律、法规和标准。
2. 施工现场安全措施(1)施工现场应设立明显的安全警示标志,非作业人员不得入内。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、脚手架等。
(3)施工现场应保持整洁,及时清理作业过程中产生的废料和杂物。
3. 施工准备(1)检查钢管质量,确保无裂纹、砂眼、锈蚀等缺陷。
(2)检查焊接设备、工具和辅助材料,确保其性能良好。
(3)制定焊接工艺方案,包括焊接方法、焊接参数、焊接顺序等。
4. 施工过程安全措施(1)焊接作业前,应检查现场通风情况,确保空气流通。
(2)焊接作业时,应佩戴防护眼镜、手套等个人防护用品。
(3)焊接作业中,应保持操作区域整洁,防止火灾事故发生。
(4)焊接作业结束后,应立即清理焊接现场,消除安全隐患。
5. 高处作业安全措施(1)高处作业人员必须佩戴安全带,并正确使用安全绳。
(2)高处作业平台应设置牢固,并定期检查。
(3)高处作业人员应遵守高处作业操作规程,防止坠落事故发生。
6. 电气安全措施(1)焊接作业中,应使用合格的电气设备,确保电源线绝缘良好。
(2)电气设备应定期检查、维护,确保其正常运行。
(3)焊接作业结束后,应立即切断电源,防止触电事故发生。
四、交底时间及地点交底时间:____年____月____日交底地点:____五、接受交底人员接受交底人员:__________________六、交底人签名交底人:__________________七、备注1. 本安全技术交底适用于钢管安装焊接作业全过程。
一、工程名称:____________________二、施工地点:____________________三、施工日期:____________________四、施工单位:____________________五、项目负责人:____________________六、参与人员:____________________一、交底目的为确保焊接钢管施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底内容1. 作业人员安全要求:(1)所有参与焊接钢管施工的作业人员必须经过专业培训,持有相关操作证书。
(2)作业人员应熟悉本工程的安全技术交底内容,并严格遵守操作规程。
2. 施工现场安全措施:(1)施工现场应设置明显的安全警示标志,非作业人员不得入内。
(2)作业区域应保持整洁,防止杂物堆积,确保作业通道畅通。
(3)施工现场应配备消防器材,并定期检查其有效性。
3. 焊接钢管施工安全操作规程:(1)焊接钢管前,应检查钢管质量,确保无裂纹、砂眼、凹扁等缺陷。
(2)焊接过程中,操作人员应佩戴防护眼镜、手套、口罩等防护用品。
(3)焊接设备应保持良好状态,操作人员应熟悉设备性能,按操作规程进行操作。
(4)焊接过程中,应保持焊接区域通风良好,防止有害气体积聚。
(5)焊接完成后,应检查焊接质量,确保焊缝牢固、无漏焊、气孔等缺陷。
4. 焊接钢管施工用电安全:(1)施工现场用电设备应严格按照电气安装规范进行安装,确保用电安全。
(2)焊接设备电源线应选用符合要求的绝缘电线,并定期检查其绝缘性能。
(3)施工现场应设置专用配电箱,并配备漏电保护器。
(4)非电工人员严禁操作电气设备,焊接作业过程中,严禁私自改动电气线路。
5. 焊接钢管施工高处作业安全:(1)高处作业人员必须佩戴安全带,并定期检查其性能。
(2)高处作业区域下方应设置安全防护网,防止坠落物伤人。
(3)高处作业时,应设专人监护,确保作业安全。
6. 焊接钢管施工防火安全:(1)施工现场应禁止吸烟、动火作业,防止火灾事故发生。
镀锌钢管焊接技术交底一、焊接前准备1.镀锌钢管焊接前,必须将镀锌层去除,以避免焊接过程中锌层熔化影响焊接质量。
2.对待焊接的镀锌钢管进行清理,去除表面的污垢、油渍、锈迹等杂质,以确保焊接质量。
3.准备焊接设备,包括焊机、焊条、焊帽等,确保其性能良好。
4.对待焊接的部位进行打磨,使其表面光滑,避免焊接过程中出现气孔等质量问题。
二、焊接工艺要求1.镀锌钢管焊接应采用手工电弧焊或气体保护焊,以确保焊接质量。
2.焊接时应采用合适的电流、电压和焊接速度,以避免焊接过程中出现咬边、未焊透等质量问题。
3.焊接时应保证焊缝平整、光滑,不得出现气孔、夹渣等质量问题。
4.焊接完成后的焊缝,应进行冷却和修整,以避免出现变形和裂纹。
三、焊接材料选择1.镀锌钢管焊接时,应选择与母材匹配的焊接材料,以确保焊接质量。
2.焊接材料应具备质量证明文件,并符合国家相关标准要求。
3.焊接材料在使用前应进行检验和筛选,以确保其质量和适用性。
四、焊接顺序与操作1.镀锌钢管焊接时,应按照先大后小、先长后短的顺序进行焊接,以确保整体结构的稳定性。
2.在进行多道焊时,应保持连续性,避免中途停顿或中断,以确保焊缝的平整和光滑。
3.焊接过程中应及时清理焊渣和飞溅物,避免影响后续焊接质量。
4.对于较长或较重的镀锌钢管,应采用分段焊接或吊装等方法进行操作,以确保安全和质量。
五、焊接质量检验1.镀锌钢管焊接完成后,应对焊缝进行外观检查,确保其平整、光滑、无气孔、无夹渣等质量问题。
2.对于重要的焊缝,应进行无损检测,如射线探伤、超声波探伤等,以确保其内部质量。
3.若发现焊接质量问题,应及时进行处理和修复,以满足工程要求。
六、安全文明施工要求1.镀锌钢管焊接时应采取安全防护措施,佩戴个人防护用品,如焊帽、护目镜、工作服等。
2.在进行高空作业或密闭空间作业时,必须采取相应的安全措施,如佩戴安全带、使用脚手架等。
3.焊接过程中应注意防火防爆措施,避免因电弧燃烧而引起的火灾事故。
钢管焊接技术交底1. 简介本文档旨在介绍钢管焊接技术的基本原理和操作要点,以便确保工作人员在进行钢管焊接过程中能正确、安全地操作。
2. 基本原理钢管焊接是将不同钢管材料通过高温熔融状态使其相互连接的技术。
常用的钢管焊接方法包括电弧焊、气焊和激光焊等。
3. 操作要点以下是进行钢管焊接时需要注意的几个重要要点:3.1 准备工作在进行钢管焊接之前,应确保工作区域清洁整齐,并准备好以下工具和材料:- 钢管和焊接材料- 焊接电源和电焊机- 焊接面罩和防护手套- 焊接钳和钢丝刷等焊接辅助工具3.2 焊接准备在进行钢管焊接之前,需要进行以下准备工作:1. 清洁钢管表面,去除任何污垢和油脂。
2. 对待焊接的钢管进行加热,使其在焊接时能更好地流动和连接。
3.3 焊接操作进行钢管焊接时,应注意以下事项:1. 使用正确的焊接方法和参数,根据钢管材料和焊接要求进行选择。
2. 确保电焊机接地良好,并坚持使用可靠的绝缘手套和面具等个人防护装备。
3. 控制焊接电流和电压,使其在安全范围内,避免过载和电击等危险。
4. 确保焊接位置通风良好,避免因烟雾和废气而引发安全问题。
5. 定期检查焊接设备和连接状况,确保其处于良好工作状态,避免事故的发生。
4. 安全注意事项在进行钢管焊接时,务必注意以下安全事项:- 不得在易燃和易爆材料附近进行焊接。
- 不得将裸露的皮肤或可燃物接近焊接区域。
- 确保工作人员具备专业的焊接技能和培训。
- 遵循相关的安全操作规程,并随时保持警觉。
5. 总结钢管焊接技术是连接钢管材料的重要方法,掌握正确的焊接原理和操作要点,能有效提高焊接质量和工作效率。
在进行钢管焊接时,务必遵循安全操作规范,确保工作人员的人身安全和设备完整。
钢管焊接与切割施工安全技术交底一、前言钢管焊接与切割是建筑工程中常见的施工内容,涉及到施工安全、工程质量等方面。
为确保钢管焊接与切割施工的安全和顺利进行,提高员工的安全意识和操作技能,防止安全事故的发生,特制定本钢管焊接与切割施工安全技术交底。
二、钢管焊接与切割施工安全技术1. 钢管焊接施工安全技术(1)焊接前准备:对焊接人员进行安全技术培训,确保其掌握焊接工艺和操作技能。
检查焊接设备、工具是否完好,确保施工条件满足要求。
(2)焊接过程安全控制:焊接过程中应严格遵守焊接规程,确保焊接质量。
注意观察焊接过程中的异常情况,如焊缝质量、焊接变形等,及时采取措施予以处理。
(3)焊接后检查:焊接完成后,对焊缝进行检验,确保其满足设计要求。
对焊接设备进行清理、维护,为下一次施工做好准备。
2. 钢管切割施工安全技术(1)切割前准备:检查切割设备、工具是否完好,确保切割过程的安全。
对切割人员进行安全技术培训,确保其掌握切割工艺和操作技能。
(2)切割过程安全控制:切割过程中应遵守切割规程,确保切割质量。
注意观察切割过程中的异常情况,如切割速度、切割变形等,及时采取措施予以处理。
(3)切割后检查:切割完成后,对切割面进行检验,确保其满足设计要求。
对切割设备进行清理、维护,为下一次施工做好准备。
三、施工安全措施1. 个人防护措施:焊接与切割过程中,作业人员应穿戴好个人防护装备,如安全帽、防护眼镜、手套、防尘口罩等。
2. 现场安全防护:在施工现场设置安全警示标志,提醒施工人员注意安全。
对施工现场进行定期安全巡查,及时发现并消除安全隐患。
3. 设备管理:加强对焊接与切割设备的检查、维护,确保设备正常运行。
避免设备长时间连续使用,防止设备过热引发安全事故。
4. 火灾预防:焊接与切割过程中,注意防止火灾的发生。
施工现场应配备足够的消防设施,如灭火器、消防水龙等。
四、施工质量控制1. 焊接质量控制:通过焊接检验、无损检测等方法,对焊缝质量进行控制,确保焊接强度满足设计要求。
一、施工准备1、材料检验①、管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象;管材应符合国家标准,管材应有合格证和质量检测报告。
②、管件无偏扣、乱扣或丝扣不全等现象;管件有合格证和产品质量检测报告。
③、阀门的规格型号应符合设计要求。
阀体表面光洁无裂纹,开关灵活,填料密封完好无渗漏;有产品合格证和质量检测报告。
2、机具准备①、机械:套丝机、砂轮切割机、台钻、电锤、电焊机、试压工作台、试压泵等;②、工具:工作台、管钳、手锤、活扳手、电焊机、氧气、乙炔、葫芦、刮刀等;③、量具:压力表、测温计、水平尺、线坠、钢卷尺、角尺等。
3、作业条件①、材料、设备确认合格,准备齐全,送到现场。
并通过验收;②、管道穿墙及楼板处已打好或预留好管洞、安装完套管,其洞口尺寸和套管规格符合要求,坐标、标高正确;③、每层均应有明确的标高线。
二、操作工艺1、工艺流程安装准备→预制加工→卡架安装→干管安装→支管安装→试压→冲洗→防腐保温→调试2、工艺操作:①、安装准备:施工前认真熟悉图纸,根据施工方案决定的施工方法做好准备工作。
参看有关专业设计设备图和装修建筑图,核对各种管道坐标、标高是否是交叉,管道排列所有空间是否合理。
有问题及时与设计和有关人员研究解决,办好变更洽商记录;②、预制加工:管道预制:按设计图纸画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的尺寸,记录在施工草图。
进行丝接管段的加工预制,包括:断管、开孔、套丝、上零件、调直、核对尺寸,并按系统环路分组编号,码放整齐;③、支吊架安装:支架应牢固地固定在墙、柱或屋顶结构物上。
顶面应与管中心线平行,管道安装支吊架应不大于2.3.1表、表2.3.2表2.3.3的规定。
注:大于300的管道,支撑间距可参考300mm管道。
3、管道安装:①、先把管子选好调直,清理好管膛,将管运到安装地点,安装程序从第一节开始;找正管口,对准管口使预留口方向准确,然用电焊点焊固定,然后施焊,焊完后应保证管道正直;②、安装托架上的管道时,先把管就位在托架上,在第一节管装好U 形卡和防结露托,然后安装第二节管,以后各节均照此进行,紧固好螺栓;③、干管安装应从机房进户或分支路点开始,装管前要检查管内外壁并清理干净;④、遇到伸缩器,应在预制时按规范要求做好预压缩(或拉伸),并作好记录。
无缝钢管焊接施工技术交底1、为确保本工程施工质量达到优良标准,施工班组在施工前必须树立“质量第一”思想,重视施工质量,认真熟悉图纸,了解施工规范,精心施工,增强“创建品牌工程,让顾客满意”的质量目标意识。
2、班组施工前必须要熟悉图纸,按照设计要求画出管道走向透视详图,同时核对各种管道的敷设标高、排列位置所使用的空间是否合理,如有问题应及时向施工员反映,决不能擅自盲目施工,造成不必要的返工.3、按照画好的透视详图,包括:立管分路、管径、变径、预留管口、阀门位置等施工详细草图,再根据建筑的实际尺寸,仔细量出预制管段的准确尺寸,记录在施工图上,然后按草图所示管路,逐段进行预制加工.4、预制前还必须对所进场的钢管材料进行外观检查,钢管表面应无裂纹,夹渣、折迭、重皮等缺陷,钢管表面锈蚀、凹陷不超过钢管壁厚偏差值.5、焊接法兰必须根据设计要求及工作压力选用标准法兰盘。
法兰盘的连接螺栓的直径、长度应符合规范要求,拧紧后的螺栓外露丝扣应为2~3扣6、钢管焊接本工程采用电焊接工艺.所采用的电焊条必须是有质保书的合格产品。
电焊机电源调试适当的焊接电流7、钢管焊接前,管口必须要坡口,将管口用坡口机,手提砂轮机或气割等方式坡成60°~70°的“V”型坡口,然后才能焊接8、焊接前还应将管口端20MM以内管璧上的铁屑、氧化铁渣、油污等杂务清除干净,同时将管口校园修整9、管道对口焊接时,应采用靠模制作,以保证两根管子的中心线重合,错口偏差应小于20%管璧厚(厚璧管最大不超过2MM)o焊口间隔为1.5~2.5.MM空隙10、管道的焊接和管道上,不允许开孔或连接支管.管道支管端面与主管表面间隙应小于2MM,支管端口应加工成马鞍形,不准直接将支管插入主管的管孔中11、相邻的焊缝间距应大于200MM,且不少于管外径。
焊缝距管道支架距离应大于50MM。
焊缝不准设置在套管内12、管道与法兰盘焊接时,应先将管道插入法兰盘厚度的1∕3~2∕3处,用电焊点焊2~3点,然后用角尺找正找平后,方可焊接。
压力钢管焊接技术交底
一、焊前准备
1)焊前逐根进行清扫,管内无泥土、石块等杂物。
并将焊口两侧的油污、锈蚀及杂物等清理干净。
2)钢管部分采用先在槽边进行组焊,待满足长度和地形要求时,再进行下管组装的方法。
钢管吊装时,采用尼龙编制带吊装,以免破坏外防腐层。
本工程钢管安装采用现场手工电弧焊接,坡口形式为“V”型坡口,管节焊接前先修口,端面的坡口角度、钝边、间隙等要满足规范要求。
3)坡口使用机械进行加工。
坡口加工由熟悉操作程序的专门人员进行坡口加工的工作,严格按照施工设计图纸规定的坡口形式加工,并检查坡口。
两端坡口如有机械加工形成的内卷边及搓茬等缺陷时,用锉刀或电动砂轮机清除、整平。
二、焊接的操作方法
1)对口和点固焊。
管子对口时,必须对正管子轴线,以免形成弯折的接头。
一般要求点固四点。
2)根层焊接。
沿垂直中心线将管子分成两半,各进行仰焊、立焊、平焊。
为了保证接头和收口良好,焊接前一半时,仰焊的起焊点和平焊的终焊点都必须超过中心线约2一5mm。
在仰焊的焊缝边上引燃电弧,迅速压低电弧,熔穿根部钝边。
3)接头和收口。
仰焊的接头方法:由于起焊处容易产生气孔和未焊透,故接头时应把起焊处的原焊缝修成缓坡,以使干接头操作。
4)平焊的收口方法:焊到距收口处约3-5mm时,压低电弧,打穿根部,听到“啪”一声,就在收口处来回摆动,保证充分的熔合。
熄弧之前,必须填满熔池,而后将电弧引至坡口一侧灭弧。
5)外层的焊接。
外层焊接时,要注意接头与前一层的接头错开。
三、焊接
1)管道焊接采用流水作业,每层焊道由两名焊工同时起弧施焊,为了满足手工电弧焊工艺要求,焊接时采用防风棚施工。
焊接前,配备自制焊工操作架。
起弧时为防止电火花击伤母材,设有专用地线卡与管道连接。
2)层间必须用砂轮机及钢丝刷清除熔渣和飞溅物。
外观检查合格后进行下层焊接。
3)焊接时弧坑必须填满,焊接层数3~4层,焊完后清理焊缝处熔渣及飞溅并按规定进行外观检查。
4)焊接时在焊缝两端的管口加设300㎜宽度的耐火保护层,以防止焊接飞溅灼伤防腐层。
5)焊接操作时,随时注意焊道宽度的变化以及电弧在坡口两侧的停留时间。
焊缝完成并检验合格后,按规定做好焊工钢印或流水作业组的代号标记,并做好施工记录。
6)必要进行槽底焊接时需挖窝子,窝子尺寸为长2.0m,宽0.7m,管底以下深0.5m,进行沟下焊接作业时,做好作业点的安全防护,防止沟槽塌陷。
7)各种蝶阀等设施在钢管段施工时一并安装,各种阀井在钢管安装后及时砌筑,各种永久及临时孔在内防腐施工完毕后及时封堵。
8)钢管安装完毕后,平面轴线位置偏差允许值为30mm,高程差允许值为±20mm。
9)每天收工前,对当天安装的管道进行清扫,并落实防止地下水倒灌入管内的措施;第二天开工前,清洁工作检查合格后再开工。
四、焊缝检验
2)每道焊缝均作煤油渗透试验。
试验时,在焊缝的一侧涂刷白垩粉浆,干燥后,在焊缝另一侧刷三遍煤油,30分钟后,若刷白垩粉侧不出现油斑则检验合格。
3)X光检验,必要时,由具有相应资质的单位进行拍片及评片。
五、焊接质量检验
钢管安装过程中每条焊缝在自检合格后报请监理工程师进行检查和验收,不合格的焊缝应进行返修和重新检验。
1)过程检查
A.检查焊工是否采用对称分段退步焊工艺,焊接参数是否符合焊接工艺规程的规定。
B.检查焊工控制焊接线能量是否符合规范规定,是否采用小规范多层多道焊工艺。
C.检查焊条牌号、规格是否适用于当前焊缝的焊接,焊接电源是否稳定。
D.检查焊缝层间温度是否符合规定。
E.检查是否有未焊透、未熔合、夹渣、气孔等缺陷出现。
F.检查焊工所用的焊条是否是经烘焙后装在保温筒内随用随取。
2)外观检查
检查焊缝有否表面夹渣、未焊满、表面气孔、飞溅和焊瘤等缺陷存在。
检查焊缝宽度是否符合规范要求,盖过每边坡口2~4mm,且平缓过度。
C.检查焊缝余高是否符合规范要求。
D.检查焊缝两边咬边是否超标,深不超过0.5mm,连续长度不超过100mm,两侧咬边累计长度不大于10%全长焊缝。
3)内部探伤检查
A.焊缝内部探伤在焊接完成24h以后进行。
B.焊缝无损探伤长度占焊缝全长的百分比应不少于相关规范的规定。
如设计文件和设计图样另有规定,则按设计规定执行。
C.焊缝局部无损探伤部位包括全部丁字焊缝及每个焊工所焊焊缝的一部分。
D.在焊缝局部探伤时,如发现有不允许缺陷,在缺陷方向或在可疑部位作补充探伤,如经补充探伤还发现有不允许缺陷,则对该焊工在该条焊缝上所施焊的焊接部位或整条焊缝进行探伤。
六、施工安全
1、施工人员必须正确使用劳保用品做好防护确保安全。
2、施工区域悬挂明显危险标示,无关人员不得入内;施工区域严禁烟火,灭火器和相关消防措施要配备到位。
高温期间施工人员注意避暑。
3、施工用电必须符合用电安全规程。
现场电器设备要有防漏电措施,非电工不得安装、操作发电设备;所有电器设备,一律安装漏电保护器,设备和线路必须良好,各种电动设备必须接零、接地,开关箱与用电设备实行一机、一闸、一保险。
