道路排水工程施工组织设计(DOC 35页)第一章工程概况第一节编制依据1、长春市高新技术开发区甲一街道路排水工程招标文件2、甲一街道路排水工程施工图设计3、《给排水管道工程施工及验收规范》GB502684、《市政道路工程质量检验评定标准》CJJ1-905、《市政排水管渠工程质量检验评定标准》CJJ3-906、《城市道路路基工程施工及验收规范》CJJ44-917、《国家建筑标准设计图集》02S5158、建设部市政基础设施施工技术文件管理规定【2002】221号9、国务院〔2003〕393号令《建筑工程安全生产管理条例》10、国务院〔2000〕279号令《建筑工程质量管理条例》11、现场调查情况第二节工程概况甲一街位于长春高新技术产业开发区西侧边界,属高新技术产业开发区重点建设市政工程。
紧邻乙五路,该工程北起硅谷大街延长段、南止乙七路,西侧与绕城高速公路接壤。
穿越规划乙四路、乙五路、乙六路、乙七路等主要道路,为衔接工业经济开发区和高新开发区的一个主要道路。
第三节设计概要一、道路部分:1、横断设计:甲一街道路横断宽度为60米,其中中间分隔带宽井6座,预留检查井1座。
由北向南接入乙四路雨水系统,本雨水系统终点有雨水一线雨水管线接入。
雨水三线长373.099米,管径为D400~D1800,检查井9座,其中沉淀井2座,由北向南排入雨水四线雨水系统后进入乙四路雨水系统,并最终排入规划富裕河。
雨水四线长1290.974米,预留管线长100米,管径为D500~D1800,检查井27座,预留检查井2座,预留一字式雨水收水口1座,其中沉淀井7座,由北向南排入由道路桩号K1+360向路外的排水通道,后进入乙四路雨水系统最终排入规划富裕河,本雨水系统有雨水三线、雨水五线、雨水六线雨水管线接入。
本系统在道路桩号K1+360处向道路西侧预留了D1500雨水管线并采用一字式雨水收水口将既有河道雨水截流至本工程雨水通道,并最终通过乙四路及超强街雨水系统将既有河道雨水引至规划富裕河。
汉阳阳城西路(郭琴路——玫瑰园路)道路排水工程施工组织设计武汉钟鑫市政建设工程有限公司汉阳阳城西路(郭琴路——玫瑰园路)道路排水工程项目部二00九年一月目录第一章综合说明 (4)1.1 工程概述 (4)1.2编制依据 (4)1.3工程目标 (5)1.4主要工程量 (6)第二章总体施工部署 (7)2.1总体施工工艺流程安排 (7)2.2劳动力计划 (7)2.3主要施工机具的配备 (7)2.4主要材料供应 (7)第三章、施工原则及施工准备工作 (8)3.1施工原则 (8)3.2施工前准备工作 (8)第四章主要施工方法及方案 (10)4.1施工总流程 (10)4.2机械化施工原则 (11)4.3道路及排水工程施工 (11)4.4排水管道 (12)4.5水泥稳定碎石基层 (15)4.6 水泥混凝土路面工程 (18)4.7站石 (20)4.8人行道步砖 (20)第五章质量保证措施 (22)5.1 项目管理人员职责 (22)5.2 工程质量管理组织体系 (24)5.3 计量管理 (28)5.4 全面质量管理 (29)5.5工程“创优”控制措施 (29)5.6 成品保护措施 (30)5.7 工程回访与保修制度 (31)第六章安全生产 (33)6.1安全生产体系制度 (33)6.2安全施工保证措施 (34)6.4施工用电 (35)6.5防火措施 (36)6.6机械施工注意事项 (36)第七章文明施工与环境保护措施 (37)7.1文明施工目标:争创文明优良工地. (37)7.2文明施工承诺 (37)7.3文明施工保证措施 (37)7.4环境保护措施 (40)第八章季节性施工技术措施 (43)8.1 雨季施工技术措施 (43)8.2 高温时节施工技术措施 (44)8.3冬季施工技术措施 ..................................... 错误!未定义书签。
第九章工期保证措施 (44)9.1工期目标 (44)9.2工期保证技术措施 (45)9.3工期履约的制度保证措施 (45)9.4工期履约的资源保证措施 (45)第十章工程竣工资料收集、归档及移交 (45)第十一章附图、附表 (46)汉阳阳城西路(郭琴路—玫瑰园路)道路排水工程施工组织设计第一章综合说明1.1 工程概述汉阳阳城西路(郭琴路~玫瑰园路)位于汉阳阳城汉江苑边的一条城市支路,本工程北起郭琴路,南接玫瑰园路,道路设计全长约440m,宽20m。
市政道路下水道工程施工组织设计方案1、编制说明本施工组织设计为下水道工程的单项(位)施工组织设计,是施工组织总设计的一部分。
为了有效的指导下水道工程的施工,同时也为了保质量、保工期、保安全、保文明施工,结合现场的具体实际情况,本着经济、合理、操作可行的原则进行编制。
本施工组织设计中统计的有关工程量仅作为编制计划和施工备料的参考,不得作为结算的依据。
出于经济及工期因素的考虑,对于沟槽开挖本方案主张采用横列板支护及上部放坡与下部横列板支护相结合的形式,在施工过程中可能会根据土质情况和地下水位情况作相应的调整,若出现较大的方案变更,将及时编制补充方案。
2、编制依据及执行标准2.1、编制依据2.1.1、**市政工程设计研究院提供的《雨水管道施工图及设计说明书》。
2.1.2、**市政工程设计研究院提供的《污水管道施工图及设计说明书》。
2.1.3、**国康市政测量有限公司提供的《测量成果资料》(04060)。
2.1.4、所编制的《施工组织总设计》。
2.1.5、本工程的现场条件、施工特点及类似工程的施工经验。
2.1.6、国家及行业颁发的相关施工及验收规范、工程质量检验评定标准。
2.2、执行标准2.2.1、《市政排水管道工程施工及验收规程》(DBJ08-220-96)。
2.2.2、《市政排水管渠工程质量检验评定标准》(CJJ3-90)。
2.2.3、《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)。
2.2.4、《**市排水管道通用图》(1992年)。
2.2.5、《硬聚氯乙烯UPVC加筋管室外排水管道工程设计通用图》。
2.2.6、《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(DGJ08-234-2001)。
2.2.7、《市政道路、排水管道成品与半成品施工及验收规程》(DGJ08-87-2000)等。
3、工程概况3.1、地理条件:本工程沿线主要为农田、村庄,河网交错、河塘密布,地形较为平坦,地面标高在3.5m~5.5m。

某路段道路、排水工程施工组织设计一、工程位置、施工现场条件、气象及水文条件1、工程位置位于境内,是重要的市政基础设施建设项目,道路全长m.本合同段位于地段。
我司所属合同段桩号:~,全长m.2、施工现场条件施工现场在开工前达到场地平整。
施工用电搭接由甲方协助解决。
施工用水由施工现场附近解决。
3、气象条件本合同段位于,属气候区,气候温和,降雨充沛,无霜期长,春季多干旱,多云多雾,日照短,年平均气温℃~℃,七月份平均气温℃,一月份平均气温℃,年平均降雨量mm,而~月份雨量mm,年相对湿度%.4、水文条件地区地下水位较高,一般在~m左右。
枯水季节地下水位~m.施工中不需采取降水措施,如有地表水,采取明排方案。
二、设计概况1、设计标准工程设计道路宽-m,路幅为二块板式。
其组成为车道m,m人行道。
道路剖面图详见图一。
路线处于区,为城市交通性干道。
车道,预计建成初期单车道日标准轴载次数为次/日,交通量年增长率为%,交通等级为中型交通,设计使用年限为年。
2、平面全线设置平曲线一处,详见平面图。
我司投标段为第二标段,即:~,全长m.在处道路宽度由m逐渐宽为m,渐宽段长m.在处,道路宽度为m.3、纵断面根据《城市道路设计规范》及沿线地形、地势、排水工程要求等进行设计。
4、横断面道路横坡除交叉口范围为不定值外,车道道路为%的双向向外横坡;人行道采用%的向内横坡。
5、路基、路面(1)路基车道:距路槽下mm范围内须%;路槽下~mm范围内须%;路槽下mm范围内须%;(以上均为重型击实法)人行道:路床%,基层;(轻型击实法)(2)路面路面设计按中型交通考虑,使用年限为年。
车道结构组成:面层为C30混凝土,基层mm厚二灰砂砾。
人行道结构组成:mm厚水泥混凝土人行道预制C20方块砖,mm厚砂垫层和mm厚石灰土基层(含石灰%)。
6、道路排水路面下配套有相应的雨,污水管线。
路面上雨水可通过进水蓖子进入雨水管道。
本工程道路中东m有污水管道一条,道路在西m有雨水管道一条。

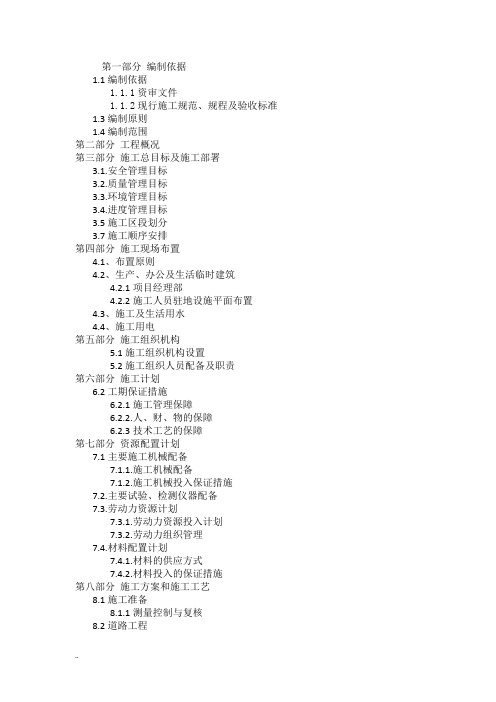

第一部分编制依据1.1编制依据1.1.1资审文件1.1.2现行施工规范、规程及验收标准1.3编制原则1.4编制范围第二部分工程概况第三部分施工总目标及施工部署3.1.安全管理目标3.2.质量管理目标3.3.环境管理目标3.4.进度管理目标3.5施工区段划分3.7施工顺序安排第四部分施工现场布置4.1、布置原则4.2、生产、办公及生活临时建筑4.2.1项目经理部4.2.2施工人员驻地设施平面布置4.3、施工及生活用水4.4、施工用电第五部分施工组织机构5.1施工组织机构设置5.2施工组织人员配备及职责第六部分施工计划6.2工期保证措施6.2.1施工管理保障6.2.2.人、财、物的保障6.2.3技术工艺的保障第七部分资源配置计划7.1主要施工机械配备7.1.1.施工机械配备7.1.2.施工机械投入保证措施7.2.主要试验、检测仪器配备7.3.劳动力资源计划7.3.1.劳动力资源投入计划7.3.2.劳动力组织管理7.4.材料配置计划7.4.1.材料的供应方式7.4.2.材料投入的保证措施第八部分施工方案和施工工艺8.1施工准备8.1.1测量控制与复核8.2道路工程8.2.1旧路面铣刨8.2.2级配碎石垫层8.2.3水泥稳定碎基层8.2.4.沥青混凝土面层8.2.5石材路缘石施工8.2.6、路基注浆处理8.3交通工程8.3.1 交通标志施工8.3.2交通标线施工第九部分主要保证措施9.1施工进度计划9.2保证工程进度计划的措施9.3质量管理体系与保证措施9.4安全管理体系与保证措施9.5文明施工保证措施9.6季节性施工保保证措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附件三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图第一部分编制依据1.1编制依据1.1.资审文件西沣路(环山路转盘以南-林业检查站)道路改建工程,项目起点位于省道107沣峪口转盘南侧,终点位于林业检查站,路线全长1.933Km,工程改建内容包括道路、排水、交通及路灯等。

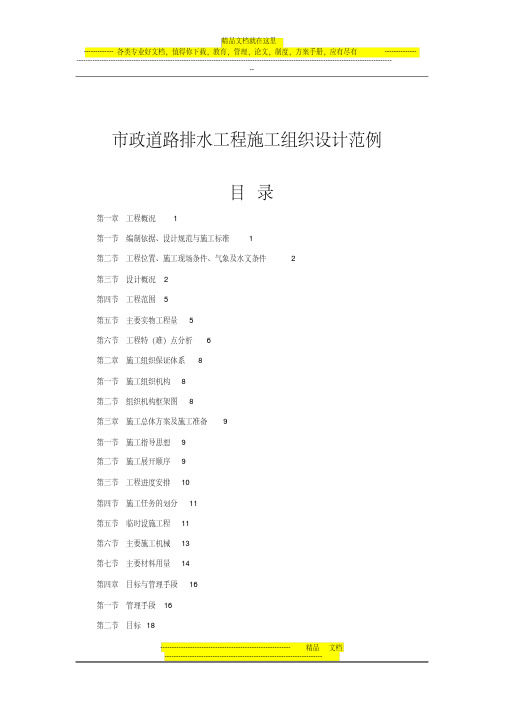

市政道路排水工程施工组织设计范例目录第一章工程概况 1第一节编制依据、设计规范与施工标准 1第二节工程位置、施工现场条件、气象及水文条件 2第三节设计概况 2第四节工程范围 5第五节主要实物工程量 5第六节工程特(难)点分析 6第二章施工组织保证体系8第一节施工组织机构8第二节组织机构框架图8第三章施工总体方案及施工准备9第一节施工指导思想9第二节施工展开顺序9第三节工程进度安排10第四节施工任务的划分11第五节临时设施工程11第六节主要施工机械13第七节主要材料用量14第四章目标与管理手段16第一节管理手段16第二节目标18第五章施工方法20第一节施工测量20第二节排水方案20第三节地下排水管道施工21第四节路道工程施工29第五节人行道及绿化带工程施工34 第六节小三线工程施工34第七节与有关单位的配合34第六章质量保证措施36第一节施工准备阶段的质量管理36 第二节施工阶段的质量管理37第七章工期保证措施39第一节工期控制措施39第二节赶工控制措施39第八章总平面布置43第九章冬季施工措施44第十章排水、防雨措施45第十一章环境保护与文明施工措施46 第一节管理目标46第二节组织保证46第三节工作制度47第四节文明施工措施管理制度47第五节防止对大气污染48第六节防止对水污染49第七节防止施工噪音污染49第八节限制光污染措施50第九节废弃物管理50第十节材料设备的管理50第十一节环保节能材料设备的选择50第十二节其他措施51第十二章保证工程安全措施52第一节管理目标52第二节组织管理52第三节安全管理制度52第四节行为控制53第五节劳务用工管理54第六节施工安全注意事项54第一章工程概况第一节编制依据、设计规范与施工标准1、【XXXX】提供的施工招标文件和投标邀请书。
2、【XXXX】施工设计文件和施工设计图以及有关设计文件。
3、现场实际踏勘所了解的情况。
4、交通、市政、建筑安装有关道路、排水、管渠等的施工规范、施工工艺及操作规程和质量验收评定标准。
道排工程施工组织设计一、工程概况道路排水工程是指在城市道路建设中进行排水系统设计和施工的工程。
它主要包括道路表面排水、路缘排水和路面积水系统等几个方面。
道路排水工程的主要目的是确保道路在降雨等恶劣天气条件下能够有效排水,减少路面积水,防止道路因积水导致的交通事故和道路损坏。
道路排水工程的施工主要包括以下几个方面:1. 基础准备工作:包括现场踏勘、机械设备进场、材料准备、施工人员配备等。
2. 排水系统施工:包括排水管道的敷设、排水口的安装、排水系统的调试等。
3. 路面铺设:包括路基处理、路面铺装、标线施工等。
4. 施工过程中的质量控制:包括施工验收、工程质量检查、问题整改等。
二、施工组织设计道路排水工程施工组织设计是在项目设计的基础上,根据具体条件和要求进行的施工方案设计。
它主要包括施工工艺、进度计划、施工机械设备、人员配备等内容。
下面将从这几个方面对道路排水工程施工组织设计进行详细的讨论。
1. 施工工艺道路排水工程的施工工艺主要包括排水系统敷设、排水口安装、系统调试等。
在施工过程中,需要根据具体情况选择合适的施工工艺,确保施工质量和效率。
首先是排水系统的敷设。
排水系统一般包括排水管道、排水口、排水井等部分。
在敷设时,需要根据设计要求确定排水系统的位置和高程,确保排水系统能够有效排水。
敷设过程中需要避免管道断裂、错位等问题。
其次是排水口的安装。
排水口的安装需要保证其位置准确、密封性好,避免水渗漏。
在施工中需要根据设计要求选择合适的排水口,并采用专业设备进行固定安装。
最后是系统调试。
在排水系统施工完成后,需要对系统进行调试,确保排水系统能够正常运行。
调试过程中需要检查排水口是否顺畅、管道是否漏水等问题。
2. 进度计划道路排水工程的进度计划是施工组织设计中非常重要的一个环节。
在制定进度计划时,需要考虑到施工工艺、资源供给、天气条件等因素,合理安排施工顺序和进度。
首先是确定施工工期。
根据项目的规模和要求确定施工工期,合理安排施工进度,确保工程按时完成。

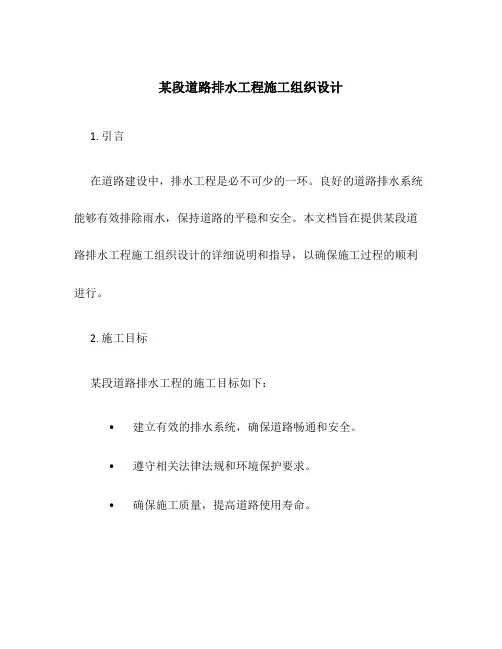

某段道路排水工程施工组织设计1. 引言在道路建设中,排水工程是必不可少的一环。
良好的道路排水系统能够有效排除雨水,保持道路的平稳和安全。
本文档旨在提供某段道路排水工程施工组织设计的详细说明和指导,以确保施工过程的顺利进行。
2. 施工目标某段道路排水工程的施工目标如下:•建立有效的排水系统,确保道路畅通和安全。
•遵守相关法律法规和环境保护要求。
•确保施工质量,提高道路使用寿命。
3. 施工组织3.1 施工人员组织针对某段道路排水工程的施工,需要组织以下人员:•项目经理:负责项目的整体规划和管理。
•技术人员:负责施工方案的制定和技术指导。
•施工人员:负责具体施工任务的执行。
•安全员:负责施工现场的安全管理。
3.2 施工设备和材料组织为保证施工进度和质量,需要准备以下设备和材料:•挖掘机:用于挖掘排水沟和基坑。
•铲车:用于运输土方和材料。
•碎石机:用于破碎大块石头。
•水泵:用于排水。
•排水管材料:包括PVC排水管和配件等。
4. 施工方法4.1 地面准备在施工前,需要对道路进行必要的地面准备工作。
这包括清理道路上的杂物、修复损坏的路面等。
4.2 排水沟挖掘根据设计要求,挖掘机将挖掘排水沟的位置和尺寸。
施工人员应根据设计图纸进行准确的挖掘,并确保排水沟的坡度和深度符合设计要求。
4.3 排水管安装根据设计图纸,施工人员应安装排水管。
在进行管道连接时,应保证密封性能,并使用适当的胶水进行固定。
4.4 排水检测和调整安装完成后,应进行排水系统的检测。
通过注入水进行试验,确保排水畅通。
如有需要,应对排水沟和管道进行适当的调整。
4.5 覆土和草坪恢复施工完成后,需要对排水沟进行覆土,并恢复原有的草坪。
优质的覆土和草坪恢复能够有效保护排水系统,并美化道路环境。
5. 安全管理在施工过程中,安全管理至关重要。
以下是施工中应注意的安全事项:•施工现场应设置明显的安全警示标志。
•施工人员应佩戴符合要求的个人防护用品。
•施工机械操作人员要具备相应的操作证书。

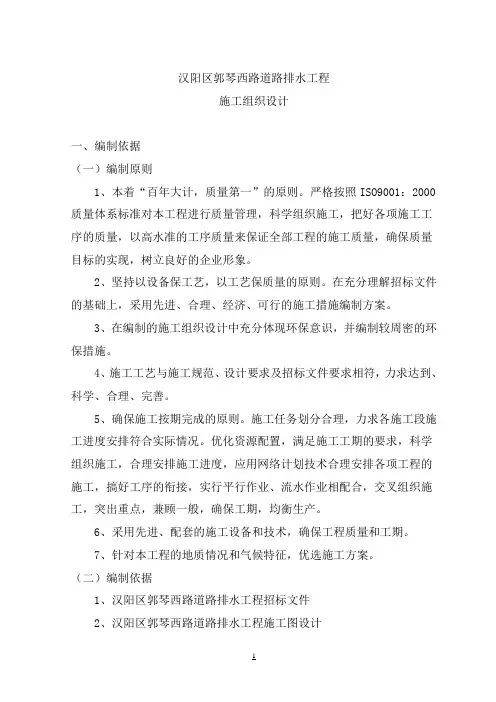

汉阳区郭琴西路道路排水工程施工组织设计一、编制依据(一)编制原则1、本着“百年大计,质量第一”的原则。
严格按照ISO9001:2000质量体系标准对本工程进行质量管理,科学组织施工,把好各项施工工序的质量,以高水准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
2、坚持以设备保工艺,以工艺保质量的原则。
在充分理解招标文件的基础上,采用先进、合理、经济、可行的施工措施编制方案。
3、在编制的施工组织设计中充分体现环保意识,并编制较周密的环保措施。
4、施工工艺与施工规范、设计要求及招标文件要求相符,力求达到、科学、合理、完善。
5、确保施工按期完成的原则。
施工任务划分合理,力求各施工段施工进度安排符合实际情况。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序的衔接,实行平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
6、采用先进、配套的施工设备和技术,确保工程质量和工期。
7、针对本工程的地质情况和气候特征,优选施工方案。
(二)编制依据1、汉阳区郭琴西路道路排水工程招标文件2、汉阳区郭琴西路道路排水工程施工图设计3、《城市道路路基工程施工及验收规范》(CJJ44-91)4、《水泥混凝土施工及验收规范》(BJ97-87)5、《市政道路工程质量检验评定标准》(CJJ1-90)6、《市政排水工程质量检验评定标准》(CJJ3-90)7、《给水排水管道施工及验收规范》(GB50268-97)8、武汉市政府有关建设工程管理、环境保护等地方性法律法规9、现场勘察情况及有关精神二、工程概况(一)工程概述本次工程设计南起老汉沙公路,北止郭琴路,全长1365m。
汉阳区郭琴西路西临黄金口开发区,东抵锅顶山。
路幅30m宽,(从东往西)6m宽绿化带+4m宽人行道+16m宽车行道+4m宽人行道+6m宽绿化带。
市政道排水施工组织设计一、项目概况本项目市市政道排水施工项目,位于市中心区域。
主要任务是对该区域的市政道排水进行改造和升级,以提高城市的排水能力和防洪能力。
二、施工目标1.提高城市的排水能力,减少城市内涝情况的发生;2.提高城市的防洪能力,减少洪水对居民生产生活的影响;3.改善市区环境,提高居民的生活质量。
三、施工方案1.建立施工组织机构,包括项目经理、技术负责人、现场监理和施工人员等;2.制定施工计划,明确工期和工程进度;3.调查勘测现场情况,包括地形地貌、地质情况、现有道路排水系统等;4.制定施工方案,根据现场情况确定施工方法和工艺;5.对现有道路进行拓宽和改造,增加排水管道的数量和直径,提高排水能力;6.采用新型材料和技术,提高排水管道的使用寿命和耐久性;7.对排水管道进行修复和维护,确保施工质量;8.进行施工前的预试验和试运行,确保施工效果;9.在施工过程中重视环境保护,减少环境污染。
四、施工组织措施1.安排专业技术人员负责施工技术指导,监督施工过程中的质量问题;2.设立现场安全管理人员,负责现场施工人员的安全教育和管理;3.设立施工调度组织,负责施工机械设备的调度和协调,保证施工进度;4.设立现场文档管理组织,负责施工过程中的文档管理和归档;5.设立施工质量检测组织,负责施工质量的检验和评估;6.定期召开施工工作会议,及时处理和解决施工过程中的问题;7.加强施工人员的培训,提高施工技能和安全意识;8.建立施工档案,记录施工过程中的各项数据和信息;9.提前准备施工所需的材料和设备,确保施工顺利进行;10.与相关部门和居民进行沟通,解决施工过程中的纠纷和问题。
五、施工安全措施1.施工现场设置防护网和安全标志,保证施工区域的安全;2.严禁施工人员在施工区域内饮酒、吸烟和使用明火;3.施工人员必须佩戴安全帽和防护手套,严禁随意穿越施工区;4.在施工现场设置监控摄像,加强对施工过程的监控;5.定期对施工人员进行安全培训,提高施工人员的安全意识;6.加强施工现场的清洁和整理,防止杂物对施工过程的影响;7.对施工机械设备进行定期检测和维护,确保施工的安全性;8.建立应急预案,处理和应对突发事件。
汉阳区郭琴西路道路排水工程施工组织设计一、编制依据(一)编制原则1、本着“百年大计,质量第一”的原则。
严格按照ISO9001:2000质量体系标准对本工程进行质量管理,科学组织施工,把好各项施工工序的质量,以高水准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。
2、坚持以设备保工艺,以工艺保质量的原则。
在充分理解招标文件的基础上,采用先进、合理、经济、可行的施工措施编制方案。
3、在编制的施工组织设计中充分体现环保意识,并编制较周密的环保措施。
4、施工工艺与施工规范、设计要求及招标文件要求相符,力求达到、科学、合理、完善。
5、确保施工按期完成的原则。
施工任务划分合理,力求各施工段施工进度安排符合实际情况。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序的衔接,实行平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。
6、采用先进、配套的施工设备和技术,确保工程质量和工期。
7、针对本工程的地质情况和气候特征,优选施工方案。
(二)编制依据1、汉阳区郭琴西路道路排水工程招标文件2、汉阳区郭琴西路道路排水工程施工图设计3、《城市道路路基工程施工及验收规范》(CJJ44-91)4、《水泥混凝土施工及验收规范》(BJ97-87)5、《市政道路工程质量检验评定标准》(CJJ1-90)6、《市政排水工程质量检验评定标准》(CJJ3-90)7、《给水排水管道施工及验收规范》(GB50268-97)8、武汉市政府有关建设工程管理、环境保护等地方性法律法规9、现场勘察情况及有关精神二、工程概况(一)工程概述本次工程设计南起老汉沙公路,北止郭琴路,全长1365m。
汉阳区郭琴西路西临黄金口开发区,东抵锅顶山。
路幅30m宽,(从东往西)6m宽绿化带+4m宽人行道+16m宽车行道+4m宽人行道+6m宽绿化带。
路线范围内有少量低层建筑,大部分为空地,地势基本呈北高南低,中间局部为附近砖瓦厂取土留下的坑洼地,全线高程在22.00~31.85m之间。
本次投标标段为第一标段(桩号0+084~0+600),全长为516m。
(二)工程地质本工程地貌为冲洪积阶地。
根据野外钻探情况结合室内土工试验成果综合分析,可将拟建工程场地勘探深度范围内地层划分为五层,各土层分述如下:(1-3)素填土、耕植土,层厚0.3m~1.5m。
为不良地基。
(3-8)粉质粘土。
fk=140~250kPa。
可以作为道路及排水管道浅埋基础的天然地基持力层。
(4-2)粘土,属第四系中更新统洪积土层。
fk=280~400kPa。
为道路及排水管道基础的理想天然地基持力层。
(5-2)碎石土,属第四系中更新统洪积土层。
fk=400kPa。
为道路及排水管道基础的理想天然地基持力层。
(6-1)全风化砂岩,属第四系中更新统洪积土层。
fk=360kPa。
(二)设计要点1、道路部分1)平面设计本工程规划路幅为30m宽,具体分布:中间为16.0m宽的机非混合行车道,两侧为4m宽的人行道和6m宽的绿化带。
2)纵、横断面设计纵断面设计:最大纵坡为0.64%,最小纵坡为0.3%,最小坡长120m (与现状接顺处除外)。
横断面设计:车行道横坡为1.5%,人行道横坡为2.0%。
路基边坡:填方边坡为1:1.5,挖方边坡为1:1。
3)路基、路面机非混合车行道结构为24cm厚水泥混凝土面层,30cm厚水泥稳定碎石基层。
水泥混凝土面层强度不低于30MPa,抗折强度达到4.5MPa,混凝土路面采用42.5 MPa普通硅酸盐水泥。
水泥稳定碎石基层重量比为6:94,分两层碾压,7天饱和水抗压强度达到3.0MPa,基层材料必须采用机械拌和。
混凝土板分块尺寸为5.0m×4.0m,5.0m×3.7m。
人行道结构结构为6cm厚水泥C30混凝土步砖,2cm厚1:3水泥砂浆座浆,15cm厚水泥稳定碎石基础(6:94)。
人行道土基密实度要求达到93%,其平整度要求达到5mm,新建站卧石的线形直顺度要求达到10mm (每20m长度内)。
混凝土路面纵缝全线设拉杆(Φ16,L=80cm),施工缝及临近胀缝的三条缩缝设传力杆(Φ22,L=50cm)。
纵、横缝均用机械切割,采用聚氯乙烯胶泥嵌缝。
胀缝枕垫的混凝土为C30,施工时在基层摊铺碾压厚再开挖浇筑,混凝土面层要求压纹。
本标段道路排水部分:路面支管接入检查井的纵坡不少于0.3%,雨水支管均为D300钢筋混凝土圆管。
雨水口低于周边路面1~2cm,以利排水。
本标段排水工程主要由D1200钢筋混凝土圆管干管(303m)、盖板渠(205m)和D300 、D500 钢筋混凝土圆管支管(133m)组成。
(三)投标要求本工程施工要求总工期为150个日历天。
(四)主要工程量30cm厚水泥稳定碎石基层 9622 m224cm厚C30水泥混凝土路面 8655 m26cm厚彩色人行步道砖 3883 m215cm厚水泥稳定碎石基层 4431 m2D300钢筋混凝土圆管(含路面排水) 661 mD500钢筋混凝土圆管 76 mD1200钢筋混凝土圆管 303 mD1000检查井 7座D1200检查井 6座Y8结合箱 1座路面雨水进水井 40座三、施工组织管理本工程道路战线不长、作业点较集中、交通流量大、人员流动量多的施工特点,为优质、高效、安全的完成本标段的施工任务,根据投标要求和项目管理的要求,我司将派出在工程中具有较高管理水平、技术水平、有着丰富施工经验的、能打硬仗,且具有相应资格的施工管理人员组成汉阳区郭琴西路道路排水工程项目经理部。
公司将授权项目经理部履行本工程施工合同的责任和权利,且按照项目管理的要求对该工程进行管理。
汉阳区郭琴西路道路排水工程项目经理部下设项目幅经理、项目技术负责人、施工员、质检员、试验员、材料员、安全员、文明施工管理员(安全员兼职)和行车道、人行道、排水3个专业施工作业队。
a)项目经理职责全面负责整个工程实施和协调,负责整个工程人员、资金、生产安排及调动;负责项目经理部机构、人员的配置,规章制度的制定,组织开展项目经理部工作;负责确立管理总目标和阶段目标,进行管理目标分解,实行总体控制;负责适时进行管理决策,严格按合同执行并进行管理;负责协调本组织机构与各协作单位之间的协作配合,组织编写实施性施工组织设计;负责做好工程竣工验收、工程结算、资料整理归档工作;负责处理项目经理部的善后工作;负责协助企业进行项目的检查、鉴定。
b)项目技术负责人职责负责现场工程技术、质量的具体实施;负责召开质量管理例会,组织学习质量标准,讲评施工过程中的质量问题,分析质量现状,解决潜在的质量问题,指定阶段性的质量预控目标;负责项目的预防措施、纠正措施文件的制定和执行;负责制定质量计划并监督实施;负责组织推广和应用“四新技术”,编写有关的成果报告;负责组织竣工文件的编制及验收交接工作。
拟建汉阳区郭琴西路道路排水工程项目经理部施工组织管理体系c)施工员职责负责施工现场具体的施工管理工作;负责实施管理阶段性目标,执行、督促分解管理目标的实现。
d)质检员职责负责工程质量的工序检查、验收,工程资料的收集、整理、存档工作。
e)材料员职责负责工程材料的采购和管理,各类施工材料、成品、半成品的进场和管理;组织对材料供方的评价、严格控制材料和半成品的质量;根据质量要求和管理目标,负责对采购的物资进行控制,做到采购、定货、验收、搬运、储存、发放和使用手续完备、记录齐全,具有可追溯性,同时组织搞好施工物资的储备,以满足现场的施工需要。
f)设备管理员负责本项目工程的物资保障和机械设备的管理;负责督促加强机械设备的维护和检修,保证机械设备的完好率和使用率,满足施工的需要。
g)安全员、文明施工员职责负责认真督促执行和贯彻业主和有关保证安全生产、工程质量、环境保护的法令、法规、指示;负责严格按设计文件、技术文件、工艺要求和有关的标准,组织对检验和试验及其状态的控制、加强对现场环保情况的检察和巡视;负责本项目的安全、质量和环保工作,提交工程安全的分析报告;负责组织进行安全、质量和环保教育,督促搞好工序管理。
)内全封闭施工。
现状道路道口采用1.8m高彩色钢板围挡隔离,并搭设门楼。
根据工程量和现场实际情况,本工程组织3个专业施工作业队进场施工,多点施工同步进行。
本工程主要施工工艺流程如下:测量复核→路堤填筑→排水工程→路堤填筑→路基检整→水泥稳定碎石基层施工→路面排水施工→水泥混凝土面层施工→人行道、花坛施工→现场清理→竣工验收2、施工组织计划安排工期为128天,提前22天完成施工任务。
工程分为个阶段组织施工:第一阶段:共55天,主要完成道路路堤填筑、道路排水等施工。
第二阶段:共55天,主要完成道路路面排水、水泥稳定碎石基层、水泥混凝土路面等施工。
第三阶段:共28天,主要完成人行道、绿化带、护坡等施工。
水泥混凝土采用在临时设施点搭设水泥混凝土搅拌设备(2套)搅拌站提供。
3、临时设施建设现场项目部办公室及职工住房拟集中租借民房。
混合料拌和场、机具停放场地及仓库集中搭设在施工现场外,混合料集中拌合运至现场。
水泥混凝土由商品混凝土搅拌站负责运输至施工现场。
拌合场内施工用电及用水考虑从附近租借。
现场施工用电采用发电机发电,用水接就近自来水。
根据现场条件,临时设施租建在本施工场区外周围空旷处,施工场区内搭设混合料拌和设备、灰浆拌和设备及砂、石灰堆场、配电房等,并设置用砖砌花坛围护的绿化区域。
临时设施点内划分有拌和区、仓库区、原料堆场、配电房等。
租借民房按宿舍、办公房、食堂、厕所等功能进行布置;从中标后开始,严格按施工现场临时布置图全面实施,指导具体施工。
①水、电施工用电:与当地变电所联系,用电缆线引至配电房,配电房用电缆接入临时设施点提供用电力。
支线电缆用20mm2电缆线引入各工作面。
为了能保证现场施工用电,施工现场配备移动式柴油发电机供临时停电备用。
施工用水:施工、生活用水采用自来水,通过埋入地下50mm左右深的直径Φ50mm水管从周围企业引入。
临时排水:在施工场地及临时设施周围采用设置排水沟的方法排水,排水沟截面40cm×40cm,污水经处理后排入附近既有污水井。
②卫生施工现场设备、材料堆放整齐,施工污水经处理后通过临时管道流入排入现状污水管道,施工废弃物及时清理、丢弃。
在租借民房内设有洗浴间、卫生间,解决人员个人卫生问题。
厨房采用瓷砖铺贴灶台、墙裙,定期消毒。
厨师持有健康证。
③生活设施施工人员生活设施主要考虑选择安排在施工区附近民宅内,部分安排在施工区现场生活区内,现场施工人员生活区搭建标准活动房,前后开窗,做到空气流通。
④生产设施生产区生产设施主要是保卫房、材料堆放场、仓库、配电房、工地试验室、机修车间、地材堆放场地等。
