(12)地基基底钎探专项施工方案
- 格式:pdf
- 大小:322.19 KB
- 文档页数:7
地基钎探专项施工方案基础钎探施工方案成华区二仙桥东路60号新建商业用房附属设施项目基础钎探施工方案编制人:审核人:审批人:XXX2019年月日基础钎探施工方案目录附图:《地基钎探记录》、《基础钎探点位平面布置图》基础钎探施工方案第一章工程概略一、工程基本概略成华区二仙桥东路60号新建贸易工程名称用房、隶属办法项目工程类别框-剪结构占地总面积工程地点内约8363.89㎡XXX有限公建设单位XXX勘察单位司XXX设计单位XXX质量监督部门XXXXXX质量要求成都市“优质结构”主要分包单位XXX XXX等建设工期总投资额工程首要功能660天合同工期合同工期投资额高层商业、办公、酒店及附属用房A单元为31层,修建高度125.40m,C单元为5层,修建高度23.0m。
B单元为2层,修建各修建概略高度99.60m;建筑面积:A单元.84;B单元.25;C单元.01660天元监理单位XXX成华区二仙桥东路60号规划红线范围二、工程布局概略拟建物由1#楼(31F)、2#楼(25F)、贸易楼(5F)组成,整个场区下部设三层公开室。
高层为框架-剪力墙布局,采用筏板基础;多层及纯公开室为框架布局,采用独立基础+抗水板;独立基础以密实卵石层为持力层,持力层承载力特征值fak=800KPa。
抗水板顶标高为-13.65m和-14.85m两种区域,板厚为350mm,C15素混凝土垫层厚100mm。
±0.000绝对标高为503.100m。
抗浮设计水位500.000m。
该工程重要性等级为一级,园地等级为二级,地基等级为二级,岩土工程勘探等级为甲级,工程平安等级为一级。
抗震设防裂度为七度。
设计使用年限为50年,主体为框架剪力墙布局。
A单元抗震等级为一级、B单元抗震等级为二级、C单元抗震等级为三级。
- 1 -基础钎探施工方案三、工程情况条件本项目为XXX修建的“成华区二仙桥东路60号新建贸易用房、隶属办法项目”,位于成都会成华区二仙桥东路60号规划红线范围内,北面为规划道路,其外侧为XXX;东侧为二仙桥东街,在建的地铁七号线XXX站紧邻基坑边沿,高出高架桥尚未形成通车能力;南面为待建用地,其外侧为杉板桥路,地铁八号线正在施工中;西面为石湃渠和规划公园绿地。
钎探施工方案一、项目背景钎探施工是一种常用于地下工程中的施工方法,主要用于地下勘探、土壤采样以及地基处理等工作。
本文将针对钎探施工方案进行详细的介绍和说明。
二、施工目标本次钎探施工的目标是获取准确、可靠的地下勘探数据,以支持后续工程的设计和施工。
同时,需要确保施工过程中的安全性,保护现场环境,遵守相关法规和标准。
三、施工步骤1. 前期准备a. 确定施工地点和范围,制定详细的施工计划。
b. 检查施工设备和工具的完好性,确保其符合安全要求。
c. 安排专业人员进行施工操作,并提供必要的培训和指导。
2. 地面准备工作a. 清理施工区域,确保施工现场整洁。
b. 标记出钎探点位,并进行测量和定位。
3. 钎探施工a. 使用合适的钎探设备进行钎探作业,根据需要选择合适的钎探工艺。
b. 根据施工计划,按照预定的顺序进行钎探作业。
c. 在钎探过程中,根据地层情况进行必要的取样和测试,并记录相关数据。
4. 后期处理a. 施工完成后,清理施工现场,恢复原状。
b. 对取样和测试的数据进行整理和分析,生成相应的报告。
c. 根据需要,对施工过程中的问题和改进点进行总结和评估。
四、施工要求1. 安全要求a. 所有参与施工的人员必须经过专业培训,并持有相关证书。
b. 施工现场必须设置明显的警示标志,并配备必要的安全设施。
c. 施工过程中必须严格遵守安全操作规程,禁止违章作业。
2. 设备要求a. 施工设备必须符合国家标准和规定,保持良好的工作状态。
b. 施工设备必须定期进行检查和维护,确保其正常运行。
3. 数据要求a. 施工过程中获取的地下勘探数据必须准确、可靠,并符合相关标准。
b. 取样和测试的数据必须进行正确的记录和标识,确保数据的可追溯性。
4. 环境保护要求a. 施工现场必须做好垃圾分类和处理工作,保护环境。
b. 施工过程中产生的废弃物必须妥善处理,不得随意倾倒。
五、施工风险与应对措施1. 地质风险a. 在施工前进行地质勘察,了解地层情况,采取相应的钎探工艺和措施。
地基钎探施工方案一、施工准备:1. 机具及材料准备:1.1.中砂1.2.钢钎,用直径25mm钎杆,钎头呈60度尖锥形状,10公斤穿心锤。
1.3.撬棍(拔钢钎使用)、钢卷尺等。
2. 作业条件:2.1.基土已挖至距基坑底标高100mm,表面已平整,轴线及槽宽、长均符合设计图纸要求。
2.2.做好降水工作,无泡槽现象,基地无可见水。
2.3.钎探孔按梅花型排列,间距3000mm,塔吊基坑按1500mm,具体详见《地基钎探平面布置图》。
2.4.夜间施工时,应有足够的照明设备,防止错打或漏打。
2.5.钎杆上已划好30cm横线。
二、操作工艺:1. 工艺流程:放钎点线→就位打钎(同时记录锤击数)→拔钎→查验探孔(合格后)→灌砂2. 按照地基钎探平面布置图分区放线,用白灰放出分区控制线,孔位要洒上白灰点。
3. 钎尖对准孔位,穿心锤套在钎杆上,一人扶正钎杆、一人站在凳子上拉起穿心锤,使其自由下落把钎杆垂直打入土层中。
4. 自由落锤度500mm,节拍均匀,随击随数,每入土300mm记录一次锤击次数,钎探深为1.50米。
如果某个点的锤击数超过100下,则该点钎探锤击结束,不管钎探深度多少,都无需再往下打。
5. 用麻绳将钎杆绑好,留出活套,套内插入撬棍,利用杠杆原理,将钎拔出。
每拔出一段将绳套往下移动一段,依此类推,直至完全拔出。
不可使蛮力,注意防止钎杆变形。
6. 打钎完毕后,将钎孔用红机砖盖住,砖上用粉笔注明编号,以备验槽时使用。
红机砖要朝向一直,横竖成直线。
7. 按照钎探平面布置图所示编号,将各阶段锤击数填入规定的钎探记录表中。
在经过打钎人员和技术人员签字后归档。
归档钎探记录表必须使用黑色签字笔填写,字迹要工整清楚,不可有改动迹象。
8. 打完的钎孔,经过质检及验槽专业人员检查探孔与记录无误后,才可进行灌砂。
灌入中砂时,每灌入300mm便用钢筋捣实一次,直至填满。
三、质量标准:1. 钎位要准确,探孔不得遗漏。
2. 钎探深度必须符合要求,锤击数记录准确,不得作假。
一、工程概况1. 项目名称:某住宅小区地基钎探工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,总建筑面积XX平方米4. 建设单位:XX房地产开发有限公司5. 施工单位:XX建筑工程有限公司二、施工准备1. 技术准备:根据设计图纸、施工规范及现场实际情况,编制本施工方案。
对施工人员进行技术交底,确保施工质量。
2. 材料准备:中砂、标准砖、混凝土垫层材料等。
3. 机械设备准备:电动打钎机、穿心锥、麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。
4. 人员准备:施工队伍由技术负责人、质检员、打钎人员等组成。
三、施工工艺1. 钎探点定位放线:根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号。
按照钎探图及有关规定进行钎探并记录。
2. 钎探孔位布置:筏板基础钎探点梅花型布置,间距1.5m。
对于独立基础,在有独立基础的部位进行钎探。
3. 钎探孔位放线:按钎探孔位平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
4. 就位打钎:将触探杆尖对准孔位,把钎杆垂直打入土层中。
5. 记录锤击数:钎杆每打入土层30cm,记录一次锤击数。
6. 拔钎盖孔:机械将钎杆拔出,注意拔钎时垂直上拔,防止钎杆变形。
拔出后用砖盖孔,并用粉笔在砖上注明编号。
7. 灌砂:打完的钎孔,经过质检人员和工长检查孔深与记录无误后,即进行灌砂。
灌砂时每填入30cm左右,可用钢筋捣实一次。
8. 整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、质检员、打钎人员签字后归档。
四、质量保证措施1. 施工过程中,严格执行国家有关施工规范和质量标准。
2. 施工前对施工人员进行技术交底,确保施工质量。
3. 施工过程中,加强对施工过程的监督检查,确保施工质量。
4. 施工结束后,对钎探成果进行整理、分析,确保施工质量。
五、安全文明施工1. 施工现场设置明显的警示标志,确保施工安全。
2. 施工过程中,严格遵守操作规程,确保施工安全。
地基钎探专项施工方案一、项目背景和目标地基钎探是建筑工程中常用的地质勘测方法,旨在获取地下土层的物理力学性质和地质结构信息。
本次专项施工旨在通过地基钎探技术,获取目标区域地质信息,提供给建设方进行工程设计和施工方案的优化。
二、施工准备1.地质勘察:进行详细的地质勘察工作,包括地质图、地下水位、孔隙水压力、土体物理力学性质等信息。
2.设备准备:准备地基钎探专用设备,包括钻机、循环系统、钻柱、管杆等设备,确保设备在施工期间的正常使用。
3.施工人员:安排经过培训的专业施工人员,确保施工过程的安全和高效进行。
三、施工流程1.分析设计:根据地质勘察结果,制定详细的施工设计方案,包括钻孔深度、钻孔位置、钻孔间距等参数。
2.钻孔准备:根据施工设计方案,选择合适的钻机,并进行钻机的调试和检查,确保钻机工作正常。
3.钻孔施工:按照施工设计方案进行钻孔施工,根据实际情况进行取样和测试,获取土层的物理力学性质。
4.钻孔记录:在施工过程中,要进行详细的钻孔记录,包括钻进速度、钻孔深度、地层情况等信息,确保施工数据的准确性和可靠性。
5.采样与测试:根据设计要求,对钻孔中的土样进行采样和测试,分析土壤的含水量、密度、压缩模量等物理力学参数。
6.钻孔完工:当达到设计要求的钻孔深度后,进行钻孔的完工工作,包括降取心管、安装套管等操作。
7.清理与恢复:施工完毕后,对施工现场进行清理和恢复,确保施工现场的整洁和安全。
四、安全措施1.施工前必须进行安全交底,确保施工人员了解相关的安全操作规程和注意事项。
2.钻机操作人员必须熟悉并掌握钻机的使用方法和操作技巧。
3.钻孔施工现场必须设置警示标志,确保周围人员的安全。
4.在施工过程中,对于特殊地质情况,及时采取合适的措施,确保施工的安全进行。
五、质量控制1.严格按照施工设计方案进行施工,确保施工质量符合要求。
2.在钻孔和取样过程中,进行详细的记录,确保施工数据的准确性和可靠性。
3.对取样的土壤样品进行标识,并进行送样分析,确保分析结果的准确性。
地基钎探施工方案地基钎探施工方案一、项目概述地基钎探是一种用于勘探地质与土层的技术方法,广泛应用于工程勘察、地质调查、地震预报等领域。
本方案旨在对地基钎探的施工过程进行详细介绍,保证施工安全、高效完成工程任务。
二、施工前准备1.资料准备:准备相关的工程设计图纸和勘察报告,以便确定钎探点位和取样点。
2.设备准备:准备好必要的地基钎探设备,包括钎探机、钎探管、钎探锤等。
3.安全准备:培训工作人员,确保了解施工安全规范和操作要求。
三、施工步骤1.钎探点位确定:根据设计要求,确定钎探点位,考虑地质条件和取样需要。
2.钎探设备调试:对钎探机进行必要的调试和检查,确保设备运行正常。
3.孔道准备:用钎探机进行钻孔准备工作,保证孔道的垂直和平整。
4.钎探进孔:将钎探管和钎探锤附在钎探机上,进行速度适中的旋转和冲击,使钎探管逐渐进入地层。
5.取样和记录:根据需要,逐段取样,并记录取样深度和地层情况。
6.上管操作:当需要扩大钎探管径时,进行上管操作,依次卸下上面的钎探管段。
7.钎探结束:到达设计要求的钎探深度后,结束钎探操作,并进行现场清理和整理。
四、安全措施1.工作人员配备安全帽、安全鞋等必要的个人防护用品。
2.钎探机操作人员必须经过培训,具备操作技能和安全意识。
3.施工现场设置警示标志,确保周围人员和车辆不受干扰。
4.对施工现场进行定期检查,及时排除可能存在的安全隐患。
5.对工作环境进行合理规划和布置,保证施工安全和顺利进行。
五、质量控制1.施工过程中及时记录地层情况和取样记录,确保数据的准确性。
2.对取样标本进行分析和测试,验证地质勘察数据的可靠性。
3.定期维护和保养地基钎探设备,确保设备状态良好。
4.在施工过程中,及时发现并处理工程质量问题,确保施工质量符合设计要求。
六、总结地基钎探施工是一项复杂的工程技术,需要合理的施工计划和严格的质量控制。
本方案通过详细介绍地基钎探施工的步骤和安全措施,旨在确保施工的安全性和高效性,为工程勘察和地质调查提供可靠的数据支持。
地基钎探施工方案1. 引言地基钎探是一种常用的地质勘察方法,可用于获取地下地质信息、采集土壤和岩石样本,并评估地基承载力和地层稳定性。
本文将介绍地基钎探的施工方案,包括设备和工序安排,以及安全措施。
2. 设备要求2.1 钎探设备钎探设备是地基钎探工程的核心设备,通常包括电动钻机、钻杆、直径不同的钻头以及取样工具等。
根据具体的勘察要求,选择合适规格和种类的设备,确保施工效率和结果的准确性。
2.2 采样工具常用的采样工具包括取样管、采样筒和岩芯钻具等。
取样管可以用于采集土壤样本,采样筒适用于采集岩石样本,岩芯钻具则适用于岩芯采集。
根据地质特征和勘察目的,选择适当的采样工具。
2.3 仪器设备在地基钎探过程中,可能需要使用一些辅助仪器设备,例如探测仪器、测量仪器和采样分析仪器等。
根据具体情况,准备相应的仪器设备来支持地基钎探施工。
3. 施工工序3.1 施工准备在施工前,应对工作现场进行勘察并制定详细的施工方案。
施工前准备工作包括:•清理施工区域,确保地面平整,并清除障碍物;•标明钎探孔的位置,根据设计要求确定钎探孔的布置方式;•检查设备和工具,确保其正常工作和完好无损;•准备必要的材料,如水泥、砂浆等。
3.2 钻孔施工钻孔是地基钎探的关键步骤,需按照以下步骤进行:1.安装钻杆和钻头:根据勘察要求,选择合适的钻头,将其固定在钻杆上。
2.启动钻机:连接钻杆和电动钻机,按照操作要求启动钻机。
3.开始钻孔:将钻头置于目标位置,缓慢下压并旋转钻机,逐渐钻深。
4.钻孔过程中需注意以下事项:–控制旋转速度和下压力度,确保钻孔稳定;–根据地层情况选择合适的钻进速度;–定期检查钻杆和钻头的磨损情况,必要时更换;–注意安全,佩戴好安全帽、手套等个人防护装备。
3.3 采样过程在钻孔达到一定深度后,可以进行采样工作。
采样过程如下:1.更换取样工具:根据需要选择合适的取样工具,将其安装在钻头上。
2.开始采样:将取样工具放入孔内,缓慢旋转,使其填满样品。
地基钎探施工方案地基钎探施工方案700字一、工程背景和目的该项目是一处建筑工地的地基钎探工程。
地基钎探是一种地质勘察方法,通过钎杆钻探能够获取地下土壤和岩石的物理性质和地层情况。
本工程的目的是通过地基钎探获取地质情况和地基承载力参数,为项目的基础设计提供基础数据和依据,确保建筑物的安全性。
二、施工方案1. 前期准备工作:(1)制定施工计划,明确施工目标、进度、工艺流程等。
(2)组织人员,确保具备相应的资质和技能。
(3)采购钻机、钻具等施工设备和器材。
(4)确认钻探点位及路径,制定钻探点位布置图。
2. 地基钎探施工工艺:(1)选择适当的地基钎探钻机,根据地质信息和探测需求选择合适的钻具和钻探工艺。
(2)根据钻探点位布置图,进行钻探点位的测量和标记。
(3)用钻机进行开孔,通过旋转钻杆和加压使钻杆进入地下土层或岩石层。
(4)根据设计要求,选择合适的取心、取样工具,在钻探孔底取得土样和/或岩样。
(5)对取得的样品进行分析,获取地质和物理参数。
(6)记录钻探孔的深度、取样深度、岩土层位、取样方式等数据,制作钻探剖面。
3. 施工安全措施:(1)操作人员必须穿安全帽、安全鞋、劳动服等个人防护装备。
(2)严禁在钻孔下方站立,防止发生意外事故。
(3)加压时,严禁站在泥浆系统旁边,以免被泥浆喷溅。
(4)钻探设备必须经过安全检查和维修,确保工作正常和安全。
(5)在必要的情况下,设置警示标志,确保周边人员的安全。
4. 施工质量控制:(1)严格按照设计要求和施工规范进行施工。
(2)保持钻杆、钻具的清洁,防止污染和交叉污染。
(3)钻探孔的位置、深度、直径等要符合设计要求。
(4)取样的土样或岩样要代表性,且按照规定的方法进行分析和测试。
(5)记录和整理好钻探数据和施工记录,编制钻探报告。
三、施工进度安排工程的施工周期根据钻探点位的数量和难易程度来确定,预计需要5天完成整个施工任务。
1. 第一天:安装钻机及辅助设备,组织施工人员,进行现场勘测和钻探点位布置;2. 第二天至第四天:进行钻探施工,按计划完成所有钻探点位的钻探和取样工作;3. 第五天:分析和检测土样和岩样,制作钻探剖面,编制钻探报告。

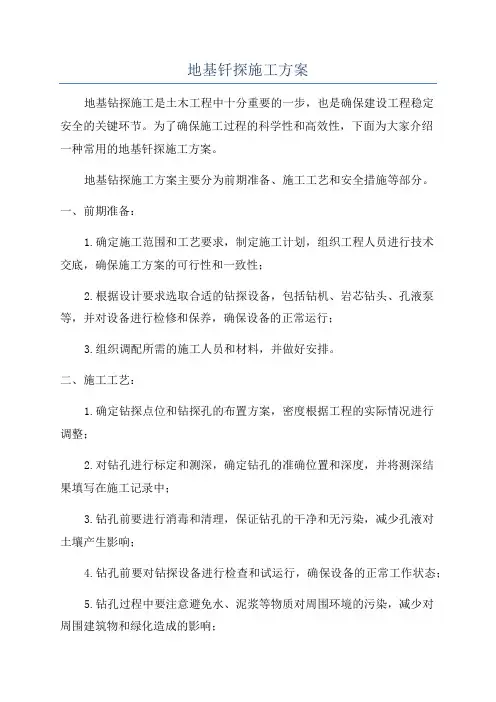

地基钎探施工方案地基钻探施工是土木工程中十分重要的一步,也是确保建设工程稳定安全的关键环节。
为了确保施工过程的科学性和高效性,下面为大家介绍一种常用的地基钎探施工方案。
地基钻探施工方案主要分为前期准备、施工工艺和安全措施等部分。
一、前期准备:1.确定施工范围和工艺要求,制定施工计划,组织工程人员进行技术交底,确保施工方案的可行性和一致性;2.根据设计要求选取合适的钻探设备,包括钻机、岩芯钻头、孔液泵等,并对设备进行检修和保养,确保设备的正常运行;3.组织调配所需的施工人员和材料,并做好安排。
二、施工工艺:1.确定钻探点位和钻探孔的布置方案,密度根据工程的实际情况进行调整;2.对钻孔进行标定和测深,确定钻孔的准确位置和深度,并将测深结果填写在施工记录中;3.钻孔前要进行消毒和清理,保证钻孔的干净和无污染,减少孔液对土壤产生影响;4.钻孔前要对钻探设备进行检查和试运行,确保设备的正常工作状态;5.钻孔过程中要注意避免水、泥浆等物质对周围环境的污染,减少对周围建筑物和绿化造成的影响;6.钻孔后要进行取芯、取样等工作,用于后续的实验和分析;7.钻孔施工完成后,要进行现场清理,清除施工中的垃圾和杂物。
三、安全措施:1.在施工现场设置安全警示标识,禁止无关人员进入施工区域;2.工人必须戴好安全帽和防护鞋,确保施工人员的人身安全;3.工地要设立施工区域,严禁工人在高风险区域活动,避免发生伤害事故;4.施工现场要保持通风,避免有害气体的积聚;5.钻探设备必须是经过维修和保养的,确保设备的安全性能;6.对施工人员进行安全教育,提高他们的安全意识,严禁违章操作。
地基钎探施工方案的落实需要有专业人员的参与和合理的组织安排,以确保施工过程的安全、高效和科学。
只有在合规的环境下进行钻探施工,才能保证建设工程的质量和稳定性。
同时,施工人员要遵守相关的安全规定和操作规程,切实保障施工人员的人身安全。
地基钎探专项施工方案一、项目背景地基钎探是土木工程重要的勘探方法之一,通过该方法可以获取地下土层的物理和力学特性,为后续工程设计和施工提供重要参考。
在进行地基钎探作业时,需要制定专项施工方案,以确保施工的顺利进行和数据的准确获取。
二、施工准备1. 设备准备•要选择符合需求的钎头和管体,确保施工过程中的效率和精度。
•检查钎探设备的完好性,确保设备正常运转。
### 2. 人员准备•确保操作人员具备专业的钎探施工经验和技能。
•全员参与安全培训,确保施工过程中的安全。
三、施工流程1. 地面准备•在施工点进行地面平整和清理,确保施工的顺利进行。
### 2. 钎探施工•钎探设备按照预定的坐标和深度开始下钻。
•确保操作人员根据实时数据进行调整,以确保钎探的准确性和有效性。
### 3. 取样和记录•在钎探的过程中随时取样并记录数据。
•对数据进行分析和整理,形成准确的地层特性描述。
四、施工质量控制1. 数据验证•对取得的地层数据进行验证,确保数据的准确性和可靠性。
### 2.施工过程监控•建立施工过程监控机制,确保施工的顺利进行。
### 3. 完工验收•完成钎探作业后,进行专业验收,确保施工符合相关标准和要求。
五、安全保障1. 安全措施•严格执行安全操作规程,确保操作人员的安全。
### 2. 应急预案•制定完善的应急预案,以应对可能发生的意外情况。
六、总结与展望地基钎探专项施工方案在土木工程中具有重要的意义,通过科学的施工流程和严格的质量控制,能够提高地基勘探的准确性和可靠性。
未来,我们将继续优化施工方案,提高施工效率和数据质量,为土木工程的发展贡献力量。
以上是针对地基钎探专项施工方案的说明,希望对相关人员提供帮助和指导。
基底钎探施工方案基础钻探是建筑施工中的重要工艺之一,它用于获取地下土壤和岩石的物理和力学性质数据,为工程设计提供基础参数。
本文将介绍基础钻探的施工方案。
一、工程准备阶段1.准备工艺设备:基础钻探设备主要包括旋挖钻机、岩心钻机、土质取样机等,需要确保设备的完好性和性能稳定。
2.钻探位置确定:根据工程设计和勘察报告,确定基准点和钻孔位置,并进行标记。
3.勘察分析:对勘察资料进行分析,包括钻孔资料、地质资料等,确定钻进方案和工艺参数。
二、安全措施1.严格遵守相关安全规章制度,佩戴安全防护用品。
2.对施工现场进行清理,确保周围没有杂物和障碍物。
3.钻孔周围设置保护栏杆,避免人员误入。
4.钻探设备操作人员必须经过培训合格,熟悉设备性能和操作方法。
三、施工过程1.定位钻孔:根据设计要求,利用全站仪等测量工具定位钻孔位置,并进行标记。
2.钻孔准备:清理钻孔口,去除杂物和碎石,确保孔口平整。
3.钻孔施工:a.钻孔方式:根据地质情况和设计要求,选择合适的钻孔方式,包括旋挖钻孔、岩心钻孔等。
b.钻孔深度:根据设计要求,控制钻孔深度,使用测量仪器监测钻孔深度。
c.钻孔取样:根据设计要求,进行土样和岩芯取样,并进行编号标记。
d.钻孔数据记录:记录钻孔深度、取样情况等相关数据,并及时上报。
4.钻孔结束处理:a.钻孔废渣处理:对钻孔废渣进行合理处理,避免对周围环境造成污染。
b.钻孔填充:根据设计要求,对钻孔进行填充,保持孔口的平整性。
c.检查验收:对钻孔施工进行检查和验收,确保各项工艺符合设计要求。
四、质量控制1.执行工艺标准:按照相关工艺标准进行施工,严格按照施工工艺要求进行操作。
2.检查验收:根据施工规范和验收标准,对工程施工质量进行检查和验收。
3.施工记录:详细记录施工过程的数据和操作,确保施工过程的可追溯性。
4.不合格处理:对发现的施工不合格情况及时采取纠正措施,确保施工质量。
五、施工总结与评估1.施工总结:对施工过程进行总结,包括工艺、操作、安全等方面的总结,并提出改进意见。
地基钎探施工技术方案1.施工条件待人工将槽底预留土清理完毕后,插入钎探施工。
其施工方向与人工清土施工方向相同。
2.施工准备1)材料要求:砂:一般为中砂;砖:页岩砖(盖孔用)2)主要机具:(1)机械钎探:钎探机。
钢钎由直径Ф25mm钢筋制成,钎头为60°锥形状,钎长2.1m(总长2.4m),穿心锤(重10㎏)。
(2)其它:木凳、手推车、脚手板、起钎器和钢卷尺等。
(3)根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号。
按照钎探图及有关规定进行钎探并记录。
钎探点的布置方式为梅花型,间距1.5m,深度2.1m。
(4)按钎探点平面布置图放线并撒灰点。
3.操作工艺1)工艺流程:放钎点线→就位钎探(记录锤击数)→拔钎(检查孔深)→灌砂、盖砖2)施工方法和技术要求:(1)按钎探孔位置、平面布置图放线,孔位洒上白灰点,并用页岩砖覆盖,砖上标明点号。
(2)钎探机就位钎探:将钎杆尖对准孔位,再把穿心锤套在杆上扶正钎杆,拉起穿心锤,使其自然下落,锤落距为50㎝,把钎杆垂直打入土层中。
(3)记录锤击数:钎每打入土层30cm,记录一次锤击数,钎探深度2.1m,执行并做地基钎探记录。
(4)拔钎:用起钎器将打入土层的钎杆拔出,拔出后用砖盖孔。
将钎杆移到下一个孔位,以便继续钎探。
(5)灌砂:打完的钎孔,经质检人员和有关部门检查孔深与记录无误后,进行灌砂,用钢筋捣实。
(6)整理记录:按钎孔顺序号,将锤击数填入统一表格内,字迹清除。
经过专业技术负责人、专业工长、钎探人员签字后归档。
4.质量要求1)钎探深度必须符合要求,锤击次数记录准确,不得作假。
2)钎位基本准确,钎孔不得遗漏,钎孔灌砂密实。
3)保证钎探机立杆垂直。
5.其它措施:1)成品保护:钎探完成后,应做好标记,保护好钎孔。
未经专业人员及质检员、工长等相关人员复验,不得堵塞或灌砂。
2)应注意的质量问题:(1)遇钢钎打不下去时,应和有关人员或技术人员适当移位钎探,不得不打或任意填写锤击数。
基底钎探施工方案
一、前言
基底钎探是一种重要的地质勘察手段,为保证工程质量和安全,施工方案的设计和实施至关重要。
二、施工前准备
1. 地质资料调查
在进行基底钎探前,必须获取周边地质资料,包括地层情况、地下水情况等。
2. 设备准备
确保所有钎探设备和辅助设备齐全,并进行必要的检查和维护。
三、施工方案
1. 确定钻孔位置
根据地质资料,选择合适的钻孔位置,确保获取准确的地质数据。
2. 钻孔操作
•使用合适的钎探工具,进行钻孔操作,保证钻孔的垂直度和稳定性。
•根据需要进行取心和水样采集,并及时标注记录。
3. 钻孔结束
•钻孔完成后,必须封堵井口,防止地下水污染和地质材料流失。
•将钻孔位置进行清理和整理,确保施工现场整洁。
四、质量控制
1. 实时监测
在整个施工过程中,要进行实时监测和记录,及时处理发现的问题。
2. 质量验收
施工结束后,进行钻孔质量验收,确保获得准确、可靠的地质数据。
五、安全措施
1. 安全意识
施工人员必须做好安全防护措施,严守操作规程,防止意外发生。
2. 钻孔周边安全
施工现场要设置明显的警示标志,保证周边安全,防止伤人和损坏设备。
六、总结
基底钎探施工方案的实施需要严格按照规范操作,确保获得准确可靠的地质数据,以保证工程的质量和安全。
希望本文介绍的基底钎探施工方案对相关工程实践提供有益参考。
以上是关于基底钎探施工方案的Markdown文档,谢谢阅读!。
钎探施工方案钎探施工方案一、方案背景钎探施工是一种常用的地质勘探方法,主要用于获取地下岩层、土壤和地下水的信息,为工程建设提供必要的参考依据。
本方案旨在对一片拟建物业的地质情况进行检测和评估,为后续建设工程提供必要的地质资料。
二、工程范围本次钎探施工涉及的范围为拟建物业的整个区域,包括地质勘探、土壤采样、地下水位监测等。
三、工程目标1.获取拟建物业地下岩层的基本情况,包括层位、厚度、性质等。
2.采集土壤样本,进行实验分析,了解土壤的力学性质和工程效益。
3.通过地下水位监测,评估地下水资源的利用潜力和可能存在的问题。
四、施工方法1.钎探机械选择具备一定施工能力的钎探机械设备,保障施工质量和效率。
施工过程中,需要根据地质情况和钎探穿越的难度,选用不同类型的钎具和钎杆。
2.施工流程(1)确定钎探点位根据工程需要,在拟建物业区域内选择合适的钎探点位,尽可能涵盖不同地质条件的区域。
(2)钻孔使用钎探机械进行钻探,根据勘探要求,选用不同直径的钻头进行钻孔。
在钻孔过程中,要注重控制钻孔速度和钻进压力,防止地层塌陷和钎具卡阻。
(3)钻孔处理钻孔完成后,根据钻孔情况选择合适的钎具,进行必要的钻孔处理,如洗孔、套管等。
(4)岩芯采集在目标层位钻孔过程中,应及时采集岩芯样品进行分析。
根据岩芯的情况,可以进一步了解地下岩层的组成和性质。
(5)土壤采样根据需求,采集土壤样本,并进行必要的现场测试,如粒度分析、含水率测试等。
(6)地下水位监测设置合适的井筒,进行地下水位的监测,记录监测数据。
五、安全措施1.施工过程中,严格遵守施工安全操作规范,操作人员需具备相关从业资格和经验。
2.现场设置警示标志,确保安全通行。
3.钎探机械设备和配件的安装和使用要符合安全标准,保证设备和人员的安全。
4.施工现场要做好防护措施,如防止坍塌、控制气体泄漏等,确保工作人员的安全。
六、材料和设备1.钎探机械及配件2.岩芯采集工具3.土壤采样器具4.现场实验室设备七、工期安排预计施工时间为7天,具体工期根据现场实际情况和勘探进展进行调整。
地基钎探施工方案地基钎探是指通过机械设备将钻钎一次性钻入地层并把钻取出来的土壤或岩土样品带出地面进行观测和分析的方法。
地基钎探作为工程勘察中常用的一种手段,其施工方案设计必须经过细致的计划和科学的操作,以保证施工质量和安全。
以下将详细介绍地基钎探施工方案的设计要点。
1. 施工前准备在进行地基钎探之前,需要充分做好施工前准备工作,包括但不限于:•完成施工前的地质图勘测工作,了解施工区域的地质情况并选择合适的钻探方案;•对施工设备进行检查和维护,确保设备完好;•制定施工计划,包括施工目标、施工路线、施工时间等;•做好现场安全防护措施,保证工程安全进行。
2. 施工步骤2.1 钻孔位置标定根据勘察设计要求,在地面上标明钻孔位置,确保每个钻孔位置准确无误。
2.2 钻孔规划根据地质勘察数据和设计要求,确定钻孔的深度、直径和数量,设计合理的钻进方案。
2.3 钻孔凿破使用钻机进行钻孔凿破,根据设计要求选择合适的钻头和钻进速度,确保钻孔准确。
2.4 钻取土样当钻孔达到设计深度后,用钻杆将土样取出,并进行标识和保存,以便后续分析。
2.5 钻孔处理对钻孔进行清理和处理,确保钻孔畅通,避免钻孔塌方和淤塞。
2.6 记录数据在施工过程中,要及时记录钻孔的深度、土样的性质等数据,为后续工作提供参考依据。
3. 施工质量控制在地基钎探施工过程中,要严格按照设计要求和施工规范执行,确保施工质量。
同时要注意施工现场的安全,保证施工人员的人身安全。
4. 施工收尾施工完成后,要对施工现场进行清理,保持现场整洁,并对施工设备进行检查和维护,为下次施工做好准备。
同时要及时整理和归档施工数据和资料,为工程后续设计和施工提供参考依据。
结语地基钎探作为工程勘察中重要的手段,对地质情况有着重要的参考价值。
只有科学合理的施工方案设计和严格执行,才能保证地基钎探工作的顺利进行和成果的准确有效。
希望本文所述内容能为地基钎探施工方案的设计和实施提供一定的参考价值。
一、工程概况本工程为(工程名称),位于(工程地址)。
工程总建筑面积为(建筑面积),建筑层数为(层数),基础形式为(基础形式),基坑深度为(基坑深度)。
为确保地基的稳定性,对地基进行钎探施工。
二、施工准备1. 材料准备:(1)中砂、标准砖;(2)圆锥轻型动力触探:穿心锥重量10Kg,锥头直径40mm,锥角60度,触探杆直径25mm,长度1.2-1.5m/根;(3)麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。
2. 机械设备准备:(1)电动打钎机;(2)振动打钎机;(3)搅拌机;(4)洒水车。
3. 人员准备:(1)施工管理人员;(2)施工技术人员;(3)施工操作人员。
4. 作业条件:(1)基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求;(2)根据设计图纸绘制钎探孔位平面布置图;(3)按触探孔位平面布置图放线;孔位撒上灰白点;(4)夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
三、施工工艺1. 钎探点布置:(1)根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号;(2)筏板基础钎探点的布置梅花布置间距1.5m;(3)对于筏板基础要全部钎探,对于独立基础要求在有独立基础的部位钎探探;(4)要求最外侧探孔伸出筏板外边线50cm;(5)注意钎杆上30cm处标识横线;(6)钎探孔的排列方式采用梅花型排列方式,间距1.5m,孔深2.1m。
2. 钎探施工流程:(1)放钎点线:根据钎探点平面布置图,用白灰放出钎探点线;(2)就位打钎:将触探杆尖对准孔位,把钎杆垂直打入土层中;(3)记录锤击数:钎杆每打入土层一定深度后,记录锤击数;(4)整理记录:将钎探数据整理记录,以便后续分析;(5)拔钎盖孔:钎探完成后,将钎杆拔出,并盖好孔口;(6)灌砂:对钎探孔进行灌砂,以填充孔洞。
四、质量保证措施1. 施工过程中,严格按照设计图纸和施工规范进行施工;2. 施工前对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求;3. 施工过程中,加强质量检查,发现问题及时整改;4. 施工完成后,对钎探数据进行整理分析,确保地基稳定性。
工程地基钎探施工方案编制:职务:职称:审核:职务:职称:批准:职务:职称:公司年月目录第一节、工程概况 (3)第二节、编制依据 (3)第三节、实施目标 (4)第四节、钎探准备 (5)第五节、钎探施工 (6)第六节、质量保证措施 (7)第七节、安全文明施工措施 (7)第一节、工程概况1.1、工程名称:1.2、建设单位:1.3、设计单位:1.4、勘探单位:1.5、监理单位:1.6、施工单位:1.7、工程简介:本工程位于,占地面积: ㎡,建筑总面积为㎡,使用功能:,建筑层数为地下层、地上层,结构,其中地下建筑面积:㎡,地上建筑面积㎡。
基础形式均为基础,建筑结构形式为结构,建筑结构类别为类,合理使用年限年,抗震设防烈度为度,抗震设防类别为类,建筑耐火等级为级,建筑形体规则性:。
1.8、施工现场总平面布置图:补充施工现场总平面布置图截图。
第二节、编制依据2.1、本工程设计图纸,岩土工程地质勘察报告;2.2、业主相关文件要求;2.3、《建筑装饰装修工程施工质量验收规范》GB50210-2001;2.4、《建筑装饰工程质量验收规范》GB50210;2.5、《建筑工程施工质量验收统一标准》GB50300;2.6、《施工现场安全生产保证体系》DGJ08-903;2.7、施工承包合同;工程图纸会审纪要;建设工程管理文件资料;现行相关规范、标准。
2.8、行业标准及有关法律、法规规定,ISO9001质量管理标准、ISO14001环境管理标准、OSHMS18001职业安全健康管理标准。
第三节、实施目标3.1、环境目标:3.1.1、无粉尘;3.1.2、无废水排放;3.1.3、噪音限制在55分贝以内;3.1.4、固体废物处理率100%。
3.2、质量目标:质量全部达到合格标准。
3.3、安全文明施工目标:责任事故零死亡率,杜绝重大安全事故,轻伤率控制在0.1%以下。
3.4、成本目标:在工程实施过程中,按照工序指定生产成本控制计划,满足施工需求和从不发生额外损耗的角度出发,细化人、机、料的投入,力争将消耗控制在行业最低消耗水平。
地基钎探施工方案一、编制说明本施工方案为***宿舍楼,根据图纸设计要求,7-7宿舍楼要求在基坑开挖完基础施工前做钎探工序,2012年6月9日会同监理与设计院取得联系,确认钎探必须使用钎探机进行机械钎探,探孔深度2.5m,探孔间距1.5m,此基坑基底面积4000m2。
二、编制依据2.1***(建设单位)新校区7-7宿舍楼设计图纸。
2.2我公司近年同类工程项目施工经验2.3国颁、部颁现行规范、规程;三、主要机具钎探机、穿心锤重10kg,钎杆直径32mm,钎杆长度3.5m,手推车、夹具、钢尺。
四、操作工艺工艺流程放线确定探点位置-----确定打钎顺序----就位打钎----记录锤击数----整理记录----拔钎盖----检查孔深----灌砂1、钎探孔位置平面布置图放线,孔位钉洒上白灰点。
2、钎探机进行就位,探杆尖部对准孔位,扶正钎杆,拉起穿心锤,使锤自由下落,锤落距50cm,把触探杆竖直打入土层中。
3、记录锤击数,钎杆打入土层30cm,记录一次锤击数。
按地基钎探记录(表C5-7)执行。
4、拔钎:探杆深度到达2.5m深的部位时,即可停止继续捶打,开动卷扬机将探杆缓慢拔出,观察拔出时的速度是否均匀。
5、移位:将钎探机移到下一个孔位,以便继续打钎。
6、灌砂:打完的钎孔,经过质量检查人员和工长检查深度与记录无误后,即可灌砂,灌砂时每填入30cm左右,可用钢筋等捣实一次。
7、记录整理:按孔位顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、质检员、打钎人员签字后归档。
五、质量要求1、钎探深度必须符合要求,锤击数记录准确,不得作假钎。
2、钎位基本标准,钎孔不得遗漏,钎孔灌砂应密实。
六、成品保护钎探完毕后,应作好标记,未经质量检查员检查,不得堵塞或灌砂。
七、应注意的问题:1、基坑受雨水侵泡后不得钎探。
2、如打钎进行不下去时,应请示有关工长,适当移位打钎,不得不打钎而任意填写锤击数。
3、记录和平面布置图的整理。
