空调水系统安装检验批质量验收记录表Ⅲ
- 格式:doc
- 大小:42.50 KB
- 文档页数:1
空调水系统检验批质量验收记录1. 引言本文档详细记录了对空调水系统进行的质量验收过程。
本次质量验收的目的是确保空调水系统的设计、制造、安装和调试符合相关标准和规范要求,并使其功能正常、稳定可靠。
2. 检验内容本次质量验收的检验内容包括但不限于以下几个方面: - 空调水系统的设计方案和施工图纸的合规性; - 各组件的合格证明文件; - 各组件的安装质量; - 各组件的连接和密封情况; - 系统的工作性能和稳定性; - 相关参数的调整和测试结果。
3. 检验步骤及结果记录3.1 设计方案和施工图纸检查在本步骤中,对空调水系统的设计方案和施工图纸进行检查,确保其符合相关标准和规范要求。
同时,对图纸中的关键参数进行核对。
结果:设计方案和施工图纸符合相关标准和规范要求,关键参数核对无误。
3.2 组件合格证明文件检查在本步骤中,对空调水系统的各组件的合格证明文件进行检查,包括但不限于设备出厂合格证、产品质量检验报告等。
结果:各组件的合格证明文件齐全,符合标准和规范要求。
3.3 组件安装质量检查在本步骤中,对空调水系统各组件的安装质量进行检查,包括但不限于设备的支撑、固定和对中情况。
结果:各组件的安装质量满足标准和规范要求,无松动、倾斜和变形等情况。
3.4 连接和密封情况检查在本步骤中,对空调水系统的连接和密封情况进行检查,包括但不限于管道的连接、阀门的密封情况等。
结果:空调水系统的连接和密封情况符合相关标准和规范要求,无泄漏和渗漏情况。
3.5 工作性能和稳定性测试在本步骤中,对空调水系统的工作性能和稳定性进行测试,包括但不限于各组件的工作状态、水流量和温度等参数。
测试过程中,记录测试结果。
结果:空调水系统的工作性能和稳定性满足相关要求,各组件正常工作,水流量和温度稳定可靠。
3.6 参数调整和测试结果记录在本步骤中,对空调水系统的相关参数进行调整,并记录调整后的参数。
同时,对空调水系统进行最终测试,记录测试结果。
空调水系统安装设备检验批记录表
一、设备与材料信息登记
●空调主机型号与规格
●水管材材质、规格、长度
●阀门型号与规格
●连接件型号与规格
●其他配件信息
二、系统安装过程中的关键环节描述与验收标准
1.管道切割与坡口加工:确保切口平整,无毛刺。
2.管材弯曲:弯曲半径符合标准,防止管材过度变形。
3.管道连接:焊接牢固,无虚焊、漏焊。
4.阀门安装:方向正确,手柄便于操作。
5.系统压力测试:无泄漏,压力稳定。
三、检验方法与依据
●外观检查
●工具检测(如压力表、流量计等)
●抽样测试
●参照相关国家或行业标准
四、质量评定与记录
●检验合格:所有测试项目符合标准。
●检验不合格:有任何一项测试不达标。
●记录:检验人员姓名、日期、具体问题描述。
五、不合格设备处理措施及跟进情况
●对不合格设备进行更换或维修。
●对返工或返修后的设备重新进行检验。
●记录处理过程和结果。
六、整改与预防措施数字化管理
●使用BIM(建筑信息模型)技术进行模拟和优化。
●对常见问题建立知识库,便于查阅和学习。
●使用PDCA(Plan-Do-Check-Act)循环持续改进。
七、涉及安全和使用功能的测试数据记录●系统压力测试数据
●水流量与温度数据
●系统运行噪声数据
●安全阀动作压力数据等。
八、相关技术文件和资料整理
1.安装图纸与说明书。
2.检验报告与合格证。
3.施工日志与验收记录。

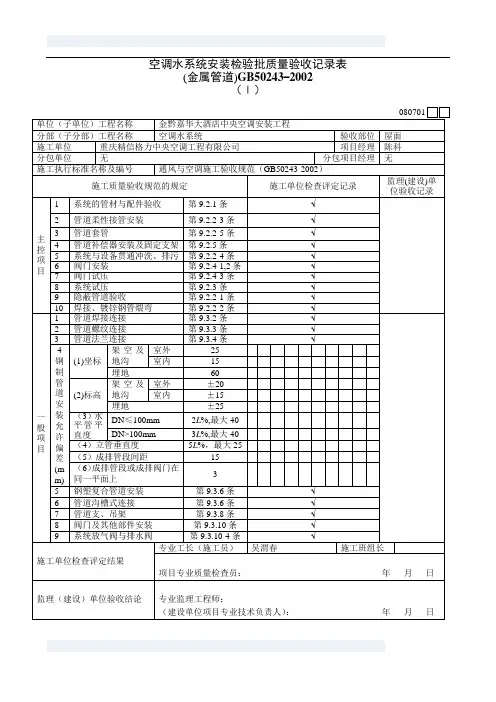

空调水系统安装检验批质量验收记录表(金属管道)GB50243-2002(Ⅰ)080701 单位(子单位)工程名称 金黔嘉华大酒店中央空调安装工程分部(子分部)工程名称 空调水系统 验收部位 屋面 施工单位 重庆精信格力中央空调工程有限公司 项目经理 陈科 分包单位 无 分包项目经理 无施工执行标准名称及编号 通风与空调施工验收规范(GB50243-2002)施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录主控项目 1 系统的管材与配件验收 第9.2.1条 √2管道柔性接管安装 第9.2.2-3条 √ 3 管道套管 第9.2.2-5条 √ 4 管道补偿器安装及固定支架 第9.2.5条 √ 5 系统与设备贯通冲洗、排污 第9.2.2-4条 √ 6 阀门安装 第9.2.4-1,2条 √ 7阀门试压 第9.2.4-3条 √ 8系统试压 第9.2.3条 √ 9隐蔽管道验收 第9.2.2-1条 √ 10焊接、镀锌钢管煨弯 第9.2.2-2条 √ 一般项目 1管道焊接连接 第9.3.2条 √ 2管道螺纹连接 第9.3.3条 √ 3管道法兰连接 第9.3.4条 √ 4钢制管道安装允许偏差(mm)(1)坐标 架空及地沟 室外 25 室内 15 埋地 60 (2)标高 架空及地沟 室外 ±20 室内 ±15 埋地 ±25 (3)水平管平直度 DN ≤100mm 2L %,最大40 DN>100mm 3L %,最大40 (4)立管垂直度 5L %,最大25 (5)成排管段间距 15 (6)成排管段或成排阀门在同一平面上 3 5钢塑复合管道安装 第9.3.6条 √ 6管道沟槽式连接 第9.3.6条 √ 7管道支、吊架 第9.3.8条 √ 8阀门及其他部件安装 第9.3.10条 √ 9 系统放气阀与排水阀 第9.3.10-4条 √施工单位检查评定结果专业工长(施工员) 吴渭春 施工班组长项目专业质量检查员: 年 月 日监理(建设)单位验收结论专业监理工程师: (建设单位项目专业技术负责人): 年 月 日空调水系统安装检验批质量验收记录表(金属管道)GB50243-2002(Ⅰ)080701 单位(子单位)工程名称金黔嘉华大酒店中央空调安装工程分部(子分部)工程名称空调水系统验收部位G-②施工单位重庆精信格力中央空调工程有限公司项目经理陈科分包单位无分包项目经理无施工执行标准名称及编号通风与空调施工验收规范(GB50243-2002)施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1 系统的管材与配件验收第9.2.1条2 管道柔性接管安装第9.2.2-3条3 管道套管第9.2.2-5条4 管道补偿器安装及固定支架第9.2.5条5 系统与设备贯通冲洗、排污第9.2.2-4条6 阀门安装第9.2.4-1,2条7 阀门试压第9.2.4-3条8 系统试压第9.2.3条9 隐蔽管道验收第9.2.2-1条10 焊接、镀锌钢管煨弯第9.2.2-2条一般项目1 管道焊接连接第9.3.2条2 管道螺纹连接第9.3.3条3 管道法兰连接第9.3.4条4钢制管道安装允许偏差(mm)(1)坐标架空及地沟室外25室内15埋地60(2)标高架空及地沟室外±20室内±15埋地±25 (3)水平管平直度DN≤100mm 2L%,最大40DN>100mm 3L%,最大40 (4)立管垂直度5L%,最大25(5)成排管段间距15(6)成排管段或成排阀门在同一平面上35 钢塑复合管道安装第9.3.6条6 管道沟槽式连接第9.3.6条7 管道支、吊架第9.3.8条8 阀门及其他部件安装第9.3.10条9 系统放气阀与排水阀第9.3.10-4条施工单位检查评定结果专业工长(施工员)施工班组长项目专业质量检查员:年月日监理(建设)单位验收结论专业监理工程师:520(建设单位项目专业技术负责人): 年 月 日空调水系统安装检验批质量验收记录表(金属管道)GB50243-2002(Ⅰ)080701 单位(子单位)工程名称 金黔嘉华大酒店中央空调安装工程分部(子分部)工程名称 空调水系统 验收部位 E-⑧ 施工单位 重庆精信格力中央空调工程有限公司 项目经理 陈科 分包单位 无 分包项目经理 无施工执行标准名称及编号 通风与空调施工验收规范(GB50243-2002)施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录主控项目 1 系统的管材与配件验收 第9.2.1条2管道柔性接管安装 第9.2.2-3条 3 管道套管 第9.2.2-5条 4 管道补偿器安装及固定支架 第9.2.5条 5 系统与设备贯通冲洗、排污 第9.2.2-4条 6 阀门安装 第9.2.4-1,2条 7阀门试压 第9.2.4-3条 8系统试压 第9.2.3条 9隐蔽管道验收 第9.2.2-1条 10焊接、镀锌钢管煨弯 第9.2.2-2条 一般项目 1管道焊接连接 第9.3.2条 2管道螺纹连接 第9.3.3条 3管道法兰连接 第9.3.4条 4钢制管道安装允许偏差(mm)(1)坐标 架空及地沟 室外 25 室内 15 埋地 60 (2)标高 架空及地沟 室外 ±20 室内 ±15 埋地 ±25 (3)水平管平直度 DN ≤100mm 2L %,最大40 DN>100mm 3L %,最大40 (4)立管垂直度 5L %,最大25 (5)成排管段间距 15 (6)成排管段或成排阀门在同一平面上 3 5钢塑复合管道安装 第9.3.6条 6管道沟槽式连接 第9.3.6条 7管道支、吊架 第9.3.8条 8阀门及其他部件安装 第9.3.10条 9 系统放气阀与排水阀 第9.3.10-4条施工单位检查评定结果 专业工长(施工员) 施工班组长项目专业质量检查员: 年 月 日监理(建设)单位验收结论专业监理工程师:(建设单位项目专业技术负责人):年月日毋意,毋必,毋固,毋我。
空调水系统安装检验批质量验收记录1. 引言本文档为对空调水系统安装的一次质量验收记录,旨在确保空调水系统安装符合相关标准和要求。
本次安装检验批质量验收记录对项目的可靠性和安全性负有重要责任,以确保空调水系统顺利运行。
2. 系统概述空调水系统是将冷却水通过循环管路供应给空调设备的系统。
其主要包括水泵、冷却塔、水箱、水分离器、阀门等组件。
此次安装检验批的范围涵盖了整个空调水系统,包括系统的设计、设备的安装和连接、管路的布置和连接、水泵的调试等。
3. 安装验收准备工作在进行空调水系统安装的质量验收前,我们做了如下准备工作:•召开安装验收前的准备会议,明确安装验收的标准和要求。
•准备了相关的验收标准和设计图纸,供验收人员参考。
•将安装人员培训和技术资料整理完善。
4. 系统安装验收4.1 设备安装根据系统设计图纸和相关标准,我们对水泵、冷却塔、水箱、水分离器等设备进行了安装。
安装过程中要求操作人员具备相应的资格和经验,并严格按照相关标准进行操作。
我们对每个设备进行了安装记录和检查。
•水泵安装:水泵安装平稳、牢固,各紧固件连接紧密可靠。
•冷却塔安装:冷却塔安装位置合理,通道畅通,无遮挡物,做好了排水和溢水管道。
•水箱安装:水箱连接管路无渗漏现象,安装平稳。
•水分离器安装:水分离器安装垂直且固定,连接管路完好。
4.2 管道布置和连接我们对空调水系统的管道布置和连接进行了验收,确保其满足相关的标准和要求。
•管道布置:根据设计要求,我们对管道进行了合理布置,保证了空调水系统的畅通和高效工作。
•管道连接:对管道连接进行了仔细检查,确保连接处没有漏水和渗漏现象。
4.3 系统调试在完成设备安装和管道布置后,我们对整个空调水系统进行了系统调试,以确保其安装质量和工作效果。
•水泵调试:检查水泵启动和运行情况,确保其工作正常。
•冷却塔调试:检查冷却塔的风机和水泵运转情况,确保其工作正常。
•系统运行:对整个空调水系统进行运行测试,确保其冷却效果和工作稳定。
空调水系统安装检验批质量验收记验收目的本文档旨在记录空调水系统安装的检验批质量验收过程,确保安装工作符合相关标准和要求,保证空调系统的正常运行和安全使用。
验收范围本次质量验收的范围包括空调水系统的安装工作,涵盖以下关键要素: - 主机安装 - 风管安装 - 给排水管道安装 - 冷却塔安装验收标准根据国家相关标准和规定,以及项目合同要求,进行以下方面的检查和评估:1. 安装设备的固定和支撑是否牢固可靠;2. 风管系统是否按照设计要求进行布置,并保证通风顺畅; 3. 给排水管道系统是否合理布局和连接,以确保水的流动畅通;4. 冷却塔的基础是否牢固,塔冷却脚是否安全可靠;5. 安装工作是否符合相关安全和环保要求。
验收过程第一阶段:主机安装验收步骤1:固定检查检查主机的固定情况,确保固定螺栓牢固可靠,无松动现象。
步骤2:电气连接检查检查电气连接是否正确,包括主机与电源的连接,确保电气线路安全可靠。
步骤3:主机设置调试根据设备要求进行主机的设置配置,确保主机可以正常工作。
第二阶段:风管安装验收步骤1:风管连接检查检查风管连接是否紧固,无漏风现象,确保风管系统的密封性。
步骤2:风管布局检查检查风管布局是否符合设计要求,确保通风顺畅。
第三阶段:给排水管道安装验收步骤1:给水管道安装检查检查给水管道的连接是否牢固,无漏水现象。
步骤2:排水管道安装检查检查排水管道的布局和连接是否合理,确保水的流动畅通。
第四阶段:冷却塔安装验收步骤1:冷却塔基础检查检查冷却塔的基础施工情况,确保基础牢固。
步骤2:冷却塔脚安装检查检查冷却塔的脚安装情况,确保脚固定可靠。
第五阶段:安装工作总体验收步骤1:检查合同要求对以上各个方面的验收结果进行整体评估,确保安装工作符合合同要求。
步骤2:检查安全和环保要求检查安装工作是否符合相关安全和环保要求,确保使用过程中安全可靠。
验收结论根据以上的验收过程和评估,空调水系统的安装工作符合相关标准和要求,达到验收标准,可以投入使用。
空调系统安装工程检验批质量验收记录表
项目信息
- 项目名称:空调系统安装工程
- 建设单位:(填写建设单位名称)
- 施工单位:(填写施工单位名称)
- 完工时间:(填写完工日期)
检验批信息
- 批次名称:(填写检验批名称)
- 规格型号:(填写规格型号)
- 数量:(填写数量)
质量验收记录
1. 检验项目
- 检验项目1:(填写检验项目1名称)
- 检验结果:(填写检验结果,合格或不合格)
- 备注:(填写备注,如不合格原因等)
- 检验项目2:(填写检验项目2名称)
- 检验结果:(填写检验结果,合格或不合格)
- 备注:(填写备注,如不合格原因等)
2. 验收项目
- 验收项目1:(填写验收项目1名称)
- 验收结果:(填写验收结果,合格或不合格)
- 备注:(填写备注,如不合格原因等)
- 验收项目2:(填写验收项目2名称)
- 验收结果:(填写验收结果,合格或不合格)
- 备注:(填写备注,如不合格原因等)
总结
本次空调系统安装工程检验批质量验收结果如下:
- 检验项目合格的数量:(填写合格的检验项目数量)
- 检验项目不合格的数量:(填写不合格的检验项目数量)- 验收项目合格的数量:(填写合格的验收项目数量)
- 验收项目不合格的数量:(填写不合格的验收项目数量)
备注:以上结果仅针对当前检验批,不代表整个工程的质量验收结果。
审核人:
- 建设单位代表签字:
- 施工单位代表签字:
- 检验人签字:
- 验收人签字:
附件
- 相关照片:(如有,请附上相关照片)。
空调水系统安装检验批质量验收记录表(金属管道)GB50243-2002(Ⅰ)080701 单位(子单位)工程名称分部(子分部)工程名称验收部位施工单位项目经理分包单位分包项目经理施工执行标准名称及编号施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1 系统的管材与配件验收第9.2.1条2 管道柔性接管安装第9.2.2-3条3 管道套管第9.2.2-5条4 管道补偿器安装及固定支架第9.2.5条5 系统与设备贯通冲洗、排污第9.2.2-4条6 阀门安装第9.2.4-1,2条7 阀门试压第9.2.4-3条8 系统试压第9.2.3条9 隐蔽管道验收第9.2.2-1条10 焊接、镀锌钢管煨弯第9.2.2-2条一般项目1 管道焊接连接第9.3.2条2 管道螺纹连接第9.3.3条3 管道法兰连接第9.3.4条4钢制管道安装允许偏差(mm)(1)坐标架空及地沟室外25室内15埋地60(2)标高架空及地沟室外±20室内±15埋地±25 (3)水平管平直度DN≤100mm 2L%,最大40DN>100mm 3L%,最大40 (4)立管垂直度5L%,最大25(5)成排管段间距15(6)成排管段或成排阀门在同一平面上35 钢塑复合管道安装第9.3.6条6 管道沟槽式连接第9.3.6条7 管道支、吊架第9.3.8条8 阀门及其他部件安装第9.3.10条9 系统放气阀与排水阀第9.3.10-4条施工单位检查评定结果专业工长(施工员)施工班组长项目专业质量检查员:年月日监理(建设)单位验收结论专业监理工程师:(建设单位项目专业技术负责人):年月日美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
