安置小区总体规划平面图(含设计说明)
- 格式:dwg
- 大小:859.86 KB
- 文档页数:1


安置房建筑规划方案设计一、总体规划1.1项目背景为解决城市中存在的低收入群体住房问题,我公司作为责任房地产开发商,参与了这一社会责任工程。
本次项目位于城市西部,占地面积10000平方米,规划建设住房1200套,并配套学校、商业街等公共设施。
本规划方案旨在通过设计合理的建筑布局和精心选择的建筑材料,为低收入群体提供一个安全、舒适、宜居的居住环境。
1.2项目定位本项目定位为“经济适用房”,旨在为低收入群体提供质量可靠、价格合理的住房。
建筑设计将尽可能降低成本,同时兼顾实用性和美观性。
1.3规划原则本规划方案遵循以下几个原则:(1)贴近市民生活:尽可能缩短住房与公共设施之间的距离,方便居民日常生活。
(2)注重绿化:合理利用空地种植绿色植物,提高空气质量,美化环境。
(3)安全可靠:建筑结构稳固,保证居民生活安全。
(4)节能环保:选用环保建材,设计合理通风采光系统,减少能源浪费。
1.4总体规划布局本项目总体规划分为住宅区、公共设施区和商业街区三部分。
住宅区占地面积80%,包括多层住宅楼、联排别墅等不同类型的住房;公共设施区占地面积15%,包括学校、健身房、社区活动中心等公共设施;商业街占地面积5%,提供餐饮、购物等服务。
1.5建筑设计住宅建筑将采用简约现代风格,外墙颜色以浅色为主,突出简洁大方的设计风格。
建筑结构将使用钢筋混凝土框架,保证建筑安全可靠。
建筑材料将选择环保、耐用的材料,如无公害涂料、高强度玻璃等。
1.6景观设计为提升项目整体的美观性,我们将规划建设休闲公园、花园等景观设施,增加绿化面积,打造宜居环境。
1.7交通规划为方便居民出行,我们将在住宅区规划多条主干道和小巷,同时设置交通指示牌、停车场等设施,确保交通秩序良好。
1.8安全设施为保障居民生活安全,我们将在项目规划内设置消防设施、监控设备等安全设施,同时安排专人进行24小时巡逻,确保小区内安全有序。
1.9环境保护我们将尽量减少噪音、污染,建设垃圾分类回收站、污水处理设施等环保设施,保护周边环境。

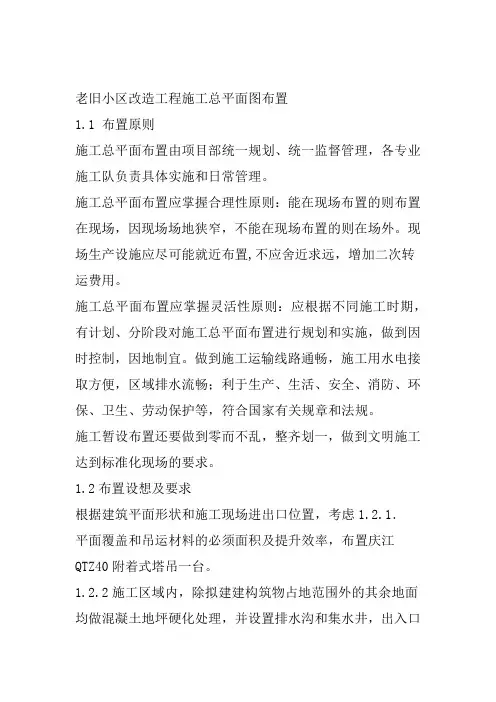

老旧小区改造工程施工总平面图布置1.1 布置原则施工总平面布置由项目部统一规划、统一监督管理,各专业施工队负责具体实施和日常管理。
施工总平面布置应掌握合理性原则:能在现场布置的则布置在现场,因现场场地狭窄,不能在现场布置的则在场外。
现场生产设施应尽可能就近布置,不应舍近求远,增加二次转运费用。
施工总平面布置应掌握灵活性原则:应根据不同施工时期,有计划、分阶段对施工总平面布置进行规划和实施,做到因时控制,因地制宜。
做到施工运输线路通畅,施工用水电接取方便,区域排水流畅;利于生产、生活、安全、消防、环保、卫生、劳动保护等,符合国家有关规章和法规。
施工暂设布置还要做到零而不乱,整齐划一,做到文明施工达到标准化现场的要求。
1.2布置设想及要求1.2.1根据建筑平面形状和施工现场进出口位置,考虑平面覆盖和吊运材料的必须面积及提升效率,布置庆江QTZ40附着式塔吊一台。
1.2.2施工区域内,除拟建建构筑物占地范围外的其余地面均做混凝土地坪硬化处理,并设置排水沟和集水井,出入口处设置洗车点。
1.2.3由业主提供水源点,用Dg48钢管接出,装表计量使用,引至各生产区和生活区。
1.3 临时设施计划1.3.1施工围墙施工现场采用定型的彩钢围挡和砖砌体作临时围墙,实行全封闭施工。
1.3.2在现场设置施工用总配电房,施工用电由总配电箱引至各生产区和生活区的分配电箱。
1.3.3 生活、办公及生产设施生活、办公及生产设施一览表如下:1.4.1施工用电按钢筋混凝土主体结构正常施工过程中,装饰及安装工程穿插进入时,作为施工用电高峰期计算。
(1)用电量计算施工用电量根据主要施工机具用电量进行计算,施工高峰期用电量计算如下:电动机总功率:∑P1=136KW焊机总功率:∑P2=84KW生产照明用电量:∑P3=25KW生活用电量:∑P4=10KW根据现行建筑施工手册“施工组织设计与进度管理”的有关规定:总用电量P=1.05~1.10(K1∑P1/cosψ+ K2∑P2+ K3∑P3+ K4∑P4)因此,南坪街道办事处片区旧城改造C、E栋工程施工高峰期用电量如下:P=1.05×(0.6×136/0.75+0.5×84+0.8×25+1×10)=189.8(KW)其中:K1----需要系数,根据电动机数量取0.6K2----需要系数,根据电焊机数量取0.5K3----取0.8 K4----取1.0cosψ----功率因素,最高为0.75~0.78,一般为0.65~0.75 ;取0.75(2)供电布置现场输电线路从业主以做好的电缆沟铺设;塔吊等主要设备另设专线供电。
老旧小区改造工程施工总平面图布置1.1 布置原则施工总平面布置由项目部统一规划、统一监督管理,各专业施工队负责具体实施和日常管理。
施工总平面布置应掌握合理性原则:能在现场布置的则布置在现场,因现场场地狭窄,不能在现场布置的则在场外。
现场生产设施应尽可能就近布置,不应舍近求远,增加二次转运费用。
施工总平面布置应掌握灵活性原则:应根据不同施工时期,有计划、分阶段对施工总平面布置进行规划和实施,做到因时控制,因地制宜。
做到施工运输线路通畅,施工用水电接取方便,区域排水流畅;利于生产、生活、安全、消防、环保、卫生、劳动保护等,符合国家有关规章和法规。
施工暂设布置还要做到零而不乱,整齐划一,做到文明施工达到标准化现场的要求。
1.2布置设想及要求根据建筑平面形状和施工现场进出口位置,考虑1.2.1.平面覆盖和吊运材料的必须面积及提升效率,布置庆江QTZ40附着式塔吊一台。
1.2.2施工区域内,除拟建建构筑物占地范围外的其余地面均做混凝土地坪硬化处理,并设置排水沟和集水井,出入口处设置洗车点。
1.2.3由业主提供水源点,用Dg48钢管接出,装表计量使用,引至各生产区和生活区。
1.3 临时设施计划1.3.1施工围墙施工现场采用定型的彩钢围挡和砖砌体作临时围墙,实行全封闭施工。
1.3.2在现场设置施工用总配电房,施工用电由总配电箱引至各生产区和生活区的分配电箱。
1.3.3 生活、办公及生产设施生活、办公及生产设施一览表如下:生活及办公设施生产设)()设施名面面(设施名9060办公库2宿60水泥350厕所、浴木工308配电门卫8200食钢筋加工场5300砖、砂、石堆50搅拌模板、架料堆1001.4施工用水、电计划1.4.1施工用电按钢筋混凝土主体结构正常施工过程中,装饰及安装工程穿插进入时,作为施工用电高峰期计算。
(1)用电量计算施工用电量根据主要施工机具用电量进行计算,施工高峰期用电量计算如下:136KW=P1电动机总功率:∑.焊机总功率:∑P2=84KW生产照明用电量:∑P3=25KW生活用电量:∑P4=10KW根据现行建筑施工手册“施工组织设计与进度管理”的有关规定:总用电量P=1.05~1.10(K∑P/cosψ+ K∑P+ K∑P+ 312231K∑P)44因此,南坪街道办事处片区旧城改造C、E栋工程施工高峰期用电量如下:P=1.05×(0.6×136/0.75+0.5×84+0.8×25+1×10)=189.8(KW)其中:K----需要系数,根据电动机数量取0.61K----需要系数,根据电焊机数量取0.5 2K----取0.8 K----取1.043cosψ----功率因素,最高为0.75~0.78,一般为0.65~0.75 ;取0.75供电布置(2).现场输电线路从业主以做好的电缆沟铺设;塔吊等主要设备另设专线供电。
