农村人居环境精细化长效管理考核村级考核指标评分表农村人居环境精细化长效管理考核村级考核指标评分表评分指标:人居环境精细化长效管理评分表:指标项 | 加分项 | 扣分项 | 分值-----------| -----------| -----------|-----------环境卫生 |路面整洁、垃圾分类、公共厕所清洁排污情况 |道路及公共区域垃圾乱倒乱扔、厕所脏乱差 |20市容整治 |村委会办公环境整洁、建筑物外观维护情况 |村委会办公环境脏乱差、建筑物外观破旧 |15绿化环境 |树木修剪、种植花草、绿化带维护情况 |绿化带缺乏维护、树木修剪不及时 |15民居整洁 |村民住房外观及周边环境整洁情况 |民居外观破旧、周边环境脏乱差 |15村级设施 |学校、卫生院、文化活动场所等设施的维护情况 |设施破损、缺乏维护 |15环境安全 |道路交通安全、火灾防护等安全情况 |道路交通混乱、火灾防护设备缺失 |10居民满意度 |居民对于人居环境满意度调查结果 |居民对人居环境不满意 |10评分标准:根据各项指标加分或扣分的情况来评定村级人居环境精细化长效管理的得分。
每项指标均可根据实际情况进行具体的加减分。
评分标准如下:得分 | 描述-----------|-----------90-100 | 优秀,人居环境精细化长效管理得到了村民的高度认可70-89 | 良好,人居环境精细化长效管理较为完善,仍有改进空间50-69 | 一般,人居环境精细化长效管理还需要加大力度进行改进30-49 | 差,人居环境精细化长效管理不达标,亟需改进0-29 | 很差,人居环境精细化长效管理完全不达标,需立即采取措施进行改进评分表的目的是对农村人居环境精细化长效管理进行全面评估,鼓励农村村级组织做好人居环境的维护工作,提高农村人居环境质量,创造良好的生活和发展环境。
农村人居环境精细化长效管理是农村发展的重要组成部分,它关系到村民的生活质量和健康,也是农村社会进步的重要指标。
附件2-1:项目管理指标考核评分表-计划、安全、质量管理表单编码:F-ZS-GG-204表单说明:受检项目部:日期:年月日考核项目评分标准标准分数扣减分数扣分说明实得分数计划管理①编制项目策划书(包含目标、经营、施组),《项目策划书》经工管公司工程总监及工管公司总经理审定签字后有效;4②施工总进度计划、专项施工计划、月计划、周计划等计划须经监理方、甲方签字后有效; 2③工程进度符合月进度计划的为满分;关键节点不符合的按延误时间长短评分,延后进度计划须书面报告原因及编制具体纠偏措施,总进度落后须做出严谨分析并采取相应措施,并经监理方、甲方同意;3④合理编制劳务计划(包括总计划和月度计划),安排进场时间及时、合理; 4⑤合理编制材料采购计划(包括总计划和月计划),结合现场实际情况及经审核后的深化图纸; 4⑥合理编制《资金总计划》和《资金月收支表》,定期总结分析资金情况,做好项目资金动态管理;4 ⑦合理编制《在建工程月报》,月报必须如实反映进度、现场质量验收及安全文明等情况,以便工管公司及时掌握项目各方面情况,并制定相应合理措施;4 ⑧保证工程联系单、签证单、申请单、索赔单、会议纪要、影像资料的有效性、完整性、真实性(经工程总监审核),并及时上报工管公司;2 ⑨过程管理中采用对比分析法,对实际情况与计划间不符的偏差采取相应的调整和纠偏措施。
3安全文明管理①严格执行《质量安全检查管理办法》和《施工现场安全文明示范图册》; 5②安全措施:施工用电、登高作业、消防安全、临边及洞口防护、机具设备等,安全隐患整改是否落实并有书面回复;7③文明施工:标识标牌、场容场貌、成品保护等; 3④安全教育培训:做好工人进场入职登记、三级教育、安全技术及操作规程交底、签订合同及责任书等工作;5⑤安全台账:建立安全台帐,做好安全资料、安全日志; 5⑥安全应急预案:建立应急指挥与援救系统。
5技术与质量①编制及审批施工组织设计及专项方案; 5②进行技术交底并形成书面资料,培训均有记录,加强过程控制; 5③专业分包单位统一管理; 4④推广“四新”技术,形成QC成果及工法; 4⑤对公司质量检查不合格项进行限时整改,做好整改记录并回复; 5⑥配合上级部门质量安全检查,配合公司创优夺杯; 5⑦严格执行《质量验收标准》、《工艺标准》和《质量安全检查管理办法》; 5⑧对后场加工材料进行跟踪管理,并形成书面资料; 4⑨对技术重点和难点照片的收集和汇总。

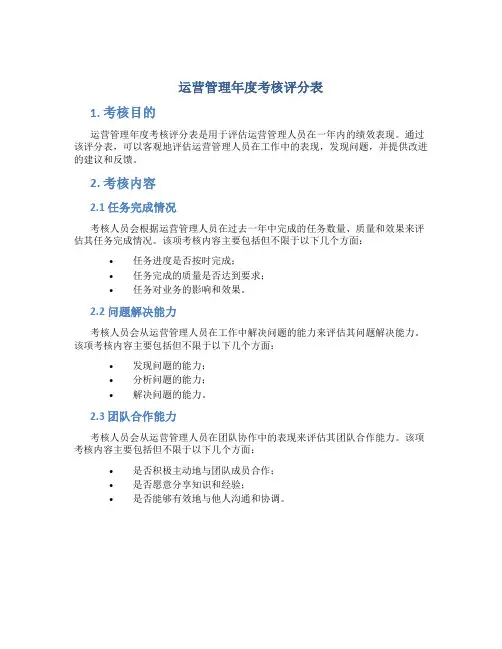

运营管理年度考核评分表1. 考核目的运营管理年度考核评分表是用于评估运营管理人员在一年内的绩效表现。
通过该评分表,可以客观地评估运营管理人员在工作中的表现,发现问题,并提供改进的建议和反馈。
2. 考核内容2.1 任务完成情况考核人员会根据运营管理人员在过去一年中完成的任务数量、质量和效果来评估其任务完成情况。
该项考核内容主要包括但不限于以下几个方面:•任务进度是否按时完成;•任务完成的质量是否达到要求;•任务对业务的影响和效果。
2.2 问题解决能力考核人员会从运营管理人员在工作中解决问题的能力来评估其问题解决能力。
该项考核内容主要包括但不限于以下几个方面:•发现问题的能力;•分析问题的能力;•解决问题的能力。
2.3 团队合作能力考核人员会从运营管理人员在团队协作中的表现来评估其团队合作能力。
该项考核内容主要包括但不限于以下几个方面:•是否积极主动地与团队成员合作;•是否愿意分享知识和经验;•是否能够有效地与他人沟通和协调。
3. 考核评分规则3.1 考核指标权重根据考核内容的重要程度和考核人员的实际情况,为每个考核指标设置相应的权重。
例如,任务完成情况的权重可以设置为30%,问题解决能力的权重可以设置为40%,团队合作能力的权重可以设置为30%。
3.2 考核评分等级根据每个考核指标的表现,为运营管理人员分配相应的评分等级。
例如,优秀可以分配一个评分范围,良好可以分配一个评分范围,需要改进可以分配一个评分范围。
3.3 考核评分计算根据考核指标的权重和运营管理人员的表现,计算运营管理人员的总评分。
例如,运营管理人员在任务完成情况中获得90分,在问题解决能力中获得80分,在团队合作能力中获得70分。
则总评分为:(90 * 0.3) + (80 * 0.4) + (70 * 0.3) = 83。
4. 考核结果和反馈4.1 考核结果通知考核人员会根据运营管理人员的总评分,向其发布考核结果。
根据考核评分的等级,给予相应的评价和反馈。

运营管理绩效考核表
考核目标
本绩效考核表的目标是评估运营管理人员在执行他们的职责时的绩效表现。
考核的内容包括运营业绩、团队管理、项目管理和沟通能力。
评分标准
下面是不同方面的评分标准,每个方面的最高得分为10分。
请根据实际情况,给予每个方面一个适当的得分。
运营业绩 (30分)
团队管理 (30分)
项目管理 (20分)
沟通能力 (20分)
总结
根据以上评分标准,将各项指标的分数累加,得出最后的绩效得分。
这份绩效考核表可以帮助评估运营管理人员在各个方面的表现,并为进一步提升其绩效提供参考。
请根据考核者的具体情况进行评分,并对评分结果进行适当的反馈和讨论。
经营部绩效考核指标日常评分表_图文经营部KPI考核表(100分) 岗位:部长(经营部) 时间: 年月日考核指标分值计分方式信息来源得分备注违反一次扣2分;直接上级领导 1、是否遵守集团内的规章制度和公司两次扣4分;三次其他部门投诉的相关管理制度。
10分则扣完。
付款错误一处扣2如工程款已支分;两处扣4分;付完,后期维2、是否核对所有项目部每月上报的工9分三处则扣完。
一次付款登记账本修发生费用不程进度款,支付是否准确。
超付5万以上则扣算超付。
完。
合同通用条款中有3、对合同起草和签订的全过程把关是一处不合理扣2合同通用条款否到位,合同中是否有不合理或模糊 9分分;两处扣4分;不清的地方。
三处则扣完。
3天内完成,推迟1 天扣2分;2天扣4付款计划审批表 4、是否按月编制付款计划审批表,审9分分;3天则扣完。
批表签字传送是否及时。
发现上网或办公室不卫生,一次扣25、工作时间是否有上网、玩游戏的现 9分分,两次扣4分,日常检查象,办公室是否整洁、干净。
三次则扣完。
一份没登记扣2 分;两份扣4分;合同目录 6、是否有合同目录,能否根据目录很9分三份则扣完。
快找到所需要的合同。
一处没登记扣2未经过本部门分;两处扣4分;相关部门及领导登记直接支付7、恒安公司所有完工和在建工程的工9分三处则扣完。
反馈的则不扣分程款支付登记是否准确、及时。
一处没整理扣2 分;两处扣4分;结算单 8、工程款支付的所有依据、结算单等9分三处则扣完。
是否及时进行了整理、归档。
一件没完成好扣2 分;两件扣4分;上级领导 9、能否积极完成领导交办的其他任9分三次则扣完务。
一人反应不合理,扣3分;两人反应下属 10、对员工的工作安排是否合理。
9分则扣完一次未报为0分日常检查及资料 11、是否及时做好新闻报送工作,每9分月至少一篇。
被考核人: 考核人: 合计得分:经营部KPI考核表(100分) 岗位:核算员时间: 年月日考核指标分值计分方式信息来源得分备注违反一次扣2直接上级领导1、是否遵守集团内的规章制度和公司分;两次扣4分;其他部门投诉的相关管理制度。
表1-1 中层管理人员绩效考核上级评分表(机关)
表1-2 中层管理人员周边绩效、作风考核同级评分表(机关)考核期间:年月至年月
表1-3 一般人员绩效考核直接上级评分表(机关)考核期间:年月至年月
表1-4一般人员作风考核同级评分表(机关)考核期间:年月至年月
表1-5 中层管理人员绩效考核上级评分表(总监、总监代表)
表1-6 一般人员绩效考核直接上级评分表(监理工程师、聘任监理工程师)
考核期间:年月至年月
表1-7 一般人员绩效考核直接上级评分表(监理员)
考核期间:年月至年月
考核评分表填表说明
1.《绩效考核直接上级评分表》中任务绩效的指标和权重,在考核期初,由被
考核者和直接上级在协商的基础上确认。
在考核期间出现的重要任务的变化,必须重新协商并填写指标和权重。
完成情况由被考核人自己填写。
2.考核人在对被考核人评分时必须参照对应岗位的任务绩效、周边绩效、管理
绩效、作风、能力等的定义或评定表描述进行评分。
3.考核评分表中的任务绩效考核指标按照A、B、C、D、E五个等级评分,具体定义和对应关系如下表:
任务绩效评分等级定义表
其他考核指标按照A、B、C、D四个等级评分,具体等级定义描述见附件二,相应等级对应得分下表:
其他考核指标评分等级定义表
4.考核评分表汇总到考核工作小组后,考核工作小组统计计算出所有人的综合得分。
附件二考核指标评定表
表2-1 作风考核指标评定表
表2-2 员工能力考核指标评定表
表2-3 周边绩效评定表
表2-4 管理绩效评定表。
餐饮店的QSC考核表格
一、QSC概述
QSC是餐饮业中重要的管理指标,分别代表质量(Quality)、服务(Service)和清洁(Cleanliness)。
对餐饮店进行QSC考核,可以确保餐厅为顾客提供高质量的产品、优质的服务以及清洁卫生的环境。
本考核表格旨在为餐饮店的管理者提供一个实用的工具,以便对餐厅的QSC标准进行评估和提升。
二、考核表格
以下是一个示例的餐饮店QSC考核表格,包括质量、服务和清洁三个方面的考核指标和评分标准。
1、质量(Quality)考核指标及评分标准
2、服务(Service)考核指标及评分标准
3、清洁(Cleanliness)考核指标及评分标准。
附件2-1:

项目管理指标考核评分表-计划、安全、质量管理表单编码:F-ZS-GG-204
表单说明:
受检项目部:日期:年月日
考核项目评分标准
标
准
分
数
扣
减
分
数
扣分说
明
实
得分
数
计划管理
①编制项目策划书(包含目标、经营、施组),《项目策划书》经工管公司工程总监及工管
公司总经理审定签字后有效;
4
②施工总进度计划、专项施工计划、月计划、周计划等计划须经监理方、甲方签字后有效; 2
③工程进度符合月进度计划的为满分;关键节点不符合的按延误时间长短评分,延后进度
计划须书面报告原因及编制具体纠偏措施,总进度落后须做出严谨分析并采取相应措施,并经
监理方、甲方同意;
3
④合理编制劳务计划(包括总计划和月度计划),安排进场时间及时、合理; 4
⑤合理编制材料采购计划(包括总计划和月计划),结合现场实际情况及经审核后的深化
图纸;
4
⑥合理编制《资金总计划》和《资金月收支表》,定期总结分析资金情况,做好项目资金
动态管理;
4
⑦合理编制《在建工程月报》,月报必须如实反映进度、现场质量验收及安全文明等情况,
以便工管公司及时掌握项目各方面情况,并制定相应合理措施;
4
⑧保证工程联系单、签证单、申请单、索赔单、会议纪要、影像资料的有效性、完整性、
真实性(经工程总监审核),并及时上报工管公司;
2
⑨过程管理中采用对比分析法,对实际情况与计划间不符的偏差采取相应的调整和纠偏措
施。
3
安全文明管理①严格执行《质量安全检查管理办法》和《施工现场安全文明示范图册》; 5
②安全措施:施工用电、登高作业、消防安全、临边及洞口防护、机具设备等,安7
密级程度:内部公开
2
附件2-2
项目管理指标考核评分表-项目审计表单编码:F-ZS-GG-209
表单说明:
受检项目部:日期:年月日
考核项目评分标准
标
准
分
数
扣
减
分
数
扣分说
明
实
得分
数
人工成本(含项目管理团队管理
费)
根据核准的《项目前期策划书》项目成本中的人工成本作为标准:以投标工程量的人工成本总
价为基数,按签订的人工单价计入投标工程量,每超原人工成本总价的1%,扣1分(在此基础上每
高出1%,扣2分),超过(含)7%以上全扣;对每一个单项人工单价超过成本人工单价的(含)10%,
扣2分。
15
材料成本(总量、损耗、积压)
以施工图二算对比核算得出的材料数量×企业损耗作为项目部过程各材料总量控制;工地竣工
后,结算人员根据实际采购单项材料量(除零星辅材)与单项现场实际使用量(含企业损耗)进行
核算对比,若单项采购量超过实际单项使用量(含企业损耗)的2%,扣2分(在此基础上每高出
1%,扣2分),超过(含)8%全扣。
20
机具台班用量及损
耗根据前期该工程的项目成本中的机械成本作为标准:机械费超过前期测算成本的5%,
扣1分,超过(含)8%全扣。
2
项目措施费
根据前期该工程的项目成本中的项目措施成本作为标准:项目部实际发生的措施费每超过前期
测算成本的措施费总价的1%,扣2分,超过(含)4%以上全扣。
8
临时用
工
考核
除临设及相关业主临时用工外,其他在原工程量范围外的临时用工需及时办理签证; 5
3
密级程度:内部公开
4
附件2-3
项目管理指标考核评分表-劳务管理表单编码:F-ZS-GG-205表单说明:
受检项目部:日期:年月日
考核项目评分标准
标
准
分
数
扣
减
分
数
扣分说明得分
劳务管理体系
①岗位职责:明确各岗位职责分工、按规定配备劳务管理员; 5
②统计管理:建立各类劳务统计台帐,按规定统计、分析、上报报表。
5
劳务实名制管理
①督促劳务分包队伍入场时提交人员花名册; 3
②收集劳务人员身份证复印件、上岗证书复印件,落实实名制管理; 4
③签订劳动合同,并将劳动合同书在项目备案; 5
④劳务员及时更新进场或退场信息,并办理相关手续,实施过程中进行动态调整; 5
⑤定期检查劳务人员培训档案,了解培训开展情况,并抽查检验培训效果; 3
⑥项目部管理人员、班组劳务人持证上岗,特殊工种持证上岗率100%。
5
5
密级程度:内部公开
6
附件2-4:
项目管理指标考核评分表-技术资料管理表单编码: F-ZS-GG-206
表单说明:
受检项目部:日期:年月日
考核项目评分标准
标
准
分
数
扣
减
分
数
扣分说
明
实
得
分
数
深化设计管理
①根据项目情况合理配置深化人员; 3
②确定深化方案及各类材料收口方式,调整图纸方案、列出大样清单和深化清单,满足现场
进度施工要求;
1
③组织图纸会审及设计交底,并提出问题,参与设计方与业主方进行图纸会审并做好记录经
三方签字;
5
密级程度:内部公开
8
附件2-5:
项目管理指标考核评分表-材料仓储管理表单编码:F-ZS-GG-207
表单说明:
受检项目部:日期:年月日
考核项目评分标准
标
准
分
数
扣
减
分
数
扣分说明得分
主材控①主控清单:项目部根据材料采购计划(总计划和月度计划)及时提供材料采购清单;10
9
密级程度:内部公开
10
项目管理指标考核评分表-客户满意度管理表单编码: F-ZS-GG-208
表单说明:
受检项目部:日期:年月日
考核项目评分标准
标
准
分
扣
减
分
扣分说明得分
11
密级程度:内部公开
12。
