天津2012定额计算规则(钢筋砼工程)
- 格式:docx
- 大小:18.47 KB
- 文档页数:6
(三)现浇钢筋砼脚手架工程量计算规则:
2、现浇钢筋砼独立柱、单梁、墙高度超过3.60m应计算浇捣脚手架。
柱的浇捣脚手架以柱的结构周长加3.60m乘以柱高计算;梁的浇捣脚手架按梁的净长乘以地面(或楼面)至梁顶面的高度计算;墙的浇捣脚手架以墙的净长乘以墙高计算。
套柱、梁、墙砼浇捣脚手架。
3、层高超过3.60m的钢筋砼框架柱、墙(楼板、屋面板为现浇板)所增加的砼浇捣脚手架费用,以每10m2框架轴线水平投影面积,按满堂脚手架相应子目乘以0.3系数执行;层高超过3.60m的钢筋砼框架柱、梁、墙(楼板、屋面板为预制空心板)所增加的砼浇捣脚手架费用,以每10m2框架轴线水平投影面积,按满堂脚手架相应子目乘以0.4系数执行。
上面这2段话是不是可以理解为只要层高不超过3.6m对于混凝土柱,梁就只要套浇筑混凝土的定额和模板定额还有抹灰脚手架定额就行了,还是3.6m以内的也要套某种脚手架定额,然后要是超过3.6m的除了套混凝土脚手架定额之外还要套浇捣脚手架定额,问题是省2004计价表里只有浇捣脚手架的定额。
没
有看到其他关于现浇混凝土构件的其他脚手架定额,求解释。
另外在计算外墙脚手架工程量的时候,外墙的高度是算至檐口还是梁底?这一块跟计算外墙砌筑工程量有混淆,砌筑的话只算至梁底就行了。
求解释。
建筑行业所有计算公式大全(附图表)(2012-10-16 23:39)标签:计算公式总结钢筋工程量计算规则钢筋混凝土工程量的计算全套计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
混凝土及钢筋混凝土工程量计算
混凝土工程量计算主要包括对混凝土的配合比进行计算和对所用混凝
土的用量进行估算。
1.配合比计算
配合比计算是确定混凝土中水泥、砂子、骨料和水的比例。
首先需要
确定设计强度等级和所用水泥的品种,然后按照一定的原则和经验进行配
合比计算。
2.用量估算
用量估算是根据设计中使用的混凝土结构的尺寸和要求,计算所需的
混凝土用量。
主要涉及到对不同结构部位的体积进行计算,并考虑到混凝
土浪费、收缩和收缩裂缝等因素的影响。
钢筋混凝土工程量计算主要包括对钢筋的数量和长度进行计算和估算。
1.钢筋数量计算
钢筋数量计算是根据设计中使用的钢筋混凝土结构的要求,计算所需
的钢筋数量。
主要涉及到对不同结构部位的钢筋截面积进行计算,并考虑
到钢筋的间距、重叠长度和弯折长度等因素的影响。
2.钢筋长度估算
钢筋长度估算是根据设计中使用的钢筋混凝土结构的要求,计算所需
的钢筋长度。
主要涉及到对不同结构部位的钢筋长度进行计算,并考虑到
钢筋的弯折长度、绑扎长度和接头长度等因素的影响。
三、混凝土及钢筋混凝土工程量计算的相关注意事项
1.工程图纸的正确理解
2.承包商的实际施工情况
3.施工过程中的变化和调整
总之,混凝土及钢筋混凝土工程量计算是建筑工程中不可或缺的环节。
准确的工程量计算对于工程的正常施工和质量的控制具有重要意义。
因此,需要深入理解施工图纸,考虑到承包商的实际情况,并随时调整和更新计
算结果,以确保工程的顺利进行。
钢筋混凝土工程定额说明及工程量计算规定一、钢筋混凝土工程定额说明1、定额项目子目中包括模板制作(不包括钢模板),安装,校正检验,用后拆除清理,钢筋的除锈、制作、绑扎、焊接、预埋铁件、筛洗砂石、拌合、浇捣、养护混凝土以及制作石块,搭拆简易的脚手架等全部工作。
预制构件包括成品运到堆置地点堆码(定额子目范围)。
2、钢筋以手工绑扎,部分焊接及点焊编制,不论采用何种施工方法,定额不变。
3、本部分所列计的模板均为摊销数量。
4、钢筋混凝土中的钢筋和铁件,应按施工图计算净用量加耗损,与定额中的含量比较,其超过或不足部分按"钢筋增减调整"定额进行调整。
钢筋、铁件的耗损率如下:现浇混凝土钢筋3%,预制混凝土钢筋2%,预应力钢丝和钢筋9%,铁件1%。
5、构件安装包括制作砂浆,构件起运,吊装,找平就位,接头嵌(灌)缝及构件坐浆。
预制构件比现浇构件多一项构件安装定额。
预制构件浇筑构件不在目标位置。
钢筋混凝土构件接头灌缝,一般指的都是预制构件(单个体积在1m3之外),例如预制过梁,放到窗口上,为了使它和墙体黏结到一块就要在边缘缝隙里浇注混凝土,就是接头灌缝。
预制混凝土构件接头灌缝,包括构件座浆、灌缝、堵板孔、塞板与梁缝、模板等,其工程量均按预制混凝土构件实体积以立方米计算。
预制构件套定额,地沟盖板不座浆,预制楼板就得座浆。
预制构件座浆、灌缝,指构件安装时下面铺砂浆及安装后用砼灌缝。
预制构件的安装就是将构件安装到位,预制构件灌缝就是将预制构件之间的连接用砼连接起来。
预制构件套定额,不需套座浆,因为预制构件安装工序就包括座浆,从该定额子目的工作内容中和所含材料可以看出来。
6、定额小构件是按现场预制,小批量生产,手工操作综合考虑小构件制作消耗定额,单个体积在1m3以内。
7、预应力钢筋混凝土的钢筋冷加工,张拉,浇筑锚头混凝土的工时已包括在定额内,不得另行计算。
二、计量方法及工程量计算规则现浇混凝土工程量1.现浇混凝土工程量除另有规定外,均按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件、螺栓及0.3m2以内的孔洞所占体积,型钢混凝土结构中,每吨型钢应扣减0.1m3混凝土体积。
房屋修缮定额说明及工程量计算规则总说明一、天津市房屋修缮工程预算基价DBD29-701~707-2008(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以GYD-601-95、GYD-603-95、GYD-604-95《全国统一房屋修缮工程预算定额》、《天津市房屋修缮工程预算基价》(2004年)为基础,结合本市实际编制的。
二、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。
三、本基价适用于天津市行政区域内已使用建筑物及其附属设备的修缮、翻建、房屋加固、改造、装饰装修工程以及随同房屋修缮工程施工的零星(300m2以内)添建工程。
四、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。
五、本基价中的工作内容仅说明了主要施工工序,次要工序虽未说明但基价中已考虑。
六、本基价中各子目的预算基价由人工费、材料费、机械费和企业管理费(以下简称“管理费”)组成。
七、本基价中人工费的说明和规定:1.本基价的人工消耗量是以现行《全国建筑安装工程统一劳动定额》和《全国统一房屋修缮工程预算定额》为基础,并结合本市实际编制的,已考虑了各项目施工操作的基本用工、辅助用工及人工幅度差。
2.人工效率按八小时工作制计算。
3.人工单价按工种技术含量不同分为三类:一类工每工日59.20元;二类工每工日47.20元;三类工每工日37.70元。
4.人工单价中包括基本工资、工资性质补贴、职工福利费、生产工人的辅助工资和劳动保护费等。
5.人工费中包含其他人工费。
工程量计算规则一、现浇混凝土工程量,按以下规定计算:1、混凝土工程量除另有规定者外,均按图示尺寸实体积以立方米计算。
不扣除构件内钢筋、支架、螺栓孔、螺栓、预埋铁件及墙、板中0.3m2内的孔洞所占体积。
留洞所增加工、料不再另增费用。
2、基础(1)有梁带形混凝土基础,其梁高与梁宽之比在4:1以内的,按有梁式带形基础计算(带形基础梁高是指梁底部到上部的高度)。
超过4:1时,其基础底按无梁式带形基础计算,上部按墙计算。
(2)满堂(板式)基础有梁式(包括反梁)、无梁式应分别计算,仅带有边肋者,按无梁式满堂基础套用子目。
(3)设备基础除块体以外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算,套相应的项目。
(4)独立柱基、桩承台:按图示尺寸实体积以立方米算至基础扩大顶面。
(5)杯形基础套用独立柱基项目。
杯口外壁高度大于杯口外长边的杯形基础,套“高颈杯形基础”项目。
3、柱:按图示断面尺寸乘柱高以立方米计算。
柱高按下列规定确定:(1)有梁板的柱高自柱基上表面(或楼板上表面)算至楼板下表面处(如一根柱的部分断面与板相交,柱高应算至板顶面,但与板重叠部分应扣除)。
(2)无梁板的柱高,自柱基上表面(或楼板上表面)至柱帽下表面的高度计算。
(3)有预制板的框架柱柱高自柱基上表面至柱顶高度计算。
(4)构造柱按全高计算,应扣除与现浇板、梁相交部分的体积,与砖墙嵌接部分的砼体积并入柱身体积内计算。
(5)依附柱上的牛腿,并入相应柱身体积内计算。
4、梁:按图示断面尺寸乘梁长以立方米计算,梁长按下列规定确定:(1)梁与柱连接时,梁长算至柱侧面。
(2)主梁与次梁连接时,次梁长算至主梁侧面。
伸入砖墙内的梁头、梁垫体积并入梁体积内计算。
(3)圈梁、过梁应分别计算,过梁长度按图示尺寸,图纸无明确表示时,按门窗洞口外围宽另加500mm计算。
平板与砖墙上砼圈梁相交时,圈梁高应算至板底面。
(4)依附于梁(包括阳台梁、圈过梁)上的砼线条(包括弧形线条)按延长米另行计算(梁宽算至线条内侧)。
册说明一、仿古建筑工程预算定额:包括砖作工程,石作工程,琉璃砖砌体工程,混凝土及钢筋混凝土工程、木作工程,屋面工程,地面工程,抹灰工程,油饰彩画工程,工程水电费,措施项目共十一章。
二、本定额适用于各类仿古建筑工程、旧址复建及易地复建的仿古建筑工程以及在新建小区和原有园林中新建、扩建的仿古建筑景点。
三、有关檐高、层高的规定:(一)檐高:无台基的从自然地坪(有台基的从台基上表面)至檐下梁头下皮计算。
(二)层高:首层从±0.00至首层顶部结构顶面的高度计算;其余各层的层高均以上下结构层顶面标高之差计算。
四、工程成品保护费已包括在定额相应项目中,不得另行计算。
五、本定额的机械费是指大型机械使用费。
六、仿古建筑工程中设计有部分土建、装饰的项目,应执行第一册《房屋建筑与装饰工程预算定额》相应子目。
七、定额中注明的材料材质、型号、规格与设计要求不同时,材料价格可以换算。
八、预拌混凝土价格中不包括外加剂的费用,发生时另行计算。
建筑面积计算规则一、计算建筑面积的范围(一)单层建筑不论其出檐层数及高度如何,均按一层计算建筑面积,其中:1.有台明的按台明外边线内包水平面积计算:2.无台明的:(1)有围护结构的,按围护结构外围水平面积计算。
其中围护结构外有檐廊柱者,按檐廊柱外边线水平面积计算;围护结构的外边线未及构架柱外边线者,按构架柱外边线计算。
(2)无围护结构的,按构架柱外边线水平面积计算。
(二)多层建筑不论出檐层数如何,均按楼层(楼板分层或自然结构层)的分层水平面积总和计算其建筑面积。
其中:1.首层建筑面积按上述单层建筑的规定计算;2.二层及二层以上的建筑面积,按上述单层建筑无台明的规定计算;(三)单层建筑或多层建筑楼层内,带有固定楼梯的局部楼层或内回廊者,按其局部楼层或回廊层的水平投影面积计算。
(四)多层建筑的构架柱外带有围护装修或围护栏杆的挑台建筑面积,按构架柱外边线至挑台外边线之间水平投影面积的1/2计算。
第四章混凝土及钢筋混凝土工程说明一、本章包括现浇混凝土,预制混凝土制作,升板工程,钢筋工程,预制混凝土构件拼装、安装,预制混凝土构件运输等6节;共224条基价子目。
二、项目的界定1.基础垫层与混凝土基础按混凝土的厚度划分:混凝土的厚度在12cm以内者执行垫层子目;厚度在12cm以外者执行基础子目。
2.有梁式带形基础:其梁高与梁宽之比在4:1以内的按有梁式带形基础计算;超过4:1时,其基础底板按无梁式基础计算,以上部分按墙计算。
3.短肢剪力墙结构中墙与柱的划分:截面长度(L1或L2)与厚度(B)之比大于3时,执行混凝土墙基价;小于或等于3时,执行混凝土柱基价(截面长度以该截面最长尺寸为准,包括深入侧面混凝土部分),见下图4.现浇钢筋混凝土板坡度在10°以内,按基价相应子目执行;坡度在10°以外30°以内,相应基价子目中人工工日乘以系数1.1;坡度在30°以外60°以内,相应基价子目中人工工日乘以系数1.2;坡度在60°以外,按现浇混凝土墙相应基价子目执行。
5.预制楼板及屋面板间板缝,下口宽度在2cm以内者,灌缝工程已包括在构件安装子目内,但板缝内如有加固钢筋者,另行计算。
下口宽度在2cm至15cm以内者,执行补缝板子目;宽度在15cm以外者,执行平板子目。
6.零星构件,系指每件体积在0.05m3以内且在本章中未列项目的构件。
三、现浇混凝土1.本章中各项混凝土预算基价中细石混凝土采用AC20预拌混凝土价格,其他混凝土均采用AC30预拌混凝土价格。
如设计要求与基价不同时,采用现场搅拌者按附录二“现场搅拌混凝土基价”所列相应混凝土品种换算;采用预拌混凝土者按预拌混凝土相应强度等级的实际价格列入。
2.混凝土的养护是按一般养护方法考虑的,如采用蒸汽养护或其他特殊养护方法者,应在措施项目中另行计算,本章各混凝土基价子目中包括的养护内容不扣除。
3.施工单位自行制作的混凝土构件,按本基价中相应子目执行。
如采用外购商品混凝土构件,按购入价格列入基价。
4.满堂基础底板适用于无梁式或有梁式满堂基础的底板。
如底板下有打桩者,仍执行本基价,其中桩头处理按第一章中有关规定执行。
5.桩承台基价中包括剔凿高度在10cm以内的桩头剔凿用工,剔凿高度超过10cm时,按第一章有关规定计算,本章中包括的剔凿用工不扣除。
6.毛石混凝土,系按毛石体积占混凝土体积20%计算的,如设计要求不同时,可以换算。
7.散水、坡道厚度如与设计厚度不同时,材料允许按比例调整。
8.墙、板中后浇带不分厚度,按相应基价执行。
四、预制混凝土构件制作1.预制混凝土构件制作基价中未包括从预制地点或堆放地点至安装地点的运输,发生运输时,执行相应的运输子目。
2.预制混凝土柱、吊车梁、薄腹梁、屋架是按现场就位预制考虑的,如不能就位预制,发生运输时可执行相应的运输子目。
五、升板工程1.楼板提升是按提升机的提升能力在60t以内计算的,如设计要求不同时允许调整。
2.升板设备的场外运费及安拆费均按台次计算,场外运费的台次以实际进场台数为准,安拆费的台次以混凝土柱的根数为准,总操作台的运费及安拆费已综合在台次子目内,不另计算。
3.楼板提升孔及柱子预留孔的混凝土填充,已包括在楼板提升子目内,不另计算。
4.楼板制作子目中,已包括预留提升孔灌粗砂及提升时清理提升孔的工作内容,不另计算。
六、钢筋工程1.计算钢筋工程量时,设计已规定搭接长度的,按规定搭接长度计算;设计未规定搭接长度的,已包括在钢筋的损耗率之内,不另计算搭接长度。
2.基价中钢筋是以手工绑扎、部分焊接和点焊编制的,设计采用气压焊、螺纹套筒、电渣压力焊、钢筋冷挤压等焊(连)接方法者,可以另行计算,其钢筋制作应按特种接头钢筋相应子目计算。
3.非预应力钢筋未包括冷加工。
如设计规定冷加工者,加工费和加工损耗另行计算。
施工单位自行采用冷加工钢筋者,不另计算加工费,钢筋量仍按原设计直径计算。
4.预应力钢筋的张拉设备等费用已包括在基价中,但未包括预应力钢筋人工时效及预应力钢筋的实验、检验费。
5.两个构件中间的附加连接筋、构件与砌体连接筋及构件伸出加固筋,均另行计算,按加固筋子目执行。
6.植筋实际深度可参照植筋胶所测试深度调整,未包括加固完工后的测试费。
七、预制混凝土构件拼装、安装1.预制混凝土构件安装子目中已综合了预制构件的灌缝、找平、吊车梁金属屑抹面、阳台板和大楼板安装支撑的内容,实际与基价不同时不予换算。
2.基价中已考虑了双机或多机同时作业因素,在发生上述情况时,机械费不调整。
3.组合屋架的小拼已包括在制作子目内,安装子目只包括大拼。
4.预制构件拆(剔)模、清理用工已包括在模板子目中,不另计算。
5.混凝土构件安装基价中未包括机车行使路线的修整、铺垫工作,如发生时可在措施项目中另行计算。
6.起重机械台班费是按50t以内的机械综合考虑的。
7.基价中构件就位是按起重机倒运考虑的,实际使用汽车倒运者,可按构件运输子目执行。
八、预制混凝土构件运输1.构件运输基价是按构件长度在14m以内的混凝土构件考虑的。
2.构件分类详见下表。
构件分类表工程量计算规则一、现浇混凝土1.现浇混凝土基础按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。
(1)带形基础:外墙基础长度按外墙基础中心线长度计算,内墙基础长度按内墙基础净长计算,截面面积按图示尺寸计算。
(2)独立基础:包括各种形式的独立柱基和柱墩,独立基础的高度按图示尺寸计算,柱与柱基以柱基的扩大顶面为分界。
(3)满堂基础:有梁式满堂基础中的梁、柱另按相应的基础梁及柱子目计算,梁只计算突出基础以上的部分,伸入基础底板部分并入满堂基础底板工程量内。
箱式满堂基础应分别按满堂基础底板、柱、梁、墙、板有关规定计算。
(4)框架式设备基础:分别按基础、柱、梁、板等相应规定计算,楼层上的钢筋混凝土设备基础按有梁板子目计算。
(5)设备基础的钢制螺栓固定架应按铁件计算,木制设备螺栓套,按个数计算。
(6)设备基础二次灌浆以体积计算。
2.现浇混凝土柱按设计图示尺寸以体积计算,构造柱断面尺寸按每面马牙碴增加3cm计算,依附柱上的牛腿和升板的柱帽并入柱身体积计算,不扣除构件内钢筋、预埋铁件所占体积。
其柱高:(1)有梁板的柱高应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
(2)无梁板的柱高应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
(3)框架柱的柱高应自柱基上表面至柱顶高度计算。
(4)构造柱的柱高按全高计算,嵌接墙体部分并入柱身体积。
3.现浇混凝土梁按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。
梁与柱连接时,梁长算至柱侧面;主梁与次梁连接时,次梁长算至主梁侧面。
(1)凡加同墙身的梁均按圈梁计算。
(2)圈梁与梁连接时,圈梁体积应扣除伸入圈梁内的梁的体积。
(3)在圈梁部位挑出的混凝土檐,其挑出部分在12cm以内的,并入圈梁体积内计算;挑出部分在12cm以外的,以圈梁外皮为界限,挑出部分执行挑檐、天沟子目。
4.现浇混凝土墙按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积,但应扣除门窗洞口及单个面积在0.3m2以外的孔洞所占体积。
(1)墙的高度按下一层板上皮至上一层板下皮的高度计算。
(2)现浇混凝土墙与梁连在一起时,如混凝土梁不突出墙外且梁下没有门窗(或洞口),混凝土梁的体积并入墙体内计算;如混凝土梁突出墙外或梁下有门窗(或洞口),混凝土墙与梁应分别计算。
(3)现浇混凝土墙与柱连在一起时,当混凝土柱不突出外墙时,混凝土柱并入墙体内计算;当混凝土柱突出外墙时,混凝土墙的长度算至柱子侧面,与墙连接的混凝土柱另行计算。
5.现浇混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件及单个面积在0.3m2以内的孔洞所占体积。
各类板伸入墙内的板头并入板体积内计算,薄壳板的肋、基梁并入薄壳体积内计算。
(1)凡不同类型的楼板交接时,均以墙的中心线为分界。
(2)有梁板(包括主、次梁与板)按梁、板体积之和计算。
(3)无梁板按板和柱帽体积之和计算。
(4)压型钢板上现浇混凝土板,按设计图示结构尺寸以水平投影面积计算。
6.现浇混凝土楼梯按设计图示尺寸以水平投影面积计算。
不扣除宽度小于500mm的楼梯井,伸入墙内部分不计算。
(1)楼梯的水平投影面积包括踏步、斜梁、休息平台、平台梁以及楼梯与楼板连接的梁(楼梯与楼板的划分以楼梯梁的外侧面为分界)。
(2)当整体楼梯与现浇楼板无楼梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
7.雨篷、阳台板按设计图示尺寸以墙外部分体积计算。
包括伸出墙外的牛腿和雨篷反挑檐的体积。
嵌入墙内的梁应按相应子目另列项目计算。
凡墙外有梁的雨篷,执行有梁板基价。
8.现浇钢筋混凝土栏板按设计图示尺寸以体积计算(包括伸入墙内的部分),楼梯斜长部分的栏板长度,可按其水平投影长度乘以系数1.15计算。
9.现浇混凝土门框、框架现浇节点、小型池槽、零星构件按设计图示尺寸以体积计算。
10.现浇挑檐、天沟板按设计图示尺寸以体积计算。
挑檐、天沟与现浇屋面板连接时,以外墙皮为分界线;与圈梁连接时,以圈梁外皮为分界线。
11.现浇混凝土扶手、压顶按设计图示尺寸以体积计算。
12.各类台阶均设计图示尺寸以水平投影面积计算。
13.散水按设计图示尺寸以面积计算。
其长度按外墙外边线长度计算(不扣减坡道、台阶所占长度,四角延伸部分亦不增加),宽度按设计尺寸。
14.坡道按设计图示尺寸以水平投影面积乘以平均厚度以体积计算。
15.后浇带按设计图示尺寸以体积计算。
有梁板中后浇带按梁、板分别计算。
二、预制混凝土制作预制漏空花格以外的其他预制混凝土构件均按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件及单个面积小于300mm×300mm以内孔洞所占体积,扣除烟道、通风道的孔洞及楼梯空心踏步板空洞所占体积。
1.预制混凝土柱上的钢牛腿按铁件计算。
2.预制混凝土漏空花格按设计图示外围尺寸以面积计算。
三、升板工程1.升板式楼板制作可分为无梁楼板和复合楼板两项,均按设计图示尺寸以体积计算。
其中复合楼板的混凝土密肋楼板制作,按楼板的实际体积计算,不包括填充料体积,加气混凝土填充料按加气混凝土体积计算。
2.升板工程的楼板提升按设计图示尺寸以楼板外形体积计算,复合楼板提升的工程量为混凝土密肋楼板和加气混凝土填充料的总体积。

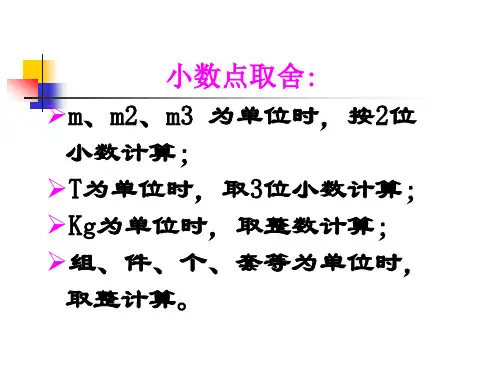

四、钢筋工程1.现浇混凝土钢筋、预制构件钢筋、钢筋网片,按设计图示钢筋长度乘以单位理论质量计算。
2.先张法预应力钢筋按设计图示钢筋长度乘以单位理论质量计算。
3.后张法预应力钢筋、预应力钢丝、预应力钢绞线按设计图示钢筋(丝束、绞线)长度乘以单位理论质量计算。
