电梯井钢板桩支护方案-.docx
- 格式:docx
- 大小:294.53 KB
- 文档页数:19
编号:2018-AZFGC-010安置房工程(自编号1# )、住宅楼工程(自编号2#、3#、4# )、地下室电梯井钢板桩支护方案编制人:_________________审核人:_________________批准人:_________________目录一、工程概况 (1)二、编制说明及依据 (1)三、钢板桩支护施工 (2)四、基础土方开挖施工 (6)五、异常情况与应急措施 (8)六、其它注意事项 (9)七、电梯井承台钢板桩支护图 (9)、工程概况1、工程名称:安置房工程(自编号 1#)、住宅楼工程(自编号 2#、 3#、4#)、地下室2、建设单位: XX3、设计单位: XX4、施工单位: XX5、监理单位: XX6、勘察单位: XX7、建设规模:总建筑面积148768.7 m28、结构类型:钢筋混凝土框架剪力墙结构。
9、质量要求:主体结构达到合格工程。
开挖区域土质为淤泥质土。
地下室采用框架结构体系。
根据《岩土工程勘察报告》,本工程采用旋挖灌注桩桩基础。
底板面标高-12.2~12.6,结构找坡。
C型电梯井1500X1500X(H-1500), H为电梯底坑标高。
电梯底坑标高 1#楼为-14.3 , 2#、 3#、 4#楼为-13.9 。
二、编制说明及依据(一)、编制说明及目标本工程地下室基坑开挖至板底,已做有基坑边坡支护体系。
本施工方案主要为底板承台(电梯井承台)基槽土方开挖编制。
本工程地下室底板厚度600mm电梯井承台底深度为地下室底板面下 3300mm1#楼电梯井基坑开挖后,发现围护搅拌桩质量不符合规范要求,入土深度不够,搅拌桩受外侧土水压力作用,悬臂端失稳,造成搅拌桩倾斜。
各搅拌桩中间缝隙大,有效搭接宽度未满足设计文件要求,未形成连续的有效支护体系,达不到止水、止砂效果。
失去搅拌桩应有的支护作用,存在极大的安全隐患。
本工程地质情况较为复杂,根据现已开挖的地质情况发现,深度超过3m的坑槽,含水砂层容易滑落坍塌,为确保工程能够安全、优质、高效完成,采取下列支护措施:1、电梯井承台基槽最深处在 -16.5 米,离基坑地面有 4米,钢板桩出地面 0.5 米。
目录第一节编制依据 (1)第二节工程概况 (1)第三节工程地质条件 (2)第四节钢板桩支护设计要点 (7)第五节施工组织 (7)第六节施工机械及设备 (8)第七节钢板桩施工 (5)第八节基坑监测措施 (11)第九节施工工期 (12)第十节质量保证措施 (12)第十一节安全施工措施 (12)第十二节文明施工措施 (14)基坑钢板桩支护方案第一节编制依据1、本工程招标文件、设计方案图纸及地质勘察报告。
2、根据本工程特点、施工现场勘察的实际情况、施工环境、施工条件和场地的交通运输条件的分析,结合我公司的现有施工技术力量和施工经验。
3、现行国家标准、行业标准、地方标准及企业施工工艺标准。
《建筑基坑支护技术规程》(JGJ120-2012)《建筑地基处理技术规程》(JGJ79-2012)《建筑桩基技术规范》(JCJ94-2008)《建筑桩基检测技术规范》(JCJ106-2008)《建筑基坑工程监测技术规范》(GB50497-2009)《施工现场临时用电安全技术规范》(JGJ46-2005)《钢筋混凝土结构工程施工质量验收规范》(GB50204-2015)广东省《建筑基坑支护工程技术规程》(DBJ/T 15-20-97)广东省《建筑地基基础设计规范》(DBJ15)4、我单位施工队伍、技术装备能力以及以往施工同类工程的实践经验。
第二节工程概况新会今古洲碧桂园一期工程中电梯井施工时,因施工需要开挖5~6.4米深的基坑槽,开挖范围内主要地层为素填土、淤泥质土、中砂、粉质粘土、砂质粘性土、强风化花岗岩。
根据广东华兴达岩土工程有限公司基坑支护设计方案图可知,综合考虑地质资料、开挖深度、周边环境、经济合理等因素,拟采用“拉森IV钢板桩”的支护方案。
第三节工程地质条件根据场地岩土工程勘察报告,结合现场建设单位换填石渣、砖渣厚度,将场地岩土层自上而下划分为:人工填土层、淤泥、粉质黏土、淤泥质土、粉质黏土、粉砂、粗砂,厚度数十米不等。
实用文档珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程钢板桩支护方案2016年3月实用文档目录一、工程概况 (1)二、编制说明及依据 (1)三、地质情况 (2)四、钢板桩支护施工 (3)················五、基础土方开挖施工·79六、异常情况与应急措施··································9其它注意事项七、10 八、电梯井承台钢板桩支护布置图············12九、电梯井钢板桩支护计算书··············实用文档一、工程概况工程名称:珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程建设单位:珠海陆达生物细胞治疗技术研发中心设计单位:长宇(珠海)国际建筑设计有限公司监理单位:珠海市卓越建设工程咨询有限公司施工单位:中城建第六工程局集团有限公司珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程项目是由珠海陆达生物细胞治疗技术研发中心投资的项目,项目位于珠海市金湾区红旗镇双林片,周边交通便利,市政设施较为完善,总建筑面积:32328.51m2。
钢板桩支护施工方案一、工程概况二、施工方案设计1.安全预控措施在施工前,施工方需制定详细的施工组织设计方案,并具备相应的安全生产操控措施和应急处理方案,以确保施工过程中的安全。
2.施工队伍组织为了提高施工效率,施工方需要组织一支经验丰富且技术过硬的施工队伍,包括项目经理、钢板桩安装人员、土方开挖、整平人员等。
3.钢板桩配置根据施工需要,确定钢板桩的数量、型号和尺寸。
考虑到土壤的承载能力,采用U型钢板桩,长度为3米,每米需安装4根,共计1500根。
4.土方开挖首先进行施工现场的地面清理,然后使用挖掘机进行土方开挖工作,将土方挖到指定深度。
由于本工程土层较为软松,因此不需要进行爆破作业。
5.钢板桩安装在土方开挖完成后,使用挖掘机将一排排的钢板桩安装在土方的边界处。
按照施工图纸,每米安装4根钢板桩,通过锁具将钢板桩进行连接。
安装过程中,需测量和调整各个钢板桩的高度和垂直度,确保钢板桩的边线相互平行且垂直度符合规定。
6.针对特殊地质情况的处理如果在土方开挖和钢板桩安装过程中遇到较软土或水潮湿的情况,施工方需采取相应的增加钢板桩密度或加固土方的措施,以确保支护效果。
7.其他要求在施工过程中,施工方需按照相关施工标准和要求进行验收,确保施工质量。
同时还需注意施工现场的环境保护,进行垃圾分类和合理排放。
三、施工时间计划1.土方开挖需3天完成。
2.钢板桩的加工和安装需2天完成。
3.钢板桩的调整和验收需1天完成。
四、施工预算根据以上施工方案设计,结合工程实际情况,预估施工预算为500万元。
以上是一种钢板桩支护施工方案,通过合理的施工组织、安全预控和施工时间计划,可确保施工按时完成,并满足相关工程质量要求。
施工方还需根据具体工程情况,有针对性地制定详细操作流程和安全措施,以确保施工过程中的安全和质量。
钢板桩支护专项施工方案一、项目概况本文档为钢板桩支护专项施工方案,针对某个具体工程项目而编写。
本方案旨在介绍钢板桩支护施工过程中的步骤、方法和注意事项,以确保施工的安全、高效和质量。
二、施工准备2.1 施工前的准备工作在开始施工之前,应进行详细的项目调研和规划,包括但不限于以下几个方面:•确定施工区域的具体位置和范围。
•对施工区域进行地质勘测,了解地质条件和地下水情况。
•制定施工计划,确定施工时间和工期。
•调查相关法规和标准,确保施工符合法律法规要求。
•确定施工所需的设备和材料,并进行采购。
2.2 施工人员培训在施工之前,对参与施工的人员进行必要的培训是十分重要的。
培训的内容应包括但不限于以下几个方面:•钢板桩支护施工的基本原理和方法。
•安全注意事项和应急处理措施。
•使用施工设备和工具的操作规程。
2.3 施工设备和材料的准备根据项目需要,准备所需的施工设备和材料,包括但不限于以下几个方面:•钢板桩•桩头(用于驱动钢板桩)•驱动设备(振动锤、静力锤等)•运输设备(卡车、起重机等)•施工工具(手动工具、电动工具等)三、施工步骤3.1 施工准备工作•清理施工区域,除去障碍物,确保施工区域干净整齐。
•标出桩位,确定桩点位置和顺序。
•搭建施工平台和安全警示标识。
3.2 桩体施工•使用驱动设备将桩头驱动至设计标高位置。
•按照设计要求进行预制槽口或孔洞的施工。
•将钢板桩逐节连接,使用驱动设备将钢板桩逐节驱入地下。
•检查桩体的垂直度和轴线位置,必要时进行调整。
•根据需要,安装锚杆或加固桩体。
3.3 后桩施工•完成所有桩体的施工后,进行后桩的施工。
•后桩的施工方法可以根据项目需要选择,常见的方法包括挖孔灌注桩、搅拌桩等。
3.4 整体沉降监测•在施工过程中,应进行整体沉降监测,以确保整体沉降符合设计要求。
•如发现异常情况,应及时采取纠正措施。
四、施工注意事项4.1 安全注意事项•施工人员应全程佩戴安全防护装备,包括安全帽、安全鞋等。
第1篇一、项目背景随着城市化进程的加快,地下工程、深基坑工程等建设项目日益增多,钢板桩支护作为一种常用的基坑支护形式,因其施工速度快、造价低、环保等优点,在工程中得到广泛应用。
本方案针对某深基坑工程,详细阐述钢板桩支护的施工方案。
二、工程概况1. 工程名称:某住宅小区地下室工程2. 基坑深度:6.5m3. 基坑宽度:20m4. 基坑长度:100m5. 土层情况:表层为杂填土,以下为粉质粘土和砂质粉土。
三、钢板桩支护方案设计1. 支护形式:采用钢板桩围护结构,桩间连接采用锁口连接,以增强整体稳定性。
2. 桩型选择:根据地质条件,选择HPB300级钢筋焊接的H型钢桩,桩长为8.0m,桩宽为0.6m,桩厚为0.3m。
3. 桩距设计:根据基坑深度和土层情况,桩距设置为1.2m。
4. 桩顶标高:桩顶标高为地面以上0.5m。
5. 桩基础:采用桩端扩底的方式,扩底直径为1.2m,扩底深度为1.0m。
6. 防渗措施:在桩间设置防水板,以防止地下水渗入基坑内部。
四、施工准备1. 施工材料:H型钢桩、锁口连接件、防水板、锚杆、钢筋网片、混凝土等。
2. 施工设备:吊车、打桩机、振动锤、钢筋加工设备、混凝土搅拌运输车等。
3. 施工人员:项目管理人员、施工技术人员、施工工人等。
4. 施工场地:平整场地,设置材料堆场、设备停放场等。
五、施工工艺1. 钢板桩打入- 根据设计图纸,确定钢板桩的打入顺序和方向。
- 使用吊车将钢板桩吊至指定位置,用振动锤打入。
- 打入过程中,注意控制桩的垂直度和间距,确保符合设计要求。
2. 锁口连接- 在钢板桩打入后,进行锁口连接。
- 使用专用的锁口连接件,确保连接牢固。
3. 防水板设置- 在钢板桩围护结构完成后,设置防水板。
- 防水板应与钢板桩紧密贴合,防止地下水渗入。
4. 桩基础施工- 在钢板桩围护结构完成后,进行桩基础施工。
- 采用钻孔或人工挖掘的方式,进行桩端扩底。
- 在桩端扩底后,进行混凝土浇筑。
电梯井钢板桩支护方案编号:2018-AZFGC-010安置房工程(自编号1#)、住宅楼工程(自编号2#、3#、4#)、地下室电梯井钢板桩支护方案编制人:审核人:批准人:目录一、工程概况 (1)二、编制说明及依据 (1)三、钢板桩支护施工 (2)四、基础土方开挖施工 (6)五、异常情况与应急措施 (8)六、其它注意事项 (9)七、电梯井承台钢板桩支护图 (9)一、工程概况1、工程名称:安置房工程(自编号1#)、住宅楼工程(自编号2#、3#、4#)、地下室2、建设单位:XX3、设计单位:XX4、施工单位:XX5、监理单位:XX6、勘察单位:XX7、建设规模: 总建筑面积148768.7㎡8、结构类型:钢筋混凝土框架剪力墙结构。
9、质量要求:主体结构达到合格工程。
开挖区域土质为淤泥质土。
地下室采用框架结构体系。
根据《岩土工程勘察报告》,本工程采用旋挖灌注桩桩基础。
底板面标高-12.2~12.6,结构找坡。
C型电梯井1500×1500×(H-1500),H为电梯底坑标高。
电梯底坑标高1#楼为-14.3,2#、3#、4#楼为-13.9。
二、编制说明及依据(一)、编制说明及目标本工程地下室基坑开挖至板底,已做有基坑边坡支护体系。
本施工方案主要为底板承台(电梯井承台)基槽土方开挖编制。
本工程地下室底板厚度600mm,电梯井承台底深度为地下室底板面下3300mm。
1#楼电梯井基坑开挖后,发现围护搅拌桩质量不符合规范要求,入土深度不够,搅拌桩受外侧土水压力作用,悬臂端失稳,造成搅拌桩倾斜。
各搅拌桩中间缝隙大,有效搭接宽度未满足设计文件要求,未形成连续的有效支护体系,达不到止水、止砂效果。
失去搅拌桩应有的支护作用,存在极大的安全隐患。
本工程地质情况较为复杂,根据现已开挖的地质情况发现,深度超过3m的坑槽,含水砂层容易滑落坍塌,为确保工程能够安全、优质、高效完成,采取下列支护措施:1、电梯井承台基槽最深处在-16.5米,离基坑地面有4米,钢板桩出地面0.5米。
第1篇本项目为某住宅小区地下室基坑支护工程,基坑平面尺寸为150m×80m,深度为6.5m。
基坑周边环境复杂,地下管线密集,地质条件较差,基坑支护形式采用钢板桩支护。
二、施工方案1. 施工准备(1)施工图纸和技术文件:熟悉施工图纸,掌握设计意图和施工要求,做好施工前的技术交底。
(2)施工人员:组织具备相关资质的施工人员,进行专业培训,确保施工人员熟悉施工工艺和安全操作规程。
(3)施工设备:准备足够的施工设备,包括钢板桩、吊车、挖掘机、打桩机、振动锤、电焊机、切割机等。
(4)施工材料:准备足够的施工材料,包括钢板桩、混凝土、钢筋、水泥、砂石等。
2. 施工工艺(1)场地平整:对施工场地进行平整,确保施工面平整、坚实。
(2)测量放线:根据设计图纸,对基坑周边进行测量放线,确定钢板桩的定位。
(3)钢板桩打入:采用吊车将钢板桩吊至指定位置,利用振动锤将钢板桩打入土中。
打入过程中,注意调整钢板桩的垂直度,确保桩身垂直。
(4)锁口连接:在钢板桩打入过程中,注意锁口连接的紧密程度,确保连接牢固。
(5)支撑系统:根据设计要求,设置支撑系统,包括支撑梁、支撑杆等,确保支撑系统稳定可靠。
(6)混凝土浇筑:在钢板桩打入和支撑系统设置完成后,进行混凝土浇筑,确保混凝土密实。
(7)钢筋绑扎:在混凝土浇筑完成后,进行钢筋绑扎,确保钢筋位置准确。
(8)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
(9)混凝土浇筑:在模板安装完成后,进行混凝土浇筑,确保混凝土密实。
(10)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 施工注意事项(1)施工过程中,密切关注地下管线和周边环境,确保施工安全。
(2)钢板桩打入过程中,注意振动锤的振动频率和振动力,避免对周边环境造成影响。
(3)锁口连接时,确保连接紧密,防止漏水。
(4)混凝土浇筑过程中,注意控制混凝土的坍落度,确保混凝土密实。
(5)施工过程中,加强施工质量检查,确保施工质量符合设计要求。
增城经济技术开发区拆迁安置保障房项目钢板桩支护方案2014年7月目录一、工程概况 (1)二、编制说明及依据 (1)三、地质情况 (2)四、钢板桩支护施工 (3)五、基础土方开挖施工 (9)六、异常情况与应急措施 (11)七、其它注意事项 (12)八、电梯井承台钢板桩支护布置图 (13)九、电梯井钢板桩支护计算书 (15)一、工程概况工程名称:增城经济技术开发区拆迁安置保障房项目建设地点:增城市经济技术开发区永宁大道南侧、新惠路西侧建设单位:增城市新塘工业加工区开发总公司设计单位:市建工设计院有限公司监理单位:建筑工程监理有限公司施工单位:建筑股份有限公司增城经济技术开发区拆迁安置保障房项目(增城经济技术开发区首期拆迁安置新社区项目)是增城市新塘工业加工区开发总公司开发的拆迁安置居住小区项目,项目位于增城市经济技术开发区永宁大道南侧、新惠路西侧,南临雅瑶河,属新开发项目。
项目总用地为157642.7 m2,约236.464 亩,总建筑面积544031 m2,分为安置房区与小学、幼儿园用地两大块。
建筑结构类型为钢筋混凝土框架剪力墙结构。
二、编制说明及依据(一)、编制说明及目标本工程地下室基坑目前已经大面积开挖至板底,在进行工程管桩施工,已做有基坑边坡支护体系。
本施工方案主要为底板承台(电梯井承台)基槽土方开挖编制。
本工程地下室底板厚度500mm,电梯井承台底深度为地下室底板面下3600mm(B 栋)、3300mm(C栋),C/D型集水井底深度为地下室底板面下3400mm。
本工程地质情况较为复杂,从地质报告可以发现,本工程承台深度位于中粗砂层<3-2>处,该层为透水层,稍密~中密状。
根据现已开挖的地质情况发现,深度超过3m的坑槽,含水砂层容易滑落坍塌,为确保工程能够安全、优质、高效完成,采取下列支护措施:1.电梯井核心筒承台基槽及C/D型集水井基槽采用6m长Ⅲ型拉森钢板桩支护,平土面设置钢围檩,加一道支撑,转角处加斜对撑。
目录一、编制说明 0二、工程概况 0(一)工程设计概况 0(二)工程地质条件 0三、钢板桩的选用方案 (2)四、钢板桩施工技术及要求 (3)五、计算书 (5)六、平面布置图及开挖示意图等 (7)一、编制说明为了保证电梯井及集水井土方开挖工程及砖胎膜施工安全、顺利的进行,特编制钢板桩施工专项方案。
本专项方案的主要编制依据如下:1、本工程施工承包合同及招投标文件;2、本工程施工图及其会审变更记录等;3、单位工程施工组织设计(总体方案);4、《建设工程安全生产管理条例》(国务院令393号);5、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号);6、《危险性较大的分部分项工程安全管理办法》广东省实施细则(粤建质[2011]13号);7、《建筑地基基础工程施工质量验收规范》(GB50202-2002);8、《工程测量规范》(GB50026-2007);9、《建筑施工安全检查标准》(JGJ59-2011);10、《建筑工程施工现场供电用电安全规范》(GB50194-93);11、《施工现场临时用电安全技术规范》(JGJ46-2005);12、《广东省建筑施工安全管理资料统一用表(2011年版)》。
13、简明施工计算手册二、工程概况(一)工程设计概况工程(二标段)位于珠海市,由×××兴建、×××设计、×××监理,×××总承包施工。
基础类型为预应力管桩和冲(钻)孔灌注桩,框剪结构。
本工程原地面标高约-3.2m,地下室底板面标高为-5.16m(绝对标高为1.19m)。
本方案为电梯井及集水井土方开挖钢板桩施工专项方案。
(二)工程地质条件1、场地位置及地形地貌场地位置及地形地貌: 本工程场地位于珠海市南坪珠海大道北侧,原始地貌单元为海陆交互相沉积地貌及山前滨海沉积地貌,场地高程介于-0.05~5.25m。

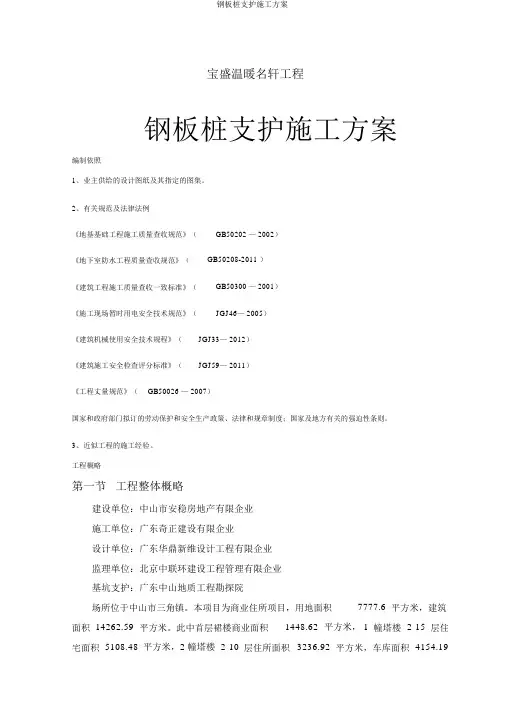

宝盛温暖名轩工程钢板桩支护施工方案编制依照1、业主供给的设计图纸及其指定的图集。
2、有关规范及法律法例《地基基础工程施工质量查收规范》(GB50202 — 2002)《地下室防水工程质量查收规范》(GB50208-2011 )《建筑工程施工质量查收一致标准》(GB50300 — 2001)《施工现场暂时用电安全技术规范》(JGJ46— 2005)《建筑机械使用安全技术规程》(JGJ33— 2012)《建筑施工安全检查评分标准》(JGJ59— 2011)《工程丈量规范》(GB50026 — 2007)国家和政府部门拟订的劳动保护和安全生产政策、法律和规章制度;国家及地方有关的强迫性条则。
3、近似工程的施工经验。
工程概略第一节工程整体概略建设单位:中山市安稳房地产有限企业施工单位:广东奇正建设有限企业设计单位:广东华鼎新维设计工程有限企业监理单位:北京中联环建设工程管理有限企业基坑支护:广东中山地质工程勘探院场所位于中山市三角镇。
本项目为商业住所项目,用地面积7777.6平方米,建筑面积14262.59平方米。
此中首层裙楼商业面积1448.62平方米, 1幢塔楼2-15层住宅面积5108.48平方米,2 幢塔楼2-10层住所面积3236.92平方米,车库面积4154.19平方米,其余面积 314.38 平方米。
构造形式采纳框架-剪力墙构造,基础种类拟用桩基。
本工程场所位于中山市三角镇。
场所东侧临空地,北侧邻近福星路,西侧为广兴北路,南侧邻近明月路,交通便利,利于大型桩机进场施工。
地下室东侧临空地。
地下室侧壁距用地红线约 3.0米;地下室南侧临明月路,地下室侧壁距道路边线约 3.0米,距人行道外边线约 1.3米;地下室西侧广兴北路,地下室侧壁距道路边线约 4.0米,距人行道外边线约 2.0 米;地下室南侧临福星路,地下室侧壁距道路边线约 3.0米,距人行道外边线约 1.3 米;基坑西、北、南三侧均用地紧张,三条道路地下埋藏有煤气、通信、电力、供水、消防、雨水、污水等管线,本场所路边地下管线凌乱密布,部分管线或埋置较深,在工程施工前应进一步对场所内管线进行探测和检查,以便对重要管线采纳保护举措。
重庆恒春置业有限公司恒春·凤凰城工程电梯井基坑施工方案河南省第一建筑工程集团有限责任公司恒春·凤凰城项目部项目经理李文强公司总工程师张志强技术负责人王元科公司质量技术处侯志平生产技术部陈朝中公司安全管理处袁新华质量安全部李文才公司工程管理处胡晓燕编制人:王元科日期:2012—7—27一、工程概况6-11#楼电梯井基坑周长约为34。
6米,顶标高为-9。
8m(场地移交标高),基坑开挖深度为4。
9米;根据工程的地质情况和施工现场周围安全情况,电梯井基坑及其相应集水井拟采用拉森III型钢板桩围护.为了便于基坑土方开挖施工,先整体自然放坡开挖2米,降低基坑深度,然后进行9米钢板桩施工,待电梯井筒结构完成并回填土方夯实后,拔除钢板桩。
二.编制依据1。
恒春·凤凰城(一期)工程设计图纸;2. 恒春·凤凰城(一期)《岩土工程勘察报告》;3.《建筑施工计算手册》;4.《建筑地基基础工程施工质量验收规范》(GB50202-2002);5.《锚杆喷射混凝土支护技术规范》(GB50086—2001);三.基坑地质条件2。
1地形地貌场地行政区域属重庆市合川区城区南屏村石鼓坝组,北侧为已建滨江路,地理坐标位于X=116050~116400m,Y=32750~33100m之间.场地内有乡村道路相通,交通条件方便.场地属涪江一级阶地地貌,场地比较平整,地形坡角在1~5°,局部达15°,全部被第四系土层覆盖。
拟建建筑物范围地面最高处高程为216.15m (ZK91),最低处高程为207.14m(BZK3),相对高差为9。
01m。
2.2地质构造本场地地质构造属合川向斜西翼,区内地层呈单斜产出,倾向150°,倾角7°。
区内未见断裂发育,岩体中主要发育两组构造裂隙:Ⅰ组裂隙倾向为200°,倾角为65°,裂隙间距1~3m,走向延伸10~12m,倾向延伸10~15m,裂面平整,张开11~15mm,局部粘性土充填,不充水,结合程度一般,剪切裂隙,属硬性结构面。
钢板桩支护方案施工方案一、前期准备工作在进行钢板桩支护方案的施工之前,需要进行一系列的前期准备工作,包括但不限于以下几个方面:1. 桩基勘察:对施工区域进行详细的勘察,了解地下情况,包括土层厚度、地下水位等关键参数信息。
2. 施工设计:根据勘察结果和工程要求,设计出符合施工需要的钢板桩支护方案,并进行相关计算和优化。
3. 租赁设备:根据施工需要,租赁相关的施工设备和机械,包括钢板桩、施桩机等。
4. 安全措施:制定完善的安全生产措施和应急预案,确保施工过程中的安全。
二、施工步骤及方案1. 清理工地:在施工前,需要将工地清理干净,并确保施工区域的通风畅通。
2. 正确安装施桩机:根据施工设计的要求,将施桩机正确安装在施工区域。
3. 钢板桩基础处理:对桩基进行处理,包括清理桩顶、修整桩身等工作,以保证钢板桩的安装质量。
4. 钢板桩的安装:按照施工设计,使用施桩机将钢板桩依次插入到桩基中,直至达到设计要求。
5. 检测和校正:在钢板桩安装完成后,进行检测和校正工作,确保各个桩的位置和倾斜度符合设计要求。
6. 确定连接方式:根据实际情况,确定钢板桩之间的连接方式,包括焊接、锁扣等。
7. 进行固结措施:对已安装的钢板桩进行固结措施,以增加整体的稳定性。
8. 支护效果检测:在钢板桩支护完毕后,进行支护效果的检测,确保符合设计要求。
三、施工注意事项1. 操作人员必须进行相关的培训和考核,具备一定的技术水平和工程经验。
2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3. 施工过程中,严禁酒后操作和疲劳驾驶,确保施工质量和安全。
4. 施工人员必须佩戴符合标准的个人防护装备,包括安全帽、安全鞋等。
5. 施工过程中,需要根据实际情况随时调整方案,确保施工的顺利进行。
四、施工方案总结钢板桩支护方案施工是一项技术要求较高的工程,需要经验丰富的专业人士参与。
通过前期准备工作的认真筹划和施工步骤的规范执行,可以有效地提高施工效率和施工质量,实现工程目标。
重庆恒春置业有限公司恒春·凤凰城工程电梯井基坑施工方案河南省第一建筑工程集团有限责任公司恒春·凤凰城项目部项目经理李文强公司总工程师张志强技术负责人王元科公司质量技术处侯志平生产技术部陈朝中公司安全管理处袁新华质量安全部李文才公司工程管理处胡晓燕编制人:王元科日期:2012-7-27一、工程概况6-11#楼电梯井基坑周长约为34.6米,顶标高为-9.8m(场地移交标高),基坑开挖深度为4.9米;根据工程的地质情况和施工现场周围安全情况,电梯井基坑及其相应集水井拟采用拉森III型钢板桩围护。
为了便于基坑土方开挖施工,先整体自然放坡开挖2米,降低基坑深度,然后进行9米钢板桩施工,待电梯井筒结构完成并回填土方夯实后,拔除钢板桩。
二.编制依据1.恒春·凤凰城(一期)工程设计图纸;2. 恒春·凤凰城(一期)《岩土工程勘察报告》;3.《建筑施工计算手册》;4.《建筑地基基础工程施工质量验收规范》(GB50202-2002);5.《锚杆喷射混凝土支护技术规范》(GB50086-2001);三.基坑地质条件2.1地形地貌场地行政区域属重庆市合川区城区南屏村石鼓坝组,北侧为已建滨江路,地理坐标位于X=116050~116400m,Y=32750~33100m之间。
场地内有乡村道路相通,交通条件方便。
场地属涪江一级阶地地貌,场地比较平整,地形坡角在1~5°,局部达15°,全部被第四系土层覆盖。
拟建建筑物范围地面最高处高程为216.15m(ZK91),最低处高程为207.14m(BZK3),相对高差为9.01m。
2.2地质构造本场地地质构造属合川向斜西翼,区内地层呈单斜产出,倾向150°,倾角7°。
区内未见断裂发育,岩体中主要发育两组构造裂隙:Ⅰ组裂隙倾向为200°,倾角为65°,裂隙间距1~3m,走向延伸10~12m,倾向延伸10~15m,裂面平整,张开11~15mm,局部粘性土充填,不充水,结合程度一般,剪切裂隙,属硬性结构面。
目录一、工程概况 (2)二、编制依据 (2)三、钢板桩支护施工 (4)四、基础土方开挖施工 (8)五、基坑监测与应急措施 (10)六、旋喷桩加固处理 (11)一、工程概况工程场地位于位于珠海市斗门区白蕉镇白藤六路和幸福一路交界处,包括高层住宅共11座及地下车库和商铺,均为框架剪力墙结构,基础类别为甲级,全部采用了预应力混凝土管桩基础。
本工程建筑面积约为235596㎡.一期负二层地下车库大基坑底标高为—3.4,有2米(3#、4#座为3米)厚风化石换填土,电梯井基坑垫层厚按150mm考虑,则基坑挖深分别为3。
1~3。
65m.二期负一层地下车库大基坑底标高为+0.3,有2米厚风化石换填土,电梯井基坑垫层厚按150mm考虑,则基坑挖深分别为3.3~3.95m.根据地质资料和现场开挖情况,场地淤泥达40米深,经过现场土方开挖观察,地质情况比坦洲同胜和永二项目还差,所以在电梯井开挖时要特别预防坑底淤泥反涌,可以采用向下压毛石、砖渣,但要注意保护管桩不要被碰撞偏位,如果无法控制淤泥反涌,则将基坑回填,在底部打喷粉桩进行封底加固,喷粉桩桩顶至电梯井承台垫层底.二、编制依据1、珠海汇景嘉园基础设计图;2、地质勘察报告;3、旁边工地黑龙江建工的施工经验及周围建筑项目土方开挖和基础施工情况对比;4、工程地质情况:根据上图所示,电梯井基坑除上面石渣换填深度外全部位于淤泥层内,拟采用12m长Ⅲ型拉森钢板桩支护,加一道支撑。
三、钢板桩支护施工1、钢板桩施工要求(1)钢板桩的设置位置要符合设计要求,便于基础施工,即在基础最突出的边缘外留有施工工作面。
(2)基坑护壁钢板桩的平面布置形状应平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。
各周边尺寸应符合钢板桩模数。
(3)整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。
(4)采用拉森Ⅲ型钢板桩,钢板桩施工前应查明并避开施打位置没有需要保护的已有工程桩。
.珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程钢板桩支护方案2016年 3月.目录一、工程概况 (1)二、编制说明及依据.............................1 三、地质情况..................................2四、钢板桩支护施工.............................3 五、基础土方开挖施工...........................7 六、异常情况与应急措施..........................9 七、其它注意事项..............................9 八、电梯井承台钢板桩支护布置图...................10 九、电梯井钢板桩支护计算书. (12).一、工程概况工程名称:珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程建设单位:珠海陆达生物细胞治疗技术研发中心设计单位:长宇(珠海)国际建筑设计有限公司监理单位:珠海市卓越建设工程咨询有限公司施工单位:中城建第六工程局集团有限公司珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程项目是由珠海陆达生物细胞治疗技术研发中心投资的项目,项目位于珠海市金湾区红旗镇双林片,周边交通便利,市政设施较为完善,总建筑面积: 32328.51m2。
本项目包括一栋 22 层制备厂房,占地面积为 1965.72 m2,总建筑面积 30268.13 m2。
本建筑物长 54.7m,宽 32.4m,室内外高差 300mm,建筑物高度 ( 室外地面至主要屋面板的板顶 ) :91.4m。
钢筋砼框架剪力墙结构;负一层为停车场, 1 至 22 层为制备车间;建筑物耐火等级一级,设计使用年限为 50 年,抗震设防烈度为 7 度。
二、编制说明及依据(一)、编制说明及目标本工程地下室基坑目前已经大面积开挖至-3.3~-3.6m,在进行接桩及电梯井开挖准备工作,基坑边坡作一级放坡1:1.5 ,本施工方案主要为○4 轴交○C ~○K 轴电梯井○10 轴交○K 轴电梯井和 14、47、 80 号桩位基槽土方开挖支护编制。
本工程地下室底板厚度400mm,电梯井承台底深度为地下室底板面下3800mm(○4 轴交○C ~○K 轴电梯井○10 轴交○K 轴 6#集水井底深度为地下室底板面下28000mm。
本工程地质情况较为复杂,从地质报告可以发现,本工程电梯井及6#集水井深度位于淤泥层该层为透水层,主要由粉、粘粒组成,很湿~饱和,软~流塑状。
根据现已开挖的地质情况发现,深度超过5m的坑槽,含水素填土层容易滑落坍塌,为确保工程能够安全、优质、高效完成,采取下列支护措施:1.电梯井核心筒承台基槽及 6#集水井基槽采用 9m长Ⅲ型拉森钢板桩支护,平土面设置钢围檩,加一道支撑,转角处加斜对撑。
见附详图第18、19、20 页;2.其他承台按放坡开挖到承台底部,砌砖胎模。
开挖承台土方时,人工配合小勾机挖土,基槽内工程桩两侧不能有超过0.5 米高差的土。
因机械挖土没办法挖距工程桩50cm的土方,须人工配合及时清理。
外露桩要及时锯截,防止土方压断工程桩。
(二)、编制依据1、本工程设计图纸;2、珠海陆达生物细胞治疗技术研发中心制备厂房、门卫工程《岩土工程详细勘察报告》;3、《建筑地基基础工程施工质量验收规范》(GB50202-2013);三、地质情况根据勘察报告,场地基坑揭露范围内地层主要包括:1、地形地貌拟建场地原始地貌单元属滨海滩涂,后经填土改造,场地整体较平坦,平均标高为 2.4m,周围有多层多棟厂房建筑物,平均距离为 20m2、开挖场地的土方地质条件:场地内发育的底层按自上而下的顺序依次描述如下:ml( 1)、素填土层 (Q4 ) :①素填土 (Q4ml) :覆盖整个场地。
层厚 3.00 ~5.20m,平均厚度 3.83m;层底标高 -0.1 ~-2.40m 。
平均标高 -0.86m 黄褐色、灰褐色、稍湿,主要由变质砂岩碎石块和砂岩风化土混合回填组成,快石粒径一般1~20cm,最大可达 1.2m,松散~稍密状,尚未完全完成自重固结。
mc( 2)、第四系海陆交互相沉积层( Q4):②淤泥( Q4mc);该层全部钻孔都有揭露。
层厚11.5m~ 20.30m,平均层厚 18.47m;层面埋深 3.00 ~5.20m,平均埋深 3.83m;层面标高 -2.4 ~-0.10m ,平均标高 -0.86m ;层底标高-21.08 ~ 11.97m,平均标高 -19.34m。
灰褐色、灰黑色,主要由粉、粘粒组成,很湿~饱和,软~流塑状,土质均匀,具有腥臭味。
取样 6 个,各项指标;含水量ω(%)=56.2 ~ 68.7%,平均 60.8%;液性指数Ⅰ L=1.22 ~2.28 ,平均 1.64 ;孔隙比 e=1.504 ~1.704 ,平均 1.582 ;压缩系数α0.1-0.2=1.610 ~ 2.010 ,平均 1.785 ,实测标准贯入锤击数 N=1 击,修正后的标准贯入数 N=0.8 击属高压缩性土。
3、场地不良工程地质现象地内有深厚淤泥软土分布,具高压缩性及触变性,易产生震陷及挤压作用,同时存在花岗岩球状风化体,在残积层、全风化带中不均匀发育有花岗岩球状风化体,花岗球状风化体俗称“孤石”。
4、场地地下水场地的含水层主要赋存于粗砂、砾砂层中,其次是花岗岩风化层中,属孔隙 - 裂隙潜水类型。
砂土层的透水性较强、富水性较好,为主要含水层。
下伏花岗岩风化残积土、全风化花岗岩的透水性较弱、富水性较差,属弱含水层;淤泥层及粘土层为相对隔水层;人工填土层中的地下水为上层滞水。
地下水主要靠大气降水及周边含水层侧向渗流补给,地下水排泄条件较差。
地下水水面埋藏深度介于 1.7~2.2 米之间。
现有的场地已开挖至 -3.3 ~ -3.6 m,地下室底板面设计标高为-3.6 ~-4.8m ,底板厚度 400mm,因此现地面标高在底板面左右(本工程地下室± 0.00m 标高对应高程为 4.9m)。
根据《岩土工程详细勘察报告》可知,由于地下水位较高,基坑没有做止水帷幕,施工难度大,承台及电梯井施工部位位于淤泥范围内。
场地范围内地层自上而下分为:人工填土层、冲积层、冲 - 洪积层、残积层砂质黏性土,其下部为花岗岩的风化带。
四、钢板桩支护施工1、钢板桩施工要求(1)钢板桩的设置位置要符合设计要求,便于基础施工,即在基础最突出的边缘外留有施工工作面( 1m宽工作面)。
(2)基槽护壁钢板桩的平面布置形状应平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。
各周边尺寸应符合板桩模数。
(3)整个基础垫层及砖胎模施工期间,在挖土、吊运材料、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。
(4)在砖胎模施工完毕后,待砖墙达到强度要求后,四周按设计要求分层回填石粉并夯实,密实度不少于 94%。
(5)承台四周回填稳定后,拔除回收钢板桩,施工中严禁碰损砖胎模。
(6)采用拉森Ⅲ型钢板桩,钢板桩施工前应查明并避开施打位置中需要保护的已有工程桩。
(7)钢板桩锁口不合格的应修整,检查合格后涂黄油。
(8)为使 H钢围檩受力均匀,在钢板桩和H钢之间的孔隙采用钢板、钢筋填满。
(9)H钢围檩、工字钢支撑和钢板采用Q235钢,焊条 E43。
电梯井承台基槽钢板桩采用 Q345,焊条采用 E50。
(10)所有的焊接点要求按照《建筑钢结构焊接规程》(JGJ81-2002)进行焊接。
拉森钢板桩支护基槽施工参考图片:.2、电梯井承台基槽钢板桩支护施工的顺序(1)钢板桩位置的定位放线,验线(按钢板桩平面布置图测放),内设600内径的砖砌降水井;(2)施打电梯井钢板桩,桩顶标高平底板底;(3)钢板桩基槽内土方挖至檩条处、按要求安装支撑围檩(工字钢25a:250*110*8);(4)按要求搭设工字钢内支撑、转角处斜对撑(工字钢25a: 250*110*8 );(5)基槽土方开挖、锯桩,降水井开挖至承台底下500mm;(6)砼垫层、砌筑砖胎模(240mm);(7)承台与钢板桩间分层回填石粉;(8)待回填土稳定后,拔除钢板桩,边拔边往桩孔内灌石粉;(9)夯实承台周边土层。
3、钢板桩的检验、吊装、堆放(1)钢板桩的检验对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。
①外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容。
检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)割孔、断面缺损的应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度。
原则上要对全部钢板桩进行外观检查。
②材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。
包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。
每一种规格的钢板桩至少进行一个拉伸、弯曲试验。
(2)钢板桩吊运装卸钢板桩宜采用两点吊。
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。
吊运方式有成捆起吊和单根起吊。
成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
(3)钢板桩堆放钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。
堆放时应注意:①堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方便;②钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌说明;③钢板桩应分层堆放,每层堆放数量一般不超过 5 根,各层间要垫枕木,垫木间距一般为 3-4 米,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过 2 米。
4、钢板桩施打拉森钢板桩施工关系到施工止水和安全,是本工程施工最关键的工序之一,在施工中要注意以下施工有关要求:(1)采用Ⅲ型 9.0 米长密扣拉森钢板桩。
拉森钢板桩采用履带式挖土机(带震动锤机)施打,施打前一定要熟悉地下工程桩的情况,准确放出钢板桩位置线。
(2)打桩前,对钢板桩逐根检查,剔除连接锁口锈蚀、变形严重的钢板桩,不合格者待修整后才可使用。
(3)打桩前,在钢板桩的锁口内涂黄油,以方便打入拔出。
(4)在施打过程中随时测量监控每块桩的倾斜度不超过 2%,当偏斜过大不能用拉齐方法调正时,拔起重打。
(5)钢板桩施打的公差标准如下表所示。
钢板桩打设公差标准项目允许公差板桩轴线偏差土 10Cm桩顶标高土 10Cm板桩垂直度土 2%(6)密扣且保证钢板桩顺利合拢;特别是工作井的四个角要使用转角钢板桩,若没有此类钢板桩,则用旧轮胎或烂布塞缝等辅助措施密封。
(7)打入桩后,及时进行桩体的闭水性检查,对漏水处进行修堵,每天派专人进行检查桩体。
