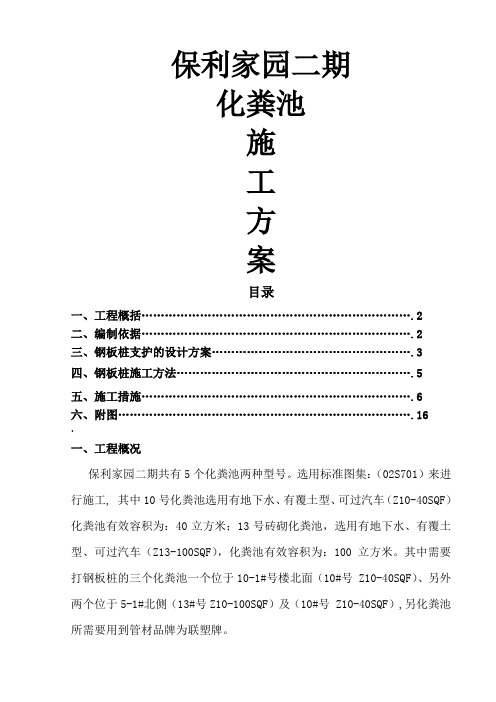

保利家园二期化粪池施工方案目录一、工程概括 (2)二、编制依据 (2)三、钢板桩支护的设计方案 (3)四、钢板桩施工方法 (5)五、施工措施 (6)六、附图 (16).一、工程概况保利家园二期共有5个化粪池两种型号。
选用标准图集:(02S701)来进行施工, 其中10号化粪池选用有地下水、有覆土型、可过汽车(Z10-40SQF)化粪池有效容积为:40立方米;13号砖砌化粪池,选用有地下水、有覆土型、可过汽车(Z13-100SQF),化粪池有效容积为:100立方米。
其中需要打钢板桩的三个化粪池一个位于10-1#号楼北面(10#号 Z10-40SQF)、另外两个位于5-1#北侧(13#号Z10-100SQF)及(10#号 Z10-40SQF),另化粪池所需要用到管材品牌为联塑牌。
二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、标准图集02S701砖砌化粪池等;化粪池位于佛山市顺德区龙江镇东华路57号保利家园二期工程,顶板标高为黄海高程 5.6m。
工程所在地地质情况:化粪池所在区域从上往下为素填土、淤泥质土、粉砂、粉质粘土。
其中素填土均匀分布,呈灰黄色、松散、平均厚度约为3.1m,淤泥质土呈深灰色、流塑、平均厚度约为3.0m,粉砂呈灰色、松散平均厚度约为4.6m,粉质粘土呈青灰色、平均厚度约为2.6m。
原地坪高程为黄海高程4.0m,化粪池出水口标高为黄海高程3.3m,槽底标高为0.7m,挖土深度为4m。
地下水位为黄海高程1.27~2.48m。
三、钢板桩支护的设计方案3.1钢板桩的选用根据工程所在地场地特点,结合钢板桩的特性、施工方法等方面进行考虑,选用25#C钢板桩,25#C钢板桩宽度适中,抗弯性能好,依地质资料及作业条件决定选用钢板桩长度9m长,要求钢板桩入土深度达2m以上。
02S701砖砌化粪池随着生活的不断改善,人们对生活质量的要求也越来越高,环境卫生也在逐步的得到改善。
砖砌化粪池也越来越多,随之关于它的标准也在相应的完善!以下是关于《02S701 砖砌化粪池》的信息:作者:中国建筑标准设计研究院出版社:中国计划出版社出版时间:2006年4月ISBN:9787801775795页数:170页版次:1版2次开本:8开包装:平装销售状态:在销此商品所属分类:标准图集>> 国家标准图集下面是关于02S701 砖砌化粪池的一些数据信息类型池号型号主要结构尺寸(mm) 工程量(m3) 钢筋用量(t) L B h1(min) h1(max) H1平均最小最大无水、不行车、无覆土1 Z1-2 3270 1630 600 850 1400 9.09 8.65 9.53 0.2882 Z2-4 5380 1890 600 850 1400 19.11 18.18 20.03 0.5153 Z3-6 5380 2140 600 850 1500 23.18 22.10 24.26 0.5614 Z4-9 5380 2640 600 850 1500 29.84 28.45 31.23 0.6645 Z5-12 5380 2640 600 850 2000 35.42 34.02 36.81 0.767无水、不行车、有覆土1 Z1-2F 3270 1630 500 500 1400 8.30 8.30 8.30 0.2902 Z2-4F 5380 1890 500 500 1400 17.44 17.44 17.44 0.5293 Z3-6F 5380 2140 500 500 1500 21.23 21.23 21.23 0.6624 Z4-9F 5380 2640 500 500 1500 27.33 27.33 27.33 0.8415 Z5-12F 5380 2640 500 500 2000 32.91 32.91 32.91 0.841无水、行车、无覆土1 Z1-2Q 3270 1630 600 850 1400 9.09 8.65 9.53 0.3212 Z2-4Q 5380 1890 600 850 1400 19.11 18.18 20.03 0.5973 Z3-6Q 5380 2140 600 850 1500 23.18 22.10 24.26 0.6714 Z4-9Q 5380 2640 600 850 1500 29.84 28.45 31.23 0.8385 Z5-12Q 5380 2640 600 850 2000 35.42 34.02 36.81 0.974无水、行车、有覆土1 Z1-2QF 3270 1630 500 500 1400 8.30 8.30 8.30 0.3292 Z2-4QF 5380 1890 500 500 1400 17.44 17.44 17.44 0.5373 Z3-6QF 5380 2140 500 500 1500 21.23 21.23 21.23 0.6814 Z4-9QF 5380 2640 500 500 1500 27.33 27.33 27.33 0.8535 Z5-12QF 5380 2640 500 500 2000 32.91 32.91 32.91 0.853有水、不行车、无覆土1 Z1-2S 3530 1890 600 850 1400 12.01 11.43 12.59 0.3342 Z2-4S 5380 1890 600 850 1400 19.11 18.18 20.03 0.5153 Z3-6S 5620 2380 600 850 1500 27.65 26.36 28.94 0.6214 Z4-9S 5620 2880 600 850 1500 34.63 33.01 36.25 0.7205 Z5-12S 5620 2880 600 850 2000 41.10 39.48 42.72 0.816有水、不行车、有覆土1 Z1-2SF 3530 1890 500 500 1400 10.96 10.96 10.96 0.3362 Z2-4SF 5380 1890 500 500 1400 17.44 17.44 17.44 0.5293 Z3-6SF 5620 2380 500 500 1500 25.32 25.32 25.32 0.7384 Z4-9SF 5620 2880 500 500 1500 31.72 31.72 31.72 0.9165 Z5-12SF 5620 2880 500 500 2000 38.19 38.19 38.19 0.916有水、行车、无覆土1 Z1-2SQ 3530 1890 600 850 1400 12.01 11.43 12.59 0.3722 Z2-4SQ 5380 1890 600 850 1400 19.11 18.18 20.03 0.5973 Z3-6SQ 5620 2380 600 850 1500 27.65 26.36 28.94 0.7404 Z4-9SQ 5620 2880 600 850 1500 34.63 33.01 36.25 0.9045 Z5-12SQ 5620 2880 600 850 2000 41.10 39.48 42.72 1.005有水、行车、有覆土1 Z1-2SQF 3530 1890 500 500 1400 10.96 10.96 10.96 0.3812 Z2-4SQF 5380 1890 500 500 1400 17.44 17.44 17.44 0.5373 Z3-6SQF 5620 2380 500 500 1500 25.32 25.32 25.32 0.7574 Z4-9SQF 5620 2880 500 500 1500 31.72 31.72 31.72 0.9295 Z5-12SQF 5620 2880 500 500 2000 38.19 38.19 38.19 0.929无水、不行车、无覆土6 Z6-16 6880 3140 600 850 1600 49.27 47.05 51.49 1.1137 Z7-20 6880 3640 600 850 1600 58.27 55.64 60.89 1.3268 Z8-25 6880 3640 600 850 2000 66.66 64.04 69.28 1.3269 Z9-30 6880 3640 600 850 2400 75.06 72.43 77.68 1.32610 Z10-40 8280 3640 600 850 2500 93.83 90.64 97.02 1.71811 Z11-50 9880 3640 600 850 2500 112.88 109.04 116.72 2.193无水、不行车、有覆土6 Z6-16F 6880 3140 500 500 1600 45.28 45.28 45.28 1.2097 Z7-20F 6880 3640 500 500 1600 53.54 53.54 53.54 1.4368 Z8-25F 6880 3640 500 500 2000 61.94 61.94 61.94 1.4369 Z9-30F 6880 3640 500 500 2400 70.33 70.33 70.33 1.43610 Z10-40F 8280 3640 500 500 2500 88.08 88.08 88.08 1.99611 Z11-50F 9880 3640 500 500 2500 105.97 105.97 105.97 2.751无水、行车、无覆土6 Z6-16Q 7120 3380 600 850 1600 55.57 53.07 58.07 1.2837 Z7-20Q 7120 3880 600 850 1600 64.90 61.97 67.82 1.5328 Z8-25Q 7120 3880 600 850 2000 74.25 71.33 77.17 1.5329 Z9-30Q 7120 3880 600 850 2400 83.61 80.68 86.53 1.79010 Z10-40Q 8520 3880 600 850 2500 103.85 100.31 107.38 2.27911 Z11-50Q 10120 3880 600 850 2500 124.31 120.08 128.54 3.126无水、行车、有覆土6 Z6-16QF 6880 3140 500 500 1600 45.28 45.28 45.28 1.2407 Z7-20QF 6880 3640 500 500 1600 53.54 53.54 53.54 1.4718 Z8-25QF 6880 3640 500 500 2000 61.94 61.94 61.94 1.4719 Z9-30QF 6880 3640 500 500 2400 70.33 70.33 70.33 1.47110 Z10-40QF 8280 3640 500 500 2500 88.08 88.08 88.08 2.04611 Z11-50QF 9880 3640 500 500 2500 105.97 105.97 105.97 2.816有水、不行车、无6 Z6-16S 7120 3380 600 850 1600 55.57 53.07 58.07 1.2027 Z7-20S 7120 3880 600 850 1600 64.90 61.97 67.82 1.4388 Z8-25S 7120 3880 600 850 2000 74.25 71.33 77.17 1.438覆土9 Z9-30S 7120 3880 600 850 2400 83.61 80.68 86.53 1.69710 Z10-40S 8520 3880 600 850 2500 103.85 100.31 107.38 2.17511 Z11-50S 10120 3880 600 850 2500 124.31 120.08 128.54 2.736有水、不行车、有覆土6 Z6-16SF 7120 3380 500 500 1600 51.07 51.07 51.07 1.3577 Z7-20SF 7120 3880 500 500 1600 59.63 59.63 59.63 1.8168 Z8-25SF 7120 3880 500 500 2000 68.99 68.99 68.99 1.8169 Z9-30SF 7120 3880 500 500 2400 78.34 78.34 78.34 1.81610 Z10-40SF 8520 3880 500 500 2500 97.49 97.49 97.49 2.45311 Z11-50SF 10120 3880 500 500 2500 116.70 116.70 116.70 3.368有水、行车、无覆土6 Z6-16SQ 7120 3380 600 850 1600 55.57 53.07 58.07 1.3147 Z7-20SQ 7120 3880 600 850 1600 64.90 61.97 67.82 1.5658 Z8-25SQ 7120 3880 600 850 2000 74.25 71.33 77.17 1.5659 Z9-30SQ 7120 3880 600 850 2400 83.61 80.68 86.53 1.85610 Z10-40SQ 8520 3880 600 850 2500 103.85 100.31 107.38 2.42911 Z11-50SQ 10120 3880 600 850 2500 124.31 120.08 128.54 3.340有水、行车、有覆土6 Z6-16SQF 7120 3380 500 500 1600 51.07 51.07 51.07 1.3887 Z7-20SQF 7120 3880 500 500 1600 59.63 59.63 59.63 1.8518 Z8-25SQF 7120 3880 500 500 2000 68.99 68.99 68.99 1.8519 Z9-30SQF 7120 3880 500 500 2400 78.34 78.34 78.34 1.85110 Z10-40SQF 8520 3880 500 500 2500 97.49 97.49 97.49 2.50311 Z11-50SQF 10120 3880 500 500 2500 116.70 116.70 116.70 3.424无水、不行车、有覆土12 Z12-75F 13320 3880 500 500 2800 168.61 168.61 168.61 3.28013 Z13-100F 14520 4380 500 500 2800 210.74 210.74 210.74 4.392无水、行车、有覆土12 Z12-75QF 13320 3880 500 500 2800 168.61 168.61 168.61 3.33013 Z13-100QF 14520 4380 500 500 2800 210.74 210.74 210.74 4.449有水、不行车、有覆土12 Z12-75SF 13320 3880 500 500 2800 168.61 168.61 168.61 3.53413 Z13-100SF 14520 4380 500 500 2800 210.74 210.74 210.74 4.904有水、行车、有覆土12 Z12-75SQF 13320 3880 500 500 2800 168.61 168.61 168.61 3.58413 Z13-100SQF 14520 4380 500 500 2800 210.74 210.74 210.74 4.961无水、不行车、有覆土12a Z12a-75F 9960 6510 500 500 2800 213.63 213.63 213.63 3.266 13a Z13a-100F 11760 6510 500 500 2800 254.87 254.87 254.87 4.309无水、行车、有覆土12a Z12a-75QF 9960 6510 500 500 2800 213.63 213.63 213.63 3.377 13a Z13a-100QF 11760 6510 500 500 2800 254.87 254.87 254.87 4.408有水、不行车、有覆土12a Z12a-75SF 10200 6750 500 500 2800 227.01 227.01 227.01 3.686 13a Z13a-100SF 12000 6750 500 500 2800 269.87 269.87 269.87 5.098有水、行车、有覆土12a Z12a-75SQF 10200 6750 500 500 2800 227.01 227.01 227.01 3.797 13a Z13a-100SQF 12000 6750 500 500 2800 269.87 269.87 269.87看完以上信息是不是觉得这本书很好用,那就敬请关注更多关于《02S701 砖砌化粪池》的信息,我们会随时更新!By-标准图集科博士网上书店THANKS !!!致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考。

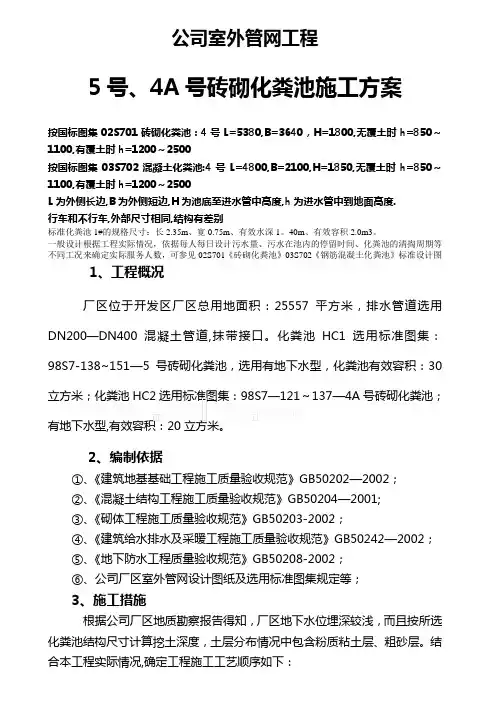

公司室外管网工程5号、4A号砖砌化粪池施工方案按国标图集02S701砖砌化粪池:4号L=5380,B=3640,H=1800,无覆土时h=850~1100,有覆土时h=1200~2500按国标图集03S702混凝土化粪池:4号L=4800,B=2100,H=1850,无覆土时h=850~1100,有覆土时h=1200~2500L为外侧长边,B为外侧短边,H为池底至进水管中高度,h为进水管中到地面高度.行车和不行车,外部尺寸相同,结构有差别标准化粪池1#的规格尺寸:长2.35m、寛0.75m、有效水深1。
40m、有效容积2.0m3。
一般设计根据工程实际情况,依据每人每日设计污水量、污水在池内的停留时间、化粪池的清掏周期等不同工况来确定实际服务人数,可参见02S701《砖砌化粪池》03S702《钢筋混凝土化粪池》标准设计图1、工程概况厂区位于开发区厂区总用地面积:25557平方米,排水管道选用DN200—DN400混凝土管道,抹带接口。
化粪池HC1选用标准图集:98S7-138~151—5号砖砌化粪池,选用有地下水型,化粪池有效容积:30立方米;化粪池HC2选用标准图集:98S7—121~137—4A号砖砌化粪池;有地下水型,有效容积:20立方米。
2、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202—2002;②、《混凝土结构工程施工质量验收规范》GB50204—2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、公司厂区室外管网设计图纸及选用标准图集规定等;3、施工措施根据公司厂区地质勘察报告得知,厂区地下水位埋深较浅,而且按所选化粪池结构尺寸计算挖土深度,土层分布情况中包含粉质粘土层、粗砂层。
结化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。
砖砌化粪池、隔油池施工方案施工方案:砖砌化粪池和隔油池的施工方案如下。
化粪池HC1和HC2选用标准图集02S701-Z-13-100SF号和02S701-Z-10-40SF号砖砌化粪池,分别具有地下水型和有效容积100立方米和40立方米。
1#隔油池和2#隔油池分别选用图集01S519-ZG-3F和01S519-ZG-2F,无地下水。
编制依据包括《建筑地基基础工程施工质量验收规范》、《砌体工程施工质量验收规范》、《建筑给水排水及采暖工程施工质量验收规范》、《地下防水工程质量验收规范》和公司厂区室外管网设计图纸及选用标准图集规定等。
施工措施:根据本工程实际情况,确定施工工艺顺序如下。
化粪池基坑土方开挖,基坑土体护坡加固,基坑降水,基坑底部清槽,铺垫层下卵石或碎石层,混凝土垫层,砌筑池壁红砖,化粪池顶盖及圈梁支模、绑筋、浇注混凝土,化粪池顶盖预制板制作,化粪池顶盖拆模,抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青,作化粪池24H灌水实验,土方回填,化粪池预制顶盖安装。
施工方案:根据本工程特点各分项工程,确定如下施工方案。
化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为Z-13-100SF和Z-10-40SF,隔油池2座,型号为2G-3F和2G-2F。
化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。
土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5.化粪池Z-13-100SF(1#化粪池)开挖深度约5.7m,南开挖面在路边,需利用钢管、木板进行支撑。
化粪池Z-10-40SF(2#化粪池)开挖深度约4.9m(局部5.7m),开挖面北、西两面临地下室砼墙体,不用考虑放坡,东边和南边具备放坡条件。
土方开挖注意事项包括为防止遇雨季天气,基础开挖完成后,立即清理基槽将化粪池底板完成。
基础开挖完成后,要进行人工休整边坡,以确保施工的安全。

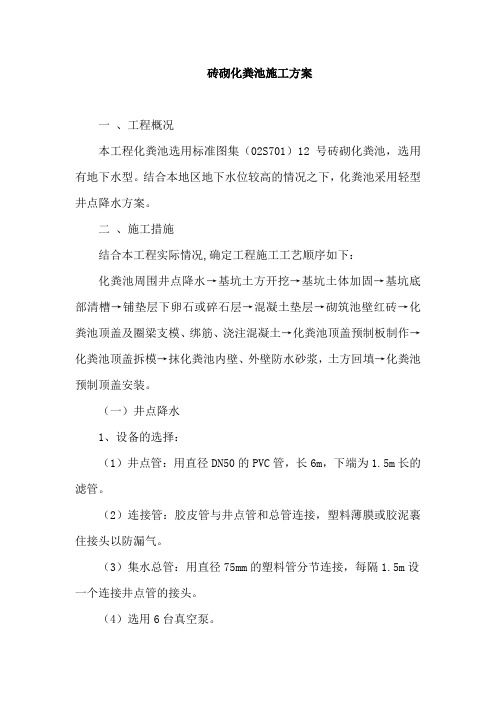

砖砌化粪池施工方案一、工程概况本工程化粪池选用标准图集(02S701)12号砖砌化粪池,选用有地下水型。
结合本地区地下水位较高的情况之下,化粪池采用轻型井点降水方案。
二、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池周围井点降水→基坑土方开挖→基坑土体加固→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,土方回填→化粪池预制顶盖安装。
(一)井点降水1、设备的选择:(1)井点管:用直径DN50的PVC管,长6m,下端为1.5m长的滤管。
(2)连接管:胶皮管与井点管和总管连接,塑料薄膜或胶泥裹住接头以防漏气。
(3)集水总管:用直径75mm的塑料管分节连接,每隔1.5m设一个连接井点管的接头。
(4)选用6台真空泵。
(5)冲孔设备:选用高压式离心泵。
2、井点施工工艺流程放线定位→铺设总管→冲孔→安装井点管、填砂砾滤料、上部填粘土密封→用弯联管将井点管与总管接通→安装抽水设备与总管连通→安装集水箱和排水管→开动真空泵排气、再开动离心水泵抽水、测量观测井中地下水位变化。
3、施工工艺(1)按确定的井点布置形状,放出基线用挖掘机开挖沟槽。
(2)用冲孔设备冲井点管孔。
(3)埋设井点管,回填粗砂滤层。
(4)敷设集水总管。
(5)连接抽水设备,进行试抽。
(6)检查是否有死管。
(7)用机械拔除井点管。
4、施工技术措施及质量保证措施(1)、为确保场地内的大气降水不回灌到地表以下,在开始井点降水施工前,合理安排好场内地表水的排水沟槽。
(2)冲孔时,冲孔孔径不得大于300mm,冲孔深度按施工方案比滤管低0.5m,且垂直水平管,井点管管距为1.5m,冲孔冲到底标高后,再将冲水管上提1.0m,再冲一遍后成孔(扩大井点滤层用)。
(3)井点降水设备进场,在埋设井点管之前,必须逐根检查井点管及集水总管,发现损坏,立即更换,保证滤网完整无缺。

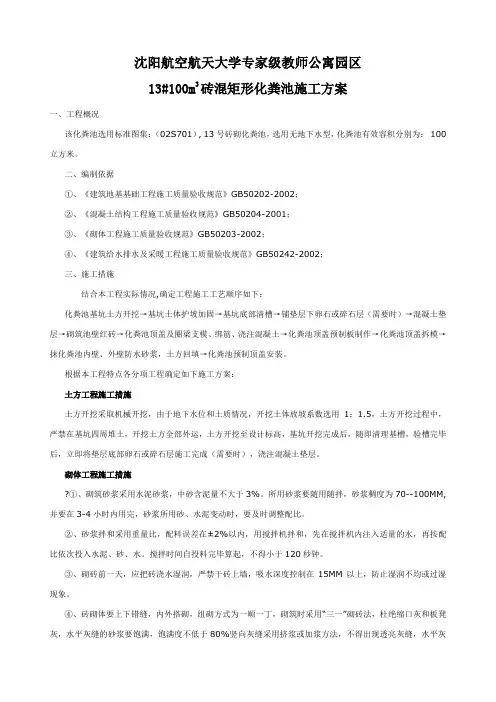

沈阳航空航天大学专家级教师公寓园区13#100m3砖混矩形化粪池施工方案一、工程概况该化粪池选用标准图集:(02S701), 13号砖砌化粪池,选用无地下水型,化粪池有效容积分别为:100立方米。
二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑底部清槽→铺垫层下卵石或碎石层(需要时)→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:土方工程施工措施土方开挖采取机械开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,随即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层。
砌体工程施工措施?①、砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。
搅拌时间自投料完毕算起,不得小于120秒钟。
③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
④、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM。

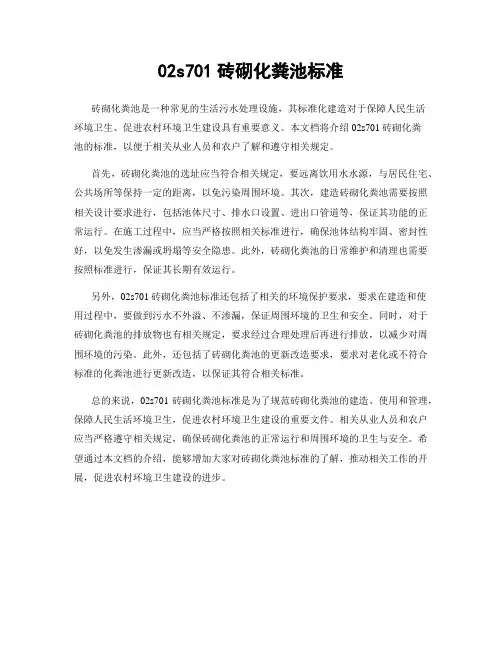

02s701砖砌化粪池标准
砖砌化粪池是一种常见的生活污水处理设施,其标准化建造对于保障人民生活
环境卫生、促进农村环境卫生建设具有重要意义。
本文档将介绍02s701砖砌化粪
池的标准,以便于相关从业人员和农户了解和遵守相关规定。
首先,砖砌化粪池的选址应当符合相关规定,要远离饮用水水源,与居民住宅、公共场所等保持一定的距离,以免污染周围环境。
其次,建造砖砌化粪池需要按照相关设计要求进行,包括池体尺寸、排水口设置、进出口管道等,保证其功能的正常运行。
在施工过程中,应当严格按照相关标准进行,确保池体结构牢固、密封性好,以免发生渗漏或坍塌等安全隐患。
此外,砖砌化粪池的日常维护和清理也需要按照标准进行,保证其长期有效运行。
另外,02s701砖砌化粪池标准还包括了相关的环境保护要求,要求在建造和使
用过程中,要做到污水不外溢、不渗漏,保证周围环境的卫生和安全。
同时,对于砖砌化粪池的排放物也有相关规定,要求经过合理处理后再进行排放,以减少对周围环境的污染。
此外,还包括了砖砌化粪池的更新改造要求,要求对老化或不符合标准的化粪池进行更新改造,以保证其符合相关标准。
总的来说,02s701砖砌化粪池标准是为了规范砖砌化粪池的建造、使用和管理,保障人民生活环境卫生,促进农村环境卫生建设的重要文件。
相关从业人员和农户应当严格遵守相关规定,确保砖砌化粪池的正常运行和周围环境的卫生与安全。
希望通过本文档的介绍,能够增加大家对砖砌化粪池标准的了解,推动相关工作的开展,促进农村环境卫生建设的进步。

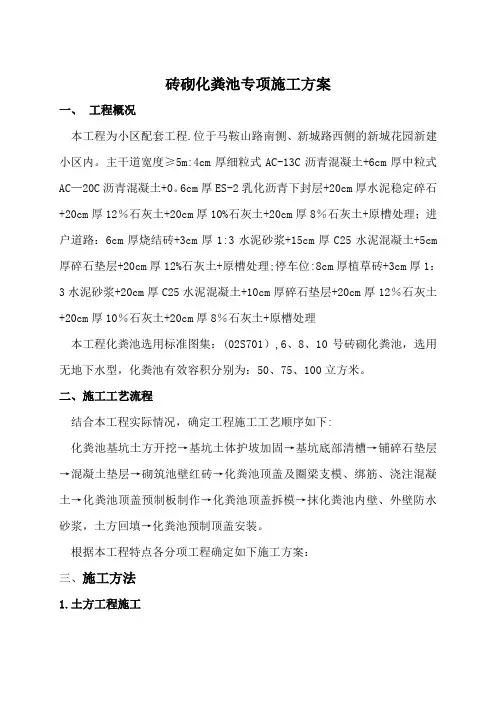

砖砌化粪池专项施工方案一、工程概况本工程为小区配套工程.位于马鞍山路南侧、新城路西侧的新城花园新建小区内。
主干道宽度≥5m:4cm厚细粒式AC-13C沥青混凝土+6cm厚中粒式AC—20C沥青混凝土+0。
6cm厚ES-2乳化沥青下封层+20cm厚水泥稳定碎石+20cm厚12%石灰土+20cm厚10%石灰土+20cm厚8%石灰土+原槽处理;进户道路:6cm厚烧结砖+3cm厚1:3水泥砂浆+15cm厚C25水泥混凝土+5cm 厚碎石垫层+20cm厚12%石灰土+原槽处理;停车位:8cm厚植草砖+3cm厚1:3水泥砂浆+20cm厚C25水泥混凝土+10cm厚碎石垫层+20cm厚12%石灰土+20cm厚10%石灰土+20cm厚8%石灰土+原槽处理本工程化粪池选用标准图集:(02S701),6、8、10号砖砌化粪池,选用无地下水型,化粪池有效容积分别为:50、75、100立方米。
二、施工工艺流程结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑底部清槽→铺碎石垫层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:三、施工方法1.土方工程施工土方开挖采取机械开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1。
5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层。
2.砌体工程施工(1)砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70——100MM,并要在3—4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
(2)砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。
