停止点验收表(钢筋、模板)
- 格式:doc
- 大小:31.00 KB
- 文档页数:2

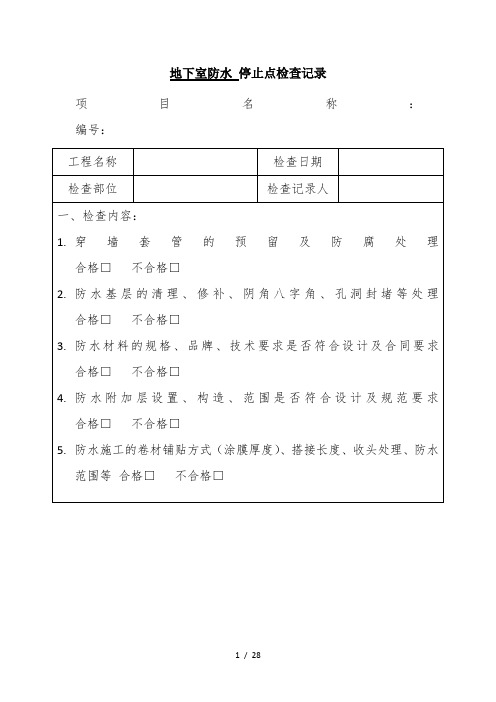

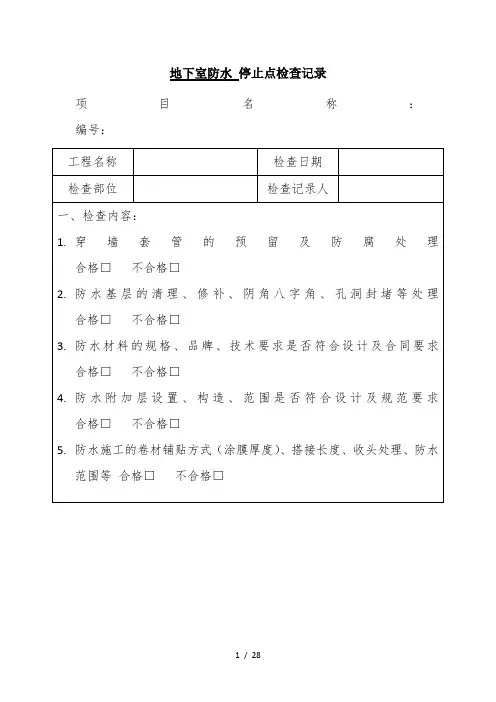

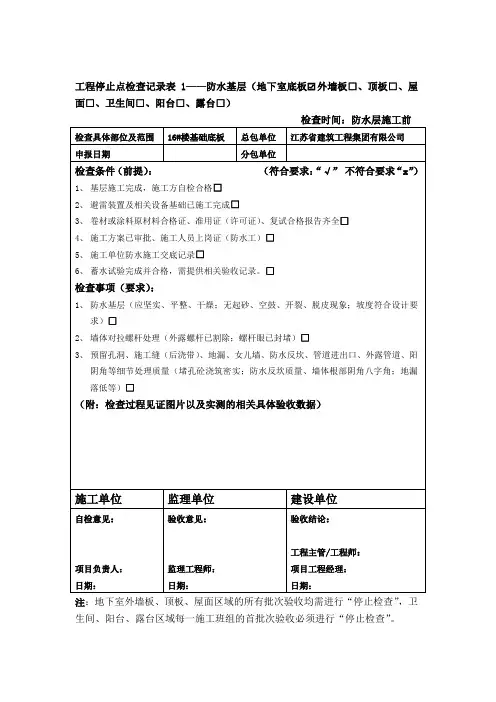

工程停止点检查记录表1――防水基层(地下室底板回外墙板口、顶板口、屋面□、卫生间□、阳台□、露台口)
检查时间:防水层施工前
注:地下室外墙板、顶板、屋面区域的所有批次验收均需进行“停止检查”,卫生间、阳台、露台区域每一施工班组的首批次验收必须进行“停止检查”。
工程停止检查点检查记录表2――防水层(地下室外墙板口、顶板口、屋面口、卫生间□、阳台□、露台口)
检查时间:防水层隐蔽前
注:地下室外墙板、顶板、屋面区域的所有批次验收均需进行“停止检查”,卫生间、阳台、露台区域每一施工班组的首批次验收必须进行“停止检查”。
工程停止检查点检查记录表3——地下室后浇带
检查时间:混凝土浇筑前
注:所有施工验收批次,均需进行“停止点检查”。
工程停止点检查记录表4——门窗框安装、塞缝施工
检查时间:门窗塞缝隐蔽前
注:每一施工班组的首批次验收必须进行“停止检查”。
注:每一施工班组的首批次验收必须进行“停止检查”。
工程停止点检查记录表5——土建与精装作业面移交
检查时间:精装修施工前
工程停止点检查记录表6——外墙涂装施工
检查时间:外脚手落架前
注:“停止检查”需覆盖所有单体的每个立面。
注:每一施工班组的首批次验收必须进行“停止检查”。
工程停止点检查记录表1——防水基层(地下室底板☑外墙板□、顶板□、屋面□、卫生间□、阳台□、露台□)
注:地下室外墙板、顶板、屋面区域的所有批次验收均需进行“停止检查”,卫生间、阳台、露台区域每一施工班组的首批次验收必须进行“停止检查”。
工程停止检查点检查记录表2——防水层(地下室外墙板□、顶板□、屋面□、卫生间□、阳台□、露台□)
注:地下室外墙板、顶板、屋面区域的所有批次验收均需进行“停止检查”,卫生间、阳台、露台区域每一施工班组的首批次验收必须进行“停止检查”。
工程停止检查点检查记录表3——地下室后浇带
注:所有施工验收批次,均需进行“停止点检查”。
工程停止点检查记录表4——门窗框安装、塞缝施工
注:每一施工班组的首批次验收必须进行“停止检查”。
工程停止点检查记录表5——土建与精装作业面移交
注:每一施工班组的首批次验收必须进行“停止检查”。
工程停止点检查记录表6——外墙涂装施工
注:“停止检查”需覆盖所有单体的每个立面。

秘秘*秘**秘**秘**秘**建筑工程施工过程“停止点,,管理办法
一、目的:为了控制工程施工全过程中各类分险的发生
二、使用范围:公司所有总承包项目
三、使用时间:工程施工全过程
四、原则:
1、所有停止点属于工程项目部质量、安全、技术、经营控制要点,工程项目部是“停止点”管理责任主体;
2、根据停止点重要性或其后果影响程度有所不同分为A、B、C三级;
3、停止点发生后,由工程项目部或公司主管部门下发停工(或暂停)令,停工(或暂停)令以书面形式下发,且必须注明整改要求和整改时间,整改责任人签字有效。
由项目部下发的A、B级停工(或暂停)令必须报公司工程部备案。
4、C级停止点下发停工(或暂停)令后,项目部督促相关施工单位进行整改,整改完毕后,经项目部相关人员检查确认后,由项目经理签字确认解除停工(或暂停)令;
5、A、B级停止点下发停工(或暂停)令后,项目部和公司工程部督促相关施工单位进行整改。
B类停止点整改完后,经项目部相关人员检查确认后,上报公司工程部,工程部确认整改完后,由工程部长签字确认解除停工(或暂停)令。
A类停止点整改完毕后,经项目部相关人员检查确认后,上报公司工程部,工程部确认整改完毕后,由公司经理签字解除停工(或暂停)令。
6、停止点事件发生后,暂时无法解除的,由公司召开经理办公会,确认事件的处理办法。
7、整改单位接到停工(或暂停)令后必须认真整改,如在规定时间内没有整改完毕,由项目部或公司主管部门下发考核单,考
核金额为C级1000元,B级2000元,C级5000元。
如拒绝整改的考核加倍。
因未整改或未按要求和时间整改的造成其它损失的,所有损失由整改单位负责。
施工“停止点”汇总表。
1111
**钢筋验收单**
工程名称:[具体工程名称]
施工单位:[施工单位名称]
验收日期:[具体验收日期]
验收内容:
1. 钢筋型号:[列出验收的钢筋型号]
2. 钢筋数量:[详细列出验收的钢筋数量]
3. 钢筋外观质量:[描述钢筋的外观质量,如有无锈蚀、裂纹等]
4. 钢筋尺寸偏差:[列出钢筋的尺寸偏差情况,如直径、长度等]
5. 钢筋力学性能:[说明钢筋的力学性能测试结果,如屈服强度、抗拉强度等]
6. 产品质量证明文件:[附上钢筋的产品质量证明文件,如出厂合格证、检测报告等]
验收结论:
1. 钢筋型号、数量、外观质量、尺寸偏差、力学性能等均符合设计要求和相关标准。
2. 产品质量证明文件齐全。
验收单位:[验收单位名称]
验收人签字:[验收人签字]
日期:[验收日期]
注意:以上示例仅供参考,具体内容可根据实际情况进行修改和完善。
在填写钢筋验收单时,应确保信息真实、准确、完整,并按照相关规定进行验收和记录。
地下室防水停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
土方回填停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
钢筋工程停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
砌筑及二次结构停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
屋面防水停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
外墙保温停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
立库、货架预埋件制作安装停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
楼地面混凝土地坪停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
基础接地停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
强弱电间(井)设备安装停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
线管及配电箱箱体安装停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。
卫生间给排水管道安装停止点检查记录项目名称:编号:说明:检查验收必须由监理或项目部组织,验收完成后必须签署相关意见,验收或整改复查合格方可进入下一道工序。

工程停止点检查表格工程停止点检查清单以下是工程停止点检查清单,包括分部/分项工程停止项控制点:锚杆间距、锚杆长度、锚杆倾斜角度、地基与基础、注浆压力、基坑支护工程、基坑监测、土钉墙施工边坡堆载。
其中,锚杆间距、锚杆长度、锚杆倾斜角度必须符合设计要求,注浆压力也必须符合设计要求。
同时,距离边坡1米不允许有重型荷载堆放。
基坑边坡顶部的水平位移和竖向位移、围护墙顶部的水平位移和竖向位移,监测点间距不宜大于20m,每边监测点数目不应少于3个。
深层水平位移、基坑边坡顶部的水平位移和竖向位移观测频率也必须符合规范要求。
在土方工程中,___分层分段开挖,___开挖必须遵守严禁超深、常长开挖的规定。
土钉注浆体及砼面层必须达到70%以上的强度,基层必须坚固、平整,无起砂、空鼓、松动、脱皮现象。
基层处理时必须保持干燥,界面剂涂刷均匀,不露底。
对于附加层,在转角处、阴阳角等特殊部位,应增贴1~2层相同卷材的附加层,宽度不宜小于500mm。
卷材的搭接宽度必须≥100mm,当使用多层卷材时,上下两层卷材接缝细部处理必须应错开,错开宽度为幅宽的1/3,且上下两层不能相互垂直铺贴,长度、接缝宽度、阴阳角也必须符合规范要求。
接缝必须粘贴封严,接缝密封宽度不小于10mm,无开口。
阴阳角处应用水泥砂浆或细石砼做成圆弧或45度角。
在验收方面,监理验收、甲方验收和抽检都必须全检,填写验收记录,并对相关验收结论负责。
其他停检内容包括防水工程地下室底板、止水带、止水钢板安装、穿墙螺栓处理、地下室外墙防水施工附加层、车库顶板防水施工、泛水高度、成品保护、防水保护层、___回填、回填土施工回填土质、回填厚度和同屋面。
1.挡土墙防水保护层符合设计要求,回填土含水量适宜,不含杂物。
回填土虚铺厚度不超过300mm。
2.同屋面位置、长度、坡度符合设计要求,全检并填写验收记录,对验收结论负责。
附加层全检,抽检分层夯实、吊洞、基层处理、细部处理、卫生间、阳台、露台防水施工。

钢筋工程样板验收表————————————————————————————————作者:————————————————————————————————日期:样板验收表工程名称延吉万达广场分部分项工程钢筋工程验收部位样板间框架柱验收时间2014.8.10 验收内容:柱钢筋1、受力钢筋和品种、级别、规格和数量2、受力钢筋的弯钩3、机械连接接头百分率4、接头位置和数量5、箍筋弯钩形式6、受力钢筋顺长度方向全长净尺寸mm7、箍筋内净尺寸mm8、绑扎钢筋骨架长、宽mm9、绑扎箍筋、纵向钢筋间距mm验收结论:符合设计及规范要求,验收合格。
施工总包单位监理单位建设单位会签栏2014年8月10日2014年8月10日2014年8月10日备注:1、对存在严重问题,需完成整改后重新组织验收。
2、对存在较轻微或需要改进的问题,在验收结论中详细记录需整改问题。
样板验收表工程名称延吉万达广场分部分项工程钢筋工程验收部位E1地下二层一段验收时间2014.9.12 验收内容:梁钢筋绑扎1、受力钢筋和品种、级别、规格和数量2、受力钢筋的弯钩3、机械连接接头百分率4、接头位置和数量5、箍筋弯钩形式6、受力钢筋顺长度方向全长净尺寸mm7、箍筋内净尺寸mm8、绑扎钢筋骨架长、宽mm9、绑扎箍筋、纵向钢筋间距mm10、钢筋弯起点位置mm验收结论:符合设计及规范要求,验收合格。
施工总包单位监理单位建设单位会签栏2014年9月12日2014年9月12日2014年9月12日备注:1、对存在严重问题,需完成整改后重新组织验收。
2、对存在较轻微或需要改进的问题,在验收结论中详细记录需整改问题。
样板验收表工程名称延吉万达广场分部分项工程钢筋工程验收部位A3楼基础底板验收时间2014.9.25 验收内容:基础钢筋绑扎1、受力钢筋和品种、级别、规格和数量2、受力钢筋的弯钩3、机械连接接头百分率4、接头位置和数量5、箍筋弯钩形式6、受力钢筋顺长度方向全长净尺寸mm7、箍筋内净尺寸mm8、绑扎钢筋骨架长、宽mm9、绑扎箍筋、纵向钢筋间距mm10、绑扎钢筋骨架网眼尺寸mm验收结论:符合设计及规范要求,验收合格。
总平面图坐标与实际尺寸核实记录表放线完成后楼房定位核实记录表特殊地基处理方案收集表基槽验收记录表每栋楼为检验批编号: 005基础轴线验收表每栋楼为检验批编号: 006轴线、标高验收表每施工段为检验批编号:基础轴线验收表每栋楼为检验批编号:006基础防潮层验收表每栋楼为检验批编号:007钢筋进场验收记录表要求:钢筋进场后五天内完成编号:008见证取样单编号009砌体轴线验收表(停止验收)每层为检验批编号:010模板验收表(停止验收)每层为检验批编号:011钢筋抗裂措施验收表(停止验收)每层为检验批编号:012砼施工过程中抽检验收记录表要求:砼施工过程中每层一表编号: 013砼施工前洞口及套管验收表(停止验收)每层为检验批编号:014样板验收单每个户型为一验收批编号:015顶板标高记录表要求:主体验收前完成编号: 016砼成型记录表要求:模板拆除完成后七天内编号:017建筑物沉降观测记录砌体工程抗裂措施验收表填充墙顶部填塞验收表要求:每栋楼一表编号:020外墙抹灰前基层验收表(停止验收)每栋楼为检验批编号:021外墙抹灰界面剂、钢丝网验收表(停止验收)每栋楼为检验批编号:022抹灰工程窗台检查验收记录要求:每楼一表编号:023外墙抹灰质量验收表(停止验收)每栋楼为检验批编号:024内墙抹灰前基层验收表(停止验收)每栋楼为检验批编号:025内墙抹灰界面剂、钢丝网验收表(停止验收)每栋楼为检验批编号:026内墙抹灰质量验收表每层为检验批编号: 027内墙强度控制措施验收表每层为验收批编号:028抹灰工程空鼓、裂缝检查验收记录楼、地面砼配合比检查记录表要求:每栋楼抽检两次编号:030楼地面标高施工前控制线检查记录表楼地面标高施工前控制线检查记录表楼面施工验收完成后养护验收表(停止验收)每单元为检验批编号:033楼地面施工完成后标高及面层质量检查记录表门窗框进场后破坏性抽查记录表要求:每分包单位抽检一次编号:035门窗扇(五金件、纱窗)样板户验收记录表要求:门窗安装前提前做样板,每户型一表编号:036门窗淋水试验记录表门窗尺寸交接验收表(停止验收)单位工程为检验批编号:038打胶基层验收表(停止验收)单位工程为检验批编号:039打胶完成后验收表(停止验收)单位工程为检验批编号: 040地面素土夯实验收表(停止验收)单位工程为检验批编号: 041灰土垫层验收表(停止验收)单位工程为检验批编号:042防潮层验收表(停止验收)单位工程为检验批编号:043地面砼验收表(停止验收)单位工程为检验批编号:044栏杆材料进厂验收记录表要求:分包队伍为验收批编号:045栏杆安装样板记录表要求:分包队伍为验收批编号:046栏杆验收记录表要求:栏杆施工完成验收编号:047。
工程施工之见证点和停止点1.阶段序号:1.地基与基础工程施工阶段2.沉管灌注桩工序3.人工挖孔桩预制砼管桩工序2.见证点和停止点具体内容:阶段1:挤土效应预防措施及打桩顺序方案审核(停止点)桩位放样位置复核(停止点)预制桩进场验收,包括管桩砼的出厂合格证、结构性能检测报告、外观质量、尺寸等(见证点)桩身垂直度监控(见证点)接桩质量检查(停止点)桩基进入持力层及桩顶标高(桩长)控制(见证点)实际桩位复核(仅限工程桩)(停止点)桩基承载力检验及桩体质量检测(仅限工程桩)(见证点)阶段2:桩位放样位置复核(停止点)桩孔护壁钢筋隐蔽验收(见证点)桩孔尺寸及垂直度检查(见证点)桩底扩大头尺寸、高度检查(见证点)桩基进入持力层(桩长)控制(停止点)桩底沉渣控制(停止点)钢筋笼绑扎、焊接质量及下笼标高检查(见证点)阶段3:灌注砼塌落度、流动性检查(见证点)砼灌注桩顶标高控制(见证点)实际桩位复核(仅限工程桩)(停止点)桩基承载力检验及桩体质量检测(仅限工程桩)(见证点)阶段4:挤土效应预防措施及打桩顺序方案审核(停止点)桩位放样位置复核(见证点)沉管垂直度监控(停止点)桩基进入持力层及最后贯入度(桩长)控制(见证点)钢筋笼绑扎、焊接质量及下笼标高检查(见证点)灌注砼塌落度、流动性检查(见证点)砼灌注桩顶标高控制(见证点)实际桩位复核(仅限工程桩)(停止点)阶段5:桩位放样位置复核(见证点)钻头直径、磨损程度及钻杆垂直度监控(见证点)泥浆比重检查(见证点)桩基进入持力层(桩长)控制,岩样检查、入岩深度控制(见证点)钢筋笼绑扎、焊接质量及下笼标高检查(见证点)灌注砼前桩底沉渣厚度检查(见证点)灌注砼塌落度、流动性检查(见证点)砼灌注桩顶标高控制(见证点)实际桩位复核(仅限工程桩)(停止点)阶段6:桩位放样位置复核(停止点)钻杆垂直度监控(见证点)水泥进场验收,包括水泥品种、质量、数量及外加剂等(见证点)水泥浆比重检查(见证点)钻头进入深度和桩顶标高(桩长)控制(见证点)水泥用量、外加剂用量、水泥浆拌制的罐数、压浆过程中是否有断浆现象、喷浆搅拌提升速度以及复搅次数等检查(见证点)防腐、绝热工程安装检查:在进行防腐和绝热工程安装前,需要对其进行检查,以确保安装的质量和可靠性。

项目工程施工停止点(报验点)一览表1/6分部工程或其他子分部工程或分项工程或工序停止点控制内容验收要求备注土石方工开挖前方格网的布置,原始地貌标高测量,方格网布置电子板等。
监理会同甲方全检程验收移交边界线、开挖后的标高、平场竣工图等。
监理会同甲方全检工程材料、构配件和设备进场前(或使用前)相关合格证、许可证、外观、几何尺寸等。
监理(或会同甲方)检查开挖前测量放线成果、放线记录、轴线及桩位的偏差等。
报监理检查遇到地下水时水位深度、抽水记录等。
监理检查记录挖到岩层时岩层地质情况、深度与地勘报告比较。
监理检查记录基础工程桩基础桩孔验收下钢筋笼前轴线、桩径、垂直度、嵌岩要求、取芯试压报告(岩芯取样要求见证)等。
钢筋规格、几何尺寸、接头、锚固长度、箍筋间距等。
施工、监理、建设、设计、勘测、质监等单位验收报监理检查桩芯砼灌注原材料质量、砼坍落度、振捣等。
报监理旁站桩芯动测试验数量、桩号等。
报监理检查基础梁钢筋绑扎前垫层的质量、顶面标高、轴线偏差。
报监理检查2/6分部工程或其他子分部工程或分项工程或工序停止点控制内容验收要求备注基础梁砼浇筑前钢筋规格、几何尺寸、接头、锚固长度、箍筋间距;模板类型、尺寸、垂直度、加固措施;插筋的规格、数量;砼坍落度、振捣等。
施工、监理、建设、设计、质监等单位验收。
开挖前测量放线成果、放线记录、轴线及桩位的偏差等。
报监理检查独立基础挖到岩层时基坑验收岩层地质情况、深度与地勘报告比较。
监理检查记录轴线、几何尺寸、垂直度、嵌岩要求、取芯试压报施工、监理、建设、设计、勘测、告(岩芯取样要求见证)等。
质监等单位验收基础工程砼浇筑前垫层的质量;钢筋规格、几何尺寸、接头、锚固长度;砼坍落度、振捣等。
监理检查,砼浇筑监理旁站开挖前测量放线成果、放线记录、轴线及桩位的偏差等。
报监理检查条形基础挖到岩层时基槽验收岩层地质情况、深度与地勘报告比较。
监理检查记录轴线、几何尺寸、嵌岩要求、取芯试压报告(岩芯施工、监理、建设、设计、勘测、取样要求见证)等。
钢筋绑扎、模板安装验收表
验收时间:年月日编号:项目名称:成都融创中坝项目标段:标段
施工单位:山西省第三建筑工程公司验收部位:
验收内容: 钢筋、模板验收
检查项检查指标自检
钢筋钢筋规格、型号、尺寸、位置符合设计要求;
钢筋连接方式、搭接的接头位置、质量符合设计要求;
钢筋的构造要求(抗震、箍筋加密区、钢筋锚固长度、搭接长度)符合设计要求;
箍筋间距符合设计要求;
钢筋原材试验和验收部位施工试验合格;
钢筋保护层厚度符合设计要求;
模板模板内杂物清理干净;
构件尺寸与图纸相符;
模板拼缝严密符合设计要求;
模板的平整度和加固符合设计及规范要求;模板支撑体系符合设计要求;
验收结论:
复查结果:
相关单位会签栏
施工单位监理单位建设单位其他
注:1、本表签字认可单位各存一份,各专业人员均需要签字确认。
2、本表外的各主控和一般控制项目必须满足规范要求。
3、可以按现场检验批进行验收。
