投标报价编制说明

  • 格式:docx
  • 大小:17.22 KB
  • 文档页数:2

投标报价编制说明

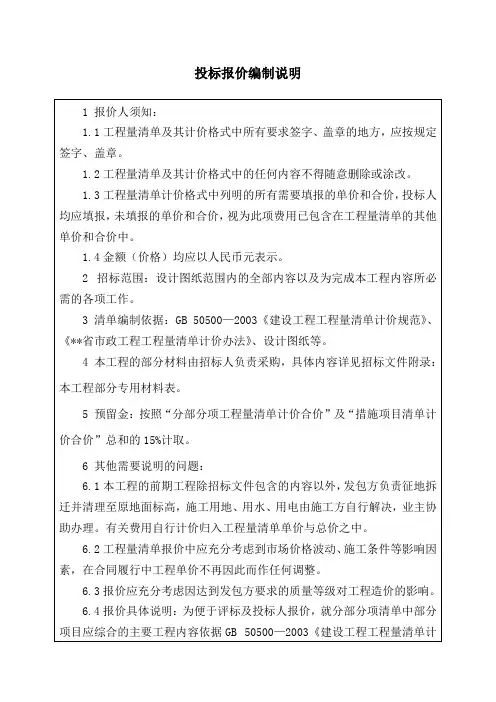

1 报价人须知:

1.1工程量清单及其计价格式中所有要求签字、盖章的地方,应按规定签字、盖章。

1.2工程量清单及其计价格式中的任何内容不得随意删除或涂改。

1.3工程量清单计价格式中列明的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中。

1.4金额(价格)均应以人民币元表示。

2 招标范围:设计图纸范围内的全部内容以及为完成本工程内容所必需的各项工作。

3 清单编制依据:GB 50500—2003《建设工程工程量清单计价规范》、《**省市政工程工程量清单计价办法》、设计图纸等。

4 本工程的部分材料由招标人负责采购,具体内容详见招标文件附录:本工程部分专用材料表。

5 预留金:按照“分部分项工程量清单计价合价”及“措施项目清单计价合价”总和的15%计取。

6 其他需要说明的问题:

6.1本工程的前期工程除招标文件包含的内容以外,发包方负责征地拆迁并清理至原地面标高,施工用地、用水、用电由施工方自行解决,业主协助办理。有关费用自行计价归入工程量清单单价与总价之中。

6.2工程量清单报价中应充分考虑到市场价格波动、施工条件等影响因素,在合同履行中工程单价不再因此而作任何调整。

6.3报价应充分考虑因达到发包方要求的质量等级对工程造价的影响。

6.4报价具体说明:为便于评标及投标人报价,就分部分项清单中部分项目应综合的主要工程内容依据GB 50500—2003《建设工程工程量清单计价规范》、《**省市政工程工程量清单计价办法》作了陈述以供投标时参考,但投标人不能理解为“被陈述的项目为该细目只能综合的工程内容,未被陈述而须综合的其它分项工程内容不在其内”,即未被陈述的项目应综合的内容均不能作为向发包方索赔的依据。投标人应该明确:应综合的工程内容投标人根据报价原则已全部涵盖。

6.5土石类别应按现场勘察情况自行综合考虑。

6.6所有管道、管沟沟槽开挖工程量均按构筑物最大水平投影面积乘以挖土深度以体积计算。

6.7工程中所有试验检测费用应包含于报价中,不因任何原因而调整。

6.8报价应充分考虑对原有管道的保护费用。

6.9旧道路的拆除厚度误差在±10%的范围内,单价不变。

6.10请自行考虑道路工程中素土回填项目是否购土或挖方利用。

6.11本报价说明未说明的项目均执行《建设工程工程量计价规范》(GB50500-2003)及《**省市政工程工程量清单计价办法》中的相关规定。
