高压电线防护方案样本一、背景介绍随着现代社会对电力需求的不断增长,高压电线在城市和乡村里随处可见。
然而,高压电线的存在也带来了很多安全隐患。
人们对高压电线的防护需求也越来越迫切。
因此,本文将提出____年高压电线防护方案,以解决现有防护措施不足的问题。
二、问题分析目前,高压电线的防护主要有以下问题:1. 高压电线触碰带来的电击风险;2. 高压电线坠落或倾斜导致的安全隐患;3. 高压电线对周围环境的影响。
三、解决方案1. 加强安全宣传与教育针对高压电线的安全隐患,应当加强宣传教育工作,提高公众的安全意识。
通过制作宣传片、举办安全讲座、发放宣传手册等方式,向公众普及高压电线的危险性和防护措施。
同时,加强对儿童和学生的安全教育,提高他们对高压电线的认知和防范意识。
2. 安装电线避障系统采用先进的电线避障系统,可以有效降低高压电线因倾斜、坠落或其他原因导致的安全隐患。
该系统可以通过传感器实时监测电线的状态,一旦发现异常情况,如电线倾斜或杆塔受损,系统即可通过语音警报或闪光灯等方式提醒人们注意,并及时采取安全措施。
3. 建立高压电线保护区合理划定高压电线的保护区,禁止无关人员和车辆进入。
在保护区周围设置牢固的围栏,增加警示标识,并定期巡逻检查。
同时,对于农田和公共场所等特殊区域,可以采用地下走线或其它隔离方式,减少人员接触高压电线的机会,并确保高压电线不对周围环境造成不利影响。
4. 推广智能穿戴设备智能穿戴设备可以帮助工作人员在接近高压电线时,提供预警和保护。
比如,通过佩戴电磁感应装置,一旦接近高压电线,装置会发出警报,以提醒使用者迅速远离。
同时,还可以配备防护帽、绝缘手套和防护服等装备,提供更全面的防护措施。
5. 加强法律法规和监督管理建立完善的法律法规和监督管理机制,对高压电线的建设、运营和维护进行规范和监督。
同时,加强对高压电力巡检人员、施工人员和维护人员的培训,提高他们的专业素质和安全意识,减少安全事故的发生。
一、编制说明为确保施工现场的安全生产,防止因高压线引起的触电事故,保障施工人员的人身安全和设备的正常运行,特制定本高压防护专项方案。
本方案旨在明确高压线防护的具体措施、责任分工及应急处理流程,确保施工过程中的安全。
二、编制依据1. 《电力设施保护条例》2. 《施工现场临时用电安全技术规范》(JGJ46-20xx)3. 《建筑施工扣件式钢管防护架安全技术规范》(JGJ130-20xx)4. 国家现行的技术政策及标准、安全操作规程及安全验收规范。
三、工程概况及现场概况1. 工程概况- 工程名称:XX项目- 工程地址:XX市XX区XX路- 建设单位:XX房地产开发有限公司- 设计单位:XX建筑设计有限公司2. 现场概况- 施工现场附近存在高压线,电压等级为XXKV,距离施工现场XX米。
- 施工过程中需在高压线附近进行土方开挖、基础施工、主体结构施工等作业。
四、高压线防护措施1. 安全距离- 严格按照电力设施保护条例及相关规范要求,确保施工现场与高压线之间的安全距离。
2. 防护设施- 在高压线附近搭设防护架,防护架高度应超过高压线不小于2米,确保施工人员与高压线保持安全距离。
- 防护架应采用符合国家标准的材料,具有足够的强度和稳定性,并经过专业检测合格。
3. 警示标志- 在高压线附近设置明显的警示标志,提醒施工人员注意安全。
- 警示标志应采用醒目的颜色和字体,易于识别。
4. 人员培训- 对施工人员进行高压线安全防护知识培训,提高施工人员的安全意识和操作技能。
- 培训内容包括高压线的基本知识、安全操作规程、应急处理措施等。
5. 现场巡查- 定期对施工现场进行巡查,检查高压线防护设施是否完好,发现问题及时整改。
五、责任分工1. 施工单位负责制定高压线防护专项方案,并组织实施。
2. 施工现场负责人负责监督高压线防护措施的实施,确保施工安全。
3. 施工人员应严格遵守高压线安全操作规程,发现安全隐患及时报告。
六、应急处理1. 发现高压线故障或异常情况,立即停止施工,并报告相关部门。
第1篇一、工程概况随着我国经济的快速发展,电力需求日益增长,高压输电线路在电力输送中发挥着至关重要的作用。
然而,高压输电线路沿线环境复杂,易受外力破坏,如树木生长、施工活动、交通事故等,导致线路故障频发,影响电力系统的稳定运行。
为确保高压线路的安全稳定运行,提高电力输送效率,特制定本高压线防护施工方案。
二、施工目的1. 降低高压线路故障率,提高电力输送效率。
2. 确保高压线路及其周边环境的安全。
3. 遵循相关法规和标准,保障施工人员的人身安全。
三、施工范围本次高压线防护施工范围包括:高压线路沿线100米范围内的树木砍伐、清理;高压线路基础加固;防护网架设;警示标志设置;施工人员安全教育及培训等。
四、施工方法及措施1. 树木砍伐与清理- 前期调查:对高压线路沿线进行实地勘察,了解线路走向、周边环境、树木分布等情况。
- 砍伐方案:根据树木种类、生长情况、距离线路的距离等因素,制定合理的砍伐方案。
- 砍伐作业:采用机械或人工方式进行树木砍伐,确保砍伐过程中不损坏高压线路及设备。
- 清理作业:砍伐后的树木残枝、树根等清理干净,避免影响线路运行。
2. 高压线路基础加固- 检查评估:对高压线路基础进行检查评估,确定加固部位和加固方案。
- 加固材料:选用合格的高压线路基础加固材料,如钢筋、水泥等。
- 加固施工:按照设计要求进行高压线路基础加固,确保加固效果。
3. 防护网架设- 防护网类型:根据高压线路的特点和周边环境,选择合适的防护网类型,如铁丝网、隔离网等。
- 架设方案:制定详细的防护网架设方案,包括网片规格、安装高度、固定方式等。
- 架设施工:按照方案进行防护网架设,确保防护网牢固、安全。
4. 警示标志设置- 警示标志类型:根据高压线路的特点和周边环境,选择合适的警示标志类型,如警示牌、警示灯等。
- 设置位置:在高压线路沿线设置警示标志,确保警示标志醒目、易见。
- 标志内容:警示标志内容应包括高压线路电压等级、警示内容、联系电话等。
××××××工程高压线防护施工方案编制人:审核人:审批人:审批日期:XXXX有限公司高压线防护施工方案目录第一章工程概况 (1)第二章编制依据 (1)第三章施工准备 (2)第四章搭、拆高压线防护架子及施工要点 (3)第五章相关的计算 (7)第六章安全管理措施及安全保证体系 (8)第七章文明施工 (13)第八章附图(高压线防护措施立面)........................ 错误!未定义书签。
高压线防护施工方案第一章工程概况1、XXX项目,位于XXX。
本工程由XXX投资建设,XXX设计,XXX地质勘查,XXX监理,由XXXXX有限公司总承包。
2、东、西广场有两栋塔楼和三层的商业裙房组成,A#塔楼地上25层,B#塔楼地上25层,C#塔楼地上24层,D#塔楼地上25层,地下二层。
本项目为高层公寓楼,地下一、二层为车库和设备用房,地上一至三层为商业,四至25层为公寓式办公,地下二层战时为甲等人员掩蔽部。
总建筑面积为96273.87m2。
3、本工程设计使用年限为50年,结构安全等级为二级。
采用现浇钢筋混凝土框架剪力墙结构;塔楼基础采用CFG管桩及筏板基础,裙房采用独立基础及条形基础。
主楼及地下2层抗震等级均为二级,主楼以外±0.000以上的三层商业抗震等级为三级。
4、本工程在C#塔楼西北角有一个变压器。
变压器附近有10KV的高压线。
高压线及变压器均在C#塔吊覆盖范围内,为保证施工及用电安全,我单位将此部位用砌体及木栅栏四周及竖向方向防护。
为保证架体稳定性及防护需要,下部2.2米用砖块砌筑,低压室门前(南侧)开一个1.5米宽门,上部高压线部位为防止触电,用木枋和木杉搭设,木枋搭接绑扎不少于三道。
高压线防护架搭设总高度6米。
高压线防护架体搭设时要求不得带电操作。
第二章编制依据1、《中华人民共和国安全生产法》2、《中华人民共和国建设工程安全生产管理条例》3、《电力设施保护条例》(中华人民共和国国务院令(第239号))4、《工程建设标准强制性条文》5、《施工现场临时用电安全技术规范》JGJ46-2005。
高压线防护方案第1篇高压线防护方案一、背景分析随着我国经济的快速发展,电力需求不断增长,高压输电线路作为电力系统的重要组成部分,其安全稳定运行对保障社会生产和居民生活具有重要意义。
然而,近年来,高压线事故频发,不仅造成严重的经济损失,还威胁到人民群众的生命安全。
为了确保高压线的安全运行,减少事故发生,制定一套合法合规的高压线防护方案势在必行。
二、目标与原则1. 目标:通过采取有效措施,确保高压线设施安全、可靠、稳定运行,降低事故发生率,保障人民群众生命财产安全。
2. 原则:(1)合法性:严格遵守国家相关法律法规,确保方案合法合规。
(2)安全性:以人民群众的生命安全为核心,确保高压线防护措施的有效性。
(3)预防为主:强化事故预防意识,从源头上消除安全隐患。
(4)综合治理:多部门协同,综合运用技术、管理、法律等手段,形成高压线防护的合力。
三、防护措施1. 技术措施(1)加强高压线设施的设计与施工质量监管,确保符合国家相关标准。
(2)定期对高压线设施进行检查、试验,及时消除设备缺陷。
(3)采用先进的技术手段,如无人机巡检、红外热像检测等,提高高压线设施的检测效率。
(4)对易发生事故的区段,采用隔离、警示等手段,提醒群众注意安全。
2. 管理措施(1)建立健全高压线防护管理制度,明确各部门职责,确保工作落实。
(2)加强高压线设施的日常巡检,制定详细的巡检计划,确保及时发现并处理安全隐患。
(3)对高压线附近的施工作业进行严格审批,确保施工安全。
(4)加强与地方政府的沟通协调,共同推进高压线防护工作。
3. 法律措施(1)依法打击破坏高压线设施的行为,严肃处理违法犯罪行为。
(2)加强对高压线附近违章建筑的查处,确保高压线安全运行。
(3)加强对高压线防护相关法律法规的宣传,提高人民群众的法律意识。
4. 宣传教育措施(1)通过多种渠道,广泛宣传高压线防护知识,提高人民群众的安全意识。
(2)开展高压线防护专题教育活动,加强对中小学生、施工单位等特定群体的宣传教育。
xxxxxxxx定向安顿房工程变压器及高压线防护方案编制:审核:xxxxxxxxx企业xxx项目部xxxx年xx月xx日目录一、工程概况 .............................................................................. 错误!未定义书签。
二、针对措施 .............................................................................. 错误!未定义书签。
三、高压线及设备防护设计 ...................................................... 错误!未定义书签。
四、详细搭设措施 ...................................................................... 错误!未定义书签。
五、架体拆除 .............................................................................. 错误!未定义书签。
六、安全注意事项 ...................................................................... 错误!未定义书签。
一、工程概况xxxx定向安顿房工程位于北京市xxxxxxx,xx路西侧,xx路北侧,xx路南侧,xx路东侧。
当地块由我企业承建旳1#、2#、3#、18#、19#、21#住宅楼及1#、2#地下车库,总建筑面积71961m2。
各住宅楼地下两层,基底深约-6.5m,地上7-9层,原则层层高2.8m,檐高26.5m;地下车库地下一层,基底深-7.5m,层高3.8m,顶板上有2.5m覆土。
因现场xxx集团单独施工旳0608地块及与我方共同施工旳0610地块供电需要,甲方考虑场地原因,将10kv高压线及变压器设置于现场1#、2#、3#楼东侧及1#楼南侧,施工用地红线内0.5m,南北走向,以满足现场供电需要,目前已将设备、线路安装布设完毕。
一、编制目的为确保施工现场人员及设备的安全,防止高压线安全事故的发生,特制定本高压线防护专项施工方案。
二、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2015)2. 《建筑施工扣件式钢管防护架安全技术规范》(JGJ130-2011)3. 国家相关法律法规及行业标准4. 施工现场实际情况三、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 建设单位:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司四、高压线概况1. 高压线电压等级:10KV2. 高压线距离地面高度:约15米3. 高压线与施工现场最近距离:约8米五、防护措施1. 施工现场周边设置警示标志,提醒施工人员注意高压线安全。
2. 施工现场与高压线之间设置防护栏,防护栏高度不低于2.5米,确保施工人员及设备安全。
3. 在高压线两侧设置防护架,防护架材料为毛竹,搭设高度超过高压线不小于2米,确保防护架稳固、可靠。
4. 防护架搭设完成后,进行安全检查,确保防护架无松动、变形等情况。
5. 防护架与高压线之间保持一定的安全距离,确保施工过程中无碰撞、接触等情况。
6. 施工过程中,加强对施工人员的安全教育,提高安全意识,严格遵守操作规程。
7. 施工现场配备必要的安全防护设备,如绝缘手套、绝缘鞋、绝缘棒等,确保施工人员安全。
六、施工步骤1. 施工现场周边设置警示标志。
2. 搭设防护栏,确保高度不低于2.5米。
3. 搭设毛竹防护架,确保搭设高度超过高压线不小于2米。
4. 进行安全检查,确保防护设施无松动、变形等情况。
5. 施工过程中,加强安全监控,确保施工人员及设备安全。
6. 施工完成后,拆除防护设施,清理施工现场。
七、安全保证措施1. 项目安全组织架构:成立安全领导小组,负责施工现场安全管理。
2. 项目安全组织人员:配备专职安全员,负责施工现场日常安全检查、教育、监督等工作。
3. 施工安全防范措施:严格执行操作规程,加强施工现场安全防护措施,确保施工安全。
高压线防护方案8篇高压线防护方案高压线防护方案(一):高压线安全防护措施一、工程概况本工程为地下连体工程,地上分为18#楼、19#楼、1#商铺楼、2#商铺楼。
其中18#楼结构分为18#A段:地下一层,地上21层,室内外高差0、30m,结构总高67、80m;18#B段18#c段地下一层,地上24层,室内外高差0、30m,结构总高76、80m,建筑物室内地面标高±0、000相当于绝对高程为363、595m。
其中19#楼结构分为19#A段:地下一层,地上21层,室内外高差0、30m,结构总高67、80m;19#B段19#c段地下一层,地上24层,室内外高差0、30m,结构总高76、80m,±0、000相当于绝对高程为363、595m。
其中1#商铺地下一层,地上三层,房屋总高度11、70m,±0、000现场确定。
其中2#商铺地下一层,地上三层,房屋总高度12、00m,±0、000现场确定。
二、安全隐患根据施工现场平面图以及对施工现场的实际勘踏,北面、东面和西面路侧有输电线路,根据建筑施工安全技术标准jGj46—88要求,在建工程不得在高、低压线路下方施工,不得搭设作业棚、建造生活设施或堆放构件、架具、材料及其它杂物等。
其中北侧建筑主体与高压输电线的距离最近为15m,并又在塔吊回转半径60m范围内(塔吊中心距电线杆43m),所以务必搭设高压线防护架。
北侧防护栏搭设长度为230m。
三、安全生产目标杜绝重大安全事故和机械事故的发生,死亡率为零,负伤率不大于1、5‰。
四、安全防护措施1、为了保护施工措施及输电线路的安全,我们需要对高压线采取隔离防护措施,基本做法如下:高压线防护架采用10cm~15cm松木杆防护架,搭设方法为门式搭设,即电线杆两侧单排搭设顶部连接上铺两层松木脚手板防护,防护架采用8#铁丝进行绑扎加固。
立网封闭采用阻燃密目网对架体四周进行满挂封闭,平网采用两层阻燃防坠安全网;电缆保护板采用双层木脚手板,截面尺寸为4000*200*60mm。
高压电线防护方案____三建建筑工程有限公司目录一、工程概况----------------------2二、编制说明----------------------3三、编制依据-----------------------3四、防护方法----------------------4五、主要危险因素分析与防范--------4六、施工准备----------------------5七、施工部署----------------------6八、搭设防护架体施工程序----------7九、搭、拆高压线防护架体需特别注意的安全事项----------------------9一、工程概况1、工程概况工程名称:天域万隆顺丰物流分拨中心扩建项目建设地点:坐落于空港物流区,东至三号路,南至第三大街,西至一号路,北至第二大街建设单位:天域万隆物流(____)有限公司设计单位:____市建筑设计院监理单位:泛华建设集团有限公司(____监理)施工单位:____三建建筑工程有限公司建设规模。
总用地面积____㎡,其中办公区建筑面积为____㎡,仓库建筑面积为____㎡。
工程分为分拨中心、消防泵房及水池、门卫三个部分。
分拨中心结构类型。
分为两部分,其中一部分为现浇钢筋混凝土框架结构,主体地上二层,局部设夹层,高度____米,屋面采用轻质复合钢板屋面,屋面大跨度框架梁采用焊接h型钢梁;另一部分为单层钢结构门式刚架结构,高度____米。
消防泵房及水池地上一层,地下一层,总建筑面积____平方米,地上____平方米,地下____平方米。
地上建筑高度为____m。
门卫本工程建筑面积为____平方米。
地上一层,建筑高度为____m。
建筑耐火等级:二级2、现场情况在场地东侧有高压线通过,现场施工中设____台塔吊,其中有____台塔吊因塔吊距高压线距离小于塔吊大臂长度,约____m长度架空高压线在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,必须采用安全保护措施。
高压线防护施工方案高压线防护施工方案为了确保高压线周围的施工安全,必须制定一套科学合理的防护施工方案。
下面是一份700字的高压线防护施工方案:1.方案背景高压线的存在给周围地区的人员和设备带来了潜在的危险。
为了保障施工人员的安全,我们制定了以下的高压线防护施工方案。
2.核心原则方案的核心原则是保障施工人员的安全,预防高压线事故的发生。
在施工过程中,必须严格执行安全规范和操作流程。
3.施工前准备3.1.制定详细的工程方案,包括施工时程、布局等,确保施工的高效和安全。
3.2.开展必要的现场勘察和安全评估,确定高压线的电压、距离以及电磁辐射的范围。
3.3.为施工人员提供必要的安全培训,增强他们的安全意识和防护能力。
4.防护措施4.1.严格设置施工限制区域,并设置足够的警示标志。
在禁止进入的区域周围设置围栏,以防止未经授权的人员进入。
4.2.在高压线周围设置安全警戒线,并进行标明。
离高压线一定距离的地方,设置临时安全通道,确保施工人员的出入安全。
4.3.在高压线下方安装遮挡物,如覆盖板等,防止施工材料或物品误触高压线。
4.4.在施工现场设置专门的地线,确保电流通过地面流向地下。
4.5.在高压线周围设置监控设备,实时监测高压线的安全状态。
5.施工过程中的注意事项5.1.严格按照施工方案和操作规程进行操作,如有变更必须得到相关部门的批准。
5.2.所有施工人员必须佩戴好安全帽、防护服、防护眼镜等个人防护用具,并接受必要的体检。
5.3.禁止使用金属材料和设备接近高压线,以免发生电击事故。
5.4.禁止在高压线下方堆放任何物品。
6.施工后期6.1.完成施工后,必须对施工现场进行彻底清理,确保没有任何存在隐患的物品。
6.2.逐步撤除施工现场的防护设施,并进行相关的验收和维护工作。
7.应急措施7.1.设置紧急求救电话,并培训施工人员掌握正确的求救方法。
7.2.制定应急预案,并现场贴出,供施工人员参考。
7.3.安排专人负责应急处理,做好相关的救援和报警工作。

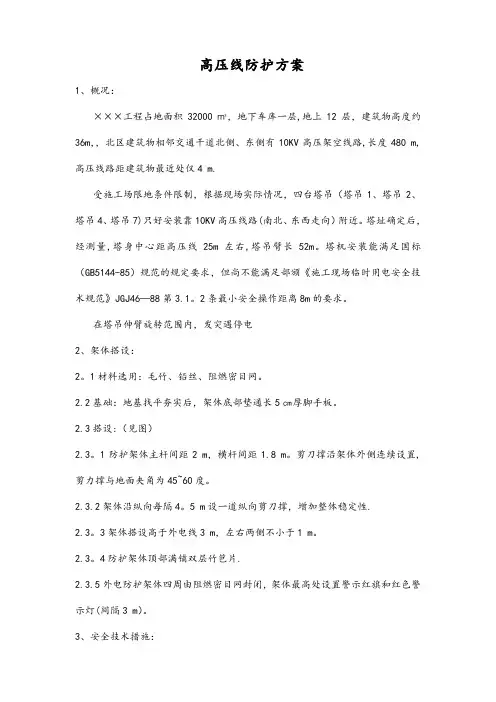

高压线防护方案1、概况:×××工程占地面积32000㎡,地下车库一层,地上12层,建筑物高度约36m,,北区建筑物相邻交通干道北侧、东侧有10KV高压架空线路,长度480 m,高压线路距建筑物最近处仅4 m.受施工场限地条件限制,根据现场实际情况,四台塔吊(塔吊1、塔吊2、塔吊4、塔吊7)只好安装靠10KV高压线路(南北、东西走向)附近。
塔址确定后,经测量,塔身中心距高压线25m左右,塔吊臂长52m。
塔机安装能满足国标(GB5144-85)规范的规定要求,但尚不能满足部颁《施工现场临时用电安全技术规范》JGJ46—88第3.1。
2条最小安全操作距离8m的要求。
在塔吊伸臂旋转范围内,发突遇停电2、架体搭设:2。
1材料选用:毛竹、铅丝、阻燃密目网。
2.2基础:地基找平夯实后,架体底部垫通长5㎝厚脚手板。
2.3搭设:(见图)2.3。
1防护架体主杆间距2 m,横杆间距1.8 m。
剪刀撑沿架体外侧连续设置,剪力撑与地面夹角为45~60度。
2.3.2架体沿纵向每隔4。
5 m设一道纵向剪刀撑,增加整体稳定性.2.3。
3架体搭设高于外电线3 m,左右两侧不小于1 m。
2.3。
4防护架体顶部满铺双层竹笆片.2.3.5外电防护架体四周由阻燃密目网封闭,架体最高处设置警示红旗和红色警示灯(间隔3 m)。
3、安全技术措施:3.1为减少高压感应电,架体的搭设必须保证一定的安全距离(一般情况下,高压输电线的最小电气安全距离1 m ,最小安全操作距离6 m ,随着高压电线的电压等级不同,最小电气安全距离和最小安全操作距离不同)。
3。
2采用阻燃密目网对架体进行封闭,禁止其它临设电源线穿越和借助架体铺设,以防止其他意外情况。
3。
3加强现场动态管理和责任制落实,对架体定期进行检查,保证安全使用。
北区高压线防护架平面图北区高压线防护架方案剖面图西立面北区高压线防护方案在建工程高压线防护技术某电V35/110kV配电室改造工程位于电厂厂区南部,高15.5m、长55m、宽25m。
2023年高压电线防护方案范本一、背景介绍:随着社会经济的不断发展和技术的进步,高压电线在我们生活中的应用越来越广泛。
然而,高压电线也带来了潜在的安全风险。
为了保障公众安全和电力设施的正常运行,我们制定了2023年高压电线防护方案。
二、目标:减少发生高压电线事故的概率,保障公众和电力设施的安全。
三、具体措施:1. 加强宣传教育- 制作宣传册、海报等,广泛宣传高压电线的危害性和防护措施,增强公众的安全意识。
- 在媒体、社交平台等渠道组织专项宣传活动,提高公众对高压电线的认知和警惕性。
- 在学校开展相关安全教育课程,培养学生的安全意识和防护技能。
2. 加强设施维护- 建立健全高压电线设施的定期检查和维护制度,确保设施的正常运行。
- 加强设施巡查力度,及时发现并处理设施存在的安全隐患。
- 定期对高压电线设施进行性能评估,及时进行升级改造,提升设施的安全性和可靠性。
3. 强化安全管理- 高压电线设施建设单位应设立专职安全管理岗位,负责安全管理、事故应急响应等工作。
- 制定高压电线操作规程和应急预案,不定期开展安全培训,提高从业人员的安全意识和技能。
- 加强对电线安全用具的检查和管理,确保其符合标准要求,并定期更换损坏或过期的用具。
4. 提供防护设施和装备- 在高压电线附近设置明显的警示标识和防护栏杆,引导公众保持距离。
- 在高压电线出入口处设置防护门禁,限制非授权人员的进入。
- 为高压电线工作人员配备必要的个人防护装备,如绝缘手套、绝缘靴等,确保其工作安全。
5. 加强事故应急管理- 建立完善高压电线事故应急机制,包括事故报告、应急响应、现场救援等措施。
- 在高压电线事故发生地点附近设置应急通道和救援设施,以便及时进行救援。
- 组织定期应急演练,提高相关人员的应急处置能力和协同配合能力。
四、推进实施:推动各级政府加大对高压电线防护的投入,制定相应的政策和标准,加强对各类高压电线设施及从业人员的监管。
加强与相关部门和电力公司的合作,共同推进高压电线防护工作。
高压线防护方案第一篇:高压线防护方案高压线防护方案高压线防护方案第一节、外电防护 1.编制依据:1.北京***商场施工组织设计2.《建筑施工脚手架实用手册》3.《施工现场临时用电安全技术规范》JGJ46-2005 2.工程概况:2.1 施工现场与周围环境2.1.1 通道和高压线位置及搭设前提条件北京****商场临时道路位于施工现场东侧,路宽8m。
路边缘离槽边上口距离在2~3m之间,临时道路和现场由2m 高围墙隔开,高压线紧邻东部围墙从南到北贯穿整个工地,总长度225m,电压为10KV。
后经甲方与相关单位协商后,拆除部分线杆,所以实际防护长度80m,在我项目二部塔吊回转半径的覆盖范围之内,且在1#楼南侧有变压器一台。
高压线杆高度约为10m。
线杆距离槽上口1.5~2m。
《施工现场临时用电安全技术规范》(JGJ46-2005)第一部分高压线防护要求如下:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于4~6m。
第3.1.4 规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV 以下的架空线路边线最小水平距离不得小于2m。
由于现场东侧的三个塔吊的塔臂回转半径均覆盖高压线,且达不到《施工现场临时用电安全技术规范》第3.1.2 条和第3.1.4 条规定的最小距离,《建筑施工高处作业安全技术规范》第5.2.5 条之规定。
为确保正常供电和施工人员的人身安全,必须采取切实可行的防护措施,编制专项防护方案。
2.1.2 方案的可行性研究及建议我们考虑搭设双排杉槁脚手架,里排紧邻槽边,外排立在围墙外。
为了保证施工安全,建议在基础及主体结构施工阶段,楼东侧边坡空地不得作为散料和半成品周转区,这样可以人为减少安全隐患。
由于建筑物高度62.2m,外墙距围墙6m。
所以安全防护用架要等到工程竣工才能拆除。
3.施工安排 3.1 工期安排为确保行人和塔吊吊卸时高压线的安全,高压线防护架子应及时搭设。
2024年高压电线防护方案范文随着社会的发展,高压电线已成为现代生活中不可或缺的能源供应方案之一。
然而,高压电线也带来了安全隐患,特别是在城市中,高压电线的安全问题不容忽视。
所以,在2024年,为了保障人民的生命安全和财产安全,制定一套高压电线防护方案就显得尤为重要了。
一、方案目标1. 提高高压电线的安全性能,减少事故发生的可能性。
2. 明确高压电线周边的安全警示标志,提醒公众注意电线存在的风险。
3. 加强对高压电线的监测和维护,及时发现和处理电线的故障。
4. 加强对高压电线安全知识的宣传,提高公众的安全意识。
5. 完善高压电线事故应急预案,提高事故处置能力。
二、方案内容1. 安全警示标志的规范化:在高压电线周围的设施、建筑物和道路上设置统一规格的安全警示标志,明确标注“高压电线”和“禁止接近”等词汇,提醒公众注意电线存在的风险,避免意外事故的发生。
2. 监测和维护的加强:建立高压电线的监测系统,定期对电线进行巡检,及时发现和处理电线的故障,确保电线的正常运行。
同时,加强对电线杆、绝缘子等设施的维护和检修工作,确保其使用安全性和可靠性。
3. 安全知识的宣传教育:通过各种媒体渠道,广泛宣传高压电线的安全知识,提高公众的安全意识。
组织开展高压电线安全知识培训,向学校、社区等重点群体进行安全教育,使其能够正确识别高压电线的危险性,并掌握避免事故的基本方法。
4. 应急预案的完善:制定一套高压电线事故应急预案,明确各方责任和应急响应措施。
定期组织高压电线事故应急演练,提高相关部门和人员的应急处置能力,确保在事故发生时能够迅速、有效地进行处置,最大限度地减少人员伤亡和财产损失。
5. 技术手段的应用:加强对高压电线的技术研发,引进先进的设备和技术手段,提高电线的安全性能。
同时,推广应用先进的无线监测和遥感技术,实现对电线运行状态的实时监测,及时预警并采取措施,确保电线运行的安全稳定。
三、方案实施1. 成立高压电线防护方案实施小组,明确各方职责和任务。
10kV高压线防护施工方案(上报的)5则范文第一篇:10kV高压线防护施工方案(上报的)目录1.编制依据................................. 2 2.工程概况................................. 2 3.防护架子搭、拆操作重、难点分析................ 3 4.施工现场主要危险因素分析与防范................ 4 5.施工准备................................ 5 6.施工布署.................................. 6 7.搭、拆高压线防护架子安全施工要点 (8)8.搭设高压线防护架子安全技术措施....................11 9.搭、拆高压线防护架子需特别注意的安全事项. (13)110kV高压线防护施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-2011);《施工现场临时用电安全技术规范》(JGJ 46-2012);《建筑施工安全检查标准》(JGJ 59-2011);本公司有关安全生产的管理规定;2、工程概况2.1、本方案护线架子所在位臵:本方案高压电护线架子搭设位臵在潮白河孔雀城华清园普通商品住宅小区施工现场的14#楼的正南侧,1~6#楼的北侧,塔吊回转半径覆盖高压线范围见下面示意图:14#楼塔吊高压线覆盖示意图1~6#楼塔吊高压线覆盖示意图2.2、现场情况:本方案防护部位位于14#楼正南侧、1~6#楼北侧,现场临时围墙外侧,10KV高压线为东西走向,14#楼处高压线于塔吊覆盖范围内约90米左右,拟搭设长度90m,1~6#楼处高压线于塔吊覆盖范围内400米,拟搭设长度400m为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由东向西范围内采用竹笆防护,立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。
高压线防护施工方案(正式版)编制:___________________审核:___________________日期:___________________高压线防护施工方案一、编制依据1、《施工现场临时用电安全技术规范》(JGJ46-2005);2、《建筑施工安全检查标准》(JGJ59-20__);3、《建筑变形测量规范》(JGJ8-2007);4、《建筑施工脚手架实用手册》;6、本公司有关安全生产的管理规定;二、工程概况绿地青浦180 地块项目位于上海市青浦区, 北面与江苏花桥接壤。
本项目位于吴淞江以北, 外青松公路以西, 绿地集团启航社及鑫苑项目以南。
整个项目由3 个地块组成, 分别为A-01, A-02 及A-12, 地块区位比较分散。
本工程为A-01地块。
A-01 地块:总用地面积:25799.39 平方米, 地上计容总建筑面积:64298.95 平方米,地下总建筑面积:23513.53 平方米,总容积率为2.50。
2.1 高压线位置及搭设前提条件本工程北和西北方向均有高压线, 高压线离地高度约10米, 南向高压线离建筑物最近距离为13米宽, 中间隔有一条3米宽道路。
《施工现场临时用电安全技术规范》(JGJ46-2005)第一部分高压线防护要求如下:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于4~6m。
第3.1.4 规定, 旋转臂架式起重机的任何部位或被吊物边缘与10KV 以下的架空线路边线最小水平距离不得小于2m。
由于现场南向高压线在塔吊的塔臂回转半径均覆盖范围内, 达不到《施工现场临时用电安全技术规范》第3.1.2 条和第3.1.4 条规定的最小距离, 《建筑施工高处作业安全技术规范》第5.2.5 条之规定。
为确保正常供电和施工人员的人身安全, 必须采取切实可行的防护措施, 编制专项防护方案。
2.2方案的可行性研究及建议根据本工程施工现场实际情况, 项目部经与相关参建单位, 一致决定对高压线路进行高压线路采取搭设毛竹脚手架防护架隔离措施, 并悬挂醒目的警告标志。
高压线防护方案范文
一、概况:
阿尔卡迪亚8#楼现场围墙东临再就业一条街,在围墙正上方设有高压线路,而该高压线路在塔吊施工运转半径之内,这样在拟建8#东侧区域范围内就必须另行搭设防护脚手架。
二、搭设材料选用及搭设方法
排架采用钢管及毛竹脚手架结合的方法。
因考虑到防护脚手架搭设高度较大,所以拟在路面以上搭设两步钢管脚手架,以上采用毛竹搭设,东侧搭设长度大约共为30m;(搭设长度具体以现场完成的实际工作量为准)高度自路面以上约15m;宽度3、6m。
,立杆纵向间距1500,横向立杆按四根考虑,间距1200,防护脚手架步高1800,并与内部设置剪刀支撑。
防护架内侧在高压线处满铺2m高的竹笆,防护架外侧满铺密目安全网。
为了保证防护架的稳定,在搭设防护架前,把3m长钢管打入基坑侧壁下并留出地面1、0m用接头扣件与上部立杆连接。
(见防护架立里面图)
(1)搭设要点
防护架的搭设顺序为:打入底层钢管-安装立杆-同时安装扫地杆-搭设水平杆-毛竹脚手架的搭设-搭设水平杆-搭设剪刀撑-铺设竹笆操作台。
毛竹立杆要垂直,连接采用铁丝绑扎方式,搭接长度不
少于300mm,并用铁丝绑扎两道。
底部毛竹立杆应采用长度不同的毛竹,相邻立杆的.接头应错开,其错开距离不小于5OOmm,并不得在同一步距内。
竖第一根立杆时,每6跨应暂设一根抛撑与地面成45-60度夹角,直至固定杆毛竹搭好后方可视情况拆除。
钢管脚手架在路面向上2OOmm处应设置纵、横向扫地杆,并用转角扣件与立杆连接牢固。
毛竹大横杆绑扎接头应错开,不得在同一跨内。
大横杆与立杆小横杆、相交处用铁丝绑扎牢固。
小横杆宜放于大横杆下方。
凡立杆与大横杆相交处均应设置一根小横杆,小横杆距立杆的距离不应大于55mm,并严禁随意拆除。
剪刀撑应设置在脚手架外侧,接头宜采用搭接接头,接头长度不小于lm,并不少于3道绑扎,固定间距不小于80Omm,
(2)脚手架的拆除
工程也竣工验收,并完成塔吊的拆除。
方可对防护架进行拆除。
对脚手架进行安全检查,确认脚手架不存在严重隐患。
如存在影响拆除脚手架安全的隐患,应先对脚手架进行整修和加固,以保证脚手架在拆除过程中不发生危险。
对参与脚手架拆除的操作人员、管理人员和检查、监护人员进行施工方案、安全、质量和外装饰保护等措施的交底。
交底的内容应包括拆除范围、数量、时间和拆除顺序、方法、
拆除的安全措施措施和警戒区域。
如果在夜间施工还要有照明和安全用电等内容。
交底要有记录,双方均应在交底书上签字。
参与拆除脚手架人员的职责要明确,并有明确相互间的关系,要有工作制度和必要的奖惩办法。
拆除脚手架时要特别加强出入口的管理。
拆除脚手架时,下部
在拆除的脚手架周围,于坠落范围四周设置明显“禁止入内”的标志,并有专人监护,以保证在拆除脚手架时无其他人员入内。
上述一些工作经检查符合要求后,并确认建筑施工再也不需用脚手架时就可进行脚手架的拆除。
脚手架的拆除应从上往下,水平方向一步拆完再拆下一步。
在拆除脚手架时,应先拆除竹笆板的垃圾杂物,清除时严禁高空向下抛掷,应装入容器内由垂直运输设备向下运送。
脚手架的拆除与搭设顺序正好相反,即后搭设的先拆除,先搭设的后拆除。
一般脚手架的拆除顺序是:安全网→挡脚板(或侧挡板)→竹笆板→扶手(栏杆)→剪刀撑(随每步脚手拆除)→搁栅→大横杆→小横杆→立柱
拆除施工用脚手架时要遵守JGJ80-91建筑施工高处作业安全技术规范的有关规定,特别是按关于强风区高处作业、雨天高处作业和雪天高处作业的有关规定进行。
