篇1:屋面工程监理细则苏州永安工程建设监理有限公司屋面工程监理实施细则B12-7苏地2022-B-47号地块二期B区工程屋面工程(监理实施细则)内容提要:专业工程概况与特点监理工作依据监理工作流程监理工作的掌握要点及目标值监理工作的方法及措施项目监理部(章):专业监理工程师:总监理工程师:日期:苏州永安工程建设监理有限公司屋面工程监理实施细则一、专业工程概况与特点㈠、参建单位1、建设单位:苏州凯威房地产开发有限公司2、监理单位:苏州永安工程建设监理有限公司3、设计单位:苏州华造建筑设计有限公司4、人防设计单位:苏州市天地民防建筑讨论院有限公司5、勘察单位:苏州市城市建筑设计院有限责任公司6、总承包单位:南京市第八建筑安装工程有限公司7、质监安监单位:苏州市吴中区建设工程质量平安监督站㈡、概况及特点本工程屋面工程为防水保温屋面,结构找坡3%、建筑找坡2%。
主要做法为:1、钢筋混凝土屋面(结构找3%坡或平屋面用最薄30厚细石混凝土找2%坡)。
2、20厚1:3水泥砂浆找平层。
3、1.5厚高分子防水涂料,防水层四周卷起300高。
4、3厚SBS改性沥青防水卷材,上下撒细沙隔离层。
5、20厚1:3水泥砂浆爱护层。
6、45厚挤塑聚苯板,燃烧性能B1级,参数详节能专篇,厚度已取计算书1.25倍。
7、(设3m*3m间距的分隔缝,缝中钢筋割断,爱护层10厚,缝宽20防水建筑油膏嵌缝)。
8、50厚C30防水混凝土内配?[emailprotected]双向,压实抹光。
设计要求:找平层应设分仓缝,宽15,纵横缝间距不大于6m,纵横缝应用密封材料嵌填;在突出屋面的交接处以及基层的转角处均应做半径不上人孔、屋面楼梯出口处周边500范围内,保温材料用燃烧性能A级,同厚聚氨酯硬泡保温板替代保温参数优于挤塑聚苯板。
屋面工程施工监理实施细则一、总则屋面工程施工监理是指在屋面工程施工过程中,由专业监理人员对施工工序、工程质量、施工手续等进行全面监督和指导,确保工程施工按照相关标准和规范进行,保证施工质量和安全性。
本文档旨在规范屋面工程施工监理实施细则,提高监理工作的效率和监理质量。
二、监理人员的职责和要求1. 监理人员应具备相关技术知识和经验,熟悉屋面工程施工的各个环节和流程。
2. 监理人员应按照法律法规和相关标准进行监理工作,认真履行监理职责,对施工单位提出合理的要求和建议。
3. 监理人员应及时发现施工过程中存在的问题,并提出相应的整改措施,确保屋面工程符合质量和安全要求。
4. 监理人员应保持良好的沟通和协调能力,与施工单位、设计单位和业主进行有效的沟通和协调,解决问题和纠正错误。
5. 监理人员应按照合同约定和监理方案进行监理工作,及时向业主提供监理报告和相关资料。
三、监理实施细则1. 施工准备阶段1.1 监理人员应参与制定施工计划和工序安排,对施工单位提供的施工方案进行审核和意见反馈。
1.2 监理人员应对施工材料、设备和人员进行审查,确保其符合相关标准和要求。
1.3 监理人员应参与施工单位的施工方案和安全预案的制定,并审核其合理性和可行性。
2. 施工阶段2.1 监理人员应对施工现场进行巡视和检查,确保施工过程符合施工图纸和设计要求。
2.2 监理人员应按照合同约定进行进度控制和质量检查,确保施工进度和质量达到预期目标。
2.3 监理人员应及时发现并记录施工过程中出现的质量问题和安全隐患,提出整改意见并督促施工单位及时整改。
2.4 监理人员应监控施工单位的防护措施和安全操作,确保施工现场的安全性。
2.5 监理人员应对施工单位的材料验收和使用情况进行监督,确保施工材料的合格性和正确使用。
3. 竣工阶段3.1 监理人员应对施工质量进行终验,确保工程质量符合相关标准和规范。
3.2 监理人员应参与工程交付过程,对工程交付文件进行审核和整理,并向业主提供详细的竣工报告和资料。
屋面安全监理细则1. 监理目的该细则的目的在于确保屋面施工和使用过程中的安全性,保障建筑物的结构稳定和居民的人身安全。
本细则适用于所有屋面建筑工程。
2. 监理职责2.1 施工前监理在屋面施工开始之前,监理人员需要进行以下工作:- 检查施工图纸,验证屋面结构的合理性和安全性;- 与施工单位协商并审查施工方案,确保施工过程中符合相关法规和标准;- 检查和审核施工材料的质量和合格证明;- 审查安全防护措施和紧急救援预案。
2.2 施工过程监理在屋面施工过程中,监理人员需要履行以下职责:- 监督施工单位遵守相关施工规范和安全操作规程;- 检查施工质量,确保屋面结构的稳定性和耐久性;- 审查安全防护设备的使用情况,确保施工人员的人身安全;- 联系施工单位解决施工过程中的技术问题和安全隐患;- 定期检查施工进度,确保施工按计划进行。
2.3 竣工验收监理屋面施工完成后,监理人员需要进行以下工作:- 检查屋面施工的符合程度和质量;- 验收安全防护设备的有效性和合规性;- 验收施工单位提供的技术资料和保修材料;- 对施工过程中的问题和不合格项进行记录,并要求施工单位整改。
3. 监理报告监理人员需定期向建设单位提供监理报告,包括以下内容:- 施工进度和质量情况的总结;- 安全隐患的发现和整改情况;- 施工单位合规性的评估;- 建议和改进建议。
4. 监理责任监理人员在履行监理职责时需遵守相关法规和标准,对屋面施工安全负有监管责任。
如发现施工单位违规行为或安全隐患,监理人员应及时向建设单位报告,并要求采取相应的整改措施。
5. 法律责任监理人员应保留好监理记录和相关材料,并在施工过程中及时向建设单位报告。
如发生屋面施工事故或安全问题,监理人员可能需要提供相关证据和解释,并配合相关调查工作。
以上为屋面安全监理细则,所有监理人员应遵守并认真履行监理职责,确保屋面施工的安全和质量。
---注意:本细则旨在提供一般性的屋面安全监理指导,具体执行时需根据实际情况进行调整和补充。
屋面工程施工监理细则一、工程概况1.1 工程名称:XXX项目屋面工程1.2 工程地点:XXX项目施工现场1.3 工程规模:屋面面积XXX平方米1.4 工程内容:包括屋面找坡层、找平层、防水层、保温层、面层等施工内容。
二、监理依据2.1 《屋面工程质量验收规范》(GB50207-2012)2.2 《建筑工程施工质量验收统一标准》(GB50300)2.3 《屋面工程技术规范》(GB50345)2.4 施工单位上报的专项施工方案2.5 设计图纸及技术要求三、监理目标确保屋面工程质量、安全、进度和投资控制等目标的实现,保证屋面工程使用寿命和功能需求。
四、监理流程4.1 材料、设备进场检验4.2 隐蔽工程验收4.3 检验批、分项工程、分部(子分部)工程质量验收4.4 屋面工程施工过程监理4.5 监理巡视检查五、监理控制要点5.1 材料质量控制监理工程师应检查施工单位所采用的材料是否符合设计要求和国家标准,对材料进行复检,确保材料质量。
5.2 施工工艺控制监理工程师应监督施工单位严格按照设计图纸和施工规范进行施工,确保施工工艺的正确性。
5.3 施工质量控制监理工程师应按照验收规范对施工过程中的各个环节进行质量控制,确保工程质量符合国家标准。
5.4 安全控制监理工程师应监督施工单位严格遵守安全生产法规,确保施工现场安全。
5.5 环境保护控制监理工程师应监督施工单位严格执行环保法规,确保施工过程中对环境的影响降到最低。
六、监理工作方法及措施6.1 旁站观察监理工程师应全过程旁站观察施工过程,及时发现并纠正施工中的问题。
6.2 平行检验监理工程师应按照验收规范对施工过程中的关键环节进行平行检验,确保工程质量。
6.3 指令性整改监理工程师对发现的问题应立即指令施工单位进行整改,确保工程质量和安全。
6.4 记录归档监理工程师应做好监理记录,及时归档,为工程验收和后续维护提供依据。
七、安全、文明施工控制措施及监理控制要点7.1 施工单位应制定安全文明施工措施,并严格执行。
屋面工程监理实施细则屋面工程监理实施细则是建筑工程监理的重要组成部分,管理监督施工单位的屋面工程建设。
为了做好屋面工程监理工作,提高工程的质量和安全水平,必须制定屋面工程监理实施细则。
本文就屋面工程监理实施细则的内容和要点进行介绍。
一、监理人员的职责屋面工程监理人员要求具备相关专业知识和经验,并且熟悉国家标准和相关规定。
监理人员的职责包括:1.对施工图纸进行审查,确保工程施工符合设计要求。
2.监督现场材料和施工质量,确保施工过程中符合国家标准和相关规定。
3.定期检查和验收各项工作,确保工程质量和时间进度。
4.及时处理和解决现场问题,并记录及时更新施工现场的相关数据和记录。
5.对施工质量和工期提出评价和建议,以及监督整个工程的完工验收和文件交接工作。
二、监理文件的管理1.监理文件的管理应该按照国家标准和相关规定要求建立资料档案,包括施工图纸、建设工程规划许可证、招标文件、投标文件等文件。
2.监理人员应当按照要求对屋面施工工程进行勘查,建立相应的监理报告和施工现场图纸。
监理人员应定期更新监理报告,以确保文件的准确性、完整性和及时性。
3.监理人员应当按照要求对施工过程进行全面记录,对施工过程中涉及的重要问题进行详细记录,如材料种类、施工方法、施工质量等。
三、安全生产措施施工过程中,安全生产是至关重要的。
为了确保工地安全生产的正常进行,监理人员必须:1.对施工现场进行定期检查和安全评估,以保证施工安全和环境卫生。
2.提供工作安全措施,如高空作业安全措施、防护措施、卫生保健防护措施等。
3.对现场施工人员进行安全教育,增强广大施工人员的安全意识。
同时负责监督屋面工程安全管理,建立屋面工程安全档案,为管理决策提供依据。
四、技术标准评估技术标准是衡量屋顶施工质量的重要标准。
监理人员必须:1.规范施工质量标准并对施工过程进行检验。
2.按照施工标准对现场施工人员进行培训和指导,确保施工过程满足质量标准要求。
3.落实相关质量标准结果,及时分析并处理问题,确保工程质量,对不符合质量标准的问题进行整改和制定纠正措施。
屋面工程监理细则屋面工程监理细则一、工程概况本文旨在对屋面工程进行施工(设计)监理,特别要介绍工程的特点、难点和特殊要求。
二、范围和目标范围包括屋面工程的施工(设计)监理,目标是达到优良合格工程的要求。
三、编写依据本文的编写依据包括《屋面工程技术规范》GB-94、《工程质量监控与通病防治全书》(作参考)和《广州市建设工程质量通病治理措施》(广州地区要执行)。
四、屋面工程监理控制要点一)事前监理控制要点与方法1.1掌握和熟悉有关屋面工程的质量控制文件和资料,即熟悉监理合同、承包合同、设计图纸。
1.2做好图纸会审工作,组织施工等有关单位进行会审,并做好会审记录。
会审重点包括屋面工程是否符合设计规范及地区的技术标准要求,所用的材料、设备、规格、型号、性能是否合理,使用的材料要有市建委认证,与其他专业图纸对照是否有相互矛盾,如平、立面布置不合理的现象,并予以协调解决。
1.3对承包单位资质进行审核,包括审查企业注册证明和资质等级,要求交验有关证明(复印件),主要施工经历或业绩,技术力量情况,施工机具、设备情况,对近期已完成或在建工程进行实绩考察,资金或财务状况,对承包单位选择的分包单位,必须按规定审查、认证,符合条件方允许进场施工,对施工方的技术工种、上岗证进行审核。
1.4审核屋面工程开工申请报告,包括审查施工组织设计是否按施工规范要求,编制有保证施工安装质量的技术措施和施工工艺流程,根据提交的开工申请报告,审查是否已具备开工条件,审核标准应以施工方案、现场施工准备情况、各种开工手续是否齐全,来确定是否同意开工。
1.5屋面工程中所使用的各种原材料、制品和配件应符合设计要求,并符合现行的国家标准或部颁标准的规定。
使用前应具有质量证明文件,并应在施工过程中进行检验,作好记录。
各种拌合物的配合成份和调制方法,应符合设计要求。
1.6屋面工程施工前应对前项分部工程进行验收,施工中应根据工程顺序进行分项工程并作好记录,隐蔽工程应经验收后方可继续施工。
屋面监理细则一、引言屋面是建筑物的重要组成部分,承担着保护建筑物和其内部设施的功能。
为了确保屋面的质量和安全性,屋面监理细则被制定出来。
本文将详细介绍屋面监理的重要程序和要求。
二、监理资质要求1. 监理人员应具备相应的行业资质和相关经验,并经过培训合格。
2. 监理人员应熟悉屋面工程的施工标准和技术要求,并能独立进行质量检查和验收工作。
三、监理程序1. 屋面工程施工前的监理在工程施工前,监理人员应仔细审查屋面设计图纸和相关技术文件,确保施工方案符合建筑设计要求和相关规范标准。
2. 屋面材料质量监理监理人员应对屋面材料的质量进行监督,包括材料的来源、质量检验报告和合格证明等。
3. 施工现场监理监理人员应定期检查施工现场,确保施工进度和质量符合要求。
监理人员应密切关注屋面防水、保温、隔热等关键环节,确保施工质量达到标准。
4. 质量检查和验收在屋面工程施工完成后,监理人员应进行质量检查和验收工作。
检查包括屋面材料、防水层、保温层、绿化等方面的质量,验收包括检查工程施工是否符合设计要求和相关标准。
四、监理要求1. 施工文件和档案管理监理人员应及时归档施工文件和施工图纸,并妥善保管重要文件,以备日后查验。
2. 安全管理监理人员应确保施工现场安全,防止事故发生。
对于危险行为和违反规定的情况,应及时提出整改要求。
3. 质量管理监理人员应对屋面工程的质量进行严格把控,确保施工质量符合要求,防止施工中出现质量问题。
4. 环境保护监理人员应要求施工方严格遵守环境保护相关法规和规定,确保施工对周围环境造成的污染和破坏降到最低程度。
五、监理报告监理人员应按照规定,及时编写监理报告,详细记录施工过程中的问题和整改要求,以及工程的质量验收情况。
六、监理责任监理人员对于施工中出现的质量问题负有监督责任,应及时提出整改要求,并配合施工方解决问题。
同时,如发现施工方存在违法行为,监理人员应报告相关部门,并配合调查处理。
七、监理奖惩对于履行监理职责出色的监理人员,可进行表彰和奖励;而对于工作不到位、监理不力的监理人员,应进行相应的处罚。
屋面工程监理实施细则(PDF版).pdf【文档一】屋面工程监理实施细则1. 项目背景1.1 项目名称:屋面工程监理实施细则1.2 项目目的:制定屋面工程监理实施细则,确保屋面工程施工质量和进度的可控性。
2. 监理2.1 监理范围:包括屋面工程的材料进场检查、施工现场管理、质量控制和交工验收等。
2.2 监理目标:确保屋面工程施工按照设计要求和相关标准进行,保证屋面工程质量和工期的达到预期目标。
3. 监理责任3.1 监理单位:由指定的监理单位负责屋面工程的监理工作。
3.2 监理人员:监理单位指派经验丰富的工程师作为屋面工程监理人员,负责屋面工程全过程的监管和管理。
4. 监理流程4.1 屋面材料进场检查4.1.1 监理人员按照设计文件和相关标准对屋面材料进行检查和验收。
4.1.2 凡不符合设计要求和相关标准的材料一律不准进场使用。
4.1.3 必须对每批进场的材料进行严格管理和记录。
4.2 施工现场管理4.2.1 屋面工程施工前,监理人员必须对施工现场进行全面检查,确保施工环境符合要求。
4.2.2 监理人员必须监督施工现场的安全管理,确保施工人员遵守工程安全规定。
4.2.3 监理人员必须采取措施避免污染和环境损害。
4.3 施工质量控制4.3.1 监理人员必须按照设计要求和相关规范执行施工质量控制。
4.3.2 监理人员要及时处理施工过程中出现的质量问题和施工缺陷。
4.3.3 监理人员要与施工方保持良好沟通,及时解决工程问题。
4.4 交工验收4.4.1 监理人员必须按照设计要求和技术规范进行交工验收。
4.4.2 监理人员要出具符合要求的交工验收报告,确保屋面工程达到预期标准。
5. 附件5.1 屋面工程图纸和设计文件5.2 屋面材料进场检查记录5.3 施工现场检查记录5.4 施工质量控制报告5.5 交工验收报告【注释】1. 屋面工程:指建筑物屋面的施工工程,包括材料选择、施工技术和质量控制等。
2. 监理单位:指负责工程监理工作的专业机构或个人。
屋面维修监理实施规划细则一、前期准备工作1.验收屋面维修工程图纸和设计方案,确保符合规范和设计要求。
2.与屋面维修施工单位进行工程交底和现场踏勘,确保施工进度和工艺。
3.制定屋面维修监理计划,明确监理目标、工作内容和时间节点。
二、施工前期工作1.监督屋面清理工作,确保屋面干净整洁,并进行清点验收。
2.监督施工单位搭设脚手架和安全设施,提供施工现场安全检查报告。
3.验收施工单位准备的材料和设备,确保质量和数量符合要求。
4.监理施工单位进行施工预试验,检查施工工艺和质量。
三、施工过程监督1.监督屋面焊接工艺和施工质量,进行质量抽检和现场记录。
2.监督屋面防水薄层材料施工,进行抽检和验收。
3.监控屋面保温材料铺设和固定,确保施工质量符合设计要求。
4.监管砖混屋面施工,随时检查施工进度和施工质量。
5.监控屋面瓦材料安装质量,进行抽检和验收。
6.监督屋面排水系统的铺设和接通,进行现场检查和验收。
四、施工收尾和验收1.监督施工单位进行屋面维修工程收尾工作,包括材料清理和设备拆除。
2.进行屋面维修工程的竣工验收,检查工程质量和符合屋面维修设计要求。
3.编制屋面维修工程竣工报告,记录整个工程的过程和结果。
五、监理报告和总结1.每周向业主和施工单位汇报监理工作进展情况,提供工作报告和相关监测数据。
2.定期进行现场检查和实时监测,保障屋面维修质量和进度。
3.制定屋面维修工程最终监理报告,总结施工质量和监理结果。
以上是屋面维修监理实施规划细则,旨在确保施工质量和监理效果。
通过细致的规划和严格的监督,可以有效提高屋面维修工程的质量和安全水平,保障业主利益和工程的可持续发展。
1.专业工程概况与特点2.执行标准、法规3.监理工作流程4.监理工作控制要点及目标值5.监理工作的方法和措施屋面工程监理实施细则1专业工程概况与特点本工程屋面防水采用两道防水设防,屋面防水细部防水构造增设附加层。
具体做法依次为:钢筋碎屋面板,表面清扫干净;20厚(最薄处)C20陶粒碎2%找坡;20后1:2.5水泥砂浆找平;2厚聚氨酯防水涂料(上翻400);3厚自粘型防水卷材(上翻400);40厚挤塑聚苯板;40厚C30细石碎,分隔缝纵横间距不大于6米,缝宽20,缝内嵌聚氨酯密封胶,4@200钢筋网。
2执行标准、法规1屋面工程质量验收规范2建筑工程施工质量验收统一标准3建设工程监理规范3监理工作流程GB50207-2002 GB50300-200I GB50319-20003.1屋面工程质量控制监理工作流程:3.2监理进度控制工作流程如下:可实施过程分阶段提交详细计划和变更计划…否监理工程师对实际值与计划值的比较3.3监理投资控制工作流程如下:4监理工作的控制要点及目标值:4.1卷材防水屋面找坡层(1)屋面(含天沟、檐沟)找坡层的排水坡度、厚度,必须符合设计要求。
(2)找坡层分格缝的位置和间距应符合设计要求。
(3)找坡层表面平整度的允许偏差为5mm。
4.2卷材防水屋面找平层(1)屋面(含天沟、檐沟)找平层的厚度,必须符合设计要求。
(2)找平层分格缝的位置和间距应符合设计要求。
(3)找平层表面平整度的允许偏差为5mm。
4.3卷材防水屋面保温层(1)板状保温材料的铺设应紧贴基层,铺平垫稳,拼缝严密,找坡正确。
(2)保温层厚度的允许偏差:板状保温材料为±5%,且不得大于4mm。
4.4卷材防水屋面卷材防水层(1)卷材防水层不得有渗漏或积水现象。
(2)卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
(3)卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。

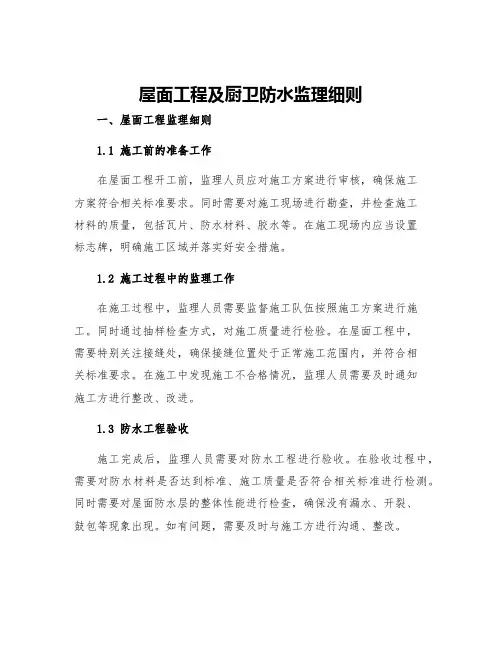

屋面工程及厨卫防水监理细则一、屋面工程监理细则1.1 施工前的准备工作在屋面工程开工前,监理人员应对施工方案进行审核,确保施工方案符合相关标准要求。
同时需要对施工现场进行勘查,并检查施工材料的质量,包括瓦片、防水材料、胶水等。
在施工现场内应当设置标志牌,明确施工区域并落实好安全措施。
1.2 施工过程中的监理工作在施工过程中,监理人员需要监督施工队伍按照施工方案进行施工。
同时通过抽样检查方式,对施工质量进行检验。
在屋面工程中,需要特别关注接缝处,确保接缝位置处于正常施工范围内,并符合相关标准要求。
在施工中发现施工不合格情况,监理人员需要及时通知施工方进行整改、改进。
1.3 防水工程验收施工完成后,监理人员需要对防水工程进行验收。
在验收过程中,需要对防水材料是否达到标准、施工质量是否符合相关标准进行检测。
同时需要对屋面防水层的整体性能进行检查,确保没有漏水、开裂、鼓包等现象出现。
如有问题,需要及时与施工方进行沟通、整改。
二、厨卫防水监理细则2.1 施工前的准备工作在厨卫防水工程开工前,监理人员应当检查施工现场的地面平整度、防水材料的质量。
同时需要对施工方案进行审核,确保符合相关标准要求。
在施工现场内应当设置标志牌,明确施工区域并落实好安全措施。
2.2 施工过程中的监理工作在施工过程中,监理人员需要监督施工队伍按照施工方案进行施工。
同时通过抽样检查方式,对施工质量进行检验。
需要特别注意厨卫防水处的痕迹、角落处和水管接口等防水细节。
在施工中发现施工不合格情况,监理人员需要及时通知施工方进行整改、改进。
2.3 防水工程验收施工完成后,监理人员需要对厨卫防水工程进行验收。
在验收过程中,需要对防水材料是否达到标准、施工质量是否符合相关标准进行检测。
特别需要检查淋浴房、地漏、下水管道等接口处是否有渗漏现象。
如有问题,需要及时与施工方进行沟通、整改。
三、结语以上是屋面工程及厨卫防水监理细则的一些要点,通过监理工作的落实,可以确保工程质量符合相关标准,保障住户的居住安全和使用舒适度。
屋面工程监理实施细则1、工程概况本工程屋面为平屋面。
2、控制依据2.1设计文件2.2《工程建设标准强制性条文》(房屋建筑部分)(2008年版);2.3《屋面工程质量验收规范》(GB50207—2002);2.4《建筑工程施工质量验收统一标准》(GB50300-2001);2.5《建设工程监理规范》(GB50319—2000);3、控制要点及方法3.1审核设计图纸文件,重点:3.1.1防水屋面构造大样;3.1.2防水材料的选择;3.2审查防水施工单位,检查防水施工企业的资质证书及等级、防水施工许可证和防水施工人员的专业培训上岗证;3.3审核施工单位上报屋面施工方案:3.3.1重点审核屋面施工方案防水、保温部分是否与图纸设计相符。
3.3.2根据本工程特点,该方案是否采取相应施工措施。
3.3.3该方案中施工措施是否与规范及工程建设标准强制性条文相关规定内容相符。
3.4进场的防水、保温隔热材料3.4.1检查进场防水、保温隔热材料的质量证明文件和试验检测单位认证证书。
要求施工单位除了认真检查所用材料的产品合格证和性能检测报告及出厂质量证明文件外,该材料还必须经国家审查认可的试验检测单位检验认证。
3.4.2对进场防水、保温隔热材料应当进行抽样复验,防止质量证明文件造假,严格控制材料质量。
进场防水、保温隔热材料经抽样复验不合格,应责令其清退出场,绝不能使用到本工程上。
3.4.3施工现场取样方法和数量,应按照规定随机抽取,实施见证取样。
3.5找平层施工质量监理应注意以下方面:3.5.1本屋面工程为有组织排水的屋面,应根据设计文件确定屋面排水路线、排水坡度。
保温层及找平层施工前,应按屋面排水路线将屋面汇水面积划分水线,排水坡度应符合设计要求。
屋面基层施工时,应随时用水平仪(水平尺)、拉线和尺量检查找坡是否正确,检查数量按找平层面积每100m2抽查一处,每处10m2,且不得少于3处。
3.5.2由于天沟、檐沟纵向找坡较小,施工时必须拉线找准坡度。
屋面工程监理细则一、施工前的准备工作1.屋面工程监理人员应熟悉施工图纸、技术要求、设计要求和合同文件,并与相关人员进行沟通交流,明确施工目标和要求。
2.监理人员应按照工程规划和时间计划编制监理计划,并及时向相关方面进行汇报和交流。
3.屋面工程施工前,应对施工场地进行勘察,了解地质情况、现场环境和安全隐患,并制定相应的安全措施和应急预案。
4.监理人员应对施工现场进行安全教育,确保施工人员按照规范进行操作,并配备必要的施工设备和工具。
二、施工过程中的监理工作1.监理人员应按照施工合同的要求,对施工过程进行全程监理,及时发现和解决施工中的问题和难题,并及时向建设单位和施工单位汇报。
2.监理人员应定期检查施工质量和进度,以确保施工质量符合相关技术规范和设计要求,及时发现和纠正施工中的质量问题。
3.监理人员应参与施工现场的质量验收和隐蔽工程的检测,并及时向建设单位和施工单位提出合理的技术意见和建议。
4.监理人员应监督施工现场的安全措施和安全操作,确保施工人员的人身安全,并防止工程发生事故。
5.监理人员应对施工中的材料采购、材料验收和材料使用进行监督,确保施工使用的材料符合相关标准和要求。
三、施工结束后的监理工作1.监理人员应组织施工结束的技术验收和质量检测,确保工程的质量符合设计要求和技术规范。
2.监理人员应对施工结束后的工程进行清理和整理,并协助建设单位进行竣工验收和工程交接。
3.监理人员应向建设单位提供工程建设的最终报告,包括工程的全过程监理记录和施工质量评估。
以上是屋面工程监理细则的一般内容,具体应根据实际情况和合同要求进行制定。
监理人员应在监理过程中保持公正、客观和专业的态度,确保工程的质量和安全。
同时,监理人员还应不断提升自己的专业水平和监理能力,为工程质量提供更好的保障。
屋面工程施工监理细则前言本细则是为了规范屋面工程施工监理工作,确保施工过程中的安全、质量和进度,并保障业主的利益。
本细则适用于屋面工程的监理工作。
监理人员屋面工程的监理人员应是经过专业培训和合格考核的监理工程师或监理员。
监理人员应具备与被监督的工程同等或相近的专业技术水平,熟悉屋面工程施工相关规范和标准,具备相关的施工管理经验。
监理目标屋面工程的监理目标是确保屋面工程施工过程中的安全、质量和进度控制,保证施工符合设计图纸和相关规范和标准,达到以下目标:1.施工安全有保障,防范各种安全事故的发生;2.施工质量符合设计要求和相关规范和标准,达到合格验收标准;3.施工进度得到有效控制,确保工期的满足。
监理事项施工前监理在施工前,监理人员应对屋面工程施工的准备工作进行监理,涉及以下事项:1.屋面工程施工前的资料审查,包括施工图纸、技术标准、规范标准等;2.施工材料的质量检验和记录,保证质量符合设计要求和相关规范和标准;3.施工现场的查勘,确定施工前天气条件和现场材料和设备的存放位置等;4.架设安全的脚手架和防护设施,确保施工人员的安全。
施工中监理在屋面工程施工过程中,监理人员应对以下事项进行监理:1.施工过程中材料和构件的检查,确保质量符合设计要求和相关规范和标准;2.构建安全的施工环境和防护设施,确保施工人员的安全;3.监督施工进度和质量控制,确保施工工期和质量要求的实现;4.及时掌握施工过程中的风险和问题,并采取措施进行处理,确保施工的顺利进行。
施工后监理屋面工程施工完成后,监理人员应对以下事项进行监理:1.进行工程验收,检查工程的质量和规范标准是否达到合格验收标准;2.对施工后的清理和整理进行监督,防止施工场地的残留物质和材料等污染环境;3.对工程竣工资料的整理、归档和交接进行监理,确保工程竣工资料的完整性和安全度。
后记本细则的实施,有利于规范屋面工程施工过程中监理工作,确保屋面工程施工的安全、质量和进度控制,保护业主的权益。
金属屋面监理实施细则一、监理组织与人员1.1 监理组织应当具备相应的资质和经验,负责监督金属屋面施工过程中的质量和安全。
1.2 监理人员应当持有相关证书,具备专业知识和技术能力,能够独立完成监理任务。
1.3 监理人员应当严格遵守监理规章制度,秉公执法,确保监理过程的公正、公平。
二、监理范围及内容2.1 监理人员应当对金属屋面施工过程中的材料、施工工艺、节点连接等进行全程监督,确保符合相关标准和规范。
2.2 监理人员应当对金属屋面的防水、防腐、防火等功能进行检测,确保施工质量符合设计要求。
2.3 监理人员应当对金属屋面的安全措施、施工现场环境等进行检查,确保施工过程中无安全隐患。
三、监理程序及要求3.1 监理人员应当在金属屋面施工前进行现场勘察,了解工程情况,制定监理计划。
3.2 监理人员应当定期检查施工现场,记录施工过程中的问题并提出整改意见。
3.3 监理人员应当参与金属屋面的验收工作,对施工质量进行评估,提出监理报告。
四、监理考核及奖惩4.1 监理人员应当定期接受相关部门的考核,确保监理工作的质量。
4.2 监理人员应当严格执行监理规定,如发现违规行为应当及时报告并采取相应措施。
4.3 监理人员应当积极参与金属屋面的技术交流和培训,不断提升监理水平。
五、监理工作总结在金属屋面监理实施细则中,监理人员应当以专业的态度和严格的要求履行监理工作,确保金属屋面施工质量和安全。
只有监理人员尽职尽责,才能有效促进金属屋面行业的健康发展。
愿各位监理人员不忘初心,砥砺前行,为金属屋面行业的蓬勃发展贡献自己的力量。
住宅小区屋面工程监理实施细则1. 前言该文档主要是针对住宅小区屋面工程监理的实施细则进行规定和说明。
旨在确保工程质量和进度控制,保障屋面施工过程中的安全和环境保护。
2. 监理实施细则2.1 监理人员的资格和职责1.监理人员应具有建筑监理工程师或建筑工程师等相关证书,并熟悉国家有关建筑法规和规范。
2.监理人员应全程参与屋面工程现场监理。
对施工单位提出的问题进行及时的处理和解决。
对现场质量进行检查、验收和记录。
3.监理人员应按照《建筑工程监理管理条例》和相关要求,定期向业主或委托人提供监理报告和监督意见,并及时反馈施工进度和质量等问题。
2.2 施工单位的资质和条件1.施工单位应具有相应的建筑工程施工资质。
并应在合法的情况下开展工作。
2.施工单位应按照施工合同要求进行施工,并保证工程质量和进度控制。
同时应注意施工安全和环境保护措施。
3.施工单位应根据项目的实际情况,完整收集和上报施工过程的数据和信息。
并配合监理部门及时解决相关问题。
2.3 质量控制要求1.屋面工程施工前,监理人员应对施工单位提供的施工方案、设计图纸、材料等进行审核和确认,保证工程符合法规和规范。
2.施工过程中,监理人员应对施工质量进行全程检查和把控,确保施工工艺合理,工程符合设计要求,材料符合标准,防止发生安全生产事故和质量问题。
3.当施工单位发现质量问题时,应及时通知监理人员,共同解决问题。
若发现施工单位未按规定进行施工或偷工减料等不良行为,要及时提出纠正意见,并对施工单位进行处理。
2.4 安全生产要求1.施工单位应按照《建筑工程安全生产管理条例》和具体要求,加强安全管理。
明确安全生产责任、安全生产措施和应急预案等内容,做好施工现场的安全防范工作。
2.监理人员应协助施工单位组织开展安全生产检查和培训工作,随时监督施工过程中的安全状况,对发现的安全隐患及时指出,要求施工单位及时解决、排除。
2.5 环境保护要求1.在屋面工程施工过程中,应严格按照国家环保要求进行施工,防止水、电、气等环境污染。
编号:03-02-021屋面工程监理实施细则一、编制依据1•1屋面工程质量验收规范(GB50207-2002)1•2建筑工程施工质量验收统一标准(GB50300-2001)1•3氯化聚乙烯—橡胶共混防水卷材标准(JC/T684-1997)1•4合成高分子防水涂料标准(JC500-92)1•5国家有关标准、规范1•6设计文件二、监理工作程序专业监理工程师严格按工序、层次检查验收,在操作人员自检合格基础上,进行工序间的交接检和专职质量人员的检查,检查合格后经专业监理工程师检查合格,方可进行下道工序施工。
原材料到场后,施工单位按规定的程序进行材料报验,报专业监理工程师对原材料进行外观检查(抽检),合格后,专业监理工程师现场见证取样,复试合格后方可用于工程。
后续的工序或分项工程覆盖、包裹、遮挡的前一分项工程都要经专业监理工程师检查合格后方可隐蔽。
屋面工程完工后,由施工单位先行自检,整理施工过程中的有关文件和记录,合格后会同建设(监理)单位共同按质量标准进行验收。
三、分项工程检验批的划分原则分项工程包括找平层、保温层、防水层及保护层;检验批划分,有变形缝的,每一个变形缝为一个检验批,无变形缝的,均为100m2为一个检验批,细部构造全部检查。
四、主要技术要求、控制要点及目标值4•1材料要求4•1•1找平层:20mm厚1:3水泥砂浆找平层。
4•1•1•1水泥:不低于R32.5级普通硅酸盐水泥。
4•1•1•2砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
4•1•2水泥膨胀珍珠岩板保温层产品应具有出厂合格证,与设计选用的厚度、规格应一致,外形应整齐,密度、导热系数、强度符合设计要求。
水泥膨胀珍珠岩板导热系数0.16W/m.k,蓄热系数2.49 W/m2.k,抗压强度≥0.3MPa,干密度400㎏/m3。
4•1•3找坡层(1:6水泥焦渣或1:8水泥膨胀珍珠岩)找坡最薄处30mm,屋面坡度应按设计要求,无要求应不小于2%,檐沟及天沟坡度应不小于1%,其沟底水落差不得超过200mm。
4•1•41.5(1.2)mm厚ZYP氯化聚乙烯—橡胶共混防水卷材产品应具有出厂、复试的证明材料,与设计选用厚度、规格应一致,性能指标符合要求。
对产品有怀疑时要求承包单位进行复试。
原材不得有折痕、杂质、胶块、缺胶等缺陷。
抗拉强度≥7.36MPa,断裂延伸度率≥45%,低温柔度-30℃以下,不透水性0.3×30(MPa×min)。
4•1•5ZYP氯丁胶防水涂料固体含量、拉伸强度、断裂延伸度、柔性、不透水性必须符合国家有关规定。
4•2施工条件4•2•1施工前要认真查看图纸,编制屋面工程施工方案,进行技术交底。
4•2•2屋面防水层必须由专业施工队施工,施工人员持证上岗。
4•2•3原表面杂物、灰尘清理干净,对预制构件吊勾进行处理,处理点抹入水泥砂浆,并经检查合格。
4•2•4板端、侧缝≦40mm的应用不低于C20细石砼灌缝,>40mm缝内设2∮12通长钢筋,用不低于C20细石砼灌缝。
4•3工艺流程基层清理→找平层→找坡层→找平层→防水层→保护层4•4施工方法和技术、质量要求及控制要点4•4•1找平层4•4•1•1抹找平层水泥砂浆前先适当洒水湿润基层表面,不可洒水过量。
4•4•1•2根据坡度,按1~2m贴点标高,找平层应设置分格缝,分格缝间距3~4m。
分格缝应与屋面板的端缝和就近侧缝对齐,宽度一般为20mm,并且将缝与保温层连通,分格缝内用聚乙烯泡沫塑料棒填充。
4•4•1•3水泥砂浆用刮杠刮平,找坡后用木抹子抹平、铁抹子压光。
待浮水沉失后,人踏上去脚不下陷时,再用铁抹子压第二遍可交活。
4•4•1•4找平层压实后24小时要浇水养护,一般养护7天。
4•4•1•5找平层要平整、压光,不得有起砂、起皮、疏松、空鼓、开裂、倒泛水现象,找平层与突出屋面构造交接和基层转角处,应做成圆弧形,圆弧半径20mm,且要整齐平顺,表面平整度允许偏差5mm。
找平层分格缝的位置、间距应符合设计要求。
4•4•2保温层4•4•2•1保温层施工工艺流程基层清理→弹线→管根固定→保温层铺设4•4•2•2平铺板块保温层:直接铺在找平层上,基层应平整,干燥干净,分层铺设时上下两层板块缝应错开,表面两块相邻的板边厚度应一致,板缝间隙应采用同类材料填密实。
4•4•2•3粘结铺设板块保温层,一般用水泥、石灰混合砂浆平粘在找平层上,保温材料应粘平、粘牢。
4•4•2•4板状保温材料要紧贴基层,铺平垫稳,拼缝密实,找坡正确。
厚度允许偏差±5%且不小于4mm。
表面平整度7mm,相邻隔板间高低差3mm。
4•4•2•5松散保温材料铺设,基层应平整、干燥和干净,含水率、厚度应符合设计要求。
4•4•2•6松散保温材料应分层铺设,压实适当,表面平整,找坡正确,厚度允许偏差+10%,—5%。
4•4•3防水层4•4•3•1防水层施工工艺流程基层清理→涂刷基层处理剂→附加层施工→卷材与基层表面涂胶→卷材铺贴→卷材收头粘结→接头密封→蓄水试验→涂刷防水涂料4•4•3•2施工防水层前将已验收合格的基层清扫干净,不得有浮尘、杂物等。
检查基层含水率。
4•4•3•3涂刷基层处理剂,聚氨脂涂料稀释或水乳型涂料搅拌均匀即可进行施工,厚薄应一致,不得有漏刷、花白现象。
4•4•3•4附加层施工:阴阳角、管根、水落口等部位必须先做附加层,采用铺贴一层防水卷材处理(水平段不粘牢,应根据设计要求)。
4•4•3•5卷材表面涂胶:将卷材铺展在干净的基层上,用长把滚刷蘸CX-404胶或409胶滚涂均匀,应留出搭接部位不涂胶,边头部位空出100mm。
涂刷胶粘剂厚度要均匀,不得有漏底或凝聚块类物质存在;卷材涂胶后10~20min静置干燥,当指触不粘手时,用原卷材筒将刷胶面向外卷起来,卷时要端头平整,卷劲一致,直径不得一头大,一头小,并要防止卷入砂粒和杂物,保持清洁。
4•4•3•6基层表面涂胶:已涂底胶干燥后,在其表面刷CX-404胶或409胶,用长把滚刷蘸胶,不得在一处反复涂刷,防止粘起底胶或形成凝聚块,细部位置可用毛刷均匀涂刷,静置晾干即可铺贴卷材。
4•4•3•7卷材铺贴:卷材层数、厚度、铺贴、搭接、收头应符合设计要求和屋面工程技术规范的规定。
4•4•3•8卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度,空铺、点粘、条粘时均为100mm,满粘法为80mm,且端头接茬要错开250mm。
4•4•3•9卷材应从流水坡度的下坡开始,并使卷材的长向与流水坡向垂直,卷材配制应减少阴阳角处的接头。
4•4•3•10铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺贴时对卷材不可拉得过紧,且不得有皱折、空鼓现象。
4•4•3•11每铺完一卷卷材后,应立即用干净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压,排除卷材粘结层间的空气。
4•4•3•12排除空气后,平面部位要用外面包橡胶的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压。
4•4•3•13为了防止卷材末端剥落,造成渗水卷材末端收头必须用密封材料封闭。
当密封材料固化后,表面再涂刷一层防水涂料,然后压抹107胶水泥砂浆压缝,缝宽不小于10mm。
4•4•3•14卷材搭接缝胶粘剂用氯丁系胶粘剂,CX-404或CX-401胶用油漆刷均匀,涂刷在翻开的卷材接头的两个粘结面上,静止干燥20min左右,即可从一端开始粘合,操作时用手从里向外一边压合一边排除空气,压实后边缘用聚氨脂嵌缝膏封闭;搭接缝应平直、不扭曲,涂满胶粘剂、粘结牢固、溢出胶粘剂。
4•4•3•15防水层应粘结牢固,严禁有空鼓、损伤、滑移、翘边、起泡、皱折、渗漏、积水现象。
4•4•3•16在卷材铺设完毕,检查屋面有无渗漏和积水,排水系统是否通畅,可在雨后或持续淋水2小时后进行,有可能做蓄水检验的屋面,其蓄水时间不应少于24小时。
4•4•3•17ZYP氯丁胶防水涂料3遍≥2mm保护层施工,经隐检、蓄水试验,确认无渗漏的情况下,方可施工防水层保护层。
涂料应分层分遍涂布,不得一次涂成,应待先涂的涂层干燥成膜后方可涂后一遍涂料,附着牢固,覆盖均匀,颜色一致,不得有漏底和脱皮现象;涂膜应表面平整,成膜后不得出现流淌、鼓泡、露胎体和翘边等现象。
4•4•4细部构造4•4•4•1屋面的天沟、檐沟、泛水、水落口、檐口、变形缝、伸出屋面管道等部位,是屋面工程中最容易出现渗漏的薄弱环节。
所以,对这些部位均应进行防水增强处理,并做重点质量检查验收。
4•4•4•2用于细部构造的防水材料,由于品种多、用量少而作用非常大,所以对细部构造处理所用的防水材料,也应按照有关的材料标准进行检查验收。
4•4•4•3天沟、檐沟与屋面的交接处、泛水、阴阴角等部位,由于构件端面的变化和屋面的变形常会产生裂缝,对这些部位应做防水增强处理,增加卷材或涂膜附加层。
4•4•4•4天沟、檐沟与屋面交接处的变形大,若采用满粘的防水层,防水层极易被拉裂,故该部位应做附加层,附加层宜空铺,空铺的宽度不应小于200mm。
屋面采用刚性防水层时,应在天沟、檐沟与细石混凝土防水层间预留凹槽,并用密封材料嵌填严密。
天沟、檐沟的混凝土在搁置梁部位均会产生开裂现象,裂缝会延伸至檐沟顶端,所以防水层应从沟底上翻至外檐的顶部。
为防止收头翘边,卷材防水层应用压条钉压固定,涂料防水层应增加涂刷遍数,必要时用密封材料封严。
4•4•4•5檐口部位的收头和滴水是檐口处理的关键。
檐口800mm范围内的卷材应采取满粘法铺贴,在距檐口边缘50mm处预留凹槽,将防水层压入槽内,用金属压条钉压,密封材料封口。
檐口下端用水泥砂浆抹出鹰嘴和滴水槽。
4•4•4•6砖砌女儿墙、山墙常因抹灰和压顶开裂使雨水从裂缝渗入砖墙,沿砖墙流入室内,故砖砌女儿墙、山墙及压顶均应进行防水设防处理。
女儿墙泛水的收头如处理不当易产生翘边现象,使雨水从开口处渗入防水层下部,故应按设计要求进行收头处理。
4•4•4•7因为水落口与天沟、檐沟的材料不同,环境温度变化的热胀冷缩会使水落口与檐沟间产生裂缝,故水落口应固定牢固,与基层接触处应留宽20mm,深20mm凹槽,并嵌填密封材料。
水落口杯周围500mm范围内,规定坡度不应小于5%以利排水,并采用防水涂料或密封材料涂封严密,厚度不应小于2mm,避免水落口处开裂而产生渗漏。
防水层贴入水落口杯内不应小于50mm。
4•4•4•8变形缝宽度变化大,防水层往往容易断裂,防水设防时应充分考虑变形的幅度,设置能满足变形要求的卷材附加层。
泛水高度250mm,1mm厚铝板盖缝,聚苯乙烯泡沫塑料棒嵌缝,防水层铺贴到变形缝两侧砌体上部,顶部扣砼盖板。
4•4•4•9伸出屋面管道通常采用金属或PVC管材,温差变化引起的材料收缩会使管壁四周产生裂纹,所以在管壁四周的找平层应预留凹槽用密封材料封严,并增设附加层,宽度、高度均不应小于300mm。
