屋面防水工程监理实施细则
- 格式:docx
- 大小:20.73 KB
- 文档页数:17
工程屋面防水工程监理实施细则一、总则二、监理人员及职责1.监理人员应具备专业的屋面防水工程技术及工地监理经验;2.监理人员的职责包括但不限于:a.对施工单位的屋面防水工程施工方案进行审核,并提出改进建议;b.监督施工单位按照合同约定的屋面防水工程质量要求进行施工;c.定期进行现场检查,确保施工进度符合计划;d.对施工单位的不合格或问题工程进行整改指导;e.对完工的屋面防水工程进行验收,并提出意见和建议。
三、施工准备1.施工单位应在施工前完成以下准备工作:a.制定屋面防水工程施工方案,并提交监理人员审核;b.购买符合相关标准和规范要求的施工材料,并做好储存工作;c.进行现场勘测,检查施工现场的平整度及周边环境条件;d.根据施工方案安排人力、材料、设备的调配;e.检查并调试施工所需机械设备的正常运行。
四、施工管理1.施工单位应确保施工现场的安全和秩序,并设置安全警示标识;2.施工单位应根据屋面防水工程施工方案,按照相关工艺要求进行施工;3.施工过程中应使用符合国家标准和规范的施工材料,并严格按照使用说明进行操作;4.隐蔽工程的施工应提前通知监理人员进行检查和验收,并填写隐蔽工程验收记录;5.施工期间应定期对工程进展进行汇报,并及时解决施工中出现的问题。
五、质量控制1.施工前,监理人员应对施工单位的施工方案进行审核,确保其符合相关的技术要求;2.施工材料应进行抽样检测,并保留相应的质量检测报告;3.施工过程中应严格按照技术要求进行操作,确保施工质量;4.施工结束后,监理人员应对工程进行质量验收,并填写相应的验收报告;5.如发现工程质量不合格,应立即通知施工单位整改,并对整改情况进行跟踪检查。
六、完工与验收1.施工完成后,施工单位应通知监理人员进行工程验收;2.监理人员应在验收前对工程进行全面检查,并填写完工验收报告;3.工程完工后,施工单位应进行清理,并及时交付使用单位;4.如发现工程存在问题,应及时提出整改要求,并在整改后进行复验;5.工程完工验收后的问题,由监理人员进行跟踪整改。
屋面防水监理实施细则一、概述屋面防水工程是建筑工程中不可或缺的一部分,其质量的好坏直接关系到房屋的使用寿命和安全性。
为了确保屋面防水工程的质量,进行监理工作是必不可少的。
本文将详细介绍屋面防水监理的实施细则,以确保工程的顺利进行。
二、监理机构的职责1. 监理机构应按照相关法律法规和工程规范,对屋面防水工程进行全程监理。
2. 监理机构负责编制监理方案、监理计划,并在工程实施过程中逐项进行监督检查。
3. 监理机构应对施工方的施工方案、材料选用、施工工艺等进行评审,并提出合理化建议。
4. 监理机构应及时记录和整理监理过程中的问题和发现,并向业主和施工方提出整改意见。
三、监理人员的素质要求1. 监理人员应具备相关的专业技术知识和经验,熟悉屋面防水工程的施工工艺和质量标准。
2. 监理人员应具备良好的沟通和组织能力,能有效协调业主、施工方以及其他相关单位之间的关系。
3. 监理人员应独立、客观、公正地履行监理职责,不得因私利而影响判断和决策。
四、监理过程的重点事项1. 施工前准备:监理人员应核实施工方提供的施工方案是否符合相关规范和法规,检查所选材料的质量和使用性能。
2. 施工过程监控:监理人员应全程监控施工的过程,确保施工方严格按照施工方案进行操作,并及时发现和整改施工中的质量问题。
3. 施工质量验收:监理人员应按照相关规范和验收标准对屋面防水工程进行质量验收,确保工程达到合格要求。
4. 进展报告和记录:监理人员应定期向业主和施工方提交工程进展报告,记录工程过程中的重要事项和关键环节。
五、监理报告的内容要求1. 监理报告应包括对施工方案的评审意见和建议,对施工过程中的问题和整改情况的记录。
2. 监理报告应明确工程的进展情况,对工期、质量和安全等方面进行评估。
3. 监理报告应准确记录和描述工程中发生的重要事件和关键环节的处理过程。
六、监理工作的监督和评估1. 监理机构应定期对监理人员的工作进行评估和考核,确保其按照职责要求履行监理工作。
屋面防水工程监理实施细则屋面防水工程监理实施细则第一章总则1.1 本细则旨在规范屋面防水工程的监理工作,确保工程质量,维护工程安全。
1.2 监理工程师负责屋面防水工程监理,并对施工单位进行指导和监督。
第二章监理准备工作2.1 监理工程师应按照施工图纸和相关技术规范,编制监理方案和施工组织设计。
2.2 监理工程师应对施工单位进行资质审核,并签订监理合同。
2.3 监理工程师应参与施工单位的施工方案评审和施工前会议,了解施工方案和计划。
第三章施工过程监理3.1 监理工程师应对施工现场进行巡视,确保施工过程符合设计要求。
3.2 监理工程师应检查施工单位的施工人员、施工设备和材料的合格证明和验收报告。
3.3 监理工程师应对屋面防水施工过程中的关键节点进行抽查和检测,确保施工质量。
第四章施工质量监理4.1 监理工程师应对施工单位的施工记录、质量检测报告和焊接验收记录进行审核。
4.2 监理工程师应对施工单位的施工质量进行抽查和抽验,确保施工质量符合相关技术规范和标准。
4.3 监理工程师应组织对屋面防水工程的质量验收,并出具质量验收报告。
第五章安全监理5.1 监理工程师应对施工现场的安全措施和施工人员的安全操作进行监督和检查。
5.2 监理工程师应处理施工中的安全事故和突发事件,并及时上报相关部门。
5.3 监理工程师应组织施工单位对屋面防水工程的安全隐患进行排查和整改,确保施工安全。
第六章竣工验收6.1 监理工程师应组织竣工验收,对屋面防水工程的质量和安全进行评定。
6.2 监理工程师应撰写竣工验收报告,并向建设单位提出验收结论。
6.3 监理工程师应对建设单位提出的整改要求进行跟踪检查,直至整改合格。
附件:无法律名词及注释:1. 监理工程师:指负责施工工程监理的专业人员。
2. 屋面防水施工:指对建筑屋面进行防水工程施工的过程。
3. 监理合同:指监理工程师与施工单位签订的监理合作协议。
4. 施工图纸:指建筑屋面防水工程的施工图纸和设计图纸。

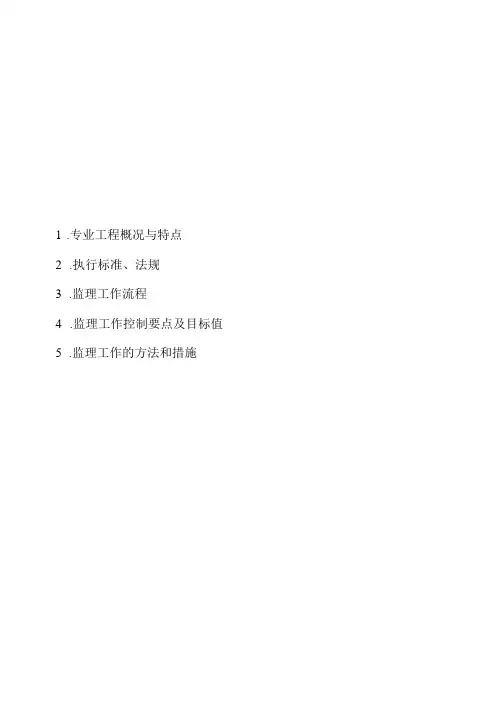

Xxxxxxxxxx 工程监理实施细则(屋面工程防水分册)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师(签字):总监理工程师(签字、执业印章):日期:第六版修订版表江苏省住房和城乡建设厅监制目录一、工程概况 (2)二、专业工程特点 (2)三、监理工作的流程 (3)四、监理工作的要点及目标 (5)五、监理工作的方法及措施 (9)六、本工种安全施工监理 (9)屋面防水工程监理实施细则一、工程基本情况二、专业工程特点1、施工时应注意屋面坡度及坡向,以免影响屋面排水效果。
2、基层与突出屋面结构(女儿墙、墙、变形缝、天沟、排风道出屋面口等)的转角处,均先用水泥砂浆做成圆弧,再将柔性防水向上翘起规范规定高度。
3、本工程屋面包括教学楼上人屋面、不上人屋面、雨篷等,女儿墙高度依次为1500mm、300mm、600mm。
屋面保温层选用85厚挤塑聚苯板,防水等级为一级,防水材料采用蠕变型非固化橡胶沥青防水涂料、芯膜加强型湿铺高分子防水卷材。
屋面排水采取有组织排水方式。
主要分为上人屋面、不上人屋面、和雨棚等,主要施工做法如下:上人、不上人屋面面层·防滑地砖,防水砂浆勾缝(不上人屋面取消该项) ·40厚C20细石混凝土(内配φ4@100双向钢筋)隔离层·10厚水泥砂浆隔离层保温层·挤塑聚苯板保温隔热层(85厚)保护层·20厚WSM15水泥砂浆保护层防水层·第一道:2.0mm厚蠕变型非固化橡胶沥青防水涂料,第二道:1.5mm 厚芯膜加强型湿铺高分子防水卷材(H型)找平层·20厚WSM15水泥砂浆找平层找坡层·最薄30厚泡沫混凝土2%找坡层(或1:8陶粒混凝土找坡层)结构层·现浇钢筋混凝土屋面面层·20厚WSM15水泥砂浆找平层防水层·1.5厚合成高分子防水涂膜,在山墙四周,屋面管道周围刷加强层,宽度至少250,卷起高度至墙体预留凹槽内(凹槽距离完成面250-500)结构层·现浇钢筋混凝土屋面板三、监理工作的流程监理严格要求施工单位坚持上道工序不经检查验收合格后,不得进行下道工序施工的原则,检查顺序先由施工班组进行自检,承包单位专职质检员专职检查,并填报检查记录,合格后通知监理工程师进行验收,验收时监理工程师填写详实的检查记录,具体流程见下图:四、监理工作要点及目标值1、防水层施工准备阶段的监理检查要点及目标值1)审核防水专业施工队伍的企业资质、营业执照、上岗人员证书(必要时对近期完成的在建工程进行实际考察)应符合专业规定要求。
屋面工程施工质量监理实施细则1 屋面工程施工基本要求1.1 施工技术质量监理控制要求1.1.1 屋面工程应根据建筑物的性质、重要程度、使用功能要求以及防水层合理使用年限,按不同等级进行设防,并应符合下表的要求。
1.1.2 屋面工程应根据工程特点\地区自然条件等,按照屋面防水等级的设防要求,进行防水构造设计,重要部位应有详图;对屋面保温屋的厚度,应通过计算确定。
1.1.3 屋面工程施工前,施工单位应进行图纸会审,并应编制屋面工程施工方案或技术措施。
1.1.4 屋面工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。
每道工序完成,应经监理单位(或建设单位)检查验收,合格后方可进行下道工序的施工。
1.1.5 屋面工程的防水屋应由经资质审查合格的防水专业队伍进行施工。
作业人员应持有当地建设行政主管部门颁发的上岗证。
1.1.6 屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
1.1.7 当下道工序或相邻工程施工时,对屋面已完成的部分应采取保护措施。
1.1.8 伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。
屋面防水层完工后,不得在其上凿孔洞或重物冲击。
1.1.9 屋面工程完工后,应按本规范的有关规定对细部构造、接缝、保护层等进行外观检验,并应进行淋水或蓄水检验。
1.1.10 屋面的保温层和防水层来禁在雨天、雪天和五级风及其以上时施工。
施工环境气温宜符合下表的要求。
要求。
(1) 卷材防水屋面、涂膜防水屋面、刚防水屋面、瓦屋面和隔热屋面工程,应按屋面面积每100㎡抽查一处,每处10㎡,且不得少于3处。
(2) 接缝密封防水,每50m应抽查一处,每处5m,且不得少于3处。
(3) 细部构造根据分项工程的内容,应全部进行检查。
1.2 屋面找平层的材料及技术要求1.2.1 适用于防水层基层采用水泥砂浆、细石混凝土或沥青砂浆的整体找平层。
建筑物屋面防水监理实施细则一、前言建筑物屋面防水是保障建筑物结构安全和使用寿命的重要环节。
为了提高建筑物屋面防水系统的质量,确保防水工程达到设计要求,进行监理工作不可或缺。
本文将阐述建筑物屋面防水监理的实施细则。
二、监理范围1. 监理项目包括但不限于以下内容:a) 屋面防水工程的设计合理性、技术要求;b) 施工材料的质量、使用合理性和合规性;c) 施工过程的合理性、施工质量和安全措施;d) 防水材料的储存、保管、运输和施工前试验;e) 屋面防水系统的施工工艺和工程质量验收。
三、监理任务1. 监理前的准备工作:a) 对建筑物屋面防水设计文件进行全面审查,提出合理化建议;b) 确认材料供应商和施工单位的资质,并制定材料供应和施工计划;c) 制定监理工作计划,明确监理任务、时间节点和责任人。
2. 施工监理:a) 监督材料验收,确保材料的合格性和规格符合设计要求;b) 检查施工现场,并提出改进方案,确保施工过程符合规范和质量标准;c) 监测施工进度,及时发现和解决施工中的问题;d) 检查施工单位的施工技术和操作规范,指导施工过程中的关键环节。
3. 工程验收:a) 对施工完成的屋面防水系统进行全面检查,确保符合设计要求;b) 进行屋面防水系统的性能测试,如水密性测试、抗渗性测试等;c) 核查相关资料,包括材料出厂合格证明、施工记录和质量验收报告等;d) 出具监理报告,明确工程的质量状况和存在的问题,并提出整改意见。
四、监理要求1. 监理人员应具备相关专业背景和丰富的工作经验,熟悉建筑技术标准和相关法律法规。
2. 监理人员应维护公正、客观、中立的原则,不得有利益冲突行为。
3. 监理人员应积极与设计单位、施工单位进行沟通协调,解决工程中的问题。
4. 监理人员应及时报告工程质量问题,确保施工单位进行整改,确保工程质量达标。
五、监理报告监理报告是监理工作的重要成果,应包含以下内容:1. 工程基本情况介绍,包括建筑物名称、位置、防水面积等。
屋面防水监理实施细则屋面防水监理实施细则一、引言屋面防水监理实施细则是为了确保屋面防水工程在施工过程中能够符合相关法律法规和技术标准要求,确保屋面防水质量达到预期效果,保护建造物结构和使用功能而编制的监理细则。
本细则包含了屋面防水监理的各个环节和具体要求,供监理人员参考和执行。
二、术语和定义1. 屋面防水工程:指对建造物屋面结构进行的防水处理,以保护建造物不受雨水侵蚀和渗漏。
2. 监理人员:指被委托对屋面防水工程进行监督、检查和管理的相关人员,包括监理工程师和现场监理员。
3. 设计文件:指屋面防水工程的设计图纸、设计说明、施工图纸等相关技术文件。
4. 施工单位:指承担屋面防水工程施工的企业或者个人。
5. 屋面防水监理报告:指监理人员对屋面防水施工过程的监督和检查情况的详细记录和总结。
三、监理前准备工作1. 审查设计文件(1)确保设计文件符合相关法律法规和技术标准要求;(2)审查设计文件的完整性和一致性;(3)评估设计方案的可行性和效果;(4)提出设计优化建议和改进建议。
2. 筹备监理工作(1)编制屋面防水监理实施计划;(2)组建监理团队,确定各个监理人员的职责和工作;(3)准备监理所需的工具和设备。
四、施工监理1. 施工前监理(1)检查施工单位的资质和合同文件;(2)检查施工前准备工作的完成情况;(3)检查施工现场的安全和环境保护措施;(4)检查施工材料的质量和合格证明文件。
2. 施工中监理(1)检查施工过程中的各个工序和节点,确保施工按照设计要求进行;(2)检查施工材料的验收和使用情况;(3)针对问题和隐患进行及时整改和解决;(4)记录施工过程中的关键环节和重要数据,编制监理报告。
3. 施工后监理(1)检查施工质量,进行验收和评估;(2)对施工质量存在的问题进行整改和处理;(3)编制屋面防水工程的竣工报告。
附件:1. 屋面防水工程监理合同2. 屋面防水工程设计文件3. 屋面防水施工图纸4. 屋面防水工程验收标准法律名词及注释:1. 建造法:指中华人民共和国国家建设部制定的,用于管理和监管建造领域的法律法规。
引言概述:屋面防水是建筑工程中非常重要的一环,防水监理的实施细则对于确保防水质量和工程的可持续发展具有重要意义。
本文将系统介绍屋面防水监理的实施细则,包括监理人员的资质要求、监理任务的内容与流程、监理中的关键要点和注意事项等,旨在提供一份详细且专业的参考指南。
正文内容:1.监理人员的资质要求1.1监理人员的专业背景要求1.2监理人员的职业资格要求1.3监理人员的从业经验要求2.监理任务的内容与流程2.1监理任务的前期准备工作2.2监理任务的具体内容2.2.1屋面防水方案的审查2.2.2屋面防水材料的检验2.2.3施工现场的监督2.2.4施工工艺的把关2.2.5防水工程的验收与评定2.3监理任务的流程及时间节点3.监理中的关键要点和注意事项3.1施工现场的安全控制3.2施工过程中的质量把控3.3材料的使用和储存要求3.4工序的严密衔接和配合3.5施工记录的完整与准确性4.监理中的常见问题及解决方法4.1施工质量不合格的处理办法4.2材料问题的解决方案4.3工期延误的应对措施4.4防水技术改进的建议4.5施工纠纷的处理程序5.监理成果的总结与反馈5.1防水监理报告的撰写5.2监理成果的总结与反馈5.3监理经验的总结与分享总结:屋面防水监理实施细则是确保建筑工程防水质量和可持续发展的重要保障措施。
本文详细介绍了监理人员的资质要求、监理任务的内容与流程、监理中的关键要点和注意事项等内容,同时提供了常见问题的解决方法和监理成果的总结与反馈机制。
通过严格遵守实施细则,可以有效提高屋面防水工程的质量和可靠性,确保建筑物的使用寿命和安全性。
建议各相关方严格遵守监理规范,加强监理职能的运作,促进屋面防水工程在市场中的可信度和可持续发展水平。
以我给的标题写文档,最低1200字,要求以Markdown 文本格式输出,标题为:建筑屋面防水工程质量监理实施细则# 建筑屋面防水工程质量监理实施细则## 1. 前言为了确保建筑屋面防水工程的质量,保证工程的顺利进行和使用寿命,对工程进行质量监督和管理,制定本实施细则,依照国家有关工程建设和质量管理标准。
## 2. 监理目的本实施细则的监理目的是确认建筑屋面防水工程的质量,保证工程符合国家建筑标准和工程技术规范,从而保证建筑屋面防水工程的质量和安全。
## 3. 监理内容监理应包括以下内容:1. 工程进度的监控2. 工程材料的检查和控制3. 工程施工的质量检验4. 工程的验收备案## 4. 监理程序### 4.1 工程材料的监理- 对材料的工厂生产许可证进行核对和审核- 对材料的品牌、型号、数量、质量等进行检查- 核查材料运输和储存条件是否符合要求- 进行材料抽检,确保材料的性能、质量符合设计要求### 4.2 工程施工的监理- 对施工图纸、工艺、方案等进行审核- 对施工单位的证照进行审核- 监控施工进度,及时发现施工中存在的问题- 对施工现场进行巡查,发现有问题及时指导施工方改正- 对施工方提供的质量记录资料进行审核### 4.3 工程的质量检验- 按计划进行抽检,对关键工序、重要材料的质量进行抽样检验- 对施工资料、测试结果进行审核- 对质量问题进行整改和验收### 4.4 工程验收备案- 对工程建设资料进行审查- 对工程质量及检验报告进行审核- 按照规定进行工程的验收检查- 完成工程质量验收备案手续## 5. 监理报告监理应编写监理报告,监理报告的内容应包括:1. 每次巡查、检验、验收的结果和描述2. 发现的质量问题和处理意见3. 年度或项目总结报告## 6. 结论建筑屋面防水工程质量监理实施细则的制定和实施,为保证建筑屋面防水工程的质量,提供了依据和规范。
同时,监理也是为了发现问题,及时处理和纠正不合格工程,提高工程质量和安全。
工程防水监理实施细则一、工程概况1. 工程名称:[具体工程名称]2. 防水等级:[根据工程要求确定防水等级]3. 防水工程范围:[包括屋面、地下室、墙面等防水工程]4. 施工单位:[施工单位名称]5. 监理单位:[监理单位名称]二、监理依据1. 《建筑工程施工质量验收统一标准》(GB50300)2. 《建筑工程技术规范》(GB50345)3. 《屋面工程质量验收规范》(GB50207)4. 《地下防水工程质量验收规范》(GB50208)5. 施工单位上报的专项施工方案6. 相关国家标准、行业规范及地方规定三、监理工作流程1. 材料设备进场检验2. 隐蔽工程验收3. 检验批、分项工程、分部(子分部)工程质量验收4. 防水工程施工监理5. 监理巡视检查四、监理控制要点1. 材料设备控制- 材料设备必须符合国家及行业标准,具有出厂合格证、质量检验报告等。
- 进场材料设备需进行抽样检验,检验合格后方可使用。
2. 施工工艺控制- 施工单位应严格按照施工图纸和规范要求进行施工。
- 防水施工前,需进行技术交底,确保施工人员掌握施工工艺和质量要求。
3. 施工质量控制- 防水层施工前,基层处理应符合要求,如清理、找平、干燥等。
- 防水层施工过程中,需进行分层施工,每层施工完成后应及时进行检查和验收。
- 防水层施工完成后,需进行蓄水试验或淋水试验,检验防水效果。
4. 安全文明施工控制- 施工现场应设置安全警示标志,确保施工人员安全。
- 施工过程中,应保持施工现场整洁,减少对周边环境的影响。
五、监理工作方法及措施1. 监理人员应熟悉相关规范、标准,具备相应的专业知识和技能。
2. 监理人员应定期进行现场巡视检查,及时发现和解决问题。
3. 监理人员应组织召开监理例会,协调解决施工过程中出现的问题。
4. 监理人员应做好施工记录和验收记录,确保工程质量和安全。
六、安全、文明施工控制措施及监理控制要点1. 安全措施- 施工现场应设置安全警示标志,确保施工人员安全。
台州市农副产品集配中心(农港城)项目屋面防水工程监理实施细则编制:审批:浙江腾飞工程建设监理有限公司台州市农副产品集配中心(农港城)项目监理部二0一五年六月目录一、工程概况二、编制依据三、工程特点四、监理工作的控制要点及目标五、监理工作方法及措施一、工程概况:工程名称:台州市农副产品集配中心(农港城)项目建设单位:台州市农副产品集配中心有限公司监督单位:椒江区建设工程质量安全监督站设计单位:浙江中设工程设计有限公司勘察单位:浙江山川有色勘察设计有限公司监理单位:浙江省腾飞工程建设监理有限公司施工单位:方远建设集团股份有限公司工程地址:椒江区东环大道2389号本工程为台州市农副产品集配中心(农港城)工程,总建筑面积约18万平方,局部地下一层,地上建筑共8栋,最高层B1九层,建筑高度为39.95米,其余7栋均为四层,建筑高度为23.95米。
本工程屋面按二级防水等级设计,采用两道防水做法。
其中C2#出屋面机房及设备基础为平屋面(保温)正置式屋面,其他为上人平屋面(保温)正置式屋面;C1#出屋面机房及设备基础为平屋面(无保温)正置式屋面,其他为上人平屋面(无保温)正置式屋面;B2#屋面为平屋面(保温)正置式屋面,四层过道及庭院为上人平屋面(保温)正置式屋面;连廊顶为上人平屋面(无保温)正置式屋面,地下室顶板为覆土植被屋面(无保温)。
二、编制依据1、台州市农副产品集配中心工程施工图纸;2、台州市农副产品集配中心工程监理规划;3、建筑工程质量检验评定标准;4、屋面工程质量验收规范GB50207-2012;5、苏J36-2009《泡沫混凝土保温构造图集》;6、09J03《KH泡沫混凝土楼地面、屋面保温隔热建筑构造》三:工程特点:1、屋面设计特点1.1、平屋面(保温)正置式屋面(1)50厚C20细石混凝土随捣随抹平(配Ф4@100双向钢筋)(2)10厚低标号砂浆隔离层(3)1.5厚三元乙丙防水卷材(4)20厚1:3水泥砂浆找平(5)泡沫混凝土(强度1.5Mpa)找坡层,最薄50厚(6)1.5厚聚氨酯防水涂料(7)现浇钢筋防水混凝土屋面板随捣随抹,闭水检验1.2、上人平屋面(保温)正置式屋面(1)100厚C20细石混凝土随捣随抹平(配Ф4@100双向钢筋)(2)10厚低标号砂浆隔离层(3)1.5厚三元乙丙防水卷材(4)20厚1:3水泥砂浆找平(5)泡沫混凝土(强度1.5Mpa)找坡层,最薄50厚(6)1.5厚聚氨酯防水涂料(7)现浇钢筋防水混凝土屋面板随捣随抹,闭水检验1.3、平屋面(无保温)正置式屋面(1)50厚C20细石混凝土随捣随抹平(配Ф4@100双向钢筋)(2)10厚低标号砂浆隔离层(3)1.5厚三元乙丙防水卷材(4)20厚1:3水泥砂浆找平(5)泡沫混凝土(强度1.5Mpa)找坡层,最薄50厚(6)1.5厚聚氨酯防水涂料(7)现浇钢筋防水混凝土屋面板随捣随抹,闭水检验1.4、上人平屋面(无保温)正置式屋面(1)50厚C20细石混凝土随捣随抹平(配Ф4@100双向钢筋)(2)10厚低标号砂浆隔离层(3)1.5厚三元乙丙防水卷材(4)20厚1:3水泥砂浆找平(5)泡沫混凝土(强度1.5Mpa)找坡层,最薄50厚(6)1.5厚聚氨酯防水涂料(7)现浇钢筋防水混凝土屋面板随捣随抹,闭水检验1.5、覆土植被屋面(无保温)(1)种植基质(蛭石、锯末等轻质、松散材料)厚度按工程设计(2)土工布过滤层(3)成品塑料排水板(4)70厚C20细石混凝土(配Ф6@200双向钢筋)(5)油毡一道(6)1.2mm厚HDPE防穿根刺卷材一道(7)1.5厚三元乙丙防水卷材(8)泡沫混凝土(强度1.5Mpa)找坡层,最薄30厚(9)现浇钢筋防水混凝土屋面板四、监理工作控制目标及控制要点:(一)施工准备阶段质量控制:1、审查施工防水施工资质,施工资质达不到或无该项资质的,施工单位不得自行施工;施工人员无专业防水施工资格的不得上岗。
2、审核、检查施工单位报审的用于防水施工的施工材料,地下防水工程所使用的防水材料,应有产品的合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求;报审材料不符合要求的不得开工,材料检验不合格的严禁用于工程施工。
3、阅读设计图纸,掌握防水设计要求,如果设计图纸无明确防水设计,监理工程师应及时提出,要求设计方完善设计。
4、审核施工组织设计时重点审核:①其对防水施工方案是否满足设计要求,对施工组织设计不能满足设计要求的部分及时要求施工单位补充完善,不符合规范、标准、设计要求的要及时整改。
②审查施工组织设计中的深井降水、深层搅拌桩止水、压密注浆、集水井配合明沟。
施工进度安排上要满足降水时间要求。
③水平施工缝的位置施工留设在距底板300mm高以上位置。
④混凝土迎水面钢筋保护层厚度保证措施。
⑤模板的穿墙的螺栓宜为一次性使用,应加焊止水片,穿墙的钢管应加焊止水环。
混凝土拆模后,应对对拉螺栓切除后的混凝土墙面凹槽进行防水处理。
⑥基础外墙防水施工前,应将墙面处理干净、晾干,阳角磨圆,阴角抹圆。
5、防水工程施工前,要求施工单位编制详细的防水施工方案,审核方案施工方法、材料控制、质量标准、施工条件控制是否符合设计及规范要求。
对施工方案存在的缺陷,督促施工单位及时完善、整改。
(二)施工阶段防水质量控制:1、抗渗混凝土防水层:(1)防水混凝土施工应具备的条件:①防水混凝土垫层施工前,基坑应保持干燥,对存在的个别出水点应止水后方可浇筑混凝土垫层。
②防水混凝土垫层上的漏水点应提前处理完成,保持混凝土浇筑前不漏水。
基坑内有雨水等大量积水时不得浇筑混凝土。
③混凝土施工范围内的钢筋、模板工程已经全部施工完成并经验收合格。
防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得接触模板。
④施工缝的防水施工措施必须符合下列规定:a)钢板止水带的厚度、宽度、折边符合施工方案设计的要求,止水带已经按施工方案设计位置、标高安装完成,固定牢固、顺直,止水带的折边朝向迎水面,止水带搭接处焊接严密,焊渣清理干净。
被止水带冲断的钢筋已经按设计要求加固完成。
图纸设计对钢板止水带施工有具体要求的,遵从设计要求施工,设计无具体要求的,依据规范要求施工,钢板止水带应满敷。
b)二次施工施工缝时,应将上次施工缝处的砼表面凿毛,凿去疏松的混凝土,浇筑上层混凝土时应提前浇水湿润,但不得有积水,施工下层混凝土前,将施工缝上涂刷混凝土界面处理剂或先浇30~50mm厚同一混凝土搅拌站生产的相同配合比的水泥砂浆。
c)穿墙管已经按设计位置、标高安装完成、固定牢固,穿墙管止水环与主管,翼环与套管应连续满焊,并做好防腐处理。
穿墙管止水环宽度为200mm,用于人防工程。
模板的穿墙对拉螺栓加焊止水片,螺栓外层宜加装40*40*20小木块。
⑤混凝土施工作业人员已经接受书面技术交底。
(2)防水混凝土施工现场检查:①混凝土级配通知单。
②泵送混凝土的坍落度宜为140mm-160mm。
防水混凝土拌和物在运输后出现离析,必须进行二次搅拌。
当坍落度损失后不能满足施工要求时,应加入原水灰比的水泥砂浆或二次掺加减少剂进行搅拌,严禁直接加水。
③防水混凝土必须采用高频机械振动密实,振捣时间为10~30秒,以混凝土泛浆和不冒气泡为准,应避免漏振、欠振和超振。
④混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。
同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。
当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中对施工的要求进行处理。
⑤防水混凝土终凝后应立即进行养护,养护时间不得少于14天。
(3)防水混凝土检查验收:①防水混凝土施工质量检验数量。
应按混凝土外露面积每100㎡抽查一处,每处10㎡,且不得少于3处,细部构造应全数检查。
②防水砂浆施工质量检验数量,应按施工面积每100㎡抽查一处,每处10㎡,且不得少于3处。
③检查施工记录及试件强度试验报告。
防水混凝土的变形缝、施工缝、后浇带、穿墙管道、埋设件等设置和构造,均需符合设计要求严禁有渗漏。
④主控项目:防水混凝土的原材料、配合比及坍落度必须符合设计要求。
防水混凝土的抗压强度和抗渗压力必须符合设计要求。
⑤结构混凝土的强度等级必须符合设计要求。
用于检查结构混凝土强度的试件,应在混凝土的浇筑地点随机抽取,取样与试件留置应符合下列规定:a)每拌制不超过100m3的同配合比的混凝土,取样不得少于一次。
b)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次。
c)当一次连续浇筑1000m3时,同一配合比的混凝土每200m3取样不得少于一次。
d)每一楼层、同一配合比的混凝土,取样不得少于一次。
e)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
f)连续浇筑防水混凝土每500m3留置一组抗渗试块,每组六块,每项工程不得少于两组。
⑥混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。
同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。
当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中的施工的要求进行处理。
⑦现浇结构的外观质量不应有严重缺陷。
对已经出现的严重缺陷,应施工单位提出技术处理方案,并经监理、建设单位认可后进行处理,对处理的部位,应重新检查验收。
⑧施工缝、后浇带的位置应在混凝土浇筑前按设计要求和施工技术方案确定。
施工缝的处理应按施工技术方案执行。
⑨混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:a)应在浇筑完毕后12小时内对混凝土加以覆盖养护。
b)混凝土养护时间,抗渗要求的混凝土不得少于14天。
c)防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。
⑩防水混凝土结构厚度不应小于250mm,其允许偏差为+15mm、-10mm,迎水面钢筋保护层厚度不应小于50mm,其允许偏差为±10mm。
检查方法:a)检查材料出厂合格证、质量检验报告、计量措施和现场抽样试验报告。
b)检查施工验收记录、现场工程实体。
c)对结构偏差处理的混凝土应进行全数重新检查。
2、卷材防水层质量控制要点:①铺贴防水卷材前,应将找平层清扫干净,当基面较潮湿时,应涂刷湿固化型胶黏剂或潮湿界面隔离剂,侧面采用专用粘结剂黏贴。
②两幅卷材短边和长边的搭接宽度均不应小于100mm,采用多层卷材时,上下两层和相邻两幅卷材的接缝应错1/3幅宽,且两层卷材不得相互垂直铺贴。
③转角、阴阳角等特殊部位应加贴层卷材附加层,宽度不小于500mm。
④冷粘法铺贴卷材应符合下列规定:a)胶黏剂涂刷应均匀,不露底,不堆积。
b)铺贴卷材时应控制胶黏剂涂刷与卷材铺贴的间隔时间,排除卷材下的空气,应锟压粘结牢固,不得有空鼓。
