防雷接地安全技术交底
- 格式:docx
- 大小:521.64 KB
- 文档页数:6
#### 一、交底目的为确保施工现场的防雷接地工程安全、有效实施,降低雷击风险,保障施工人员生命财产安全,特进行防雷接地安全施工技术交底。
#### 二、交底内容1. 工程概况- 工程名称:- 施工单位:- 建设单位:- 设备名称:- 作业内容:- 施工期限:年月日至年月日2. 施工人员要求- 施工人员应经过专业培训,具备防雷接地相关知识和技能。
- 施工人员必须熟悉施工图纸、施工方案和安全操作规程。
3. 施工材料及设备- 镀锌材料:扁钢、角钢、圆钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝、支架等。
- 焊条、氧气、乙炔、沥青油、混凝土支座等。
- 主要机具:电工工具、手锤、钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯、桶、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊机等。
4. 施工工艺及要求- 接地体安装1. 按设计图纸尺寸位置要求,标好位置,将底板钢筋搭接焊好。
2. 将用于引下线的柱子筋的底部与底板主筋搭接焊好,并在室外地面以下将主筋焊好连接板。
3. 清除药皮,并将防雷引下线主筋用色漆做好标记。
4. 及时请质检部门进行隐检,并做好隐检记录。
- 防雷引下线暗敷设1. 按设计要求找出全部引下线主筋位置,用油漆作好标记。
2. 距室外地坪1.8米处焊好测试点,随钢筋逐层串联焊接至顶层。
3. 焊接出一定长度的引下线,方便后续检查。
- 等电位连接1. 确保所有电气设备、金属管道、金属构架等与接地系统连接。
2. 采用多级接地系统,降低接地电阻。
- 防雷接地系统测试1. 施工完成后,对防雷接地系统进行测试,确保接地电阻符合设计要求。
2. 测试合格后方可投入使用。
5. 安全注意事项- 施工人员必须佩戴安全帽、绝缘手套、绝缘鞋等个人防护用品。
- 施工现场严禁酒后作业、疲劳作业。
- 高空作业时,必须系好安全带,确保安全。
- 严格遵守操作规程,防止误操作。
#### 三、交底要求1. 施工单位应将本交底内容抄送至施工现场,并组织施工人员进行学习。
一、交底目的为确保施工现场的防雷接地安全,防止雷击事故发生,保障施工现场人员、设备的安全,特制定本安全技术交底。
二、适用范围本交底适用于施工现场所有防雷接地工作。
三、交底内容1. 防雷接地基本要求(1)施工现场必须采用三相五线制供电,并符合以下要求:a. 由中性点直接接地的专用变压器供电的施工现场,必须采用TN-S保护接零系统,用电设备的金属外壳必须采用保护接零。
b. 由公用变压器供电的施工现场,全部金属设备的金属外壳,必须采用保护接地。
(2)三相五线制的供电干线、分干线必须敷设至各级电制箱。
(3)专用保护接零(地)线的截面积与工作零线相同,且不得小于干线截面积的50%,其机械强度必须满足线路敷设方式的要求。
2. 防雷接地施工要求(1)接地体(极)的安装:a. 沟槽开挖后应立即安装接地体和敷设接地扁钢,防止土方倒塌。
b. 接地体放在沟槽的中心线上,打入地下,一般采用大锤打入,一人扶着接地体,一人用大锤敲打接地体顶部。
c. 使用大锤敲打接地体时要平稳,锤击接地体正中,不得打偏,应与地面保持垂直。
(2)接地线的敷设:a. 接地线的截面积不得小于接至该设备的相线截面积的50%,且不得小于25mm²多股绝缘铜芯线。
b. 接地线与接地体连接时,应使用专用接地线夹,确保连接牢固。
3. 防雷接地检测(1)接地电阻检测:接地电阻不得大于4Ω。
(2)绝缘电阻检测:绝缘电阻不得小于0.5MΩ。
四、注意事项1. 施工人员必须熟悉防雷接地相关知识,了解施工现场的防雷接地要求。
2. 施工过程中,应严格按照防雷接地施工要求进行操作,确保施工质量。
3. 施工现场应设置明显的警示标志,提醒施工人员注意防雷接地安全。
4. 施工完成后,应及时进行防雷接地检测,确保符合要求。
五、交底人及验收人1. 交底人:XXX2. 验收人:XXX六、交底时间年月日七、备注本交底一式两份,一份交底人留存,一份施工人员学习。
请注意,以上模板仅供参考,具体交底内容应根据施工现场实际情况进行调整。
施工现场临用电接地与防雷安全技术交底一、前言为了确保施工现场的电力使用安全和防雷措施的有效性,对施工现场的临时用电接地和防雷安全技术进行技术交底是非常必要的。
本文将重点介绍施工现场临用电接地与防雷安全技术的重要性以及相关的实施方案和注意事项。
二、施工现场临用电接地技术1. 接地设备的选择在施工现场使用临时用电时,正确选择接地设备是非常重要的。
合适的接地设备能够有效地将电流引导到地下,避免电流通过其他设备和人体而造成安全隐患。
常见的接地设备有接地网、接地棒等,根据具体的施工现场情况选择合适的接地设备进行使用。
2. 接地系统的建设建设良好的接地系统是施工现场临用电接地的基础。
接地系统应具备以下特点:接地电阻小、接地点分布均匀、接地导线连接牢固等。
在建设接地系统时,应根据现场情况进行合理的布置,并确保所有接地设备和导线的连接牢固可靠。
3. 接地的检测和维护为了确保接地系统的有效性,应定期进行接地的检测和维护工作。
接地系统的电阻测量是检测接地效果的常用方法,应该利用专业的测试仪器对接地电阻进行定期测量,并及时修复和更换损坏的接地设备和导线。
三、施工现场防雷安全技术1. 雷电监测和预警为了及时监测并预警施工现场的雷电情况,可使用雷电监测系统进行雷电的实时监测。
雷电监测系统可以及时发出警报,提醒施工人员采取相应的防护措施,保护施工人员和设备的安全。
2. 引下线的设置在施工现场进行防雷工作时,应合理设置引下线,将雷电引向地下。
引下线的材料和规格应符合相关标准, 并且应定期进行检测,确保其正常使用。
3. 防雷设施的安装在重要设备和建筑物周围,应安装合适的防雷设施,如避雷针和避雷网等。
防雷设施的安装应符合相关的规范和标准,确保其正常使用。
4. 施工人员的防雷教育和培训为了提高施工人员的防雷意识和应急能力,应进行相应的防雷教育和培训。
施工人员应掌握常规的防雷知识和技能,并且能够正确使用防雷设施和应急措施。
四、施工现场临用电接地与防雷安全技术的注意事项1. 注意接地设备的安全性能,选择合适的设备并进行正确的安装和使用。
防雷接地工程技术交底一、任务背景为了保障建造物及其设备的安全运行,防止雷击等自然灾害对建造物及其设备造成损坏,防雷接地工程技术交底成为必要的工作环节。
本文将详细介绍防雷接地工程技术交底的相关内容。
二、工程概述防雷接地工程是指通过合理布置接地装置,将建造物及其设备与地面形成良好的电气连接,以达到安全防护的目的。
该工程主要包括以下几个方面的内容:1. 设计方案根据建造物的结构特点、用途及周边环境条件,制定合理的防雷接地设计方案。
设计方案应包括接地装置的布置、接地体的选型和材料、接地电阻的计算等。
2. 材料准备根据设计方案,准备所需的接地装置材料。
常用的接地装置材料包括铜排、镀锌钢材、接地电极等。
材料的选择应符合国家相关标准,并具备良好的导电性能和耐腐蚀能力。
3. 施工流程施工前应制定详细的施工方案,明确施工流程和安全措施。
施工流程主要包括接地装置的布置、接地电极的埋设、接地体的连接等。
施工过程中应注意施工质量,确保接地装置与地面的良好接触。
4. 检测验收施工完成后,应进行防雷接地工程的检测验收。
检测内容主要包括接地电阻的测量、接地装置的连接性能等。
验收合格后,方可投入使用。
三、技术要求为确保防雷接地工程的有效性和可靠性,以下是防雷接地工程的技术要求:1. 接地电阻要求根据建造物的用途和要求,接地电阻应符合相关标准的要求。
普通来说,低电阻值能提供更好的防雷保护效果。
常见的接地电阻要求为不大于10欧姆。
2. 接地装置的布置接地装置的布置应根据建造物的结构特点和用途来确定。
普通来说,接地装置应均匀分布在建造物周围,以确保接地电阻的均匀性。
3. 接地体的选型和埋设接地体的选型应根据建造物的土壤电阻率、湿度等条件来确定。
常见的接地体包括接地电极、接地网等。
接地体的埋设深度应符合相关标准的要求,普通为1.5米以上。
4. 接地装置的连接性能接地装置的连接性能是防雷接地工程的重要指标之一。
接地装置的连接应坚固可靠,接地装置与接地体之间的连接电阻应符合相关标准的要求。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 建设单位:____________________4. 设备名称:____________________5. 作业内容:____________________6. 交底部门:____________________7. 交底人:____________________8. 施工期限:____________________二、安全注意事项1. 施工人员必须了解防雷接地安装的相关安全知识,遵守安全操作规程。
2. 施工现场应设置安全警示标志,提醒施工人员注意安全。
3. 施工人员必须佩戴安全帽、安全带等个人防护用品。
4. 施工过程中,如发现安全隐患,应立即停止作业,并及时上报。
5. 施工现场应保持整洁,严禁乱堆乱放,确保通道畅通。
三、施工准备1. 施工人员应熟悉施工图纸,了解防雷接地安装的施工要求。
2. 施工前,应检查施工设备、工具是否完好,确保施工顺利进行。
3. 施工材料应符合国家相关标准,质量合格。
四、施工步骤及要求1. 接地体安装(1)开挖沟槽,确保沟槽深度、宽度符合设计要求。
(2)将接地体放置在沟槽中心线上,打入地下,保持垂直。
(3)接地体顶端距离地面600mm时停止打入。
2. 接地扁钢敷设(1)根据设计要求,敷设接地扁钢。
(2)确保接地扁钢与接地体连接牢固,焊接质量符合要求。
3. 防雷引下线安装(1)利用柱内钢筋作防雷引下线,确保引下线与接地扁钢连接牢固。
(2)焊接前进行焊接工艺试验,确保焊接质量。
4. 接地电阻检测(1)安装完成后,进行接地电阻检测,确保接地电阻不大于1欧姆。
(2)检测不合格,应立即查找原因,并采取措施进行处理。
五、安全措施1. 施工现场应设置安全防护设施,如安全网、防护栏杆等。
2. 施工人员应遵守操作规程,严禁违规操作。
3. 施工过程中,如遇恶劣天气,应立即停止作业,确保施工人员安全。
现场临时用电接地与防雷安全技术交底现场施工中,临时用电接地与防雷安全是一项非常关键的技术要求。
正确的接地措施和防雷安全措施能够保证施工中人员和设备的安全,减少因雷击等原因可能带来的损失。
本文将就现场临时用电接地和防雷安全技术进行交底,并进行相应的解释和指导。
一、临时用电接地技术1. 接地原则根据电力建设标准,临时用电必须进行接地处理。
接地的原则是尽量缩小接地电阻,加强与土壤的接触,以确保可靠的电流传输通道。
接地点应选择在距离临时用电装置近处的地下,避免集水坑等可能导致接地电阻增大的区域。
2. 接地装置在临时用电现场,应设置专门的接地装置,如接地极、接地带等。
接地极的选择要结合现场具体情况,确保其材质可靠、接触面积大,并且与土壤紧密接触。
3. 接地电阻测试在完成接地装置后,需要进行接地电阻测试,以确保接地装置的质量。
测试时,应使用专业的测试仪器,并根据标准要求进行测试操作。
测试结果应能满足电力建设标准的要求。
二、防雷安全技术1. 防雷装置为了保护临时用电设备免受雷击的影响,应根据现场的雷电环境,采取相应的防雷装置。
常用的防雷装置有避雷针、避雷带等。
安装防雷装置时,要注意其可靠性和稳固性,并确保其与临时用电设备的接地系统相连接。
2. 防雷接地系统防雷接地系统是防雷安全的关键环节,它可以将雷电引入地下,并通过合理的接地装置将雷电放散。
为了保证防雷接地系统的正常运作,应按照电力建设标准的要求设置接地极、接地线等,并定期进行检测和维护。
3. 防雷安全教育临时用电现场人员必须接受相关的防雷安全教育培训。
教育的重点包括防雷知识、应急预案和正确的操作方法。
培训结束后,应进行考核,并及时补充教育内容。
三、其他注意事项1. 施工现场的照明为了提高施工现场的照明条件,应合理布置临时用电设备,并确保其与其他设备的安全接地。
同时还要注意线路的布设,避免交叉、乱拉乱接,防止发生触电等意外事故。
2. 设备的维护与检修临时用电设备的维护与检修是保证其正常运行的关键。
防雷接地工程技术交底一、项目背景防雷接地工程是建造工程中非常重要的一项安全工程。
在建造物中,由于雷电活动的存在,如果不进行有效的防雷接地工程,将会给建造物和人员带来巨大的安全隐患。
因此,进行防雷接地工程技术交底是确保建造物安全的重要环节。
二、防雷接地工程的目的防雷接地工程的主要目的是将雷电击中建造物时产生的雷电能量引导到地面,以保护建造物和人员的安全。
通过合理的设计和施工,确保建造物的防雷接地系统能够有效地将雷电能量导入地下,减少雷电对建造物的伤害。
三、防雷接地工程的基本原理1. 接地电阻原理:防雷接地工程的核心是降低接地电阻。
接地电阻越小,对雷电的导引能力越强。
因此,在进行防雷接地工程时,需要选择合适的接地材料和接地方式,确保接地电阻能够达到规定的要求。
2. 接地装置原理:防雷接地工程中常用的接地装置有接地网和接地体。
接地网是由多根导体组成,埋入地下形成一个导电网络,用于导引雷电能量。
接地体是单根导体,通过埋入地下来实现接地。
四、防雷接地工程的设计要求1. 建造物类型和用途:不同类型和用途的建造物对防雷接地工程的要求不同。
根据建造物的特点,确定合适的接地装置和接地电阻要求。
2. 地质条件:地质条件对防雷接地工程有一定影响。
需要进行地质勘测,了解地下土壤的电阻率和含水量等参数,以便选择合适的接地方式和材料。
3. 接地装置的布置:根据建造物的结构和布局,合理布置接地装置。
接地装置应尽量挨近建造物,减少接地导线的长度,降低接地电阻。
4. 接地电阻的要求:根据国家标准和相关规范,确定建造物防雷接地电阻的要求。
普通要求建造物的接地电阻不大于10Ω,以确保良好的接地效果。
五、防雷接地工程的施工步骤1. 确定施工方案:根据设计要求和实际情况,制定防雷接地工程的施工方案。
包括接地装置的布置、接地材料的选择和施工工艺等。
2. 土方开挖:根据设计要求,进行土方开挖,埋设接地装置。
土方开挖的深度和尺寸应符合规范要求。
一、交底目的为确保施工现场防雷接地焊接作业的安全,提高施工人员的安全意识,规范操作流程,特制定本安全技术交底。
二、工程概况1. 工程名称:_______2. 工程地点:_______3. 施工单位:_______4. 施工期限:_______至_______三、安全技术交底内容1. 作业人员安全培训(1)施工人员必须经过专业培训,了解防雷接地焊接的基本原理和操作方法。
(2)熟悉防雷接地焊接的施工图纸和规范要求。
(3)掌握安全操作规程和应急预案。
2. 作业现场安全措施(1)作业现场应设置明显的警示标志,防止无关人员进入。
(2)作业现场应配备必要的安全防护用品,如绝缘手套、绝缘鞋、防护眼镜等。
(3)现场应配备灭火器材,确保作业现场消防安全。
3. 防雷接地焊接操作规程(1)焊接前,检查焊接设备、焊接材料、接地体等是否完好,符合要求。
(2)焊接过程中,操作人员应穿戴绝缘防护用品,防止触电。
(3)焊接时,确保焊接设备接地良好,防止因接地不良导致触电事故。
(4)焊接过程中,避免焊接火花飞溅,造成火灾事故。
(5)焊接完成后,检查焊接质量,确保焊接接头牢固、可靠。
4. 焊接作业注意事项(1)焊接过程中,操作人员应保持稳定的心态,严格按照操作规程进行操作。
(2)焊接过程中,注意观察焊接设备运行情况,发现异常立即停止操作。
(3)焊接完成后,对焊接接头进行清理,防止焊接残留物引起火灾。
(4)焊接过程中,注意保持工作环境整洁,防止杂物掉入焊接区域。
5. 应急预案(1)触电事故:立即切断电源,对触电人员进行急救,并拨打急救电话。
(2)火灾事故:立即切断电源,使用灭火器材进行灭火,并拨打火警电话。
四、交底人及接受人1. 交底人:_______2. 接受人:_______五、交底时间_______年_______月_______日六、备注1. 施工单位应按照本安全技术交底要求,对施工人员进行培训和考核。
2. 施工过程中,如遇特殊情况,应立即停止作业,并按照相关规定进行处理。
防雷接地技术交底记录大全一、项目名称:XXX工程防雷接地系统施工技术交底项目概况:该工程位于XXX地区,建筑面积XXXX平方米,主要建筑物包括XXX 楼、XXX楼和配套设施。
二、施工内容:1.防雷接地的目的是为了保护主要建筑物和设备免受雷电攻击,确保人身和财产安全。
2.防雷接地系统的组成包括:接闪器、接地体、接地引下线、地网和接地装置等。
3.施工包括接闪器的安装、接地体的埋设、接地引下线的铺设和地网的布置。
三、施工步骤:1.建立接地系统施工组织,明确责任分工和安全措施。
2.定位接闪器的位置,确保其与建筑物形成65°的夹角,并使用卡箍固定。
3.定位接地体的位置,根据设计要求确定接地体的数量和深度,并使用重锤或挖掘机进行打桩或挖掘。
4.进行接地体的安装,确保安装时接触面积充足,使用镀锌铜棒与接地体连接。
5.铺设接地引下线,使用规定断面的铜排或铜牌进行铺设,并与接地体和接闪器相连接。
6.设置地网,根据建筑物周围的实际情况进行地网的布置,使用镀锌铜排或铝棒进行焊接。
7.安装接地装置,将接地装置与地网相连接,并确保接地装置在地下埋设。
8.检测接地系统的接地电阻值,确保达到设计要求。
9.编制施工技术交底记录。
四、安全注意事项:1.施工人员必须佩戴好安全帽、防护鞋和其他个人防护装备,并进行必要的安全培训。
2.施工现场必须设立明显的安全警示标志,禁止未经许可的人员进入施工区域。
3.施工现场应保持整洁,及时清理施工废料和杂物。
4.施工设备必须经过检验和维护,确保其正常运行。
5.施工人员必须按照施工组织计划进行施工,严禁超过规定的作业范围。
五、施工质量要求:1.施工必须按照设计图纸和规范要求进行,保证接地系统的稳定性和安全性。
2.施工现场必须做好记录,包括原材料的采购记录、接地系统的主要施工参数记录和关键环节的质量检验记录等,以备验收和监理单位查看。
以上内容为XXX工程防雷接地系统施工技术交底记录,施工人员必须按照本记录进行施工,确保施工质量和安全。
附页:防雷接地安全技术交底一、安全教育学习1、新入场人员必须经三级教育,合格后方可上岗。
2、施工作业人员遵守现场安全管理制度,做到不伤害自己,不伤害别人,不被别人伤害。
3、施工组长必须每天做到三交(交技术、交安全、交任务)三查(查精神状态、查衣着、查三保)。
二、焊接、切割危险因素:电焊机用电时,电流过大,夏日高温易起火,氧气乙炔相离过近易发生爆炸。
相关保护措施:1、进行电焊作业时,电焊机应符合相关规定并使用专用闸箱。
2、必须做到持证上岗.施工前清理易燃易爆物品.设专门看火及相应灭火器具。
3、进行气焊作业时,氧气、乙炔瓶放置间距应大于5m,设有检测合格的氧气表,己炔表并设防回火装置。
4、雨雪天气,禁止在室外进行电焊作业。
三、在地沟中焊接接地母线危险因素:在地沟中作业,易发生坍塌及坡上物品及人员坠落现象。
相关保护措施:1、进行接地装置施工时,如位于较深的基槽内应注意高空坠物并做好护坡等处理。
2、接地板、接地网埋设结束后,应对所有沟,坑等及时回填,防止他人无意掉入。
3、作业时间较长,应注意保持开挖土方湿润,避免扬尘污染。
四、砸接地极时危险因素:砸接地极容易抡锤时砸伤他人,辅助人员易发生砸伤自己现象。
相关保护措施:1、砸接地极时,扶接地极的人员必须双手紧握接地极,以防脱手被大锤砸伤。
2、砸接地极时,使用大锤砸接地极时向扶接地极人员头部的另一侧轮锤,以免大锤脱手砸伤扶接地极人员。
3、砸接地极时,使用手锤及大锤工作时,严禁戴手套,防止手锤脱手伤及他人。
五、安装避雷网高空作业危险因素:高空作业易发生坠落及工具掉落砸伤他人现象。
相关保护措施:1、施工人员进入工地现场必须佩带安全帽,高空作业挂好安全带,做到高挂低用,高空作业现场下方须拉设安全网。
2、禁止将剩余线管堆放在脚手架上以防滑落砸伤人,应及时放于地面并放到指定位置。
六、安全文明施工1、禁止酒后上岗,及穿拖鞋、短裤等服饰进入工地。
2、凡在生活区进行强噪声作业的,必须严格控制作业时间,一般不得超过22小时。

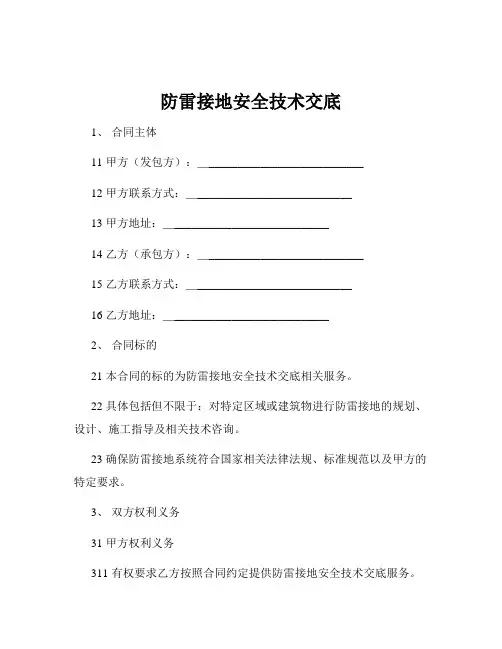

防雷接地安全技术交底1、合同主体11 甲方(发包方):____________________________12 甲方联系方式:____________________________13 甲方地址:____________________________14 乙方(承包方):____________________________15 乙方联系方式:____________________________16 乙方地址:____________________________2、合同标的21 本合同的标的为防雷接地安全技术交底相关服务。
22 具体包括但不限于:对特定区域或建筑物进行防雷接地的规划、设计、施工指导及相关技术咨询。
23 确保防雷接地系统符合国家相关法律法规、标准规范以及甲方的特定要求。
3、双方权利义务31 甲方权利义务311 有权要求乙方按照合同约定提供防雷接地安全技术交底服务。
312 有权对乙方的工作进行监督和检查。
313 按照合同约定向乙方支付相应的费用。
314 为乙方提供必要的工作条件和协助,包括但不限于提供相关的场地信息、建筑图纸等资料。
32 乙方权利义务321 有权要求甲方按照合同约定提供必要的工作条件和资料。
322 按照国家法律法规、标准规范以及合同约定,为甲方提供专业、准确的防雷接地安全技术交底服务。
323 保证所提供的技术交底内容真实、有效、合规。
324 对甲方提出的合理问题和要求,应及时给予解答和处理。
4、违约责任41 若甲方未按照合同约定支付费用,每逾期一天,应按照未支付金额的一定比例向乙方支付违约金。
42 若乙方未按照合同约定提供技术交底服务,导致防雷接地系统存在安全隐患或不符合相关标准,乙方应承担相应的整改费用,并按照合同金额的一定比例向甲方支付违约金。
43 若因一方违约给对方造成其他损失的,违约方应承担相应的赔偿责任。
5、争议解决方式51 本合同在履行过程中发生的争议,由双方协商解决。
工程名称建设单位交底部位施工单位交底人签字接收人签字(分包管交底日期理人员)2.2.2 接地干线敷设细部要求在配电间、设备房、强、弱电竖井内明设接地线,根据设计要求敷设一圈﹣25×4mm热镀锌扁钢与与等电位连接端子板可靠连接。
首先在墙上安装卡子,水平直线段1.0米一个,垂直部分2.0米一个,转弯部分0.4米一个,扁钢与墙面的距离15mm,距完成地面30cm高,设置要求均匀一致,顺直美观,固定牢靠;焊接处要平滑,所有焊接点补刷一遍防腐漆后再通长刷黄绿相间油漆一遍。
如下图:配电房接地干线工程名称建设单位交底部位施工单位交底人签字接收人签字(分包管交底日期理人员)2.2.3 防雷引下线细部要求本工程利用结构柱内2根不小于φ16柱主筋作防雷引下线,利用建筑物柱主筋作为接地引下线的每层用黄色油漆在引下线钢筋离地面0.3m处涂刷一圈,涂刷长度10cm。
保证下端与相应的两根基础主筋焊接连通及至上通焊到屋顶。
如土建柱主筋采用机械焊接,必须用不小于φ10圆钢搭接焊通。
2.2.4屋面防雷接闪带细部要求沿机房层屋面女儿墙、钢筋混凝土架构层表面顶明敷(贴敷)-25x4的镀锌扁钢作为接闪带,要求接闪带与屋檐边垂直面平齐。
在机房层屋面素混凝土整浇层(约40mm厚)内,敷设-25x4镀锌扁钢,组成不大于20x20或24x16米的接闪网,屋顶所有接闪器之间应互相连接。
2.2.5 防雷测试盒(1)在设计图纸指定点预留测试盒作为防雷检测点,高度距地0.5米。
测试盒采用δ0.75镀锌钢板作成250*150*50大小的盒子,暗装在设计图纸指定位置。
由防雷引下线引出一根﹣40×4工程名称建设单位交底部位施工单位交底人签字接收人签字(分包管交底日期理人员)热镀锌扁钢至防雷测试盒内,作防雷测试用。
2.2.6屋面金属构件及金属管道接地屋面金属管道必须接地可靠,不得直接焊接,必须采用接地卡环并采用铜芯软线与接地扁钢连接,且防松零件齐全。
防雷接地施工技术交底一、工程概述在进行本次防雷接地施工前,有必要向各位施工人员详细介绍本工程的基本情况。
本工程为_____,位于_____,总建筑面积为_____平方米。
建筑物的高度为_____米,结构形式为_____。
防雷接地系统对于建筑物的安全至关重要,它能够有效地将雷电引入大地,避免雷电对建筑物及内部设备、人员造成损害。
因此,我们必须高度重视本次施工,确保施工质量符合设计及规范要求。
二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸及相关规范,明确施工要求和技术要点。
编制施工方案,并向施工人员进行技术交底。
2、材料准备准备好所需的防雷接地材料,如镀锌扁钢、镀锌圆钢、接地极等,材料的规格、型号应符合设计要求。
材料应有质量证明文件,并经检验合格后方可使用。
3、主要机具准备准备好电焊机、切割机、钻孔机、接地电阻测试仪等施工机具。
施工机具应性能良好,且经过检验合格。
4、作业条件准备基础土方已开挖完成,并已平整至设计标高。
建筑物的轴线及标高已测量完毕,并已标记清晰。
三、施工工艺流程1、接地体安装按照设计要求,在基础底板上敷设接地极。
接地极一般采用镀锌角钢或钢管,长度为 25 米,间距为 5 米。
接地极的顶部应埋入地下 08 米以下,底部应做成尖头状,以便打入地下。
接地极之间应采用镀锌扁钢进行连接,焊接长度不应小于扁钢宽度的 2 倍,且至少三面施焊。
2、接地干线敷设接地干线一般采用 40×4 的镀锌扁钢,沿建筑物的四周敷设。
接地干线应敷设在距地面 03 米处,并应保持水平。
接地干线之间的连接应采用焊接,焊接处应进行防腐处理。
3、引下线敷设利用建筑物的结构柱内主筋作为引下线,每根柱子至少应有两根主筋作为引下线。
引下线的主筋应从基础底板一直通到屋顶,并应在屋顶与避雷带进行连接。
引下线在每层应设置一个测试点,测试点的高度距地面 05 米。
4、避雷带安装避雷带一般采用 10 镀锌圆钢,沿屋顶女儿墙敷设。
一、工程概况1. 工程名称:_________________________2. 施工单位:_________________________3. 建设单位:_________________________4. 设备名称:_________________________5. 作业内容:_________________________6. 施工期限:____年____月____日至____年____月____日二、施工前的准备工作1. 人员培训:所有参与防雷接地施工的人员必须经过专业培训,了解并掌握相关安全知识和操作技能。
2. 材料准备:确保所有施工材料符合国家标准,如镀锌材料、焊条、氧气、乙炔、沥青油、混凝土支座等。
3. 机具准备:准备好常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯、桶、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊机等。
4. 作业条件:确保施工现场环境安全,符合防雷接地施工要求。
三、施工工艺1. 接地体安装工艺- 按设计图纸尺寸位置要求,标好位置。
- 将底板钢筋搭接焊好,再将用于引下线的柱子筋的底部与底板主筋搭接焊好。
- 在室外地面以下将主筋焊好连接板,清除药皮。
- 将防雷引下线主筋用色漆做好标记,以便于引出和检查。
- 及时请质检部门进行隐检,并做好隐检记录。
2. 防雷引下线暗敷设- 按设计要求找出全部引下线主筋位置,用油漆作好标记。
- 距室外地坪1.8米处焊好测试点,随钢筋逐层串联焊接至顶层。
- 焊接出一定长度的引下线,确保引下线连接可靠。
3. 避雷带压顶钢筋下在绑扎时,配合此项工作。
四、安全注意事项1. 施工人员安全:施工人员必须佩戴安全帽、防护手套、防护眼镜等个人防护用品。
2. 高空作业安全:进行高空作业时,必须系好安全带,确保安全。
3. 用电安全:严格遵守用电安全规程,确保用电安全。
4. 焊接安全:焊接作业时,必须佩戴防护眼镜,保持通风,防止火灾。
防雷接地工程技术交底引言概述防雷接地工程是建筑工程中非常重要的一环,它直接关系到建筑物和设备的安全。
因此,在进行防雷接地工程时,必须进行技术交底,确保工程质量和安全。
本文将从防雷接地工程技术交底的角度出发,详细介绍相关内容。
一、设计方案交底1.1 确定防雷接地系统的类型和规模:根据建筑物的性质和周围环境的雷电情况,确定防雷接地系统的类型,如直接接地系统、间接接地系统或混合接地系统,并确定系统的规模。
1.2 确定接地电阻要求:根据国家标准和建筑物的要求,确定防雷接地系统的接地电阻要求,确保系统的安全性和可靠性。
1.3 确定接地材料和施工方法:选择合适的接地材料,如铜杆或镀铜带,并确定施工方法,确保接地系统的质量和稳定性。
二、施工方案交底2.1 安全交底:施工人员必须了解防雷接地系统的施工安全要求,如穿戴防护装备、避免雷雨天气施工等,确保施工过程中的安全。
2.2 施工工艺交底:详细介绍防雷接地系统的施工工艺,包括挖掘接地坑、安装接地材料、连接接地系统等,确保施工按照规范进行。
2.3 质量验收交底:介绍防雷接地系统的质量验收标准和方法,确保施工质量符合要求,系统可靠性高。
三、设备选型交底3.1 选择合适的接地设备:根据建筑物的需要和实际情况,选择合适的防雷接地设备,如接地线夹、接地线夹具等,确保设备符合要求。
3.2 设备安装位置交底:确定接地设备的安装位置,如建筑物顶部、墙体或地面等,确保设备安装合理、方便维护。
3.3 设备连接方式交底:详细介绍接地设备的连接方式,如焊接、螺栓连接等,确保连接牢固可靠,系统运行稳定。
四、维护保养交底4.1 定期检查交底:制定防雷接地系统的定期检查计划,如每季度或每年进行一次检查,确保系统正常运行。
4.2 故障处理交底:介绍防雷接地系统常见故障的处理方法,如接地电阻过大、接地线损坏等,确保及时处理故障,保障系统安全。
4.3 维护保养标准交底:制定防雷接地系统的维护保养标准,包括清洁接地设备、检查接地电阻等,确保系统长期稳定运行。
防雷及接地安装工程安全技术交底一、施工准备(一)作业条件1、接地体安装:(1)人工接地体:设计位置的场地没被占用,且巳经清理好。
(2)利用底板钢筋或深基础做按地体:底板筋与柱筋连按处已绑扎完。
2、接地干线安装:(1)支架安装完毕。
(2)土建抹灰已完成。
(3)穿墙保护管巳预埋。
3、支架安装:(1)各种支架已运到现场。
(2)结构工作巳经宪成。
(3)室外必须有脚手架或爬梯。
(4)防雷引下线暗敷设:(5)建筑物有脚手架或爬梯,达到能上人操作的条件。
(6)利用主筋作引下线时,钢筋绑扎完毕。
4、避雷引下线明敷设:(1)支架安装完毕。
(2)建筑物有脚手架或爬梯,达到能上人操作的条件。
(3)土建外装修完毕。
5、避雷网安装:(1)支架安装完毕。
(2)具备调直场地和垂直运输条件。
(3)接地体与引下线必须做完。
6、避雷针安装:(1)接地体及引下线必须安装完毕。
(2)需要脚手架处,脚手架搭设完毕。
(3)土建结构工程己完,并随结构施工做完预埋件。
二、材料要求1、防雷及接地装置所有部件均应采用镀锌材料,并有出厂合格证和镀锌质量证明书。
在施工过程中应注意保护镀锌层。
其主要镀锌材料有:扁钢、角钢、圆钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U形螺栓、元宝螺栓、支架等。
2、电焊条、氧气、乙炔、沥青油、混凝土支座、预埋铁件、小线、防腐油、银粉、黑色油漆等。
三、主要机具常用电工工具:手锤、钢锯、压力案子、大锤、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等。
四、操作工艺(一)接地体的安装1、接地体顶面埋设深度应符合设计要求。
当无要求时,不应小于0.6m。
角钢及钢管接地体应垂直配置。
除接地体外,接地体引出线的垂直部分和接地装置焊接部位应防腐处理;在作防腐处理前,表面必须除锈并去掉焊接处残留的焊药。
2、垂直接地体的间距不应小于其长度的3~5倍。
水平接地体的间距应符合设计规定。
当无设计规定时不宜小于5m。
3、除环形接地体外,接地体埋设位置应在距建筑物3m以外。
一、交底目的为确保施工现场防雷接地系统的安全可靠,降低雷击事故发生的风险,提高施工现场安全管理水平,特进行本次防雷接地检测安全技术交底。
二、交底对象施工现场全体施工人员、电工、安全员等相关人员。
三、交底内容1. 防雷接地系统基本知识(1)防雷接地系统的作用:防止雷击事故,保护人员和设备安全。
(2)防雷接地系统的组成:接地体、接地线、接地装置等。
2. 防雷接地检测项目及要求(1)接地体检测:检测接地体埋深、接地电阻等。
(2)接地线检测:检测接地线连接质量、绝缘性能等。
(3)接地装置检测:检测接地装置的完整性、接地电阻等。
3. 防雷接地检测方法及步骤(1)接地体检测:1)使用接地电阻测试仪检测接地电阻,确保接地电阻不大于规范要求。
2)检查接地体埋深是否符合要求,如不符合要求,应及时进行整改。
(2)接地线检测:1)检查接地线连接质量,确保连接牢固、无松动。
2)使用绝缘性能测试仪检测接地线绝缘性能,确保绝缘性能符合要求。
(3)接地装置检测:1)检查接地装置的完整性,确保无损坏、缺失。
2)使用接地电阻测试仪检测接地装置接地电阻,确保接地电阻不大于规范要求。
4. 防雷接地检测安全注意事项(1)检测过程中,操作人员必须佩戴安全帽、绝缘手套、绝缘鞋等个人防护用品。
(2)检测设备应处于良好状态,确保检测数据准确可靠。
(3)检测过程中,如发现异常情况,应立即停止检测,并向相关负责人报告。
(4)检测现场应设置警示标志,确保人员安全。
四、交底要求1. 施工现场全体施工人员、电工、安全员等相关人员应认真听取本次防雷接地检测安全技术交底。
2. 施工过程中,严格执行防雷接地检测安全技术要求,确保施工现场安全。
3. 施工现场应定期进行防雷接地检测,发现问题及时整改。
4. 各相关部门应加强沟通协调,确保防雷接地检测工作顺利进行。
五、交底时间(根据实际情况填写)六、接受交底人员签名(根据实际情况填写)七、交底人签名(根据实际情况填写)八、备注(如有其他要求,可在此处填写)。
为确保风机在运行过程中安全可靠,防止雷击事故发生,特进行风机防雷接地安全技术交底。
二、交底内容1. 防雷接地系统概述(1)风机防雷接地系统主要由接地体、接地线、接地引下线、避雷针等组成。
(2)接地体应选用镀锌扁钢、角钢、圆钢等材料,接地电阻应符合设计要求。
(3)接地线应选用多股绞合铜线,连接应牢固可靠。
(4)避雷针应安装在风机塔架上,高度应符合设计要求。
2. 防雷接地施工要求(1)施工前,应进行现场勘查,确定接地体、接地线、避雷针等位置。
(2)接地体应埋设于地下,埋深应符合设计要求。
(3)接地线应沿风机塔架敷设,与接地体连接牢固。
(4)避雷针应安装在风机塔架上,确保其高度、位置符合设计要求。
3. 防雷接地施工注意事项(1)施工过程中,应注意人身安全,佩戴安全帽、安全带等防护用品。
(2)施工人员应熟悉施工图纸,严格按照设计要求进行施工。
(3)施工过程中,应避免损坏接地体、接地线、避雷针等设备。
(4)施工完成后,应对防雷接地系统进行检查,确保其符合设计要求。
4. 防雷接地运行维护(1)定期检查接地体、接地线、避雷针等设备,确保其完好。
(2)发现接地体、接地线、避雷针等设备损坏,应及时修复或更换。
(3)定期检测接地电阻,确保其符合设计要求。
(4)雷雨季节,应加强防雷接地系统的检查和维护。
(1)风机施工、安装、运行、维护等相关人员。
(2)监理、检验、验收等相关人员。
四、交底时间(1)风机防雷接地系统施工前。
(2)风机防雷接地系统验收合格后。
五、交底方式(1)现场讲解。
(2)发放防雷接地安全技术交底资料。
六、附件(1)风机防雷接地系统施工图纸。
(2)风机防雷接地系统技术规范。
(3)风机防雷接地系统施工、运行、维护等相关资料。
请相关人员认真学习本交底内容,确保风机防雷接地系统的安全运行。
防雷接地工程技术交底引言概述:防雷接地工程技术交底是指在建设工程中,对于防雷接地系统的设计、施工、监测等方面进行详细的交底和说明。
防雷接地工程是建造物必备的安全设施,它能够有效地排除或者减少雷电对建造物及其中的设备设施所造成的危害。
本文将从设计、施工、监测等方面,详细介绍防雷接地工程技术交底的内容。
一、防雷接地工程设计1.1 接地系统设计原则在防雷接地工程设计中,需要遵循以下原则:1.1.1 合理布置接地装置:根据建造物的结构特点和雷电活动规律,合理布置接地装置,确保接地系统能够有效地引导雷电电流。
1.1.2 选择适当的接地材料:根据建造物的具体情况,选择合适的接地材料,如铜材、镀锌钢材等,以确保接地系统的导电性能。
1.1.3 考虑接地系统的稳定性:在设计过程中,需要考虑接地系统的稳定性,采取适当的措施,防止接地电阻过大或者过小,影响接地效果。
1.2 接地系统设计步骤在进行防雷接地工程设计时,需要按照以下步骤进行:1.2.1 确定建造物的雷电保护等级:根据建造物的用途和重要性,确定雷电保护等级,为接地系统的设计提供基础。
1.2.2 测量土壤电阻率:通过测量土壤电阻率,确定接地系统的设计参数,如接地电阻值。
1.2.3 设计接地装置:根据建造物的结构和雷电活动规律,设计接地装置的布置方式和数量,并进行合理的计算和选择。
1.3 接地系统设计注意事项在进行防雷接地工程设计时,需要注意以下事项:1.3.1 避免接地系统与其他金属结构共用:为了避免接地系统与其他金属结构的相互干扰,应尽量避免接地系统与其他金属结构共用。
1.3.2 避免接地系统与电力系统共用:为了避免接地系统与电力系统的干扰,应尽量避免接地系统与电力系统共用。
1.3.3 确保接地系统的可靠性:在设计过程中,需要考虑接地系统的可靠性,采取适当的措施,确保接地系统的稳定性和耐久性。
二、防雷接地工程施工2.1 施工前准备工作在进行防雷接地工程施工前,需要进行以下准备工作:2.1.1 制定施工方案:根据设计要求,制定详细的施工方案,包括施工工序、施工方法、施工材料等。
防雷接地安全技术交底 Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998
经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责批准。
当地方主管部门对技术交底表格另有规定时,按地方规定执行。
注:交底卡由工长负责拟定,与施工计划安排相配套,交底卡中安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责批准。
当地方主管部门对技术交底表格另有规定时,按地方规定执行。
经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责批准。
当地方主管部门对技术交底表格另有规定时,按地方规定执行。
