1预拌砂浆抹灰技术交底
- 格式:doc
- 大小:56.50 KB
- 文档页数:3

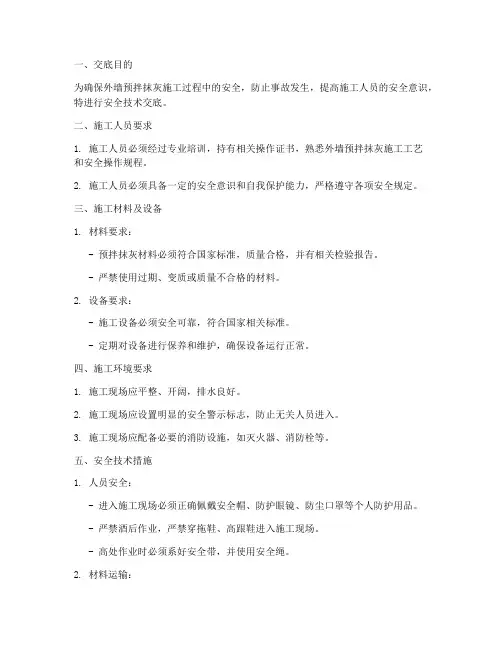

一、交底目的为确保外墙预拌抹灰施工过程中的安全,防止事故发生,提高施工人员的安全意识,特进行安全技术交底。
二、施工人员要求1. 施工人员必须经过专业培训,持有相关操作证书,熟悉外墙预拌抹灰施工工艺和安全操作规程。
2. 施工人员必须具备一定的安全意识和自我保护能力,严格遵守各项安全规定。
三、施工材料及设备1. 材料要求:- 预拌抹灰材料必须符合国家标准,质量合格,并有相关检验报告。
- 严禁使用过期、变质或质量不合格的材料。
2. 设备要求:- 施工设备必须安全可靠,符合国家相关标准。
- 定期对设备进行保养和维护,确保设备运行正常。
四、施工环境要求1. 施工现场应平整、开阔,排水良好。
2. 施工现场应设置明显的安全警示标志,防止无关人员进入。
3. 施工现场应配备必要的消防设施,如灭火器、消防栓等。
五、安全技术措施1. 人员安全:- 进入施工现场必须正确佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
- 严禁酒后作业,严禁穿拖鞋、高跟鞋进入施工现场。
- 高处作业时必须系好安全带,并使用安全绳。
2. 材料运输:- 运输材料时,应确保材料堆放平稳,防止滑落。
- 上下材料时,应使用专用工具,严禁用手直接传递。
3. 机械设备:- 使用机械设备前,必须检查设备是否完好,并确保操作人员熟悉设备操作规程。
- 机械设备运行时,严禁操作人员站在设备附近或进行维修。
4. 施工用电:- 施工现场用电必须符合国家相关标准,严禁私拉乱接电线。
- 使用电动工具时,必须使用漏电保护器,确保用电安全。
5. 高处作业:- 高处作业时,必须设置安全防护措施,如脚手架、安全网等。
- 高处作业人员必须穿戴安全带,并正确使用。
6. 施工过程:- 施工过程中,应严格按照施工方案进行操作,严禁违章作业。
- 施工人员应密切配合,确保施工过程安全有序。
六、应急措施1. 发生事故时,应立即停止作业,并采取有效措施进行救援。
2. 报告事故情况,及时联系相关部门进行处理。
预拌砂浆技术交底预拌砌筑砂浆(DM)用途:适用于建筑和装饰各种砌体材料的砌筑工程产品特性:有很好的和易性、粘结性、稳定性、凝固性和耐久性预拌抹灰砂浆(DP)用途:适用于建筑和装饰内外墙及顶面抹灰工程的找平层和结合层抹灰。
产品特性:有很好的和易性、保水性、粘结性、流动性、凝固性和耐久性,抹灰后不干缩、不产生泌水。
预拌地面砂浆(DS)用途:适用于建筑和装饰地面工程(包括屋面工程)的找平层和面层产品特性:有很好的易和性、抗渗性、耐久性和硬化后结构致密性。
预拌砂浆的施工应用1、加水搅拌预拌砂浆应采用机械搅拌,搅拌用水应符合JGJ63的规定。
除水外不得添加其他成分。
其加水量、搅拌时间如下表:2、使用方法(1)搅拌均匀的预拌砂浆拌合料应随拌随用,从加水搅拌至施工完毕,不超过2小时。
超过施工规定时间的砂浆拌合物严禁二次加水搅拌使用。
(2)抹灰砂浆和地面砂浆在施工前,必须进行基层处理,即将基层表面的尘土、污垢、油渍等清楚干净,并应洒水润湿。
每遍涂抹厚度宜为7—9mm,应待前一遍抹灰凝结后,方可涂抹后一层。
同时不可涂在比其强度低得抹灰砂浆上。
(3)施工方法均可按照施工及现场规范的有关规定执行。
具体如下:a、预拌砌筑砂浆的施工按GB 50203 的有关规定执行。
b、预拌抹灰砂浆的施工按 GB 50210 的有关规定执行。
外墙、卫生间和厨房等易受潮部位的抹灰不得采用预拌抹灰石膏砂浆。
c、预拌地面砂浆的施工按 GB 50209 的有关规定执行。
(4)档施工现场气候炎热或干燥季节,可酌量增加搅拌用水量。
当气温超过30℃时,必须在一个半小时左右用完。
(5)当室外日平均气温连续5天稳定低于5℃时,即进入冬季施工阶段,预拌砂浆的施工应采取冬季施工措施。
冬季施工期限以外,当日气温低于0℃时,也应按冬季施工的规定执行。
具体大致有一下措施:a、现场的砂浆拌合料应采取保温措施。
b、砂浆拌合料的温度及施工面的温度不应低于5℃。
c、抹灰(粘结)层应有防冻措施。
技术交底工程名称浅灰色石膏砂浆抹灰建设单位成中投资集团有限公司监理单位四方建设监理有限公司施工单位成中集团交底部位住宅内墙、顶棚、可变空间;交底日期交底人签字接受人签字交底内容:一、墙面基层处理:剔除墙面多余的灰及剪力墙套管、涨模踢打;梁墙交叉处阴阳角粘贴玻纤网格布、钢丝网;二、墙面、柱面和门洞的阳角做法应符合设计要求。
设计无要求时,应用SGF底灰预拌砂浆1:3水泥砂浆做护角其高度不应低于2m,每侧宽度不应小于50mm。
三、抹灰前应对已完工的设施进行防护。
门窗是重点,应充分利用出厂时原有的塑料胶纸保护膜。
没有保护膜时应粘贴塑料胶纸。
已做好装饰层的(如花岗石、大理石、面砖等)的楼地面应采用塑料布等材料防护。
对栏杆扶手及扶手板等,应采用塑料胶纸或塑料布防护。
四、工具:搅拌桶、手工抹灰用的搅拌器或普通搅拌机、H形靠尺或刮板,长度为1.2m或2m。
大小号抹子和灰板等。
五、SGF粉刷石膏预拌砂浆施工中用水必须是可饮用的自来水,在使用过程中不得与任何材料混用。
六、重量比(水:砂浆)石膏砂浆灰为(0.7-0.8):1,粉刷石膏预拌砂浆进行搅拌时,先将水放入搅拌桶,再倒入灰料,用手提式电动搅拌器4-5分钟,使浆料达到施工所需要的稠度,静置4-5分钟后再进行第二次搅拌,拌匀后使用。
料浆初疑硬化后不得二次加水搅拌继续使用。
七、施工工序及要点:应事先安排好抹灰顺序和路线。
粉刷抹灰:施工前准备—基层处理—墙面抹灰饼、冲筋—料浆制备—粉刷石膏底灰打底—粉刷石膏砂浆按厚度分层刮抹上墙—刮平压实—检查验收—饰面层施工—检查验收。
八、注意事项:1)抹灰前应按设计要求弹出标准水平线、踢脚线;2)粉刷石膏预拌砂浆分2-3次上墙厚度为5mm的可直接使用粉刷石膏面灰砂浆,厚度为(5-20mm)先用粉刷石灰底灰打底,再用粉刷面灰砂浆罩面,每抹一层待料浆终疑,表面有一定强度后方可进行下一遍。
3)成型的平整度、垂直度感观须符合公司质量相关要求;4)与外墙相邻的窗阳台飘窗收小口需采用水泥砂浆抹灰;5)在地面未找平之前,墙面应留置1米高,待地面硬化干燥后方可刷粉刷石膏面灰,防止返潮;6)预埋盒内每次粉刷后未疑固前应清理干净。

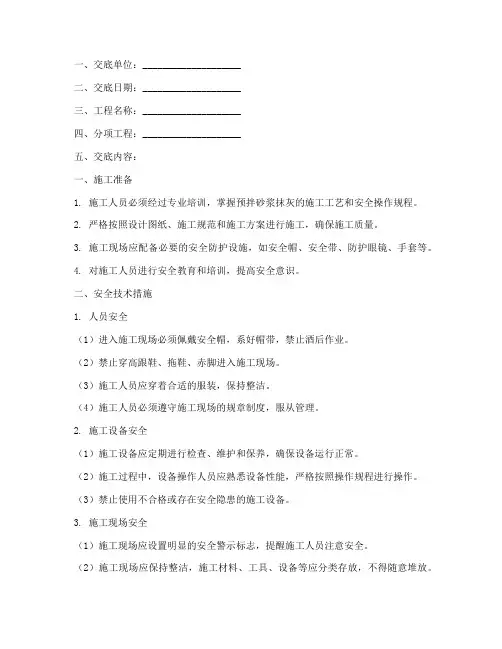

工程名称Xxx 项目交底日期年月日施工单位xxxxxxx公司分项工程名称抹灰工程交底提要内外墙抹灰交底内容:1.6吊垂直、套方、抹灰饼、冲筋1.6.1吊垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+50cm 标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。
1.6.2套方:每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体 30-60cm 范围内弹出方正度控制线,并做明显标识和保护。
1.6.3抹灰饼、冲筋:灰饼宜做成 5cm 见方,两灰饼距离不大于 1.2~1.8m,必须保证抹灰时刮尺能同时刮到两个以上灰饼。
操作时应先抹上灰饼,再抹下灰饼。
抹灰前应对门窗等洞口内外侧贴灰饼,阴阳角须设灰饼,抹灰时应与大面抹灰一次成活,大面灰饼不少于两排,间距≤1800mm;梁底、飘板天花拉水平线或贴饼进行抹灰,当梁宽度、飘板天花进深尺寸≥400mm 时,必须通过贴饼控制水平度、平整度;外门窗洞口内侧墙面必须在两侧的上中下共设置 6 个灰饼。
(如下图一)抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。
当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。
两筋间距不大于1.5m。
当墙面高度小于3.5m 时宜做立筋。
大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
(如下图二)图一:图二:审核人交底人接受交底人工程名称Xxx 项目交底日期年月日施工单位xxxxxxx公司分项工程名称抹灰工程交底提要内外墙抹灰交底内容:1.7做护角根据灰饼,首先应把门窗口角和墙面、柱面阳角两边贴好八字靠尺,用1:2水泥砂浆抹出护角,其高度不得小于2m,护角每侧包边的宽度不小于50mm,阳角门窗套上下和过梁底面要方正,并控制好护角边坡的角度便于粉刷面的衔接;阴阳角方正偏差不得大于4mm。

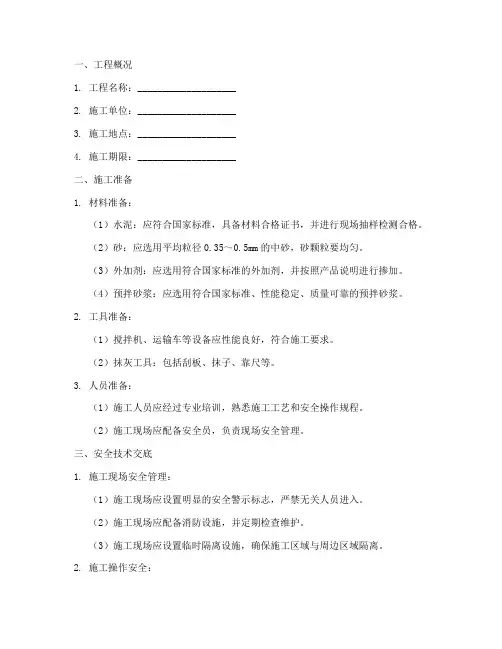

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工期限:____________________二、施工准备1. 材料准备:(1)水泥:应符合国家标准,具备材料合格证书,并进行现场抽样检测合格。
(2)砂:应选用平均粒径0.35~0.5mm的中砂,砂颗粒要均匀。
(3)外加剂:应选用符合国家标准的外加剂,并按照产品说明进行掺加。
(4)预拌砂浆:应选用符合国家标准、性能稳定、质量可靠的预拌砂浆。
2. 工具准备:(1)搅拌机、运输车等设备应性能良好,符合施工要求。
(2)抹灰工具:包括刮板、抹子、靠尺等。
3. 人员准备:(1)施工人员应经过专业培训,熟悉施工工艺和安全操作规程。
(2)施工现场应配备安全员,负责现场安全管理。
三、安全技术交底1. 施工现场安全管理:(1)施工现场应设置明显的安全警示标志,严禁无关人员进入。
(2)施工现场应配备消防设施,并定期检查维护。
(3)施工现场应设置临时隔离设施,确保施工区域与周边区域隔离。
2. 施工操作安全:(1)施工人员进入施工现场必须正确佩戴安全帽、安全带、手套等防护用品。
(2)施工过程中,应严格遵守操作规程,严禁违章作业。
(3)使用电动工具时,必须遵守一机一闸一漏保的规定,确保用电安全。
(4)高空作业时,必须系好安全带,并采取防坠落措施。
3. 材料运输安全:(1)运输材料时,应遵守交通规则,确保行车安全。
(2)材料堆放应整齐有序,不得占用消防通道。
(3)使用吊车、叉车等特种设备时,必须严格遵守操作规程。
4. 预拌砂浆施工安全:(1)施工人员应严格按照配合比进行砂浆配制,确保砂浆质量。
(2)砂浆运输过程中,应避免洒落、污染环境。
(3)砂浆搅拌、运输、泵送过程中,应确保设备正常运行,防止发生意外。
5. 环境保护:(1)施工现场应做好扬尘、噪音、废水等污染物的防治工作。
源自欧洲的技术更专业的湿拌砂浆供应商湿拌砂浆技术交底成都金点点建材有限公司预拌砂浆技术交底一、我司预拌砂浆的优势1.质量可靠:材料配制精确,新技术新材料的应用使得砂浆具有更高的基面粘结强度;砂浆的砂级配合理,并合理搭配相应的聚合物胶粉,大大降低墙面塑性裂纹发生率;避免了工人随拌随用造成的砂浆浪费及墙面大面积空鼓开裂现象。
2.安全环保:我市已发出限期禁止现场搅拌砂浆的通知,预拌湿砂浆符合国家节能减排政策,它从选材到生产过程都是低碳环保的,在生产过程中避免了材料烘干使用的燃煤和粉尘,施工中避免了工地二次搅拌产生的大量粉尘及噪音污染,更避免了粉尘对人的身体危害。
3。
效率高:湿砂浆具有“开放时间”保证,长时间的施工性能,工人的批荡时间好掌握,施工顺滑,易上墙,手感轻松,抹灰量一般能增长一倍,大大地减轻工人的劳动强度;而现拌砂浆是要求工人要精确掌握砂浆的收水时间,如果稍稍错过了收水时间就会造成砂浆难以搓平抹压的情况,而且,一次搅拌量不宜太多,抹一点拌一点,效率低下4.科学组织管理:大规模施工时,施工组织简单快捷,大批量砂浆供应能及时配送到位,而且,还能避免现场搅拌造成的低效混乱局面.5.社会经济效益:生产企业无需添置设备,利用夜间闲置的搅拌站即可连续稳定的生产和配送湿拌砂浆,既合理安排混凝土和砂浆的生产,又使闲置设备增值,这种经济效益保障了施工单位能购买到物美价廉的商品砂浆。
二、预拌砂浆与传统砂浆的对应关系三、交货验货1。
湿拌砂浆由搅拌车运送到工地现场后,应进行交货检验,交货检验的湿拌砂浆应随机从同一车中抽取,并应在卸料工程中卸料量的1/4至3/4之间采取。
2.湿拌砂浆试件的采取及稠度、力学等试验应在砂浆运到交货地点时开始算起20min内完成,试件的制作应在30min内完成。
3.每个试样取样量应大于砂浆检验项目所需量的2倍,且不宜少于0.01m3。
四、工地现场准备(一)、湿拌砂浆存储池的技术要求:1。
砂浆池采用普通砌块砌筑,池体具有足够围护强度储存砂浆;2.砂浆池的数量、容量应满足砂浆品种、供货量的要求;例如:单个砂浆池存储容积不低于10m3,建议规格:长*宽*高=3500*3000*1300mm;3.砂浆池应做防漏、防渗水措施,顶部做防雨和防晒处理,避免雨淋和阳光直晒,同时,避免强风吹刮;4.湿拌砂浆存放期间需用密封材料覆盖表面(如:塑料薄膜或彩条布),以避免水分过度流失;5.不同品种、强度等级的湿拌砂浆应分别存放在不同的砂浆池内,并对砂浆池进行标识,标识内容应包括:砂浆的品种、强度等级、开放时间等。
抹灰工施工安全技术交底范文作为抹灰工程施工安全人员,我们的责任是保障施工过程中的安全,预防和避免意外事故的发生。
在进行抹灰工程施工前,我将向大家进行一次详细的技术交底,确保大家了解并掌握施工过程中的安全注意事项。
以下是我对抹灰工施工安全技术交底的范文:一、施工准备1. 在施工过程中,必须佩戴符合国家标准的个人防护装备,包括安全帽、安全鞋、手套和防尘口罩。
2. 检查施工区域是否存在危险隐患,如不平整的地面、杂物堆放、天花板上的杂物等,应及时清理。
3. 检查抹灰工具是否完好无损,如刮板、抹刀等,严禁使用破损或失效的工具。
二、材料准备1. 使用符合国家标准的抹灰砂浆,严禁使用过期或劣质材料。
2. 合理选择施工材料,保证其质量和可靠性。
3. 储存材料时注意防火、防潮、防晒,避免材料受损。
三、搭设脚手架1. 在搭设脚手架前,必须经过专业人员的检查和批准,确保其结构稳固、牢固可靠。
2. 在搭设脚手架的过程中,严禁搭建不符合安全要求的临时支撑物。
3. 搭设脚手架时,要注意平衡和均匀分布,确保脚手架不会倾斜或不稳定。
四、高处作业1. 高处作业必须使用可靠的扣件连接,严禁使用绳索、铁丝等不可靠的固定方式。
2. 在高处作业时,必须系好安全绳,确保安全绳的合理使用和固定。
3. 不得随意踩踏或跨越脚手架扶手,严禁站在脚手架扶手上进行作业。
五、防护措施1. 在施工过程中,必须设置明显的安全警示标志,提醒他人注意施工风险。
2. 施工现场必须设置有效的防护网,确保施工过程中的杂物和建筑块不会掉落。
3. 使用防尘设备,减少灰尘对施工人员的危害。
六、电气安全1. 在施工现场严禁乱拉乱接电线,必须由专人负责电力线路和配电装置的设置和维护。
2. 使用电动工具时,必须确保电源线路安全、绝缘良好。
3. 在进行电焊作业时,必须按照相关安全规范操作,严禁乱接焊接电缆。
七、紧急情况处理1. 在紧急情况下,必须立即采取适当的应急措施,保护自己和他人的安全。

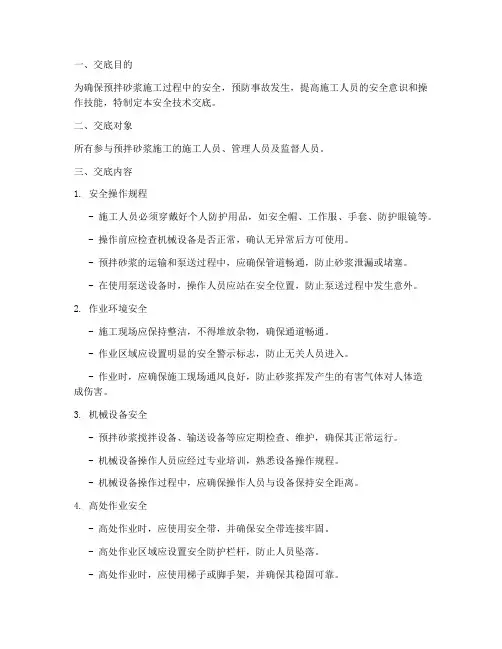

一、交底目的为确保预拌砂浆施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与预拌砂浆施工的施工人员、管理人员及监督人员。
三、交底内容1. 安全操作规程- 施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
- 操作前应检查机械设备是否正常,确认无异常后方可使用。
- 预拌砂浆的运输和泵送过程中,应确保管道畅通,防止砂浆泄漏或堵塞。
- 在使用泵送设备时,操作人员应站在安全位置,防止泵送过程中发生意外。
2. 作业环境安全- 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
- 作业区域应设置明显的安全警示标志,防止无关人员进入。
- 作业时,应确保施工现场通风良好,防止砂浆挥发产生的有害气体对人体造成伤害。
3. 机械设备安全- 预拌砂浆搅拌设备、输送设备等应定期检查、维护,确保其正常运行。
- 机械设备操作人员应经过专业培训,熟悉设备操作规程。
- 机械设备操作过程中,应确保操作人员与设备保持安全距离。
4. 高处作业安全- 高处作业时,应使用安全带,并确保安全带连接牢固。
- 高处作业区域应设置安全防护栏杆,防止人员坠落。
- 高处作业时,应使用梯子或脚手架,并确保其稳固可靠。
5. 应急救援措施- 施工现场应配备必要的安全防护用品和应急救援设备。
- 施工人员应掌握基本的急救知识和技能。
- 发生意外事故时,应立即启动应急预案,迅速组织救援。
四、交底要求1. 施工单位应将本安全技术交底内容书面通知所有施工人员。
2. 施工人员应认真学习并掌握安全技术交底内容,确保在实际操作中严格遵守。
3. 施工现场应设立专人负责安全技术交底的实施和监督。
五、交底时间[填写具体时间]六、交底人[填写具体姓名]七、被交底人[填写具体姓名]八、备注本安全技术交底模板仅供参考,具体施工安全措施应根据实际情况进行调整。

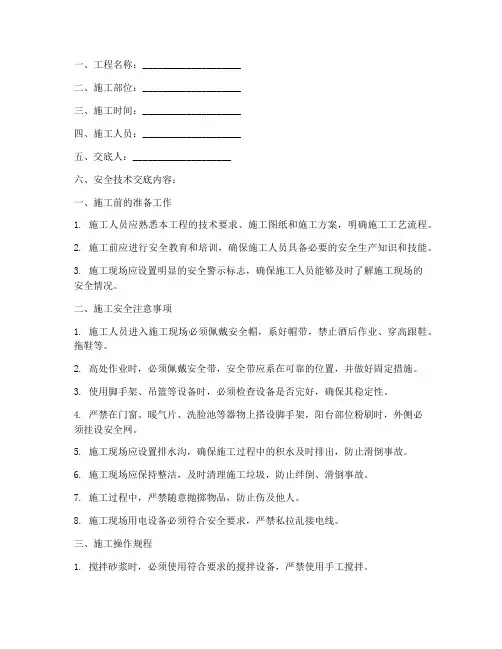

一、工程名称:____________________二、施工部位:____________________三、施工时间:____________________四、施工人员:____________________五、交底人:____________________六、安全技术交底内容:一、施工前的准备工作1. 施工人员应熟悉本工程的技术要求、施工图纸和施工方案,明确施工工艺流程。
2. 施工前应进行安全教育和培训,确保施工人员具备必要的安全生产知识和技能。
3. 施工现场应设置明显的安全警示标志,确保施工人员能够及时了解施工现场的安全情况。
二、施工安全注意事项1. 施工人员进入施工现场必须佩戴安全帽,系好帽带,禁止酒后作业、穿高跟鞋、拖鞋等。
2. 高处作业时,必须佩戴安全带,安全带应系在可靠的位置,并做好固定措施。
3. 使用脚手架、吊篮等设备时,必须检查设备是否完好,确保其稳定性。
4. 严禁在门窗、暖气片、洗脸池等器物上搭设脚手架,阳台部位粉刷时,外侧必须挂设安全网。
5. 施工现场应设置排水沟,确保施工过程中的积水及时排出,防止滑倒事故。
6. 施工现场应保持整洁,及时清理施工垃圾,防止绊倒、滑倒事故。
7. 施工过程中,严禁随意抛掷物品,防止伤及他人。
8. 施工现场用电设备必须符合安全要求,严禁私拉乱接电线。
三、施工操作规程1. 搅拌砂浆时,必须使用符合要求的搅拌设备,严禁使用手工搅拌。
2. 抹灰时,应按照施工图纸要求进行,确保墙面平整、垂直。
3. 抹灰过程中,应随时检查墙面平整度,发现问题及时整改。
4. 抹灰结束后,应及时清理墙面上的砂浆,防止污染墙面。
5. 室内抹灰使用的木凳、金属支架应搭设平稳牢固,脚手板离地高度不大于2m,宽度不得少于两块(50cm)脚手板。
6. 架子上堆放材料不得过于集中,存放砂浆的灰斗、灰桶等要放稳。
四、事故处理1. 发生事故时,应立即停止施工,及时报告上级领导,并采取必要的应急措施。
