隧道二衬钢筋布置施工技术交底、作业指导书、施工控制
- 格式:doc
- 大小:79.50 KB
- 文档页数:7
隧道二次衬砌施工技术交底一、介绍在隧道施工中,二次衬砌工程是非常重要的工程之一,主要是为了增强隧道的稳定性和安全性。
隧道二次衬砌施工技术对于确保隧道建造质量、提高施工效率以及保障工人安全具有至关重要的作用。
本文旨在介绍隧道二次衬砌施工技术交底,详细说明隧道二次衬砌施工技术注意事项,以及相关规范和标准。
二、施工前准备在进行隧道二次衬砌施工前,需要做好以下几方面的准备工作:2.1 现场勘察和设计需要对管片临时支撑和固定方法进行设计和施工方案制定,对衬砌墙板、支架、连接件等进行必要的检查和试验,确保设计质量符合要求。
2.2 材料准备在隧道二次衬砌施工中,需要用到各种不同材料,如隧道管片、混凝土、支架、连接件等。
在施工前,需将这些材料的种类、数量、质量进行核对和准备,确保施工过程中材料的充足性。
2.3 设备准备在隧道二次衬砌施工中,也需要一些专业设备,如吊篮、升降机等。
在施工前,需要将设备进行检查和试验,确保设备所有功能正常。
三、施工注意事项在进行隧道二次衬砌施工时,需要注意以下几点:3.1 施工操作规范施工人员需严格按照现行的建筑施工标准和规范进行操作,保证施工效果和质量。
3.2 安全措施隧道二次衬砌施工涉及到高空、重物吊运等危险环境,要求施工队伍对安全标准和控制措施必须严格落实,确保施工时安全无事故发生。
3.3 材料质量所有进场材料必须符合施工标准与要求,并经过质量检查合格后方可使用。
3.4 现场管理在施工中,需做好现场管理,包括安全提示、现场秩序、物资管理等,确保施工顺利进行。
3.5 防渗处理隧道在使用过程中,会有水涌入现象,因此在二次衬砌施工中,需要进行防渗处理,以防隧道内部产生渗漏。
四、质量控制在隧道二次衬砌施工中,需要对施工过程中涉及到的关键控制环节进行严格监管和质量控制,主要包括以下几个方面:4.1 现场巡查现场巡查人员需对施工现场每个环节进行检查,并对检查情况进行相应记录和报告。
4.2 技术标准施工人员需严格按照相关技术标准和要求进行施工,确保施工质量符合要求。
工程名称琚家湾隧道工程部位隧道二衬技术交底交底内容:隧道二衬施工技术交底一、施工工艺1、测量放线,测量人员准确测出洞轴线,并在边墙做好标记,为钢筋绑扎和矮边墙模板安装提供依据。
2、仰拱钢筋绑扎,仰拱钢筋在钢筋加工场按照设计尺寸加工制作成型后,运到现场绑扎,绑扎时严格按照设计图纸控制钢筋的位置、弧度及间距。
主筋及纵向筋搭接:主筋采用机械套筒连接,双面焊5d、单面焊10d、绑扎35d,在同一截面的钢筋接头不能大于50%,焊接接头一定要满焊,不符合要求的一律返工。
3、仰拱边模采用钢模,局部采用木模,支撑一定要牢固,防止振捣时出现跑模现象。
模板安装完成后,在模板上标出砼浇筑标高,防止超高。
二、混凝土工程1、隧道衬砌混凝土采用集中拌和,所用各项材料宜采用自动计量装置按重量投料计算。
混凝土的运输、浇筑及间歇的全部时间不应超过混凝土初凝的时间。
灌注整体式衬砌时宜选用衬砌模板台车或移动式模板台架,并配置混凝土运输设备和混凝土输送泵。
同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝前将上一层混凝土浇筑完毕。
当底层混凝土初凝后叫住上一层混凝土时,应按施工缝进行处理。
2、混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。
当下层混凝土初凝后浇筑上一层混凝土时,应按施工缝进行处理。
3、隧道超挖回填必须符合设计要求。
拱、墙以上1m范围内超挖部分应采用同级混凝土进行回填。
边墙基底应无虚碴杂物及淤泥,边墙基础的扩大部分给仰拱的拱座应结合边墙同时灌注。
4、混凝土的运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。
同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝前将上一层混凝土浇筑完毕。
当底层混凝土初凝后浇筑上一层混凝土时,应按施工缝进行处理。
5、混凝土浇筑完毕后,应按技术方案及时采取有效的养护措施,并符合下列规定:a.应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护;b.混凝土浇水养护的时间:对采用普通硅酸盐水泥、硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外工程名称琚家湾隧道工程部位隧道二衬技术交底加剂或有抗渗等要求的混凝土,不得少于14d;c.浇水次数应能保持混凝土处于保持湿润状态;混凝土养护用水应与拌和用水相同;d.采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水。
隧道二衬施工技术交底隧道二衬施工技术交底一、施工技术交底目的为让施工现场技术员、试验员、质检员及施工班组长明确我合同段隧道施工计划、施工方法、工艺流程、施工技术与质量检验标准,进一步指导和规范隧道二衬施工,针对我合同段的具体情况,特作以下施工技术交底。
二、质量控制目标分项工程自检一次性检验合格率95%,分部、单位工程质量等级合格率100%;交(竣)工验收质量等级评定合格率100%,优良率85%。
三、施工工期总工期:13个月,力争提前完成。
开工日期:2010年7月4日竣工日期:2011年7月31日(按13个月工期推算)四、主要机械设备配置挖掘机、装载机、自卸汽车、凿岩机、潜孔钻、开挖台车、二衬台车、湿喷机、湿喷料车、强制式搅拌机、高压注浆机、电焊机、柴油发电机组、变压器。
五、施工工艺、方法1、施工工序二次衬砌分矮边墙及拱圈衬砌两部分完成一循环,矮边墙采用定型钢模,拱圈采用12米液压台车,加宽段也使用加宽液压台车,人行、车行横洞则采用I20工字钢加定型钢模板,模板尺寸1200×300×10mm。
隧道拱圈衬砌砼根据新奥法原理,在初期支护完成后、根据施工量测,在量测净空变化速率小于0.2mm/d,变形量已达到预计总变形量围岩的80%以上,且变形速率有明显减缓趋势时方可进行,适时衬砌。
在隧道仰拱填充到一定的工作距离,并达到2.5Mpa以上后,即可进行矮边墙砼的施工,矮边墙浇注完毕,即可进行防排水及钢筋安装,砼达到2.5Mpa以上即可进行拱圈砼的施工,拱圈施工的基本程序是:“找平初期支护面、安设防排水设施、安装钢筋、根据测量台车就位、调整台车的各部件到工作状态、封端头模、砼的浇筑”。
2、施工方法1)矮边墙施工施工前准确测量放样,施工好拱脚处防排水,调好支模线及相应的砼高程,而后进行模板的架设,对于有钢筋段,矮边墙顶面应预留钢筋,以和拱圈衬砌钢筋相连接,钢筋预留长度应附合钢筋焊接要求,对于无钢筋段的衬砌,浇注砼时,矮边墙顶面应凿毛,以便与拱圈砼连接成一整体。
XXX隧道工程编号:XXXXXX隧道衬砌(二衬钢筋)施工技术交底XXX施工技术交底书单位工程名称:××隧道 No.分部工程名称:衬砌分项工程(工序)名称:二衬钢筋一、交底范围×××隧道(里程段落)段(围岩级别)级围岩二衬钢筋加工和安装施工。
二、施工方法程序及操作要点1.施工程序钢筋工程施工工艺流程钢筋施工工艺流程图2.操作要点(1)钢筋下料根据施工要求和场地的条件,钢筋于施工现场加工。
根据设计要求进行下料,其钢筋的净保护层厚度不小于50mm。
分布钢筋宜放置在主筋内侧。
除钢筋的形状和尺寸满足图纸要求外,还应考虑有利于钢筋加工,运输和安装。
(2)钢筋的加工①钢筋加工时应按钢筋下料表进行钢筋切断或弯曲;②弧形钢筋加工时应防止平面翘曲,并应验证成型尺寸,看其是否满足设计要求;③筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉的方法调直。
当采用冷拉方法调直时,HRB335、HRB400带肋钢筋的冷拉率不宜大于1%。
④钢筋末端需作135°弯钩时,HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求。
钢筋作不大于90°的弯钩时,弯折处的弯弧内直径不应小于钢筋直径的5倍。
⑤钢筋加工允许偏差范围应符合表1规定:表1 钢筋加工允许偏差表(3)钢筋的连接①钢筋安装及保护层厚度允许偏差和检验方法应符合表2规定。
②钢筋接头应设置在承受应力较小处,并应分散布置;同一截面内,同一钢筋不超过一个接头。
内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,应符合设计要求。
当设计未提出要求时,应符合下列规定:焊(连)接接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得大于25%;在构件的受拉区,绑扎接头不得大于25%,在受压区不得大于50%;钢筋接头应避开钢筋的弯曲处,距离弯曲点的距离不得小于钢筋直径的10倍。
在同一根钢筋上应少设接头。

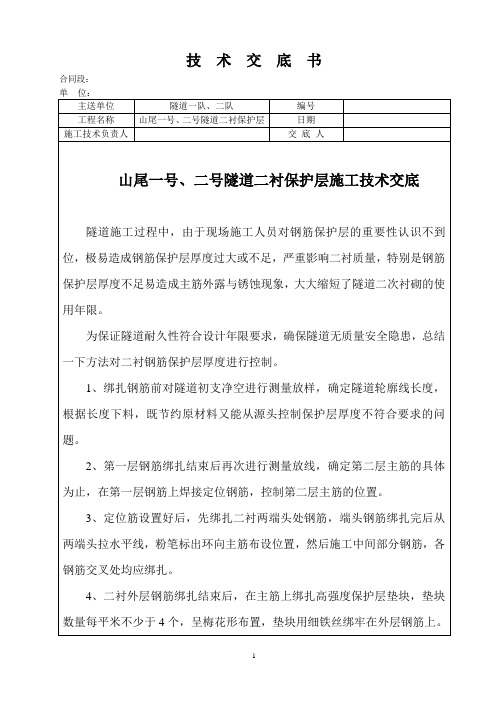

隧道二衬钢筋施工控制措施1、环向、法向、纵向定位钢筋的施工在二衬土工布及防水板安装完毕后,由技术人员在该环二衬中部位置及端头位置的防水板上测出2条法线,以红色油漆标识一个环向。
钢筋班根据法线每两米一环先安装好外层环向定位主筋(采用Φ25螺纹钢筋),并在端头环向主筋上焊接控制层间距及保护层的法向定位钢筋,法向定位钢筋采用L型焊接在环向定位筋上,焊接时注意用竹胶板外贴,防止烧坏防水板,如下图:外层钢筋环向定位筋的施工法向定位钢筋图在环向定位钢筋及法向定位钢筋安装好之后焊接通知技术人员根据保护层控制厚度进行水平定位钢筋的测量放样(采取两头测量放样,在根据放样点采用细线拉直焊接水平定位钢筋,保证水平定位钢筋顺直水平):拉线控制空间的法向定位钢筋水平定位钢筋的焊接2、外层钢筋安装根据法向定位筋上测量点位及层间距宽度,焊接外层钢筋水平定位钢筋,再根据设计要求安装外层钢筋(靠近防水板一侧),其间距、连接方式等应符合设计及规范要求(可采用钢筋卡具或事先在水平定位筋上画好钢筋位置),确保主筋间距均匀,并在外层钢筋与防水板之间安装保护层垫块,每平方米4个,呈梅花型布置,防止钢筋与防水板紧贴及损坏防水板。
安装好的外层钢筋应绑扎稳定牢固,不得出现晃动现象,如下图。
外层钢筋绑扎保护层垫块3、内层钢筋安装1)准确定位。
在外层钢筋安装完成并验收合格后再进行内层钢筋的安装,在内层钢筋安装前,先根据技术人员对保护层控制测量放样点采用拉线形式焊接水平定位钢筋(确保水平定位钢筋顺直)。
2)焊接纵向定位钢筋时据钢筋大小和保护层厚度要求,计算纵向定位钢筋的位置,以巴东隧道进口IV级围岩Ф20钢筋为例计算如下:测量放样净保护层控制在60mm,拱顶位置考虑钢筋下沉影响,保护层控制在80cm。
主筋直径20mm,勾筋直径8mm,纵向定位钢筋位置应在测量保护层控制点往外20+8=28mm的位置.3)在纵向定位钢筋固定好之后,作业人员采用钢筋卡具或事先在水平定位筋上画好钢筋位置点施工内层主筋,且在环向主筋与纵向定位钢筋搭接位置处绑扎牢固,确保环向主筋的稳定性。
一、工程施工现状纪向双线隧道二衬施工进行将一月之久,从总体情况来看,进展的较为顺利。
但是二衬施工是一项对质量要求很高的工程,要想使整个二衬工程质量提高,必须从与二衬工程有关的分项工程入手,只有将各分项工程的质量达到要求,才能使整个工程质量提高。
要想达到这个目标,包括技术人员、现场管理人员、施工人员的共同努力,认真、细致的干每一项工作;各个相关部门通力合作,才能使工程质量达到要求。
二衬的钢筋绑扎工程是个对质量要求很高的工程,而且属于隐蔽性工程,所以,施工人员在思想上一定要加强质量意识,对于难度较大的部位,更要认真着手工作。
在钢筋绑扎工程质量达到标准的同时,又要努力提高整个工程的循环效率。
因此制定了这套施工方案,有利于指导今后的施工。
二、五级双线A型钢筋绑扎工程施工总则1、二衬钢筋必须保证规格和数量符合设计要求。
2、钢筋的间隔、排距及厚度要符合标准。
主筋间距:166.6mm;纵向连接钢筋间距:250mm;层厚:303mm3、钢筋焊接长度要达到设计要求为:单面焊10d,钢筋接头错开距离35d。
4、钢筋绑扎时,其各种钢筋位置要正确,主筋要垂直于中线,连接筋与中线平行。
5、绑扎钢筋时,钢筋与防水板的保护层厚度为40mm,与混凝土面的保护厚度为35mm.6、钢板腻子止水带安装时,保证钢板腻子止水带不出现弯曲现象,搭接要紧贴,预留接头250mm。
7、快易收口网的安装要符合标准,并在灌注混凝土之前要将上次的凿除。
8、在绑扎工序结束后,要及时清除基底,保证基底及钢筋清洁。
9、钢筋绑扎过程中,要测量净空尺寸,避免出现钢筋侵线。
三、施工前的准备工作1、施工人员应在技术员的指导下,学习图纸,了解钢筋的结构形式,掌握绑扎顺序和简洁的方法。
2、绑扎前应先检查各类钢筋的直径、长度、形状和数量是否符合设计的要求。
3、施工前,应先检查隧道的标高、净空等尺寸的具体情况,并及时和技术员取得联系。
4、准备好施工使用的铁丝、小撬棍等,对于拱顶处难以施工的部位,应提前将架子架好;并准备好垫快等。
一、交底目的为确保隧道二衬钢筋安装过程中的安全生产,提高施工人员的安全意识,防止事故发生,特制定本安全技术交底。
二、交底内容1. 安全纪律与规定- 进入施工现场必须遵守安全生产六大纪律,严格执行操作规程。
- 施工人员必须穿戴好个人防护用品,包括安全帽、安全带、防护眼镜等。
2. 作业前准备- 作业前应检查施工区域的安全状况,确认无误后方可进行施工。
- 确保施工机械和设备运行正常,检查是否存在安全隐患。
3. 钢筋加工与运输- 钢筋加工应在地面进行,不得在高空作业。
- 搬运钢筋时,注意检查周围环境,确保无障碍物、架空电线等。
- 钢筋堆放整齐,防止倾倒,堆放高度不得超过规定标准。
4. 钢筋安装- 钢筋绑扎前,应按设计要求核对钢筋规格、间距、位置等。
- 绑扎时,不得站在钢筋骨架上攀登,柱筋高度在4米以上时,应搭设工作台。
- 绑扎过程中,应确保钢筋骨架稳定,防止倾倒。
- 高空作业时,必须系好安全带,并使用安全绳。
5. 焊接作业- 焊接作业人员必须持证上岗,严格遵守焊接操作规程。
- 焊接作业区域应设置防火隔离带,并配备灭火器材。
- 焊接作业完成后,及时清理焊接产生的火花和熔渣。
6. 起吊作业- 起吊钢筋骨架时,下方禁止站人,待骨架降至距离地面1米以下时,方可靠近。
- 起吊过程中,确保起吊设备完好,吊具牢固。
- 起吊过程中,注意观察周围环境,防止碰撞。
7. 雷雨天气- 雷雨天气时,禁止进行露天施工。
- 雷雨过后,检查施工现场是否存在安全隐患,确认安全后方可继续施工。
8. 现场管理- 施工现场应保持整洁,不得堆放杂物。
- 施工人员应服从现场管理人员指挥,遵守现场规章制度。
三、应急措施1. 发生安全事故时,立即停止施工,组织人员进行救援。
2. 按照应急预案,及时上报事故情况,并采取相应措施进行处理。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
四、总结隧道二衬钢筋安装是一项重要的施工环节,施工过程中必须高度重视安全问题。
