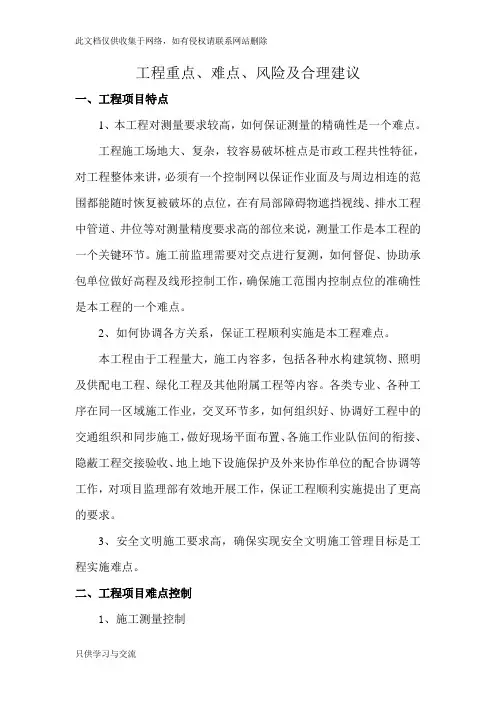

工程重点、难点、风险及合理建议一、工程项目特点1、本工程对测量要求较高,如何保证测量的精确性是一个难点。
工程施工场地大、复杂,较容易破坏桩点是市政工程共性特征,对工程整体来讲,必须有一个控制网以保证作业面及与周边相连的范围都能随时恢复被破坏的点位,在有局部障碍物遮挡视线、排水工程中管道、井位等对测量精度要求高的部位来说,测量工作是本工程的一个关键环节。
施工前监理需要对交点进行复测,如何督促、协助承包单位做好高程及线形控制工作,确保施工范围内控制点位的准确性是本工程的一个难点。
2、如何协调各方关系,保证工程顺利实施是本工程难点。
本工程由于工程量大,施工内容多,包括各种水构建筑物、照明及供配电工程、绿化工程及其他附属工程等内容。
各类专业、各种工序在同一区域施工作业,交叉环节多,如何组织好、协调好工程中的交通组织和同步施工,做好现场平面布置、各施工作业队伍间的衔接、隐蔽工程交接验收、地上地下设施保护及外来协作单位的配合协调等工作,对项目监理部有效地开展工作,保证工程顺利实施提出了更高的要求。
3、安全文明施工要求高,确保实现安全文明施工管理目标是工程实施难点。
二、工程项目难点控制1、施工测量控制开工前施工单位应做好施工测量工作,其内容包括导线、中线、水准基点复测,水准点增设等。
施工测量工作应按施工测量监理程序执行。
施工单位的测量部门应按内部管理及质检体系,确定相应测量工作的责任制,开工前监理工程师应审查以下测量工作内容:1)施工单位测量人员数量、资质、测量仪器种类、数量、精度级别及工作状态,仪器使用前应进行校正与检验。
2)开工前,平面控制桩、高程控制桩交接的连接关系和精度要进行复核,检查所有管道的中心线及高程,测量精度要满足规范要求。
3)检查、批复施工单位施工中测量、放样自检报告,按合同规范和施工监理程序要求复核测量结果和验收报告。
2、原材料控制1)原材料、构配件、成品半成品及设备必须有质量保证书、出厂合格证、复检报告、准用证等。
污水处理厂施工要点根据各建筑物的施工特点,将该工程分为以下三类:1、水池类:(含生化池,粗格栅构筑物部分,接触消毒池,污泥脱水间构筑物部分)基坑开挖砼垫层钢筋砼底板钢筋砼池壁(预埋钢板、预留孔洞)钢筋砼梁回填条基设备基础及安装外装饰清理结束2、框架类(含细格栅间,污泥堆棚):基坑开挖砂石垫层砼垫层钢筋砼独立柱基回填现浇柱现浇梁板装饰工程地面及散水坡道清理结束3砖混类:(含污泥脱水间,粗格栅间,综合楼,变配电房)基坑开挖砂石垫层砼垫层条型基础地圈梁砖砌体构造柱现浇梁板装饰装修工程给排水管道安装清理结束4、厂区给排水管道及设备施工:沟槽土方开挖钢管和铸铁管安装砖砌检查井和阀门井土方回填清理结束5、厂区供电外线、照明、接地及通讯施工:杆体安装外线铺设灯具、控制件的安装试用调整清理结束㈠、关键部位质量保证措施1、测量控制技术措施:委派具有相当学历的和丰富施工经验的人员组成测量组并配备较为先进的全站仪及高精度水准仪,必须根据勘测院提供的控制点,在现场布设一个不因施工而破坏的控制网,经复核后对桩进行保护。
施工中严格按测量规范要求进行放线施测,并做好记录,以便备查。
2、土方开挖施工措施:沟槽和基坑开挖严禁超挖,槽底或坑底预留10cm左右人工清底。
必须做好槽边(底)或坑边(底)排水工作,避免雨水冲刷槽边或坑边和浸泡槽底或坑底。
如果超挖,必须报请设计院、监理单位和甲方,共同确定处理方案。
3、管道施工技术措施:(1)、平基施工,验槽合格后,及时浇筑平基砼,减少地基扰动可能。
浇筑平基砼时,严格控制平基顶面标高,不能高于设计高程,低于设计高程不超过2cm。
平基终凝前不得泡水,应进行养护。
(2)、下管、安管施工,平基强度达到70%以上,方可下管。
下管前,必须拉线控制管道中心和高程。
下管前,必须对管道进行外观检查,发现裂缝,保护层脱落,空鼓,接口掉角的不得使用,或经过有关鉴定,进行修补后方可使用。
安管的对口间隙和稳管时,管内底高程偏差,中心线偏差及相邻管内底错口偏差,严格按《市政工程质量检验评定标准》执行。

宜昌市市政污水处理厂工程文件归档内容及排列顺序表宜昌市城市建设档案馆宜昌市市政污水处理厂工程文件归档内容及排列顺序第一部分工程准备阶段文件一立项文件1 项目建议书、项目建议审批意见或前期工作通知书2 可行性研究报告审批意见及可行性研究报告、附件3 关于立项有关的会议纪要、领导讲话4 专家建议文件5 调查资料及项目评估研究材料6 环境预测、调查报告7 建设项目环境影响报告书(报告表、登记表)二建设用地、征地文件1 建设项目选址意见书及附件(规划设计范围图、拟用地范围图、拆迁范围图)2 县级以上人民政府城乡建设用地批准书及用地申请报告3 建设用地规划许可证及附件(建设项目规划方案及审查通知书、建设工程方案审查通知书)4 用地红线图5 用地协议6 划拨建设用地文件7 征用土地呈报表8 国有土地权出让合同9 国有土地权租赁合同10 国有土地权划拨合同11 国有土地权地籍图或宗地图12 国有土地使用证三建设拆迁文件1 房屋安全鉴定书2 拆迁许可证3 拆迁安置意见、协议、方案等4 拆迁批准文件及申请5 还建协议书四建设工程规划管理文件1 建设工程规划许可证正、副本2 建筑定位图3 建设工程放线验线通知单4 建设工程外装修通知书5 其他规划文件五勘察、测绘文件1 工程地质勘察报告2 水文地质勘察报告、自然条件调查3 地震安全性评价4 建设用地钉桩通知书、钉桩放线通知书5 地形测量和拨地测量成果报告六设计文件1 初步设计(包括初步设计图纸和说明、工程概算等)2 技术设计(包括技术设计图纸和说明、修正概算等)3 审定设计方案通知书4 施工图设计4.1 施工图说明4.2 建筑施工图4.3 结构施工图4.4 装修(装饰)工程施工图4.5 给排水、消防、采暖工程施工图4.6 电气、智能化工程施工图4.7 通风空调工程施工图4.8 电梯、燃气工程施工图4.9 其他施工图(含基坑、边坡)4.10 施工图预算5 施工图设计文件的审查(含审查合格书、审查意见等)七有关部门批准文件1 建设项目列入年度计划的批复文件(含基建计划、前期计划、开工计划、增加基建计划、续建计划)及申请文件2 投资许可证及申请表3 施工图设计文件审查备案单4 建筑工程消防施工许可证及建筑工程消防设计审核意见书5 新(扩)建民用建筑人防手续办结通知单6 新建房屋白蚁预防工程合同书7 文物保护工程批复及申请8 城市建设基础设施配套费批复及申请9 建设工程占道许可证、挖掘许可证、排水许可证10 建设工程质量监督申请登记表11 建设工程质量监督通知书12 建设工程质量监督工作方案13 单位工程施工安全监督责任书14 建设项目工程质量责任书15 建设工程项目档案报送手续16 供电、供气、供水、园林绿化等相关部门批复或合同17 其他批准文件八招投标文件1 勘察招标文件2 勘察投标文件3 勘察中标文件4 设计招标文件(含方案比选)5 设计投标文件6 设计中标文件7 监理招标文件8 监理投标文件9 监理中标文件10 施工招标、投标、评标、中标文件九合同文件1 勘察合同2 设计合同3 监理合同4 施工合同(含桩基处理工程合同等分包合同)5 其他合同十建设、施工、监理机构及负责人1 工程项目管理机构(项目经理部)及负责人名单2 工程项目监理机构(项目监理部)及负责人名单3 工程项目施工管理机构(施工项目经理部)及负责人名单第二部分监理文件一监理管理文件1 建设工程监理备案表2 工程监理规划3 工程监理细则4 旁站监理方案5 会议纪要6 监理日记7 工程监理台帐8 监理月报二监理技术文件1 工程开工/复工报审表、开/复工指令2 工程技术文件报审表3 施工组织设计(方案)报审表4 设计交底及图纸会审纪要5 分包单位资质报审表6 报验申请表7 工程材料/构配件/设备报审表8 工程竣工报验表9 混凝土浇筑申报表(含商品砼)10 施工测量放线报验表11 承包单位通用申报表12 监理工程师通知单13 监理工程师通知回复单14 工程暂停令15 工程款支付证书16 工程款支付申请表17 工程临时延期审批表18 工程临时延期申请表19 工程最终延期审批表20 费用索赔审批表21 费用索赔申请表22 监理工作联系单23 监理工程师检查记录表24 工程监理旁站记录第三部分施工文件污水处理厂工程由办公楼、住宅、配电间、门房和院墙;厂内道路、排水、给水、供电、电信、煤气、绿化;脱水机房、泵房;溢流井(格栅间)、沉砂池、沉淀池、污泥池、浓缩池、污泥调节池、配水井、集流井等组成。

城市污水处理典型工艺流程培训首先,城市污水收集系统将城市中的污水收集到污水处理厂。
在这里,经过初步处理,主要是去除大颗粒物质以及沉淀的杂质,以防堵塞后续的处理设备。
接着,污水经过格栅和砂沉池去除固体颗粒,然后会进入沉淀池进行沉淀,从而去除悬浮颗粒物。
接下来的工艺是生化处理,将污水中有机物质转化成无机物质和泥浆。
这一步通常采用活性污泥法,即将含有微生物的活性污泥与污水进行接触,使有机物质被微生物降解分解,然后进行沉淀分离,使水质中的有机物得到去除。
最后是污泥的处理。
在活性污泥法中,生化反应产生的污泥需要进一步处理。
污泥可以通过厌氧消化进行降解与厌氧消化,消化后的污泥可以在污泥干化田中进行堆肥处理,也可以通过污泥浓缩和脱水处理后进行焚烧处置。
以上就是城市污水处理的典型工艺流程。
通过这一系列的处理工艺,城市污水能够得到有效地处理,达到排放标准,同时也可以得到资源的再利用。
通过对这些工艺流程的培训和学习,可以提高工作人员的操作技能,保障城市污水处理设施的正常运行。
城市污水处理是为了满足城市人口不断增长和城市化进程的需要而设计的一种环境保护设施。
随着城市人口的不断增加以及工业化进程的加速,城市污水处理设施的重要性越来越凸显。
而城市污水处理的典型工艺流程也变得越来越重要。
在城市污水处理的典型工艺流程中,排水口处的调节池对处理系统来说是至关重要的一环。
调节池的功能主要是对进入处理系统的水量和水质进行平衡,以使后续处理能够进行最有效的操作。
这样的平衡对于污水处理系统的稳定和持续性是至关重要的。
在初步处理阶段,通过格栅和砂沉池去除进入处理系统的大颗粒物质以及沉淀的杂质,是确保后续处理设备正常运行和减少清洁频率的关键一步。
由于污水中含有的固体颗粒物会堵塞管道和影响后续处理设备的性能,所以这一步处理是十分必要的。
随后,污水需要进行沉淀和过滤,目的是进一步去除悬浮颗粒物和有机物质。
在这一阶段需要使用沉淀池和过滤设备来进行处理,以确保水中的悬浮颗粒物和其他杂质能够充分去除。
污水处理厂知识培训课件一、教学内容本节课我们学习的教材是《科学》五年级下册,第五单元第二课《水的净化》。
本节课的主要内容有:污水处理的必要性和方法,污水处理厂的工作原理和设施,以及如何进行有效的污水处理。
二、教学目标1. 让学生了解污水处理的必要性和方法,理解污水处理厂的工作原理和设施。
2. 培养学生运用科学知识解决实际问题的能力,提高环保意识。
3. 培养学生合作学习,主动探究的学习习惯。
三、教学难点与重点重点:污水处理的必要性和方法,污水处理厂的工作原理和设施。
难点:污水处理的详细过程和处理方法,如何进行有效的污水处理。
四、教具与学具准备教具:课件,视频,图片,模型等。
学具:笔记本,彩色笔,小组合作学习记录表。
五、教学过程1. 引入:通过播放污水处理厂的视频,引起学生对污水处理的兴趣,提出问题:“你们知道污水处理厂是如何工作的吗?”2. 讲解:讲解污水处理的必要性和方法,污水处理厂的工作原理和设施,以及如何进行有效的污水处理。
3. 探究:学生分组进行探究,通过观察污水处理厂的模型,了解污水处理的详细过程和处理方法。
4. 练习:学生完成小组合作学习记录表,对所学的知识进行巩固。
六、板书设计污水处理的必要性和方法污水处理厂的工作原理和设施如何进行有效的污水处理七、作业设计1. 作业题目:请根据本节课所学的知识,设计一份简单的污水处理方案。
答案:污水处理方案应包括污水的来源,污水的性质,污水处理的方法,处理后的水质标准等内容。
2. 作业题目:请调查你所在社区的污水处理情况,并对其进行评价。
答案:调查报告应包括社区的污水处理设施,污水处理的方法,处理后的水质标准等内容,并对其进行评价。
八、课后反思及拓展延伸课后反思:通过本节课的学习,学生是否掌握了污水处理的必要性和方法,污水处理厂的工作原理和设施,以及如何进行有效的污水处理。
拓展延伸:可以组织学生参观污水处理厂,亲身体验污水处理的过程,加深对污水处理的理解。
污水处理厂基础知识培训内容一、教学内容本节课主要讲解污水处理厂的基本知识。
介绍污水处理厂的定义、作用和分类。
然后详细讲解污水处理厂的处理工艺,包括物理处理、生物处理和化学处理。
接着介绍污水处理厂的运行管理和维护保养,介绍我国污水处理厂的发展现状和趋势。
二、教学目标1. 了解污水处理厂的定义、作用和分类。
2. 掌握污水处理厂的处理工艺及运行管理。
3. 了解我国污水处理厂的发展现状和趋势。
三、教学难点与重点重点:污水处理厂的处理工艺及运行管理。
难点:污水处理厂的处理工艺原理和运行管理细节。
四、教具与学具准备教具:PPT、黑板、粉笔。
学具:笔记本、课本。
五、教学过程1. 引入:通过展示污水处理厂的图片,引发学生对污水处理厂的兴趣,提问学生对污水处理厂的了解。
2. 讲解:详细讲解污水处理厂的定义、作用和分类,通过PPT展示各种污水处理厂的图片和示意图。
3. 讲解:深入讲解污水处理厂的处理工艺,包括物理处理、生物处理和化学处理,通过PPT展示各种处理工艺的示意图和原理。
4. 讲解:介绍污水处理厂的运行管理和维护保养,包括设备运行、水质监测、安全生产等方面。
5. 讲解:讲解我国污水处理厂的发展现状和趋势,包括政策法规、技术进步、产业规模等。
6. 练习:随堂练习,让学生回答污水处理厂相关问题,巩固所学知识。
六、板书设计板书内容:污水处理厂的基本知识、处理工艺、运行管理、发展现状和趋势。
七、作业设计作业题目:1. 简述污水处理厂的定义、作用和分类。
2. 解释污水处理厂的处理工艺原理。
3. 列举我国污水处理厂的发展现状和趋势。
答案:1. 污水处理厂是指对城市生活污水和工业废水进行处理和排放的设施。
作用是保护水资源,改善水质,减少环境污染。
分类有初级处理、二级处理和高级处理。
2. 污水处理厂的处理工艺原理包括物理处理、生物处理和化学处理。
物理处理是通过过滤、沉淀等方法去除悬浮物和沉淀物;生物处理是通过微生物的作用分解有机物;化学处理是通过化学反应去除污染物。
/.污水办理基础知识1、污水人类在生活和生产活动中,要使用大批的水。
水在使用过程中会遇到不同程度的污染,被污染的水称为污水。
污水也包含降水。
依照根源不同,污水可分为生活污水、工业废水和雨水。
生活污水是人类平时生活顶用过的水,包含卫生间、厨房、浴室、洗衣房等处排出的水,来自住所、公共场所、机关、学校、医院、商铺以及工厂中生活间,生活污水含有许多的有机物如蛋白质、动植物脂肪、碳水化合物和氨氮等,还含有肥皂和清洗剂以及病原微生物菌、寄生虫卵等。
这种污水需经办理后才能排入水体、浇灌农田或再利用。
工业废水在工业生产中排出的污水,来自车间和矿场。
因为生产类型、工艺过程和使用原资料不同,工业废水的水质繁琐多样。
此中如冷却水,只受轻度污染或不过水温增高,稍做办理即可回用,它们被称为生产废水。
而使用过程中遇到较严重污染的水,此中大多有危害性,如含有大批有机物的;含氰化物、汞、铅、铬等有毒物质的;含合成有机化学物质的;含放射性物质的等等。
另外也有物理性状十分恶劣若有臭味、有色、产生泡沫等。
这些称为生产污水,大多需经适合办理后才能排放或回用。
生产污水中所含有毒有害物质常常是可贵的原料,应尽量回收利用。
降水是指在地面上流泄的雨水、冰雪消融水。
这种水固然较洁净,但径流量大,若不实时清除,会造成对人类生活、生产的巨大影响。
降水一般不需办理,可直接排入水体,但初降的雨水可携带大批地面上、屋顶上积蓄的污染物,并可能带有工厂排放出的有毒有害粉尘,污染程度较重的也要经过办理后排放。
一般状况下,污水都需经过办理再排放,但关于办理程度的要求可有所不同。
如进人受纳水体或土地、大气的,因环境拥有必定的自净能力,在自净能力范围之内的,即环境容量同意的,可充分利用环境容量而减低对办理水平的要求;关于回收利用,也可按回收后用水的水质要求来确立办理水平。
以此来求得最好的环境效益、社会效益和经济效益。
2、水质指标2.1物理指标/.(1)悬浮固体水质中的悬浮固体是指水样经过孔径为0.45 μm的滤膜,截留在滤膜上并于103~105℃烘干至恒重的物质质量,简称SS,单位是 mg/L。
宜昌市市政污水处理厂工程文件归档内容及排列顺序表宜昌市城市建设档案馆宜昌市市政污水处理厂工程文件归档内容及排列顺序第一部分工程准备阶段文件一立项文件1 项目建议书、项目建议审批意见或前期工作通知书2 可行性研究报告审批意见及可行性研究报告、附件3 关于立项有关的会议纪要、领导讲话4 专家建议文件5 调查资料及项目评估研究材料6 环境预测、调查报告7 建设项目环境影响报告书(报告表、登记表)二建设用地、征地文件1 建设项目选址意见书及附件(规划设计范围图、拟用地范围图、拆迁范围图)2 县级以上人民政府城乡建设用地批准书及用地申请报告3 建设用地规划许可证及附件(建设项目规划方案及审查通知书、建设工程方案审查通知书)4 用地红线图5 用地协议6 划拨建设用地文件7 征用土地呈报表8 国有土地权出让合同9 国有土地权租赁合同10 国有土地权划拨合同11 国有土地权地籍图或宗地图12 国有土地使用证三建设拆迁文件1 房屋安全鉴定书2 拆迁许可证3 拆迁安置意见、协议、方案等4 拆迁批准文件及申请5 还建协议书四建设工程规划管理文件1 建设工程规划许可证正、副本2 建筑定位图3 建设工程放线验线通知单4 建设工程外装修通知书5 其他规划文件五勘察、测绘文件1 工程地质勘察报告2 水文地质勘察报告、自然条件调查3 地震安全性评价4 建设用地钉桩通知书、钉桩放线通知书5 地形测量和拨地测量成果报告六设计文件1 初步设计(包括初步设计图纸和说明、工程概算等)2 技术设计(包括技术设计图纸和说明、修正概算等)3 审定设计方案通知书4 施工图设计4.1 施工图说明4.2 建筑施工图4.3 结构施工图4.4 装修(装饰)工程施工图4.5 给排水、消防、采暖工程施工图4.6 电气、智能化工程施工图4.7 通风空调工程施工图4.8 电梯、燃气工程施工图4.9 其他施工图(含基坑、边坡)4.10 施工图预算5 施工图设计文件的审查(含审查合格书、审查意见等)七有关部门批准文件1 建设项目列入年度计划的批复文件(含基建计划、前期计划、开工计划、增加基建计划、续建计划)及申请文件2 投资许可证及申请表3 施工图设计文件审查备案单4 建筑工程消防施工许可证及建筑工程消防设计审核意见书5 新(扩)建民用建筑人防手续办结通知单6 新建房屋白蚁预防工程合同书7 文物保护工程批复及申请8 城市建设基础设施配套费批复及申请9 建设工程占道许可证、挖掘许可证、排水许可证10 建设工程质量监督申请登记表11 建设工程质量监督通知书12 建设工程质量监督工作方案13 单位工程施工安全监督责任书14 建设项目工程质量责任书15 建设工程项目档案报送手续16 供电、供气、供水、园林绿化等相关部门批复或合同17 其他批准文件八招投标文件1 勘察招标文件2 勘察投标文件3 勘察中标文件4 设计招标文件(含方案比选)5 设计投标文件6 设计中标文件7 监理招标文件8 监理投标文件9 监理中标文件10 施工招标、投标、评标、中标文件九合同文件1 勘察合同2 设计合同3 监理合同4 施工合同(含桩基处理工程合同等分包合同)5 其他合同十建设、施工、监理机构及负责人1 工程项目管理机构(项目经理部)及负责人名单2 工程项目监理机构(项目监理部)及负责人名单3 工程项目施工管理机构(施工项目经理部)及负责人名单第二部分监理文件一监理管理文件1 建设工程监理备案表2 工程监理规划3 工程监理细则4 旁站监理方案5 会议纪要6 监理日记7 工程监理台帐8 监理月报二监理技术文件1 工程开工/复工报审表、开/复工指令2 工程技术文件报审表3 施工组织设计(方案)报审表4 设计交底及图纸会审纪要5 分包单位资质报审表6 报验申请表7 工程材料/构配件/设备报审表8 工程竣工报验表9 混凝土浇筑申报表(含商品砼)10 施工测量放线报验表11 承包单位通用申报表12 监理工程师通知单13 监理工程师通知回复单14 工程暂停令15 工程款支付证书16 工程款支付申请表17 工程临时延期审批表18 工程临时延期申请表19 工程最终延期审批表20 费用索赔审批表21 费用索赔申请表22 监理工作联系单23 监理工程师检查记录表24 工程监理旁站记录第三部分施工文件污水处理厂工程由办公楼、住宅、配电间、门房和院墙;厂内道路、排水、给水、供电、电信、煤气、绿化;脱水机房、泵房;溢流井(格栅间)、沉砂池、沉淀池、污泥池、浓缩池、污泥调节池、配水井、集流井等组成。
办公楼、住宅、配电间、门房和院墙按建筑工程文件材料归档内容及排列顺序进行整理;厂内道路按道路工程文件材料归档内容及排列顺序进行整理;室外排水、给水、供电、电信、煤气按地下管线工程文件材料归档内容及排列顺序进行整理;厂内绿化按绿化工程要求进行整理;脱水机房、泵房按水泵站工程文件材料归档内容及排列顺序进行整理。
溢流井(格栅间)、沉砂池、沉淀池、污泥池、浓缩池、污泥调节池、配水井、集流井工程文件一施工准备技术文件1 施工许可证2 开工报告3 设计技术交底及图纸会审记录4 施工组织设计5 设计变更通知单6 变更设计洽商记录7 测量复核记录二材料、半成品、构配件、设备进场检验复试文件1 主要原材料、构配件出厂证明、进场复检汇总表2 见证取样送检试验汇总表3 水泥检验报告4 水泥出厂合格证5 钢筋力学及工艺性能检验报告6 钢筋出厂合格证7 砂子、石子试验报告8 混凝土外加剂均质性检验报告9 混凝土外加剂出厂合格证10 砖检验报告11 砖出厂合格证12 商品混凝土出厂质量合格证13 成套设备检验报告14 成套设备出厂合格证15 管道出厂检验报告16 密封橡胶圈、止水胶带、铸铁爬梯出厂检验报告17 电气设备检验报告18 电气设备出厂合格证三施工试验、检验文件1 地基、复合地基、挡土墙槽基承载力试验报告2 (管道沟槽)地基钎探记录3 沟槽填土(素土、石灰土、砂砾土)击实试验报告4 填土含水率检验记录5 管道沟槽回填土压实度检验汇总评定表6 (管道沟槽回填土)压实度检验报告7 (管道沟槽回填土)压实度检验记录8 (箱涵)回填土压实度检验汇总评定表9 (箱涵回填土)压实度检验报告10 (箱涵回填土)压实度检验记录11 水泥混凝土强度检验汇总表12 水泥混凝土抗压强度统计评定表及检验报告13 混凝土抗渗性能检验报告14 砂浆试块强度检验汇总表15 砌体砂浆抗压强度统计评定表及检验报告16 混凝土、砂浆配合比申请单、通知单17 焊缝质量综合评价汇总表18 钢筋焊接接头力学工艺性能检验报告19 钢筋挤压接头单向拉伸性能检验报告20 超声波探伤报告21 超声波探伤记录22 钢构件射线探伤报告23 设备、钢构件、管道防腐层质量检查记录24 管道吹洗、消毒、脱脂检验记录25 补偿器冷拉试验记录26 电机单机试运行试验记录27 设备单机试运转记录四施工记录文件1 沉降观测记录2 水泥混凝土浇筑施工记录3 同条件养护混凝土试件测温记录4 箱涵、管道顶进施工记录5 沉井下沉施工记录6 水泥粉喷桩施工成果汇总表及施工记录7 石灰挤密桩施工记录8 沉入桩施工成果汇总表及施工记录9 静压沉入桩施工成果汇总表及施工记录10 钻(挖)孔砼灌注桩主要成果汇总表及施工记录11 钻孔桩灌注水下砼检验汇总表及施工记录12 预应力张拉记录汇总表11 预应力张拉施工记录14 构件吊装施工记录15 补偿器安装记录16 运转设备试运行记录17 调试记录18 施工日志五测量复核及预检文件1 施工技术交底记录2 水准点、导线点复测记录3 (现浇混凝土结构模板)预检工程检查记录4 (设备安装前)预检工程检查记录5 中间检查交接记录六隐蔽工程检查验收文件1 地基、地基处理、基槽隐蔽验收记录2 电气接地装置隐蔽检查验收记录3 (混凝土基础)隐蔽工程检查验收记录4 (管道)隐蔽工程检查验收记录5 (预埋件)隐蔽工程检查验收记录七工程安全及功能性检验文件1 现浇混凝土结构顶模支撑荷载试验报告2 无压力管、涵严密性实验记录3 压力管道强度及严密性试验验收记录4 预制砼构件结构性能检验报告5 阀门安装强度及严密性实验记录6 污泥消化池气密性试验记录7 电气绝缘电阻测试记录8 电气接地电阻测试记录9 电气照明全负荷试运行记录10 设备负荷联动试运行记录11 阀门启闭试验记录八质量事故及处理文件1 工程质量事故记录2 工程质量事故调查报告3 工程质量事故处理报告九竣工测量文件1 工程定位测量记录2 排水管道测量成果记录十工程质量检验评定文件1 单位工程质量竣工验收记录2 基础分部、子分部、分项工程质量验收记录3 基础工程检验批质量验收记录4 主体分部、子分部、分项工程质量验收记录5 主体工程检验批质量验收记录6 装饰分部、子分部、分项工程质量验收记录7 装饰工程检验批质量验收记录8 屋面分部、子分部、分项工程质量验收记录9 屋面工程检验批质量验收记录10 给排水、采暖分部、子分部、分项工程质量验收记录11 给排水、采暖工程检验批质量验收记录12 电器分部、子分部、分项工程质量验收记录13 电器工程检验批质量验收记录14 安管部位、工序质量评定表15 回填部位、工序质量评定表16 设备安装部位、工序质量评定表第四部分竣工图市政污水处理厂工程竣工图第五部分竣工验收文件一工程竣工总结1 建设单位工程竣工验收报告2 监理单位工程竣工验收质量评价意见报告3 勘察、设计单位工程竣工验收质量检查报告4 施工单位工程竣工验收报告二竣工验收记录1 建设工程竣工验收报告2 建设工程竣工验收备案表及专项验收认可文件3 工程竣工验收会议纪要4 建设工程质量保修书三财务文件1 工程决算2 建设工程造价审计报告及总结3 竣工结算第六部分声像、缩微品、电子档案一、声像档案(一) 工程照片1 开工前的原址、原貌1.1 开工前的原址、原貌、原重要地物的照片1.2 重要纪念物的照片2 地基及基础建(构)筑物基础类型及施工技术工艺制作的照片3 主体工程施工3.1 主体工程设计模型照片3.2 施工现场整体工程施工情况照片3.3 隐蔽工程的工艺制作及处理照片3.4 钢筋制作工程的钢筋布局、型号及节点焊接等照片3.5 反映主体工程的拉接筋布局、混凝土灌注质量等照片3.6 管道及设备工程、安装工程的管沟类型等照片3.7 建(构)筑物的位移、沉降、变形及处理的照片4 工程施工中主要的质量检查、事故处理、验收的照片5 工程竣工后的照片6 工程开工、竣工仪式照片(二) 录音、录像带1 开工前的原址、原貌开工前的原址、原貌、原重要地物的录像2 地基及基础建(构)筑物基础类型及施工技术工艺制作的录像3 主体工程施工3.1 施工现场整体工程施工情况录像3.2 建(构)筑物的位移、沉降、变形及处理的录像4 工程竣工后的录像5 工程施工中主要的质量检查、事故处理、验收的录音、录像6 工程开工、竣工仪式录音、录像二、缩微品按建设工程文件归档内容及顺序缩微接收.三、电子档案光盘、磁盘,按建设工程文件归档内容及顺序制作接收。
