机电工程施工管理案例实务
- 格式:ppt
- 大小:9.78 MB
- 文档页数:151


机电工程实务案例一、案例背景介绍咱就说在一个机电工程项目里啊,这是一个大型的工厂建设项目,要安装各种机电设备,像什么大型的机床啊,还有复杂的自动化生产线啥的。
这个项目的场地还挺特殊的,是在一个老工业区里,周围环境有点复杂,有一些旧的建筑和地下管线需要考虑进去。
而且呢,甲方要求这个项目必须在18个月内完成,时间上那是相当紧张的。
施工方呢,是一个中型的机电工程公司,之前做过一些类似规模的项目,但这个项目因为场地和时间的限制,还是有不少挑战的。
二、问题详细描述1. 首先就是场地的问题啦。
因为在老工业区,地下管线的布局图不是特别清晰,施工的时候就很容易挖到这些管线,造成不必要的损失和延误工期。
2. 时间这么紧,要安装那么多复杂的机电设备,人员安排就成了大难题。
如果人员不够,肯定完不成任务;但要是人员太多,又会造成管理混乱,效率低下。
3. 还有设备的采购问题呢。
一些高端的机电设备,供应商那边供货时间不太确定,而且运输过程中还可能会有损坏的风险。
这要是设备不能按时到,或者到了是坏的,那可就麻烦大了。
三、解决方案概述1. 针对地下管线的问题,找了专业的探测公司,对场地进行全面的地下管线探测,然后根据探测结果制定详细的施工路线,避开那些管线。
2. 对于人员安排,采用了项目管理软件,根据每个阶段的任务量精确计算所需的人员数量,然后把人员分成不同的小组,每个小组负责一个特定的工作区域或者设备安装任务,这样既保证了效率又便于管理。
3. 设备采购这块呢,和供应商签订了严格的合同,明确供货时间和质量要求,还买了运输保险。
同时,找了几家备用的供应商,以防万一。
四、实施步骤细节1. 地下管线探测的时候,先让探测公司用先进的探测仪器对整个场地进行扫描,然后人工对一些疑似的地方进行二次探测。
根据探测结果,在图纸上详细标注出管线的位置和走向,施工人员按照这个图纸来规划施工的具体位置。
2. 人员安排方面,在项目管理软件里输入每个设备的安装时间、难度等参数,软件就会算出每个阶段需要多少电工、钳工、焊工啥的。
二级建造师机电实务案例分析一、案例描述市小区住宅楼机房,准备安装空调系统,由一名二级建造师机电负责监管施工。
在监理过程中,发现施工方存在多项违规操作,例如使用次品材料、安装不符合规范等问题。
下面对这些问题进行分析,并提出对策。
二、问题分析1.使用次品材料施工方在安装空调系统过程中使用了次品材料,可能会造成安全隐患和设备损坏。
次品材料的质量难以保证,可能存在施工后无法正常运行、漏电等问题。
2.安装不规范根据规范要求,空调系统的安装应符合相关标准和规定。
施工方可能存在安装不规范的问题,例如未按照正确的位置安装空调室外机,未进行准确的管线布置等。
这些问题可能导致设备无法正常运行,影响住户使用。
3.违规操作施工方可能存在违规操作的情况。
例如,未按照安全要求进行施工,未使用个人防护装备,未进行必要的测试和验收等。
这些违规操作会增加施工过程中的安全风险,并可能导致施工质量不达标。
三、对策建议1.严格筛选供应商在选择供应商时要注重信誉和资质,避免使用次品材料。
可以要求供应商提供相关质量证明材料,并对材料进行抽样测试,确保其符合标准要求。
2.增加监督频率加强对施工方的日常监督,提高检查频率,确保施工过程中质量和安全问题能够及时发现和整改。
可以增加监理人员的工作时间,或者派驻专人进行全程监管。
3.提供相关培训向施工方提供相关培训,强调施工规范和安全要求,确保他们对建造要求有正确的理解和执行能力。
可以邀请专业人员进行培训,通过案例分析和技术指导,提高施工方的施工水平。
4.强化合同约束在施工合同中明确规定使用的材料质量标准和安装要求,对施工方的违规操作进行惩罚性约束。
同时,要及时追踪施工进度和质量,确保施工方按照合同约定进行施工。
5.加强沟通和协调与施工方建立良好的沟通和协调机制,及时解决施工中的问题和矛盾,保证施工进程的顺利进行。
对发现的问题要及时提出整改要求,并跟踪整改情况。
四、总结通过以上对策的实施,可以有效解决机房空调系统施工中存在的问题。
2020年二级建筑机电工程实务案例及答案案例1: 建筑电气工程案例描述某建筑项目需要进行电气工程施工,包括电力供应、配电系统、照明系统等。
请根据案例描述,回答以下问题。
1. 电气工程的施工流程是怎样的?2. 电力供应系统应满足哪些要求?3. 配电系统的设计原则有哪些?4. 照明系统的设计要点是什么?答案1. 电气工程的施工流程一般包括以下几个步骤:- 确定电气工程的施工方案和设计图纸。
- 进行电缆敷设和走线安装。
- 安装电力设备和配电装置。
- 进行电气线路的接地和绝缘测试。
- 完成电气设备的调试和运行测试。
2. 电力供应系统应满足以下要求:- 提供稳定可靠的电力供应。
- 满足建筑物各种用电设备的需求。
- 保证电力系统的安全性和可扩展性。
- 符合国家电力标准和相关法规要求。
3. 配电系统的设计原则包括:- 合理确定主配电房和分配电房的位置和规模。
- 设计合理的电缆走线和布线方案。
- 选择适当的开关设备和保护装置。
- 设置合理的电流互感器和电压互感器。
4. 照明系统的设计要点包括:- 根据建筑物的功能和使用要求,确定照明设备的种类和数量。
- 设计合理的照明布局和灯具安装位置。
- 选择节能高效的照明设备和灯具。
- 合理设置照明控制系统,包括开关、调光和定时功能。
案例2: 建筑给排水工程案例描述某建筑项目需要进行给排水工程施工,包括供水系统、排水系统、消防供水系统等。
请根据案例描述,回答以下问题。
1. 给排水工程的施工流程是怎样的?2. 供水系统的设计原则有哪些?3. 排水系统的设计要点是什么?4. 消防供水系统的设计要求是什么?答案1. 给排水工程的施工流程一般包括以下几个步骤:- 确定给排水工程的施工方案和设计图纸。
- 进行给水管道和排水管道的敷设和连接。
- 安装水泵和水箱等供水设备。
- 安装排水设备,如下水道、化粪池等。
- 进行给排水系统的试压和试水测试。
2. 供水系统的设计原则包括:- 确定合理的供水点和供水方式。

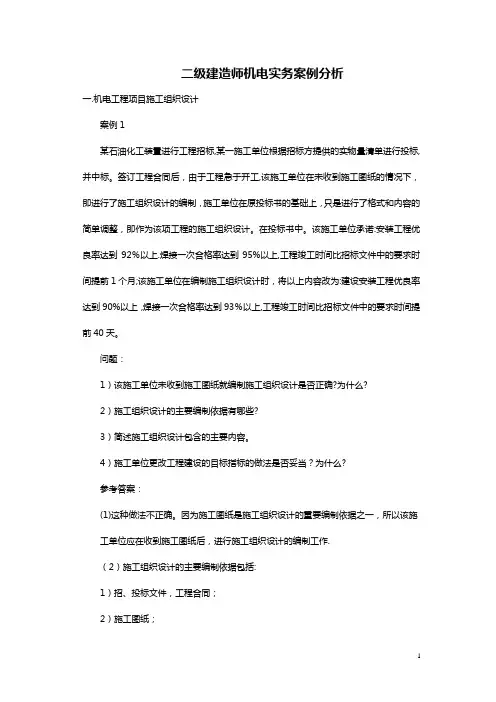

二级建造师机电实务案例分析一.机电工程项目施工组织设计案例1某石油化工装置进行工程招标,某一施工单位根据招标方提供的实物量清单进行投标,并中标。
签订工程合同后,由于工程急于开工,该施工单位在未收到施工图纸的情况下,即进行了施工组织设计的编制,施工单位在原投标书的基础上,只是进行了格式和内容的简单调整,即作为该项工程的施工组织设计。
在投标书中。
该施工单位承诺:安装工程优良率达到92%以上.焊接一次合格率达到95%以上,工程竣工时间比招标文件中的要求时间提前1个月;该施工单位在编制施工组织设计时,将以上内容改为:建设安装工程优良率达到90%以上,焊接一次合格率达到93%以上,工程竣工时间比招标文件中的要求时间提前40天。
问题:1)该施工单位未收到施工图纸就编制施工组织设计是否正确?为什么?2)施工组织设计的主要编制依据有哪些?3)简述施工组织设计包含的主要内容。
4)施工单位更改工程建设的目标指标的做法是否妥当?为什么?参考答案:(1)这种做法不正确。
因为施工图纸是施工组织设计的重要编制依据之一,所以该施工单位应在收到施工图纸后,进行施工组织设计的编制工作.(2)施工组织设计的主要编制依据包括:1)招、投标文件,工程合同;2)施工图纸;3)与工程建设相关的法律法规,工程适用的标准规范;4)施工单位的企业标准及资源状况;5)工程现场的实际情况及当地的气候环境等.(3)施工组织设计包含的主要内容有:1)工程概况;2)工程建设目标指标;3)施工部署及进度控制计划;4)资源需用计划;5)主要施工方法;6)施工组织及保证措施,包括:材料保证措施,技术保证措施,质量目标及保证措施,现场文明施工措施,HSE目标及保证措施;7)施工暂设规划;8)施工总平面布置等内容。
(4)此问题答案分为两个部分:1)将安装工程优良率和焊接一次合格率降低的做法是不正确的。
因为在投标文件中,以上目标指标是投标方对招标方的重要承诺,具有法律约束力,投标方(即施工承包单位)是不能擅自违背的。
