普通填料路基填筑施工工艺标准
- 格式:doc
- 大小:72.50 KB
- 文档页数:6
路基填筑标准化施工工艺一、施工理念要把路基工程当成土工结构物来施工。
要确保路基的强度、稳定性、耐久性,要能够抵住各种自然因素作用的影响。

二、路基总体施工工艺三阶段:准备阶段、施工阶段、整修验收阶段四区段:填筑区段、平整区段、碾压区段、检验区段,均需进行流水作业。
八流程:施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证、路基整修。
路基要做到轮廓分明、路肩边线、路拱大面平整、曲线地段要圆顺,路拱每层做完之后,路肩洒白灰线。
三、路基设计标准新建客货共线铁路设计暂行规定:线下设计标准:200Km/h,线上设计标准:160Km/h。
路基宽度:直线段7.7米,曲线段根据曲线半径不同进行加宽, 曲线半径大于6000米,曲线外侧加宽值为0.2米;R小于3500米,曲线外侧加宽0.4米;R界于二者之间,加宽0.3米;路基形状:三角形4%横向排水坡;路肩宽度不小于1米;路基填料:基床表层0.6米级配碎石,基床底层1.9米AB组填料;路堤基床以下为ABC组填料或改良土。
在涵洞和桥梁缺口地段填筑级配碎石,涵洞缺口,路基施工中要做成台阶,两侧的级配碎石要分层、均匀填筑。
四、路基填筑施工标准化施工工艺1.施工放样开工前,先进行导线、中线、水准点的复测,并把重要的中线点引出路基外,设置护桩,护桩每边的数量不少于3根。
测量成果需报监理工程师审核后,再按图纸放出路基中线、坡脚、边沟等位置。
路堤每填筑一层应测设一次边桩,并用石灰标出边线(应含加宽值),路堤每填筑1.5-2.0m后测设一次中桩。
2.基底处理及清表(1)基底处理填筑前认真做好基底处理,软土路基地段应得前做好桩基处理、砂垫层等、并检查验收。
(2)清表施工前需清除路基范围内原地面表层植被、树根、并做好临时排水设施。
将原地面腐、松土清除,并换填好土。
具体施工方法:用推土机、平地机、挖掘机对路基填筑范围内表土清除深度10〜30cm,清除的表土杂物堆弃于施工范围之外。
可编辑修改精选全文完整版铁路路基填筑验收标准、填筑要求及控制要点《路基填筑验收标准、填筑要求及控制要点》一、路基填筑验收标准1、路基填料1)、基床底层:普通填料最大粒径不大于60mm。
2)、基床以下路堤:最大粒径小于75mm。
检验数量:1×104m3检验一次填料粒径,颗粒级配及细粒土含量。
监理平行检验10%平行检验,且同一土源不少于1次,最大干密度最优含水率。
3)、基床表层:非过渡地段掺入3%水泥,过渡段基床表层掺5%水泥,检验数量:5000m3检1次级配,10%平检。
4)、过渡段:基床底层范围内掺3%水泥(分过渡段方式),表层:5%水泥检验数量:2000m3检1次级配,10%平检。
2、填料压实标准,控制指标1)、基床以下路堤:检测指标:K30、K检验数量:K30≥110(细)130(粗)K≥0.92每层检K6点;每填高约90cm检K304点。
2)、基床底层,检测指标:K30、Evd、K检验数量:K30≥130(细)150(粗)Evd≥40 K≥0.95 每层检K6点,边线1m处左右各2点,中间2点;每填高约90cm,检Evd、K30各4点,边线2m各1点,中间2点。
3)、基床表层:K30、Evd、K检验数量:K30≥190 Evd≥55 K≥0.97 每层检Evd、K各6点,边线1.5处左右各2点,中间2点;每层检K30 4点,边线1.5m处左右各1点,中间2点。
4)、过渡段:K30、Evd、K检验数量:K30≥150 Evd≥50、K≥0.95 每层检K3点,边线1m 左右各1点,中间1点;每填高约30cm检Evd 3点,中间1点,靠近桥台边缘2点;每填高约60cm检K30 2点,边线2m处左右各1点。
3、施工要求和注意事项1)、尽量避免雨天施工,合理安排施工工序。
2)、各正式填筑前,根据不同填料和机械情况进行填筑压实试验段,确定合理的铺填厚度,碾压遍数和填筑工艺,确保满足设计要求的压实标准,不少于3个检验批验收合格后,方可确定大面积施工的工艺参数。
按照“三阶段、四区段,八流程”工艺(即:“准备阶段、施工阶段、整修验收阶段” 、“填筑区段、整平区段、碾压区段、检测区段” 、“施工准备、基底处理、分层填筑、摊铺整平、晾晒(洒水)、碾压、自检报验、路基整修”)组织施工。
严格实行“划格上土,挂线施工,平地机整平”工艺。
(1)填筑材料选用指定取土场中料源和利用方,且需经试验室检验合格,满足规范要求方可使用。
(2)在路堤填筑过程中,填方材料按每5000m3 以及在土质变化时进行取样,按规范规定试验方法进行填料的颗粒分析,液限、塑限、有机质含量和击实试验,并用重型击实法确定该种填料的最大干密度和最佳含水量。
根据不同填料分别选择一段不小于100m (全幅路基)进行试验段施工。
以此确定最佳工作段长度、松铺厚度、压实遍数和最佳机械组合等参数。
试验段施工前,需将试验报告及施工方案报监理工程师批准。
1、填方作业采取分层平行填筑方法,最大松铺厚度不大于30cm,最小松铺厚度不得小于10cm。
推土机粗平,平地机精平,压路机碾压,保证路基压实度。
每层填料铺设的宽度,地质不良路段两侧各加宽50cm,其余路段两侧各加宽30cm 。
不同土质的填料分层填筑。
2、碾压时含水量控制在最佳含水量±2%范围内,遵循“先两边后中间,先轻后重,由慢到快”的原则,每遍重叠轮宽的1/3。
填土随铺、随平、随碾压,雨前和收工前将已铺好的填料碾压完。
3、自然横坡陡于1:5 的地段,将原地面挖成台阶后再填筑路基,由最低一层台阶填筑并分层压实,将所有台阶填筑完毕后,即可按照一般填土进行。
石料含量大于等于70%时,按填石路堤施工。
采用自卸车运输至现场,挖掘机配合推土机摊平,用不小于18t 的重型压路机进行碾压。
1、填石路堤进行分层填筑、分层压实。
每层松铺厚度不大于50cm, 石料粒径不宜超过层厚的2/3,不均匀系数宜为15~20;路床底面以下400mm 范围内填料粒径小于150mm;路床填料粒径小于100mm。
路基填筑施工一、填料选择1、《铁路路基设计规范》TB10001-2005中要求1.1、普通填料按颗粒粒径大小可分为三大类别:巨粒土、粗粒土和细粒土。
巨粒土、粗粒土填料应根据颗粒组成、颗粒形状、细粒含量、颗粒级配、抗风化能力等分为A、B、C、D组。
填料分组见“附表1”填料根据土质类型和渗水性可分为渗水土、非渗水土。
A、B组填料中,细粒土含量小于10%、渗水系数大于10-3cm/s的巨粒土、粗粒土(细砂除外)为渗水土,其余为非渗水土。
1.2、我项目部填料选择定名按照“巨粒土、粗粒土填料分组表”根据粒径分组,由大到小,以最先符合者确定进行一级定名,再根据细粒含量进行二级定名。
对选定填料进行以下分组:①块石土B组料:对粒径大于200mm颗粒的质量超过总质量的50%(包括易风化,尖棱状为主)的弱风化软块石定名为块石土;再对单轴饱和抗压强度Rc≤15MPa的不易风化的软块石定名为B组;②软块石土C组料:对粒径大于200mm颗粒的质量超过总质量的50%(包括易风化,尖棱状为主)的强风化软块石定名为块石土;再对易风化的软块石定名为C组;③碎石土B组料:对粒径大于60mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量在15%~30%的土质碎石定名为B组;④碎石土C组料:对粒径大于60mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量大于30%的土质碎石定名为C组;⑤粗角砾土B组料:对粒径大于20mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量在15%~30%的土质粗角砾定名为B组;⑥粗角砾土C组料:对粒径大于20mm颗粒的质量超过总质量的50%(尖棱状为主)的定名为块石土;再对细粒含量大于30%的土质粗角砾定名为C组;2、兰渝路施专-01-2/3、兰渝路施专-03-1~2/8的相关要求2.1、基床以下路堤填料及压实标准⑴路堤基床以下部分填料,宜选用A、B组、C组填料,不宜采用粉砂、细砂作填料。
公路工程路基填筑施工工艺及方法(1)施工准备①首先进行施工放样,定出路基用地界桩、路堤坡脚线,地基填筑前应进行压实,基底压实度不小于90%。
②填方路基施工前,通过土工实验选择合适的路基填土。
首先对可能用作路堤填料的土进行土工试验,按规定测定其物理力学指标,以试验结果作为评定土石是否可以作为路堤填料的唯一依据。
路堤填料选定后,测定土的最大干密度和最佳含水量,为路堤填筑、压实提供质量检测标准。
(2)路基填筑路堤填筑必须按路面平行线分层控制填筑标高,填筑作业应分层平行摊铺,每层填料宽度每侧应宽于填层设计宽度50cm,以保证修整路基边坡后的路堤边缘有足够的压实度,压实宽度不小于设计宽度,最后进行削坡。
不同土质的填料应分层填筑,且应尽量减少层数,每填料层压实总厚度不得小于50cm。
土方路堤填筑至路床顶面最后一层的压实层厚度不应小于10cm。
路堤填土高度小于80cm(不包括路面厚度)时,对于原地表清理与挖除之后的土质基底,应将表面翻松深30cm,然后整平压实。
其压实度应符合规范规定要求。
路堤填土高度大于80cm时,应将路堤基底整平处理并在填筑前进行碾压,其压实度不应小于90%。
(3)水平分层填筑①分层填筑时按填筑区的横断面全宽度纵向分层填筑,每层采用一种填料。
不得使用淤泥、有机土、含草皮土、树根和含腐植土;不得使用液限大于50%,塑限指数大于26的土,含水量超过规定的土作为填料。
②填筑分层厚度要求:填筑的机械性能、设计要求密实度、不同填料均应经过试验后确定。
开工前,应根据填方区的填筑高度及分层厚度、计算出计划分层层数,根据压路机行走速度、碾压遍数并绘制出分层施工图,技术交底于现场施工管理人员,认真控制其铺筑厚度,并配合机械随时调整厚度,每层压实的最大松铺厚度填土控制在30cm以内。
③填料含水量均等于或接近于最佳含水量,控制在不超过土壤试验中求得的最佳含水量的+2%或不低于最佳含水量的-3%的范围,保证碾压机械容易达到设计要求密实度。
路堤普通填料填筑施工作业指导书1 目的明确基床以下路堤普通填料填筑作业的工艺流程、操作要点和相应的工艺标准,指导填筑施工。
2 编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《铁路客运专线河南段施工图设计文件》3 适用范围适用于客专DK500+019~DK514+481段路基工程路堤普通填料填筑施工。
4填料要求4.1 路堤优先选用A.B 组填料,或采用改良土填料,路堤填筑材料要符和下列要求:1)填料中碎石最大粒径不得大于15cm。
2)路堤浸水部分采用水稳性高的渗水性材料填筑,严禁填筑易风化的软岩石。
3)相邻填层使用不同种类或颗粒条件的填料时,其粒径应符合D15/D85≤4(两层渗水土间)或D15≤0.5mm的渗滤要求。
4)用于改良的原土料,使用水泥改良时塑性指数宜小于12,有机质含量不宜超过2%,硫酸盐含量不大于0.25%。
使用石灰改良时塑性指数宜大于12,有机质含量不大于5%,硫酸盐含量不大于0.8%。
5施工工艺及技术要求在大面积的路堤填筑前,必须对相应的填料进行填筑压实的工艺性试验,通过工艺性试验确定填料的松铺厚度、碾压遍数、验证击实试验所获得的填料最佳含水率、合适的碾压设备参数等。
试验段位置应选择在地质条件、断面形式均具有代表性的地段,长度不小于100m。
5.1 施工方法及工艺路堤填筑要按照“三阶段、四区段、八流程”的施工工艺组织施工,每个区段的长度应根据使用机械的能力、数量确定,一般在200m 以上或以构造物为界。
各区段或流程内严禁几种作业交叉进行。
5.1.1 验收下承层填筑前应检查基底几何尺寸,核对压实标准(进行相关工序的检测与验收),不符合验收标准的基底应进行处理,使其达到验收标准。
5.1.2 测量放样在施工现场附近引临时水准点,报监理审批,严格控制标高;测出基底处理后的原地面标高,依据设计资料精确测设路基线路中心线及坡脚线,设桩标识。
直线地段一般每20m 一个桩,曲线地段一般每10m 一个桩,用浅白灰划出网格,并在桩上作出虚铺厚度的标记。

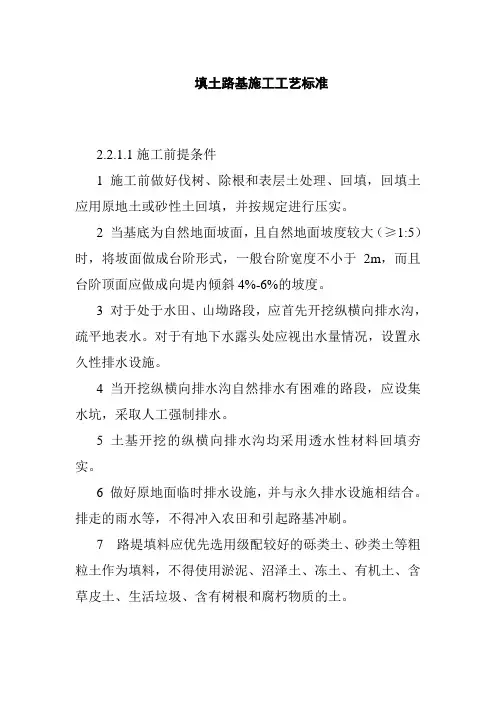

填土路基施工工艺标准2.2.1.1施工前提条件1 施工前做好伐树、除根和表层土处理、回填,回填土应用原地土或砂性土回填,并按规定进行压实。
2 当基底为自然地面坡面,且自然地面坡度较大(≥1:5)时,将坡面做成台阶形式,一般台阶宽度不小于2m,而且台阶顶面应做成向堤内倾斜4%-6%的坡度。
3 对于处于水田、山坳路段,应首先开挖纵横向排水沟,疏平地表水。
对于有地下水露头处应视出水量情况,设置永久性排水设施。
4 当开挖纵横向排水沟自然排水有困难的路段,应设集水坑,采取人工强制排水。
5 土基开挖的纵横向排水沟均采用透水性材料回填夯实。
6 做好原地面临时排水设施,并与永久排水设施相结合。
排走的雨水等,不得冲入农田和引起路基冲刷。
7 路堤填料应优先选用级配较好的砾类土、砂类土等粗粒土作为填料,不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、含有树根和腐朽物质的土。
8 对液限大于50,塑性指数大于26的土,不得作为94、96区填料。
当粗颗粒含量大于50%,且CBR 指标大于3时,可直接作为路基93区填料,当粗颗粒土含量小于50%,用湿法制作试件,CBR 指标大于3时,可通过专题研究,根据室内试验和现场试验路铺筑,确定碾压参数,可考虑作为路基93区填料。
9 路基填方材料,应经野外取土试验,符合下表4.1.1的规定时,方可使用。
10 做好路基填土试验段工作,并总结试验结果。
现场试验应进行到能有效地使该种填料达到规定的压实度为止,试验时应记录压实设备的类型、最佳组合方式;碾压的含水量及碾压速度、遍数、工序;每层材料的松铺厚度、材料的含水量等,试验结果报经批准后,可作为该种填料施工时控制的依据。
填土路基填料最小强度和最大粒径表 表4.1.1 项目分类 路面底面以下深度(cm ) 填料最小强度(CBR )填料最大粒径 (CM ) 填方路基 路床(0—30) 路床(30—80)上路堤854 10 10 15(80—150)下路堤(>150)3 15零填及挖方路基路床(0—30)路床(30—80)85101011 平地机等机械设备已备好,填土路基开工报告经批准。
填方路基施工路堤是利用土石在原地面填筑而成,填筑前的填料选择、基底状况、填筑方式等因素均影响路堤质量,因此,路基施工中必须对这些问题给予足够的重视。
一、土质路堤施工1.土质路堤对填料的要求土质路堤宜选用级配较好的砾类土、砂类土等粗粒土作为填料,路堤填料的最大粒径应小于150 mm,路床填料最大粒径应小于100 mm。
路基在填筑前,应对照设计文件,现场调查填料的来源(图3-1-1)、类型、可供开采的数量、上路桩号,并对填料进行试验,以判断填料的可用性。
据此还可确定路基采用填土、填石还是土石混填,以及填料所用于的压实区域和填筑的厚度。
直接利用挖方如图3-1-2所示。
图3-1-1 填料的来源图3-1-2 直接利用挖方路基填料的选择应符合《公路路基设计规范》(JTG D30—2015)及《公路路基施工技术规范》(JTG/T 3610—2019)中对路基用土的规定。
(1)含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。
(2)泥炭土、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土等,不得直接用于填筑路堤;确需使用时,应采用技术措施进行处理,经检验满足要求后方可使用。
(3)季节性冻土地区的路床及浸水部分的路堤不得直接采用粉质土,粉质土也不宜直接用于填筑二级及二级以上公路的路床。
(4)高速公路、一级公路路床填料宜采用砂砾、碎石等水稳性好的粗粒料,也可采用级配好的碎石土、砾石土等;粗粒料缺乏时,可采用无机结合料改良细粒土。
(5)路基填料最小承载比和最大粒径应符合表3-1-1的规定。
表3-1-1 路基填料最小承载比和最大粒径要求2.基底处理基底是指路堤填料与原地面接触的部分。
为使两者结合紧密,避免路堤沿基底发生滑动和防止因草皮、树根腐烂而引起路堤沉陷,保证路堤具有足够的强度和稳定性,必须视基底和填筑高度等情况,认真清除地表植被、杂物、淤泥和表土,处理坑塘,并对基底进行认真处理和压实,达到设计要求的压实度。
(1)伐树、挖根及表土处理的施工要点。
建设项目施工标准化4路基填筑4.1一般要求4.1.1一般路基填筑施工工序图1-4-1一般路基填筑施工工序流程图4.1.2承包人须配置与施工面积相匹配的平地机、压实机具、检测小钢钎、画格(线)小推车、坡度尺等工具进行路基填筑施工;高填方须使用重型碾压设备,碾压设备可配置GPS定位系统,行走记录可以储存、打印。
4.1.3路堤填筑应按照“四区段,八流程”的工艺组织施工。
“四区段”即:填筑区、平整区、碾压区、检测区”;“八流程”即:施工准备、基底处理、分层填筑、摊铺整平、洒水晾晒、碾压夯实、试验检测、路基修整。
填筑区、摊平区、碾压区、检测区应按要求设置标识牌。
图1-4-2四区段,八流程工艺图图1-4-3路基填筑分区施工4.1.4路基填筑应根据试验路总结或技术规范规定的每层土(石)松铺厚度、工作面每层填土总数量和运料车装土(石)量,用石灰在填土工作面上化成方格,以指导运料车正确倒土(石),确保每层填土(石)不超过规定的松铺厚度。
4.1.5路堤填筑坡率的控制(1)对于填土高度大于2m的路堤,应在路床填土顶面以下1.0m左右,将该层填土表面的纵、横坡调整至与该路段设计的纵横坡度一致。
(2)对于填筑高度小于2m的路堤,应在地基处理时将纵、横坡度基本调至接近设计要求,然后在第一层填土(或垫层)时,将该层填土表面的纵、横坡调整至与该路段设计的纵横坡度一致。
(3)每填筑2m高,边坡应进行刷坡整修;刷坡前,施工单位应准确测量放好边线桩位,打桩并洒灰线;路基宽度、中线偏位须经监理验收,合格后施工单位方可进行刷坡修整,坡率用坡度尺控制。
4.1.6高路堤宜每填筑2m冲击补压一次,或每填筑4〜6m强夯补压一次。
为保证路基宽度,填筑时路堤应超宽填筑;当地形受征地限制无法加宽时,可采用振动压路机对路堤边缘2~3m加大压实遍数。
(1)强夯或冲压施工方案及与已建构造物(包括桥台、涵洞、通道、挡土墙、路外地下管道、电杆及其他建筑物、永久性导线点、水准点等)保持的水平安全距离、与路基中已建构造物的竖向安全距离均应经论证确定,承包人应将包含以上内容的施工方案上报监理和业主,经批准后才能组织施工。
