土建与精装交接验收指导意见

土建与精装交接验收指导意见
土建与精装交接验收指导意见

土建与精装交接验收指导意见

(广东保利)

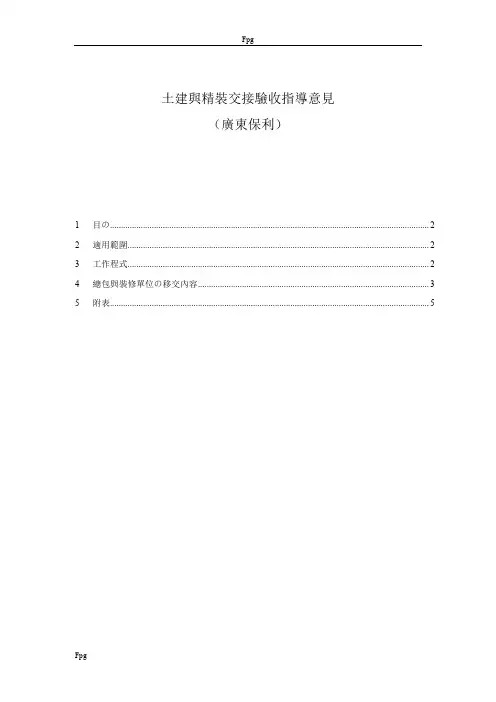

1 目的 (2)

2 适用范围 (2)

3 工作程序 (2)

4 总包与装修单位的移交内容 (3)

5 附表 (5)

1目的

规范和明确广东保利精装修房项目土建总包将毛坯房屋中间交付给装修总包的交付验

收流程,加强过程监控、明确质量责任、减少中间移交纠纷,从而提升最终工程质量。

2适用范围

广东保利所有项目的装修房项目的毛坯房屋中间交接。

3工作程序

3.1要求土建单位在主体工程完工后立即展开自查自纠,监理公司对此项工作进行监督,并向项目部提交自查整改结果报表;

3.2工程部应提前制定招投标计划,预算部应在精装修正式开工前两月完成精装修队伍的招标工作;

3.3 在选定精装修队伍后,项目部应立即着手开展土建与精装修的交接工作,该工作分为预验收和交接验收二个阶段。

第一阶段,装修单位派出预验收小组对意向范围内土建二次结构、抹灰、水电、门窗、防水等工程进行过程验收,每日向甲方项目部和监理单位提交验收报表,土建总包随验随改,为期一个月,确保正式交接验收时70%以上房间符合交接验收标准,从而缩短交接验收时间。

第二阶段,交接验收开始后,监理单位负责组织土建总包向装修总包办理房屋中间移交验收,要求每户全数进行,形成一户一表(《毛坯房移交验收记录表》)和一层一表(《公共部分移交验收记录表》),并报项目部存档;

3.4 装修总包应本着“分段整改、分段移交”的原则编制专门的中间移交验收的计划报工程部审批,同时抄送知会总包;在规定的中间移交期间内,土建总包及相关分包和装修总包根据移交计划有流水的办理移交。土建总包需积极对移交过程中提出的质量问题进行整改,此项工作必须在精装修正式开工前(即开工前两个月内)完成;否则,项目部可以直接委托装修总包进行整改,相应费用由土建总包承担;

3.5 在为期两个月的交接工作结束后,除结构安全、土建结构裂缝、外墙渗漏外的其它质量责任转移到装修总包,装修总包承担相应的接收后房屋质量责任。土建总包应在精装修正式开工前完成走火梯的装修,并移交给装修总包。同时,装修总包应承担装修区域的总包管理责任,负责整个装修工地现场的现场出入管理、安全文明施工、成品保护管理、装修分包管理等总包管理职责。

3.6 移交并不免除土建总包对工程质量的保修和相关责任,本中间交接验收要求每户

全数验收并记录问题,形成《毛坯房移交验收记录表》、《公共部分移交验收记录表》,要求项目部需存档1份作为以后复查整改的跟踪记录。

4总包与装修单位的移交内容

4.1户内土建

入户门、户内门:门洞口预留尺寸符合木门安装要求;门洞口的构造柱及墙体厚度符合设计要求;墙体的垂直度及平整度符合规范要求。

墙面:平整度、垂直度符合标准,阴阳角垂直平整;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。

厅房:室内1M线弹出;空调洞标高位臵正确;室内方正,阴阳角垂直。

厨房:墙面及室内符合以上要求;厨房闭水试验合格;排水管、给水管及电位预留正确、出墙深度及标高正确。

卫生间:墙面及室内符合以上要求;排水管、地漏、给水管的标高、出墙深度正确;卫生间闭水试验合格,门洞预留尺寸满足精装修施工的需要。

楼地面:地面打凿平整,找平层浇筑完成。

阳台:阳台外墙墙面及室外水平线;地漏闭水试验合格;栏杆安装完毕;阳台结构找坡符合要求。

天花:天花角线处墙面必须垂直和平整;客厅天花必须由土建凿平并补平腻子;对于有吊顶的卫生间及厨房天花可以放宽要求,不做处理。(为了节省成本,含吊顶卫生间、厨房的天花位可取消补平处理,将其表面清理干净即可。)

4.2公共部分土建

天花:如有吊顶,则可以放宽要求,不做处理;如无吊顶,必须凿平并用腻子补平。

墙面:平整度、垂直度符合标准,阴阳角垂直;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。

地面:地面打凿平整,清理干净。

说明:走火楼梯间及水电管井的装修是由土建单位完成的。主要内容包括楼梯间扶手、踏步砖、踢脚线抹灰、涂料施工。上述是包括在移交装修内容。

电梯:电梯门洞预留正确,待门框安装完毕后塞缝修补、收口完毕。

防火门:门洞预留尺寸正确,过梁安装符合要求,两侧门洞宽度一致。

4.3水电设备安装

水:给排水系统试压完毕合格,给排水畅通无漏水;管道尺寸标高安装后符合要求;管道口位臵准确,在墙地面的进出位精确;各个节口无堵。

强电:线管预埋准确,确认线管畅通;开关插座平齐准确,墙地面进出位符合设计要求;

墙面开关是否居中应于甲方协调一致;空调留孔正确齐平,无反坡倒水。

弱电:线管预埋准确,确认线管畅通;开关插座平齐准确,墙地面进出位符合设计要求;墙面开关是否居中应于甲方协调一致。

燃气:暗装的管道、阀门安装完毕,经试压合格,防腐施工完毕,经验收合格。

4.4其它方面的移交

外墙砖铺贴注意与精装修瓷砖的收口处理,阳角处一般要求为海棠角;土建整改必须避免墙体批荡面出现裂缝及空鼓;标高线由土建给出,以便铝窗、栏杆、木门及精装修施工依据;阳台、入户花园的地漏要做闭水试验无渗漏;土建按标高及设计要求砌筑烟道及管井挡水,并安装止回阀;土建需提供外用施工供水系统和供电系统接入点。

附件一:毛坯房移交验收记录表

附件二:公共部分移交验收记录表

附件三:土建单位对精装修单位移交过程中常见质量问题及参考解决方案

中间交付验收交接表

中间交付验收交接表 表号:L YFD-A8-08 项目名称:山西龙源宁武余庄(84MW)风电项目编号:FT01-A808-0440 致达华集团北京中达联咨询有限公司山西龙源宁武风电项目监理部: 我公司负责施工的NW40风机基础工程现已具备中间交付条件,请尽快组织中间交 接验收。 交付单位(章): 项目经理: 日期: 接收单位查验意见: 接收单位(章): 项目经理: 日期: 项目监理部意见: 项目监理部(章): 专业监理工程师: 总监理工程师: 日期: 本表一式份,由交付单位填报,建设管理单位存份,项目监理部、接收单位各存份,交付单位存份。

交接检查验收记录 编号:FT01-JJYS-0440 单位(子单位) 工程名称 NW40风力发电机组基础土建工程 移交单位名称中国能源建设集团黑龙江省火电第一工程有限公司 接收单位名称中国能源建设集团山西电力建设有限公司 交接部位NW40 风机基础 交接内容:基础环平整度、混凝土外观质量、混凝土试验报告、场地平整情况、接地电阻测试情况、土方回填 检查依据:施工图纸、施工规范 检查结果: 风机基础经检查外观无损伤\无露筋、蜂窝等缺陷。试验、检验报告齐全、完整,试块报告经评定合格。基础环平整度符合设计要求。场地平整符合要求。 1、混凝土试块编号: 标养: 同条件: 2、回填土试验编号: 3、接地采用镀锌扁钢-60×6mm,接地用扁钢130m。接地扁钢引出基础外长度大于2m。扁钢每隔2m与基础钢筋焊接,焊接时没有破坏钢筋受力。接地扁钢之间的连接采用搭接焊,三面满焊,搭接长度为扁钢宽度的3倍大于180mm。 4、基础环抄测见基础环交接抄测记录 验收意见: 移交单位(章):负责人: 年月日接受单位(章): 负责人: 年月日 监理单位(章): 负责人: 年月日 建设单位(章): 负责人: 年月日

工程质量验收检查记录表

工程质量验收检查记录表 (资料) 附表 建筑工程施工技术资料目录表 总目录 工程名称:

一、总目录 1、建筑工程基本建设程序必备文件 2、建筑工程综合管理资料 3、地基与基础工程 4、主体结构工程 5、建筑装饰装修工程 6、建筑屋面工程 7、建筑设备安装工程综合管理资料 8、建筑给水、排水及采暖工程 9、建筑电气工程 10、通风与空调工程 11、电梯工程 12、智能建筑 13、施工日志 14、竣工图 二、建筑工程基本建设程序必备文件 1、立项申请报告及批复 2、可行性研究报告及批复 3、环境质量报告书及批复 4、固定资产投资许可证或相应的资金证明文件

5、建设用地批准书 6、土地使用证 7、拆迁补偿安置协议 8、建设用地规划许可证 9、建设工程报建审核书 10、建设工程规划许可证 11、建设工程测量记录册 12、施工图设计文件审查意见 13、建设工程质量安全监督登记表 14、建筑工程施工许可证 15、中标通知书 16、施工合同及监理合同 17、各方责任主体及分包单位资质文件 18、见证员证书 19、建设工程规划验收认可文件 20、消防验收文件或准许使用文件 21、环保验收文件或准许使用文件 22、电梯安装工程监督登记表及监督站出具的电梯准用证 23、燃气工程验收文件 24、房屋建筑工程质量保修书 25、商品住宅《住宅质量保证书》和《住宅使用说明书》 26、工程质量评估报告 27、勘测文件质量检查报告 28、设计文件质量检查报告 29、工程质量验收申请表 30、单位(子单位)工程质量验收记录 31、建设工程质量验收意见书 32、建设工程竣工验收报告 33、房屋建设工程和市政基础设施工程竣工验收备案表 34、法规、规章、规定必提供的其它文件 35、工程地质勘测报告(单独组卷) 三、建筑工程综合管理资料 1、单位工程开工报告 2、单位工程施工组织设计 3、单位工程坐标定位测量记录 4、工程质量事故报告 5、工程质量事故(停工)通知 6、工程质量事故处理报告 7、工程复工通知书 8、工程中间验收交接记录 9、单位(子单位)工程质量控制资料核查记录 10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录 11、单位(子单位)工程观感质量检查记录 12、单位工程施工安全评价书 13、工程总结

建筑工程交接验收记录

交接验收总记录 2 、本表经参加移交人员签字后有效,交接单位、监理、业主各持一份。

厕浴间、厨房间、阳台地面蓄水试验交接验收记录 编号:02 注:1、每次每项抽查10个点,合格率在80%以上为合格。 2、本表经参加移交人员签字后有效,交接单位、监理、业主各持一份。

1. 装饰交接验收:土建单位把每户卫生间和阳台、厨房的水蓄养好,水位高度为地面饰面层以上2-3cm。第一次检查是否渗漏水,如有渗漏水做好详细记录,过24小时后让土建单位和装饰单位、业主共同参加检查,有渗漏处做好详细记录,并要求土建单位对结构层做好防水处理。重复以上检查直至卫生间和阳台、厨房的地面无渗漏现象,确定无渗漏水后让土建单位和装饰单位办好移交手续。注:漏水明显可看到,渗水要看仔细,混凝土板的颜色有深浅有可能是渗漏水。 2. 检查有防水要求建筑地面的基层(各构造层)和面层,应采用泼水或蓄水方法,蓄水时间不得少于24h;

地、墙面放样交接验收记录

1. 检查前道工序土建、电梯单位的工作是否符合装饰施工要求。 2. 装饰单位必须按图纸准确的进行装饰面的地面、墙面放样,使下道工序操作有基准面和基准线。 3. 按图纸复查地、墙面放样线(主要是让施工单位解释清楚放样的尺寸位置)。 检查询问施工单位对预留门洞口位置、墙体的轴线位移是否达到装饰施工要求。 4. 检查询问施工单位对墙面的垂直度、平整度和有粉刷墙面的空鼓情况是否达到装饰施工要求。 5. 电梯层门地坎水平度偏差不得大于2/1000,地坎应高出装修地面2-5mm (业主要求mm);垂直度根据装饰石材面要求。 以上的检查,土建单位的施工、电梯安装单位的施工有不符合装饰设计要求,装饰施工也无法调整的由装饰单位以书面形式提出。 6. 现浇结构尺寸允许偏差:表面平整度≤8mm。 7. 砌体工程允许偏差:轴线位移≤10mm;垂直度(每层) 墙高度≤3m为≤5mm,墙高度>3m为≤10mm;表面平整度≤8mm;门窗洞口尺寸 5mm;窗口偏移20mm。 本工程粉刷由装修单位施工,交接验收不含以下内容: 8. 高级抹灰允许偏差:立面垂直度、表面平整度、阴阳角方正均为3mm。 9. 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。 10.每次每项抽查10个点,合格率在80%以上为合格。 11.本表经参加移交人员签字后有效,交接单位、监理、业主各持一份。

工程质量验收检查记录表

工程质量验收检查记录表 (资料)

附表 建筑工程施工技术资料目录表 总目录 工程名称:

建筑工程施工技术资料目录 一、总目录 1、建筑工程基本建设程序必备文件 2、建筑工程综合管理资料 3、地基与基础工程 4、主体结构工程 5、建筑装饰装修工程 6、建筑屋面工程 7、建筑设备安装工程综合管理资料 8、建筑给水、排水及采暖工程 9、建筑电气工程 10、通风与空调工程 11、电梯工程 12、智能建筑 13、施工日志 14、竣工图 二、建筑工程基本建设程序必备文件 1、立项申请报告及批复 2、可行性研究报告及批复 3、环境质量报告书及批复 4、固定资产投资许可证或相应的资金证明文件 5、建设用地批准书 6、土地使用证 7、拆迁补偿安置协议 8、建设用地规划许可证 9、建设工程报建审核书 10、建设工程规划许可证 11、建设工程测量记录册 12、施工图设计文件审查意见 13、建设工程质量安全监督登记表 14、建筑工程施工许可证 15、中标通知书 16、施工合同及监理合同 17、各方责任主体及分包单位资质文件 18、见证员证书 19、建设工程规划验收认可文件 20、消防验收文件或准许使用文件 21、环保验收文件或准许使用文件 22、电梯安装工程监督登记表及监督站出具的电梯准用证 23、燃气工程验收文件 24、房屋建筑工程质量保修书 25、商品住宅《住宅质量保证书》和《住宅使用说明书》 26、工程质量评估报告

27、勘测文件质量检查报告 28、设计文件质量检查报告 29、工程质量验收申请表 30、单位(子单位)工程质量验收记录 31、建设工程质量验收意见书 32、建设工程竣工验收报告 33、房屋建设工程和市政基础设施工程竣工验收备案表 34、法规、规章、规定必提供的其它文件 35、工程地质勘测报告(单独组卷) 三、建筑工程综合管理资料 1、单位工程开工报告 2、单位工程施工组织设计 3、单位工程坐标定位测量记录 4、工程质量事故报告 5、工程质量事故(停工)通知 6、工程质量事故处理报告 7、工程复工通知书 8、工程中间验收交接记录 9、单位(子单位)工程质量控制资料核查记录 10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录 11、单位(子单位)工程观感质量检查记录 12、单位工程施工安全评价书 13、工程总结 四、地基与基础工程 (一)、桩基础、天然地基、地基处理等工程 工程质量控制资料——验收记录 1、桩基础、天然地基、地基处理等子分部工程质量控制资料核查记录 2、桩基础、天然地基、地基处理等子分部工程质量验收记录 3、桩基础、天然地基、地基处理等子分部工程质量验收登记表 工程质量控制资料——施工技术管理资料 1、桩基础、天然地基、地基处理等子分部工程开工报告 2、分部(子分部)工程施工方案 3、设计图纸会审、变更及洽商记录 4、分项工程质量技术交底卡 5、桩基础、天然地基、地基处理等子分部工程基线复核 6、桩基础、天然地基、地基处理等子分部工程质量验收申请表 7、新技术、新材料、新工艺试验研究资料和施工方法 8、桩基础、天然地基、地基处理等子分部工程小结 工程质量控制资料——产品质量证明文件 1、水泥出厂合格证、进场物理性能检验报告及汇总表 2、钢筋出厂合格证、进场力学性能、工艺性能检验报告及汇总表 3、钢筋化学成分检验报告及汇总表 4、砂进场物理性能检验报告及汇总表 5、碎石、卵石进场物理性能检验报告及汇总表 6、商品混凝土出厂质量证明书

工程中间验收交接记录-建筑工程竣工验收系列表格

工程中间验收交接记录-建筑工程竣工验收系列表格 单位工程竣工验收 一、竣工验收准备工作: 1完成收尾工程 收尾工程的特点是零星、分散、工程量小,但分布面广,如果不及时完成,将会直接影响项目的竣工验收及投产、使用。 项目经理部应做好收尾工程,及时摸清收尾工程项目,通过竣工前的预检,作一次彻底的清查,按设计图纸和施工合同要求,逐一对照,找出遗漏项目和收尾工程的重点制定作业计划,相互穿插施工;同时注意成品保护工作。 竣工验收资料的准备 竣工验收资料和文件是工程项目竣工验收的重要依据,项目经理部从施工开始就应完整地积累和保管,竣工验收时在职能部门的指导、配合下按照政府有关要求编目建档。 3竣工验收的预验收 竣工验收的预验收,是初步鉴定工程质量,避免收尾工程进度拖延,保证施工项目顺利投产、使用不可缺少的工作。通过预验收,可及时发现遗留问题,事先予以返修或返工。 二、竣工验收的依据: 竣工验收依据主要有:施工图纸、施工合同、图纸会审记录、设计变更单、技术核定单、现行的施工规范及工程质量、竣工验收资料等。 三、竣工验收的标准: 竣工验收的工程项目在工程内容上按照施工图纸、施工合同、图纸会审记录、设计变更单、技术核定单、现行施工规范及工程质量验收规范要求全部施工完毕,即室内工程全部做完,室内外地下管网及散水、明沟、沿步、斜道全部做完,内外粉刷(贴面)完毕;建筑物、构筑物周围以内场地平整、障碍物清除,道路及下水道畅通,且水流灯亮,窗明地净。住宅工程还要求对讲系统、煤气等尽可能完成。 四、竣工验收的程序: 1项目经理部预检 当工程施工完后,根据工程进度计划,项目经理应组织项目部有关职能人员,对拟报竣工工程的情况和条件,对照施工图纸的要求、施工合同的规定和现行工程质量验收规范,进行检查验收。主要包括竣工项目是否符合有关规定,工程质量是否符合现行质量验收规范,竣工资料是否齐全,施工完成情况是

安装工程中间验收交接记录

安装工程中间验收交接记录

附带: 文明施工 重新制作规范的“三板一图”,于4 月10 前完成。 做好宣传鼓舞工作,应在现场大门,塔吊等位置挂设安全质量标牌。在其他醒目位置部位挂设安全及防火标牌。设吸烟室(拟定在现场会议室),其他部位严禁吸烟。 加强现场平面管理,现场施工料具码放必须按阶段性指定位置,码放整齐,该成方的成方,该码垛的码垛。加强现场用火管理,未经项目经理批准,任何人不得擅自动火。 按“三清”、“六好”要求定期进行文明施工检查。此项工作由项目经理负责组织,一般每月一次。派专人清扫厕所,经常扫除,定期扫除,定期洒专用药物,宿舍区由组长负责各自卫生区的清扫,以保证职工有一个良好的居住环境。食堂要坚持卫生责任制,确保饮食卫生。对食堂外的垃圾进行一次清除,以后要定期清除。 第一章雨期施工技术措施 表演池、鲸鱼池、2 号工作间及地下通道施工均可赶上雨期,因而必须采取必要的雨期施工措施。 每次搅拌混凝土前,对砂、石含水率进行现场测定,并相应调整用水量,确保配合比的准确。 浇筑混凝土时(尤其是表演池池壁),因配备塑料薄膜以防临时降雨,以尽可能保证浇筑混凝土连续施工。如确因突然大雨无法继续施工时,则因留置后浇带(不是施工缝),然后按后浇带做法处理。表演池底板、池壁的混凝土浇筑时间应根据阶段性天气预报安排,避开降雨天气。 对于尚未进行基础施工的坑壁,进入六月份后要用塑料薄膜覆盖,以防因雨水冲刷造成塌方。对于表演池观众厅基础处(最南面的三个)已出现边坡裂处安排人尽早清除,以防降雨,引起塌方。 备潜水泵、离心泵各两台,降雨后及时抽走基抗内积水。 鲸鱼池北边基抗边缘进入六月份后须培土挡水,以防外面积水流入基坑。 六月上旬进行一次现场用电线路及机械设备全面检查以确保雨期施工安全。 如需在水泥库外面码垛放水泥时,垛底面必须高出地面300mm,且排水通畅,垛子顶面必须铺塑料薄膜一层,且备足苫布,以防水泥受淋变质,露天码存放的水泥最长时间不得超过7d,局部受潮结块水泥,不得用于结构工程。 附带: 环境保护、水土保持保证措施 1、实行环保目标责任制,把环保指标以责任书的形式层层分解到有关部门及个人,列入承包合同和岗位责任制,建立一个懂行善管理的环保自我监控体系。 2、组织所有员工学习环保知识,提高其环境意识,自觉遵守国家有关控制环境污染的法律、法规。 3、应做好临时排水系统规划,包括阻止场外水流入现场和使现场水排出场外两部分,着重注意地面排水,以防泥沙流向河床。

【工程表格模板】设备基础交接验收记录

MJJ302010□□□ 工程名称王家岭煤矿综采 设备安装工程 建设单位 山西王家岭 煤业有限公司 分项工程名称混凝土工程(设备基础)施工单位 山西煤炭运销集团晋能煤矿工程有限公司 设备编号设备基础图号 项目名称设计、规范允许偏差(cm)实测数值基础坐标纵、横轴线±20 10、8 基础不同点平面标高 -20 -4、-8 基础外形尺寸±20 8、12 基础平面上不平度每米 5 4 全长10/全长10 工作面 中心位置+10 8 巷道宽度+20 10 巷道高度度10 5 基础外观检查情况符合GB50204-2002的要求符合基础混凝土强度30 30 检查结论 矿建技术负责人: 质量检查员: 年月日设备安装技术负责人: 质量检查员: 年月日 矿建监理工程师: (建设单位项目负责人) 年月日安装监理工程师: (建设单位项目负责人) 年月日 注:本表由施工单位填写。

MJJ302010□□□ 工程名称王家岭煤矿井下主排水泵 房设备安装工程 建设单位 山西王家岭 煤业有限公司 分项工程名称混凝土工程(设备基础)施工单位中煤第五建设有限公司设备编号2#水泵及电机基础图号 项目名称设计、规范允许偏差实测数值 基础坐标纵、横轴线±20 基础不同点平面标高 0 -20 基础外形尺寸±20 基础平面上不平度每米5/m 全长10/全长 预留地脚螺栓孔中心位置+10 深度+20 孔垂直度10 基础外观检查情况符合GB50204-2002的要求基础混凝土等级C30 检查结论 矿建技术负责人: 质量检查员: 年月日设备安装技术负责人: 质量检查员: 年月日 矿建监理工程师: (建设单位项目负责人) 年月日安装监理工程师: (建设单位项目负责人) 年月日 注:本表由施工单位填写。
