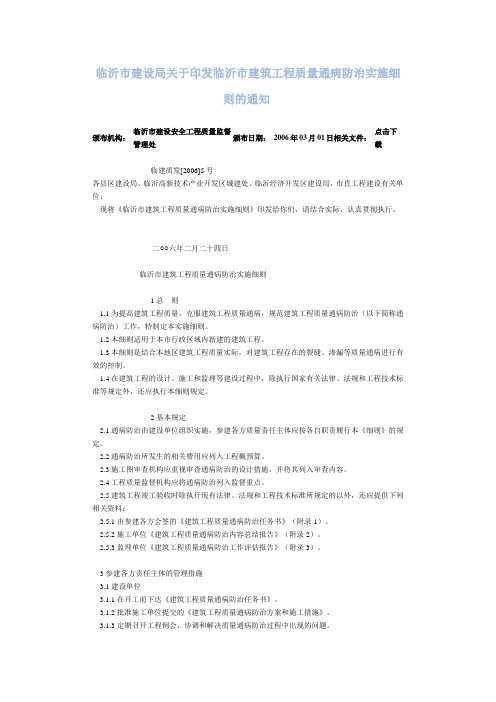

临沂市建设安全工程质量监督点击下发布单位:发布日期:

2006年03月01日相关文件:

管理处载XX质发[2006]5号

各县区建设局、临沂高新技术产业开发区城建处、临沂经济开发区建设局,市直工程建设有关单位:

现将《临沂市建筑工程质量通病防治实施细则》印发给你们,请结合实际,认真贯彻执行。

二O六年二月二十四日

XX建筑工程质量通病防治实施细则

1 总则

1.1 为提高建筑工程质量,克服建筑工程质量通病,规范建筑工程质量通病防治(以下简称通病防治)工作,特制定本实施细则。

1.2 本细则适用于本市行政区域内新建的建筑工程。

1.3 本细则是结合本地区建筑工程质量实际,对建筑工程存在的裂缝、渗漏等质量通病进行有效的控制。

1.4 在建筑工程的设计、施工和监理等建设过程中,除执行国家有关法律、法规和工程技术标准等规定外,还应执行本细则规定。

2 基本规定

2.1 通病防治由建设单位组织实施,参建各方质量责任主体应按各自职责履行本《细则》的规定。

2.2 通病防治所发生的相关费用应列入工程概预算。

2.3 施工图审查机构应重视审查通病防治的设计措施,并将其列入审查内

3.2 设计单位

3.2.1 在建筑工程设计中提出相应的设计措施,针对有关规定优化细化设计 做法。

3.2.2 将通病防治的设计措施和技术要求向相关单位进行设计交底。

3.3 施工单位

容。

2.4 工程质量监督机构应将通病防治列入监督重点。

外,

2.5 建筑工程竣工验收时除执行现有法律、法规和工程技术标准所规定的以

还应提供下列相关资料: 2.5.1 由参建各方会签的《建筑工程质量通病防治任务书》(附录

1)。 施。

2.5.2 施工单位《建筑工程质量通病防治内容总结报告》(附录

2.5.3 监理单位《建筑工程质量通病防治工作评估报告》(附录

3 参建各方责任主体的管理措施

3.1 建设单位

3.1.1 在开工前下达《建筑工程质量通病防治任务书》。

2)。 3)。

3.1.2 批准施工单位提交的《建筑工程质量通病防治方案和施工措施》。

3.1.3 定期召开工程例会,协调和解决质量通病防治过程中出现的问题。

3.1.4 在工程建设中,要保证合理工期、造价和工程设计标准。

3.1.5 应将通病防治列入工程检查验收内容。 3.1.6应明确通病防治的奖罚措

3.3.1 认真编写《建筑工程质量通病防治方案和施工措施》,经监理单位审查、建设单位批准后实施。

3.3.2 做好原材料、构配件和工序质量的报验工作。在采用新材料时,除应

有产品合格证、有效的新材料鉴定证书外,还应进行必要的检测。

3.3.3 记录、收集和整理通病防治的方案、施工措施、技术交底和隐蔽验收等相关资料。

3.3.4 根据经批准后的《建筑工程质量通病防治方案和施工措施》,对作业班组进行技术交底,样板引路。

3.3.5 专业分包单位应提出分包工程的通病防治措施,由总包单位核准、监理单位审查、建设单位批准后实施。

3.3.6 工程完工后,总包单位应认真填写《建筑工程质量通病防治内容总结报告》。

3.4 监理单位

3.4.1 审查施工单位提交的《建筑工程质量通病防治方案和施工措施》,提出具体要求和监控措施,并列入《监理规划》和《监理细则》。

3.4.2 认真做好隐蔽工程和工序质量的验收,上道工序不合格时,不允许进入下一道工序施工。

3.4.3 配备常规的便携式检测仪器,加强对工程质量的平行检验,发现问题及时处理。

3.4.4 工程完工后,应认真填写《建筑工程质量通病防治工作评估报告》。

4 墙体裂缝防治的技术措施

4.1 设计

4.1.1 建筑工程地基应按变形控制设计,并按《建筑地基基础设计规范》

(GB50007-2002的有关规定进行地基变形计算,采用天然和复合地基的建筑工程平均沉降计算值不大于150mm。

4.1.2建筑工程长度大于45m时,应设置变形缝,当有其它可靠措施时,可在规范范围内适当放宽。

4.1.3 多孔砖外墙的室外勒角处应作水泥砂浆粉刷;多孔砖砌体位于地面以下或防潮层以下时,多孔砖的孔洞应用水泥砂浆灌实。

4.1.4 在多孔砖砌体中留槽洞及埋设管道时,应符合下列规定:

1 施工中应准确预留槽洞位置,不得在已砌墙体上凿槽打洞;

2 不应在墙面上留(凿)水平槽、斜槽或埋设水平暗管和斜暗管;

3 墙体中的竖向暗管宜预埋;无法预埋需留槽时,墙体施工时预留槽的深度

及宽度不宜大于95 m×95 mm。管道安装完后,应采用强度等级不低于C10的细石混凝土或强度等级为M10的水泥砂浆填塞。当槽的平面尺寸大于95 m

×95 m时,应对墙身削弱部分予以补强并将槽两侧的墙体内预留钢筋相互拉结。

4在宽度小于500 mm的承重小墙段及壁柱内不应埋设竖向管线。

5 墙体中不应设水平穿行暗管或预留水平沟槽;无法避免时,宜将暗管居中埋于局部现浇的混凝土水平构件中,也可采用专用混凝土预制构件暗埋水平管。求。

当暗管直径较大时,混凝土构件宜配筋。墙体开槽后应满足墙体承载力要

6 管道不宜横穿墙垛、壁柱;确实需要时,应采用带孔的混凝土块砌筑。

7 当洞口的宽度大于或等于2m 时,洞口两侧应设置钢筋混凝土边框或壁柱。

4.1.5女儿墙宜采用实心页岩烧结砖增设压顶和抗裂柱;门窗固定点宜采用预制混凝土砌块预埋;各种管道固定点及墙体安装空调室外机处,应采用实心页岩砖砌筑或增设搁板。

4.1.6三小间室内标高以上1.5米高以下应采用钢丝网防水砂浆罩面,或满

刮液体防水材料两遍,三小间横墙应采用实心页岩砖砌筑。

4.1.7混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,应增设间距 不大于 3m 的构造柱,每层墙高的中部增设厚度为 120mm 与墙体同宽的混凝土 腰梁,砌体无约束的端部必须增设构造柱,且与主体结构梁、墙、柱可靠拉 结,并采取钢筋混凝土框加强。

4.1.8 主体与阳台栏板之间必须可靠拉结。

4.1.9 在两种不同基体交接处,应采用钢丝网抹灰或耐碱玻璃网布聚合物砂 浆加强带进行处理,加强带与各基体的搭接宽度不应小于

150m m 。顶层粉刷砂

浆中宜掺入抗裂纤维。

4.1.10 灰砂砖、粉煤灰砖、蒸压加气混凝土砌块宜采用专用砌筑砂浆砌筑。

4.1.11 顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压 加气混凝土砌块等材料;当采用上述材料时,墙面应采取满铺钢丝网粉刷等必 要的措施。

4.1.12 外墙应采用保温砂浆、复合保温材料等外墙外保温措施。

4.1.13 屋面应进行保温设计,其传热阻不得小于 4.1.14 对于钢筋混凝土屋盖的墙体裂缝(如顶层墙体的八字缝、水平缝

,可采取下列预防或减轻的措施:

1 屋盖上宜设置有效的保温层或隔热层;

2 顶层墙体砌筑砂浆的强度等级宜提高;

3xx 减少屋面混凝土构件的外露面;

4 在屋面保温层或刚性面层上宜设置分隔层;

5 在顶层墙体内宜适当增设构造柱,适当配置水平钢筋或水平钢筋混凝土 带;

6 顶层圈梁与屋面板间宜设置隔离层,坡屋顶混凝土板宜在分户墙部位断 开。

4.2 施工

4.2.1 页岩多孔砖的型号、强度等级必须符合设计要求,并应按现行国家标

1.26 m

2.K / W 。 等)

准《烧结多孔砖》(GB13544)进行检验和验收。

4.2.2 多孔砖在运输、装卸过程中,严禁倾倒和抛掷。经验收的砖,应分类堆放整齐,堆置高度不宜超过2m。

4.2.3 在常温状态下,多孔砖应提前1 至2 天浇水湿润。砌筑时砖的含水率宜控制在10%~15%。

4.2.4 页岩多孔砖墙体应严格控制砌筑砂浆和易性,对竖向灰缝宜采用打顶

头灰或加浆填满,砂浆稠度宜控制在60~80 mm。施工质量等级为B级。

4.2.5 多孔砖砌体应上下错缝,内外搭接,采用一顺一丁形式。上下皮搭接

般为115 mm,个别部分亦不得小于53 mm,砖柱不得采用包心砌法。

4.2.6 多孔砖砌体砌筑时孔洞应垂直于受压面。多孔砖不应砍砖,必要时可现场切割或使用少量实心页岩配砖。砖柱和宽度小于1m的窗间墙,应选用整砖

砌筑。

427蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出釜停放期宜为45d (不应小于28d),上墙含水率宜为5%~8%。混凝土小型空心砌块的龄期不应小于28d,并不得在饱和水状态下施工。

4.2.8 填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙砌筑完并间隔15d以后,方可将其补砌挤紧;补砌时,对双侧竖缝用高标号水泥砂浆嵌填密实。

4.2.9 砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。

4.2.10 采用加气混凝土砌块的砌体结构砌筑完成后宜60d 后再抹灰,并不得少于30d。

4.2.11 框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。

4.2.1 2采用轻质砌块、轻骨料混凝土小型空心砌块等的填充墙与框架柱交接处,应用

15mm×15mm 木条预先留缝,在加贴网片前浇水湿润,再用1:3水

泥砂浆嵌实。 5 钢筋混凝土现浇楼板裂缝防治的技术措施

5.1 设计

5.1.1 住宅的建筑平面宜规则,避免平面形状突变。当平面有凹口时,凹口周边楼板的配筋宜适当加强。当楼板平面形状不规则时,宜设置梁使之形成较规则的平面。

5.1.2钢筋混凝土现浇楼板(以下简称现浇板)的设计厚度一般不应小于

120 mm (厨房、浴厕、阳台板不得小于90 mm)。

5.1.3 一层现浇钢筋混凝土板底应做保温层。

5.1.4屋面及建筑物两端的单元中的现浇板宜设置双层双向钢筋,钢筋间距

不宜大于100mm,直径不宜小于6mm。外墙转角处宜设置放射形钢筋,钢筋的数量不应少于7? 10长度应大于板跨的,且不得小于 1.5m。

5.1.5 在现浇板的板宽急剧变化处、大开洞削弱处等易引起收缩应力集中处,钢筋间距不应大于150伽,直径不应小于6mm,并应在板的上表面布置纵横两个方向的温度收缩钢筋。板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的0.15%。

5.2 施工

5.2.1 现浇板的混凝土应采用中粗砂。

5.2.2 混凝土应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂,其减水率不应低于8%。

5.2.3 预拌混凝土的含砂率应控制在40%以内,每立方米粗骨料的用量不少于1000 kg,粉煤灰的掺量不宜大于15%。

5.2.4 预拌混凝土进场时按检验批检查入模坍落度,高层住宅不应大于

180m m,其它住宅不应大于150mm。

5.2.5 严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。阳台、雨蓬等悬挑现浇板的负弯矩钢筋下面,应设置间距不大于300 mm的钢筋保护层垫块, 在浇筑混凝土时保证钢筋不位移。

5.2.6 在剪力区一般不宜设置接线盒,如设置应征求设计同意并应有设计加固措

施。

5.2.7 现浇板中的线管必须布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),线管应设置在板中,并有可靠的支撑固定措施。交叉布线处应采用线盒,线管的直径应小于楼板厚度,线管密集处或管径大于楼板厚度的沿预埋管线方向应增设? 6@

150、宽度不小于450mm 的钢筋网带。

5.2.8 现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。

529现浇板浇筑后,应在12h内进行覆盖和浇水养护,养护时间不得少于7d;对掺用缓凝型外加剂的混凝土,不得少于14d。

5.2.10现浇板养护期间,当混凝土强度小于1.2MPa时,不得进行后续施工。当混凝土强度小于10M Pa时,不得在现浇板上吊运、堆放重物。吊运、堆放重物时应减轻对现浇板的冲击影响。

5.2.11 支撑模板的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距不得大于300mm,中间不宜大于800mm。

根据工期要求,配备足够数量的模板,保证按规范要求拆模。

5.2.12 施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行。

6 楼地面渗漏防治的技术措施

6.1 设计

6.1.1 厨卫间和有防水要求的建筑地面必须设置防水隔离层。

6.1.2 厨卫间和有防水要求的楼板周边除门洞外,向上做一道有效高度不小于200mm 的混凝土翻边(有保温层的门洞部位亦应做混凝土上翻防水处理,上翻高度同保温层厚度),与楼板一同浇筑,地面标高应比室内其它房间地面低20?30mm。

6.2 施工:

6.2.1 上下水管等预留洞口座标位置应正确,洞口形状为上大下小。

6.2.2 管道安装前,楼板板厚范围内上下水管的光滑外壁应先做毛化处理,再均匀涂一层401 塑料胶,然后用筛洗的中粗砂喷洒均匀。

6 . 2 . 3现浇板预留洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆做粘结层。洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的处,待混凝土凝固后进行4h 蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。管道安装后,应在洞口处进行24h 蓄水试验。

6.2.4 防水层施工前应先将楼板四周清理干净,阴角处粉成小圆弧。防水层的泛水高度不得小于300mm。

625地面找平层向地漏放坡1?1.5%,地漏口要比相邻地面低5mm。

6.2.6有防水要求的地面施工完毕后,应进行24h蓄水试验,蓄水高度为

20?30 mm。

6.2.7卫生间墙面防水砂浆应进行不少于2次的刮糙。

7 外墙渗漏防治的技术措施

7.1 设计

7.1.1 外墙粉刷面层宜掺入聚丙烯抗裂纤维。

7.1.2 外墙涂料层宜选用吸附力强、耐候性好、耐洗刷的弹性涂料。

7.2 施工

7.2.1 外墙涂料在使用前,应进行抽样检测。

7.2.2外墙洞眼应按规范留置,采用半砖、防水砂浆二次堵砌,表面采用1:3 防水砂浆粉严,小圆孔宜采用微膨胀水泥砂浆二次填塞密实。孔洞填塞应由专人负责,并及时办理专项隐蔽验收手续。

7.2.3 外墙粉刷基层应采用人工凿毛或界面剂抹砂浆进行毛化处理,并应进行喷水养护。基层平整度偏差超标时,应进行局部凿除(凿除时不得露出钢筋),再采用聚

合物水泥砂浆进行修补。

7.2.4粉刷前应清除墙面污物,并提前1d 浇水湿润;两种不同基体交接处的处理应符合墙体防裂措施的要求。

7.2.5 外墙抹灰必须分层进行,严禁一遍成活,施工时每层厚度宜控制在

6?10mm。外墙粉刷各层接缝位置应错开,并设置在混凝土梁、柱中部;外粉刷必须设置分格缝。

7.2.6 外墙涂料找平腻子的厚度不应大于1mm。

7.2.7 外墙面砖嵌缝必须采用勾缝条抽压出浆至密实。

7.2.8 窗台、窗眉、阳台、雨蓬、腰线和挑檐等处粉刷的排水坡度不应小于2%。滴水线粉刷应密实、顺直,不得出现爬水和排水不畅的现象。

7.2.9 粘贴面砖的外墙面用防水砂浆刮糙时,门窗洞口四周墙面刮糙底层与糙面层必须位置错开。

8 门窗渗漏防治的技术措施

8.1 设计

8.1.1 门窗设计应明确抗风压、气密性和水密性三项性能指标。7层及7层以上外窗的抗风压性能和气密性能不宜低于 4 级、水密性能不宜低于3级;1? 6 层外窗的抗风压性能和气密性能不宜低于 3 级、水密性能不低于 2 级;其性能等级划分应符合GB/T7106(

7107、7108) -2002 的规定。

8.1.2 门窗拼樘料必须进行抗风压变形验算,拼樘料与门窗框之间的拼接应为插接,插接深度不小于10mm。

8.1.3 塑钢门窗型材必须使用与其相匹配的衬钢,衬钢厚度应满足规范要求,并作防腐处理。

8.2 施工

8.2.1 门窗安装前应进行三项性能的见证取样检测。

8.2.2 门窗框安装固定前应对预留墙洞尺寸进行复核,用防水砂浆刮糙处

理,然后实施外框固定。固定后的外框与墙体应根据饰面材料确定间隙。

823门窗安装应采用镀锌铁片连接固定,镀锌铁片厚度不小于 1.5mm,固定点间距:

转角处180mm,框边处不大于500mm。严禁用长脚膨胀螺栓穿透型材固定门窗框。

8.2.4 门窗洞口应干净干燥后施打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。

8.2.5门窗框外侧应留5mm宽的打胶槽口;外墙面层为粉刷层时,宜贴

“八”

型塑料条做槽口。

8.2.6 打胶面应干净干燥后施打密封胶,且应采用中性硅酮密封胶。严禁在涂料面层上打密封胶。

9 屋面渗漏防治的技术措施

9.1 设计

9.1.1 对于体积吸水率大于2%的保温材料,不得设计为倒置式屋面。

9.1.2 坡屋顶屋面设计应设置保温层、防水层;坡屋顶转角处及平屋面连接处要有细部防水做法,宜采用柔性防水做法;阁楼内应有通风措施,宜设置外百叶窗。

9.1.3 柔性材料防水层的保护层宜采用撒布材料或浅色涂料。当采用刚性保护层时,必须符合细石混凝土防水层的要求。

9.1.4 对女儿墙、高低跨、上人孔、变形缝和出屋面管道、井(烟)道等节点应设计防渗构造详图;变形缝宜优先采用现浇钢筋混凝土盖板的做法,其强度等级不得低于C30;伸出屋面井(烟)道周边应同屋面结构一起整浇一道钢筋混凝土防水圈。

9.1.5 膨胀珍珠岩类及其它块状、散状屋面保温层必须设置隔气层和排气系统。排气道应纵横交错、畅通,其间距应根据保温层厚度确定,最大不宜超过3m;排气口应设置在不易被损坏和不易进水的位置。

9.2 施工

9.2.1 屋面工程施工前,必须编制详细的施工方案,经监理审查确认后方可组织施工。

9.2.2 卷材防水层收头宜在女儿墙凹槽内固定,收头处应用防腐木条加盖金

属条固定,钉距不得大于450mm,并用密封材料将上下口封严。

9.2.3 在屋面各道防水层或隔气层施工时,伸出屋面管道、井(烟)道及高出屋面的结构处均应用柔性防水材料做泛水,其高度不小于250mm (管道泛水不小于300mm);最后一道泛水材料应采用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。

9.2.4 屋面防水层施工完毕后,应进行蓄水或淋水试验。

10 室内标高和几何尺寸控制措施

10.1 施工单位

10.1.1 由专人进行测量,各种测量仪器应定期校验。

10.1.2 主体施工阶段应及时弹出标高和轴线的控制线(如墙面1m 线、地面方正控制线等);主体完成后应做好建筑物垂直度、标高、全高测量记录,应准确测量,认真记录,并确保现场控制线标识清楚。

10.1.3 严格控制现浇板厚度,在混凝土浇筑前应做好现浇板板厚度的控制标

识,每1.5?2山2范围内宜设置一处。10.1.4装修阶段应严格按所弹出的标高和轴线控制线施工,发现超标时及时处理。

10.1.5 按检验批进行建筑物室内标高、轴线、楼板厚度的测量,每三层为一个检验批。测量后,认真填写《建筑物室内标高、轴线、楼板厚度测量记录》(附录4)。

10.1.6 室内标高、轴线位置的检测数量,每检验批按10%的房间数且不少于5 间进行抽查。

10.1.7 楼板厚度的检测数量,每检验批按10%的楼板数且不少于5块板进行抽查。

10.2 监理单位

10.2.1 应及时抽验施工单位测量记录。

10.2.2应对室内标高和几何尺寸不定期进行平行检验,发现问题及时处理。

11 安装工程质量通病防治的技术措施

11.1 给水工程

11.1.1 给水管材与管件应使用同一材质的材料。

11.1.2 给水管道应按设计规定设置补偿器;管卡间距应符合设计要求且固定牢固;过墙、过楼板时应设置套管。

11.2 排水工程

11.2.1 排水管材与管件应使用颜色一致、同一材质的材料。

11.2.2 排水管道应按规定设置检查口、清扫口,按规定使用斜三通或斜四通;排水支管坡度应符合设计及规范要求,严禁反坡;管道吊架应按规范要求设置。

11.2.3 座便器应采用合格的配套产品,使用节水型器具与配件;地漏水封高度应满足5 cm要求;止水台应按标准做法施工。

11.3 采暖工程

11.3.1 采暖工程应严格按设计图纸施工。

11.3.2 散热器应按规定涂刷防锈漆,在安装前应进行单体试压。

11.3.3 采用地板辐射采暖的工程应有专项施工方案,按规范设置隔离层、防潮层、伸缩缝,在楼地面内暗设采暖支管应按规范要求设置固定点,固定牢固。

11.3.4采暖工程应进行分户计量;采暖分水器需加设阀门;保温板应使用合格材料;热表出户设置。

11.3.5 采暖系统应有合理排气措施,严禁采暖支管反坡。

11.4 电气工程

11.4.1电气配管、线盒应采用合格产品,配管宜使用壁厚 1.2伽的中型PVC 管材,线管埋设深度应大于 2.5m。

11.4.2 电气配线应分色,剥线时应使用专用工具;多股线挂锡饱满,接线规

范,盒内线余量不应小于15 cm。

11.4.3 配电箱应制作规范,使用专用工具开孔,开孔标准,配电箱板厚度应大于1.2伽,箱内布线板厚度应大于1.5伽;箱内压线牢固,布线合理,弯曲半径应为钝角,不损伤线皮;零线及接地线汇流排规格应配套,且固定牢固。

1 1 .4.4低于2.4m 的灯具应加设接地线,大型灯具应按规定进行超载试验;开关应控制相线,强电、弱电插座间距应大于30 cm,接地线在插座间不应串联

连接。

11.4.5 电缆桥架及支架和引入或引出的金属电缆导管应做接地或接零。

11.5 空调、消防工程

11.5.1 空调主干管按规范及设计要求施工,严禁反坡,接口质量应符合要求;管道支、吊架制作规范。

11.5.2 风机盘管应做现场抽检试验,安装牢固;风道安装应平整、顺直;法兰连接规范;按规范要求做漏光、漏风试验。11.5.3 管道应使用合格保温材料,保护层厚度符合规范要求;保温接缝严密,阀门应做单独保温处理。

11.5.4 消防管道接口不应采用焊接;支管应加设防晃支架;消防喷头设置应顺直;消防栓安装规范、标高准确,按规定进行试射试验。

工程质量通病防治管理办法

工程质量通病防治管理办法 (试行) 总则 第一条为了便于公司对工程质量通病的有效防治,加强公司对工程质量通病防治工作的管理力度,强调对质量通病防治工作的过程管理,达到事前、事中、事后控制的目的,特制定本办法。 第二条工程质量通病防治工作是提高工程质量的有效途径,是树立公司品牌、扩大公司声誉的可靠保障,公司工程部必须将此项工作列入日常重点检查内容,狠抓落实。 第三条工程质量通病防治主要是指对卫生间地面渗漏、窗户漏水、墙面抹灰空鼓开裂、水管渗漏、小区配套工程因施工不当导致物业不易管理等质量问题的预防和治理,特别是有关工程使用功能质量问题的防治。 第四条本办法适用于公司对单位工程、配套工程的质量通病防治管理。第五条本办法包括组织机构与职责、工作组织程序、管理措施、质量标准、奖惩办法等共七部分内容。 组织机构与职责 第六条为了便于工程质量通病防治的管理工作,公司建立由经理总负责、工程副总经理具体负责、工程部经理、技术主管、现场工程师分别负责的五级质量通病防治组织。

第七条在工程质量通病的防治过程中,公司确定以上组织机构人员职责如下: 1、公司经理听取工程副总经理的意见和建议,对易发生质量通病部 位的专业承包队伍和采用的主要材料等进行决策;负责有关质量标准的签发并组织有关人员进行学习;向相关人员传达工程质量通病防治的重要性。 2、工程副总经理负责组织有关人员对使用功能产生重要影响的质 量问题的分析和处理;组织成立客户意见反馈快捷通道,对客户反映的质量问题进行分析,并组织有关人员进行及时处理;检查质量标准及相应措施执行的有效性。 3、公司工程部经理负责本部门在通病防治工作中的人员分工;督促 指导本部门人员完成在工程质量通病防治任务中的本职工作;对本部门人员在此项工作中的业绩进行评价。 4、技术主管负责技术标准、新材料及新工艺的确认和推行;每 月对工程质量通病防治计划的执行情况进行全面总结并向上级主管提交总结报告;参与对工程使用功能产生重要影响的质量问题的调查和处理。 5、现场工程师负责收集工程出现质量通病的有关情况,及时向 上级主管进行汇报;向监理单位、施工单位传达有关指令;参与易发生质量问题部位的隐蔽验收和工序验收;协调各方人员,确保质量通病防治有关质量标准的贯彻执行。

建筑工程质量通病防治措施(大全)

建筑工程质量通病防治措施 1.土方工程 1.1场地积水场地范围内局部积水 原因分析: (1)场地平整填土未分层回填压(夯)实,土的密实度很差,遇水产生不均匀下沉。(2)场地周围未做排水沟,或场地未做成一定排水坡度,或存在反向排水坡。(3)测量错误,使场地标高不一。 防治措施:场地内的填土认真分层回填碾压(夯)实,使密实度不低于设计要求,避免松填;按要求做好场地排水坡和排水沟。做好测量复核,避免出现标高误差。 1.2填方边坡塌方填方边坡塌陷或滑塌 原因分析: (1)边坡坡度偏陡。(2)边坡基底的草皮、淤泥松土未清理干净;与原陡坡接合未挖成阶梯形搭接;或填方土料采用淤泥质土等不符合要求的土料。(3)边坡填土未按要求分层回填压(夯)实。(4)边坡坡角未做好排水设施,由于水的渗入,土内聚力降低,或坡角被冲刷而导致塌方。 防治措施:永久性填方的边坡坡度应根据填方高度、土的种类和工程重要性按设计规定放坡;按要求清理基底和做阶梯形接槎;选用符合要求的土料,按填土压实标准进行分层、回填碾压或夯实;在边坡上下部做好排水沟,避免在影响边坡稳定的范围内积水。 1.3填土出现橡皮土填土夯打后,土体发生颤动,形成软塑状态而体积并没有压缩。

原因分析:在含水量很大的腐殖土、泥炭土、黏土或粉质粘土等原状土上进行回填,或采用这种土作土料回填,当对其进行夯实或碾压,表面易形成一层硬壳,使土内水份不易渗透和散发,因而使土形成软塑状态的橡皮土。 防治措施: 夯实填土时,适当控制填土的含水量;避免在含水量过大的原状土上进行回填。填方区如有地表水时,应设排水沟排水,如有地下水应降低至基底。治理方法:可用干土、石灰粉等吸水材料均匀掺入土中降低含水量,或将橡皮土翻松、凉干、风干至最优含水量范围,再夯(压)实。 1.4回填土密实度达不到要求回填土经碾压或夯实后,达不到设计要求的密实度。原因分析1)填方土料不符合要求;采用了碎块草皮、有机质含量大于8%的土、淤泥质土或杂填土作填料。(2)土的含水率过大或过小,因而到不到最优含水率的密实度要求。(3)填土厚度过大或压实遍数不够。(4)碾压或夯实机具能量不够,影响深度较小,使密实度达不到要求。 防治措施: 选择符合要求的土料回填;按所选用的压实机械性能;通过实验确定含水量控制范围内每层铺土厚度、压实遍数、机械行驶速度;严格进行水平分层回填、压(夯)实;加强现场检验,使其达到要求的密实度。 处理方法:如土料不符合要求,可采取换土或掺入石灰、碎石等措施压实加固;土料含水量过大,可采取翻松、凉晒、风干或掺入干土重新压、夯实;含水量过小或碾压机具能量过小,可采取增加压实遍数或使用大功率压实机械碾压等措施。 1.5挖方边坡塌方在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌。

建筑工程质量通病防治监理细则

B13 ***********工程 监理实施细则 (通病防治) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制 一、墙体裂缝防治的技术措施 1、砌筑砂浆应采用中砂,洁净过筛。水泥应采用普通硅酸盐水泥或矿渣硅酸盐水泥,并按有关规定进行检测。 2、砌块结构砌筑完成后30d不宜摸灰。 3、砌筑灰缝应横平竖直,全部灰缝均铺满砂浆,垂直灰缝不应大于12mm。灰缝饱满度均不得低于80%,并不得出现瞎缝、透明缝。 4、严禁在墙体上交叉埋设和开凿水平槽;竖向槽须在砂浆强度达到设计要求后,用机械开凿,且在粉刷前,加贴钢丝网片等抗裂材料。内墙面暗敷电线套管,应用机械切槽,不得随意剔凿,套管进入砌体表面埋置深度以大于1。5cm为宜。 5、应严格控制砖砌筑时的含水率。应提前1~2d浇水湿润,砌筑时块体材料表面不应有浮水,各种砌体砌筑时,块体材料含水率应符合以下要求:

1)。粘土砖、页岩砖:10%~15%。 2)。灰砂砖:8%~12%。 3)骨料混凝土小型空心砌块:5%~8%。 4)。加气混凝土砌块:≤15%。 5)。粉煤灰加气混凝土砌块:≤20%。 6)。混凝土砖和小型砌块:自然含水率。砌筑施工时,监理人员应在现场对含水率进行抽查。 6、施工洞、脚手眼等后填洞口补砌时,应将接槎处表面清理干净,浇水湿润,并填实砂浆。外墙等防水墙面的洞口应采用防水微膨胀砂浆分次堵砌,迎水表面采用1:3防水砂浆粉刷。孔洞填塞应由专人负责,并及时办理专项隐蔽验收手续。 二、混凝土结构工程(钢筋混凝土现浇楼板裂缝防治)的技术措施 1、模板和支撑的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距不应大于300m,中间不宜大于800mm.根据工期要求,配备足够数量的模板,拆模时,混凝土强度应满足规范要求.要根据工期要求,配备足够数量的模板,保证按规范要求拆模.对于水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载10kN/m2,或集中线荷载大于15kN/m的模板支撑系统,建筑施工企业应当组织专家组进行论证审查。 2、预拌混凝土进场时按检验批检查入模坍落度,住宅不应大于150mm。 3、浇板中的管线必须布置在钢筋网片之上,交叉布线处应采用线盒,线管的直径应小于1/3楼板厚度,沿预埋管线方向应增设Ф6@150、宽度不小于450mm的钢筋网带。水管严禁水平埋设在现浇板中。 4、楼板、屋面混凝土浇筑前,必须搭设可靠的施工平台、走道,施工中应派专人护理钢筋,确保钢筋位置符合要求。 5、现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。 6、施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行,后浇带应设在对结构受力影响较小的部位,宽度为700~1000mm。在后浇带两侧应沿后浇带方向设独立的支撑和模板带,等后浇带混凝土达到设计要求强度后再将其与后浇带模板一同拆除。施工缝在浇筑混凝土前,要严格按照规范对混凝土表面进行凿毛、座浆处理。后浇收缩带的混凝土浇筑应在相应混凝土浇筑60天后进行,后浇沉降带的混凝土浇筑应在主楼和裙楼的主体分别完工后进行,浇筑时应采用微膨胀混凝土,且强度等级应较两侧混凝土提高一个等级,膨胀剂的掺加量应由试验确定。后浇带的养护不得小于14天。后浇带混凝土应按有关要求留置试块。 7、应在混凝土浇筑完毕后的12h以内,对混凝土加以覆盖和保湿养护: 1)、根据气候条件,淋水次数应能使混凝土处于湿润状态。养护用水应与拌制用水相同。 2)、用塑料布覆盖养护,应全面将混凝土盖严,并保持塑料布内有凝结水。 3)、日平均气温低于5℃时,不应淋水。 4)、对不便淋水和覆盖养护的,宜涂刷保护层养护,减少混凝土内部水分蒸发。 8、混凝土养护时间应根据所用水泥品种确定: 1)、采用硅酸盐水泥、普通硅酸盐水泥拌制的混凝土,养护时间不应少于7d。 2)、对掺用缓凝剂型外加剂或有抗渗性能要求的混凝土,养护时间不应少于14d。

常见质量通病监理实施细则

常德市智立建设监理咨询有限公司第二监理部(高泗二期安置房)住宅工程 质 量 常 见 问 题 监 理 细 则 编制: 审批: 常德市智立建设监理咨询有限公司第二监理部 年月日

常德市智立建设监理咨询有限公司第二监理部(高泗二期安置房)住宅工程质量常见问题监理细则 (一)钢筋混凝土现浇板开裂问题: 1、主要表现形式:现浇板产生贯通性裂缝或上表面裂缝;现浇板四角四周部位产生斜向裂缝;现浇板沿预埋线管部位产生裂缝。 2、产生原因分析:现浇楼板厚跨比不够、钢筋位置不准确、混凝土配合比不合理、掺加的外加剂未通过实验室试配、水灰比过大、坍落度过大;混凝土保养不及时,保养方式不准确,湿润不足,养护时间不够、环境干燥或风大、水分蒸发过快;厚大构件温差应力引起收缩变形大;现浇混凝土拆模过早;板上施工堆载超重、模板支撑变形大等原因导致板开裂。 3、主要防控措施: (1)楼板厚度设计时不宜采用规范中板厚的最小取值,楼板厚度不宜小于100mm;当预埋线管交叉、布置集中时板厚不宜小于120mm;在建筑平面转折处的现浇楼面、现浇板屋面应采用双层双向布筋,钢筋间距宜取150-200mm。对不规则现浇板阳角、建筑平面外转角处有墙约束的现浇板板角应设置放射形钢筋,钢筋数量不少于7Ф10@100,长度应大于板短边净跨的1/3,且不小于1.5m。角部房间如有转角窗时,该角部房间板厚不宜小于120mm,板角应设置联系窗端混凝土墙、柱的板内暗梁,并设置放射形钢筋。

(2)对混凝土的配合比要提前优化,对掺合料总掺量应控制不宜大于水泥用量的40%。 (3)现浇楼面、屋面等水平构件模板支撑系统必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性。拆模时间未达到设计要求时,模板支撑不得拆除。 (4)后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行。后浇带应设在对结构受力影响较小的部位,宽度为700-1000mm。后浇带混凝土浇筑宜在主体结构浇筑60d 后进行。 后浇带处现浇梁板底模应采用独立支撑体系,以保证梁板拆模后的楼盖受力状态符合设计要求,独立支撑体系应符合高宽比的要求;后浇带浇筑前和浇筑后混凝土未达到拆模强度之前,后浇带处的模板支撑不得拆除。 (5)现浇梁板混凝土浇筑时,应搭设工作马道防止人为踩踏钢筋,应采取使用通长钢筋马镫筋等必要措施,确保现浇楼面、屋面板负弯矩钢筋的正确位置。 (6)预拌混凝土应严格按照实验室配合比进行配置,不得超量掺加外加剂,确保混凝土凝结时间符合要求;在运输、浇筑过程中,严禁二次加水,混凝土在进场浇筑前应进行坍落度检测试验,不符合要求的混凝土不得使用。 (7)现浇板上的安装洞口,必须按图纸要求正确预埋预留,杜绝后期剔凿。

建筑工程质量通病防治措施方案

精品文档 GDAQ21101□质量通病防治措施专项施工方案 工程名称:金鼎中心区消防站工程 总承包单位:广东荣基鸿业建筑工程总公司 编制人:年月日 审核人:年月日 审批人:年月日

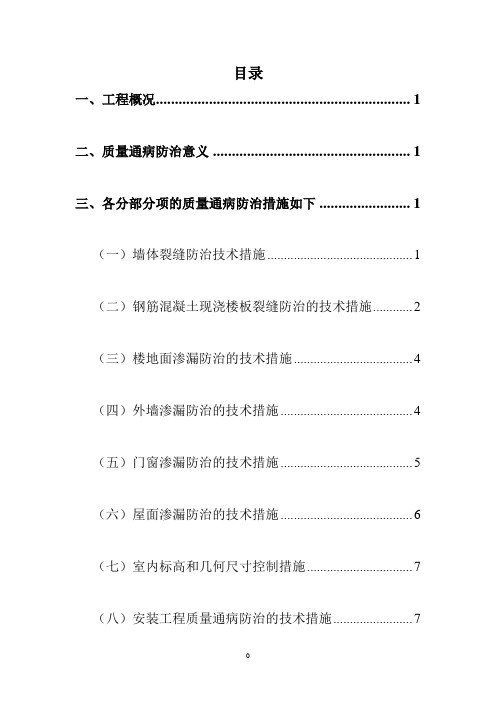

目录 一、工程概况 ---------------------------------------------------------------------------- 1 二、质量管理及保证措施 ------------------------------------------------------------- 1 三、工程质量的过程控制和质量通病的防治措施 ------------------------------- 4 1、模板工程-------------------------------------------------------------------------- 4 2、钢筋工程-------------------------------------------------------------------------- 7 3、混凝土工程------------------------------------------------------------------------ 9 4、砌筑工程------------------------------------------------------------------------- 16 5、防水工程------------------------------------------------------------------------- 17 6、楼板裂缝------------------------------------------------------------------------- 18 7、楼地面渗漏防治的技术措施 ------------------------------------------------- 19 8、外墙常见的质量通病 ---------------------------------------------------------- 20 9、门窗渗漏------------------------------------------------------------------------- 20 10、屋面施工阶段防水层起鼓、渗漏 ----------------------------------------- 21 11、屋面有排气要求的隔热层不按规定留排水、排气孔,使顶棚出现渗水等现象 ----------------------------------------------------------------------------- 22 12、楼梯抹灰后踏步阳角掉角、排水不畅------------------------------------ 22 13、尺寸偏差 ----------------------------------------------------------------------- 22

建筑工程质量通病防治措施范本

整体解决方案系列 建筑工程质量通病防治措 施 (标准、完整、实用、可修改)

编号:FS-QG-39935建筑工程质量通病防治措施Common quality control measures for construction projects 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 (一)主体工程: 1、模板工程: ①常见的质量通病有:爆模、未起拱、缝隙大等。 ②消除质量通病措施有: a.模板工程应有设计施工方案,模板支撑(架)应有足够的强度、刚度和稳定性,支撑(架)应能承受新浇筑砼的重量、模板重量、侧压力以及施工荷载。 b.砼梁≥4m时应按规定起拱 c.木模板应弹线修边,安装拼板应严格控制缝隙。 d.砼浇筑前,木模湿润水要足够。 e.旧模板翻转使用时板上的灰疙瘩应消除干净。 2、钢筋工程: ①常见的质量通病有:钢筋表面锈蚀、柱子外伸钢筋错

位、绑扎节点松脱、钢筋保护层不足、梁抗震135°箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不符焊接规定、板的负弯筋没有设马凳或被踩弯等。 ②消除质量通病措施有: a.钢材应按公司指定的符合要求厂家采购。 b.对锈蚀严重、带有颗粒状或片状的老锈钢筋不得使用。 c.浇筑砼前对伸出板面的柱筋应认真核对位置,并至少绑有两个箍筋固定,以防错位. d.铁丝绑扎应尽量选用不易松脱的绑扎形式,如节点松脱时重新绑牢。 e.搭接焊的钢筋的预弯应保证两钢筋的轴线在一直线上,再行施焊。 f.钢筋的保护层数量应满足需要。板的负弯筋应用垫块保护,安装预埋管线或浇筑砼时,不得踩踏板的负弯筋。 3、砼工程: ①常见的质量通病有:表面损伤如蜂窝、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差、裂缝等。

质量通病监理实施细则

一、工程概况…………………………………… 二、监理编制依据……………………………… 三、建筑工程质量通病防治措施:…………… 四、质量通病防治技术措施……………………(一)钢筋混凝土现浇楼板裂缝…………………(二)填充墙裂缝………………………………… (三)墙面抹灰裂缝……………………………… (四)外墙保温饰面层裂缝、渗漏………………(五)外窗渗漏…………………………………… (六)有防水要求的房间地面渗漏………………(七)屋面渗漏…………………………………… (八)卫生间局部等电位联结做法不规范………(九)电气暗配管不通,管内穿线“死线”(十)户内配电箱安装及配线不规范……………(十一)地漏安装不规范,水封深度不足………

(十二)散热器安装不规范,散热器支管渗漏 一 工程名称:上思县财政局城市棚户区改造建设项目工程 概况: 工程主要功能为商住楼,小区总用地面积为2810.03㎡。本工程为一栋27层商住楼及一层地下室。地上一层为商铺和架空停车,二至五层为停车库,六至二十七层为住宅,地下室一层为设备用房。 本工程总建筑面积16679.15㎡,其中,地上建筑面积为15975.23㎡,地下室建筑面积703.92㎡,建筑占地面积719.80㎡,建筑高度86.300m,室内地坪标高±0.000相当于绝对标高183.600m,室内外高差和工程定位详见总平面地位图。 本工程为一类高层住宅建筑,结构形式为框剪结构,工程等级为一级,耐火等级一级,抗震设防烈度为六度,屋面防水等级为一级,地下室防水等级为一级。使用年限为50年。工程概算投资额或建筑安装工程费:约2763.00万元。建设工程计划工期:共计26个月。 工程质量要求:工程质量要求:合格

质量通病防治监理实施细则

奉节县农产品综合交易市场工程 监理项目部 质 量 通 病 防 治 方 案 细 则 编制人: 审核人: 日期: 重庆市建永工程监理有限公司 奉节县农产品综合交易市场工程监理项目部 目录 一、工程概况 (2) 二、监理编制依据 (3) 三、建筑工程质量通病防治措施: (3) 四、质量通病防治技术措施 (4)

(一)钢筋混凝土现浇楼板裂缝 (4) (二)填充墙裂缝 (7) (三)墙面抹灰裂缝 (8) (四)外墙保温饰面层裂缝、渗漏 (9) (五)外窗渗漏 (11) (六)有防水要求的房间地面渗漏 (12) (七)屋面渗漏 (13) (八)卫生间局部等电位联结做法不规范 (14) (九)电气暗配管不通,管内穿线“死线” (16) (十)户内配电箱安装及配线不规范 (17) (十一)地漏安装不规范,水封深度不足 (17) 一、工程概况 1.工程名称:奉节县农产品集团综合交易市场1、2、3、4号楼2.建设地址:奉节县诗城路 3.工程规模:110568.73M2 4.工程结构特点简要描述:。机械冲击灌注桩基础,钢筋混凝土框架剪力墙结构;1、2号楼地下6 层、地上13层,建筑高度 42.4米,地下6层为商业、6至十九层为住宅、基顶~转换层 (6.000)框支梁1级、框支转换梁、落地剪力墙2级、框架柱、框架梁三级,转换层至屋顶底部加强区剪力墙2级、非底部加强区剪力墙4级。3、4号楼地下2层、地上13层,建筑高度48.85米,地下2层及3层至6层为商业、3至15层为住宅、基顶~转

换层(213.000)框支梁1级、框支转换梁、落地剪力墙2级、框架柱、框架梁三级,转换层至屋顶底部加强区剪力墙2级、非底部加强区剪力墙4级。 预计工程投资总额:万元。 建设工程计划工期:2013年7月10日—2015年7月10日共计480天。 工程质量要求:工程质量要求:合格 工程参建各方: 建设单位:重庆农产品集团奉节市场有限公司 监理单位:重庆市建永工程监理有限公司 设计单位:上海同强建华建筑设计有限公司 施工单位:海博建设有限公司 勘察单位:重庆华地工程勘察设计院 二、监理编制依据: 1、根据国家和省、市有关法律、法规和规范性文件,结合《市建筑工程质量通病防治办法》内容,开展建筑工程质量通病防治监理工作。 2、国家施工质量验收规范、规程、施工技术标准、设计图及设计文件。 3、本工程地质勘察资料。 4、本工程设计图纸、设计变更洽商以及有关的设计文件。 5、相关部门批准的项目批文、规划红线、规划许可证、施工许可证等。

某工程质量通病防治监理细则

14 ________________________________________ 工程质量通病防治监理细则 _______ 年月_______ 日至 _____________ 年____ 月 ____ 日内容 提要: 监理范围及重点 监理要点及方法 项目监理机构(章): _________________ 专业监理工程师:_____________________ 总监理工程师:_______________________ 日期:_______________________________ 江苏省建设厅建设监理处监制 一、编制依据 根据《建筑工程施工质量验收统一标准》(GB50300-2001);和《住宅工程质量通病控制标准》DGJ32/J16-2005、J10687-2006及《南京 市住宅工程质量通病防治》导则要求;结合X X工程,我监理部编 此质量通病防治监理细则。版权文档,请勿用做商业用途 (一)、工程质量通病的范围 在建设工程施工中,由于质量通病的存在,施工过程中会出现了

不同程度的质量问题,导致使用单位大伤脑筋。为此,建设部、各省市先后出台了关于质量通病的防治要求和办法;其根源在于施工过程中必须对其进行控制,也要求监理在过程检查中给予有力的控制。主要的质量通病有:墙体裂缝、钢筋砼现浇板裂缝、楼地面渗漏、外墙渗漏、门窗渗漏、屋面渗漏、室内标高和几何尺寸误差等。版权文档,请勿用做商业用途 (二)、工程质量通病防治办法 1、监理人员认真熟悉《导则》及其释义,真正领会《导则》的精髓。 2、审查施工单位编制的《住宅工程质量通病防治方案和施工措施》,其 内容必须符合“导则”有关要求。 3、将通病防治方案的落实融入工程监控的全过程,实施平行检查和工序验 收相结合,当防治措施没有落实或验收不符合要求时,现场监理人员必 须责成施工单位停工整改,直至符合要求为止。版权文档,请勿用做商业用途 4、砼浇筑时,严格执行旁站监理,督促操作人员认真执行砼施工有关规 定,确保砼浇筑质量。 5、工程完工后,应认真填写《住宅工程质量通病防治工作评估报告》,如 实反映工程质量的真实情况。 三)质量通病控制要点: 1、墙体方面: (1)蒸压加气砼砌块墙预留门洞应采取钢筋砼框加强。 (2)顶层内墙面应采取满铺钢丝网粉刷等必要措施,防止墙体开 裂。 (3)砌筑砂浆应采用中粗砂。 (4)加气砼砌块的出釜停放不应小于2 8d,上墙含水率宜为 5%?8%,砌筑前砌块应浇水湿润。 (5)填充墙砌至接近梁底或板底时,应留有一定的空隙,填充墙砌

建筑工程质量通病防治措施

建筑工程质量通病防治措施 “百年大计,质量第一”说明了工程质量之重要性,确保工程质量是建设工程永恒的主题。 在建设工程施工中产生了大量的质量问题,这些质量问题具有常见性,多发性以及难以彻底根治性,被业内称之为建筑工程质量通病,长期困扰着工程建设各相关单位,已引起政府相关管理部门的高度重视。 此次质检站开展此项工作,对我们的管理工作提出了更高的要求。因此,为树立公司信誉,根据本公司内部多年对质量通病治理经验,根据本项目特点制定出如下防治措施: 分项工程质量通病防治措施 1、模板工程质量通病防治措施 1、模板安装前,先检查模板的质量,不符质量标准的不得投入使用。 2、梁模板 ?通病现象:梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆模困难。 ?防治措施:支模时遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般略为缩短;梁侧模必须有压脚板、斜撑、拉线通直后将 梁模钉固。梁底模板按规定起拱;砼浇筑前,模板应充分用水浇透。 3、墙柱模板 通病现象:炸模、断面尺寸鼓出、漏浆、砼不密实,或蜂窝麻面、偏斜、柱身扭曲。 防治措施: ?根据规定的柱箍间距要求钉牢固;成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模;四周 斜撑要牢固。 ?在浇筑楼层砼前,沿四周及筒体内侧@0.5~1M设置预埋锁筋,距砼水平面约10-20㎝,用于加固侧模,防止砼在楼层水平施工缝处

错台。 ?3)在浇完砼之前,将柱底、墙底模板与砼基层之间的缝隙用水泥砂浆填密实,在浇完砼之前先铺一层水泥砂浆50~100㎜,便于接浆。 ?4)侧模拆除时间不能太早,派专人先用小锤敲击柱身或墙身,一旦有空鼓声,表示砼面与模板已脱离,方可拆模。 4、板模板 ?通病现象:板中部下挠,板底砼面不平。 ?防治措施:楼板模板厚度要一致,搁栅用料要有足够的强度和刚度,木方规格务必一致,60×90,间距≤150㎜,搁栅面要平整;支顶 要符合规定的保证项目要求;板模按规定起拱。 2、钢筋工程质量通病预防措施 1、竖向钢筋偏位质量通病的防治措施 1、在立框架柱、剪力墙模板支撑系统前,宜在现浇混凝土楼面上预埋Ф12的钢筋头或Ф48的短钢管作为支点,间距不大于1M,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。 2、图纸会审与钢筋放样时注意梁、柱、墙筋的排列,尽量减少竖向主筋因排列问题而产生的位移。 3、在梁柱节点钢筋密集处,在柱与梁顶交界处,扎筋时给框架柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,在将柱主筋逐一绑扎牢固,并沿柱、墙高临时绑扎间距不大于300的箍筋或水平筋2~3道,确保节点处柱、墙筋在浇筑时不会发生偏位。 4、加强砼现场浇筑管理工作,认真进行技术交底,严禁将整管或整料斗的砼直接灌注到柱、墙内,不得随意冲撞构件的钢筋骨架,应先将砼卸在盘板上。再均匀下料,分层浇筑,分层振捣,这样既能保证砼的施工质量,又可防止撞偏钢筋骨架。 5、在进行竖向钢筋的搭接、焊接或机械连接前应先搭好脚手架,在上部通过吊线,用钢管固定出上部的托筋位置,使接长的钢筋能准确地套在箍筋范围内,这样在脚手架上安装柱、墙的钢筋,绑扎箍筋,即安全,又能保证竖向筋骨架不扭曲、不倾斜,还能提高工效。

质量通病防治监理细则

xxxxxxx项目 (质量通病防治) 监 理 细 则 编制: 审核: 审批: 湖北大成建设监理有限责任公司xxxx年xx月x日

质量通病防治监理细则 1、基本要求 2、墙体防裂 3、现浇板防裂 4、楼地面防渗漏 5、外墙粉刷防裂 6、门窗抗风、防渗 7、屋面抗裂、防渗 8、轴线控制

质量通病防治监理细则 一、基本要求 为有效控制工程存在的裂缝、渗漏、空鼓等质量通病,提高工程质量,制定监理细则如下: 1、审查施工单位提交的《施工技术方案》和《工程质量通病防治方案和施工措施》; 2、熟悉设计图纸中对工程质量通病的设计要求和措施,有不到位的地方通过建设单位向设计单位提出补充设计; 3、严格工序质量验收,将质量通病防治列入检查验收内容; 4、强化监理旁站,加强平行检查,发现问题及时处理; 5、做好通病防治专题记录,收集整理相关资料; 6、定期召开工地例会,协调和解决质量控制过程中出现的通病; 7、工程竣工后填写《工程质量通病防治评估报告》交建设单位批准,列入竣工报告。 二、墙体防裂 1、住宅长度大于40m时,建议设计单位设置变

形缝; 2砌体工程设置钢筋砼通长窗台梁和板带。①窗台:设在顶层和底层窗台位置,h≥120mm主筋4ф10,箍筋ф6@200;②板带:其它层窗台位置,顶层山墙位置每隔1.3m高度,C20砼主筋≥3ф8。板带砼浇筑应一次浇完; 3、对砼砌块类的轻质隔墙,构造柱间距不大于3m,砌体端部无约束时必须增设构造柱。预留的门窗口应采取钢筋砼框型门窗套加强; 4、顶层圈梁高度不宜超过240mm,顶层砌筑砂浆强度等级不应小于M7.5。楼层构造柱须一一对应伸入女儿墙中,女儿墙砼压顶内须配构造筋。砖砌女儿墙根部应做不低于120mm高的防渗反梁,现浇砼女儿墙应重视施工缝处理和设置纵向变形缝; 5、阳台与墙体之间的拉结筋应与墙体拉结可靠牢固可用合格的植筋胶并做拉结筋的拉拔试验; 6、外墙砌体与梁柱交接处除按有关工艺标准施工外,摸灰前应采用钢丝网或耐碱玻璃网布进行加固,搭接宽度每边不小于150mm; 7、顶层框架填充墙不宜采用灰砂砖,砼砌块等材料,如必须采用时,墙面应满铺钢丝网后粉刷; 8、外墙面在适当位置设置一定数量的分格缝;

建筑工程质量通病防治办法

质量通病防治方案 (寿光华盛·新城明珠C区) 编制: 审核: 批准: 浙江小九天建设集团公司 第一章、编制说明 针对目前建筑工程中,存在的大量质量通病的情况,项目部组织质量、安全、材料等相关部门,结合《山东省住宅工程质量通病专项治理措施》的相关规定,国家有关法律、法规和工程技术标准以及借鉴诸多工程实例的防治方法,特制订了《寿光华盛·新城明珠C区工程质量通病防治方案和施工措施》,以指导今后施工。 一、执行常用的施工规程、规范 1、《山东省住宅工程质量通病专项治理措施》 2、《建筑工程施工质量验收统一标准》(GB50300-2001) 3、国家建设部《工程建设标准强制性条文(2002)版》 4、《工程测量规范》(GB50026-93) 5、《建筑地基基础施工质量验收规范》(GB50202-2002) 6、《地下防水工程质量验收规范》(GB50208-2002) 7、《混凝土结构工程施工质量验收规范》(GB50204-2002) 8、《钢结构工程施工质量验收规范》(GB50205-2001) 9、《钢筋焊接及验收规程》(JGJ18-96) 10、《建筑地面工程施工质量验收规范》(GB50209-2002) 11、《屋面工程质量验收规范》(GB50207-2002)

12、《砌体工程施工质量验收规范》(GB50203-2002) 13、《混凝土小型空心砌块工程施工及验收规程》(DG/TJ08-006-2000) 14、《混凝土小型空心砌块工程质量检验评定标准》(GJ/TJ08-007-2000) 15、《建筑装饰装修工程质量验收规范》(GB20210-2001) 16、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 17、《建筑电气安装工程施工质量验收规范》(GB50303-2002) 二、执行常用的施工安全规程、规范 1、《施工现场临时用电安全技术规范》(JGJ46-88) 2、《建筑施工安全检查标准》(JGJ59-99) 3、《建筑施工高处作业安全技术规范》(JGJ80-91) 4、《建筑机械使用安全技术规程》(JGJ33-2001) 5、《建筑安装工程安全技术规程》 6、《建筑安装工人安全技术操作规程》 7、《建筑施工扣件式钢管脚手架安全技术规范》〔JGJ130-2001(2002年局部修订)〕 第二章、工程概况 华盛·新城明珠C区1#~5#楼,13#~28#楼6#~12#楼,29#~32#楼,工程总计建筑面积195712.67平方米。其中砖混结构为61712.5平方米,框子剪力墙结构为134000.17平方米。位于山东省寿光市地处幸福南路西侧,弥河街南侧,建设单位为寿光市华盛房地产开发公司,设计单位为寿光市建筑设计研究院有限责任公司和浙江华洲国际设计有限公司,监理单位是青岛建研院建设监理有限责任公司,由浙江小九天建设集团有限公司施工。 第三章、质量通病防治工作领导小组 成员 组长:潘明霞

建筑工程质量通病监理细则

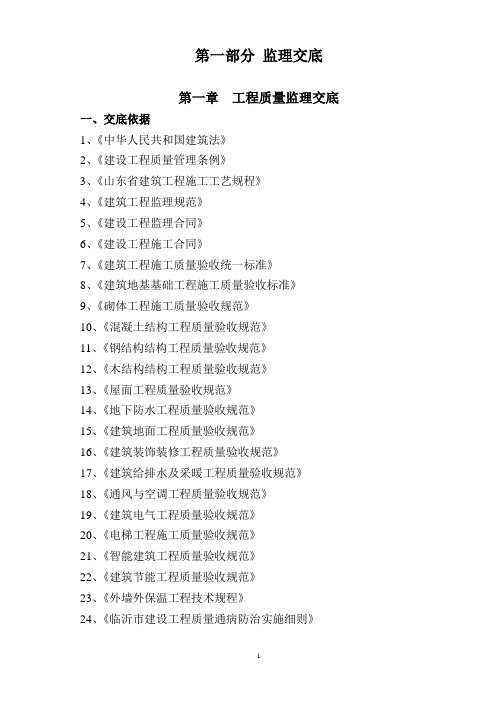

建筑工程质量通病监理细则. 质量通病防治监理实施细则 质量通病防治监理实施细则 一、工程概况:

二、监理工作依据: 1、国家和省、市有关法律、法规和规范性文件 2、国家施工质量验收规范、规程、施工技术标准、设计图及设计文件。 2守法※诚信※公正※科学 质量通病防治监理实施细则 3、本工程地质勘察资料。 4、本工程设计图纸、设计变更洽商以及有关的设计文件。 5、本工程建设监理合同和施工合同。

6、《建设工程强制性标准》(房屋建筑部分)。 三、阶段性建筑工程质量通病防治监理措施: (一)、开工准备阶段 1、审查施工单位提交的《建筑工程质量通病防治方案和施工措施》。 2、向建设单位提交《建筑工程质量通病防治监理细则》。 (二)、工程实施阶段 1、定期召开工程例会,协调和解决施工过程中出现的问题。 2、严格工序交接验收 3、严格执行监理旁站制度,加强平行检验,发现问题及时处理。 四、施工过程中工程按分项工程编制的具体质量通病防治监理细则如下: (一)、混凝土结构质量通病预防措施 1 原材料的质量控制与检验: 1.1水泥:工程所使用的水泥必须具备齐全的出厂合格证或试验报告资料。水泥进场后还必须按规定进行抽样试验,100%复检合格后方可使用。 1.2砂石:混凝土施工前,应对使用的砂石进行见证取样,经检测合格后方可使用。 3守法※诚信※公正※科学 质量通病防治监理实施细则1.3水质:拌合混凝土的水中不得存有影响水泥正常凝结的有害杂质

和油脂糖类等。 1.4为保证混凝土成品颜色一致,要求施工时使用同一厂家的同品种水泥,在同一部位使用同批同期水泥。 2.混凝土配合比设计与试验监督: 2.1混凝土浇灌前根据检测中心出具的配合比单确定配比,并做好试配工作,并按规范要求确定好坍落度,在施工过程中条件改变时,应进行调整。 2.2混凝土坍落度按布料高度(或拖泵泵送高度)及工程部位确定,每班测坍落度两次。 2.3混凝土公司的大搅拌站应建立有关材料使用和设备检修的各项台帐,以便于进行质量跟踪管理和查对,混凝土公司应保证搅拌站仪表计量的准确性,为保证计量准确,应对电子秤定期进行检查核对。另外外强剂的浓度和砂石含水率应经常测定,尤其是雨季施工,以便及时调整配合比。 3.混凝土搅拌、运输与布料控制: 3.1混凝土浇灌前,必须经项目工地三级验收和现场监理人员四级验收,验收合格后浇灌通知书应由监理工程师签字后方可实施混凝土浇灌。 3.2搅拌站、泵车、搅拌车应进行开工前的保养、维修工作,混凝土公司应保证施工机械完好,并做好易损配件的准备工作。 3.3商品砼公司应安排修理工值班,做到随坏随修;准备好备用的机械,以便出现问题时及时补充、替换;搞清各机械油料的库存情况,

质量通病治理监理实施细则

质量通病治理监理实施细则 编制: 审批:

目录 第一章工程概况 (1) 第二章编制依据 (5) 第三章监理工作主要内容 (6) 第一节工程特点 (6) 第二节监理工作流程 (6) 第三节工程施工各阶段质量通病防治监理措施 (7) 第四节分项工程质量通病防治监理控制要点和目标值 (8) 第五节监理工作方法及措施 (26) 一、监理工作的方法 (26) 二、监理工作的措施 (28) 三、检测工具 (29) 第六节安全监控 (29)

第一章工程概况 工程概况: 1、建筑设计概况 (1)本项目位于上海宝山杨行板块,本地块东至规划道路,西至 规划月晖路,北至规划盘古路。项目的东、北面规划为绿化带及绿龙公园,南面为规划商住用地,西面为规划商办用地;项目建设用地面积46466.70平方米.总建筑面积190326.24平方米,地上总建筑面积131003.24平方米,地下总建筑面积50287.14平方米。该地块为商 住用地,地上计容总建筑面积131003.26平方米,其中商业建筑占总计容建筑面积的28.74%,共37650.52平方米,以商业楼和沿街小型商业网点的形式设计,住宅建筑面积占计容总建筑面积的37.46%, 共47767.65平方米,276户。8#、10#、11#、12#、13#、17#、18# 号楼为住宅楼,建筑面积为49818.42平方米,占建筑总面积的28.18%,其余为办公和商业房。建设用地包含以下内容:本工程共19个单体,由5栋高层住宅(其中8#楼底部1层及东、西侧1层裙房为小型商 业网点,2层及以上为经适房,9#、25#楼为酒店,其余为办公楼及配套服务设施,4个门卫以及2个地下车库组成。地库内规划2个低压配电室和地面上的P型配电站,待供电部门提资后做补充设计。 (2)建筑设计使用年限均为50年(3类),抗震设防烈度为7度,抗震设防类别为丙类;防火等级:高程及其裙房为一级,多层为 二级,地下室为一级。 2、结构设计概况

工程质量通病防治办法

工程质量通病防治办法 工程总监 (合肥)有限公司住宅工程质量通病防治办法 1 总则 1.1为提高(合肥)有限公司(以下简称我司)住宅工程质量,减少我司住宅工程质量通病,规范我司住宅工程质量通病防预与治理(以下简称通病防治)工作,制定本办法。 1.2本办法适用于(合肥)有限公司新建的住宅工程。 1.3 在我司住宅工程的设计、施工和监理等建设过程中,除执行国家有关法律、法规和工程技术标准等规定外,还应执行本办法。 2 基本规定 2.1 通病防治由我司组织实施,参建各方质量责任主体应按各自职责履行本《办法》的规定。 2.2建筑工程材料、建筑构配件和设备,应符合设计文件和合同要求并由我司直接委托工程质量检测机构进行检测。 2.3 监理单位应认真审查施工单位的施工组织设计和技术方案。对住宅工程质量通病的防治提出具体要求和监控措施,并列入《监理规划》和《监理细则》。 2.4 施工单位应认真编制施工组织设计和技术方案(专业分包单位应提出分包工程的通病防治措施),针对住宅工程质量通病的防治提出具体措施并报监理单位和我司审查批准后实施。 2.5 设计单位应按照国家有关法律、法规、技术标准结合具体工程,在通病防治的分项和分部工程上应有具体设计措施。 2.6施工图审查机构应重视审查通病防治的设计措施,并将其列入审查内容。 2.7在住宅建设过程中,如需变更设计时,须经原设计单位出具变更文件;通病防治的设计措施、涉及结构安全和使用功能的重大变更应按规定经施工图审查机构审核批准后,方可进行施工。 2.8通病防治所发生的相关费用应列入工程概预算。 2.9住宅工程竣工验收时除执行现有法律、法规和工程技术标准所规定的要求以外,还应提供下列相关资料: (1)由参建各方会签的《住宅工程质量通病防治任务书》(附录1) (2)施工单位《住宅工程质量通病防治内容总结报告》(附录2)。 (3)监理单位《住宅工程质量通病防治工作评估报告》(附录3)。 3 参建各方责任主体的管理措施 3.1我司 3.1.1在开工前下达《住宅工程质量通病防治任务书》。 3.1.2 批准施工单位提交的《住宅工程质量通病防治方案和施工措施》。

工程质量通病防治监理实施细则

台商总部大厦 住宅工程质量通病防治监理实施细则 编制: 审批: 协建工程咨询监理

目录 一、组织措施 (3) 二、管理措施 (3) 三、合同管理措施 (4) 四、技术措施 (4) 1、钢筋砼现浇楼板裂缝 (4) 2、墙面抹灰裂缝 (5) 3、外墙保温饰面层裂缝、渗漏 (5) 4、外窗渗漏 (6) 5、有防水要求的房间地面渗漏 (7) 6、屋面渗漏 (8) 7、卫生间局部等电位联接做法不规 (8) 8、电器暗配管不通,管穿线“死线” (9) 9、户配电箱安装及配线不规,存在安全隐患 (9) 10、地漏安装不规,水封深度不深 (10)

台商总部大厦工程由富沣房地产开发开发,建设工程集团承建,协建工程咨询监理监理;由于住宅工程质量通病是住宅工程中极易出现的质量问题,通病的防治工作又牵涉设计、业主、监理、施工等有关各方及各施工阶段,解决好质量通病的防治成了各方义不容辞的责任和义务,为保证在施工过程中有效的进行质量控制,克服质量通病,我方制定了以下措施及制度。 一、组织措施 成立质量通病防治小组,小组如下: 组长:邓灏 副组长:训波曾小利 组员:朱旭东王信文吴明辉余建伟 防治小组的权限、责任、围 1、质量通病防治小组的权限:防治小组发现施工方为按监理方、建设方批准的质量通病防治方案施工的,有责令施工方限期整改的权利;如没有整改到位,有权进行经济处罚甚至要求返工、整改。 2、质量通病防治小组的责任:尽量消除因施工原因造成的质量通病。 3、质量通病防治小组的负责围:对施工方提报的专项施工方案审批后,按方案进行施工过程控制,做到不留死角,施工前做好交底,各工序、检验批报验做好专项检查记录。 二、管理措施 1、工程开工前,编制质量通病防治措施,对所有监理人员进行技术培训,

质量通病监理实施细则汇总

监理实施细则 工程名称: 专业: 编制: 审核: 项目监理部: 年月日

质量通病控制监理实施细则 一、专业工程的特点 1、工程名称: 2、工程概况: 3、专业工程特点:建筑工程常见质量缺陷是指建筑工程中经常发生的、较为常见的质量问题。例如:墙面开裂、空鼓、渗漏;混凝土楼板裂缝;卫生间楼板、屋面、门窗渗漏;给、排水管道渗漏;阳台护栏高度不足;安全玻璃;电器设备无防雷接地等。这些质量缺陷,有的影响观感质量,有的影响了建筑物的使用功能,严重的将影响到房屋的使用寿命。仔细分析这些缺陷产生的原因,总离不开影响工程质量的“人、机、料、法、环”这五大因素,这些缺陷大多数成型在施工实施阶段,因此在施工过程中加以预防、控制和治理就变成尤为重要。为加大对建筑工程常见质量缺陷的防治,提高本工程的质量,根据国家的有关技术规范、标准,结合我公司对防治工程质量缺陷的一些先进经验。编制了《建筑工程质量通病控制监理细则》作为指导本项目监理部进行质量控制及质量管理之用。 4、建设单位: 5、监理单位: 6、设计单位: 7、施工单位: 二、监理工作的流程 编制质量通病监理实施监理细则→审核施工单位的质量通病专项施工方案→对易出现质量通病的工序向施工单位进行交底→督促施工单位对易出现质量通病的工序向施工班组交底→施工时质检员和监理工程师共同对工序质量进行巡视检查→发现质量问题及时督促整改直到整改合格→事后进行监理平行检验、验收、功能性试验→发现质量问题及时督促整改直到整改合格。 三、监理工作的目标值 通过事前、事中、事后的质量控制,使各种质量通病尽量少发生或不发生,确保工程质量达到合格标准。

装饰装修工程质量通病防治措施方案

装饰装修工程质量通病防治措施 1. 工程概况 1.1 第一社会福利院项目工程建筑面积26736平方米,地下二层,地上十六层。其装饰装修工程主要容如下:外立面为外墙釉面砖墙;装饰为粉刷石膏和白色乳胶漆顶棚及墙面;地面为水泥沙浆、磨光花岗岩和地面砖;门窗为木门、铝合金窗。 1.2工程质量通病防治目标 本工程的施工质量按照国家现行技术标准和规进行质量评定。工程质量关干好,一次交验合格,确保市优质工程。 本工程的各分项工程质量通病治理目标见下表: 2 建立质量保证体系 2.1 质量管理体系 根据GB/T19001-2000 idt ISO 9001:2000质量管理体系标准,建立质量管理体系,项目经理部的各项质量管理活动均遵循质量手册和程序文件的要求。 2.1.1 施工质量管理组织 施工质量的管理组织是确保工程质量的保证,在本工程中我们将按以下的组织机构来全面地进行质量的管理及控制。

2.1.2 质量管理职责:根据质量管理体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各行其职。 项目部管理人员质量职责分配表如下图: 说明:〇主管△实施☆审核★审批

2.2 建立质量通病治理控制体系 质量保证体系的正常运作必须以质量控制体系来予以实现,施工质量控制体系是按科学的程序运转,其运转的基本方式是PDCA的循环管理活动,它是通过计划、实施、检查、处理四个阶段把经营和生产过程的质量有机地联系起来,而形成一个高效的体系来保证施工质量达到工程质量的保证。 2.3 质量通病治理管理措施 施工质量控制措施是施工质量控制体系的具体落实,其主要是对施工各阶段及施工中的各控制要素进行质量上的控制,从而达到施工质量目标的要求。
